消防整改工程施工方案

消防整改工程施工方案

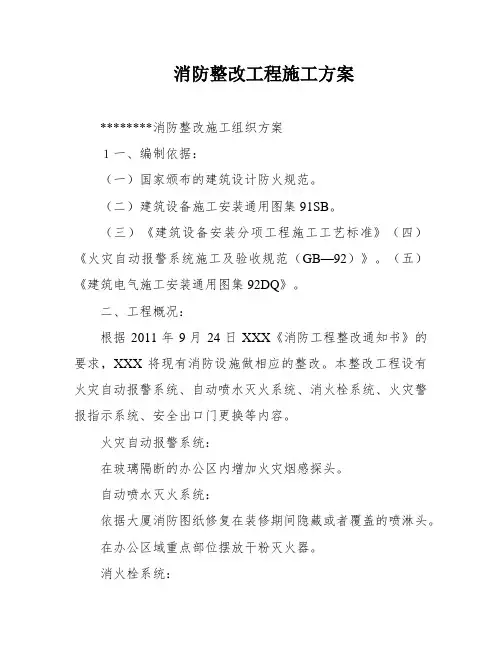

********消防整改施工组织方案
1一、编制依据:
(一)国家颁布的建筑设计防火规范。
(二)建筑设备施工安装通用图集91SB。
(三)《建筑设备安装分项工程施工工艺标准》(四)《火灾自动报警系统施工及验收规范(GB—92)》。
(五)《建筑电气施工安装通用图集92DQ》。
二、工程概况:
根据2011年9月24日XXX《消防工程整改通知书》的要求,XXX将现有消防设施做相应的整改。
本整改工程设有火灾自动报警系统、自动喷水灭火系统、消火栓系统、火灾警报指示系统、安全出口门更换等内容。
火灾自动报警系统:
在玻璃隔断的办公区内增加火灾烟感探头。
自动喷水灭火系统:
依据大厦消防图纸修复在装修期间隐藏或者覆盖的喷淋头。
在办公区域重点部位摆放干粉灭火器。
消火栓系统:
依据大厦消防图纸修复在装修期间隐藏或者覆盖的消火栓。
火灾警报指示系统:
在办公区域内增加应急照明系统,在办公区域内增加安全出口指示标牌
安全出口门更换:
更换2个楼梯间安全出口的防盗门为防火门三、施工条件及施工准备:
(一)施工条件:。
消防工程整改施工方案

消防工程整改施工方案一、概述消防工程整改施工方案是针对现有消防设施不符合安全要求或存在隐患,需要进行整改或改造的施工方案。
本方案旨在保障建筑物内部人员和财产安全,确保消防设施能够正常运行。
二、整改内容1. 火灾报警系统整改1.1 现状分析:目前建筑物内部的火灾报警系统存在保养不及时、设备老化等问题,需要进行整改。
1.2 整改措施:根据现状情况,需要更换火灾报警主机、探测器、火灾报警按钮等设备,确保系统工作正常。
1.3 施工流程:首先进行现场勘查,确定需要更换的设备型号和数量,然后进行拆除旧设备、安装新设备、联调测试等施工工序。
2. 自动喷水灭火系统整改2.1 现状分析:目前建筑物内部的自动喷水灭火系统存在部分管道老化、阀门损坏等问题,需要进行整改。
2.2 整改措施:对现有喷水系统进行全面检查,更换老化管道、损坏阀门,同时进行系统压力测试和漏水测试,确保系统稳定可靠。
2.3 施工流程:根据现场检查情况,确定需要更换的管道和阀门类型和规格,进行拆除、焊接、安装等作业,最后进行系统调试和联合试验。
3. 疏散通道改造3.1 现状分析:部分楼层的疏散通道存在封闭、堵塞等问题,不符合安全要求,需要进行改造。
3.2 整改措施:根据安全要求,对疏散通道进行改造,保证通道畅通,防止火灾发生时造成人员疏散困难。
3.3 施工流程:根据现场实际情况,确定需要拆除和改造的部位,进行通道拆除、通风设备安装、疏散指示标识设置等施工作业。
4. 消防设备维护4.1 现状分析:建筑物内部的部分消防设备长期未进行维护保养,导致设备性能下降,需要进行维护保养工作。
4.2 整改措施:对消防设备进行全面维护保养,包括灭火器、消防栓、防排烟设备等,确保设备能够正常使用。
4.3 施工流程:逐个对各类消防设备进行检查、清洁、保养,替换老化易损部件,确保设备性能正常。
三、施工方案1. 施工组织根据整改内容,成立专门的消防整改施工小组,负责具体的施工工作组织、协调和指导。
消防维修整改项目施工方案

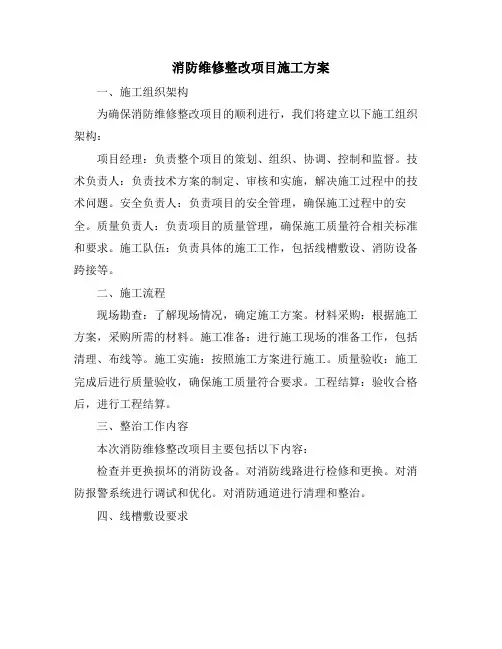

消防维修整改项目施工方案一、施工组织架构为确保消防维修整改项目的顺利进行,我们将建立以下施工组织架构:项目经理:负责整个项目的策划、组织、协调、控制和监督。
技术负责人:负责技术方案的制定、审核和实施,解决施工过程中的技术问题。
安全负责人:负责项目的安全管理,确保施工过程中的安全。
质量负责人:负责项目的质量管理,确保施工质量符合相关标准和要求。
施工队伍:负责具体的施工工作,包括线槽敷设、消防设备跨接等。
二、施工流程现场勘查:了解现场情况,确定施工方案。
材料采购:根据施工方案,采购所需的材料。
施工准备:进行施工现场的准备工作,包括清理、布线等。
施工实施:按照施工方案进行施工。
质量验收:施工完成后进行质量验收,确保施工质量符合要求。
工程结算:验收合格后,进行工程结算。
三、整治工作内容本次消防维修整改项目主要包括以下内容:检查并更换损坏的消防设备。
对消防线路进行检修和更换。
对消防报警系统进行调试和优化。
对消防通道进行清理和整治。
四、线槽敷设要求线槽应安装在干燥、通风、无腐蚀性气体的场所。
线槽应水平、垂直、平稳,不应有明显的倾斜或弯曲。
线槽连接应牢固,接口处应密封良好。
线槽内不应有杂物、积水等。
五、消防设备跨接消防设备跨接应符合相关标准和要求。
跨接线应使用阻燃、耐腐蚀的材料。
跨接线应连接牢固,不应有松动或脱落现象。
六、安全管理措施施工现场应设置安全警示标志,并明确安全责任人。
施工人员应穿戴安全防护用品,确保自身安全。
施工现场应定期进行安全检查,及时发现和消除安全隐患。
七、质量管理措施施工质量应符合相关标准和要求。
施工过程中应进行质量检查和控制,确保施工质量。
施工完成后应进行质量验收,确保施工质量符合要求。
以上就是本次消防维修整改项目的施工方案,我们将严格按照方案进行施工,确保施工质量和安全。
同时,我们也将积极与相关部门和单位沟通协作,确保项目的顺利进行。
消防改造工程施工方案

一、项目背景随着我国经济的快速发展,城市化进程不断加快,各类建筑物的消防设施要求也越来越高。
为了确保建筑物的消防安全,提高火灾防控能力,根据《中华人民共和国消防法》及相关法律法规,对现有建筑物进行消防改造已成为当务之急。
本方案针对某建筑物消防改造工程,提出以下施工方案。
二、工程概况1. 工程名称:某建筑物消防改造工程2. 工程地点:某市某区某街道3. 工程规模:总建筑面积约5000平方米4. 工程内容:消防系统改造、消防设施设备安装、消防管道铺设、消防电源改造等三、施工方案1. 施工准备(1)组织施工队伍:成立以项目经理为负责人的项目团队,明确各岗位人员职责。
(2)材料设备准备:根据工程需求,采购合格的消防设施设备、管道、电线电缆等材料。
(3)施工图纸及规范:熟悉施工图纸,了解设计要求,严格按照国家相关消防规范进行施工。
2. 施工步骤(1)消防系统改造1)拆除原有消防设施设备,如消防水池、消防泵、消防喷淋等。
2)安装新的消防设施设备,包括消防水池、消防泵、消防喷淋、火灾报警控制器等。
3)对消防管道进行铺设,确保管道畅通无阻。
(2)消防设施设备安装1)安装消防喷淋头、消防栓、消防水枪等消防设施。
2)安装火灾报警控制器、手动报警按钮、声光报警器等。
3)安装消防广播系统,确保消防广播信号覆盖整个建筑物。
(3)消防电源改造1)对原有消防电源进行改造,确保消防电源稳定可靠。
2)安装应急照明、疏散指示标志等设施。
3)对消防配电箱、消防电梯等进行改造。
3. 施工注意事项(1)确保施工安全,严格遵守国家相关法律法规。
(2)施工过程中,严格按照设计要求和技术规范进行操作。
(3)加强施工现场管理,确保施工质量。
(4)做好施工过程中的环境保护工作,减少对周边环境的影响。
四、施工进度安排1. 施工前期准备:1周2. 消防系统改造:2周3. 消防设施设备安装:2周4. 消防电源改造:1周5. 施工验收:1周6. 工程总结:1周总计:8周五、质量保证措施1. 严格材料设备采购,确保使用合格产品。
消防整改施工组织方案

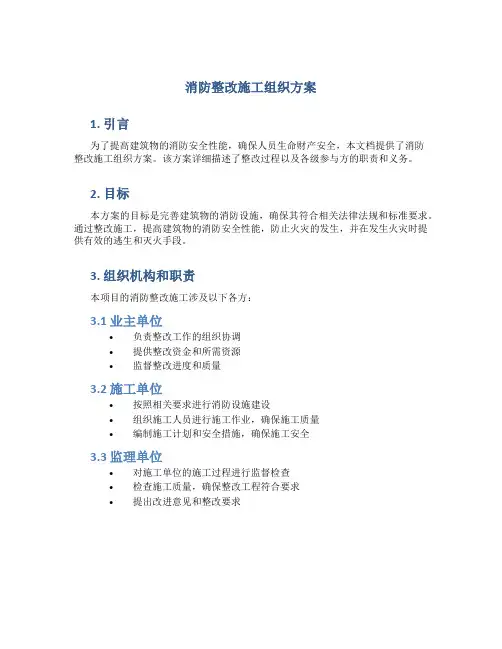

消防整改施工组织方案1. 引言为了提高建筑物的消防安全性能,确保人员生命财产安全,本文档提供了消防整改施工组织方案。
该方案详细描述了整改过程以及各级参与方的职责和义务。
2. 目标本方案的目标是完善建筑物的消防设施,确保其符合相关法律法规和标准要求。
通过整改施工,提高建筑物的消防安全性能,防止火灾的发生,并在发生火灾时提供有效的逃生和灭火手段。
3. 组织机构和职责本项目的消防整改施工涉及以下各方:3.1 业主单位•负责整改工作的组织协调•提供整改资金和所需资源•监督整改进度和质量3.2 施工单位•按照相关要求进行消防设施建设•组织施工人员进行施工作业,确保施工质量•编制施工计划和安全措施,确保施工安全3.3 监理单位•对施工单位的施工过程进行监督检查•检查施工质量,确保整改工程符合要求•提出改进意见和整改要求4. 施工准备4.1 施工许可在开始整改工程之前,需要向相关部门提交施工许可申请,并等待批准。
只有获得施工许可后,才能正式开始施工。
4.2 施工组织设计施工单位应根据整改要求和施工条件,编制施工组织设计,明确工作流程、人员配置以及施工安全措施。
施工组织设计需提交给监理单位审核,并获得批准后方可实施。
4.3 施工人员培训施工单位应对参与整改的施工人员进行必要的培训,以确保他们了解施工要求和安全注意事项。
4.4 施工设备采购根据施工需要,施工单位应采购合适的施工设备,确保施工作业的顺利进行。
5. 施工过程5.1 拆除原有设施在整改过程中,施工单位首先需要拆除原有的消防设施,包括灭火器、喷淋系统、排烟系统等。
拆除过程中,应注意施工安全,防止对建筑物结构和周边环境造成损害。
5.2 安装新设施在拆除完成后,施工单位开始安装新的消防设施,包括灭火器、喷淋系统、排烟系统等。
安装过程中,应按照相关要求进行施工,保证设施的性能和稳定性。
5.3 完善消防通道和标识除了消防设施的安装,施工单位还需完善消防通道和标识,确保人员在火灾发生时能够快速安全地撤离。
小区消防整改工程施工方案

小区消防整改工程施工方案一、项目背景随着城市化进程的加快,小区作为城市的基本单元,其消防安全问题日益凸显。
近年来,我国小区火灾事故频发,造成严重的人员伤亡和财产损失。
为了提高小区消防安全水平,减少火灾事故,政府相关部门对小区消防设施进行了严格的检查和整改。
本方案旨在针对某小区进行消防整改工程,提升小区消防安全能力。
二、工程目标1. 确保小区消防设施符合国家相关法规和技术标准,提高火灾预警和扑救能力。
2. 提高小区居民的消防安全意识和自救互救能力。
3. 减少小区火灾事故,保障居民生命财产安全。
三、工程内容1. 整改消防设施:包括消防水池、消防水泵、消防栓、灭火器等设备设施的检查、维修、更换和增设。
2. 完善消防制度:建立健全小区消防安全管理制度,明确责任人和消防安全管理组织,制定消防安全操作规程。
3. 开展消防安全培训和演练:组织居民进行消防安全知识培训,提高居民消防安全意识,定期开展消防演练,提高居民自救互救能力。
4. 建立消防监控系统:安装消防监控摄像头,实时监控小区火灾隐患,提高火灾预警能力。
5. 加强火灾事故应急预案:制定详细的火灾事故应急预案,明确应急响应程序和措施。
四、工程实施步骤1. 调查评估:对小区消防设施进行全面检查,评估其消防安全状况,确定整改项目和工程量。
2. 设计施工方案:根据调查评估结果,制定详细的整改工程施工方案,包括施工内容、施工进度、施工费用等。
3. 招投标:公开招投标,选择具备相应资质的施工单位进行施工。
4. 施工监管:成立专门的施工监管小组,对施工过程进行全程监督,确保施工质量。
5. 施工验收:施工完成后,组织相关部门进行验收,确保整改工程达到预期效果。
6. 投入使用:验收合格后,投入使用,加强日常维护管理。
五、工程预期效果1. 小区消防设施得到全面整改,消防安全水平得到提升。
2. 居民消防安全意识明显提高,自救互救能力增强。
3. 火灾事故发生率降低,居民生命财产安全得到更好保障。
消防安全专项施工方案DOC

消防安全专项施工方案GDAQ3204一、编制说明根据中华人民共和国《消防法》,消防工作以预防为主、防治结合的方针,为使安全防火责任和措施落实到位,确保本工程在施工中无火灾事故,以利工程施工顺利进行。
为此特编制本工程施工现场安全防火工作方案二、工程概况工程名称:深圳地铁6号线工程6101标段2工区施工范围:大浪站至羊台山隧道出口桥台工程内容:羊台山隧道区间,隧道区间全长3293.45m,其中包括明挖区间420m,暗挖隧道区间2737.45m,路基段136m。
建设单位:深圳地铁集团有限公司监理单位:中铁二院(成都)监理咨询有限责任公司设计单位:中国中铁二院工程集团有限责任公司施工单位:中国土木工程集团有限公司三、编制依据1、设计院提供的设计施工图纸2、阳台山隧道施工组织设计3、《中华人民共和国消防法》4、《中华人民共和国安全生产法》5、《深圳市安全生产管理条例》四、消防安全管理组织机构为做好施工现场消防工作,加强现场消防安全管理,本项目部成立现场消防安全管理小组,由项目负责人担任组长,安全环保部部长担任副组长,成员由技术主管,现场主管,专职安全员组成.组织机构如下·五、消防安全管理人员职责1、项目负责人职责1)认真贯彻《消防法》和上级有关防火规定及消防防火会议精神,对本项目的安全防火负全面的管理责任。
2)主持召开安全防火工作会议3)制定、修订本项目安全防火的有关管理制度4)组织安全防火教育5)组织定期和不定期的安全防火检查.2、安全环保部职责1)贯彻执行《中华人民共和国消防法》和其他有关消防法规、2)制订消防安全制度,消防安全操作规程,包括用火制度、用电制度、易燃易爆物品管理制度、消防安全管理制度、消防设施维护保养制度、消防控制室值班制度、员工消防教育培训制度等。
3)实行安全防火责任制,明确本项目各部门的安全防火责任人。
4)加强消防工作领导,把防火工作纳入工作、生产、施工、运输、经营管理的内容。
小区消防整改工程施工方案

小区消防整改工程施工方案一、项目概况1.1 项目名称:小区消防整改工程。
1.2 项目地点:XX省XX市XX区XX街道XX小区。
1.3 项目范围:该小区的消防设施包括消防水系统、疏散通道、消防器材等,需要进行全面的检查和整改。
1.4 项目背景:为了提高小区的消防安全性,防范火灾事故的发生,对小区的消防设施进行整改是必要的。
1.5 施工单位:XX建筑工程有限公司。
1.6 监理单位:XX监理有限公司。
1.7 质量要求:按照国家相关消防法规和标准进行施工,确保施工质量符合要求。
二、施工内容2.1 消防水系统:对小区的消防水系统进行全面检查,包括水源、水泵、水管、喷头等的完好性和使用情况。
根据检查结果进行修缮和更换。
2.2 疏散通道:检查小区的疏散通道是否畅通,是否有阻碍物,是否标识清晰。
对存在问题的疏散通道进行整改,确保居民疏散安全。
2.3 消防器材:检查小区的消防器材是否完好,是否配备齐全。
对存在问题的消防器材进行更换或修缮,确保消防设施的有效性。
2.4 其他:根据需要,对小区的消防设施进行其他必要的整改和维护工作。
三、施工方案3.1 施工前准备:施工前,施工单位需与业主联系,确定施工时间和范围。
同时,要有足够的施工人员和机械设备,准备好施工材料。
3.2 施工过程:按照施工计划,先对消防水系统进行检查和整改。
然后对疏散通道进行清理和标识修复。
最后对消防器材进行检查和更换。
3.3 施工质量控制:施工过程中,监理单位需对施工质量进行全程监控和验收。
确保施工符合相关标准和要求。
3.4 施工安全措施:施工期间,要做好安全防护工作,防止施工人员和居民受伤。
同时,要遵守施工现场管理规定,确保施工秩序井然。
3.5 施工验收:施工完成后,监理单位对整个工程进行验收。
确保施工质量符合要求,消防设施能够正常使用。
四、施工进度和计划4.1 施工周期:整个工程预计需要2个月的时间完成。
4.2 施工进度:按照施工计划,分阶段进行施工,确保施工进度合理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
消防整改施工方案
篇一:消防整改工程施工方案
********消防整改
施工组织方案
XX.10.21
1
一、编制依据:
(一)国家颁布的建筑设计防火规范。
(二)建筑设备施工安装通用图集91SB。
(三)《建筑设备安装分项工程施工工艺标准》
(四)《火灾自动报警系统施工及验收规范(GB50166—92)》。
(五)《建筑电气施工安装通用图集92DQ》。
二、工程概况:
根据XX年9月24日************下发至*******《消防工程整改通知书》的要求,********所将现有消防设施做相应的整改。
本整改工程设有火灾自动报警系统、自动喷水灭火系统、消火栓系统、火灾警报指示系统、安全出口门更换等内容。
火灾自动报警系统:
在玻璃隔断的办公区内增加火灾烟感探头。
自动喷水灭火系统:
依据大厦消防图纸修复在装修期间隐藏或者覆盖的喷淋头。
在办公区域重点部位摆放干粉灭火器。
消火栓系统:
依据大厦消防图纸修复在装修期间隐藏或者覆盖的消火栓。
火灾警报指示系统:
在办公区域内增加应急照明系统,在办公区域内增加安全出口指示标牌安全出口门更换:
更换2个楼梯间安全出口的防盗门为防火门
三、施工条件及施工准备:
(一)施工条件:
大厦消防图纸:由******工程部提供。
2
(二)施工准备:
1、生产准备:
自备整改需要的相应工具。
2、技术上的准备:
组织施工技术人员进行图纸会审,研究解决有关技术问题,对整改中存在的问题应与*****工程部技术人员联系,协商解决。
四、竣工验收
整改完成后联系*****安保部检查验收,并*****安保部直至最后完成大厦整体消防验收。
五、质量管理措施:
(一)严格按图施工,坚持先办洽商后施工,不擅自改动。
六、安全技术措施:
(一)对参加施工的人员进行安全教育,坚持安全第一预防为主的方针,
遵守国家及企业的安全规程。
(二)施工前由技术人员进行书面安全交底,内容包括常规安全要求;
工机具使用要求;安全用电要求;电气焊施工安全措施。
(三)严格执行用火申请手续,妥善保管易燃物品,注意防火。
七、文明施工措施:
(一)施工队设专人兼管文明施工,注意现场的整洁,认真执行现场文
明施工规定。
(二)进入现场的材料堆放在指定地点,放置整齐,不影响交通。
(三)施工部位及周围做到整洁,操作时做到脚下清、活完料净、废弃
物当日清理干净,倒在指定地点。
**********
XX.10.21
3
篇二:医院消防安全整改工程施工方案
医院
消防安全整改工程
施工方案
目录
第一节工程概况 3
第二节工程施工及管理要求 3
第三节工程施工技术标准和验收规范 3
第四节工程特点及施工程序 5
第五节
第六节
第七节
第八节
第九节
第十节
第十一节
第十二节施工总体布置主要施工实物工程量主要施工机具、设备消防管道施工技术方案室内气体消防灭
火系统安装防排烟系统消防自动报警系统37 降低工程造价的措施7 11 12 1429 35 64
第一节工程概况
XX医院消防安全整改工程包含门诊楼及住院部两个子单位工程,总建筑面积约10942.66m2 。
其中门诊楼建筑面积
4131.152m2 ,砖混结构,地上七层;住院部建筑面积6811.51m2 ,框剪结构,包括地下一层(车库),地上十层。
该项目安装部分属一类工程,总高度为40.65m。
安装工程部分由消防应急疏散照明、火灾自动报警、消防自动喷淋及消火栓系统等工程组成单位工程。
第二节工程施工及管理要求
a)工程质量:优良工程。
b)工程工期:合同工期为80日。
c)施工安全:不发生重大安全事故。
d)文明施工:达到文明工地标准。
e)环境保护:遵守XX人民医院及有关环境卫生和噪音控制要
求,不得影响医院的正常工作。
并有专人负责经常性检查。
f)工程资料:符合重庆市城建档案馆存档资料要求。
g)工程质量保修期限和范围,按照《建设工程质量管理条例》
或合同约定执行。
第三节工程施工技术标准和验收规范
本项目安装工程按下列标准和规范进行施工和验收:
? 《室内消火栓》GB3445-XX
? 《消防水泵接合器》GB3446-93
? 《火灾报警控制器通用技术条件》GB4717-XX
? 《点型感温火灾探测器技术要求和试验方法》GB4716-XX ? 《点型感烟火灾探测器技术要求和试验方法》GB4715-XX ? 《消火栓箱》GB14561-XX
? 《自动喷水灭火系统施工及验收规范》GB50261-XX ? 《气体灭火系统施工及验收规范》GB50263-XX
? 《119火灾报警系统通用技术条件》GB16282-1996 ? 《钢质防火门通用技术条件》GB12955-XX
? 《消防安全疏散标志设臵标准》DBJ01-611-XX
? 《火灾自动报警系统施工及验收规范》 GB50166-XX ? 《消防工程安装的通用要求》GY601-1998
? 《室内自动喷水灭火系统安装工艺标准》GY603-1
? 《电气装臵安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92
? 《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 ? 《工业管道施工及验收规范》 GBJ50235-97 ? 《高层民用建筑设计防火规范》 GB50045-95(XX版) ?
《建筑工程施工质量验收统一标准》 GB50300-XX ? 《建筑电气工程施工质量验收规范》 GB50303-XX ? 《工业自动化仪表工程施工及验收规范》 GB50093-XX ? 《电气装臵安装工程接地装臵施工及验收规范》GB50169-XX
第四节工程特点及施工程序
1、工程特点
XX医院消防安全整改工程,施工场地狭窄,作业面较小,同时周围病房仍然投入使用。
由于安装交叉施工多,难免发出施工噪音,因此为保证医院正常的工作秩序,提供病人良好的治疗、休息环境,在施工过程中必须采取有效的防护措施,将施工噪音控制在正常分贝以内,服务好医院,服务好病人。
为了有效控制和减少噪音,防止环境污染,根据此项目现场施工的特点,在克服各种矛盾的情况下,我们采取如下措施:
? 所有高噪音设备必须少用,严禁夜间进行使用。
? 现场统一布臵,合理使用场地,做到现场整洁、堆放有序,保持各种通道畅通。
? 材料和设备的运输在晚上进行,以保证病人的就医秩序和人生安全。
? 密切配合,强化调度,维护好现场正常的施工秩序。
? 采取严格的安全防护措施,杜绝各种事故的发生。
? 在施工区域楼层的两边采用木板密封,并贴上警示牌和告示牌,防止病人进入施工现场。
篇三:消防整改施工方案
消防整改施工方案
施工步骤:
1、水钻钻孔:先将需要钻孔区域钻孔点规划好,周围做好安全隔离,备好灭火器等安全措施,将水源和电源接通,打开水源,找准钻孔点,钻好孔后及时清理垃圾和水。
2、安装给排水:先找好水源和排水接驳点,规划好管道走向,关闭给水阀,先接上给水三通,然后根据管路走向安装好管卡,测量裁剪合适长度的水管,用胶水逐一粘接牢固各部件,穿越楼板的位置安装完毕后,要及时用水泥砂浆灌满封闭处理。
3、砌水池:规划好要砌水池的位置,将建筑材料逐一搬运到制定地点,使用水泥砂浆和砖砌好水池,然后批荡,待批荡成型后水池内外做防水涂层。
然后贴瓷砖。
注意事项:需要登高作业的(爬梯子),注意做好防摔工作,在生产区域内工作的注意做好防火、防爆。
