水稳质量保证措施

合集下载

水稳质量保证措施

水稳质量保证措施

关于江北大道改造工程12标段水稳摊铺的质量保证措施针对水稳摊铺出现的影响质量隐患,我项目部采取以下措施以保证本工程的水稳质量以及道路的整体质量:一.原材料的控制:1.水泥的控制:海螺品牌的,保证质量的稳定性,加强对水泥的初凝及终凝时间的监控,以及水泥的出场时间及使用时间。

2.石子针片状的控制:针对针片状的控制我们采取的措施是①源头控制,对确定的采石场指派人员现场监督,确保石子的质量和数量满足施工要求,对不合格原材料禁止出场。

②预控措施,我们根据确定的配合比对到场的原材料单料进行针片状试验,试验结果与预控范围比对,超出范围的及时通知采石场采取相应措施,保证针片状合格。

3.含泥量的控制:①源头控制,要求采石场对母岩的含泥量的控制,雨雪天气严禁生产石料,石料到场后加强覆盖。

4.级配的控制:①料源固定,不随便更换料源,以保证料源的质量稳定。

②对石料分堆堆放,对料仓分割,防止混杂串料。

二.厂拌及运输的质量控制:1.含水量的控制:根据最佳含水量的要求,后场试验人员严格控制,对细集料的含水量进行检测,根据集料的含水量调整应加水量,运输车辆运料进行覆盖,防止水分散失。

2.级配的控制:测定机器计量的准确性,并派专人观察各料仓及水泥的下料情况,防止断料或下料不均匀,控制水泥剂量符合设计要求,每天摊铺结束后计算用料和水泥用量的比值,后场试验人员加强检测,以保证混合料符合级配要求。

三.现场施工的控制:1.严格控制施工时间,确保混合料在初凝前完成摊铺碾压。

2.施工过程的控制:加强摊铺的接缝处理,保证碾压的遍数,不漏压,现场派专人自检,确保压实度和平整度等达到设计要求。

3.施工碾压完成及时覆盖养生。

四.技术人员的配备:1.施工现场配备2名专职的技术员,随时了解和监督现场的施工质量情况,及时与后场技术人员联系,确保混合料的质量以及现场施工质量。

2.后场配备4名试验员,对合格原材料的进场监控,以及混合料生产过程中的级配、含水量以及水泥剂量等指标的控制,以确保出场的混合料合格。

水稳基层常见质量通病及防治措施

水稳基层常见质量通病及防治措施

水稳基层常见质量通病及防治措施1)规范石料场管理,按规格分类堆放,防止混乱混掺。

2)装载机装料时设置隔墙,避免不同粒径混掺,控制装料量。

3)加强料场周边排水设施,防止骨料含水量增大。

4)加强进料仓维护,防止大块粒料堵塞,保证配料机正常工作。

5)加水设备应定期检修,确保混合料达到最佳含水量。

6)选择合适的碾压机械设备组合,保证碾压密实度。

四)表面弹簧、平整度差1.主要原因1)基层表面不平整、不牢固。

2)碾压不均匀,碾压机械设备组合不当。

3)施工前未进行充分的试验和调整。

2.预防措施1)基层表面需平整、牢固,避免表面弹簧、平整度差。

2)选择合适的碾压机械设备组合,碾压均匀。

3)施工前进行充分的试验和调整,确保基层表面平整度和强度符合要求。

五)表面出现干缩裂缝1.主要原因1)混合料中含水量过少,水泥胶凝不充分,干缩裂缝产生。

2)施工后未及时保湿养生,水泥胶凝不充分,干缩裂缝产生。

2.预防措施1)混合料中含水量应达到最佳含水量,确保水泥胶凝充分。

2)施工后及时保湿养生,确保水泥胶凝充分,避免干缩裂缝产生。

首先,应该严格控制混合料的含水量,确保结构层不会因为含水量过高而产生干缩裂缝。

其次,选用合适的水泥品种,减少细集料的含量,以降低水泥稳定粒料的收缩性和提高其抗冲刷性。

此外,应该注意水泥稳定基层的碾压密实度,以及及时对基层进行养生,避免干缩裂缝现象的出现。

最后,在施工时间的选择上,应该避免在温度差异较大的时候进行施工,以防止产生温缩裂缝。

在水泥稳定土施工中,原材料的选用和配合比设计是非常重要的。

首先,需要选择合适的水泥品种,不同品种的水泥干缩性不同,普通硅酸盐水泥干缩性最小,矿渣水泥干缩性较大。

其次,水泥剂量和集料的级配也需要进行调整,以保证基层的设计强度和降低水泥剂量。

除此之外,限制收缩最重要的措施是除去集料中的粘土含量,细集料的含量也需要控制在规定范围内。

有条件时,可以在水泥混合料中掺入粉煤灰来改善集料的级配,减少水泥用量,延缓混合料凝结,增加混合料的抗冻能力和改善混合料的形变能力,减少水泥稳定基层的温缩。

水稳质量控制

水稳质量控制

水稳质量控制水稳,即水泥稳定碎石基层,是道路工程中常用的一种基层结构形式。

它具有良好的板体性、水稳性和抗冻性,能够有效地承受车辆荷载,并将其均匀地分布到路基上。

然而,要确保水稳基层的质量,需要在施工过程中进行严格的质量控制。

首先,原材料的质量控制是关键。

水泥作为水稳的胶结材料,其质量直接影响到水稳的强度和稳定性。

应选择质量稳定、标号符合要求的水泥,并且要注意水泥的储存条件,防止受潮结块。

碎石是水稳的主要骨料,其级配、强度和含泥量等指标都需要严格控制。

级配良好的碎石能够使水稳具有更好的密实度和强度,而含泥量过高则会降低水稳的质量。

在选择碎石料场时,要进行充分的调查和试验,确保碎石的质量符合要求。

在混合料的配合比设计方面,要根据道路的设计要求和施工条件,确定合理的水泥用量和碎石级配。

通过试验确定最佳的含水量和最大干密度,以保证水稳在施工时能够达到最佳的压实效果。

配合比设计不仅要考虑强度要求,还要兼顾施工的和易性和经济性。

施工过程中的质量控制更是重中之重。

施工前,要对下承层进行清理和处理,确保其表面平整、坚实、无杂物。

在摊铺水稳混合料时,要控制好摊铺厚度和平整度。

采用合适的摊铺机和摊铺工艺,保证混合料均匀地摊铺在基层上。

同时,要注意摊铺的速度和连续性,避免出现停顿和离析现象。

压实是水稳施工中非常关键的环节。

选择合适的压路机和压实工艺,按照先轻后重、先慢后快的原则进行压实。

压实的遍数要根据试验段确定的参数进行控制,确保水稳达到规定的压实度。

在压实过程中,要注意碾压的顺序和重叠宽度,避免漏压和重压。

施工中的含水量控制也至关重要。

含水量过高会导致水稳在碾压时出现“弹簧”现象,影响压实效果;含水量过低则会使混合料难以压实,降低强度。

因此,要根据天气情况和混合料的运输距离,合理调整含水量,使其在施工时处于最佳状态。

养护是保证水稳质量的重要措施。

水稳在铺筑完成后,应及时进行养护,保持其表面湿润,避免水分散失过快导致开裂。

水稳层质量控制要点完整版

水稳层质量控制要点完整版

水稳层质量控制要点完整版水稳层是公路工程中的重要部分,用于提高路面的稳定性和承载能力。

水稳层质量的控制非常重要,下面是水稳层质量控制的要点完整版。

一、原材料的选择与检验:1.碎石和砂石应选择坚硬耐磨的岩石骨料,含泥量低,粒级合理,并经过筛分等试验检验。

2.水泥应选用符合国家标准要求的水泥,并进行水泥初凝时间、抗折强度、泌水率等试验。

3.其他添加剂和填料应选择符合规定要求的产品,并进行质量检验,如掺合料和化学药剂等。

二、配合比的确定:1.根据设计要求和现场情况,确定合理的水泥用量、骨料用量及其比例。

2.根据试验室砂浆试块和试验段的试验结果,确定合适的水泥砂浆配合比,保证配合比的准确性和一致性。

三、施工工艺的控制:1.施工前要对施工现场进行平整,清理无用杂物,确保施工质量不受阻碍。

2.施工人员要熟练掌握施工工艺,加强施工现场管理,确保施工操作符合规定要求,严格遵守施工规范。

3.摊铺时要采取机械压实的方式,保证摊铺速度、摊铺均匀性和压实效果。

4.水稳层应根据设计要求进行分层施工,每层施工厚度应满足规范要求,并按层压实。

四、养护的控制:1.摊铺完成后,应及时进行养护,加强保养管理,防止水稳层的干裂和龟裂。

2.养护期间应根据养护要求进行浇水和湿润处理,保持水稳层的养护湿度和温度,防止干燥和开裂。

3.对已养护完成的水稳层进行验收,定期进行质量抽检,确保水稳层的质量符合要求。

五、质量检验的要点:1.对原材料进行化验和试验检验,如骨料的筛分试验、稠度试验等。

2.对摊铺和压实过程进行现场控制和检验,如摊铺速度、压实程度的检测等。

3.对已完成的水稳层进行质量检测,主要包括密实度、厚度、抗折强度、稠度等试验。

4.根据检测结果对问题进行分析和处理,及时进行调整和整改。

六、质量记录与报验:1.对原材料、配合比、施工工艺、养护过程和质量检验等进行相关记录和报验。

2.要建立质量档案,保存相关材料和记录,供后期追溯和参考。

总结起来,水稳层质量控制包括原材料的选择与检验、配合比的确定、施工工艺的控制、养护的控制、质量检验的要点、质量记录与报验等方面。

水稳质量控制

水稳质量控制

水稳质量控制水稳质量控制是指在道路工程施工中对水稳混凝土的制作和施工过程进行严格控制,以保证工程质量和使用性能的一系列措施和方法。

水稳混凝土是一种常用于道路基层和面层的材料,其稳定性和耐久性对道路的使用寿命和行车安全至关重要。

因此,水稳质量控制是保证道路工程质量的重要环节。

一、材料控制水稳混凝土的质量控制始于材料的选择和采购。

首先,需要选择符合相关标准的原材料。

骨料应满足颗粒形角、含泥量等物理指标要求。

胶凝材料通常采用水泥,应选择等级合适、质量稳定的水泥。

此外,还需要合理配置掺合料、外加剂等辅助材料。

然后是对材料的检测和验收。

对于骨料来说,应进行颗粒分析、含泥量检测等物理性质测试,确保材料质量达标。

水泥应进行强度检测、起初和终凝时间测试等。

掺合料和外加剂等辅助材料也应进行合格检测。

只有材料质量符合要求,才能进入下一步的生产和施工。

二、生产控制水稳混凝土的生产过程中,需要严格把控各项工艺参数,以确保成品的质量稳定。

首先是配合比的设计,需要根据不同的工程要求和实际情况,确定合适的配合比。

配合比的设计应满足强度、流动性、耐久性等要求。

然后是搅拌过程的控制。

搅拌过程中,应严格控制水灰比、搅拌时间和搅拌速度等参数,以确保混凝土的均匀性和质量稳定。

水灰比是决定水稳混凝土抗压强度的重要因素,应按照设计要求进行控制。

最后是拌和过程的控制。

拌和过程中,应使用合适的设备进行拌和,确保混凝土的均匀性和成块性。

拌和时间应控制在一定范围内,避免过长或过短造成质量问题。

三、施工控制水稳混凝土在施工过程中,需要保证良好的施工条件和操作规范,以保证施工质量。

首先是施工现场的准备工作,包括场地清理、基础处理等。

施工现场应保持干燥、无污染,并清除杂物和水泥浆。

然后是铺设和压实过程的控制。

水稳混凝土的铺设应均匀、连续,厚度符合要求。

在铺设过程中,应避免变形和损坏。

压实过程中,应采用合适的压力和频次,确保混凝土均匀和密实。

最后是养护过程的控制。

如何避免水泥稳定基层质量问题

如何避免水泥稳定基层质量问题

如何避免水泥稳定基层质量问题在建筑施工中,水泥稳定基层是一项重要的工程步骤。

然而,由于施工环境、材料选择和施工方法等因素的影响,水泥稳定基层质量问题经常出现。

本文将探讨一些有效的方法和措施,以便避免水泥稳定基层质量问题的发生。

1. 合理的工程设计在进行水泥稳定基层施工之前,要进行合理的工程设计。

设计人员应充分考虑土壤的类型、强度要求和使用环境等因素,从而确定合适的水泥用量和掺和材料,并根据具体情况确定施工层厚度和施工方法。

只有合理的设计才能确保水泥稳定基层的质量。

2. 严格的原材料控制水泥稳定基层的质量受到原材料质量的直接影响。

因此,必须严格控制原材料的质量。

选择优质的水泥,并进行相应的试验和检测,以确保其符合规定的标准。

同时,还要对水泥掺和材料(如石头、沙子等)进行筛选和分级,以保证原材料的稳定性和一致性。

3. 合理的施工工艺正确的施工工艺是保证水泥稳定基层质量的关键。

首先,施工人员应该具备一定的专业知识和经验,能够正确地进行施工操作。

在施工过程中,要严格按照设计要求进行,保证施工层的均匀性和紧密性。

同时,要注意施工层的压实度和湿度控制,确保施工层的稳定性和耐久性。

4. 定期的质量检测为了及时发现和解决水泥稳定基层质量问题,需要进行定期的质量检测。

可以通过采集样品进行实验室测试,评估基层的强度和稳定性。

同时,还可以利用无损检测技术(如动力触探、回弹法等)对基层质量进行评估。

这样可以在施工过程中及时发现问题,并采取相应的措施进行修复。

5. 环境保护和施工管理在进行水泥稳定基层施工时,还要注重环境保护和施工管理。

施工现场要保持干净整洁,避免杂物和污染物对基层质量的影响。

同时,要加强对施工人员的培训和管理,确保施工操作的规范性和质量的可控性。

综上所述,水泥稳定基层质量问题的发生可以通过合理的工程设计、严格的原材料控制、合理的施工工艺、定期的质量检测以及环境保护和施工管理等多种手段来有效避免。

只有在全面考虑和实施这些措施的基础上,才能确保水泥稳定基层的质量和使用效果。

水泥稳定级配碎石施工质量保证措施

水泥稳定级配碎石施工质量保证措施

水泥稳定级配碎石施工质量保证措施(一)基层裂缝控制(1)严格控制路基的填筑工艺,确保路基强度。

合理选择路基填料,严禁使用不合格材料;(2)在配合比设计时,对集料级配进行调整,在规范规定范围内尽量减少细集料用量,形成骨架密实型结构。

如4. 75mm筛孔通过率须控制在30%左右,0.075mm通过率宜控制在3%以下,保证所设计级配为骨架嵌挤结构以到达抗裂要求;(3)施工时严格按照施工配合比控制最正确含水率。

气温较高时且拌合站距施工现场运距较远时,拌合时含水率应略大于最正确含水率。

在混合料运输时为防止混合料水分散失过快,必须用篷布对混合料进行完全覆盖,保证到场混合料不出现花白料现象;(4)摊铺机摊铺过程中宜提高其初压密实度,严格控制基层压实度,确保集料之间结合紧密,提高其抗裂性能;(5)水泥稳定碎石基层施工最好选择在气温变化不大时期施工,使结构内部温度应力较小,水稳层不易产生热胀冷缩现象,防止施工时因气温相差大产生温缩性裂缝。

酷暑条件下施工,应选择在早晚时间,尽可能避开中午时间进行摊铺;(6)混合料离析会导致裂缝的产生,从以下几方面防止混合料离析现象的发生:①拌合机出料时,运输车辆应分“前、后、中”移动至少3次以上装料,以减少装料过程中粗、细集料离析;②摊铺机应保持连续缓慢匀速的摊铺,尽量防止摊铺机等料现象, 等料处容易发生块状离析。

螺旋布料器应缓慢匀速旋转且料位应位于其2/3高度,摊铺过程中尽量减少摊铺机收斗拢料次数,刮板输送器裸露时禁止收斗;③为防止摊铺机机械离析,可在摊铺机变速箱处和螺旋挂杆处安装反向叶片,并根据实际情况调整反向叶片的角度。

(7)加强养生控制,保证基层的养生质量。

(二)基层平整度控制(1)严格实行报验程序,在施工前对下承层进行验收,对平整度和高程指标重点检测,对不合格处应及时处理;(2)认真做好技术交底工作,要针对拌合、运输、摊铺、碾压、养生及交通管制各个环节中易出现的不规范行为进行交底,保证交底质量;(3)认真做好拌合站的标定工作,对试验路段确定的各项拌合参数要认真执行,严禁随意调整拌合参数;(4)工程质检人员要对施工全过程进行监督,对不规范行为及时纠正,设专人处理操作缺陷。

水稳施工中的施工质量控制与验收

水稳施工中的施工质量控制与验收

水稳施工中的施工质量控制与验收水稳施工是指通过添加水泥、沙子、石子等材料,配合适量的水进行搅拌,形成一定流动性和韧性的混凝土,然后将其浇注于道路、桥梁等工程项目中,用以增强地基的承载能力和提高工程的稳定性。

水稳施工质量的控制与验收显得尤为重要,本文将从施工过程中的质量控制措施、施工质量验收标准及方法等方面进行探讨。

一、施工过程中的质量控制措施1. 原材料控制:在水稳施工中,水泥、砂子、石子等原材料的质量是保证施工质量的基础。

因此,在施工过程中需要对原材料进行检验与验收,确保其符合相关标准要求。

同时,还需建立原材料登记册,做好原材料的进出库管理工作,杜绝使用劣质原材料。

2. 配合比控制:水稳施工中,合理的配合比是保证施工质量的关键。

在制定配合比时,应根据工程的具体要求及原材料的实际情况进行调整,并确保施工过程中不发生配合比的变动。

在施工过程中,应严格按照配合比进行搅拌与浇注,杜绝人为因素对配合比的影响。

3. 搅拌与浇注过程控制:水稳施工过程中的搅拌与浇注是直接影响施工质量的环节。

在搅拌过程中需控制水胶比,确保搅拌后的混凝土具有良好的工作性与均匀性;在浇注过程中,要注意保持施工速度的稳定,避免出现冷浆、断缝等质量问题。

4. 养护过程控制:水稳施工完成后的养护工作对混凝土的强度和耐久性有着重要影响。

养护过程中应注意控制温度、湿度等环境因素,确保混凝土的充分水化,并及时进行保养,以提高混凝土的强度和耐久性。

二、施工质量验收标准及方法1. 施工质量验收标准:水稳施工质量的验收标准是根据相关技术规范和设计要求制定的。

一般包括混凝土的坍落度、强度、密实性、平整度等指标的要求。

坍落度是指混凝土的流动性,一般要求坍落度在5-8cm之间;强度要求根据工程的要求进行确定,可进行抗压强度试验;密实性和平整度一般采用人工观察和专业检测仪器进行评估。

2. 施工质量验收方法:水稳施工质量的验收方法主要包括现场观察和实验室检测两种方式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

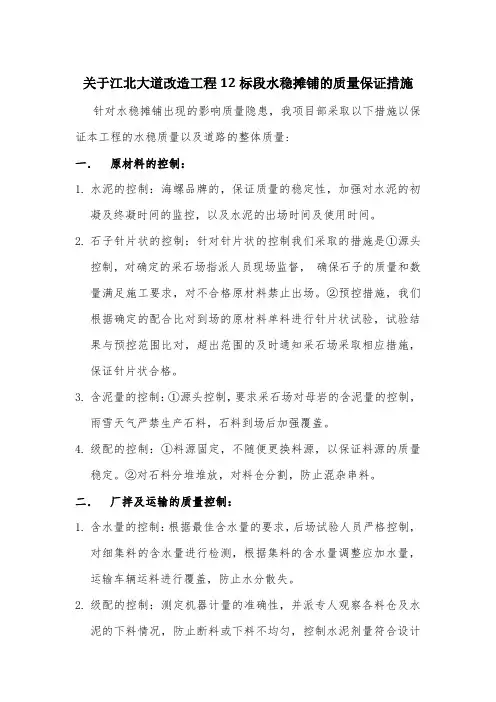

关于江北大道改造工程12标段水稳摊铺的质量保证措施针对水稳摊铺出现的影响质量隐患,我项目部采取以下措施以保证本工程的水稳质量以及道路的整体质量:
一.原材料的控制:
1.水泥的控制:海螺品牌的,保证质量的稳定性,加强对水泥的初
凝及终凝时间的监控,以及水泥的出场时间及使用时间。

2.石子针片状的控制:针对针片状的控制我们采取的措施是①源头
控制,对确定的采石场指派人员现场监督,确保石子的质量和数量满足施工要求,对不合格原材料禁止出场。

②预控措施,我们根据确定的配合比对到场的原材料单料进行针片状试验,试验结果与预控范围比对,超出范围的及时通知采石场采取相应措施,保证针片状合格。

3.含泥量的控制:①源头控制,要求采石场对母岩的含泥量的控制,
雨雪天气严禁生产石料,石料到场后加强覆盖。

4.级配的控制:①料源固定,不随便更换料源,以保证料源的质量
稳定。

②对石料分堆堆放,对料仓分割,防止混杂串料。

二.厂拌及运输的质量控制:
1.含水量的控制:根据最佳含水量的要求,后场试验人员严格控制,
对细集料的含水量进行检测,根据集料的含水量调整应加水量,运输车辆运料进行覆盖,防止水分散失。

2.级配的控制:测定机器计量的准确性,并派专人观察各料仓及水
泥的下料情况,防止断料或下料不均匀,控制水泥剂量符合设计
要求,每天摊铺结束后计算用料和水泥用量的比值,后场试验人员加强检测,以保证混合料符合级配要求。

三.现场施工的控制:
1.严格控制施工时间,确保混合料在初凝前完成摊铺碾压。

2.施工过程的控制:加强摊铺的接缝处理,保证碾压的遍数,不漏
压,现场派专人自检,确保压实度和平整度等达到设计要求。

3.施工碾压完成及时覆盖养生。

四.技术人员的配备:
1.施工现场配备2名专职的技术员,随时了解和监督现场的施工质
量情况,及时与后场技术人员联系,确保混合料的质量以及现场施工质量。

2.后场配备4名试验员,对合格原材料的进场监控,以及混合料生
产过程中的级配、含水量以及水泥剂量等指标的控制,以确保出场的混合料合格。

通过本项目部加强对原材料的控制,对施工过程的管理,最终确保施工按质按量的如期完工。
