后浇带提前封闭处理方案

后浇带提前封闭处理方案

后浇带提前封闭处理方案一、为啥要提前封闭后浇带(动机要搞清楚)咱们这个后浇带啊,本来是按计划慢慢等它到时候再处理的。

可现在为啥想提前封闭呢?其实就是一些特殊情况啦,比如说工程进度被催得紧,就像后面有个小怪兽在追着一样;或者是这后浇带在那老是个安全隐患,就像个小捣蛋鬼随时可能出乱子。

二、前期检查得仔细(就像看病前的诊断)1. 结构状况查看。

得先让几个经验丰富的老师傅,拿着小锤子啊、小电筒之类的工具,到后浇带那儿仔细瞅瞅。

看看混凝土的表面有没有裂缝,就像检查鸡蛋有没有裂缝一样,得仔仔细细的。

要是有裂缝,得搞清楚这裂缝是咋来的,是因为混凝土干得太快啦,还是有啥外力给弄的。

再看看后浇带两边的结构是不是稳定。

就好比看两座小房子中间的过道,过道两边的房子得稳稳当当的才行。

如果有歪啊、斜啊的情况,那可不行,得先想办法弄正。

2. 钢筋检查。

钢筋可是混凝土里的“小骨架”呢。

把钢筋上的那些锈啊、脏东西都清理干净,就像给小骨架洗个澡一样。

然后看看钢筋有没有变形的,要是弯弯曲曲像蚯蚓乱爬似的,就得把它弄直或者换了。

还要检查钢筋的连接,是不是牢固得像铁哥们拉手一样,要是有松动的,就得拧紧或者重新连接。

三、清理工作要到位(大扫除啦)1. 杂物清理。

后浇带里面那些建筑垃圾啊、小木块啊、碎石头啊,就像垃圾小怪兽藏在里面一样,都得给它清出来。

可以让几个小工拿着小铲子、小扫帚,像小蜜蜂采蜜一样勤劳地把这些杂物清理干净。

2. 积水处理。

如果有积水,那就像小池塘在里面可不行。

可以用小水泵把水抽出来,要是水不多呢,就用海绵或者抹布把水吸干,就像擦桌子上的水一样。

四、封闭的具体操作(动真格的啦)1. 混凝土的选择和浇筑。

浇筑的时候呢,要慢慢倒进去,就像倒蜂蜜一样,不能一下子哗啦哗啦全倒进去,不然会把里面的钢筋什么的冲乱的。

还要用振捣棒振捣均匀,就像给混凝土做按摩一样,让它里面没有气泡,密实得很。

2. 防水处理。

后浇带封闭了可不能漏水啊,那就像房子穿了破雨衣一样糟糕。

住宅项目沉降后浇带提前封闭的探究与应用

住宅项目沉降后浇带提前封闭的探究与应用

Hans Journal of Civil Engineering 土木工程, 2023, 12(6), 808-813 Published Online June 2023 in Hans. https:///journal/hjce https:///10.12677/hjce.2023.126092住宅项目沉降后浇带提前封闭的探究与应用刘佳航北京首开亿信置业股份有限公司,北京收稿日期:2023年5月29日;录用日期:2023年6月19日;发布日期:2023年6月30日摘要高层住宅项目主楼与地下车库荷载差异较大,为应对由此产生的建筑不均匀沉降问题,设计一般会采用沉降后浇带。

传统沉降后浇带封闭时间要求严格,沉降后浇带长期不能封闭会对现场施工进度与场地排布等方面带来不利影响,其矛盾已日益凸显。

本文以华侨村二期项目为实例,采用数值模拟的方式模拟建筑沉降变形,探究提前封闭沉降后浇带的可行性,为优化沉降后浇带封闭时间提供参考。

关键词沉降后浇带,提前封闭,数值模拟,工期,高层建筑Exploration and Application of Early Closure of Post Settlement Pouring Strips in Residential ProjectsJiahang LiuBeijing Capital Development Holding (Group) Co., Ltd., BeijingReceived: May 29th , 2023; accepted: Jun. 19th , 2023; published: Jun. 30th, 2023AbstractThere is a significant difference in load between the main building and the underground garage of high-rise residential projects. In order to address the problem of uneven settlement of the build-ing caused by this, the design generally adopts settlement post pouring strips. The sealing time requirements for traditional settlement post pouring strips are strict. The long-term inability to close the settlement post pouring strip will have adverse effects on the construction progress and site layout, and its contradictions have become increasingly prominent. This article takes the Overseas Chinese Village Phase II Project as an example and uses numerical simulation to simu-刘佳航late building settlement deformation, exploring the feasibility of early closure of settlement and post pouring strips, and providing reference for optimizing the closure time of settlement and post pouring strips.KeywordsSettlement Post-Pouring Belt, Early Closure, Numerical Simulation, Duration, High-Rise Buildings Array Copyright © 2023 by author(s) and Hans Publishers Inc.This work is licensed under the Creative Commons Attribution International License (CC BY 4.0)./licenses/by/4.0/1. 引言高层住宅建筑在规划设计中一般都设有地下车库,主楼与地下车库因为荷载和刚度差异较大,会造成基础内力和基底反力变化很大,引起不同建筑之间的不均匀沉降[1]。

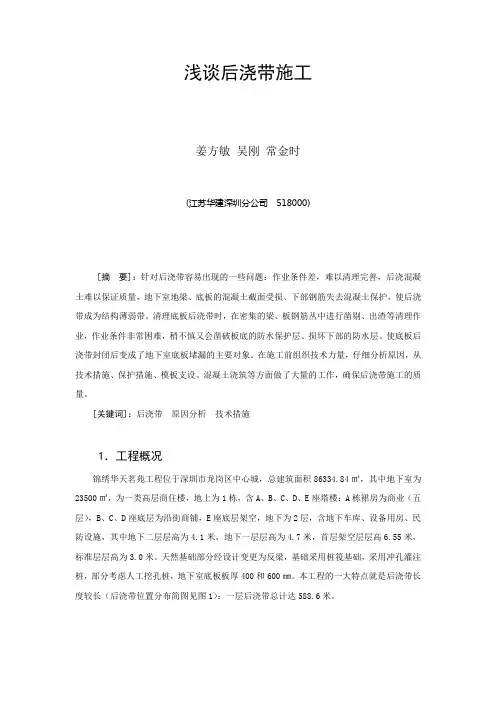

1、浅谈后浇带施工

1、浅谈后浇带施工

浅谈后浇带施工姜方敏吴刚常金时(江苏华建深圳分公司 518000)[摘要]:针对后浇带容易出现的一些问题:作业条件差,难以清理完善,后浇混凝土难以保证质量,地下室地梁、底板的混凝土截面受损、下部钢筋失去混凝土保护,使后浇带成为结构薄弱带。

清理底板后浇带时,在密集的梁、板钢筋丛中进行凿剔、出渣等清理作业,作业条件非常困难,稍不慎又会凿破板底的防水保护层、损坏下部的防水层。

使底板后浇带封闭后变成了地下室底板堵漏的主要对象。

在施工前组织技术力量,仔细分析原因,从技术措施、保护措施、模板支设、混凝土浇筑等方面做了大量的工作,确保后浇带施工的质量。

[关键词]:后浇带原因分析技术措施1.工程概况锦绣华天茗苑工程位于深圳市龙岗区中心城,总建筑面积86334.84㎡,其中地下室为23500㎡,为一类高层商住楼,地上为1栋,含A、B、C、D、E座塔楼:A栋裙房为商业(五层),B、C、D座底层为沿街商铺,E座底层架空,地下为2层,含地下车库、设备用房、民防设施,其中地下二层层高为4.1米,地下一层层高为4.7米,首层架空层层高6.55米,标准层层高为3.0米。

天然基础部分经设计变更为反梁,基础采用桩筏基础,采用冲孔灌注桩,部分考虑人工挖孔桩,地下室底板板厚400和600㎜。

本工程的一大特点就是后浇带长度较长(后浇带位置分布简图见图1):一层后浇带总计达588.6米。

1#塔吊2#塔吊A座塔楼B座塔楼C座塔楼D座塔楼E座塔楼天然基础A座商业中心图1 后浇带位置分布简图2.后浇带问题原因分析2.1 底板后浇带位置低洼,普遍位于建筑物相对低洼的地方,非常容易汇集积雨水、淤泥、垃圾等。

在进行方案设计时,对排渣、清淤等问题考虑不周全,没有设计排水、排渣通道,污水、杂物落入后,不能够顺利排出,积淀成害。

尤其是在横穿后浇带的地梁位置,形成深深的泥水渣池,密集的地梁下部钢筋被埋在很深的沉积物中,清理、除锈条件极其困难。

排渣通道地梁底板底板≥50㎜0.3%图2 底板后浇带排渣通道示意2.2 后浇带等待的时间长(伸缩后浇带不少于42天,沉降后浇带在主体封顶之后封闭,需要几个月甚至一年多),清理维护难度大、工作量大、费用高、效率低。

关于后浇带混凝土浇筑时间间隔问题

关于后浇带混凝土浇筑时间间隔问题

关于后浇带混凝土浇筑时间间隔问题钢筋混凝土结构设计在解决超长混凝土温度收缩裂缝及建筑物不均匀沉降时,常采用施工后浇带方法。

施工后浇带对防止结构出现变形裂缝能起到较好的作用,一般用来解决高层主楼及低层裙楼沉降差异、钢筋混凝土收缩变形及减少温差应力等同题。

后浇带混凝土的浇筑时间一般来讲是越迟越好,但又不可能无限期推迟。

因此设计上一般要求混凝土在主体结构完成60d后再予以浇筑。

此时,主体结构的变形量基本达到70%左右,后浇带混凝土浇筑后其结构变形产生的应力足以由建筑物自身承担,使结构不至于产生裂缝或少产生裂缝。

某些建筑物的后浇带混凝土浇筑还要求“浇筑时的气温应尽量低于主体结构混凝土浇筑时的气温”,这对工期的要求就更严格了。

一些工程招标时尤其是那些中小型工程项目,建设单位常常忽视混凝土结构的这些特点,他们以市场需要为名,不顾科学规律,一味强调缩短工期。

例如,某住宅工程系钢筋混凝土框架结构,3层,建筑物长160m,宽13m,建筑面积约为6250m2。

由于建筑物较长,设计时设置了一道沉降缝、二道后浇带;设计单位在结构总说明中特别强调:后浇带混凝土捣制必须在60d后进行。

这些说明和要求无疑是正确的,也是必要的。

可是,建设单位对这些合理要求视而不见,在招标时不顾设计要求,将工期确定为90d,比建设部《全国统一建筑安装工程工期定额》规定的该类住宅的定额工期235d少了61.7%。

若按该工期要求实施,建成的住宅恐怕会留下许多质量隐患。

现实生活中就有类似的教训。

由于主体混凝土的浇筑龄期太短,主体混凝土的收缩大部分尚未完成就仓促浇筑后浇带混凝土,使后浇带失去了应有尽有的作用,在强大的结构与收缩应力作用下,梁板被拉裂。

招投标工作中,有关单位忽视混凝土工程施工中的这一特点,盲目强调工期,给建筑物留下难以治愈的质量隐患,这个教训应该记取。

对于一般的建筑工程,其合理的施工工期还是以建设部《全国统一建筑安装工程工期定额》规定的工期为准。

后浇带常见问题及解决措施

后浇带常见问题及解决措施

后浇带常见问题及解决措施一、技术要求1、后浇带混凝土施工的时间必须符合设计要求及工程实际施工情况要求。

若设计无要求时,一般为施工后40~60d,沉降后浇带宜在建筑物沉降基本完成后进行。

高层建筑的后浇带应在结构顶板浇筑混凝土14d后进行。

2、确定施工方案,针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足设计规范和工艺要求的施工技术措施。

3、对施工操作人员进行书面技术交底,其主要内容为:施工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求。

4、后浇带混凝土浇筑应留置混凝土强度检验试块及抗渗强度检验试块(设计有抗渗要求),后浇带的强度等级不得低于其两侧混凝土,应提高一个强度等级,同时应符合设计要求。

5、后浇带处结构主筋不宜在缝中断开,若必须断开,则主筋搭接长度应大于45倍主筋直径,接头应按规范要求错开,并应按设计要求设附加钢筋。

6、地下室顶板后浇带处模板支撑架必须独立搭设,在后浇带混凝土未达到设计强度标准值前,不得将模板支撑拆除,以免梁板因悬臂而变形。

7、后浇带混凝土未浇筑前宜有保护钢筋的措施,可用模板盖住钢筋;并用砂浆做出挡水带,以免施工过程中后浇带处的钢筋被污染、堆积垃圾。

为防止地下室大梁和设备基础后浇带处有积水锈蚀钢筋,应将后浇带位置垫层标高下降50~100mm,以便处理施工缝、清除垃圾和排除积水。

二、常见问题1、后浇带封闭前,后浇带处梁、板模板的支撑不得拆除,同时后浇带跨内不得施加其他荷载,例如放置施工设备、堆放施工材料等,以保证结构安全。

2、加强振捣:混凝土在浇筑过程中一般采用的是二次机械振捣的方式,在进行二次振捣时,一定要保持好模板等框架的结构固定,掌控好振捣时间和力度,以防止因沉落而产生裂缝。

3、后浇带质量要求:后浇带混凝土采用高一等级的混凝土,后浇带施工时模板应支撑安装牢固,钢筋进行清理整形,施工质量应满足钢筋混凝土设计和施工验收规范的要求,以保证混凝土密实无裂缝。

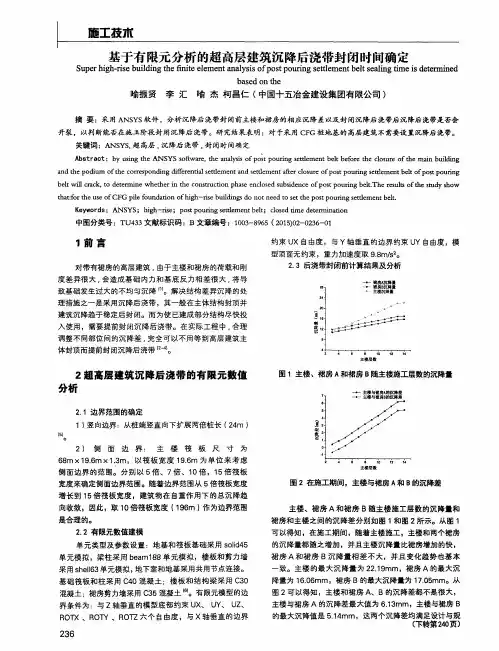

基于有限元分析的超高层建筑沉降后浇带封闭时间确定

基于有限元分析的超高层建筑沉降后浇带封闭时间确定
A b s tr a c t: b y u s i n g t h e ANS YS s o f t wa r e , t h e a n a l y s i s o f p o s t p o u i r n g s e t t l e me n t b e l t b e f o r e t h e c l o s u r e o f t h e ma i n b u l i d i n g
b e l t wi l l c r a c k , t o d e t e r mi n e wh e t h e r i n he t c o n s t r u c i t o n p h a s e e n c l o s e d s u b s i d e n c e o f p o s t p o u in r g b e l t . Th e r e s u l t s o f t h e s t u d y s h o w t h a t : f o r he t u s e o f CF G p i l e ̄ u n d a d o n o f h i g h —r i s e b u i l in d g s d o n o t n e e d t o s e t t h e po s t p o u i r n g s e t t l e me n t b e l t .
1 5 1

5 4 。
嫠z
娉 1

2) 侧 面
边 界: 主

筏 板



6 8 m X1 9 . 6 m×1 . 3 m,以筏 板 宽度 1 9 . 6 m 为 单位 来 考虑 侧 面边 界的范 围。分 别 以 5倍、7倍 、1 0倍 ,1 5倍 筏板

建筑工程后浇带施工技术优化探究

建筑工程后浇带施工技术优化探究

建筑工程后浇带施工技术优化探究发布时间:2021-09-17T03:43:58.774Z 来源:《建筑实践》2021年第40卷13期作者:王景龙[导读] 混凝土是建筑工程的常用施工材料,混凝土施工质量深受多方面因素的影响,包括水质、温度等,进而会严重影响建筑结构的稳定性及安全性,使建筑工程自身荷载及自重效应逐渐减弱。

王景龙宁国市安居投资建设管理有限公司安徽宁国 242300摘要:混凝土是建筑工程的常用施工材料,混凝土施工质量深受多方面因素的影响,包括水质、温度等,进而会严重影响建筑结构的稳定性及安全性,使建筑工程自身荷载及自重效应逐渐减弱。

为了预防混凝土出现开裂、下沉等质量隐患问题,后浇带施工技术应运而生,合理使用此项技术,能够延长建筑结构的使用年限,进而保证工程项目的施工质量及安全性。

因此,本文以建筑工程沉降后浇带施工工艺要求为切入点,进一步分析后浇带施工现状问题,并提出具体的技术优化要点,旨在为建筑工程后浇带施工技术的优化提供有效价值建议。

关键词:建筑工程;后浇带施工;现存弊端;技术优化要点建筑工程施工流程复杂,且施工工艺繁琐,尤其是受工程项目功能日趋丰富的影响,使得建筑工程整体结构发生了很大程度的变化。

由此可见,在结构设计创新的基础上,才能满足不同人群的居住功能需求。

与此同时,结构设计越好,越能保证建筑工程的安全性及稳定性,进而有助于解决地基差异沉降等问题。

并且,为了保证建筑整体稳定性及安全性,在具体建设期间,需提前预留主楼与裙楼沉降后浇带[1]。

值得注意的是,过去后浇带施工普遍采取封闭式施工模式,具有技术难度大的鲜明特点,且在施工期间易出现一系列的问题,例如:新旧混凝土结合面处理不当、后浇带封闭受到时间限制、施工工艺不合理等,进而影响建筑工程的整体品质效益。

鉴于此,从提升建筑工程整体施工质量效益角度考虑,本文围绕“建筑工程后浇带施工技术优化”进行分析研究具有重要的价值意义。

1.沉降后浇带施工工艺要求分析1.1符合结构受力沉降后浇带封闭后,需开展正常作业,充分重视结合面的处理,进而才能保证结合面粘结力及机械咬合力的整体质量效果,达到提高施工质量的目标。

后浇带施工问题的要点

后浇带施工问题的要点

后浇带施工问题的要点对后浇带的留设要求1、对后浇带的要求1.1后浇带是为在现浇钢筋混凝土结构施工过程中,克服由于温度、收缩而可能产生有害裂缝而设置的临时施工缝。

该缝需根据设计要求保留一段时间后再浇筑,将整个结构连成整体。

1.2在后浇带构造中,除图中注明者外,后浇带钢筋应该按贯通留筋。

1.3后浇带的设置距离,应考虑在有效降低温差和收缩应力的条件下,通过计算来获得。

在正常的施工条件下,参照《混凝土结构工程施工质量验收规范》的相关规定施工。

1.4沉降后浇带在主体封顶后,根据沉降记录,由设计单位确认后方可封闭;收缩后浇带应该在两侧混凝土龄期达到45d后方可封闭。

1.5后浇带的宽度应考虑施工简便,避免应力集中。

一般其宽度为70~100cm。

根据本工程设计要求,后浇带宽度800mm。

后浇带内的钢筋应完好保存。

1.6地下室后浇带必须采取覆盖保护措施,凡因留置后浇带而形成较大悬臂的部位应加支撑,待后浇带砼浇筑后强度达到100%时才能拆除。

1.7后浇带填筑前必须全面进行清理干净。

如地下室积水,应抽排干净并清除干净该处余泥渣物,用水冲洗干净后,方能浇筑砼。

2、后浇带的留设2.1后浇带部位的模板支承体系应以其两侧轴线为界,自成一独立体系,同时又要确保与整体支承系统共同受力,即当相邻结构施工时,后浇带部位的支承架参与整体支承系统共同受力,但当相邻结构模板及支承架拆除后,后浇带部位的支承架及模板独立工作的性能不变,后浇带两侧混凝土结构与模板间应不产生间隙,后浇带混凝土浇筑后接缝平顺。

2.2后浇带部位的模板支承体系必须在后浇带部位的砼达到设计要求的100%后,方可拆除,板部位的后浇带模板支撑时,两侧考虑采用钢板网,其安装方法按常规操作。

2.3地下室后浇带施工中,底板、外墙后浇带防水是两个值得注意的问题。

为防止地下水产生突涌,采用对底板后浇带处混凝土垫层施工进行加厚、提高混凝土强度等级,局部配筋等措施图中①处附加筋为B16@200。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

后浇带封闭时间问题的研究崔东东170吴献王佳叶军(沈阳建筑大学土木工程学院,辽宁沈阳,110168)[摘要]:在大体积混凝土施工过程中会经常使用后浇带,而后浇带的封闭时间对大体积混凝土的强度、质量等有很大的影响,如果后浇带的封闭时间掌握不好,将会引起大体积混凝土开裂等问题。

本文就国内外关于后浇带封闭时间的研究及发展做了一些综述。

[关键词]:后浇带;封闭时间;沉降量;沉降曲线;大体积混凝土后浇带[1]也称后浇缝,是在施工期间保留的临时性变形缝。

该缝根据具体条件,保留一段时间后,再进行填充封闭,后浇成连续整体的无伸缩缝结构。

后浇带按其作用可分为三类[2]:一是用于解决高层建筑主楼与低层裙房之沉降差的沉降后浇带;二是用于防止混凝土因温度变化拉裂而设置的温度后浇带;三是用于防止混凝土凝结收缩开裂而设置的收缩后浇带。

后浇带的封闭时间与许多因素有关,如后浇带的类型,施工工期等,如何确定封闭时间,从而在最有利的时间封闭后浇带,将对大体积混凝土的施工质量产生重要影响。

1 国内关于后浇带封闭时间的研究1.1 我国现行规范对后浇带封闭时间的有关规定后浇带在设计中得到广泛应用,但我国现行的规范、规程[3-7]对后浇带的尺寸、构造均有较详细的规定,然而对后浇带的封闭时间没有提出明确规定和要求,有的要求不少于2周、有的要求不少于6周、或不少于60天。

一般混凝土在浇筑一个月左右,完成收缩的40%,60天内完成收缩的65%,20年后完成收缩的98%[8]。

若提前封闭后浇带,由于后浇带混凝土不能完全释放收缩能力,将会导致裂缝的出现。

1.2 实际工程设计中对后浇带封闭时间的确定在实际工程中后浇带混凝土的浇筑时间应根据设缝目的及工程情况而定,而不是规定的14天、42天或60天后。

所有后浇带的后浇混凝土都必须在混凝土干缩基本完成后浇灌[9],因此,人们主要根据对所掌握的沉降后浇带、收缩后浇带、温度后浇带混凝土干缩基本完成的经验时间来确定何时封闭后浇带。

由于规范条例的不明确,在实际工程设计中,对于后浇带混凝土的封闭时间大多根据经验设计,并没有成熟的理论支持。

1.3 有关后浇带封闭时间的经验设计研究根据后浇带的不同类型确定后浇带封闭时间:后浇带的类型不同,后浇带混凝土的浇筑时间也不同[10]:收缩后浇带视先浇筑部分混凝土的收缩完成情况而定,一般为施工后60天;沉降后浇带宜在建筑物基本完成沉降后进行混凝土的浇筑[11];温度后浇带应在一年中的低温季节浇灌。

最有利的浇筑时间是在结构的沉降和收缩尽可能的充分释放后再进行后浇带混凝土的施工,这样才有利于充分发挥后浇带的应有作用。

根据沉降曲线确定后浇带封闭时间:如在文献[12]中提到的关于主楼和裙房的沉降后浇带,《全国民用建筑工程设计结构技术措施》第3.3.12条规定:如沉降观测记录在高层封顶时,沉降曲线平缓可在高层封顶1个月后封闭后浇带。

沉降曲线不缓和则宜延长封闭后浇带的时间。

对于如何确保沉降观测记录的准确性,机械工业部第二勘察研究院[13]总结出了一套为解决后浇带提前封闭提供可靠依据的沉降观测方法,认为当高层建筑剩余沉降量产生的变形能被基础底板消化时是提前封闭后浇带的最佳时间,一般情况下,施工高度超过主楼2/3时,可考虑封闭后浇带。

1崔东东,男,1984年11月,硕士在读,沈阳建筑大学土木工程学院,邮编:110168根据基础下面土层情况或基础类型确定后浇带封闭时间:当基础支承于基岩时,因沉降量小,可在缝两侧混凝土达到6星期龄期后浇筑;当基础支承于非基岩时,宜等主体结构完工,待沉降相对稳定后,再浇筑后浇带混凝土[14]。

若同为后浇沉降、温度、收缩带时,当高层采用天然地基,或以摩擦为主的桩基时,由于高层沉降量较大,应待高层主体结构完成后,再浇筑后浇带;当高层主楼基础座在卵石层或基岩上,或以端承桩为主的摩擦桩时,由于高层沉降量较小,可根据施工期的观测,确定在高层主体结构施工到一定高度时,浇筑后浇带;若收缩后浇带单独设置,浇筑混凝土的时间宜在设置后浇带后的两个月之后,这样估计可以完成混凝土收缩的60%以上;若温度后浇带单独设置,浇筑混凝土的时间宜选择在温度较低时,不要在热天补齐冷天留下来的温度后浇带[15]。

对于高层建筑基础的后浇带保留时间:仅用于控制温度和收缩应力的后浇带,保留时间不宜少于60天;对于箱形基础,保留时间还应满足在顶板浇筑完混凝土后至少14天[16]。

后浇带混凝土的浇筑时间的影响因素有许多,还要考虑不同水泥品种,不同水灰比,不同的温度条件养护的混凝土收缩完成的时间[17],只有综合考虑各种因素,才能确定出适宜的后浇带混凝土浇筑时间。

1.4 有关后浇带封闭时间的计算理论研究通过计算混凝土收缩量来确定后浇带封闭时间:由于施工工期的要求,许多工程中要求提前封闭后浇带。

在文献《超长预应力混凝土结构后浇带现场应力监测试验研究》中讨论了后浇带提前封闭的安全性。

当结构中的构件产生变形运动时,构件之间、构件内部各质点之间都会产生相互影响,相互牵制,这就是“约束”。

构件本身各质点之间的相互约束作用称为“内约束”或“自约束”,配筋对混凝土构件的收缩是一种典型的“内约束”;而构件与构件之间的相互牵制作用被称为“外约束”。

而后浇带混凝土与先前浇筑的混凝土之间就是一种“外约束”。

结合实验数据,分析外约束对混凝土收缩的影响,文中以设后浇带的梁板结构为例,分析“外约束”对混凝土收缩的影响.如图1所示阴影部分表示后浇带,△1 、△2表示后浇带两侧结构自由状态下的缩量,△1/ 、△2/表示后浇带两侧结构在外约束作用下的真实收缩量,L 、L 1、L 2分别表示结构总长度及两侧混凝土结构的长度。

图1 结构分段后变形示意图各段协调变形后的最终收缩量计算公式如下:211212121/1))(()(1L L L L L L t E L L E s 212212121/2))(()(1L L L L L L t E L L E s +⋅--++∆+∆=∆ 式中:E s 为钢筋的弹性模量;E (t )为t 时刻混凝土的弹性模量;t 为混凝土的龄期。

根据《高层建筑混凝土结构技术规程》推导的结构被后浇带截断后,各段协调变形后的最终收缩量的计算公式计算得出的结果与通过试验获取的结果比较可知某些工程的后浇带提前封闭是安全的。

通过计算沉降值来确定后浇带的封闭时间:天津市南开区建设工程质量监督站的马卫生等[8]为解决后浇带封闭时间与工期之间的矛盾,他们综合考虑理论沉降量与实测沉降量的比值、实际加载量与建筑最终荷载的比值、沉降发展等因素,经地基基础优化设计,合理调整不同部位的沉降差,可以提前封闭沉降后浇带。

认为实测建筑沉降值达到理论计算值的30%~50%时,即可封闭后浇带,封闭后浇带的时间应综合考虑计算值和实测值的关系,并应以实测沉降为主要因素来确定。

通过计算结构沉降差与底板应力来确定后浇带的封闭时间:为解决后浇带的留置时间与施工工期这一矛盾,青岛理工大学的李成才[18]等以一个实际工程为例,结合沉降计算、沉降预测和有限元软件ABAQUS 分析结果,对沉降后浇带的留置时间给出了一定的指导。

他们通过采用弹性力学公式法及数值分析法(ABAQUS )对地基沉降进行计算,其中弹性力学公式采用:)1(2EpB C S d d μ-= 式中 S d ——表面上的沉降量;P——均布荷载的量值;B——荷载面积的基准尺寸;E——弹性介质的杨氏模量;μ——泊松比;C d ——计算荷载面积的形式和计算沉降点的位置的参数。

在采用大型有限元分析软件ABAQUS 进行数值模拟中,地基岩体采用CPS8R 八节点平面应变实体减缩积分单元;筏板采用B22二次梁单元。

同时,为了反映筏板基础与地基土之间的法向和切向接触特性,采用了coulomb 接触面单元;同时为了反映沉降后浇带留置时间,采用了单元的生死功能。

对结果进行对比分析,研究结构沉降差与底板应力的变化情况,得出了后浇带封闭时间对筏板应力有影响的结论,这对沉降后浇带的留置时间提供了参考。

沉降预测是在一定观测基础上,绘制出沉降量随时间变化的曲线,然后提出数学模型,对曲线拟合。

拟合函数采用双曲线函数模型: s=a+b/t 。

通过研究不同厚度结构水化热温度曲线来确定后浇带封闭时间:西安建筑科技大学的硕士研究生袁昆在其学位论文[19]中,对于后浇带的封闭时间问题,他通过一个算例得出不同厚度结构的混凝土水化热温度对比曲线,如图2,从图中可以看出厚度不同时水化热温度的峰值相差很大,而不同厚度的结构水化热温度与周围的环境温度达到平衡的时间不同,因此,结构的厚度对后浇带的封闭时间有较大影响,但在不同的条件下,水化热温度的降温速率是不同的,因此,对于相同厚度的结构,封闭时间也是不同的。

图2 水化热温度厚度不同时对比曲线2 国外关于后浇带封闭时间的研究大体积混凝土的裂缝是由于混凝土结构内部温度的不同或其自身温度与周围环境温度的差异而导致的。

温度的不同使结构冷的部分的收缩大于热的部分的收缩,它们之间产生拉伸应力,当这种拉伸应力大于混凝土自身的抗拉强度时产生裂缝。

裂缝还产生于混凝土构件的连接部分,对于大体积混凝土,当其降温时,会受到连接部分的约束,从而导致裂缝的发生。

可见后浇带处是容易产生裂缝的区域,所以后浇带的封闭时间与混凝土的温度有关,即与新旧混凝土的温度应力关系有关。

由于混凝土的干缩,会使在施工缝附近出现拉伸应力,这可能会产生拉伸裂缝[20]。

对于温度与时间的关系,美国垦务局[21]于二十世纪三十年代提出了绝热温升与时间的指数经验公式。

关于混凝土的徐变与应力松弛,A.M.Nneville[22]等人的研究结果表明,达到最终徐变一半所需的时间总是大于松弛过程达到一半所需的时间。

瑞典勒欧理工大学的Matsmborg[23]等几位学者对早期混凝土的热应力及热裂缝做了较多的实验,提出了建立非线性粘弹性、粘塑性、应变软化基础理论模型,并编制了计算机程序。

通过分析认为:混凝土结构的裂缝控制要同时考虑温度场分布及早期混凝土力学性质的时间效应。

Francis A.Oluokum等人[24]研究了混凝土的早期强度随时间的变化规律,随后又研究了混凝土的粘弹性模量、泊松比、抗压强度与时间的关系。

加拿大的Daniel[25]等人以桥梁的混凝土防护栏为研究对象进行观测,用ACI规范中的公式计算外部约束,分析早期混凝土抗拉强度、松弛、收缩、温度随时间的变化,利用叠加原理积分计算混凝土总拉应力与时间的关系。

可以看出国外的这些研究对后浇带的封闭时间的计算有一定的指导意义。

3 结论通过对国内外关于后浇带封闭时间问题的研究发现,国内外缺乏对后浇带封闭时间的计算方法及相关试验研究。

就国内有关后浇带的相关规范而言,各规范关于后浇带的封闭时间没有一个统一的规定。
