水泥厂生产工艺处理烧成系统说明
日产5000吨熟料新型水泥生产的工艺流程说明

日产5000吨熟料新型水泥生产的工艺流程说明1.原料处理:原料处理是水泥生产的基础,主要包括石灰石、粘土、铁矿石和煤炭等原料的选矿、粉碎、混合和调配。
首先,将石灰石和粘土通过爆炸、破碎机等设备进行破碎,然后进行矿石的选矿工艺,以确保原料的质量。
接下来,将所需的原料按照一定比例混合,并通过输送设备送入到磨机进行细磨,使原料颗粒尺寸适宜。
2.燃烧系统:燃烧系统主要是通过煤粉喷煤器和预热器进行燃烧过程,以提供熟料制备所需的高温能源。
首先,将煤炭通过磨煤机进行粉碎处理,并通过输送系统输送到煤粉喷煤器。
煤粉喷煤器将煤粉喷入预热器内,与热气进行充分的热交换,从而实现燃烧过程。
燃烧生成的高温气体以及热气通过预热器将温度提升到适宜的水泥熟料制备温度。
3.熟料制备:熟料制备是将原料在高温下煅烧成熟料的过程。
预热后的原料通过物料旋风预热器进入旋转窑。
旋转窑是熟料制备的关键设备,它通过慢慢转动,将原料在高温环境下进行煅烧。
在旋转窑内,原料在不同温度区域下发生多个化学反应,包括碳化反应、水化放热反应和硫酸盐反应等,最终形成熟料。
熟料产生后从窑尾排出。
4.熟料磨粉:熟料磨粉是将熟料进行进一步细磨,得到所需的水泥粉末。
熟料从旋转窑排出后,进入熟料磨机进行研磨。
熟料磨机通过回路系统将熟料研磨成细度适宜的水泥粉末。
同时,根据需要可以在磨机中添加适量的石膏或其他矿物掺合料,以调整水泥的性能。
5.成品水泥包装:磨完的水泥粉末通过输送设备送至成品水泥储存库,并根据需要通过包装机进行包装。
成品水泥包装通常采用纸袋装或散装等方式,以满足不同客户需求。
总结:以上就是日产5000吨熟料新型水泥生产的工艺流程说明。
通过原料处理、燃烧系统、熟料制备、熟料磨粉和成品水泥包装等步骤,可以实现高效、稳定和优质的水泥生产。
同时,根据生产需求和产品性能的要求,还可以进行相关的工艺调整和改进。

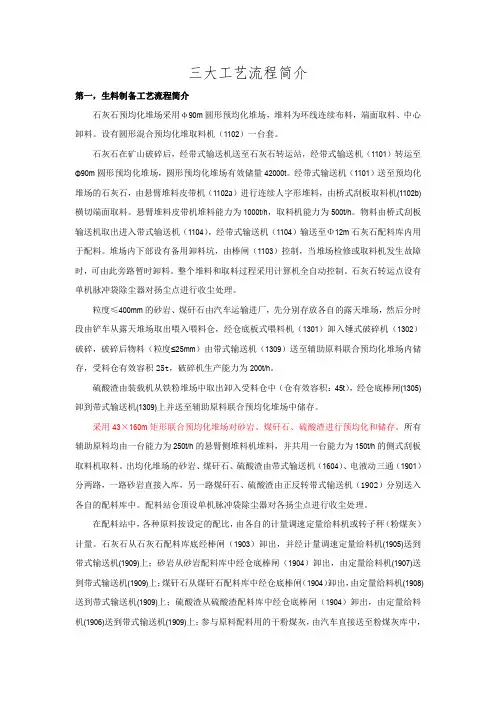

水泥厂三大工艺流程简介

三大工艺流程简介第一,生料制备工艺流程简介石灰石预均化堆场采用φ90m圆形预均化堆场,堆料为环线连续布料,端面取料、中心卸料。
设有圆形混合预均化堆取料机(1102)一台套。
石灰石在矿山破碎后,经带式输送机送至石灰石转运站,经带式输送机(1101)转运至Φ90m圆形预均化堆场,圆形预均化堆场有效储量42000t。
经带式输送机(1101)送至预均化堆场的石灰石,由悬臂堆料皮带机(1102a)进行连续人字形堆料,由桥式刮板取料机(1102b)横切端面取料。
悬臂堆料皮带机堆料能力为1000t/h,取料机能力为500t/h。
物料由桥式刮板输送机取出进入带式输送机(1104),经带式输送机(1104)输送至Φ12m石灰石配料库内用于配料。
堆场内下部设有备用卸料坑,由棒闸(1103)控制,当堆场检修或取料机发生故障时,可由此旁路暂时卸料。
整个堆料和取料过程采用计算机全自动控制。
石灰石转运点设有单机脉冲袋除尘器对扬尘点进行收尘处理。
粒度≤400mm的砂岩、煤矸石由汽车运输进厂,先分别存放各自的露天堆场,然后分时段由铲车从露天堆场取出喂入喂料仓,经仓底板式喂料机(1301)卸入锤式破碎机(1302)破碎,破碎后物料(粒度≤25mm)由带式输送机(1309)送至辅助原料联合预均化堆场内储存,受料仓有效容积25t,破碎机生产能力为200t/h。
硫酸渣由装载机从铁粉堆场中取出卸入受料仓中(仓有效容积:45t),经仓底棒闸(1305)卸到带式输送机(1309)上并送至辅助原料联合预均化堆场中储存。
采用43×160m矩形联合预均化堆场对砂岩、煤矸石、硫酸渣进行预均化和储存。
所有辅助原料均由一台能力为250t/h的悬臂侧堆料机堆料,并共用一台能力为150t/h的侧式刮板取料机取料。
出均化堆场的砂岩、煤矸石、硫酸渣由带式输送机(1604)、电液动三通(1901)分两路,一路砂岩直接入库,另一路煤矸石、硫酸渣由正反转带式输送机(1902)分别送入各自的配料库中。
水泥厂工艺流程

水泥厂工艺流程
水泥工厂的工艺流程由原料磨削、熔融、成型、烧成和包装等步骤组成。
首先,水泥厂的原料处理需要用到磨削,这是整个水泥生产过程中的首要步骤。
将矿石破碎成大小相同的粉状物后,把这些物料放入特制的磨粉机内,其中包括研磨机、筛分机和细磨机,然后根据单位体积所含物料比例分别进行混合,直至达到规定的生产要求。
在这一步中进行了最后一个步骤,添加各种合成材料,以增加产品的强度和硬度,最后各种物料混合在一起,制成原料细度为0.08毫米的熟料。
熔融是水泥生产的第二步,原料放入熔炉内,加上活性原料,把熟料熔到1450℃,当熔料达到沸点时,即可进入钢水中熔融。
这一步是非常关键的,在熔融的过程中,可以通过化学反应物,决定生产的产品性能和质量。
成型是熔融成型的过程,当熔料到达1450℃时,把熔料取出并迅速放入特制成型机内,使其形成特定的尺寸和形状,最后成型成立方体块或其他多边体。
烧成是的水泥产品的最后一个步骤也是最关键的步骤。
将经过成型的水泥产品放入可调温烧结炉中,在温度上升到1450℃以上的情况下,通过原料中合成物在高温下形成高硬度水泥凝胶,形成物质性质统一的水泥块。
最后是水泥产品的包装,通过特制自动包装机,把水泥块封装在袋子或箱子中,待检测无误后发送到相应市场销售。
以上就是水泥厂的主要生产流程,它充分体现出了制造优质水泥产品的严格程度。
在生产中,必须控制每一步的关键点,确保凝硅物质的结构一致,以保证产品的质量,确保每一批产品都经过严格的检验,从而使水泥工厂的生产质量也能确保在企业的永久发展中取得最大的效益。
沙特SCC2×10000t/d水泥熟料生产线烧成系统技术介绍

P nJ n (io aIt nt n l nier gC . t. aj g N n n ,i gu 2 0 ) a i gSn m e ai a gne n o, d( ni ) aj g J n s, 1 0 o nr o E i L N n, i a 1 1
Ab t a t S u i a i CC 2 00 0 t e n l k rp o u t n l e , h c c l r h a g s n a e o h rd r h s r c : a d b a S x1 0 d c me t i e r d c i n s w ih s ae a e t e lr e t d r r n t e wo l ,a et e Ar / cn o i a
E C p jc u df o ySn m nent n l n ier gC . t.adtesl drce-n oa o cn l ya de up n o P r et n e okb io aItrai a E g e n o, d, n ef i td in vt nt h o g n q imet f o l o n i L h - e i e o S o eeao t e u igss m c dn ertr k nteb— as ytm a dtepeac igss m a dtepoet i ma r dpe i t r n t i l igt ay i , y p s ss n rcli n t , n rjc n w dnh bn ye n u h o l h e h n ye h
h d b e c o ls e c o d n o s h d l , e c e tn a d a d r aie t b e p o u t n Th c n c l o n sa d t e r n n a e n a c mp ih d a c r i gt c e u e r a h d s d r n e z d sa l r d ci . e t h i a i t n h un i g a l o e p sae o e ma n e up n si h u i g s se we i t d c d i e ala e l w ih s o d t t ft i q i me t n t e b r n y t m l n r u e n d t i sw l a h e c e e h ia n e e , h c h we h n  ̄ t o te tc n c d x so eb r i gs s m r q a e i tr ai n d a c d lv l n a r mi e t d a t g . h h ia i e e f h u n n y t we ee u l ot e n t a a v n e e d h d p o n n v n a e e l n t e t h n ol e a a Ke r s b r i gs se sx sa ec co ep e e t r b - a ss se lr e s aer tr i ; p r t n p r mee y wo d : u n t m; i - tg y ln r h a e ; y p s y t m; ag - c a yk l o e ai a a t r n y l o n o
流程图——水泥厂主要生产工艺流程

水泥厂主要生产工艺流程水泥生产过程主要分为三个阶段,即生料制备、熟料烧成和水泥粉磨(俗称“两磨一烧”)。
其生产工艺总流程示意见图3—1。
采用五级旋风预热及窑外分解的新型干法水泥的生产工艺流程说明如下:(1)石灰石破碎及储存由自备汽车从矿山运来的石灰石经生产能力为500-600t/h的PCF2022单段锤式破碎机破碎后,进入φ80m 的圆形预均化堆场中均化,圆形预均化堆场储量23100t,储期8。
6d。
(2)粘土、铁粉储存粘土、铁粉分别由汽车运进厂内的堆栅储存,粘土的储量是5600吨储期11。
2d;铁粉的储量是1600吨,储期13。
1d。
储存在堆栅的粘土、铁粉由铲车送入斗式提升机,经斗式提升机分别送入2-φ5×10m的钢板库中储存,储量分别为200吨、250吨.(3)原煤的储存原煤进厂后堆放在一30×160m的堆栅中,储量5000吨,储存期16。
8天.原煤经预破碎后,由皮带机、斗式提升机送到煤粉制备车间的原煤仓。
(4)生料制备出预均化堆场的石灰石经皮带机送入一座φ8×20m配料库,粘土、铁粉通过共用提升机各自进入一座φ5×10m的钢板配料库.出配料库的三种原料经电子皮带秤计量,并由QCS系统进行控制。
配制后的混合的混合料经由皮带输送机送入HRM3400立式磨内,在磨机入口处设有锁风阀。
出磨生料经连续取样器取样,并经多元素分析仪分析,分析结果输入配料计算机与标准值进行比较,计算后发出修改指令,重新调整各物料的喂料量,使配料保持在精度±2%的范围内.含综合水分约3。
5%左右的物料由锁风喂料机喂入磨内,同时从磨机底部抽入热风。
经磨辊碾磨过的物料在风环处被高速气流带起,经分离器分离后,粗物料落回磨内继续被碾压,细粉随气流出磨,经收尘器收下即为成品.从窟尾预热器引来的320℃左右的高温废气,分成二路:一路经多管冷却器、混合室至窑尾袋收尘器;一路进出料磨作为烘干介质,出生料磨的废气由磨房主排风机引入混合室与从高温风机过来的废气混合后进入窑尾收尘器,净化后排入大气。
日产5000吨水泥熟料新型干法生产线烧成系统窑头工艺设计

日产5000吨水泥熟料新型干法生产线烧成系统窑头工艺设计随着水泥工业的迅速发展,对于熟料烧成系统的要求也越来越高。
本文将对一条日产5000吨水泥熟料新型干法生产线的烧成系统窑头工艺进行设计和论述。
一、烧成系统窑头工艺设计的目标1.提高熟料的质量,降低生产成本。
2.提高能源利用率,降低生产过程中的排放。
3.确保炉内稳定的温度和氧气含量,保证燃烧效果。
4.保证炉内较低的CO浓度,防止炉内积炭。
5.确保炉内无积存物,使得生产线连续稳定运行。
二、烧成系统窑头工艺设计的主要控制参数1.窑头布置:合理布置窑头,使得煤气流线畅通,有利于煤气的燃烧和炉内温度的均匀分布。
2.煤粉喷淋:采用喷淋煤粉的方式,将煤粉均匀喷入窑头区域,确保燃烧稳定,控制煤粉的喷射量和角度,以达到最佳燃烧效果。
3.进料量控制:通过控制进料量,保持炉内熟料层的稳定,并控制窑头区域的温度分布。
4.喷注位置和方式:合理设置喷注位置,使得燃料和空气能够充分混合,燃烧更充分。
确保炉内氧气浓度达到规定要求,提高熟料的烧结质量。
三、烧成系统窑头工艺设计的具体内容1.窑头布置合理设置窑头区域的布置,使得煤气在该区域内流线畅通,有利于煤气的燃烧和炉内温度的均匀分布。
窑头区域应尽量避免死角和室外风向相对应的通风口。
2.煤粉喷淋采用喷淋煤粉的方式,将煤粉均匀喷入窑头区域,使得燃烧更加均匀稳定。
喷淋方式可以采用多角度喷淋或者环形喷淋,根据窑头区域的具体设计来决定。
3.进料量控制通过控制进料量,保持炉内熟料层的稳定,并控制窑头区域的温度分布。
进料量可以通过控制进料设备的运行速度和进料口的开启程度来实现。
4.喷注位置和方式根据窑头区域的特点和煤粉的喷射角度,合理设置喷注位置,使得燃料和空气能够充分混合,燃烧更加充分。
喷射方式可以采用立喷、横喷或者斜喷等方式。
5.空气供给浓度达到规定要求。
炉内的氧气浓度可以通过调节空气进口阀门的开启程度来实现。
四、总结通过对日产5000吨水泥熟料新型干法生产线的烧成系统窑头工艺设计的详细论述,我们可以看到,合理布置窑头、控制煤粉喷淋、控制进料量、合理设置喷注位置和方式,以及调节空气供给量等因素,对于烧成系统的燃烧效果、熟料质量和生产成本具有重要影响。
水泥厂中控烧成系统作业指导书

目的本规程旨在明确本岗位责任,规范操作员操作行为,统一操作思想,使操作有序化、规范化,稳定热工制度,力求做到优质、稳产、高产、低耗,生产出合格的熟料,确保生产正常运行,以达到设备完好、安全运转、文明生产目的。
范围本规程适用于中控烧成系统操作,即从生料均化库底至熟料库顶。
基本要求1.树立全局观念,与原料、煤磨操作员互相协调,密切配合,三班操作员要交流操作思想,做到统一操作,达到三班保一窑的目的。
2.为了保持整个系统热工制度的稳定,保护窑皮和窑衬,延长窑系统的运转周期。
必须坚持前后兼顾,全面平衡的原则。
根据入窑生料、煤质波动情况,调整风、煤、料、窑速以消除系统热工波动。
同时窑炉兼顾,既要保持窑的烧结能力,又要保证预热器系统的预热分解能力,掌握窑炉合理的用煤、用风量来稳定全系统热工制度,提高熟料质量,保持结粒均齐,防止过烧或欠烧。
正常生产时严禁止烘、跑黄料或顶火烧等现象发生,实现窑系统优质、高产、低消耗长期安全运转;3.确保燃料完全燃烧,避免系统局部高温,防止四、五级下料管及烟室、缩口结皮、堵;4.正确调整篦冷机篦床速度和各室用风量,以防止堆“雪人”并提高二、三次风温及熟料冷却效果;5.保持烧成带长度22—26米,薄料快烧,尽量提高快转率;6.保持风、煤、料三平衡,注意窑速与投料量对应关系;7.及时观测窑筒体温度;8.保证系统三固、四稳、六兼顾。
严格按照作业指导书进行操作,正常工作时所有安全连锁,工艺连锁处于联锁状态;9.按时、认真、如实地填写操作记录,确保各记录及时准确,干净整洁;10.操作员必须做到按时交接班, 要做到交好班,接好班;主动交接,养成良好习惯,严禁交窑况不正常班,加强责任心,防止交接班的质量波动,为下一班工作创造良好条件;11.处理计算机故障时,中控有责任主动与现场联系,避免发生安全事故;12.中控室操作员与各生产岗位应协调好、配合好,操作员开车采用组启时,一定要预先通知相关岗位人员,待现场岗位人员反馈信息后再开启设备,避免人身事故的发生;13.密切保持与现场巡检工的联系,对巡检工反映的现场设备异常情况作出正确判断,提出有效措施,指导巡检工进行处理工作;,14. 对本系统在生产过程中发生的异常情况,应立即向车间主任反映,并作出正确判断采取有效措施,及时处理或紧急停机,并必须如实地记录事故情况;15. 努力学习专业知识,提高业务水平,提出本系统存在的问题及整改措施;提出提高产质量、降低消耗的合理化建议,参与技术改造、革新、攻关等技术工作。
水泥烧成系统的调试方法

一、调试前的准备工作(1) 在所有应该润滑的部位,按规定量、规定品位加足润滑油。
(2) 清除各油路系统中的一切污垢,保证管路畅通、不漏油。
(3) 检查并清除设备内的一切杂物,关闭好检查门、清扫孔等。
(4) 拆除膨胀节的保护螺栓,检查风管连接及保温情况是否良好,管道密封是否严密。
(5) 检查所有设备状况良好,防护安全措施切实可靠。
(6) 给水、排水、供气等应有效无误,能满足设备或系统运动时的操作要求。
(7) 检查测量元件、控制与调节仪表、联锁与信号装置是否完好,安装是否正确,控制盘上及现场的开关是否灵活。
(8) 对设备巡视、工作平台楼梯、异常情况紧急处理等场合,均应充分清理,扫除(8) 检查测量元件、控制与调节仪表、联锁与信号装置是否完好,安装是否正确,控制盘上及现场的开关是否灵活。
(9) 对设备巡视、工作平台楼梯、异常情况紧急处理等场合,均应充分清理,扫除杂物;同时还需检查挡板、栏杆、警告牌等劳保设施是否安置妥当。
(10) 对检查中可能发现的部件损坏、设备异常、水气供应不畅等情况,必须及时进行修理,并确认完全可以随即投入正常运行。
(11) 防热衣、面罩、检修工具、照明用具等配备齐全,所有的生产辅助材料备量充足,保证可以随时取用。
二、耐火材料的烘干1、耐火材料烘干前的准备(1) 全面检查、排除旋风筒、分解炉、回转窑内的一切杂物,管道畅通无堵。
(2) 打开系统中的烘干排气孔,关闭旋风预热器和分解炉所有的人孔门、清扫孔等。
(3) 打开各级旋风筒的下料翻板阀,并用铅丝固定处于常开状态。
(4) 关闭冷却机至煤磨管道上的热风阀,使烧成系统不受外界因素干扰。
(5) 点火燃油系统准备就绪,柴油备量充足。
(6) 煤粉仓应备有适量煤粉。
(7) 根据衬料材质、砌筑厚度、含水量、砌筑方法等实际情况,制定出切实可行的升温烘干方案。
2、第一次烘窑的升温曲线3、烘窑操作基本方法(1) 通过调节窑尾收尘器排风机进口风门开度来控制窑尾负压约-50 ~-100Pa 。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥厂生产工艺烧成系统说明总则1、目的本篇旨在树立安全第一的观点,统一操作思想,使操作有序化、规范化,稳定热工制度,生产合格熟料,实现环保设备稳定达标排放,力求达到优质、稳产、高产、低耗的目的。
2、范围本规程适用于水泥生产线烧成操作,即从高温风机至熟料库顶。
3、指导思想及要求3.1树立安全生产、质量第一的观念,整定出系统最佳操作参数,确保长期安全运转及优质高产、低消耗。
3.2 树立全局观念,与原料系统、煤磨系统、质管部互相协调,密切配合。
3.3 统一操作思想、精心操作,不断摸索总结,达到系统稳定的目的。
3.4力求系统热工制度稳定,注意风、料、煤、窑速的配合以消除热工波动。
3.5确保燃料完全燃烧,避免CO产生和系统局部高温,防止预热器各旋风筒、分解炉、窑尾烟室等结皮、堵塞,同时保护窑皮和窑衬,延长窑系统的运转周期。
3.6正确调整篦冷机篦床速度和各室风量,防止堆“雪人”等。
3.7窑操对熟料质量直接负责,将各项指标控制在合格的范围内。
3.8窑操要按时填写记录。
第一章烧成系统设备技术规范第一节烧成系统技术规范一级旋风筒C1 4-φ5000mm 二级旋风筒C2 2-φ6900mm 三级旋风筒C3 2-φ6900mm 四级旋风筒C4 2-φ7200mm 五级旋风筒C5 2-φ7200mm 喷煤嘴数量2个在线型分解炉φ7.5×31m 生产能力5000t/d型号Y5-2×53-14风量640000m3/h 进风口顺90°№24.5F右90全压4500Pa 进口含尘量60g/m3工作温度250℃Max400℃电机功率1120kW 电压10kV 主轴转速991r/min电机型号YRKK630-6 防护等级IP54控制方式用电动执行器调节阀门第二节烧成系统工艺流程简介1.2.1烧成系统工艺流程简介1.2.1.1生料均化库及喂料工艺流程简介生料均化库采用一座φ22.5×60.75m生料均化库均化兼储存生料,有效储量为18200t,储期2.35天。
该均化库的均化电耗为0.36~0.72kwh/t生料,其均化值可达≥7。
当均化库入口生料CaCO3标准偏差≤±2.0%时,可以使出口生料CaCO3 标准偏差≤±0.3% 。
要求入均化库的生料水分小于0.5%。
生料磨系统送来的生料由提升机经空气输送斜槽输送入均化库内,生料均匀分布于库内。
当库底卸料时,形成“漏斗”状料流垂直切割各料层,达到重力均化作用。
均化库设八个卸料口,库内底部有八大卸料区。
一个大卸料区围绕一个卸料口,又分成两个小区,卸料口出料时,这两个小区轮换充气。
均化库卸料要求:通过库中心直线方向的两个卸料口需同时卸料,这可起到一定的搭配均化作用,卸料时间是可调的,一般初定为20min,对每个小区对应充气时间是10min。
一对卸料口卸料20min,换下一对卸料口卸料20min,再换到第三对卸料口卸料20min。
完成一个卸料周期为80min。
库底卸料是由程序控制器对各充气管路上的电磁阀控制,来达到有序卸料。
库底环行区所需强空气由一台均化风机(罗茨)提供。
库底卸料是由程序器对各充气管路上的电控气动阀控制,以实现有序卸料。
此外生料均化库还配置一台供均化仓的均化风机。
外接压缩空气用于操作气动阀、气动开关阀以及除尘器。
配置一台备用均化风机,实现三台均化风机互为备用。
生料经提升机、空气输送斜槽送入生料库中。
库内分八个卸料区,生料按照一定的顺序分别由各个卸料区卸出进入搅拌仓进行搅拌,均化作用主要由库内重力切割和搅拌仓的搅拌来实现。
搅拌仓同时为窑喂料仓,带有荷重传感器、充气装置,仓下设流量控制阀和流量计实现窑喂料量的计量和调节。
经计量的生料通过斜槽、提升机喂入窑尾预热器。
在生料进入窑尾预热器前设有生料取样装置,对入窑生料进行分析检测,用以作为烧成系统的操作指导。
1.2.1.2 喂煤系统工艺流程简介煤粉仓布置在煤粉制备系统内,仓下设有计量、输送设备。
煤粉从煤粉仓卸出后入喂煤秤按给定值输出煤粉,送至窑头和窑尾喷煤管,输送空气由罗茨风机提供。
1.2.1.3喂料系统工艺流程简介熟料烧成系统采用一台φ4.8×72m回转窑,双系列五级旋风预热器和在线分解炉,系统能力5000t/d。
分解炉用三次风直接从窑头罩上抽取,通过三次风管直接送至分解炉。
窑尾提升机提升来的生料由电液动侧三通控制,可分别至窑尾预热器或生料均化库。
至窑尾预热器的生料经空气输送斜槽、电动分料器分为两部分,从每列C2~C1旋风筒风管加入,与热气流混合后,随上升气流进入C1旋风筒,物料在C1旋风筒内预热分离后,经C1旋风筒下料管进入C3~C2旋风筒风管,然后随上升气流进入C2旋风筒,在C2旋风筒中再次被预热后,经C2旋风筒下料管进入C4~C3旋风筒风管,然后再随气流进入C3旋风筒,物料在C3旋风筒中再次被预热后,经C3旋风筒下料管进入C5~C4旋风筒风管,然后再次随气流进入C4旋风筒,物料在C4旋风筒中再次被预热、分解后经C4下料管进入分解炉,与三次风混合后,物料在分解炉内快速预热和分解,经C5~分解炉风管进入C5旋风筒,由C5旋风筒分离后,经下料锥体进入Φ4.8×72 m回转窑中。
安装在生料溜子下部的撒料箱确保气体管道中的物料分布均匀。
入窑物料经回转窑高温煅烧,发生固液相反应,形成高温熟料。
煅烧后的高温熟料通过窑头罩进入篦冷机冷却。
窑头采用多通道喷煤管,保证煤粉的正常煅烧,同时也适合低挥发分煤的正常稳定煅烧。
熟料冷却采用HCFC-5000控制流篦式冷却机,出冷却机熟料温度为65℃+环境温度。
整个冷却机系统的热效率在70%以上,冷却机出口设有熟料破碎机,出破碎机的熟料经链斗输送机送入熟料库储存。
冷却机系统的废气经风冷却器和袋收尘器处理后排入大气,烟气的正常排放浓度≤50mg/Nm3。
本工程在窑头、窑尾废气烟囱安装了烟气颗粒物在线监测仪,用以连续监测废气中的粉尘排放浓度、NOx、SO2。
设置一座φ36×50m熟料储存库,储存量为55000t。
在熟料库底设有多个下料口,以提高库的卸空率。
本系统设有余热发电,在余热发电系统运行时,窑头和分解炉煤粉燃烧后的废气经过分解炉、各级旋风筒、窑尾废气风管排出后,进入窑尾余热锅炉(SP),在余热锅炉(SP)内进行热交换,气体温度降至200℃左右后,由高温风机排出;进入余热锅炉(SP)内的水被加热成为蒸汽后,送往发电系统发电;从蓖冷机二段抽出的一部分烟气经过窑头余热锅炉(AQC),把水加热成蒸汽后,送往余热发电系统。
第二章烧成系统调试第一节烧成系统试生产前的准备工作烧成系统采用旋风预分解窑工艺生产,系统流程复杂,对操作人员的素质及设备质量要求较高,应作好人员、物质、技术、安全等方面试生产前的准备工作。
2.1.1岗位技术培训系统采用DCS集中控制,操作员不仅需在计算机上控制各设备、调整各运行参数,还需知道当前的生产状态与现场实际是如何对应的,知道利用DCS所给的一切信息判断各设备运行状态,有异常时操作快而准确。
因此操作员应熟读操作所明书、有关主机设备说明书,了解设计意图,掌握操作要领。
系统各巡检员应对工艺流程清楚,已接受过现场安全教育,有一定的设备维护经验;系统内各岗位应有明确的岗位责任制度、安全制度、正确的操作制度。
2.1.2设备空负荷试运转分类机电设备安装、检修后空负荷试运转包括单机试转和整体试转。
单机试转是对机电设备制造、安装、检修质量的初次检验,要求按照有关标准进行和验收。
单机试转分为电机单独试转和电机+本体的单独试转。
进行单机试转时,应对设备的空载电流、温升、振动、声音等情况进行认真观察和记录,检测设备质量和安装质量是否合格,为设备带负荷试转时对比用。
单机试转由检修部、生产部负责组织进行。
整体试转是检验系统内各设备的开、停顺序是否符合设计要求开停;有故障时能否联锁停运而保护设备;有紧急情况时,能否按安全要求紧急停运。
整体试转由安生部统一组织,检修部、生产部等配合进行。
整体试转需要现场与中控、现场与现场多方联系,动用较多人员,巡检员、操作员、修理工等均应参加。
2.1.3 试转前的准备工作设备各润滑点按规定加油:油位在1/2~2/3之间、用油牌号符合规定,油质良好,油路畅通,油压、油温正常;确认冷却水系统设备运转正常,水路畅通,管路中的残余空气放尽,流量和水质符合需求,管路无渗漏;设备内部清扫检查应无杂物,然后做好各检查孔的密封;各管道阀门(电动、手动门)现场开关位置、方向需标明清楚,并检查开关灵活;现场仪表检查指示正确,就地与DCS上显示一致;设备紧固件检查,如设备的地脚螺栓、传动连杆等易松动部位均要进行严格的检查,确认完好;热风管道膨胀节保护螺栓在安装、检修完毕后应拆除;预热器、回转窑、篦冷机中耐火材料的砌筑规整无误,各测量孔通畅,留孔大小适合;各级预热器锥体负压管、吹堵管畅通;预热器上清堵工具、安全防护用品备齐。
2.1.4试转期间的检查、确认事项设备转向、转速正确,空载电流、振动、轴承温升、噪音等符合有关规定;润滑系统、冷却水系统工作正常,各点压力、温度、流量正常;机旁和中控的关系控制符合设计要求;各阀门开度指示应做到现场、中控指示、机械装置自身位置三者一致,且运转灵活;各工艺测点、设备监控点的温度、压力指示应做到现场指示与DCS指示一致,一次传感器给出信号不失真;确认PC系统控制、联锁关系符合工艺要求,符合设备自身保护要求。
紧急停运及联锁准确可靠;确认PC系统指示故障点、报警信号可靠。
2.1.5生料均化库进料前的检查生料均化库进料前一定要按要求进行检查,及时进行处理,以免造成生料均化库装料后有了问题难以处理。
2.1.5.1检查项目库内充气箱的检查:库内充气箱一般采用涤纶织物作透气层,很容易机械损坏,焊渣烧坏,长期受潮强度下降等,必须认真检查是否有破损、小风洞及箱体边缘是否有漏气,以免进料后,充气箱损坏处进料,使充气箱无法充气;库内各管道管件检查:库内各管道接头、焊缝处要用肥皂水检查是否有漏气,影响均化效果;充气箱固定性检查:充气箱固定是否牢固,箱底与基础间接触是否合适,以防装料后,因受力不均变形,造成管道漏气;库内各管道应固定牢固,以免因管道振动而使接头、焊缝处漏气;库内进人检查要穿软底鞋,库内、库顶施焊时,应用石棉板覆盖充气箱,以免烧坏透气层;库壁预留管道孔,在管道安装后,用钢板焊死,空隙用水泥浇注;施工后,库内比较潮湿,若装料,生料会粘结在库壁上或结块,影响均化效果及出料顺畅。
因此应先启动均化风机向库内吹风3~5天,吹气时应打开各人孔门及库顶收尘器;检查实际管道布置、分区运行是否与设计一致;检查充气箱斜度是否与设计一致;检查完成后,务必清除库内杂物:如砖石、钢丝、棉纱等,以免堵塞出料装置;库侧人孔门要密封好,不得漏料;检查库底均化风机出口安全阀是否能按要求泄压。
