路面沥青混合料施工方案及方法

路面沥青混合料施工方案及方法(一)根据设计要求,沥青面层之间设置粘层,下面层和基层之间设置下封层和透层。
各连接层根据实际情况,采用不同类型的乳化沥青。
1、透层透层沥青采用慢裂的洒布型乳化沥青。
透层沥青的粘度通过试洒确定。
因为基层为水泥稳定碎石,透层沥青的沥青含量宜为50%左右,沥青用量在0.4-0.6Kg/m2范围之内。
透层施工紧接在基层施工结束后表面稍干浇洒,要求有一定的湿度。
透层沥青采用沥青洒布车喷洒,并定期检查、更换喷嘴,确保喷洒的均匀性。
喷洒后立即撒布石屑或粗砂,用量为2m3-3m3/1000m2。
2、下封层采用乳化沥青稀浆封层作为下封层,厚度为5mm。
乳化沥青用量通过试验确定,同时稀浆封层混合料稠度控制在2-3cm,施工气温不能低于10℃,风速适度。
若遇浓雾或下雨则停止施工。
喷洒工作提前3天报监理工程师,批准开工。
施工前基层表面应保持干燥,采用具有储料、送料、拌和、铺筑和计量功能的稀浆封层铺筑机铺筑。
铺筑时严格控制集料、填料、水、乳液的配合比例。
当铺筑过程中发现有一种材料用完时,立即停止铺筑,重新装料后方可继续铺筑。
铺筑机工作时匀速前进,确保厚度均匀,表面平整。
稀浆封层铺筑后,应待乳液破乳、水分蒸发、干燥成型后可开放交通。
此期间严格控制交通。
3、粘层粘层沥青采用快裂型乳化沥青。
石油沥青乳化后,应对其进行过筛、破乳速度、蒸发残留物含量、贮存稳定性等试验,以检验乳化沥青的质量。
质量合格后,进行试洒,以确定单位面积乳化沥青的用量。
一般用量为0.3Kg/m2。
粘层沥青宜用沥青洒布车喷洒,经常检查喷嘴,以保证喷洒均匀。
待乳化沥青破乳及水分蒸发后即可铺筑沥青中面层或上面层。
当气温低于10℃或路面潮湿时,不得浇洒粘层沥青。
4、沥青混凝土面层施工㈠组成设计①配合比设计阶段首先计算出各种矿料的用量比例,掺配后混合料符合规范要求的矿料级配范围,然后按照试验规程JTJ052-2000以6个不同沥青用量(间隔0.5%),采用试验室小型沥青混合料拌和机与矿料进行拌和。
2204.02天然砂砾路面,人工摊铺,压实厚度每增减1cm

含税综合单价
审核:
985.49
三
机械使用费
元
8001058 平地机功率120kw以内
8001081 8001083 8007043
光轮压路机自重t12-15 以内
光轮压路机自重t18-21 以内
洒水汽车 容量L 10000以内
台班 台班 台班 台班
1175.71 580.45 741.69 1013.72
0.00 0.00 0.00 0.00 0.00
工程名称 工程细目
工序成本费用计算表
公路工程
编 号 2204.02
天然砂砾路面,人工摊铺,压实厚度每增 减1cm
单位
1000m2
工作内容
工程内容:1)清扫整理下承层;2)铺料,整平;3)洒水,碾 压,找补。
人机配组
工程数量
序号
费用名称
一
人工费
1001001
人工
二 3005004 5503007
材料费 水
砂砾
1
单位
单价
元
工日 136.28
单位量
合计量
定 额 定额单价 数 量 总 价
149.91
149.91
1.100 149.91 1.100 149.91
元
625.30
625.30
m3
2.72
1.000 2.72 1.000 2.72
m3
46.60
13.360 622.58 13.360 622.58
0.000 0.000 0.000 0.000 0.000
0.00 0.00 0.00 0.00 0.00
合计 四 五 六 七 八
工料机小计 企业管理费
沥青混凝土路面摊铺与压实施工工艺

沥青混凝土路面摊铺与压实施工工艺一、引言随着城市化进程的加快,道路建设成为城市建设中的重要环节。
而沥青混凝土路面作为城市道路建设中的主要材料之一,其摊铺与压实施工工艺显得尤为重要。
本文将从沥青混凝土路面摊铺与压实施工工艺的基本原理、施工步骤、注意事项以及质量控制等方面进行探讨,以期为相关从业人员提供一定的参考。
二、基本原理1. 沥青混凝土路面的特点沥青混凝土路面是一种由骨料、沥青和添加剂等原材料组成的复合材料,具有耐水、耐磨、抗冻融、抗老化等特点。
其适用于各种道路的铺设,是城市道路建设中的主要材料之一。
2. 摊铺与压实的基本原理沥青混凝土路面的摊铺与压实是指将混凝土材料通过摊铺机均匀铺设在道路基层上,并通过压路机进行压实,使其达到设计要求的密实度和平整度。
摊铺与压实的质量直接影响着道路的使用寿命和行车舒适度。
三、施工步骤1. 准备工作在进行摊铺与压实施工前,首先需要对施工现场进行清理,清除杂物和积水,确保施工现场的整洁和干燥。
同时需要对摊铺机和压路机进行检查和调试,确保设备的正常运转。
2. 摊铺作业摊铺作业是指将预先拌合好的沥青混凝土材料通过摊铺机均匀铺设在道路基层上。
在进行摊铺作业时,需要根据设计要求进行均匀铺设,并控制摊铺厚度和坡度,确保摊铺质量。
3. 压实作业压实作业是指通过压路机对已铺设的沥青混凝土材料进行压实,使其达到设计要求的密实度和平整度。
在进行压实作业时,需要根据设计要求进行多次压实,确保路面的牢固性和平整度。
四、注意事项1. 施工现场的环境要求在进行摊铺与压实施工时,需要确保施工现场的环境干燥和整洁,避免雨水和杂物对施工质量的影响。
同时需要根据气温和湿度等因素进行施工计划的调整,确保施工的顺利进行。
2. 设备的调试和维护摊铺机和压路机是摊铺与压实施工中的关键设备,需要进行定期的检查和维护,确保设备的正常运转。
同时需要根据施工现场的实际情况进行设备的调试,确保设备的稳定性和可靠性。

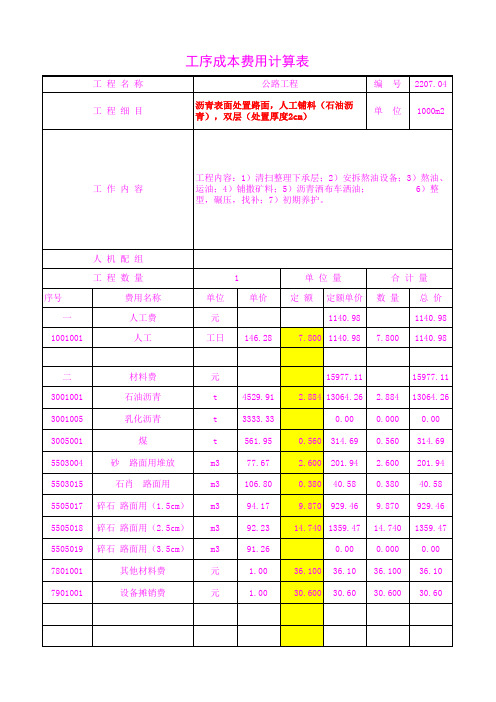

2207.04人工铺料(石油沥青),双层(处置厚度2cm)

工程名称 工程细目
工序成本费用计算表
公路工程
沥青表面处置路面,人工铺料(石油沥 青),双层(处置厚度2cm)
编 号 2207.04 单 位 1000m2
工作内容
工程内容:1)清扫整理下承层;2)安拆熬油设备;3)熬油、
运油;4)铺撒矿料;5)沥青洒布车洒油;
6)整
型,碾压,找补;7)初期养护。
人机配组
7801001
其他材料费
元
1.00
36.100 36.10 36.100 36.10
7901001
设备摊销费
元
1.00
30.600 30.60 30.600 30.60
三
机械使用费
8001081 8003040 8003068 8099001
光轮压路机自重t12-15 以内
沥青洒布机 容量L 8000 以内
轮胎式压路机 自重t 20-25
小型机具使用费
元 台 台班 台班
元
590.45 801.82 899.24 1.00
725.79 0.000 725.79
0.370 218.47 0.370 218.47
0.140 112.26 0.430 386.67 8.400 8.40
0.140 0.430 8.400
5505017 碎石 路面用(1.5cm) m3
94.17
9.870 929.46 9.870 929.46
5505018 碎石 路面用(2.5cm) m3
92.23
14.740 1359.47 14.740 1359.47
5505019 碎石 路面用(3.5cm) m3
91.26
0.00 0.000 0.00
一级建造师市政公用工程管理与实务综合试卷一

内部真题资料,考试必过,答案附后一、单项选择题(共20 题,每题1分。
每题的备选项中,只有1个最符合题意)第1题?电线电压为200kV时,树木至架空电线最小垂直距离为()m。
?A. 1.5B. 2.0C. 3.OD. 3.5【正确答案】:D试题解析:解析1树木与架空电力线路导线的最小垂直距离应符合《城市道路绿化规划与设计规范》的要求,1-10kV,最小水平距离1m,最小垂直距离1.5m。
35-110kV,最小水平距离2m,最小垂直距离3m。
154-220kV,最小水平距离3.5米,最小垂直距离3.5米。
330kV,最小水平距离4米,最小垂直距离4.5米解析21-10KV,最小水平距离1.0米,最小垂直距离1.5米;35-110KV,最小水平距离2.0米,最小垂直距离3.0米;154-220KV,最小水平距离3.5米,最小垂直距离3.5米;330KV,最小水平距离4.0米,最小垂直距离4.5米。
解析3p214我有疑惑,去提问第2题?根据城镇道路路基压实作业施工要点,路基填土应分层进行,下层填土合格后,方可进行上层填筑,路基填土宽度应比设计宽度宽()mm。
?A. 200B. 300C. 400D. 500【正确答案】:D试题解析:解析1填土应分层进行。
下层填土合格后,方可进行上层建筑。
路基填土宽度应比设计宽度宽500mm.解析2p15我有疑惑,去提问第3题?城市给水排水管道试验管段注满水后,宜在不大于工作压力条件下充分浸泡后再进行水压试验,球墨铸铁管、钢管、化学建材管浸泡时间不得少于()h。
?A. 8B. 12C. 24D. 38【正确答案】:C试题解析:解析1第三版教材P173 解析2 P178解析31内径大于1000的现浇钢筋砼管渠、预应力砼管、预应力钢筒砼管不少于72小时;2、内径小于1000的现浇钢筋砼管渠、预应力砼管、预应力钢筒砼管不少于小时;3、球墨铸铁管、钢管,化学建材管不少于24小时。
沥青路面人工摊铺工艺流程

沥青路面人工摊铺工艺流程咱们来聊聊沥青路面人工摊铺这个事儿呀。
你们有没有注意过,马路上那些平平的、黑黑的沥青路面呢?那可都是工人们辛苦铺出来的。
先说说材料准备吧。
就像咱们做蛋糕得先把面粉、鸡蛋这些材料准备好一样。
沥青路面摊铺得有沥青、石子还有沙子这些东西。
沥青呀,就像是一种超级黏的胶水。
石子呢,有大有小,大的石子就像一个个坚强的小卫士,小的石子就像是它们的小跟班。
沙子就更细啦,像面粉一样细。
这些材料要按照一定的比例混合起来,就像我们把不同的调料按照合适的量放在一起做菜一样。
接着就是要把混合好的材料运到要铺路面的地方。
这个时候,就会有大卡车拉着这些材料轰隆隆地开过来。
然后就开始摊铺啦。
工人们拿着一种像大铲子一样的工具,把混合材料均匀地铺在路面上。
这就好比我们用小铲子把沙子在沙坑里铺平整一样。
工人们要特别小心,要让每一处都铺得一样平。
我给你们讲个小故事呀。
有一次,我看到一个工人叔叔,他在摊铺的时候,发现有个小坑洼的地方,他就多铲了一点材料过去,然后用工具仔细地把它弄平,就像我们把拼图里缺的那一块补上一样认真呢。
铺好之后呢,还得用一种重重的滚子在上面压。
这个滚子就像一个超级大力士,在路面上来回走,把路面压得紧紧的。
这就像我们把做好的泥巴饼用手用力按一按,让它变得更结实。
有个小朋友可能会问啦,为什么要压得这么紧呢?那是因为压得紧了,路面就不容易坏,汽车在上面开的时候就稳稳当当的。
在整个过程中,工人们可辛苦了。
不管是大太阳晒着,还是刮风下雨,他们都在努力地工作。
他们就像一群勤劳的小蜜蜂,为了让我们能有平坦的马路可以走,一直忙碌着。
而且呀,在摊铺的时候,周围还得有一些工人在旁边看着,就像小管家一样。
他们要看看铺得平不平,有没有哪里材料不够。
要是发现问题,就马上告诉摊铺的工人。
现在我们知道沥青路面人工摊铺的流程了吧。
下次我们走在平坦的沥青马路上的时候,就可以想到那些辛苦的工人叔叔们啦。
沥青混凝土路面摊铺与压实施工工艺课件
02
沥青混凝土配合比设计
沥青类型选择与用量确定
沥青类型
根据气候条件、交通量、路面类 型和使用要求等因素,选择合适 的沥青类型,如重交通道路沥青 、防水沥青等。
沥青用量
根据集料和填料的性质、级配和 施工要求,通过试验确定沥青的 合理用量,确保路面具有良好的 使用性能和耐久性。
集料类型与级配选择
集料类型
VS
夯锤振幅与频率
根据摊铺厚度和压实度要求,调整夯锤的 振幅和频率,确保路面压实度和平整度。
摊铺过程中的质量检测与控制
厚度检测
通过非接触式测高仪等设备,对 路面摊铺厚度进行实时检测,确
保达到设计要求。
平整度检测
采用3米直尺或车载式平整度仪等 设备,对路面平整度进行检测,及 时调整摊铺速度和夯锤振幅、频率 。
根据设计要求和实验数据,确 定合理的配合比,确保沥青混 凝土的强度、稳定性和耐久性 。
拌合过程控制
严格控制拌合时间、温度和拌 合速度,确保沥青混凝土混合
均匀,无离析现象。
沥青混凝土的运
运输设备的选择
选择合适的运输车辆,确保运输能力和效率 。
运输路径规划
合理规划运输路径,确保运输时间和路程最 短,减少混合料的温度损失。
装车与卸车操作
严格控制装车和卸车时的操作,避免混合料 离析和污染。
运输过程中的质量控制
对运输过程中的沥青混凝土进行质量检测和 控制,防止混合料变质或污染。
沥青混凝土的装卸与摊铺前的卸料
装卸操作
在装卸过程中,应避免混合料离析和污染,确保混合料的质 量和均匀性。
摊铺前的卸料
在摊铺前,应将沥青混凝土混合料按照规定的温度和数量卸 料,确保摊铺工作的顺利进行。
沥青混凝土路面施工方案摊铺与压实操作要点
沥青混凝土路面施工方案摊铺与压实操作要点一、引言沥青混凝土在道路建设中扮演着至关重要的角色。
正确的施工方案以及良好的摊铺与压实操作是保证道路质量和使用寿命的关键。
本文将介绍沥青混凝土路面施工方案摊铺与压实的操作要点。
二、施工前准备1. 设计混凝土路面施工方案,包括路面结构设计和材料选择等。
2. 准备施工设备,包括摊铺机、压路机、辅助设备等。
3. 确定施工人员和作业班组,做好安全防护和人员培训。
三、沥青混凝土摊铺操作要点1. 清洁路面:在摊铺之前,要确保路面干净整洁,去除杂物、灰尘和水分。
2. 铺设隔离层:根据设计要求,在路面上铺设隔离层,防止水分渗透。
3. 摊铺沥青混凝土:使用摊铺机将沥青混凝土均匀地分布在铺设的路面上。
注意保持摊铺厚度的均匀性和一致性。
4. 矫正和校正:在摊铺沥青混凝土过程中,根据需要进行矫正和校正,确保路面平整度和坡度符合设计要求。
5. 搭接部位处理:在搭接部位,应进行交叠和压实处理,确保搭接部位的完整性和稳定性。
四、沥青混凝土压实操作要点1. 初期压实:在摊铺完成后,使用振动压路机进行初期压实,使沥青混凝土与路面基层充分结合,排除空隙。
2. 复合压实:经过初期压实后,使用多轮压路机进行复合压实。
压路机需按照设计要求和施工进度进行合理安排,确保压实质量。
3. 压实顺序:按照规定的压实顺序进行作业,一般先从路肩到中央,再从边缘到搭接部位,最后压实整个路面。
4. 压实频率和幅度:根据沥青混凝土的类型和厚度,确定合适的压实频率和幅度。
过度压实可能导致损坏,不足压实则影响路面质量。
5. 特殊区域处理:对于桥梁、转弯区域和其他特殊区域,应采取特殊的压实方法和设备,确保路面质量和安全性。
五、施工后的处理1. 检查路面质量:在施工完成后,对路面进行质量检查,确保摊铺和压实操作符合要求。
2. 桩号和标线:在路面上标出桩号和标线,方便日后的维护和使用。
3. 路面养护:根据设计要求,及时进行路面的养护和维护工作,延长使用寿命。
沥青混凝土路面摊铺方法
沥青混凝土路面摊铺方法宝子们,今天咱来唠唠沥青混凝土路面摊铺的方法呀。
这沥青混凝土路面摊铺呢,就像给大地铺一层特制的“地毯”。
在开始摊铺之前呀,得先把路面基层整得明明白白的。
基层要是坑坑洼洼的,那铺出来的路面肯定不行。
就好比盖房子打地基,地基不牢,房子能稳吗?所以要把基层清扫干净,不能有杂物,还得保证它的平整度。
接着就是把沥青混凝土运到现场啦。
这运输过程中可得小心着呢。
运料车就像一个小心翼翼捧着宝贝的小使者。
要是在运输途中晃荡得太厉害,沥青混凝土可能就会离析,就像一碗好好的粥,你把米都晃到一边去了,那可不行。
到了现场,还得检查一下沥青混凝土的温度,温度太低,就不好摊铺啦,就像冰淇淋化了再冻起来,口感就不对了一样。
然后就是摊铺的环节喽。
摊铺机那可是摊铺的大主角。
它就像一个超级厉害的厨师在摊煎饼,不过这个“煎饼”可大多了。
摊铺机缓缓向前移动,把沥青混凝土均匀地铺在路面上。
这时候呢,操作人员得特别细心,要控制好摊铺的速度和厚度。
速度太快了,可能铺得不均匀;厚度不对,那路面的质量就没保障了。
而且呀,旁边还得有人看着,就像厨师旁边的小助手,要是发现有哪里不平整或者料不够了,得及时调整和补充。
在摊铺的时候呀,还有个重要的事儿就是要保证路面的横坡和纵坡。
这就好比是给路面设计一个独特的“身材曲线”。
如果横坡不对,下雨的时候水就不能顺利排走,那路面就容易积水,就像一个小水洼,汽车在上面开多危险呀。
纵坡也是,要是不合适,开车的时候就会感觉怪怪的,像坐过山车一样,忽上忽下的。
还有呢,在摊铺机后面,通常会跟着一些小型的设备或者工人。
他们就像“美容师”一样,对刚铺好的路面进行最后的修整。
把一些不平整的地方弄平整,让路面看起来更加美观、顺滑。
宝子们,沥青混凝土路面摊铺就是这么一个有趣又讲究的事儿。
每一个环节都紧紧相扣,就像一群小伙伴手拉手,只有大家都做好自己的事儿,才能铺出又平整又耐用的沥青混凝土路面呢。
热拌沥青混合料路面及摊铺与压实
热拌沥青混合料路面的摊铺与压实定义:热拌沥青混合料适用于各种等级公路的沥青面层。
高速公路和一级公路沥青面层的上面层、中面层及下面层应采用沥青混凝土混合料铺筑,沥青碎石混合料仅适用于过渡层及整平层。
其他等级公路的沥青面层上面层宜采用沥青混凝土混合料铺筑。
1 铺筑沥青混合料前,应检查确认下层的质量。
当下层质量不符合要求,或未按规定洒布透层、粘层、铺筑下封层时,不得铺筑沥青面层。
2 热拌沥青混合料应采用机械摊铺。
对高速公路和一级公路宜采用两台以上摊铺机成梯队作业进行联合摊铺,相邻两幅的摊铺应有5~10cm左右宽度的摊铺重叠。
相邻两台摊铺机宜相距为 10~30m,且不得造成前面摊铺的混合料冷却。
当混合料供应能满足不间断摊铺时,也可采用全宽度摊铺机一幅摊铺。
3 摊铺机在开始受料前应在料斗内涂刷少量防止粘料用的柴油。
4 用于铺筑高速公路和一级公路的沥青混合料摊铺机应符合下列要求:4.1 具有自动或半自动方式调节摊铺厚度及找平的装置。
4.2 具有足够容量的受料斗,在运料车换车时能连续摊铺,并有足够的功率推动运料车。
4.3 具有可加热的振动熨平板或振动夯等初步压实装置。
4.4 摊铺机宽度可以调整。
5 摊铺机自动找平时,中、下面层宜采用一侧钢丝绳引导的高程控制方式。
表面层直采用摊铺层前后保持相同高差的雪撬式摊铺厚度控制方式。
经摊铺机初步压实的摊铺层应符合平整度、横坡的规定要求。
6 沥青混合料的摊铺温度应符合规范表7.2.4的要求,并应根据沥青标号、粘度、气温、摊铺层厚度选用。
7 当高速公路和一级公路施工气温低于10℃、其他等级公路施工气温低于5℃时,不宜摊铺热拌沥青混合料。
必须摊铺时,应采取措施,提高混合料拌和温度,使其符合低温摊铺温度要求。
8.用机械摊铺的混合料,不应用人工反复修整。
当出现下列情况时,可用人工作局部找补或更换混合料:横断面不符合要求,构造物接头部位缺料,摊铺带边缘局部缺料,表面明显不平整。
局部混合料明显离析,摊铺机后有明显的拖痕。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
元
工日 116.28
单位量
合计量
定 额 定额单价 数 量 总 价
30290.94
30290.94
260.500 30290.94 260.500 30290.94
元
0.00
0.00
三
机械使用费
8001078 8001081 8003056 8003063 8003066 8007043
光轮压路机自重t6-8以 内
合计 四 五 六 七 八
工料机小计 企业管理费
利润 税金 不含税综合单价
%
9.00
%
7.00
%
9.00
52900.20
52900.20 52900.20 4761.02 4036.29 5552.78 61697.50
九
编制: 时间:
含税综合单价
审核:
672算表
公路工程
沥青混合料路面铺筑,人工摊铺(砂粒 式)
编 号 2214.05 单 位 1000m3
工作内容
沥 青 混 合 料 铺 筑:清扫整理下承层,人工或机械摊 铺沥青混合料,找平,碾压,初期养护。
人机配组
工程数量
序号
费用名称
一
人工费
1001001
人工
二
材料费
1
单位
单价
22609.26 0.000 22609.26 27.500 9587.60 27.500 9587.60 19.260 10794.23 19.260 10794.23
0.00 0.000 0.00 0.00 0.000 0.00 3.700 2227.43 3.700 2227.43 0.00 0.000 0.00
光轮压路机自重t12-15 以内
沥青混合料摊铺机 不带 自动找平 最大摊铺宽度 振动压路机 双钢轮 自
重t 10以内 轮胎式压路机 自重t
9-16 洒水汽车 容量L
10000以内
元 台班 台班 台班 台班 台班 台班
348.64 560.45 766.48 1019.84 602.01 993.72
