四电集成技〔2007〕05号/关于拟建接触网样板段的总体安排(征求意见稿)

新建合肥至南京铁路四电系统集成工程总承包项目部
四电集成技〔2007〕05号签发人:关于拟建接触网样板段的总体安排
(征求意见稿)
各部门、各子项目部:
现将关于拟建接触网样板段的总体安排(征求意见稿)发给你们,请提出建议和意见,以便组织实施。

1.地点确定
初步确定在十一局与四局的分界点DK1136+200(栏杆集至马厂区间)的左右各一个锚段设置样板段,分别由十一局、四局施工;
2.总体安排
第一步,与国外公司(初步确定BB公司)签订技术咨询协议,从设计咨询到施工督导全程进行技术支持;预计4月完成。

责任单位:技术部
配合单位:工程部、计财部
第二步,接触网设计咨询,包括两个内容:①初步确定大致五天讲课,地点待定,内容包括高速铁路接触网设计、弹性链形悬挂接触网的设计原理、仿真技术、弹性吊索的设计、高速接触网检测技术等;预计5月完成。

②施工图的咨询,分二~三批对施工图进行技术咨询。

第一批施工图主要包括:接触网平面布置图,中间柱安装图,转换柱安装图,下锚安装图,底座安装图、基础设计图,支柱图,综合接地、
新建合肥至南京铁路四电系统集成工程总承包项目部
四电集成技〔2007〕05号签发人:
基本计算数据如跨距、锚段等计算资料和基本图册,设计院四月提供
第一批图纸,咨询时间大致七天,第二批施工图主要包括:设备安装图、道岔安装图、综合安装图、附加导线安装图、隧道安装图等,设计院五月份提供第二批图纸。

咨询时间大致七天。

责任单位:技术部,中铁二院电化处
配合单位:工程部、物资部、计财部、办公室
第三步,现场工作,主要内容包括接触网施工组织设计、施工技术、施工工艺、设备配置、操作规程、检测和验收技术等进行完整的教学,对现场二个锚段接触网的施工进行“手把手”式的教学。

初步确定在5月底或6月初进行,要求十一局和四局完成相关的准备工作。

现场督导工作分为两个阶段,第一阶段是外方教学,地点安排在合肥项目部,由专家进行讲解,两个施工单位同时参加,时间大致三天,第二阶段是现场督导,时间大致二十天。

责任单位:技术部,十一局项目部、四局项目部,工程部,物资部
配合单位:计财部、办公室
3.各单位要高度重视样板段的示范作用,精心组织,做好各项准备工作,确保合宁线接触网工程优质、安全可靠的完成。

中铁二院工程集团有限责任公司
合宁铁路四电系统集成工程总承包项目部
2007年4月11日。

合集下载

铁路四电集成牵引供电监理实施细则_1-78

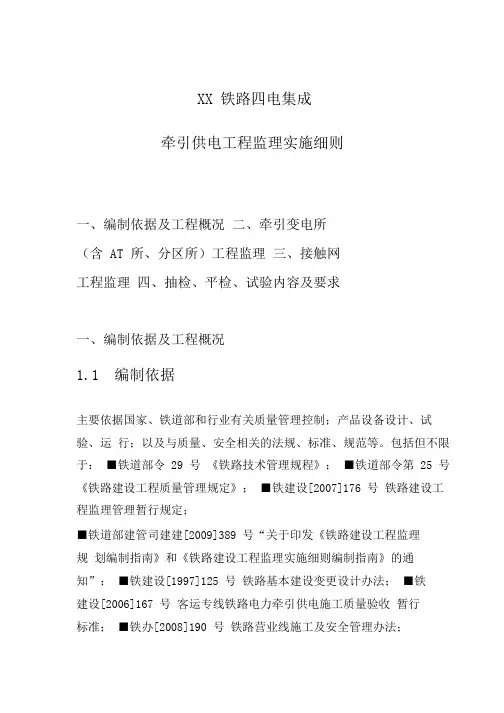

铁路四电集成牵引供电监理实施细则_1-78

XX 铁路四电集成牵引供电工程监理实施细则一、编制依据及工程概况二、牵引变电所(含 AT 所、分区所)工程监理三、接触网工程监理四、抽检、平检、试验内容及要求一、编制依据及工程概况1.1编制依据主要依据国家、铁道部和行业有关质量管理控制;产品设备设计、试验、运行;以及与质量、安全相关的法规、标准、规范等。

包括但不限于:■铁道部令 29 号《铁路技术管理规程》;■铁道部令第 25 号《铁路建设工程质量管理规定》;■铁建设[2007]176 号铁路建设工程监理管理暂行规定;■铁道部建管司建建[2009]389 号“关于印发《铁路建设工程监理规划编制指南》和《铁路建设工程监理实施细则编制指南》的通知”;■铁建设[1997]125 号铁路基本建设变更设计办法;■铁建设[2006]167 号客运专线铁路电力牵引供电施工质量验收暂行标准;■铁办[2008]190 号铁路营业线施工及安全管理办法;■铁建设[2006]111 号铁路客运专线技术系统集成管理暂行办法;■铁建设[2008]246 号关于进一步加强铁路客运专线建设质量管理的指导意见;■铁建设[2007]183 号铁路客运专线验收暂行办法;■铁运[2010]51 号铁路营业线施工安全管理补充办法;■建标[2001]87 号建筑电气工程施工质量验收规范;■TB10402铁路建设工程监理规范;■GB50150电气装置安装工程电气设备交接试验规程;■GB50254电气装置安装工程低压电器施工及验收规范;■GB50169电气装置安装工程接地装置施工及验收规范;■GB50171电气装置工程盘、柜及二次回路接线施工及验收规范;■GB50312综合布线系统工程验收规范;■GB50194建设工程施工现场供用电安全规范;■GBJ303建筑电气安装工程质量检验评定标准;■JGJ 46施工现场临时用电安全技术规范;■TB10421铁路电力牵引供电工程施工质量验收标准;■TZ208客运专线铁路电力牵引供电工程施工技术指南;■TB10306铁路通信、信号、电力、牵引供电工程施工安全技术规程;■TB10443铁路建设项目资料管理规程;■建设部令第 13 号《建筑安全生产监督管理规定》;■建设部令第 15 号《建设工程施工现场管理规定》;■新建XX铁路四电集成四电系统及相关工程施工总承包合同。

客运专线“四电”预留接口问题分析

客运专线“四电”预留接口问题分析

客运专线“四电”预留接口问题分析王大鹏;唐庆涛【摘要】The time and quality of the reserved interface of passenger dedicated railway station by construction contractor decides the construction periods and quality of the "four electric" bined with the Hangzhou-Ningbo Railway Passenger Dedicated Line "four electric" construction,suggestions are proposed for the post construction "four electric" reserve in interface reserved time,quality.Based on the contact net foundation,power supply line preformed hole,roadbed track tube reservation,grounding terminal,problems in four aspects oftunnel,bridge,ballastless track subgrade are analyzed and prevention methods are put forward.%铁路客运专线站前施工单位为站后"四电"施工单位提供预留接口的时间与质量,直接影响站后"四电"施工单位的施工工期与质量。

结合杭甬铁路客运专线"四电"专业的施工,对施工过程中站前施工单位为站后"四电"施工单位提供预留接口时间、质量提出建议,按接触网基础、供电线上网预留孔、路基过轨管预留、接地端子几方面,分别对隧道、桥梁、路基、无砟轨道等4个方面分析接口中常见质量问题,提出针对性防治方法。

客运专线“四电”集成施工设计阶段牵引供电与相关专业接口浅析

客运专线“四电”集成施工设计阶段牵引供电与相关专业接口浅析
后 发 生 的 变 更 和 新 增 要 求 进 行 接 口协 调 。大 致 内 容 有 :① 接 触 网 与 土 建 专 业 : 土 建 专 业 为 接 触 网预 留 支 柱 基 础 、拉
完成 后再进行接触 网安装 。②环控 工程负 责内容:根据牵 引供 电系统提供 的设备安 装计划 ,安排需要 从接触 网悬挂 上 方 吊装 的设 备 的 吊装 作 业 ;环 控 工程 在进 行 其他 作业 时 ,需对 安装好接 触 网系 统进行必要 保护 ,严 禁在接触 网
属 于 牵 引 供 电 系 统 内工 程 但 对 线 路 的 整 体 性 有 影 响 的施 工
交 由土 建 站 前 专业 实 施 , 这 就 要 求 对 站 前 实 施 预 埋 件 、 预
留孔等进行复核,与外部接 口实施主要 内容有 : ( )与土建专业 的接 口:检验确认土建工程 完成 的站 1
预 留 lk # 部 电 源 位 置 及 通 道 ; lk 电源 接 入 点 的 系 统 电 OV b OV 压 和 位 置 ; 与 变 电所 的 接 线 方 式 ;计 量 要 求 ;保 护 和 判 别
实施 的主 要 内容划 分有 :牵 引供 电子系统 负责牵 引供 电外
部 电 源 协 调 等 工 作 ;牵 引 变 电 负 责 牵 引变 电施 工 、试 验 和 调 试 以及 与 通 信 、 土 建 等 各 专 业 的接 口实 施 工 作 ; 接 触 网
面分析。
关键 词: 牵引供 电;集成 界 面;接 口
D 1 1 .9 9 ji n1 7 -65 62 I . 501 0 : ; 6 /.s .6 1 ; . 0 2 . 05 s 9 1 5
l 概 述 客 运 专 线 工 程 是 高 新 技 术 的 系 统 集 成 , 涉 及 站 前 工 程 、供 电 、 通 信 、信 号 等 多 个 专 业 , 客 运 专 线 “ 电 ” 集 四

铁路四电接口指导书

铁路四电接口指导书

四电接口作业指导书一、适用范围适用于新建云桂铁路云南段站前工程三标段DK407+070~DK473+300范围内所有四电接口工程。

二、编制依据1、《铁路综合接地系统》(通号(2009)9301)2、《接口工程管理办法》(云桂云铁工【2013】8号)2、《铁路路基电缆槽》(通路(2008)8401)3、《客运专线铁路接触网H型钢柱》(通化(2008)1301)4、《客运专线常用跨度梁桥面附属设施》(通桥20088388A)5、各种验收标准:①《高速铁路电力牵引供电工程施工质量验收标准》(TB10758-2010)②《高速铁路信号工程施工质量验收标准》(TB10756-2010)③《高速铁路电力工程施工质量验收标准》(TB10757-2010)④《高速铁路通信工程施工质量验收标准》(TB10755-2010)5、各种施工指南,铁道部2010年12月9日铁建设(2010)241号文①《高速铁路通信工程施工技术指南》②《高速铁路信号工程施工技术指南》③《高速铁路电力工程施工技术指南》④《高速铁路电力牵引供电工程施工技术指南》三、编制目的为加强云桂铁路(云南段)3标建设项目土建基础工程施工现场的接口管理,特编制本《四电接口工程施工作业指导书》。

四、实施范围标段内四电系统与路基工程、桥梁工程、隧道工程、轨道工程等专业的接口。

五、接口工程管理原则(1)收到施工图纸后,项目部组织相关人员进行施工图纸审核,把图纸中的接口事项单独列出,避免施工时遗漏。

接口管理工作必须严格按设计文件及规定的程序办理。

(2)项目部组织专人配合监理单位,依据设计文件并结合接口存在的问题,整理归纳出各专业接口监控要点。

(3)在站前路基、桥梁、隧道等主工序流程的基础上,根据接口实施的阶段,在相应位置增加接口工序,制定接口施工工艺。

(4)项目部组织编制完成的接口施工作业指导书、接口验收细则等。

(5)接口管理的过程和结果必须以正式的书面形式进行记录并签认。

四电接口监理实施细则(鲁南高铁)

四电接口监理实施细则(鲁南高铁)

目录第一章、编制依据、技术标准及监理工作范围 (3)第二章专业工程特点 (4)第三章接口工程监理流程 (5)第四章控制要点目标及手段 (5)第五章监理工作方法与措施 (43)第六章旁站具体部位和工序 (47)新建鲁南高速铁路临沂至曲阜段工程监理LQJL-4标段监理实施细则(接口工程)中铁济南工程建设监理有限公司鲁南高铁LQJL-4标监理项目部二○一七年十二月第一章、编制依据、技术标准及监理工作范围(一)、编制依据1、铁路建设工程监理规范(TB10402-2007);2、经审查批准的鲁南高铁LQJL-4标监理规划;3、经审查批准的施工组织设计、施工方案及专项施工方案;4、与专业工程相关的标准、设计文件和技术资料;5、《铁路路基电缆槽》(通路【2010】8401);6、《铁路综合接地系统》(通路【2016】9301);7、鲁南高速铁路有限公司有关接口会议、纪要等文件。

(二)、技术标准1、铁路等级:高速铁路;2、正线数目:双线;3、设计速度:设计曲阜至泰安城际正线350km/h;临沂方向上下行联络线工程160km/h;京沪高铁上下行联络线工程80km/h。

4、线间距:5.0m;5、最小平面曲线半径:最小曲线半径:曲阜至泰安正线一般 7000m困难 5500m临沂方向上下行联络线工程一般1600m;困难1350m,京沪高铁上下行联络线工程一般600m困难400m。

6、最大坡度:20‰,局部困难地段不大于30‰;7、牵引种类:电力;8、设计荷载:ZK活载;9、发线有效长度:650m;10、轨道型式:CRTSIII型板无砟轨道,跨区间无缝线路。

(三)、监理工作范围鲁南高铁LQJL-4标段里程范围为:临沂方向上行联络线5.13km(LSDK5+451.749~LSDK10+579.019)、临沂方向下行联络线5.11km(LXDK5+467.267~LXDK10+579.019)、曲阜至泰安城际5.25km,(NDK6+499.4~NDK11+750)、高铁场上行联络线 4.11km (GSDK0+251.904~GSDK4+361.685);高铁场下行联络线 3.73km (GXDK0+243.524~GXDK3+973.169)。

20130422合福接触网首件工程作业指导书

20130422合福接触网首件工程作业指导书

中铁电气化局京福客专安徽段四电集成项目经理部新建合福铁路安徽段四电系统集成工程施工作业指导书(接触网篇)新建合福铁路安徽段接触网首件工程施工作业指导书编制:刘大卫尚建强顾毓星艾中林审核:曹文雨王晓辉刘永军批准:王晓辉中铁电气化局京福客专安徽段四电集成项目经理部二零一三年四月前言为推进新建合福铁路四电系统集成工程建设项目标准化管理工作进程,进一步规范接触网工程施工作业程序,确保建设工程质量与施工安全,根据铁办工管[2012]100号文件关于四电专业第一批首件工程评估实施细则的通知要求,按照铁道部建设司建建[2009]107号文件关于铁路建设项目施工作业指导书的编制办法,中铁电气化局京福客专安徽段四电集成项目经理部组织相关技术人员编写了本指导性施工作业指导书。

本作业指导书在编写过程中,总结了京津城际、武广、合武、甬台温、沪宁、京沪及合蚌等高速铁路施工建设的实践经验,反映了国内高速铁路电力牵引供电系统技术要求,依据现行《高速铁路设计规范》、《高速铁路电力牵引供电工程施工质量验收标准》、《高速铁路电力牵引供电工程施工技术指南》等施工规程、规范和验收标准,突出了高速铁路接触网工程施工过程控制高标准、严要求的特点,重点对高速铁路接触网工程施工过程中各工序的适用范围、作业准备、技术要求、施工程序及工艺流程、施工要求、劳动组织、材料要求、设备机具装备配置、质量控制及检验、安全及环保要求等10个方面做出了具体规定,充分体现了高速铁路接触网工程施工的新材料、新技术、新设备、新方法。

本作业指导书作为施工教材和作业指南,旨在引领各参建单位在本工程的施工领域更新技术、装备,提升施工管理水平,以期规范作业程序和作业标准、提高工程质量,同时为下一步制定技术要求更高、针对性更强、内容更为具体、形式更为多样的作业指导书作准备。

希望各单位项目部结合工程实践,认真总结经验,积累工序流程环节的实际操作照片和资料。

若需修改和补充之处,请及时将意见返馈,供以后修订参考。

铁道部办公厅关于印发《铁路基建大中型项目四电专业第一批首件工程评估实施细则》铁办【2012】100号文附表

a.满足设计、验收标准要求;b.配线电缆、光跳线的芯线应无错线或断线、混线、中间不得有接头;c.绝缘电阻:音频配电线电缆不小于500MΩ;同轴配电线电缆不小于1000MΩ;近端串音衰减:音频配电线电缆不小于78dB
A
13
交、直流配电设备进出线
施工单位、监理单位全部检查
进、出配电开关及保护装置的数量、规格应符合设计要求
A
18
馈线安装
施工单位全部检查;监理单位见证检验
a天线、馈线连接及引入处应做防水处理b进入室内引入口应采取防火封堵措施c.馈线敷设路由合理,最小弯曲半径符合表验标的规定d.馈线无中间接头,馈线布放、引入平顺牢固
B
19
天馈线系统的电压驻波比
施工单位全部检查;监理单位见证检验;用驻波比测试仪测量检查
天馈线系统的电压驻波比应不大于1. 5
B
8
基础施工
施工单位全部检查;监理单位见证检验
a.钢筋绑扎的方式、间距与钢筋笼和预埋螺栓的安放位置符合设计要求;b.基础顶面平整,塔靴与基础面紧密贴合,水平误差不大于3mm;c.地脚螺栓露出基础顶面长度符合铁塔安装要求。螺栓应垂直、不变形。多边形铁塔的各对应基础螺栓中心间距允许偏差不大于3mm。
A
9
符合相关要求,五牌一图等标识齐全
B
监理单位
监理细则
有并符合首件评估要求
A
专项施工、作业指导书审核
完成
B
专业监理工程师
符合监理细则要求,有见证或旁站监理工程师
B
隐蔽工程检查记录
齐全,及时、真实
B
非隐蔽工程的检查记录,交接检验记录检查情况
齐全,及时、真实
B
设计单位
设计技术交底

【精品】路基四电接口施工技术交底(二级)精品

施工技术交底记录接地端子所使用的连接线宜采用不锈钢连接线,由钢丝绳、2个线鼻以及2个配套的防盗螺栓组成,每个螺栓上应配一个半平垫圈和一个弹簧垫圈(如图6.2—3、6.2—4所示).钢丝绳采用直径不大于0。

65mm的不锈钢丝制造,总截面不小于200mm2(IK>25KA)或120mm2(IK≤25KA).线鼻与钢丝绳的连接处应能承受5000N的拉力且3min不得松动和断股。

⑶线缆接续应使用专用的压接钳,连接件、连接方式分为C型、L型与栓接三种(如图6.2—5、6。

2-6、6。

2—7所示),C型压接压力不得小于12t。

⑷所有贯通地线及分支地线埋设、接续完成后需对压接裸露的铜导体、连接器进行防水防腐处理,采用防水防腐自粘胶带绕包(如图6.2-8所示),避免导体受到环境的腐蚀,保障综合接地系统长期安全可靠性能。

⑸综合接地贯通地线及分支引接线进场材料应符合设计要求。

⑹综合接地贯通地线及分支引接线的设置位置、方式、施工方法应符合设计要求。

⑺综合接地电缆随路基工程同步施工,不应因其施工而损坏、影响路基的稳固与安全。

⑻为确保综合地线的接地电阻满足设计要求,在接地电缆铺设时,上下必须铺一定厚度的细粒土,以增加导电性,贯通地线在分割过程中造成的裸铜导体端头必须用防腐防水胶带包裹进行密封处理,防止潮气进入。

⑼电力、接触网等强电设施的接地连接线严禁接入通信信号槽内.图6.2—1桥隧型直杆型接地端子桥隧型直角杆型接地端子图6。

2-2路基型接地端子类型及尾端压接线图6。

2-3不锈钢连接线图6.2—4不锈钢防盗螺栓图6.2—5C型压接件及压接方式图接地端子防盗螺栓L型连接器贯通地线图6。

2-6L型压接件及压接方式图6。

2—7线鼻子压接、与接地端子栓接方式图6。

2-8防水防腐自粘胶带6。

2。

2工艺流程图6。

2—9贯通地线及分支引接线施工工艺流程图6。

2.3主要施工方法6.2。

3.1测量放样测量放样沟槽开挖埋设地线回填、夯实分支地线压接贯通地线横联接地电阻测试分支地线引入电缆槽、封端沟槽回填细粒土6.3。

最新铁路扩能改造客车线站后四电集成及相关配套工程施工组织

施工组织设计工程名称: 改建铁路重庆至贵阳扩能改造工程引入贵阳枢纽客车线站后四电集成及相关配套工程施工单位:中铁电气化局集团渝黔铁路引入贵阳枢纽项目部日期: 2016年 5 月目录一、编制依据 01.1编制依据 0二、工程概况 (2)2.1工程简介 (2)2.2临修库概况 (2)2.3机车外皮洗刷机泵间概况 (3)2.4轮对检测设备间及遮光棚概况 (4)2.5消防泵房概况 (4)2.6变电所(10/0.4Kv)概况 (5)2.7污水处理站概况 (5)2.8气浮棚概况 (6)2.9小修库概况 (6)2.10整备棚概况 (7)2.11材料棚概况 (7)2.12材料库概况 (8)2.13空压机房概况 (9)2.14长田湾行车室概况 (9)2.15长田湾给水加压站概况 (10)2.16基站概况 (11)2.17直放站概况 (11)三、总体施工组织部署 (12)3.1组织机构 (12)3.2施工顺序 (13)3.3专业间衔接与配合 (13)3.4施工组织总平面布置 (13)3.5建设管理目标 (13)四、施工准备 (14)4.1技术准备 (14)4.2主要器具配置 (14)4.3现场准备 (15)4.4材料准备 (15)五、主要项目施工方法 (15)5.1既有线施工方案 (15)5.2房建首件工程 (15)5.3施工测量 (16)5.4钢筋工程 (16)5.5模板工程 (21)5.6混凝土工程 (22)5.7砌筑工程 (23)5.8装饰工程 (25)5.9门窗工程 (28)5.10脚手架工程 (31)5.11 钢结构工程 (35)5.12给、排水工程施工 (36)5.13电气安装工程 (37)5.14作业指导书 (37)六、施工进度计划保证措施 (38)6.1建立项目责任制 (38)6.2建立例会制 (38)6.3控制措施 (38)七、文明施工措施 (38)7.1现场容貌环境管理 (38)7.2现场材料堆放和道路排水管理 (38)7.3现场防火管理 (39)7.4文明运输及外部公共关系管理 (39)7.5临时设施及生活环境管理 (39)八、施工组织措施 (39)8.1组织管理措施 (39)8.2工程质量保证措施 (39)8.3安全保证措施 (40)8.4确保工期措施 (41)8.5节点工期保证措施 (41)九、质量目标及质量保证体系 (42)9.1质量目标 (42)9.2质量保证体系 (42)十、安全目标和安全保证措施 (45)10.1安全目标 (45)10.2安全保证体系 (45)10.3安全生产措施 (45)10.4安全生产要求 (46)10.5安全保证措施 (46)十一、应急预案 (50)11.1火灾应急救援预案 (50)11.2突发传染病应急预案 (52)11.3食物中毒应急救援预案 (53)11.4伤害事故应急救援预案 (54)十二、环保水保措施 (55)十三、成本管理措施 (55)13.1劳动力管理 (55)13.2材料管理 (56)13.3工程预决算管理 (56)13.4其它 (56)一、编制依据1.1编制依据1.1.1设计图纸贵阳派驻机车折返段图纸序号名称编号1 改建铁路重庆至贵阳线扩能改造工程变更设计渝黔贵枢施站变咨-06-012 贵阳派驻段临修库渝黔贵枢施房-509 渝黔贵枢施暖-5093 机车外皮洗刷机泵间渝黔贵枢施房-503 渝黔贵枢施暖-5034 轮对检测设备间及遮光棚渝黔贵枢施房-504 渝黔贵枢施暖-5045 10/0.4Kv变电所渝黔贵枢施房-302 渝黔贵枢施暖-3026 消防泵房渝黔贵枢施房-602 渝黔贵枢施暖-6027 污水处理站渝黔贵枢施房-402 渝黔贵枢施暖-4028 气浮棚渝黔贵枢施房-403 渝黔贵枢施暖-4039 贵阳机务折返段区域消防渝黔贵枢施暖-604贵阳南派驻机车折返段序号名称编号1 改建铁路重庆至贵阳线扩能改造工程变更设计渝黔贵枢施站变咨-06-012 贵阳派驻段小修库渝黔贵枢施房-501 渝黔贵枢施暖-5013 机车外皮洗刷机泵间渝黔贵枢施房-503 渝黔贵枢施暖-5034 轮对检测设备间及遮光棚渝黔贵枢施房-504 渝黔贵枢施暖-5045 10/0.4Kv变电所渝黔贵枢施房-302 渝黔贵枢施暖-3026 消防泵房渝黔贵枢施房-602 渝黔贵枢施暖-6027 污水处理站渝黔贵枢施房-402 渝黔贵枢施暖-4028 气浮棚渝黔贵枢施房-403 渝黔贵枢施暖-4039 贵阳机务折返段区域消防渝黔贵枢施暖-604基站、直放站图纸序号名称编号1 长田湾行车室2 加压泵房3 直放站4 基站1.1.2主要规范、规程序号类别规范、规程名称编号1 国家建筑工程施工质量验收统一标准GB50300-20132 国家工程测量规范GB50026-20073 国家工程建设标准强制性条文---房屋建筑部分2013版4 国家建筑设计防火规范GB500016-20145 国家建筑地基基础工程施工质量验收规范GB50202-20126 国家大体积混凝土施工规范GB50496-20097 国家混凝土结构工程施工质量验收规范GB50204-20158 国家建筑装饰装修工程施工质量验收规范GB50210-20019 国家屋面工程技术规范GB50345-201210 国家建筑结构可靠度设计统一标准GB50068-200811 国家建筑结构荷载规范GB50009-201212 国家蒸压加气混凝土砌块GB11968-200613 国家坡屋面工程技术规范GB50693-201114 国家混凝土质量控制标准GB50164-201115 国家地下防水工程质量验收规范GB50208-201116 国家屋面工程质量验收规范GB50207-201217 国家砌体工程施工质量验收规范GB50203-201118 国家建筑地面工程施工质量验收规范GB50209-201019 国家建筑电气工程施工质量验收规范GB50303-201120 国家电气装置安装工程接地装置施工及验收规范GB50169-200621 国家钢结构工程施工质量验收规范GB502050-201222 国家建筑用压型钢板GB/T127558-200823 国家安全防范工程技术规范GB50348-200424 国家建设工程项目管理规范GB/T50326-200625 国家通风与空调工程施工质量验收规范GB50243-201126 国家自动喷水灭火系统施工及验收规范GB50261-200527 国家建筑给水排水及采暖工程施工质量验收规范GB50242-200228 地方消防安全疏散标志设计、施工及验收规范DBJ/T15-42-200529 行业钢结构焊接规范GB50661-201130 行业门式钢架轻型房屋钢构件JG144-200231 行业建筑地基处理技术规范JGJ79-201232 行业钢结构高强度螺栓连接的设计、施工及验收规程JGJ82-199133 门式钢架轻型房屋钢结构技术规程CES102-201234 铁路铁路混凝土结构耐久性技术规范TB10005-20101.1.3主要图集序号名称类别编号1 《混凝土结构施工图-平面整体表示方法制图规则和构造详图》(现浇混凝土框架、剪力墙、框支剪力墙结构)结构11G101-12 《混凝土结构施工图-平面整体表示方法制图规则和构造详图》(现浇混凝土板式楼梯)11G101-23 《混凝土结构施工图平面整体表示方法制图规则和构造详图(独立基础、条形基础、筏形基础及桩基承台》11G101-34 《建筑物抗震构造详图》11G3295 《砌体填充墙结构构造》建筑12G6146 《钢筋混凝土过梁》13G3227 《工程做法》05J9098 《坡屋面建筑构造》09J202-19 《砌体填充墙结构构造》12G614-110 《公用建筑卫生间》02J91511 《特种门窗》04J610-112 《室外装修》11J51613 《室外附属工程图集》11J81214 《建筑节能门窗(一)》06J607-1(GJBT-947)15 《平屋面建筑构造》12J20116 《楼地面建筑构造)》12J30417 《防火门窗图集》12J60918 《铁路建设项目资料管理规程》TB10443-20101.1.4现场实际情况。

武咸城际接触网冬季施工方案

新建武汉至咸宁城际铁路“四电”系统集成工程接触网冬季施工方案中铁建电气化局集团有限公司武咸城际铁路四电集成项目经理部二○一二年十一月新建武汉至咸宁城际铁路“四电”系统集成工程接触网冬季施工方案编制:审核:批准:中铁建电气化局集团有限公司武咸城际铁路四电集成项目经理部二○一二年十一月1.方案简况为保证武咸城际铁路施工按既定节点工期完成,武咸四电项目接触网需要在冬季完成大量的实物工作量。

冬季施工受温度、气象等外界因素影响,安全风险系数大,施工质量保证难,为保证冬季施工安全,并保证整体工程的连续性,武咸四电项目接触网专业特制定接触网冬季施工施工方案。

本年度接触网冬季施工任务主要包括:供电线基础浇筑,附加悬挂安装及附加导线架设,腕臂安装,承力索架设。

2.编制依据2.1 武咸城际四电项目部《实施性施工组织设计》2.2 湖北城际铁路公司《鄂城铁〔2012〕260关于加强冬季施工安全质量的通知》2.3《铁路电力牵引供电工程接触网支柱施工作业指南》(TZ 371-2009)2.4《客运专线铁路电力牵引供电工程施工质量验收暂行标准》(铁建设[2006]167号)2.5 武咸城际四电项目部《安全质量文化手册》3.冬季施工内容3.1 供电线基础浇筑(1)图纸和技术交底准备复核施工图纸,核对基础坑的尺寸大小及结构。

对现场施工人员进行技术交底。

(2)基础坑开挖基础坑开挖前,首先查明基坑周边环境,建筑物分布情况,地下管线、设施分布情况,地下水分布情况等。

开挖基础坑时,如遇到管线,要轻挖慢刨,杜绝损伤管线;如遇地下水,要定时把水抽出,再进行施工;为了防止坑壁塌方,还要用隔板将坑壁加固。

由于冬季气温较冷,施工人员要注意防寒,在水坑里作业时还要注意防水。

没有浇筑的基础坑,必须在四周拉起警戒绳等防护措施,以免发生坠坑事故。

(3)基础浇筑当基础坑按技术交底要求挖好后,经过技术人员和监理的确认符合要求后,进行基础浇筑。

首先,按要求架好模具,把基础坑里的水抽干净;然后按照配合比要求搅拌混凝土,再进行浇筑。
