机电案例核心考点必背 条 一建机电

16机电必背案例核心考点1、流动式起重机的基础如何处理---赵43问(p41)1)流动式起重机必须在水平坚硬地面上进行吊装作业。

2)吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

应根据其地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填穷实的方法)进行处理。

3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

4)吊装前必须对基础验收。

2、起重方案的内容补充?-马38问/赵43问P45 (一概设置,全量预算)1、编制说明与编制依据2、工程概况:主要包括工程特点、待吊装设备参数表、到货形式、设计、制造单位等;3、吊装工艺设计:主要包括:(这个口诀?)1)设备吊装工艺方法概述与吊装工艺要求2)吊装参数表,主要包括设备规格尺寸、金属总重量、吊装总重量、重心标高、吊点方位及标高等。

若采用分段吊装,应注明设备分段尺寸和分段重量3)其中吊装机具选用、机具安装拆除工艺要求;吊装机具材料汇总表4)设备支吊点位置及结构设计图,设备局部或整体加固图5)吊装平立面布置图;地锚施工图;吊装作业区域地基处理措施;地下工程和架空电缆施工规定6)吊装进度计划;相关专业交叉作业计划4、吊装组织体系,包括劳动力组织、人力资源计划、施工人员的岗位职责5、安全保证体系及措施;吊装工作危险性分析表或健康、安全、环境危害分析。

6、质量保证体系及措施7、吊装应急预案8、吊装计算书.3、地锚设置和使用要求?赵-43问;P491)地锚结果形式应根据受力条件和施工地区的地质条件设计和选用。

地锚的制作和设置应按吊装施工方案的规定进行。

2)埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等。

3)埋入式地锚在回填时,应用净土分层HAN实或压实,回填的高度应高于基坑周围地面400MM以上,且不得浸水。

地锚设置完成后应做好隐蔽工程记录。

4)埋入式地锚设置完成后,受力绳扣应进行预拉紧。

5)主地锚应经拉力试验符合设计要求后再使用。

4、控制焊接应力及焊接变形的措施。

赵-43问;P59(一)降低焊接应力的措施:1.设计措施(1)构件设计时尽量减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。

(2) 构件设计时应避免焊缝过于集中,从而避免焊接应力峰值叠加。

(3) 优化设计结构,如将容器的接管口设计成翻边式,少用承插式。

2. 工艺措施(1)采用较小的焊接线能量(2) 合理安排装配焊接顺序(3) 层间进行锤击(4) 预热拉伸补偿焊缝收缩(机械拉伸或加热拉伸)(6) 采用整体预热(7) 消氢处理(8) 采用热处理的方法(9) 利用振动法来消除焊接残余应力(二)预防焊接变形的措施1.进行合理的焊接结构设计2. 采取合理的装配工艺措施3. 采取合理的焊接工艺措施扩展1、焊接残余应力及焊接变形的危害?-四金刚中两老师的重点。

P59 (一)焊接残余应力的危害(金刚经脆皮豆腐)影响构件的承受静载能力;影响结构的刚度和稳定性;影响构件的精度及尺寸的稳定性;影响结构的脆性断裂;影响结构的疲劳强度;应力区易产生应力腐蚀和开裂。

(二)焊接变形的危害(乔装在城外)增加矫正工序;降低装配质量;降低承载力;增加制造成本;影响外观质量扩展2、预防焊接变形的装配工艺措施和焊接工艺措施?-马38问。

P611.装配工艺措施(预反却刚合)预留收缩余量法、反变形法、刚性固定法、合理选择装配程序2.焊接工艺措施(芳芳会吹)(1)合理的焊接方法。

尽量用气体保护焊等热源集中的焊接方法。

不宜用焊条电弧焊,特别不宜选用气焊。

(2)合理的焊接线能量。

尽量减小焊接线能量的输入能有效地减小变形。

(3)合理的焊接顺序和方向。

(4)进行层间锤击(打底层不适于锤击)5、设备基础质量通病?(影响设备安装的因素分析)-马38问P671.设备基础上平面标高超差。

2. 预埋地脚螺栓的位置、标高及露出基础的长度超差。

3. 预留地脚螺栓孔深度超差(过浅)。

影响设备安装的因素:P73(一)设备基础对安装精度的影响主要是强度不够、沉降不均匀和抗振'性能不足(二)垫铁和一、二次灌浆设备支承在垫铁和二次灌浆层上。

当垫铁不平稳、接触不好,一次、二次灌浆不密实、不够时,会影响设备安装精度(三)地脚螺栓地脚螺栓安装的垂直度和紧固力影响设备安装精更多口诀重点资料点击查看(四)设备制造及装配设备制造对安装精度的影响主要是加工精(五)测量(六)内应力(七)环境因素(八)操作6、深基础的划分及应用?-马38问P66(1)桩基础。

由承台、桩组成的基础形式,可分为预制桩和灌注桩两大类,适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密、大型设备的基础。

(2) 沉井基础。

用混凝土或钢筋混凝土制成的井筒式基础。

7、成套配电装置试验及调整要求。

-马38问/赵43问P781.高压试验应由当地供电部门许可的试验单位进行。

试验标准符合国家规范、当地供电部门的规定及产品技术要求。

2.对母线、避雷器、高压瓷瓶、电压互感器、电流互感器、高压开关等设备及元部件进行下列内容的试验:绝缘试验,主回路电阻测量和温升试验,峰值耐受电流,短时耐受电流试验,关合、关断能力试验,机械试验,防护等级检查,操作振动试验,内部故障试验,SF6气体绝缘开关设备的漏气率及含水率检查。

(元首关机防炒股/绝路逢时,关机防操,内部舒服漏水)3.过电压继电器、时间继电器、信号继电器等调整,机械连锁调整。

4.用500V兆欧表测试二次回路的绝缘电阻,必须大于0.5MΩ。

二次回路如有电子元件时,该部位的检查不准采用兆欧表测试,应使用万用表测试回路是否接通。

5.分别模拟试验,控制、联锁、操作、信号和继电器保护动作应正确无误,灵敏可靠。

8、交流变压器耐压试验条件?-马38问/赵43问P83(1)电力变压器新装注油以后,大容量变压器必须经过静置12H 才能进行耐压试验。

对10KV 以下小容量的变压器,一般静置5H 以上才能进行耐压试验。

(2)交流耐压试验能有效地发现局部缺陷。

试验过程中应严格遵守试验标准的规定。

(3)变压器交流耐压试验不但对绕组,对其他高低耐压元件都可进行。

进行耐压试验前,必须将试验元件用摇表检查绝缘状况。

9、电动机的干燥方法和注意事项-赵43问(p85)答:(一)干燥方法(风组灯外,郊外吃电池)(1)外加热源干燥法:有热风干燥法、电阻器加热干燥法、灯泡照射干燥法等。

(2) 通电干燥法:有磁铁感应干燥法、直流电干燥法、外壳铁损干燥法、交流电干燥法等。

(二)电机干燥时注意事项:(1)电动机的干燥工作,在干燥前应根据电机受潮情况制定烘干方法及有关技术措施。

(2) 烘干温度缓慢上升,一般每小时的温升控制在5~80C。

(3) 干燥中要严格控制温度,使其在规定范围内,干燥最高允许温度应按绝缘材料的等级来确定,一般铁芯和绕组的最高温度应控制在70~800C。

一建全科口诀群372918290(4) 干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。

(5) 要定时测定并记录绕组的绝缘电阻、绕组温度、干燥电源的电压和电流、环境温度。

测定时一定要断开电源,以免发生危险。

(6) 当电动机绝缘电阻达到规范要求,在同一温度下经5h稳定不变,才认为干燥完毕。

10、避雷针安装的注意事项-赵43问(p94)答:(1)在选择独立避雷针的装设点时,应使避雷针及其接地装置与配电装置之间保持以下规定的距离z 在地面上不小于5m,在地下一般不小于3m。

(2) 独立避雷针及其接地装置不应装设在人们经常通行的地方,并距道路3m以上。

(3) 避雷针引下线不宜在地面敷设过长,在直击雷冲击放电时,引下线上会产生较高的感抗压降,危及涉足该地区人的安全。

(4) 对有爆炸危险的建筑物应采取独立避雷针保护,并应有防感应雷的措施。

(5) 有避雷针与接地网连接起来,到变压器与接地网的连接止。

沿接地网地线的距离不得小于15mo 以防避雷针放电时,高压反击穿变压器的低压侧。

11、工业管道安装前应具备哪些施工条件---赵43问((p99)答:(一)对施工队伍的要求1.承担工业金属管道施工的施工单位应取得相应的施工资质,并应在资质许可范围内从事管道施工。

例如:管道施工应取得相应的施工资质包括工程建设施工资质、压力管道安装许可资质等专业施工资质。

2. 施工单位在压力管道施工前,向管道安装工程所在地的质量技术监督部门办理了书面告知,并接受监督检验单位的监督检验。

3. 施工单位应建立管道施工现场的质量管理体系,并应具有健全的质量管理制度和相应的施工技术标准。

4. 参加工业金属管道施工的人员、施工质量检查、检验的人员应具备相应的资格。

施工人员包括施工管理人员和施工作业人员。

更多口诀重点资料点击查看(二)现场条件1.与管道有关的土建工程经检查合格,满足安装要求并办理了交接手续。

临时供水、供电、供气等设施已满足安装施工要求。

2. 与管道连接的设备已找正合格、固定完毕,标高、中心线、管口方位符合设计要求。

3. 管道组成件及管道支承件等已检验合格。

4. 管子、管件、阀门等内部已清理干净,无杂物,其质量应符合设计文件的规定。

5. 在管道安装前完成有关工序。

例如:脱脂、内部防腐与衬里等已进行完毕。

(三)施工前应具备的开工条件1.工程设计图纸及其他技术文件完整齐全,已按程序进行了工程交底和图纸会审。

2. 施工组织设计和施工方案已批准,并已进行了技术和安全交底。

3. 施工人员已按有关规定考核合格。

4. 已办理工程开工文件。

5. 用于管道施工的机械、工器具应安全可靠,计量器具应检定合格并在有效期内。

6. 已制定相应的职业健康安全及环境保护应急预案。

12、工业管道压力试验的规定---赵43问(p104)答:压力试验是以液体和气体为介质,对管道逐步加压,达到规定的压力,以检验管道强度和严密性的试验。

其有关规定如下:1.管道安装完毕,热处理和无损检测合格后,进行压力试验。

2. 压力试验应以液体为试验介质,当管道的设计压力小于或等于0.6MPa时,可采用气体为试验介质,但应采取有效安全措施。

3. 脆性材料严禁使用气体进行试验,压力试验温度严禁接近金属材料的脆性转变温度。

4. 进行压力试验时,划定禁区,无关人员不得进人。

5. 试验过程发现泄漏时,不得带压处理。

消除缺陷后应重新进行试验。

6. 试验结束后及时拆除盲板、膨胀节临时约束装置。

7. 压力试验完毕,不得在管道上进行修补或增添物件。

当在管道上进行修补或增添物件时,应重新进行压力试验。

经设计或建设单位同意,对采取了预防措施并能保证结构完好的小修和增添物件,可不重新进行压力试验。

8. 压力试验合格后,应填写"管道系统压力试验和泄漏性试验记录"。

合集下载

机电案例核心考点必背67条(一建机电)

机电案例核心考点必背67条(一建机电)

16机电必背案例核心考点1、流动式起重机的基础如何处理---赵43问(p41)1)流动式起重机必须在水平坚硬地面上进行吊装作业。

2)吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

应根据其地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填穷实的方法)进行处理。

3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

4)吊装前必须对基础验收。

2、起重方案的内容补充?-马38问/赵43问P45 (一概设置,全量预算)1、编制说明与编制依据2、工程概况:主要包括工程特点、待吊装设备参数表、到货形式、设计、制造单位等;3、吊装工艺设计:主要包括:(这个口诀?)1)设备吊装工艺方法概述与吊装工艺要求2)吊装参数表,主要包括设备规格尺寸、金属总重量、吊装总重量、重心标高、吊点方位及标高等。

若采用分段吊装,应注明设备分段尺寸和分段重量3)其中吊装机具选用、机具安装拆除工艺要求;吊装机具材料汇总表4)设备支吊点位置及结构设计图,设备局部或整体加固图5)吊装平立面布置图;地锚施工图;吊装作业区域地基处理措施;地下工程和架空电缆施工规定6)吊装进度计划;相关专业交叉作业计划4、吊装组织体系,包括劳动力组织、人力资源计划、施工人员的岗位职责5、安全保证体系及措施;吊装工作危险性分析表或健康、安全、环境危害分析。

6、质量保证体系及措施7、吊装应急预案8、吊装计算书.3、地锚设置和使用要求?赵-43问;P491)地锚结果形式应根据受力条件和施工地区的地质条件设计和选用。

地锚的制作和设置应按吊装施工方案的规定进行。

2)埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的范围内不应有地沟、线缆、地下管道等。

3)埋入式地锚在回填时,应用净土分层HAN实或压实,回填的高度应高于基坑周围地面400MM以上,且不得浸水。

一级建造师2024一建机电实务教材必背知识点必过考点汇总-结合2024年新版教材沥心总结(数字题型)

一级建造师2024一建机电实务教材必背知识点必过考点汇总-结合2024年新版教材沥心总结(数字题型)

2024一级建造师一建机电实务必背知识点必过考点汇总(数字题型)2.2.2 索吊具的分类与选用P40 钢丝绳的使用安全系数应符合下列规定:(1)作拖拉绳时,应大于或等于3.5。

(2)作卷扬机走绳时,应大于或等于5。

(3)作捆绑绳扣使用时,应大于或等于6。

(4)作系挂绳扣时,应大于或等于5。

(5)作载人吊篮时,应大于或等于14。

2.2.3 吊装方法和吊装稳定性要求P48 缆风绳与地面的夹角宜为30°,最大不得超过45°;直立单桅杆各相邻缆风绳之间的水平夹角不得大于60°。

(类比知识点:P302吊车吊装时,立式设备吊装,吊梁上部吊索与水平夹角大于等于60°;当采用两台起重机作为主吊,拾吊高、细设备,起重机起重能力宜相同。

每台起重机的吊装载荷不得超过其额定起重能力的80%)P48 起重臂杆仰角最大不超过78°,最小不低于45°P49 采用倾斜桅杆吊装设备时,其倾斜度不得超过15°。

(类比知识点:P171当利用机械牵引变压器时,牵引着力点应在变压器重心以下并符合制造厂规定,运输倾斜角不得超过15°,并采取防滑、防溜措施,牵引速度不应超过2m/min)2.2.4 吊装方案的编制与实施P50 超过一定规模的危大工程:采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。

起重量300kN及以上,或搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。

对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。

3.1.3 建筑给水管道施工技术P69 管道元件检验:①阀门安装前,应做强度和严密性试验。

试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于1个。

对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。

②阀门的强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1 倍。

2020一级建造师《机电》案例必背知识点 (推荐)

2020一级建造师《机电》案例必背知识点 (推荐)
点 10、影响设备安装精度的因素(分析压缩机或**机振动、噪声、发热的原因)☆☆☆☆☆ 1.基础(强度不够、沉降不均匀、抗振性能不足)。 2.垫铁和一、二次灌浆(垫铁不平稳(垫铁之间未点焊)、接触不好,一二次灌浆不密实、强度不够) 3.地脚螺栓(垂直度和紧固力或说地脚螺栓不垂直、紧固力不够) 4.设备制造及装配 问:解体设备的装配精度包括哪些影响因素? 解体设备的装配精度包括各运动部件之间的相对运动精度,配合面之间的配合精度和接触质量。 5.测量 测量仪器失准、检测基准精度低、检测方法不合理、检测人员的技能水平低。 6.内应力;7.环境;8.操作 考点 11、成套配电装置(手车式高压柜)的试验单位应获得谁的许可?对哪些设备元件做高压试验?包括 哪些试验内容?☆☆☆ 由当地供电部门许可的试验单位进行。 对母线、避雷器、高压瓷瓶、高压开关、电压互感器、电流互感器等进行试验。 试验内容包括:工频耐压试验、动作试验、联锁试验、其他试验。 考点 12、变压器的施工顺序(关键工序)☆☆☆ 开箱检査→二次搬运→(吊芯检查→变压器干燥)→本体安装→附件安装→交接试验→送电前检查→送电 运行验收。 考点 13、变压器二次搬运的要求☆☆☆☆ 1.可采用滚杠滚动及卷扬机拖运的运输方式。 2.钢丝绳必须挂在油箱的吊钩上,严禁用变压器顶盖上部的吊环吊装整台变压器。 3.将高低压绝缘瓷瓶罩住进行保护。 4.不应有严重冲击或振动情况,牵引的着力点应在重心以下,运输倾斜角不得超过 15°,以防止倾斜使内 部结构变形。 5.搬运或装卸前,核对高低压侧方向。 考点 14、变压器的交接试验内容☆☆☆☆ 由当地供电部门许可的有资质的试验单位进行。 1.极性和组别测量 2.变压器变比测量 3.绕组连同套管一起的直流电阻测量 4.绕组连同套管一起的绝缘电阻测量 5.绝缘油的击穿电压试验 6.交流耐压试验 考点 15、变压器的送电试运行记录哪些参数? ☆ 记录:冲击电流、空载电流、一 次电压、 二次电压、温度。 进行 5 次空载全压冲击合闸。空载运行 24h。 考点 16、输电线路的铁塔一般选用哪种施工方法?该方法有什么优点?☆ 主要采用的是分解组塔的施工方法,有外拉线抱杆分解组塔法、内拉线抱杆分解组塔法。 内拉线抱杆分解组塔的特点:不受铁塔周围地形的影响,减少了因设置锚桩所需要的工具及工作量。可以 同时进行双吊,提高了施工效率。 考点 17、电缆线路(或别的电气设备)绝缘电阻测量受哪些因素的影响?☆☆ 环境温度、湿度大(受潮)、兆欧表的电压等级、绝缘材料本身的性能、测量前未放电。 考点 18、输电线路有哪些防雷措施?☆☆☆ 1 .架设避雷线。 2 .架设耦合地线。 3 .装设管型避雷器。 4 .装设自动重合闸。 5 .增加绝缘子串的片数加强绝缘。

2024年一级建造师《机电实务》必背速记

2024年一级建造师《机电实务》必背速记

考点1:铜合金的分类【考点内容2024年全国一级建造师执业资格考试《机电工程管理与实务》】按合金成分划分:可分为非合金铜和合金铜。

非合金铜包括高纯铜、韧铜、脱氧铜、无氧铜等,非合金铜称为紫铜或纯铜,也叫红铜,而其他铜合金则属于合金铜。

类型添加元素特点用途黄铜锌耐磨性能,用于热交换器和冷凝器、低温管路、海底运输管青铜锡铸造性能、减摩性能、机械性能好,适于制造轴承、蜗轮、齿轮等白铜镍结构白铜机械性能和耐蚀性好,色泽美观,制造精密机械、眼镜配件、化工机械和船舶构件电工白铜热电性能,制造精密电工仪器、变阻器、精密电阻、应变片、热电偶等【记忆方法】黄心清洗白咧考点2:变压器的性能【考点内容】变压器的性能参数:工作频率、额定功率、额定电压、电压比、效率、空载电流、空载损耗、绝缘电阻。

【记忆方法】好绝鸭小店公平比考点3:机电工程测量的原则和要求【考点内容】1)机电工程测量的原则工程测量应遵循“由整体到局部,先控制后细部”的原则,即先依据建设单位提供的永久基准点、线为基准,然后测设出设备的准确位置。

2)工程测量的要求(1)保证测设精度,满足设计要求,减少误差累积。

【记忆方法】检核:依自己放盐/一直放盐酸考点4:非常规起重机【考点内容(2)检核是测量工作的灵魂。

应对测量工作的全过程进行全面复核及确认,保证测量结果的准确性。

检核分为:仪器检核、资料检核、计算检核、放样检核和验收检核。

】①桅杆起重机桅杆起重机(以下简称桅杆)由桅杆本体、动力-起升系统、稳定系统组成。

桅杆本体:包括桅杆、基座及其附件。

动力-起升系统:主要由卷扬机、钢丝绳(跑绳)、起重滑车组、导向滑车等组成。

稳定系统:主要包括缆风绳、地锚等。

缆风绳与地面的夹角应在30°~45°之间,且应与供电线路、建筑物、树木保持安全距离。

特点:属于非标准起重机,其结构简单,起重量大,对场地要求不高,使用成本低,但效率不高。

适用范围:主要适用于某些特重、特高和场地受到特殊限制的吊装作业。

2024一级建造师机电实务案例核心考点汇总

2024一级建造师机电实务案例核心考点汇总

2024一级建造师机电实务案例核心考点汇总2024年一级建造师机电实务考试案例,主要涉及机电工程的设计、施工和验收等方面的内容。

根据过往考试情况和重点,总结以下核心考点:1.设计阶段的考点:-机电工程的设备选择和配置:考察机电设备的选型、品牌、性能指标等,以及设备之间的联动关系和协调配合。

-施工图设计:考察施工图纸的编制、图纸符号和标识的使用规范,以及机电设备的布置和安装要求。

-输配电系统设计:考察供电系统的设计,包括主变电站的布置和容量计算,配电柜的选择和布置,电缆敷设等。

-空调及通风系统设计:考察空调系统的设计,包括制冷机组的选型、管道和风管的布置,通风系统的设计等。

-给排水系统设计:考察给排水系统的设计,包括水泵的选型和布置、管道设计和敷设、污水处理设备的配置等。

2.施工阶段的考点:-设备安装和调试:考察机电设备的安装要求、施工工艺和安全措施,以及设备的调试和验收要求。

-内装施工管理:考察机电工程与建筑工程的协调施工,包括防水、隔热、防火等方面的要求。

-施工图纸的理解和应用:考察施工图纸的理解和应用能力,能够根据图纸要求指导施工。

-施工现场的规范管理:考察施工现场的安全、环保、文明施工管理等方面的要求,以及施工组织和进度控制。

3.验收阶段的考点:-机电设备的验收和调试:考察机电设备的验收依据和标准,以及设备的调试和运行试验。

-施工质量的验收:考察机电设备的质量验收要求,包括检查设备安装是否符合要求,设备运行是否稳定等。

-安全监测和应急处理:考察安全监测设备的安装和运行要求,以及应急处理措施的准备和应用能力。

-工程竣工资料的编制和归档:考察工程竣工资料的编制和归档要求,包括施工图纸的保存、设备清单的整理等。

以上是2024年一级建造师机电实务考试的核心考点,核心内容涉及机电工程的设计、施工和验收等方面,考生在备考过程中需要重点掌握这些内容。

此外,还需要注重理论与实践相结合,注重实际工作经验的总结和分析,才能更好地应对考试。

机电实务案例考点口诀记忆法

机电实务案例考点口诀记忆法
3、弄虚作假或串通报价的标书;
4、低于本钱报价的标书;
5、评标过程中不及评标专家配合或有不正当行为;
6、未按招标文件要求提交投标保证金的标书
145
技术标的策略内容
优质工件〔建议〕
技术标的策略内容:突出自身优势,如装备、技术力量、业绩等;突出质量管理、质量水平尽量优于业主要求水平;突出工期掌控优势,在满足业主工期要求的同时,提出适当缩短工期的目标与措施;想业主提出一些有利于工程建立的合理化建议及一些优惠条件
工程工程施工本钱方案实施的步骤为:本钱预测—本钱方案—本钱控制—本钱核算—本钱分析—本钱考核
227
优化施工方案
优化施工方案,对施工方法、施工顺序、机械设备的选择、作业组织形式确实定、技术组织措施等方面进展认真研究分析,运用价值工程理论,制定出技术先进、经济合理的施工方案
231
工程本钱控制的原那么
中开城门全责
145
商务报价策略
五险突增不多
〔五=无,险=先〕
商务报价策略可采取不平衡报价法,多方案保价费,增加建议方案法,突然降价法,无利润竞标法,先亏后盈发
145
技术标所包含的内容
暗彩只配祖封印
暗:设计方案描述;彩:设备采购;只:材料质量控制;配:施工装备的配置;祖:施工组织设计;封:密封;印:印鉴
149
固定总价合同的条件
资质,生产能力,信誉,财务状态,负荷,业绩,运输条件,改制,质保体系
170
设备监造大纲的主要内容
献错鸡蛋也过
献--现--有资格的专业技术人员到现场监造
错--措--制定监造方案控制管理措施
鸡--技--设备监造技术要点
蛋—单—设备监造单位
也—验—设备监造验收要求

2020年一级建造师一级机电案例一建机电实务案例必背

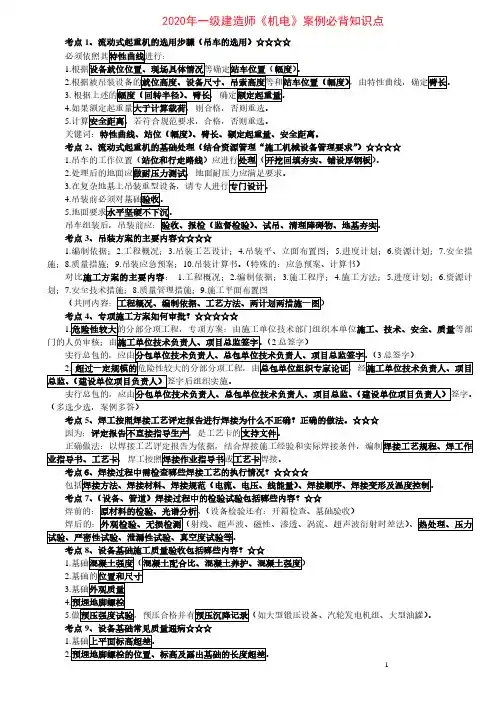

2020年一级建造师一级机电案例一建机电实务案例必背2020一建机电实务案例必背《起重技术》1、额定起重量p42(2020修改)流动式起重机额定起重量是在确定回转半径和起升高度后,能安全起吊的重量。

额定起重量应大于设备吊装载荷。

例如:现行行业标准《建筑施工起重吊装工程安全技术规范》276—2012规定:QMAX>Q≥Q1+Q2,式中QMAX——起重机额定起重量; Q——起重机起重量Q1——吊物(设备、构件)的重量;Q2——索具重量(包括吊钩与吊耳之间吊索、平衡梁、卡环等重量)。

2、流动式起重机的选用步骤P44(1)根据被吊装设备或构件的就位位置、现场具体情况等确定起重机的站车位置,再确定作业半径。

(2)根据被吊装设备或构件的就位高度、设备外形尺寸、吊索高度、站车位置和作业半径,依据起重机的起重特性曲线,确定其臂长。

(3)根据上述已确定的作业半径(回转半径)、臂长,依据起重机的起重性能表,确定起重机的额定起重量。

(4)假如起重机的额定起重量大于计算载荷,则起重机选择合格,不然重新选择。

(5)计算吊臂与设备(平衡梁)之间的安全距离,若符合规范要求,则选择合格,否则重选。

【总结】流动式起重机的选用步骤为:确定站车位置→确定作业半径→确定臂长→确定起重机的额定起重量→判别选择→核算安全距离。

3、举动式起重机的基础处置惩罚请求?P44流动式起重机必须在水平坚硬地面上进行吊装作业。

吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

应根据其地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。

处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

吊装前必须对基础验收。

4、平衡梁的作用P47①保持被吊设备的平衡,避免吊索损坏设备;②缩短吊索高度,减小动滑轮的起吊高度;③减少设备起吊时所承受的水平压力,避免破坏设备;④多机抬吊时,合理分配或平衡吊点的荷载。

《机电工程》考前轻松上分速记知识点32条

2021年一建《机电工程》核心考点精编◆1.防止产生延迟裂纹的措施:(1)应采取焊条烘干、减少应力、焊前预热、焊后热处理措施外,尽量严格执行焊后热消氢处理的工艺,必要时打磨焊缝余高。

(2)对容易产生焊接延迟裂纹的钢材,焊后应及时进行热处理。

当不能及时进行热处理时,应在焊后立即均匀加热至200~350℃,并保温缓冷。

◆2.防止产生再热裂纹的方法:①预热;②应用低强度焊缝;③减少焊接应力。

◆3.降低焊接应力的设计措施:(1)减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。

(2)避免焊缝过于集中,从而避免焊接应力峰值叠加。

(3)优化设计结构,如将容器的接管口设计成翻边式,少用承插式。

◆4.降低焊接应力的工艺措施:(1)采用较小的焊接线能量;(2)合理安排装配焊接顺序;3)层间进行锤击;(4)预热拉伸补偿焊缝收缩;(5)焊接高强钢时,选用塑性较好的焊条;(6)预热;(7)消氢处理;(8)焊后热处理;(9)利用振动来消除焊接残余应力。

◆5.焊接变形可分为在焊接热过程中发生的瞬态热变形和室温条件下的残余变形。

就残余变形而言,又可分为焊件的面内变形和面外变形。

(1)面内变形:可分为焊缝纵向收缩变形、横向收缩变形和焊缝回转变形。

(2)面外变形:可分为角变形、弯曲变形、扭曲变形、失稳波浪变形。

◆6.焊接变形的危害:降低装配质量;影响外观质量;降低承载力;增加矫正工序;提高制造成本。

◆7.预防焊接变形的措施:(1)进行合理的焊接结构设计:①合理安排焊缝位置;②合理选择焊缝数量和长度;③合理选择坡口形式。

(2)采取合理的装配工艺措施:①预留收缩余量法;②反变形法,反变形法常用来控制角变形和防止壳体局部下榻;③刚性固定法④合理选择装配程序。

(3)采取合理的焊接工艺措施:①合理的焊接方法;②合理的焊接线能量;③合理的焊接顺序和方向。

◆8.常用的破坏性检验包括:力学性能试验(拉伸试验、冲击试验、硬度试验、断裂性试验、疲劳试验),化学分析试验(化学成分分析、不锈钢晶间腐蚀试验、焊条扩散氢含量测试),金相试验(宏观姐织、微观组织),焊接性试验、焊缝电镜。

一建机电案例知识点汇总

一建机电案例知识点汇总随着社会的发展和人民生活水平的提高,建筑行业的发展也愈发迅猛。

在一个建筑工程项目中,机电设备的运转和管理是至关重要的一环。

掌握一建机电案例知识点,对于建筑工程师来说是非常重要的。

本文将从几个核心方面总结一建机电案例知识点。

首先,我们来讨论与一建机电相关的安装工程案例。

在一个建筑工程项目中,机电设备的安装是必不可少的。

例如,我们常见的空调系统安装就是一个典型案例。

在空调系统的安装中,需要考虑多个因素,如空调管道的敷设、室内外机的布置、电源的接线等。

合理的安装方法和操作规范是确保空调系统正常运行的关键。

其次,我们来讨论与一建机电相关的供水系统案例。

供水系统在建筑工程中起着至关重要的作用。

一个成功的供水系统案例是保证建筑内外生活用水正常供应的关键。

例如,在一个酒店项目中,合理的供水系统设计是确保客房内热水随时可用的重要因素。

需要考虑的因素包括水泵的选型、管道的敷设、水箱的容量等。

再次,我们来讨论与一建机电相关的供电系统案例。

供电系统是建筑工程中不可忽视的一部分。

在一个项目中,如果供电系统出现故障,将严重影响整个工程的正常运转。

一个典型的供电系统案例是电梯的电力供应。

在电梯的设计中,需要考虑到电梯的负载、运行速度、电源的接线等因素。

合理的供电系统设计是确保电梯安全运行的关键。

最后,我们来讨论与一建机电相关的安全管理案例。

在一个建筑工程项目中,安全管理是至关重要的一环。

一个成功的安全管理案例是保证工程施工过程中人员生命安全和财产安全的关键。

例如,在一个大型商业综合体项目中,合理的安全管理策略是确保工程施工过程中不发生安全事故的重要因素。

需要考虑的因素包括施工现场的通风情况、安全设施的设置、人员的培训等。

通过以上几个方面的案例,我们可以看出,在一建机电领域中,掌握相关知识点是非常重要的。

无论是安装工程、供水系统、供电系统还是安全管理,都需要建筑工程师具备扎实的专业知识和丰富的经验。

只有不断学习和实践,才能在实际工作中应对各种挑战并做出正确的决策。

2023一级建造师一建机电实务必背知识点必过考点梳理汇总(数字)8月11日更新

2023一级建造师一建机电实务必背知识点必过考点梳理汇总(数字)模块一:起重技术1(1)作拖拉绳时,应大于或等于(2)作卷扬机走绳时,应大于或等于(3)作捆绑绳扣(4)作系挂绳扣时,应大于或等于(5)作载人吊篮时,应大于或等于2、桅杆吊装时,拖拉绳吊车吊装时,立式设备吊装,吊梁上部吊索起重机械工作时,起重臂的仰角最大不得超过模块二:机械设备安装技术1、联轴器装配:将两个半联轴器一起转动,应每转径向位移测量值和位于同一直径两端测点的轴向测量值。

2、滑动轴承外侧检查,任何部位塞入深度均不应大于接合面宽度的可用塞尺检查,轴颈与轴瓦的顶间隙可用压铅法检查,铅丝直径不宜大于顶间隙的3于4、齿轮(1)齿宽小于等于(2)齿宽大于100mm于压铅法检查齿轮啮合间隙时,铅条直径不宜超过间隙的模块三:电气工程安装技术1、对于新投入使用或停用3个月缘电阻。

对于380V的异步电动机,绝缘电阻应不低于保护接地时,接地线(铜芯)的截面面积应不小于2、交流电动机应先进行空载试运行,时间宜为为止;直流电动机空载运转时间不宜小于3、变压器交接试验:(1)各相高压各相低压绕组对外壳的绝缘电阻值用(2)在额定电压下对变压器的冲击合闸试验,应进行异常现象。

4、变压器试运行:变压器第一次投入全电压冲击合闸;第一次受电后持续时间不应小于5、电缆直埋敷设:直埋处、电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标桩;铠装电缆的金属外皮应采用专业的接地线可靠接地,其接地电阻不得大于模块四:工业管道工程施工技术1、阀门检验:以洁净水为介质。

不锈钢阀门试验时,壳体试验压力应为阀门在20℃时最密封试验压力应为1.1倍;阀门在试验压力下的持续时间不得少于5~40℃,当低于2精度不得低于表的满刻度值应为被测最大压力的3、。

对不锈钢、镍及镍合金管道进行试验时,水中氯离子含钢管道及有色金属管道试验压力应为设计压力的5℃,应采取防冻措施;液压试验应缓慢升压,待达到试验压力设计压力,稳压道所有位置无渗漏。
