2019 年一建《机电工程》案例必背100问
一建机电案例必背60问

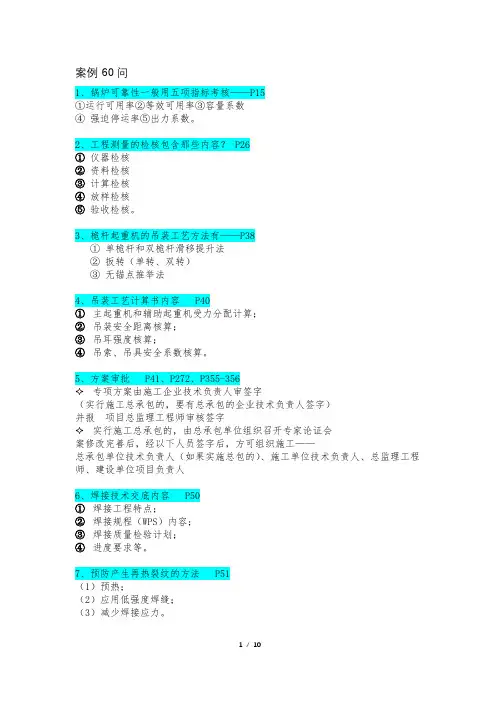

案例60问1、锅炉可靠性一般用五项指标考核——P15①运行可用率②等效可用率③容量系数④强迫停运率⑤出力系数。
2、工程测量的检核包含那些内容? P26①仪器检核②资料检核③计算检核④放样检核⑤验收检核。
3、桅杆起重机的吊装工艺方法有——P38①单桅杆和双桅杆滑移提升法②扳转(单转、双转)③无锚点推举法4、吊装工艺计算书内容 P40①主起重机和辅助起重机受力分配计算;②吊装安全距离核算;③吊耳强度核算;④吊索、吊具安全系数核算。
5、方案审批 P41、P272、P355-356✧专项方案由施工企业技术负责人审签字(实行施工总承包的,要有总承包的企业技术负责人签字)并报项目总监理工程师审核签字✧实行施工总承包的,由总承包单位组织召开专家论证会案修改完善后,经以下人员签字后,方可组织施工——总承包单位技术负责人(如果实施总包的)、施工单位技术负责人、总监理工程师、建设单位项目负责人6、焊接技术交底内容 P50①焊接工程特点;②焊接规程(WPS)内容;③焊接质量检验计划;④进度要求等。
7、预防产生再热裂纹的方法 P51(1)预热;(2)应用低强度焊缝;(3)减少焊接应力。
8、压力管道(压力容器)焊后的压力耐压试验方法包括那些? P57 包括:液压试验、气压试验、液压-气压试验(气液组合试验)。
9、变压器吊芯(器身)检查内容—— P70铁芯检查;绕组检查;绝缘围屏检查;引出线绝缘检查;无励磁调压切换装置的检查;有载调压切换装置的检査;绝缘屏障检查;油循环管路与下扼绝缘接口部位检查。
10、如何进行测量变压器的绕组连同套管的绝缘电阻、吸收比?P71 答:用2500V摇表测量各相高压绕组对外壳的绝缘电阻值,用500V摇表测量低压各相绕组对外壳的绝缘电阻值。
测量完后,将高、低压绕组进行放电处理。
吸收比是通过计算得出的,测绝缘电阻时,摇表摇15s和60s时,阻值有差异,此时的比值就是吸收比。
11、简述电动机开箱检查的内容有那些?P72答:电动机开箱检查的内容有——①外观检查②盘动转子检查转动部分③空气间隙检查④检查三相绕组是否短路⑤检查三相绕组的电流电阻偏差⑥测量电动机的各相绕组与机壳之间的绝缘电阻⑦电动机的引出线短暂焊接或压接质量12、简述塔器水压试验时,对压力表的要求。
一建机电神必过75个案例问题精品资料

⼀建机电神必过75个案例问题精品资料经典案例百问要求掌握部分1、简述利⽤已有建筑物(构筑物)起重作业的要求(1)⾸先应获得该建筑物设计单位的书⾯同意;(2)编制专项吊装施⼯⽅案;⽅案应进⾏专家论证(由总包组织);(3)⽅案中应对承载的结构在受⼒条件的强度和稳定性校核选择的受⼒点和⽅案应征得设计⼈员的同意;(4)对于通过锚固点、建筑物薄弱点(柱⼦和棱⾓)以及设备直接捆绑的承载部位,进⾏局部的补强措施;(5)吊装作业时,应配备专⼈对受⼒点的结构进⾏监视。
2、吊装⽅法选择步骤(也可以答施⼯⽅案⽐选的步骤)(1)技术可⾏性认证;(2)安全性分析;(3)进度和质量分析;(4)成本分析(应该是经济合理的)‘进⾏综合分析选择最优施⼯⽅法(⽅案)。
3、预防焊接变形的措施(1)进⾏合理的焊接结构设计;(2)采取合理的装配⼯艺措施;(3)采取合理的焊接⼯艺措施;4、简述焊接前的检查内容(1)焊⼯资格检查;(2)焊接设备和检测器具的检查;(3)焊接⼯件和焊接材料的检查;(4)焊接技术⽂件的检查;(5)焊接环境的检查。
5、变压器⼆次搬运的注意事项(也是要求)答:变压器搬运时要注意:①采⽤吊车和道⽊等配合作业;吊装索具等必须检查,合格后才能进⾏作业;②不能⽤吊铁芯的吊环起吊整台变压器;③搬运时对⾼低压绝缘瓷瓶应⽤⽊箱或纸箱进⾏保护;④搬运中不应有冲击和振动,运输倾斜⾓不得超过15度;⑤调整好⽅向进⾏搬运;6、简述管道和设备的连接要求(1)与设备的连接不管是焊接还是法兰连接,都应采⽤⽆应⼒配管,其固定焊⼝应远离机器设备;(2)连接时应在⾃由状态下检验法兰的平⾏度和同轴度,偏差应符合规定要求;(3)管道于设备最终连接时,应在联轴节上架设百分表监测机器的位移;(4)在系统试压、吹扫合格后,应进⾏管道与设备的复位检查,(5)管道安装合格后,不得承受设计以外的附加载荷。
7、分⽚到货塔器,壳体组装有哪些⽅法,简述⽴式组对程序和要求答:壳体组装⽅法有:⽴式组对法、卧式组对法、混合式组对法。
一建机电案例必背50问

《机电工程管理与实务》案例必背50问1、如何处理流动起重机的基础?(1)流动式起重机必须在水平坚硬地面上进行吊装作业。
吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。
(2)根据其地质情况或以测定的地面耐压力为依据,采用合适的方法(—般施工场地的士质地面可采用开挖回填穷实的方法)进行处理。
(3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。
(4)吊装前必须进行基础验收,并做好记录。
2、降低焊接应力的措施有哪些?(1)设计措施:1减少焊接量:构件设计时尽量减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。
2改变焊缝分布:构件设计时应避免焊缝过于集中,从而避免焊接应力峰值叠加。
3优化接头形式:优化设计结构,如将容器的接管口设计成翻边式,少用承插式。
(2)工艺措施:采用较小的焊接线能量;合理安排装配焊接顺序;层间进行锤击;预热拉伸补偿焊缝收缩(机械拉伸或加热拉伸);焊接高强钢时,选用塑性较好的焊条;预热;消氢处理;焊后热处理;利用振动法来消除焊接残余应力。
3、预防焊接变形的措施?预防焊接变形的措施具体内容提示进行合理的焊接结构设计(1)合理安排焊缝位置(2)合理选择焊缝数量和长度(3)合理选择坡口形式关键词-焊缝采取合理的装配工艺措施(1)预留收缩余量法(2)反变形法(3)刚性固定法(4)合理选择装配程序记忆:玉刚程反采取合理的焊接工艺措施(1)合理的焊接方法(2)合理的焊接线能量(3)合理的焊接顺序和方向关键词-焊接4、变压器的交接试验?(三测量、三检查、三试验)1绝缘油试验或FS6气体试验:含水量应符合产品技术文件要求;2测量绕组连同套管的直流电阻;3检查所有分接的电压比;4检查变压器的三相联接组别;直流感应法或交流电压法;5测量铁芯及夹件的绝缘电阻;6测量绕组连同套管的绝缘电阻、吸收比;用2500V摇表测虽各相高压绕组对外壳的绝缘电阻值,用500V摇表测量低压各相绕组对外壳的绝缘电阻值。
2019一建机电真题及答案

2019一建机电题及答案一、单选题(每题只有一个正常选项,选对1分)1、下列管材中,属于金属层状复合材料的是( )。
A.镍基合金钢管B.衬不锈钢复合钢管C.钢塑复合钢管D.衬聚四氟乙烯钢管答案:B P4(2018版)2.关于互感器性能的说法,错误的是( )。
A.将大电流变换成小电流B.将仪表与高压隔离C.使测量仪表实现标准化D.可以直接测量电流答案:D P253.关于工程测量的说法,错误的是( )。
A.通常机电工程的测量精度高于建筑工程B.机电工程的测量贯穿于工程施工全过程C.必须对建设单位提供的基准点进行复测D.工程测量工序与工程施工工序密切相关答案:C P254.锅炉钢结构组件吊装时,与吊点选择无关的是( )。
A.组件的结构强度和刚度B.吊装机具的起升高度C.起重机索具的安全要求D.锅炉钢结构开口方式答案:D5.关于自动化仪表取源部件的安装要求,正确的是( )。
A.合金钢管道上取源部件的开孔采用气割加工B.取源部件安装后应与管道同时进行压力试验C.绝热管道上安装的取源部性不应露出绝热层D.取源阀门与管道的连接应采用卡套式接头答案:B6.钢制管道内衬氯丁胶乳水泥砂浆属于()防腐蚀措施。
A.介质处理B.添加缓蚀剂C.覆盖层D.电化学保护答案:C7.关于管道保温结构的说法,正确的是()A.保温结构与保冷结构相同B.任何环境下均无需防潮层C.各层功能与保冷结构不同D.以保温结构热流方向相反答案:D8.施工阶段项目成本控制的要点是()A.落实成本计划B.编制成本计划C.成本计划分解D.成本分析考核答案:A9.下列不属于电梯制造厂应提供的资料是()A.井道布置图B.产品合格证明文件C.安装使用说明D.电梯安装方案答案:D10.下列属于气体灭火系统的组成是()A.储存装置B.混合装置C.发生装置D.反应装置答案:A P21211.下面不属于采购计划实施项目的是()A.报价评审B.接收请购文件C.包装及运输D.编制采购计划答案:D12.下列不属于工程文件的是(A.施工图纸B.标准规范C.技术协议D.会议纪要答案:B13.关于保修期说法正确的是()A.保修期从竣工合格之日算起B.管线的保修期为3年C.供热保修期为1年D.设备安装的保修期为5年答案:A14.工程验收时,经建设单位验收不影响安全结构和使用功能的应该()A.不作处理B.返工C.返修D.报废处理答案:A15.离心泵在给水试运转后,不正确的做法是()A.关闭泵的入口阀门B.关闭附属系统阀门C.用清水冲洗离心泵D.放净泵内积存液体答案:B P39816.关于计量器具说法正确的是()A.检测器具的测量误差大于被测对象的测量误差B.封存的计量器具重新启用时,无需检定C.不同检测仪器可以混存D.测量仪器标记不清视为不合格答案:D17.不属于临时用电组织设计的内容()A.核算电费B.电气平面图C.电器的类型D.总配电箱的位置答案:A18.产地储存库与使用单位之间的油气管道属于()A.动力管道B.工业管道C.公用管道D.长输管道答案:D19.自动化仪表安装工程中,主控室的仪表分部工程不包括()A.取源部件安装B.仪表线路安装C.电源设备安装D.仪表盘柜安装答案:A20.下列项目属于建筑安装工程一般项目是()A.保证主要使用功能要求的检验项目B.保证工程安全节能和环保的项目C.因无法定量而采取定性检验的项目D.确定该检验批主要性能的检验项目答案:C二、多项选择题(多选、错选无分,少选每个选项0.5分)21.设备吊装工艺设计中,吊装参数表主要包括()A.设备规格尺寸B.设备的重心位置C.设备就位标高D.设备吊装重量E.设备运输线路答案:AbcD22.下列参数中,影响焊条电弧焊线能量大小的有()A.焊机功率B.焊接电流C.电弧电压D.焊接速度E.焊条直径答案:BCD23.机械设备联轴器装配时,需测量的项目有()A.两轴心径向位移B.外径光洁度C.联轴器外径圆度D.两轴线倾斜E.联轴器端面间隙答案:ADE24.变压器二次搬运,正确的说法有()A.可采用卷扬机拖运的运输方式B.可用变压器顶盖上部的吊环吊装整台变压器C.变压器搬运过程中输倾斜角不得超过15D.装有滚轮的变压器,滚轮应转动灵活E.变压器搬运时,应将高低压绝缘瓷瓶罩住进行保护答案:ACE25.不锈钢工艺管道的水冲洗实施要点中,正确的有()A.水中氯离子含量不超过25ppmB.水冲洗的流速不得低于1.5m/sC.排放管在排水时不得形成负压D.排放管内径小于被冲洗管的60%E.冲洗压力应大于管道设计压力答案:ABC26.关于高强度螺栓连接的说法,正确的是()A.螺栓连接前应进行摩擦面抗滑移系数复验B.不能自由穿入螺栓的螺栓孔可用气割扩孔C.高强度螺栓初拧和终拧后要做好颜色标记D.高强度螺栓终拧后的螺栓露出螺母2-3扣E.扭剪型高强度螺栓的拧紧应采用扭矩法答案:ACDE27.关于中水系统管道安装的说法,正确的有()A.给水管道应采用耐腐蚀的管材B.中水管道外壁应涂浅绿色标志C.中水给水管道应装设取水水嘴D.管道不宜暗敷于墙体和楼板内E.绿化浇洒宜采用地下式给水栓答案:ABDE28.关于灯具现场检查要求的说法,正确的是()A.I类灯具外壳可导电部份有专用的PE端子B.消防应急灯具有论证标志C.灯具内部接线为铜芯绝缘导线D.灯具绝缘电阻不小于0.5兆欧E.导线绝缘层厚度不小于0.6毫米答案:AbCE29.国际机电工程项目合同风险防范措施中,属于自身风险防范的有()A.技术风险防范B.管理风险防范C.财经风险防范D.法律风险防范E.营运风险防范答案:ABE30.在公共广播系统检测时,应重点关注检测参数有()A.声场不均匀度B.漏出声衰减C.播放警示信号D.设备信噪比E.警报的响应时间答案:ABD三、实务操作和案例分析题(共5题,(一)(二)(三)题各20分,(四)(五)题各30分)(一)【背景资料】某安装公司承接一大型商场的空调工程。
机电一级建造师贯穿百问答案及速记口诀汇总.

l一项目及其建设程序1、机电项目建设的性质划分为几类?P1281.新建项目是指地块上原来没有的新开工建设的项目。
若原有规模很小,经重新总体设计,扩大规模使新增加的固定资产值超过原有固定资产值三倍以上,也可视为新建项目。
2.扩建项目是指已有的企业为扩大生产或服务,在不改变原有功能的前提下而兴建的工程。
3.改建项目是指由于技术进步、工艺更新、淘汰落后设备装置、提高产品或服务质量,或为改变功能而兴建的工程称改建项目。
4.复建项目是指由于不可抗力作用遭受大部或全部报废固定资产的单位,或者由于宏观调控等原因中途停建的单位,使其恢复应有的生产能力或服务的工程,称复建项目。
5.迁建项目是指由于各种原因,将原有单位迁移至异地进行生产或服务,并不改变功能而兴建的工程称迁建项目。
如迁至异地无此项目,则应对迁出地视为迁建项目,而迁入地视为新建项目。
2、机电工程项目建设的特征是什么?P129 继续组合长途结合(一)设备制造的继续(二)散件装置的组合(三)制作与安装的结合(四)特有的长途沿线作业3、机电工程项目实体的特点是什么?P130(一)有建设项目普遍的特点,是工程实体的单件性、固着性和建设的长期性,大部分形体的庞大性。
(二)机电工程项特有的是1.设计的多样性。
2.工程运行的危险性。
3.环境条件苛刻性。
机电工程项目施工安装的特点是什么?(技术知识方面、作业手段方面)P130(一)技术知识方面1.涉及的学科和专业门类多,2.技术知识更新快,(二)作业手段方面1.随着工程项目规模日趋增大,促使大型吊装运输工作量增多,对整体吊装的要求越来越高。
2.工程中应用的新设备、新材料日益增多,。
3.大型精密设备组装量的增多,特殊材料焊接和自动焊接技术推广应用增加等,4.随着土地资源日趋紧张和投资控制日益严格,工程的布局更紧凑,因此供施工用的场地变少,对预制的安排、运输的路径规划要求更为严格合理。
5.机电工程要经过动态试运行考核,方可验证其设计、工程设备制造、施工安装等质量的优劣。
备考2019年一级建造师 机电实务案例分析考试要点33问结合多家网校押题整理而成

1、设备验收的内容包括哪些?P 2921、核对验证;2、外观检查;3、运转调试;4、技术资料验收。
2、针对进口设备的采购会面临哪些主要风险?采取什么措施规避?P261进口设备的采购面临的主要风险有:1、社会风险;2、自然风险。
采取的措施:1、全面了解候选购货商的交货历史记录,排除有不良记录的供货商;1、在合同条款中明确供货商对产品质量的保证;3、雇佣清关代理;4、考虑天气、运输条件、运输线路等因素,在采购计划中预留机动时间。
3、影响工程测量精度的因素有哪些?P341、测角投点判断精度;2、前视点、后视点设备投点精度;3、100m视线中长测量角精度;4、测站和后视两点精度;5、尺的比尺精度;6、用鉴定钢尺到现场量尺精度;7、电脑型测量仪器的软件、硬件及处理器设置的档次等;8、测量环境中的气温温差;8、测量人员本身测量技术水平的高低。
4、吊装方案的主要内容?P451、工程概况;2、编制说明和编制依据;3、吊装组织体系;4、吊装工艺设计;1、质量保证体系及控制措施;6、安全保证体系及控制措施;2、吊装应急预案;8、吊装计算书5、施工方案的主要内容?1、工程概况;2、编制依据;3、施工方法;4、施工顺序;5、进度计划;1、资源配置计划;7、质量管理措施;8、安全技术措施;9、施工平面图布置。
6、对于超过一定规模的危险性较大的施工方案应该如何做?P461、应由施工单位组织召开专家论证会,组织专家对专项方案进行论证;2、论证后,专家组应当提交论证报告;3、施工单位应当根据论证报告修改完善专项方案,并经施工单位技术负责人(实行总承包的,应由总承包单位技术负责人,专业承包单位技术负责人)、项目总监理工程师、建设单位技术负责人签字后,方可组织实施。
7、设备开箱检查应注意哪些内容?P791、包装及密封应良好;2、设备和部件的规格、型号和柜体几何尺寸应符合设计要求;3、备件的供货范围、数量应符合合同要求;4、柜内电器及元部件、绝缘瓷瓶齐全,无破损、裂纹等缺陷;5、接地线应符合有关技术要求;6、技术文件应齐全;7所有电器设备,元件均应有合格证;8、关键部件应有产品制造许可证的复印件,其证号应清晰。
2019一建机电实务案例分析 100 问

《起重技术》1、吊装计算载荷公式得计算 p33Qj=k1×k2×QQj—计算载荷k1—动载荷系数 1、1k2—不均衡载荷系数 1、1~1、25 Q—分配到一台起重机得吊装载荷2、流动式起重机得基础处理要求?P35ﻮ机电实务案例分析 100 问流动式起重机必须在水平坚硬地面上进行吊装作业。
吊车得工作位置(包括吊装站位置与行走路线)得地基应进行处理。
应根据其地质情况或测定得地面耐压力为依据,采用合适得方法(一般施工场地得土质地面可采用开挖回填夯实得方法)进行处理。
处理后得地面应做耐压力测试,地面耐压力应满足吊车对地基得要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。
吊装前必须对基础验收。
3、平衡梁得作用 P37①保持被吊设备得平衡,避免吊索损坏设备;② 缩短吊索高度,减小动滑轮得起吊高度;③ 减少设备起吊时所承受得水平压力,避免损坏设备;④ 多机抬吊时,合理分配或平衡吊点得荷载。
口诀:高平喝水4.平衡梁得选用应参考得因素P38根据设备得重量、规格尺寸、结构特点及现场环境要求等条件来选择平衡梁得形式,并经过设计计算来确定平衡梁得具体尺寸5.吊装方案包括得内容?P40①编制说明与编制依据;②工程概况;③吊装工艺设计;④吊装组织体系;⑤安全保证体系及措施;⑥质量保证体系及措施;⑦吊装应急预案;⑧吊装计算书6、吊装方案得管理P41(1)施工单位应当在危险性较大得分部分项工程施工前编制专项方案;专项方案应当由施工单位技术部门组织本单位施工、技术、安全、质量等部门得专业技术人员进行审核。
经审核合格得,由施工单位技术负责人签字(实行施工总承包得,应当由总包单位技术负责人及相关专业承包单位技术负责人签字),并报项目总监理工程师审核签字。
(2)对属于超过一定规模得危险性较大得分部分项工程,其专项方案由施工单位组织专家对专项方案进行论证,再经施工单位技术负责人审批,并报项目总监理工程师审核签字。
一级机电工程案例考点300问_完整版

目录1.机电工程技术 (1)1.1.机电工程常用材料 (1)1.2.机电工程设备 (1)1.3.测量技术 (1)1.4.起重技术 (1)1.5.焊接技术 (4)1.6.机械设备安装技术 (6)1.7.电气工程安装技术 (8)1.8.管道工程施工技术 (12)1.9.静置设备及金属结构安装技术 (15)1.10.动力设备安装技术 (17)1.11.自动化仪表工程安装技术 (18)1.13.绝热工程施工技术 (18)1.14.工业炉窑工程施工技术 (19)1.15.建筑管道工程安装技术 (20)1.16.建筑电气工程安装技术 (20)1.17.通风与空调工程安装技术 (22)1.18.建筑智能化工程安装技术 (24)1.19.电梯工程安装技术 (25)2.机电工程项目施工管理 (27)2.1.机电工程项目及其建设程序 (27)2.2.机电工程项目管理的任务 (27)2.3.机电工程施工招投标管理 (28)2.4.机电工程施工合同管理 (29)2.5.机电工程设备采购管理 (31)2.6.机电工程施工组织设计 (32)2.8.机电工程协调管理 (37)2.9.机电工程进度管理 (38)2.10.机电工程成本管理 (38)2.11.机电工程施工预结算 (39)2.12.机电工程施工现场职业健康安全与环境管理 (39)2.13.机电工程施工质量管理 (43)2.14.机电工程试运行管理 (46)2.15.机电工程竣工验收管理 (48)2.16.机电工程保修与回访管理 (49)3.机电工程项目施工相关法规与标准 (50)3.1.计量法 (50)3.2.电力法 (50)3.3.特种设备安全法 (51)3.4.施工质量验收统一要求 (53)1.机电工程技术1.1.机电工程常用材料1.低合金结构钢的特性:( 2014)——P2高强度、高韧性、良好的冷成型和焊接性能,低的冷脆转变温度和良好的耐腐蚀性能。
1.2.机电工程设备2.泵的主要性能参数:( 2015)——P13 流量、扬程、轴功率、转速、效率和必需的汽蚀余量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一建机电实务案例分析《起重技术》1.吊装计算载荷公式的计算 p33Qj=k1×k2×QQj—计算载荷k1—动载荷系数1.1k2—不均衡载荷系数1.1~1.25Q—分配到一台起重机的吊装载荷2.流动式起重机的基础处理要求?P35流动式起重机必须在水平坚硬地面上进行吊装作业。
吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。
应根据其地质情况或(中业讲师宋贺编制)测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。
处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。
吊装前必须对基础验收。
3.平衡梁的作用 P37① 保持被吊设备的平衡,避免吊索损坏设备;② 缩短吊索高度,减小动滑轮的起吊高度;③ 减少设备起吊时所承受的水平压力,避免损坏设备;④ 多机抬吊时,合理分配或平衡吊点的荷载。
简记:保平 减压 短吊索 分配载荷4. 平衡梁的选用应参考的因素 P38根据设备的重量、规格尺寸、结构特点及现场环境要求等条件来选择平衡梁的形式,并经过设计计算来确定平衡梁的具体尺寸5. 吊装方案包括的内容?P40①编制说明与编制依据;②工程概况;③吊装工艺设计;④吊装组织体系;⑤安全保证体系及措施;⑥质量保证体系及措施;⑦吊装应急预案;⑧吊装计算书6.吊装方案的管理P41(1)施工单位应当在危险性较大的分部分项工程施工前编制专项方案;专项方案应当由施工单位技术部门组织本单位施工、技术、安全、质量等部门的专业技术人员进行审核。
经审核合格的,由施工单位技术负责人签字(实行施工总承包的,应当由总包单位技术负责人及相关专业承包单位技术负责人签字),并报项目总监理工程师审核签字。
(2)对属于超过一定规模的危险性较大的分部分项工程,其专项方案由施工单位组织专家对专项方案进行论证,再经施工单位技术负责人审批,并报项目总监理工程师审核签字。
实行总承包管理的项目,由总承包单位组织专家论证会。
专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见。
施工单位应当根据论证报告修改完善专项方案,并经施工单位(中业讲师宋贺编制)技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
实行施工总承包的,应当由施工总承包单位、相关专业承包单位技术负责人签字。
危大工程超危大工程工程特征①非常规且单件≥10kN②采用起重机械进行安装③起重机械自身的安拆①非常规且单件≥100kN②起重量≥300kN的起重机械安拆③搭设总高度≥200m的起重机械安拆④搭设基础标高≥200m的起重机械安拆专家论证不需要需要方案签字①施工单位技术负责人②总包单位技术负责人③总监理工程师①施工单位技术负责人②总包单位技术负责人③总监理工程师④建设单位项目负责人7.起重机械失稳的主要原因和预防措施 P42主要原因:超载、支腿不稳定、机械故障、桅杆偏心过大等。
预防措施为:严禁超载、严格机械检查、打好支腿并用道木和钢板垫实和加固,确保支腿稳定8.吊装设备或构件的失稳的主要原因和预防措施 P42主要原因:由于设计与吊装时受力不一致、设备或构件的刚度偏小。
预防措施为:对于细长、大面积设备或构件采用多吊点吊装;薄壁设备进行加固加强;对型钢结构、网架结构的薄弱部位或杆件进行加固或加大截面.《焊接技术》9.焊条的选用原则 P44(1)考虑焊缝金属的力学性能和化学成分匹配原则(2)考虑焊接构件的使用性能和工作条件原则(3)考虑焊接结构特点及受力条件原则(4)具有焊接工艺可操作性原则(5)考虑生产效率和降低成本原则10.降低焊接应力的设计措施 P52(1)减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。
(2)避免焊缝过于集中,从而避免焊接应力峰值叠加。
(3)优化设计结构,如将容器的接管口设计成翻边式,少用承插式。
11.降低焊接应力的工艺措施 P52(1)采用较小的焊接线能量:减小焊缝热塑变的范围,从而降低焊接应力;(2)合理安排装配焊接顺序:使焊缝有自由收缩的余地,降低焊接中的残余应力;(3)层间进行锤击:使焊缝得到延展,从而降低焊接应力;(4)预热拉伸补偿焊缝收缩(机械拉伸或加热拉伸);(5)焊接高强钢时:选用塑性较好的焊条;(6)采用整体预热。
(7)消氢处理:降低焊缝中的含氢量,减小氢致集中应力;(8)采用热处理的方法:整体高温回火、局部高温回火或温差拉伸法(低温消除应力法,伴随焊缝两侧加热同时加水冷)。
(9)利用振动法来消除焊接残余应力:一般大型焊件使用振动器消除应力。
设备简单、成本低,时间比较短。
12.焊接变形的危害有哪些 p53降低装配质量、影响外观质量、降低承载力、增加矫正工序、提高制造成本等五个方面。
13.预防焊接变形的装配工艺措施有哪些 P53预留收缩余量法、反变形法、刚性固定法、合理选择装配程序。
14.预防焊接变形的工艺措施有哪些 P54合理的焊接方法、焊接规范、焊接顺序和方向、进行层间锤击(打底层不适合锤击)。
《机械设备安装技术》15.设备基础混凝土强度的验收要求 P59(1)基础施工单位应提供设备基础质量(中业讲师宋贺编制)合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求;如果对设备基础的强度有怀疑时,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。
(2)重要的设备基础应用重锤做预压强度试验,应预压合格并有预压沉降详细记录。
16.影响设备安装精度的因素有哪些 P651设备基础 强度不够、沉降不均匀和抗振性能不足2垫铁 垫铁主要影响接触和平整度3灌浆 灌浆主要影响强度和密实度4地脚螺栓 垂直度和紧固力5设备制造及装配设备制造:加工精度解体设备:装配精度(包括各 运动部件之间的相对运动精度,配合面之间的配合精度和接触质量)6测量误差 影响:测量仪器的检测精度、检测基准的加工精度、安装基准的实际偏差、检测方法的合理性和检测人员的技能水平形状误差:直线度、平面度、圆度、圆柱度位置误差:平行度、垂直度、倾斜度、同轴度、对称度7环境因素 基础温度变形、设备温度变形和恶劣环境场所《电气工程安装技术》17.配电装置的主要整定内容有哪些 P68(1)过电流保护整定:电流元件整定和时间元件整定。
(2)过负荷告警整定:过负荷电流元件整定和时间元件整定。
(3)三相一次重合闸整定:重合闸延时整定和重合闸同期角整定。
(4)零序过电流保护整定:电流元件整定、时间元件整定和方向元件整定。
(5)过电压保护整定:过电压范围整定和过电压保护时间整定。
18.送电验收的程序 P69(1)由供电部门检查合格后将电源送进室内,经过验电、校相无误。
(2)合高压进线开关,检查高压电压是否正常;(3)合变压器柜开关,检查变压器是否有电;(4)合低压柜进线开关,查看低压电压是否正常。
(5)分别合其他柜的开关。
(6)空载运行24h,无异常,办理验收手续,交建设单位使用。
19.变压器二次搬运需注意哪些事项?P69(1)变压器二次搬运可采用滚杠滚动及卷扬机拖运的运输方式。
(2)变压器吊装时,索具必须检查合格,钢丝绳(中业讲师宋贺编制)必须挂在油箱的吊钩上,变压器顶盖上部的吊环仅作吊芯检查用,严禁用此吊环吊装整台变压器。
(3)变压器搬运时,将高低压绝缘瓷瓶罩住进行保护,使其不受损伤。
(4)变压器搬运过程中,不应有严重冲击或振动情况,利用机械牵引时,牵引的着力点应在变压器重心以下,运输倾斜角不得超过15°,以防止倾斜使内部结构变形。
(5)用千斤顶顶升大型变压器时,应将千斤顶放置在油箱千斤顶支架部位,升降操作应协调,各点受力均匀,并及时垫好垫块。
20. 变压器交接试验的内容 P70变压器绝缘油试验或SF6气体含水量检验及检漏;绕组连同套管的交流耐压试验额定电压下的冲击合闸试验绕组连同套管的直流电阻测量绕组连同套管的绝缘电阻测量(吸收比测量)铁芯及夹件的绝缘电阻测量相位检查、电压比检查、三相绕组接线组别检查《管道工程安装技术》21.项目部应如何对进场的阀门进行检验?P83(1)首先需要进行外观检查。
阀门应完好,开启机构应灵活,阀门无歪斜、变形、卡涩现象,标牌应齐全。
(2)阀门还应进行壳体压力试验和密封试验:阀门壳体试验压力和密封试验应以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm 壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍密封试验压力为阀门在20℃时最大允许工作压力的1.1倍持续时间不得少于5min无特殊规定时,试验温度为5~40℃,低于5℃时,应采取升温措施。
22.管道系统试验前应具备哪些条件?P89(1)试验范围内的管道安装质量合格(2)试验方案已经过批准,并已进行了安全技术交底。
(3)管道上的膨胀节的处理。
管道上的膨胀节已设置了临时约束装置。
(4)试验用压力表在周检期内并已(中业讲师宋贺编制)经校验,其精度不得低于1.6级,表的满刻度值应为被测最大压力的1.5~2倍,压力表不得少于两块。
(5)管道的加固、回路分割、元件隔离管道已按试验方案进行了加固。
待试管道与无关系统已用盲板或其他隔离措施隔开。
待试管道上的安全阀、爆破片及仪表元件等已拆下或加以隔离。
23.管道气压试验的实施要点?P91(1)承受内压钢管及有色金属管道试验压力应为设计压力的1.15倍,真空管道的试验压力应为0.2MPa。
(2)试验时应装有压力泄放装置,其设定压力不得高于试验压力的1.1倍。
(3)试验前,应用压缩空气进行预试验,试验压力宜为0.2MPa。
(4)试验时,应缓慢升压,当压力升至试验压力的50%时,如未发现异常或泄漏,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力。
应在试验压力下稳压10min,再将压力降至设计压力,采用发泡剂检验无泄漏为合格。
24.管道泄漏性试验应如何进行?P91(1)输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验。
(2)泄漏性试验应在压力试验合格后进行,试验介质宜采用空气。
(3)泄漏性试验压力为设计压力。
(4)泄漏性试验可结合试车一并进行。
(5)泄漏试验应逐级缓慢升压,当达到试验压力,并且停压10min后,采用涂刷中性发泡剂等方法巡回检查阀门填料函、法兰或者螺纹连接处、放空阀、排气阀、排水阀等所有密封点无泄漏为合格。
25.管道油清洗应如何进行?P93机械设备的润滑、密封、控制系统的油管道,应在设备及管道酸洗合格后,系统试运转前进行油冲洗。
不锈钢管油系统管道,宜采用蒸汽吹净后进行油清洗。
(1)宜采用循环方式进行,及时更换或清洗滤芯(2)油清洗后采用滤网检验(3)油清洗合格后,采取封闭或充氮保护措施《静置设备及金属结构安装技术》26.塔器设备随机资料有哪些?P95(1)设计文件(2)产品质量证明文件(3)特性数据符合设计文件及相应制造技术标准的要求(4)有复检要求的材料应有复验报告(5)《特种设备制造监督检验证书》27.罐底的焊接顺序P100中幅板焊缝→罐底边缘板对接焊缝靠边缘的300mm部位→罐底与罐壁板连接的角焊缝(在底圈壁板纵焊缝焊完后施焊)→边缘板剩余对接焊缝→边缘板与中幅板之间的收缩缝。
