田间道路、排水沟、防护林、桥涵、指示牌土地整理施工组织设计方案

合集下载

土地平整项目、田间道路、农田水利、施工组织设计

土地平整项目、田间道路、农田水利、施工组织设计

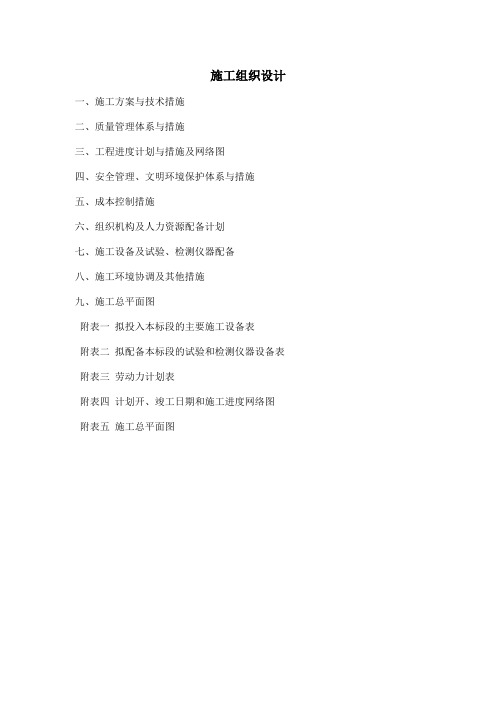

施工组织设计一、施工方案与技术措施二、质量管理体系与措施三、工程进度计划与措施及网络图四、安全管理、文明环境保护体系与措施五、成本控制措施六、组织机构及人力资源配备计划七、施工设备及试验、检测仪器配备八、施工环境协调及其他措施九、施工总平面图附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图一、施工方案与技术措施主要工程建设内容及总体施工方案本标段主要建设内容主要为:,田间道路工程,其他工程,混凝土工程。

计划工期90日历天,质量要求合格。

一、施工准备1、施工测量开工之前根据业主、监理工程师所提供移交的三角网、水准点以及有关测量控制点、线,利用高精度全站仪等测量仪器进行现场恢复和固定线路。

其内容包括导线、中线的复测,水准点的复测和增设,横断面的测量与图绘等,对所有的测量进行记录和成果整理,并将测量成果送监理工程师核查。

测量成果经监理工程师核准后,按图纸要求在现场设置路基用地界桩和坡脚、路堑堑顶、截水沟、边沟、取土坑、护坡道、弃土堆等的具体位置桩,用木桩或石灰标明其轮廓,并测绘出土石分界线,报请监理工程师检查、批准。

施工放样时,根据监理工程师提供的导线网、水准点成果资料进行。

中桩、导线点放样采用极坐标法设立中线桩位和导线点。

放样前,先对导线点进行复测联测,查明导线点末破坏或挪动时,方能进行放样。

如需恢复或加密导线点,严格按照I级导线测量方法进行,计算全线统一平差。

进行下一站放线时,必须对前一站所放的中桩点进行至少两个点位的复测。

在移动测站前,必须对本标段路线起终点线位与高程进行联测,做好与前后标段平面及高程衔接工作。

2、调查与试验路基施工前,应对路基工程用地范围内的地质、水文、障碍物等情况进行详细调查,对挖方、借土场的填料取有代表性的土样进行以下项目的试验:①液限、塑限、塑性指数、天然稠度或液性指数;②颗粒大小分析试验;③含水量试验;④密度试验;⑤相对密度试验;⑥土的击实试验;⑦土的承载比试验(CBR值)⑧有机质含量和易溶盐含量试验。

田间道路施工组织设计

田间道路施工组织设计

田间道路施工组织设计一、前言随着我国农业现代化的推进,田间道路作为农业基础设施的重要组成部分,其建设质量直接关系到农业生产效率的提高和农村经济的发展。

本施工组织设计旨在为田间道路施工提供一套科学、合理、高效的施工方案,确保施工顺利进行,达到预期的施工质量。

二、工程概况1. 工程背景本项目为某地区田间道路新建工程,道路全长10km,路基宽度5m,路面宽度4m,设计时速20km/h。

工程主要包括路基、路面、桥涵、排水及交通设施等。

2. 工程目标(1)确保工程质量,达到优良等级;(2)确保施工安全,实现零事故;(3)确保工程进度,按时完成施工任务;(4)提高农业生产效率,促进农村经济发展。

三、施工总体布局1. 施工分区根据工程特点和现场条件,将施工区域划分为四个施工分区:路基施工区、路面施工区、桥涵施工区和排水及交通设施施工区。

2. 施工顺序(1)路基施工区:土方开挖、路基填筑、路基整形;(2)路面施工区:底基层施工、基层施工、面层施工;(3)桥涵施工区:桥涵基础施工、桥涵主体施工、桥涵附属设施施工;(4)排水及交通设施施工区:排水设施施工、交通设施施工。

四、施工方案及工艺1. 路基施工(1)土方开挖:采用机械开挖,人工配合,按照设计高程进行开挖,确保路基底部平整;(2)路基填筑:采用分层填筑法,每层厚度不大于30cm,压实度要求大于90%,确保路基稳定;(3)路基整形:对路基进行整形,确保路基线形、坡度符合设计要求。

2. 路面施工(1)底基层施工:采用水泥稳定碎石,厚度15cm,摊铺后进行碾压,确保底基层平整、压实;(2)基层施工:采用沥青混凝土,厚度20cm,摊铺后进行碾压,确保基层平整、压实;(3)面层施工:采用沥青混凝土,厚度4cm,摊铺后进行碾压,确保面层平整、光滑。

3. 桥涵施工(1)桥涵基础施工:采用明挖法,开挖后进行基础处理,浇筑混凝土基础;(2)桥涵主体施工:采用预制梁或现浇混凝土,按照设计图纸进行施工;(3)桥涵附属设施施工:包括桥面铺装、伸缩缝、栏杆等。

关于土地整理施工组织设计范本

关于土地整理施工组织设计范本

关于土地整理施工组织设计范本一、项目背景根据国家政策要求及实际需要,为了合理利用土地资源,提高土地利用效益,对县X镇开展土地整理项目,以实现土地集约利用和农村土地生态环境的改善。

二、项目目标1.提高土地利用效率:通过土地整理,将分散、碎片化的农田进行规划合并,形成统一、连片的农田。

2.改善农田生态环境:优化农田布局,提高水利设施的建设和管理水平,加强农田防护林带的修复和建设。

3.增加农民收入:通过土地整理,改善农田品质,提高作物产量,增加农民收入。

三、施工组织架构1.项目指挥部:负责项目整体策划、指导和监督工作,由项目经理、技术负责人、安全负责人等组成。

2.工程部:负责项目各项工程施工的具体实施与管理工作,由工程经理、工程师、监理人员等组成。

3.技术部:负责制定项目的施工图纸及技术方案,组织施工前的技术交底和培训工作,由技术负责人、设计师、技术员等组成。

4.安全部:负责项目安全工作的组织和管理,包括安全教育培训、安全防护工作、现场安全监督等,由安全负责人、安全员等组成。

四、施工组织流程1.前期准备:进行项目的立项申请、审批、规划设计,编制施工组织设计和施工方案,购置施工所需的材料、设备及机械等。

2.施工准备:确定施工队伍、组建项目指挥部、成立工程部、技术部和安全部等,制定施工计划和生产组织方案,明确每个施工阶段的任务和要求,对施工现场进行踏勘,确定施工路线和站点。

3.施工实施:安排施工队员进场,按照设计方案进行施工作业,严格按照工艺要求进行作业,确保施工质量。

4.安全管理:加强现场安全管理,制定安全管理制度和措施,加强施工现场的防护设施设置,定期进行安全检查和隐患排查。

5.质量管理:严格按照设计要求和规范进行施工,加强施工现场的质量管理,定期进行施工质量检查和验收。

6.施工总结:在项目完成后,对施工过程进行总结,分析存在的问题,并提出改进建议。

五、风险与应对措施1.自然灾害:在施工前进行灾害风险评估,做好预防措施,例如加固堤坝、处理地质灾害隐患等。

土地平整化工程、农田排水工程、桥梁工程施工组织设计

土地平整化工程、农田排水工程、桥梁工程施工组织设计

土地平整化工程、农田排水工程、桥梁工程施工组织设计一、项目概述本项目包括三个施工组织设计,分别是土地平整化工程、农田排水工程、桥梁工程。

其中,土地平整化工程和农田排水工程是为了提高土地利用率和农作物产量,而桥梁工程则是为了方便交通出行。

二、土地平整化工程施工组织设计2.1 前期准备在施工之前,需要进行现场勘察和勘测,制定施工方案,确定施工流程和需要的材料、设备。

2.2 施工流程土地平整化工程的施工流程一般包括以下几个步骤:- 土地平整和整地- 施工排水设施- 安装灌溉系统- 植树和铺草皮2.3 安全措施施工中需要注意的安全措施有:- 建立现场安全管理制度- 加强现场巡查和监管- 提供必要的安全设施和防护用品- 安排专人对设备进行日常维修和保养三、农田排水工程施工组织设计3.1 前期准备在施工之前,需要进行现场勘察和勘测,制定施工方案,确定施工流程和需要的材料、设备。

3.2 施工流程农田排水工程的施工流程一般包括以下几个步骤:- 开挖渠道- 混凝土浇筑- 安装排水管道- 填筑固定土方3.3 安全措施施工中需要注意的安全措施有:- 建立现场安全管理制度- 加强现场巡查和监管- 提供必要的安全设施和防护用品- 安排专人对设备进行日常维修和保养四、桥梁工程施工组织设计4.1 前期准备在施工之前,需要进行现场勘察和勘测,制定施工方案,确定施工流程和需要的材料、设备。

4.2 施工流程桥梁工程的施工流程一般包括以下几个步骤:- 土方开挖- 基础施工- 柱墩梁施工- 钢琴拉拔4.3 安全措施施工中需要注意的安全措施有:- 建立现场安全管理制度- 加强现场巡查和监管- 提供必要的安全设施和防护用品- 安排专人对设备进行日常维修和保养。

土地整理项目施工组织设计

土地整理项目施工组织设计

土地整理项目施工组织设计一、项目概况土地整理项目是为了优化土地资源利用,提高农田效益而展开的一项工程。

本项目将进行土地整理、土壤改良、排水设施建设等工作,并配套进行道路修建、绿化造林等工程。

为保证项目施工的顺利进行,需要进行细致的施工组织设计。

二、施工组织设计目标1.确保项目按时、按质按量完成。

2.提高施工效率,降低施工成本。

3.确保施工安全,保护环境。

三、施工组织设计内容1.施工队伍组织根据项目规模和施工进度,合理划分施工队伍,并指定负责人。

每个施工队伍应包括相关的技术人员和作业人员,并配备必要的机械设备和工具。

2.施工进度计划根据项目的工程量和工期要求,制定详细的施工进度计划。

将项目划分为若干个施工阶段,并确定每个阶段的工作内容和工期。

在编制计划时,要充分考虑季节因素、气候条件和资源供应等因素。

3.施工流程安排根据项目的特点,制定施工流程安排。

明确各个工序的先后顺序,确保施工过程的连贯性和协调性。

同时,要合理安排各项工作的时间和资源,避免冲突和浪费。

4.施工安全措施制定科学有效的施工安全措施,确保施工过程中的人员安全和工程安全。

要进行必要的安全培训,普及安全知识,提高施工人员的安全意识。

同时,配备必要的安全设施,如防护栏、安全帽、安全绳等,防止事故的发生。

5.施工质量控制建立完善的施工质量管理体系,制定详细的工作规范和工艺要求。

定期进行施工质量检查,及时发现和解决质量问题。

对重要节点和关键工序进行重点监控,确保施工质量达到要求。

6.环境保护措施在施工过程中,要采取一系列环境保护措施,减少对环境的影响。

合理利用施工废料,减少废物排放。

配备必要的防护设施,如防尘网、防护网等,防止土壤和水源的污染。

合理管理施工现场,确保环境整洁。

四、施工组织设计实施1.施工组织设计由项目经理负责制定,并征求相关专家的意见和建议。

设计方案经批准后,由项目经理组织实施。

2.在实施过程中,定期召开施工组织会议,对施工进度和质量进行评估和调整。

高标准农田土地平整、灌溉与排水、田间道路工程施工组织设计【最新版】

高标准农田土地平整、灌溉与排水、田间道路工程施工组织设计【最新版】

高标准农田土地平整、灌溉与排水、田间道路工程施工组织设计批准:审核:编制:***工程公司项目部二〇一六年x月施工组织设计第一章、施工部署,包括施工方案、施工组织及管理程序安排一、工程概况xx市2016年度第一批耕地占补平衡项目(石横片)第一标段位于xx市边院镇境内,主体工程为土地平整、灌溉与排水工程、田间道路工程等工作。

二、编写依据通过对本工程各阶段具体情况的分析,结合我公司的技术实力,施工水平,我们认为本工程重点是保证田间工程顺利进展,使部分工程在尽量躲开冬季施工,因此分片区分阶段的工序必紧凑,安排要合理,在施工过程中,要抓住以上重点,合理部署,切实做好技术、设备、材料的准备工作,制定合理可行的施工方案,保证工程工期完成。

(1)xx市2016年度第一批耕地占补平衡项目(石横片)一标段施工招标及合同文件;(2)山东新汇建设集团有限公司设计的施工图纸:(3)全国新增千亿斤粮食生产能力规划整理标准;(4)现行的施工操作规程,施工验收规范。

三、施工总体规划我公司针对本工程施工的特殊情况,有针对性的组建项目班子,并且入选一旦经过建设、监理单位确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作。

为按质、按时完成合同赋与的责任和义务,公司针对该工程严格实行“项目法”施工,新组建一个由公司技术经理亲自挂帅,公司副总工程师任技术负责人,由公司优秀的项目经理组建的项目经理部,负责具体施工管理。

通过对现场的踏勘及详细研读设计文件、图纸,利用我单位人员、设备及丰富的工程施工经验等诸多优势,拟对本工程施工作以下规划。

1、项目班子配备我单位现场将成立“全国新增千亿斤粮食生产能力规划xx市2014年田间工程建设项目部”,项目部按项目法管理,负责该工程项目的实施。

我们将按照与业主签订的承包合同,按期组织进场开工,并根据工程需要,合理配置人力、机械设备等各种资源进场,选派具有丰富施工经验的人员组成项目经理部,实行项目经理负责制,严格按照项目法施工,对人、财、物进行合理调配,采用先进施工方法,严格控制质量标准,保质保量地圆满工。

土地平整、田间道路、农田水利、施工组织设计

土地平整、田间道路、农田水利、施工组织设计施工组织设计一、施工方案与技术措施二、质量管理体系与措施三、工程进度计划与措施及网络图四、安全管理、文明环境保护体系与措施五、成本控制措施六、组织机构及人力资源配备计划七、施工设备及试验、检测仪器配备八、施工环境协调及其他措施九、施工总平面图附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图一、施工方案与技术措施主要工程建设内容及总体施工方案本标段主要建设内容主要为:,田间道路工程,其他工程,混凝土工程。

计划工期90日历天,质量要求合格。

一、施工准备1、施工测量开工之前根据业主、监理工程师所提供移交的三角网、水准点以及有关测量控制点、线,利用高精度全站仪等测量仪器进行现场恢复和固定线路。

其内容包括导线、中线的复测,水准点的复测和增设,横断面的测量与图绘等,对所有的测量进行记录和成果整理,并将测量成果送监理工程师核查。

测量成果经监理工程师核准后,按图纸要求在现场设置路基用地界桩和坡脚、路堑堑顶、截水沟、边沟、取土坑、护坡道、弃土堆等的具体位置桩,用木桩或石灰标明其轮廓,并测绘出土石分界线,报请监理工程师检查、批准。

施工放样时,根据监理工程师提供的导线网、水准点成果资料进行。

中桩、导线点放样采用极坐标法设立中线桩位和导线点。

放样前,先对导线点进行复测联测,查明导线点末破坏或挪动时,方能进行放样。

如需恢复或加密导线点,严格按照I级导线测量方法进行,计算全线统一平差。

进行下一站放线时,必须对前一站所放的中桩点进行至少两个点位的复测。

在移动测站前,必须对本标段路线起终点线位与高程进行联测,做好与前后标段平面及高程衔接工作。

2、调查与试验路基施工前,应对路基工程用地范围内的地质、水文、障碍物等情况进行详细调查,对挖方、借土场的填料取有代表性的土样进行以下项目的试验:①液限、塑限、塑性指数、天然稠度或液性指数;②颗粒大小分析试验;③含水量试验;④密度试验;⑤相对密度试验;⑥土的击实试验;⑦土的承载比试验(CBR值)⑧有机质含量和易溶盐含量试验。

土地整理田间道路施工方案

目录A、各分部分项工程的主要施工方法 (7)一、土地平整 (7)(一)施工程序 (7)(二)施工方法 (7)二、农田水利工程 (8)(一)排水沟渠 (8)(二)桥涵工程的施工方法 (9)(三)溢流坝施工方案、方法 (12)三、道路工程 (16)(一)施工流程 (16)(二)土方开挖施工 (17)(三)原土夯实 (17)(四)垫层施工 (17)(五)泥接碎石路面施工 (18)(六)下田坡道 (20)四、路涵工程 (20)(一)涵管施工流程 (20)(二)土方开挖 (20)(三)涵管施工 (21)五、砌石工程 (23)(一)石料 (23)(二)胶结材料 (24)(三)砌筑要求 (24)(四)砌筑方法: (25)六、砼施工方法 (28)B、物资材料供应计划 ...................................................... 错误!未定义书签。

一、材料供应原则..................................................... 错误!未定义书签。

二、材料供应计划..................................................... 错误!未定义书签。

三、现场材料管理..................................................... 错误!未定义书签。

C、拟投入主要施工机械计划........................................... 错误!未定义书签。

一、主要施工机具和技术装备配备原则.................. 错误!未定义书签。

二、主要施工机械设备配备 ..................................... 错误!未定义书签。

D、劳动力安排计划 .......................................................... 错误!未定义书签。

土地整理施工组织设计(施工方案)

土地整理施工组织设计(施工方案)项目背景本次土地整理项目旨在对XX省XX市XX区的土地进行综合整理,提高土地利用率,改善土地结构,促进当地经济发展。

项目涉及面积达到XX平方公里,主要包括农田整理、建设用地整理、绿化带规划等内容。

项目目标•提高土地利用率,合理规划土地结构•优化农田布局,提升农业生产效率•加强绿化带建设,改善生态环境•推动当地经济发展,增加就业机会施工组织设计项目管理机构本项目设立项目管理办公室,负责项目的全面管理与协调工作。

项目管理办公室由项目经理、工程师、监理师等专业人员组成,分工明确,密切协作,确保项目进度和质量。

施工队伍组织项目施工队伍将分为多个施工组,根据具体施工内容划分为农田整理组、建设用地整理组、绿化带规划组等。

每个施工组内设组长和工人,负责具体施工任务的执行。

施工设备准备项目需要准备各种施工设备,包括挖掘机、推土机、翻转机等,以保障施工进度。

同时,为确保工人安全,还要配备必要的安全防护设施,如安全帽、安全绳等。

施工流程安排1.初步准备阶段:确定施工方案、配置施工队伍、准备施工设备。

2.实地勘测阶段:对土地进行详细勘测,制定详细的施工方案。

3.施工实施阶段:按照施工方案进行施工,确保施工质量。

4.完工验收阶段:对施工结果进行验收,确保符合设计要求。

安全保障措施在施工过程中,要严格遵守安全操作规程,加强安全教育培训,保障工人和设备的安全。

同时,要定期组织安全检查,确保施工现场安全。

项目实施计划本项目计划在XX年月日开始施工,历时XX个月完成。

根据不同工程的工期需求,细化施工计划,确保项目按时高质量完成。

结束语土地整理施工组织设计是土地整理工程中至关重要的一部分,合理的施工组织设计可以提高施工效率,确保施工质量。

希望通过本施工方案的实施,能够为当地土地整理工作做出积极贡献,实现项目目标。

高标准农田土地整理、灌溉与排水、田间道路工程施工组织设计

高标准农田土地整理、灌溉与排水、田间道路工程施工组织设计一、背景高标准农田的建设对于提高农田的产出和农业发展至关重要。

其中,土地整理、灌溉与排水、田间道路工程是农田建设的三项核心工程。

本文档旨在提供高标准农田土地整理、灌溉与排水、田间道路工程施工组织设计方案。

二、土地整理工程施工组织设计1. 工程范围:确定土地整理项目的具体范围,包括土地利用情况、面积等。

2. 分工安排:合理分工,确保各项工作的顺利进行,包括土地平整、修筑田埂等。

3. 资源配置:合理配置人力、物力和财力资源,确保工程进展顺利。

4. 进度安排:制定详细的工期计划,合理安排施工顺序,确保工程按时完成。

5. 质量控制:严格按照相关标准进行施工,确保土地整理工程质量合格。

三、灌溉与排水工程施工组织设计1. 灌溉系统设计:根据地形、水资源和农作物需水量等因素,设计合理的灌溉系统。

2. 施工设备准备:提前准备好所需的灌溉设备和材料,确保施工顺利进行。

3. 施工工艺控制:严格按照设计要求进行施工,确保灌溉系统的可靠性和高效性。

4. 排水系统设计:根据地形和土壤水分状况,设计合理的排水系统。

5. 水利设施维护:及时做好灌溉与排水设施的维护和修复,确保其正常运行。

四、田间道路工程施工组织设计1. 道路规划:根据农田布局和农作物需求,确定道路的类型、宽度和走向。

2. 施工机械选择:根据道路的特点和土壤条件,选择适合的施工机械。

3. 施工工艺控制:按照道路工程施工规范进行施工,确保道路的平整和牢固。

4. 安全措施:做好施工期间的安全管理,确保工人和设备的安全。

5. 质量检查:逐步进行质量检测,确保道路工程质量合格。

以上是高标准农田土地整理、灌溉与排水、田间道路工程施工组织设计的内容,为确保农田建设的高质量和高效率,需要严格按照设计要求进行施工,同时保证设备和工艺的合理选择与安排。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX等三个乡土地整治项目施工组织设计编制人:编制日期:20 年月日目录第一章施工总说明第二章确保质量目标的技术组织措施第三章确保工期目标的技术组织措施第四章主要工序的施工方法第五章拟投入的主要物质计划第六章拟投入的主要施工计划第七章劳动力安排计划第八章确保文明施工的技术组织措施第九章确保安全生产的技术组织措施第十章施工总进度表或施工网络图第十一章施工总平面布置图第十二章成本控制措施第十三章冬雨季施工技术措施第十四章减少噪音、降低环境污染的技术措施第十五章施工环境协调及其他措施第十六章附表第一章施工总说明1.1编制依据(1)*******土地整治项目六标段工程招标文件、设计图纸和招标文件里面的工程清单。

(2)本单位的施工经验与实力,公司《质量手册》、《程序文件》。

(3)施工现场的现状以及施工总平面图。

(4)建设部、省、市推广应用新技术和限制、淘汰产品文件。

(5)与本工程有关的现行工程技术、质量评定标准、施工验收标准、规范及有关国家政策、法规技术新成果。

1.2工程概况该项目位于***境内。

主要工程内容有田间道路、排水沟、防护林、桥涵、指示牌。

本项目共划分18个标段,本公司本次所投标段为第6标段。

1.3项目施工管理目标如我单位有幸中标,我公司将迅速组建项目经理部,同时根据本工程的特点,完善内部质量管理制度,达到“组织保障有力,项目班子精干,施工机械化、设备精良化”为项目管理目标的实现奠定扎实的基础。

(1)质量目标:确保合格工程,争创优良工程。

(2)工期目标:270个日历天。

(3)安全生产目标:按照《建筑施工安全检查标准》要求,保证项目达标,杜绝死亡、杜绝重伤事故。

(4)文明施工目标:按照《建筑施工安全检查标准》中的文明施工检查评分表逐项检查,减少施工噪音和环境污染,创“市级文明工地”。

(5)服务及保修目标a.建设项目满足为业主和其他相关方设计要求的能力。

b.服从业主的统筹调度。

c.服从监理工程师的正确指导,全力支持监理单位的监理工作。

第二章确保质量目标的技术组织措施一、质量目标和质量等级质量方针为:科学管理、规范服务,优质创新、质量一流。

质量目标是:严格执行国家有关规范及标准,保证一次交验合格率100%,确保达到合格工程标准,争创优良。

二、质量管理机构和保证体系为确保本工程质量目标实现,成立以项目经理为第一责任人的工程质量管理组织机构和质量保证体系,建立健全质量管理制度,使工程施工按照质量标准模式的进行全过程质量控制。

三、“三检制”质量检查1)经理部设专职质检员,施工队设兼职质检员。

加强职工队伍的质量教育,提高职工队伍的质量意识和工作责任心,按工序、分阶段根据施工情况有计划地组织学习施工规范,操作规程。

成立“QC”小组,不定期召开质量会议,对质量工作进行回顾纠正、研究和预防。

2)落实执行“三检制”,班组自检,工程队复检,项目部和工程师终检,层层把关,做到质量不达到标准不提交验收,上道工序未经验收不得进行下道工序施工。

并赋予质检人员“质量一票否决权”。

与此同时,项目部对隐蔽工程和关键部位实行技术人员旁站监督、重点盯防,现场使用原材料、半成品(如砂石骨料、水泥、外加剂、混凝土拌和物等)均由项目部试验室严格按照水利水电工程质量标准进行检测和控制,并始终坚持上道工序不合格决不允许进入下道工序施工。

在“三检制”全部合格的基础上,提请监理工程师验收,保证了施工过程处于全部受控状态。

四、质量控制为确保工程质量,工程施工中,项目部将全面推行《水利水电建设工程施工规范》系列标准,并结合现行的有关国家质量政策,不断完善工程项目的质量保证体系,提高施工技术与质量。

五、质量技术措施1)实行质量交底制度,严格按设计图纸、合同文件、有关现行施工规范和质量标准制订实施措施,使施工人员都明确质量标准和技术要求、工艺方法和注意事项等。

2)经常进行技术方案的研究,对施工中容易出现的质量通病制订预防措施及保证措施。

各种质量情况及时反馈,及时协调。

3)施工测量根据业主提供的测量基准和水准点的数据经复核建立高精度施工控制网,对于所有永久性标桩(包括中心线、转角点、水准基点、三角网点等)加以保护。

4)水泥混凝土的配合比由试验室提供,并经监理工程师批准。

配料采用全自动配料系统。

对料场的粗细骨料和遭雨淋的粗细骨料及时测定其含水量水量,调整水灰比;石子、砂子的含泥量不超过1%和3%。

确保拌制的熟料满足强度要求。

所采用的外加剂均需经过试验验证并报监理工程师批准后才能使用。

5)为保证质量目标的实现,在设备投入上加以保证,施工机械、计量器具等采用先进设备,并在施工中采用新工艺、新技术、严格工作作风,确保工程质量。

六、质量管理体系1)建立施工质量保证体系以项目经理为组长,项目技术负责人为副组长的质量管理领导小组。

负责组织、推动、决策质量创优规划。

项目技术负责人对项目创优工程实施负责。

项目部配备专职质检工程师,各班组设质检员。

本公司总部总工室、质检部、工程部负责监督项目的工程质量。

形成自上而下的质量管理网络。

2)制定创优规划,责任到人制定从原材料质量到各分项工程的质量目标,确立各部分的责任人,制定质量奖罚措施。

强调质量“终身制”的内涵,将责任制的范围记录在档。

并将每个员工的工作质量的好坏同工资收入、晋升等相联系。

3)建立质量创优制度○1落实创优领导责任制,各级领导分级负责,逐层保证,把创优成效作为考核领导业绩的内容,达不到目标的领导二年内取消晋升资格。

○2强化创优意识教育。

在职工中牢固树立质量是企业生命的观点,对施工人员进行对口培训,做好质量管理的基础工作。

○3实行全员安全质量保证承包。

干部职工交风险抵押金,再从施工利润中抽出10%作为创优奖励基金,把工种创优同个人利益挂钩。

七、工程质量管理制度与奖惩制度项目经理部设专职质检员,施工队设兼职质检员。

加强职工队伍的质量教育,提高职工队伍的质量意识和工作责任心,按工序、分阶段根据施工情况有计划地组织学习施工规范,操作规程,按工程质量管理奖惩制度激励员工与班组。

第三章确保工期目标的技术组织措施1、推行科学的项目法施工,以项目为中心,一切为项目着想。

我公司将在整个施工过程中采用网络进度计划来指导施工、组织连续、均衡、有节奏的施工,采用流水施工方法,水平方向以结构变形逢分段,垂直方向按结构层次分段既能满足技术要求,又能加快施工进度。

2、施工管理人员要认真熟悉图纸,并根据进度计划和现场实际情况,做出细部工程的施工进度计划,用于指导具体的操作班组,严格执行计划,经常检查进度情况,认真贯彻执行。

3、我公司把本工程项目作为最重要的工程,将在人力、物力、财力、机械设备方面给予全面支持,保证不因这些方面的内因耽误工期。

本工程采用施工机械多投入,加快施工进度,确保工期要求。

第四章主要工序的施工方法一、施工前准备工作1.1施工组织准备迅速组建符合本工程实际的施工管理机构,组织施工队伍进场施工。

同时,为保证工程按设计要求的质量、计划规定的进度和安全,顺利地完成施工任务,还并针对施工管理工作复杂、困难的特点,建立一整套完善的施工管理制度,采用科学的管理方法,进行切实有效地工作,才能达到预期的目的。

组织强有力的项目领导班子,精选懂业务、精技术、会管理的各类技术人员,选择精干有实力的队伍及先进的机械配套设备,临阵待发,随时准备进入工地开展工作。

1.2施工技术准备中标后,在原投标书的基础上按照施工图补充、完善各分项工程施工中的细节问题,形成实施性施工组织设计计划。

工程开工前,为了使参与施工的人员及工人了解所承担的工程任务的技术特点,施工方法、施工程序、质量标准、安全措施等,必须实施技术交底制度,认真做好交底工作。

技术交底按技术责任制的分工,分级进行。

本项目部的技术总负责人,将施工质量标准、施工方法、施工程序、进度要求、安全措施,各分部工程施工组织的分工和配合,主要施工机具的安排和调配等,连同整个工程的施工计划,向所属工程队长及全体技术人员进行交底。

通过完善周密的技术准备工作,全面熟悉施工图纸,了解设计意图和施工技术规范及业主的要求,对整个工程的施工布置、施工计划和施工方法及其进度、质量、安全和资源作出科学的安排,使全部工程施工和分项工程施工能够有组织、有计划、有秩序的规范进行。

1.3施工现场准备进行现场踏勘,复核线型、控制坐标点、水准点,并恢复定线测量,尽早组建具有一定规模的工地实验室,尽快完成指导工程开工必需的;对所提供的道路、水、电、场地情况进一步了解、落实。

做好临时设施建设及临时便道、便桥的修建,解决开工必需的材料机械设备进场。

1.4有关协调工作的准备通过与业主、设计、监理取得联系,提前获取技术资料及信息;并与当地政府及民间进行广泛接触,建立良好关系,争取他们的支持和帮助;了解当地风土人情,避免与当地发生冲突;做好环境保护工作,确保工程的顺利进行。

准备工作包括临时设施建设、施工测量、原材料进场(首批)与检测等工作。

1.5临时设施建设1)临时设施按不同的目的进行设计、采购、安装,均由我单位自行解决。

临时设施完成后安排2人进行专门的管理与维护。

在有大的损坏时则增加维修人员,保证施工道路畅通,保证施工用水、用电安全。

并配一台60kw发电机做为施工与生活备用电源。

2)施工完成后对临时设施进行拆除,恢复原状,并使项目监理满意。

但业主和监理要求保留的临时建筑则予以保留。

1.6施工测量1)测量准备根据本标段的地形特点和施工区的实际情况,施工测量采用Nikon DTM-352C全站仪(其测角精度标准方差2″,测距精度2mm+2ppm)。

该仪器测量精度满足设计平面误差±30~±50mm,高程误差±30cm的要求。

在测量放样开始之前,详细查阅工程图纸,搜集施工区平面与高程的控制网,了解设计要求与现场的施工需要,根据平面控制点建立系列测量控制网络。

测量控制网应符合本工程等级要求及施工图和SL52-93《水利水电工程施工测量规范》的要求并满足本工程施工的需要。

2)布设测量控制网根据业主提供的测量控制点,建立施工期的测量控制网。

根据设计文件规定及施工现场的实际情况,拟采用大地四边形作为基础测控网。

3)施工坐标系施工期坐标系统采用与规划设计阶段的高程系统相一致的施工高程系统。

1.7原材料进场1)水泥:按水泥用量的进度计划从市场购买;2)碎石:拟从附近的石山上采购;3)砂:按砂用量进度从市场购买;1.8工地试验室1)我公司在进场后便立即组建工地试验室,并委托具有水利水电质量检测资质的检测单位负责该工程试验、检测工作,并与试验单位签订工程试验委托合同,同时要求试验单位相关人员进驻工地试验室,随时进行工程试验事宜。

2)施工前首先进行原材料取样,对所选取的地材(黄砂、卵石、红砖等)以及水泥送到有“CMA”资质的单位按设计要求指标进行检验,合格后进行协议定购。
