落地式外脚手架施工方案
落地式脚手架施工方案(范本)

落地式脚手架施工方案(范本)一、工程概况本项目为落地式脚手架施工,位于XX市XX区,工程性质为商业综合体,建筑占地面积约20000平方米,建筑物高度为80米,共24层。
根据工程特点,决定采用落地式双排钢管外脚手架进行施工。
以下就施工准备工作及主要材料需用量计划进行详细阐述。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织学习相关规范和标准,了解并掌握落地式双排钢管外脚手架的搭设要求及施工工艺。
2. 根据工程特点和现场实际情况,编制详细的施工方案,明确施工步骤、施工方法、施工要求等。
3. 对施工人员进行技术培训,确保施工人员熟悉施工方案和操作规程。
4. 施工前进行安全技术交底,确保施工人员了解施工过程中的安全注意事项。
(二)、物资准备工作1. 根据施工方案,计算所需主要材料数量,如下:- 钢管:约200吨;- 扣件:约30万个;- 脚手板:约15000平方米;- 安全防护网:约10000平方米;- 钢丝绳:约1000米;- 其他辅助材料:如螺栓、垫片等。
2. 提前与供应商联系,确保主要材料按时到场,并保证材料质量符合国家标准。
3. 对到场的主要材料进行验收,检查合格证、材质报告等资料,确保材料质量。
4. 对验收合格的材料进行分类、编号、堆放,并做好防护措施,防止材料损坏。
5. 准备施工所需的机具设备,如塔吊、施工电梯、手动葫芦等,并确保设备性能良好。
三、一般规定1. 施工应严格遵守国家和地方的相关法律法规,以及建筑行业标准,确保工程质量和施工安全。
2. 施工前必须编制详细的施工组织设计,明确施工流程、施工方法、施工要求及安全技术措施。
3. 脚手架搭设前应进行现场勘查,了解现场环境、建筑物结构及施工条件,确保脚手架搭设方案符合实际需求。
4. 脚手架搭设过程中,应定期进行质量检查,确保脚手架结构稳定、安全可靠。
5. 脚手架搭设和拆除作业必须由具有相应资质的施工人员操作,严禁无证人员上岗作业。

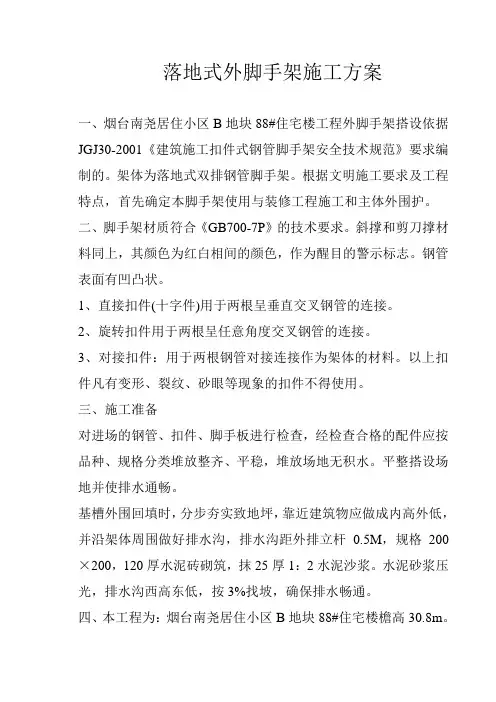

落地式外脚手架施工方案

落地式外脚手架施工方案一、烟台南尧居住小区B地块88#住宅楼工程外脚手架搭设依据JGJ30-2001《建筑施工扣件式钢管脚手架安全技术规范》要求编制的。
架体为落地式双排钢管脚手架。
根据文明施工要求及工程特点,首先确定本脚手架使用与装修工程施工和主体外围护。
二、脚手架材质符合《GB700-7P》的技术要求。
斜撑和剪刀撑材料同上,其颜色为红白相间的颜色,作为醒目的警示标志。
钢管表面有凹凸状。
1、直接扣件(十字件)用于两根呈垂直交叉钢管的连接。
2、旋转扣件用于两根呈任意角度交叉钢管的连接。
3、对接扣件:用于两根钢管对接连接作为架体的材料。
以上扣件凡有变形、裂纹、砂眼等现象的扣件不得使用。
三、施工准备对进场的钢管、扣件、脚手板进行检查,经检查合格的配件应按品种、规格分类堆放整齐、平稳,堆放场地无积水。
平整搭设场地并使排水通畅。
基槽外围回填时,分步夯实致地坪,靠近建筑物应做成内高外低,并沿架体周围做好排水沟,排水沟距外排立杆0.5M,规格200×200,120厚水泥砖砌筑,抹25厚1:2水泥沙浆。
水泥砂浆压光,排水沟西高东低,按3%找坡,确保排水畅通。
四、本工程为:烟台南尧居住小区B地块88#住宅楼檐高30.8m。
本工程板采用双排立杆落地式钢管扣件脚手架。
其中,主体施工一二层阶段为满足安全防护的要求,先搭设单排双杆外架子作为防护外架,随工程进度在已有单排架子的基础上,增搭内排架,将原有双杆单排架改成双杆双排架,同时作为装修防护用。
五、落地式外脚手架、1、材料的选择和要求本工程采用式钢管脚手架,杆件采用Ф48×3.5的钢管,扣件连扫,脚手板采用50㎜厚松木板4-6m长。
扣件必须符合标准规定:钢管有弯曲压扁有缺陷的不得使用。
扣件不得有裂纹,气孔疏松、砂眼与缺陷。
扣件转动灵活,当扣件夹紧钢管时开口外最小距离不小于5㎜。
扣件防止锈蚀;脚手板不得有腐朽贯通节疤。
2、落地式脚手架的地基处理(1)搭设场地表面做2-3步2:8灰土并平整夯实。
落地式外脚手架专项施工方案

落地式外脚手架专项施工方案清晨的阳光透过窗帘,洒在办公室的角落,我泡了杯热茶,打开电脑,开始构思这个“落地式外脚手架专项施工方案”。
这可是我积累了十年经验的心血,让我来试着用意识流的方式,把这个方案呈现出来。
一、工程概况得介绍一下这个工程,这是一栋位于城市中心的高层建筑,总共35层,建筑主体已经封顶,现在需要进行外墙装修。
我们这个落地式外脚手架专项施工方案,就是为这个工程量身打造的。
二、脚手架设计1.脚手架类型:落地式外脚手架,适用于高层建筑外墙装修施工。
2.脚手架材料:选用优质钢管、扣件、脚手板等,确保脚手架的稳定性和安全性。
3.脚手架结构:根据建筑物的形状和尺寸,设计合理的脚手架结构,确保施工顺利进行。
三、施工流程1.搭设基础:在施工前,要对地面进行平整,然后铺设混凝土基础,确保脚手架的稳定性。
2.搭设脚手架:按照设计方案,依次搭建脚手架,注意检查各部件的连接是否牢固。
3.装设防护设施:在脚手架的外侧安装安全网,顶部安装防护栏,确保施工人员的安全。
4.施工:施工人员进入脚手架进行外墙装修施工,注意遵守操作规程,确保施工质量。
5.拆除脚手架:施工完成后,按照拆卸顺序,逐层拆除脚手架,确保安全、高效。
四、安全措施1.安全培训:对所有施工人员进行安全培训,确保他们掌握脚手架的安全操作规程。
2.安全检查:定期对脚手架进行检查,发现问题及时整改,确保脚手架的稳定性。
3.个人防护:施工人员必须佩戴安全帽、安全带等个人防护用品,确保自身安全。
4.应急预案:制定应急预案,一旦发生安全事故,立即启动应急预案,确保施工人员的安全。
五、施工进度1.搭设脚手架:预计3天内完成。
2.装设防护设施:预计2天内完成。
3.施工:根据装修进度,预计1个月完成。
4.拆除脚手架:预计3天内完成。
六、施工成本1.材料成本:钢管、扣件、脚手板等材料,预计花费20万元。
2.人工成本:施工人员、技术人员等,预计花费15万元。
3.其他费用:包括安全防护设施、施工工具等,预计花费5万元。
外墙落地脚手架专项施工方案

外墙落地脚手架专项施工方案一、前期准备工作1.确定施工单位和负责人,并制定施工安全管理制度;2.制定工程施工组织设计方案,明确施工流程和工作计划;3.进行现场勘测,确定设备与材料的放置位置,并做好准备;4.聘请工程技术人员和特种作业人员,做好技术交底和岗前培训。
二、安全措施1.严格遵守施工安全操作规程,保证施工人员的人身安全;2.搭设脚手架前,要对施工现场进行安全检查,确保基础坚实、周围无障碍物等;3.搭设脚手架需要使用的材料必须符合国家标准,质量合格;4.在脚手架周围设置安全警示标志,并设置工地门卫,严禁非施工人员进入施工区域;5.脚手架的使用过程中,要进行定期检查和维护,确保其稳定性和安全性。
三、施工流程1.搭设基础:按照设计要求,在施工现场进行基础的建设,包括地面平整、基础柱的固定等;2.搭设垂直支撑:根据设计要求,在基础上搭设垂直支撑,确保脚手架的稳定性;3.搭设水平支撑:在垂直支撑的基础上,进行水平支撑的搭设,确保脚手架的横向稳定性;4.搭设横向连接杆:在水平支撑的基础上,进行横向连接杆的搭设,加强脚手架的整体稳定性;5.脚手架检查和调整:搭设完成后,对脚手架进行检查,确保每个部位的连接牢固、稳定性好;6.脚手架使用:脚手架搭设完成后,可以开始进行外墙装饰和维修工程。
四、施工注意事项1.搭设脚手架时,要根据实际需要合理布置材料,避免堆放过多造成杂乱、安全隐患;2.施工过程中严禁随意拆除或移动脚手架构件,确保施工稳定性;3.施工人员要佩戴好安全帽、防护服等个人防护装备,并进行培训和岗前指导;4.施工人员要熟悉外墙装饰和维修工程的操作规程和安全措施,确保施工质量;5.每天开工前,要进行脚手架的检查和维护,确保施工期间的安全和稳定性。
以上是一种外墙落地脚手架的专项施工方案,通过合理的施工流程和严格的安全措施,可以确保施工过程中的安全和质量。
在实际施工中,还需要根据具体情况进行调整和优化,并严格按照相关法律法规进行施工。

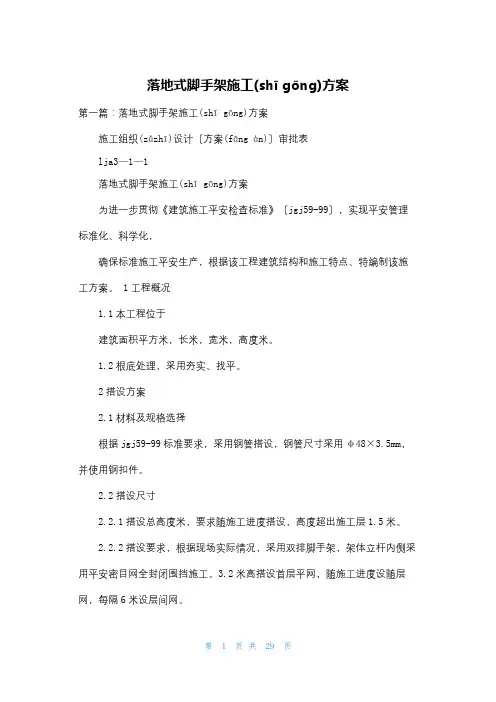

落地式脚手架施工方案

落地式脚手架施工(shī gōng)方案第一篇:落地式脚手架施工(shī gōng)方案施工组织(zǔzhī)设计〔方案(fāng àn)〕审批表lja3—1—1落地式脚手架施工(shī gōng)方案为进一步贯彻《建筑施工平安检查标准》〔jgj59-99〕,实现平安管理标准化、科学化,确保标准施工平安生产,根据该工程建筑结构和施工特点、特编制该施工方案。
1工程概况1.1本工程位于建筑面积平方米,长米,宽米,高度米。
1.2根底处理,采用夯实、找平。
2搭设方案2.1材料及规格选择根据jgj59-99标准要求,采用钢管搭设,钢管尺寸采用φ48×3.5mm,并使用钢扣件。
2.2搭设尺寸2.2.1搭设总高度米,要求随施工进度搭设,高度超出施工层1.5米。
2.2.2搭设要求,根据现场实际情况,采用双排脚手架,架体立杆内侧采用平安密目网全封闭围挡施工。
3.2米高搭设首层平网,随施工进度设随层网,每隔6米设层间网。
2.2.3构造要求2.2.3.1立杆间距1.5米,立杆根底垫通长板〔20cm×5cm×4cm长的松木板〕,使用钢底座〔1cm×15cm×8mm的钢板〕。
底座中间设置钢管芯子,高度大于15cm。
离地高度20cm设置纵横方向扫地杆。
连续设置在立杆内侧,立杆接长采用对接,且接头交错布置,高度方向错开50cm以上,相邻接头不应在同跨内。
接头距大横杆与立杆的交接处不应大于50cm。
顶层立杆可搭接,长度不应小于1m,两个扣件。
立杆垂直偏差,架高30 m以下时,要求不大于架高的1/200。
2.2.,以便立网挂设,大横杆置立于立杆里面,每侧外伸长度不应小于10cm,但不应大于20cm。
杆件接长需对接,接点距主接点的距离不应大于50cm。
2.2.3.3小横杆小横杆搭在大横杆上面,伸出大横杆长度不小于10cm,小横杆间距:立杆与大横杆交接处必须设小横杆,脚手板处75cm,且伸入墙内不小于18cm。
落地式脚手架专项施工方案

落地式脚手架专项施工方案落地式脚手架是一种用于搭建建筑物外墙和内部装修的临时工作平台,它的主要特点是立足于地面,逐层升高,可以随时满足施工人员的需要。
为了保证落地式脚手架能够安全、稳定地使用,需要制定专项施工方案。
一、施工准备工作:1. 确定施工区域,并清理施工现场,保证场地平整;2. 根据施工图纸和要求,准备所需的脚手架材料,包括钢管、附件、钢板等;3. 检查施工材料的质量和完整性,确保达到使用标准;4. 指定专人负责脚手架的搭建和拆除工作,并做好人员培训。
二、搭建脚手架:1. 根据施工图纸,确定脚手架的高度和尺寸,并合理规划脚手架的布置;2. 根据地形和建筑物的状态,选择适合的脚手架类型,并进行搭建;3. 搭建脚手架时,要注意保持水平和垂直,确保脚手架的稳定性;4. 在搭建过程中,要定期检查脚手架的安全情况,及时处理松动、破损等问题;5. 安装好脚手架后,要进行静载试验,确保脚手架的承载能力满足要求;6. 搭建完成后,要对脚手架进行验收,并做好记录。
三、使用脚手架:1. 使用脚手架前,要对施工人员进行安全教育,告知脚手架的使用规定和注意事项;2. 每天上岗前,要对脚手架进行外观检查,发现问题及时处理;3. 使用脚手架时,要执行规定的登高、下降和移动程序,确保安全;4. 在脚手架上工作时,要使用安全带等个人防护设备,防止人员坠落;5. 禁止在脚手架上重物抛掷、乱扔垃圾等行为,确保脚手架周围的环境整洁;6. 在使用过程中,发现脚手架存在问题或异常情况时,要及时停工并报告相关负责人。
四、拆除脚手架:1. 拆除脚手架前,要对脚手架进行维护和检修,确保所有部件的完好;2. 拆除脚手架时,要按照逆序进行,先拆除上层,再逐层向下拆除;3. 在拆除过程中,要注意防止脚手架部件掉落,采取相应的防护措施;4. 拆除完成后,要对脚手架进行清点和整理,确保没有残留物;5. 拆除完毕后,要及时退场,保持现场整洁。
以上是落地式脚手架专项施工方案的基本内容,通过严格执行这个方案,可以最大程度地确保脚手架的安全和稳定,保障施工人员的生命财产安全。
落地式外脚手架施工方案

目录1、编制依据及说明 (1)2、工程概况 (1)3、施工部署 (1)3.1 方案设计 (1)3.2 劳动力准备 (1)3.3 材料准备 (1)3.4 技术准备 (1)4、脚手架构造要求 (2)4.1 总设计尺寸 (2)4.2纵向水平杆 (2)4.3横向水平杆 (2)4.4 脚手板、踢脚板 (2)4.5 立杆 (2)4.6 连墙件 (3)4.7 剪刀撑 (3)4.9 扶手杆 (4)4.10 基础 (4)5、脚手架的搭设和拆除 (4)5.1落地脚手架搭设 (4)5.2脚手架的拆除 (5)6、作业防护 (5)7、平安技术措施 (7)7.1平安施工技术措施 (7)7.2文明施工要求....................................................................................................... 81、编制依据及说明《建筑施工扣件式钢管脚手架》(JGJ130-2001,2002年版);《建筑施工平安检查标准》(JGJ59-99);《建筑施工高处作业平安技术规范》(JGJ80-91);本工程施工图纸和投标文件;2、工程概况本工程祥圆隆工业厂区厂房,总建筑面积为60989.01㎡,地下室1层,地上结构3~16层,为框剪结构,厂房A建筑高度为42.4m,最高层数为8层,厂房B建筑高度为67.1m,最层数为16层。
3、施工部署3.1 方案设计地下室-1层层高6m,地上部分建筑高度及层高详见下表:考虑到地下室回填及室外工程施工的须要,外架拟从结构12层板面起先接受悬挑架式脚手架并进行相关的卸荷拉钢丝绳,厂房A、B在4层和8层进行卸荷; 厂房B在14层进行卸荷。
接受16#钢丝绳@1500布置进行卸载;12层以下接受双排落地架;落地架最大搭设高度为20.05米。
3.2 劳动力准备脚手架必需由专业架子工搭设,架子工属于特殊工种,操作工人必需持证上岗。
落地式脚手架施工方案精选全文完整版

可编辑修改精选全文完整版落地式脚手架施工方案一、编制依据1、2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20013、建筑施工手册(第五册)二、工程概况:本工程结合建筑物结构形式,施工采用落地式双排钢管脚手架。
脚手架搭设方案必须经过计算,并经批准后方可施工,且安装完毕后必须经过安全检查员验收与方案相符合后才能使用,脚手架的拆除也必须申报方案批准后才能进行。
三、工程所用材料:钢管采用外径48、壁厚 3.0mm、A3钢的钢管,每根钢管的最大重量不应大于25kg,同时钢管上严禁打孔。
扣件:扣件式钢管脚手架应采用可锻铸铁制的扣件,同时在螺栓拧紧力矩达60N.m 时,不得发生破坏。
脚手板:采用毛竹制作的竹架板。
材质的有关技术规定:所采用木板为4m长木板,厚度不小于5cm。
材料部门定货采购的钢管、扣件及螺栓等配件必须规格统一,须具有出厂合格证、测试报告合格证(准用证),不得采购等级外次品,发现有裂、变形和滑丝等,不得进场。
四、脚手架搭设:1、脚手架基础必须牢固,搭设脚手架部位的回填土应分层夯实,达到坚定平整,然后用长木板(厚50mm)作基础,同时离开木板的300cm处四周做好排水措施。
2、本工程脚手架采用落地式双排钢管脚手架,设计尺寸:立杆纵距为1.7m。
立杆横距为1.05m。
每步高度为1.8m(底步高度1.8m≤h≤2.0m)。
钢管脚手架的底步立杆采用不同长度的钢管,参差布置为4m、6m,使相邻两根立杆上部接头相互错开,不在同一平面上,以保证脚手架的整体性和稳定性,立杆搭设时须垂直稳立,并采用斜撑、抛撑撑住,底部都应用横楞相互连接。
3、搭设顺序一般为:搭设准备(架体基础)→放立杆位置线→铺设垫板→竖主立杆→安放大横杆→安放小横杆→竖副立杆→安放栏杆→安放搁栅→铺脚手板→绑扎斜撑和剪刀撑→设置连墙杆→绑扎挡脚板→张挂安全网。
所有杆件连接均须用螺栓扣件,每个节点的螺栓均要拧(45-60N·m),脚手架应横平竖直。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、编制依据及说明 (2)2、工程概况 (2)本工程祥圆隆工业厂区厂房,总建筑面积为60989.01㎡,地下室1层,地上结构3~16层,为框剪结构,厂房A建筑高度为42.4m,最高层数为8层,厂房B建筑高度为67.1m,最层数为16层。
(2)3、施工部署 (2)3.1 方案设计 (2)3.2 劳动力准备 (2)3.3 材料准备 (3)3.4 技术准备 (3)4、脚手架构造要求 (3)4.1 总设计尺寸 (3)4.2纵向水平杆 (3)4.3横向水平杆 (4)4.4 脚手板、踢脚板 (4)4.5 立杆 (4)4.6 连墙件 (5)4.7 剪刀撑 (6)4.9 扶手杆 (7)4.10 基础 (7)5、脚手架的搭设和拆除 (7)5.1落地脚手架搭设 (7)5.2脚手架的拆除 (9)6、作业防护 (10)7、安全技术措施 (14)7.1安全施工技术措施 (14)7.2文明施工要求 (15)1、编制依据及说明《建筑施工扣件式钢管脚手架》(JGJ130-2001,2002年版);《建筑施工安全检查标准》(JGJ59-99);《建筑施工高处作业安全技术规范》(JGJ80-91);本工程施工图纸和投标文件;2、工程概况本工程祥圆隆工业厂区厂房,总建筑面积为60989.01㎡,地下室1层,地上结构3~16层,为框剪结构,厂房A建筑高度为42.4m,最高层数为8层,厂房B建筑高度为67.1m,最层数为16层。
3、施工部署3.1 方案设计地下室-1层层高6m,地上部分建筑高度及层高详见下表:考虑到地下室回填及室外工程施工的需要,外架拟从结构12层板面开始采用悬挑架式脚手架并进行相关的卸荷拉钢丝绳,厂房A、B在4层和8层进行卸荷; 厂房B在14层进行卸荷。
采用16#钢丝绳@1500布置进行卸载;12层以下采用双排落地架;落地架最大搭设高度为20.05米。
3.2 劳动力准备脚手架必须由专业架子工搭设,架子工属于特殊工种,操作工人必须持证上岗。
劳动力由结构施工队负责组织进场。
3.3 材料准备本工程脚手架主要用到的材料包括:脚手管、扣件、跳板、安全平网、安全立网等。
脚手管规格为φ48×3.5mm。
跳板采用50厚木跳板,安全网为阻燃型的。
搭设时配备相应扳手、钢卷尺等工具。
进场材料必须检测或验收合格后才能使用。
3.4 技术准备外脚手架搭设前由项目技术负责人编制脚手架专项方案,施工前由施工员向架子工作好技术交底。
明确搭设具体要求和脚手架规范要求。
编制安全技术交底,对架子工进行岗前安全教育培训,工人有变动或增加时要重新进行教育。
4、脚手架构造要求4.1 总设计尺寸立杆纵距1.5m(局部有所调整,但均不大于1.5m),横距1.0m(可平铺4块脚手板,每块木脚手板宽250mm),内外排架步距1.80m。
例,西区一至三层脚手架搭设高度约18m,西区南侧有阳台处内侧脚手架距外侧柱中2m,北侧门厅部位沿屋面挑檐出0.3m,其余各处内侧脚手架距外侧柱中0.6m,外排架内侧设全封闭密目安全网(每10cm×10cm 2300孔)。
立杆、纵横向水平杆、剪刀撑均涂刷黄色油漆。
4.2纵向水平杆纵向水平杆要求设置在立杆内侧,长度不宜小于三跨。
接长宜使用对接。
对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不宜大于纵距的1/3。
接长如采用搭接,搭接长度不应小于1m,应等间距设置3个旋转扣件固定。
本工程50厚木脚手板,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上详见下图。
A4.3横向水平杆作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2。
横向水平杆两端均应采用直角扣件固定在纵向水平杆上。
横向水平杆靠梁一端距离边梁300mm,保证满足梁侧模板的安装空间,横向水平杆采用1.5m,水平杆统一外伸出横杆200mm。
4.4 脚手板、踢脚板作业层脚手板应铺满、铺稳。
脚手板应设置在三根横向水平杆上。
脚手板的铺设可对接平铺,也可搭接铺设,搭接时接头必须支在横向水平杆上。
作业层端部脚手板探头长度取150mm,板长两端应与支承杆可靠固定。
踢脚板用旧的多层板制作,高度180mm,外刷红白相间的油漆,用铁丝和脚手架相连,外侧同一层的要保证高度一致,色泽相同,美观大方。
4.5 立杆立杆连接除在顶层可采用搭接外,其余各接头必须采用对接扣件对接,对接、搭接应符合以下要求:①立杆上的对接扣件应交错布置。
②两相邻立杆接头不应设在同步同跨内。
③两相邻立杆接在高度方向错开的距离不应小于500mm。
④各接头的中心距主节点的距离不应大于步距的1/3。
立杆的搭接长度不应小于1m,不少于三个扣件固定,端部扣件盖板的边缘至杆端距离统一按100mm考虑。
内立杆距外墙边350mm。
每根立杆底部应设置垫板。
相邻立杆的对接扣件不得在同一高度内。
下端第一根立杆交错用6m杆和4m杆相互错开。
必须设置纵横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座下皮200mm处的立杆上。
横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
立杆顶端伸出建筑物的高度:女儿墙上皮≥1.0m,檐口上皮≥1.504.6 连墙件外脚手架与结构柱每层均进行拉接,连墙件按“两步三跨”一拉接设置。
对柱距较大部位,则在楼面上埋短钢筋(钢筋直径不小于25)做为拉接固定点,上下层拉接点呈梅花形错开。
当脚手架施工操作层高出连墙件两步时,应采取临时稳定措施,直到上一层连墙件搭设完后方可根据情况拆除;柱箍连墙件如下图所示,钢筋拉接固定点如图所示。
4m钢管6m钢管m cm ,10004.8 扣件螺栓拧紧扭力矩不应小于40N*m,且不应大于65 N*m。
主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。
对接扣件开口应朝上或朝内。
各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
4.9 扶手杆架体每步居中(从下方大横杆中心向上900mm)都要设一道防护栏杆,采用十字扣每隔3m 与外立杆连接一次,扶手干接长采用对接扣,不得采用搭接的方式。
扶手杆为黄黑相间,间距为50cm,同一跨中,上下扶手杆的颜色要垂直对应。
4.10 基础外脚手架基础落在基坑回填土上,回填土要求分层夯实,压实系数≥0.95,脚手管底下垫50mm 厚脚手板。
脚手架基础底部回填土高于周围回填土20cm,两排立杆两侧做好排水措施。
5、脚手架的搭设和拆除5.1落地脚手架搭设5.1.1脚手架分类和搭设位置划分:外脚手架分为地下室外脚手架和主体外脚手架。
地下室脚手架从地下室底板开始搭设,搭设至出地下室顶板1800mm;主体外架:(1)从1层位置开始搭设至出4层1800mm;(2)4层悬挑外架。
5.1.2悬挑工字钢设置第一步架从地下室底板高度开始搭设,搭至4层悬挑层时须增加搭设1800mm以满足防护高度;最大悬挑高度42.4m.脚手架立杆纵距1.5m,立杆横距1.0m,步距1.8m,该段步数为30.80/1.8≈24步,取30步计算。
大横杆外杆间距0.9米,内杆间距同架子步距,小横杆间距0.75米,连墙杆设置为2步3跨,脚手板为钢筋网片。
采用6m长I18工字钢悬挑,工字钢间距1.5m,工字钢悬挑长度1.3m。
固定端用Φ20钢筋把工字钢焊牢固定于框架梁和边梁上。
钢筋间距与框架梁与边梁间距一致。
在楼梯间处工字钢拉通穿过楼梯间,在边梁上埋钢筋卡扣,6×19的Φ16号钢丝绳反拉,间距1.5米,固定于工字钢外端及上层结构面预留的Φ20钢筋吊钩上;四排架采用6×37的Φ15钢丝绳反拉,间距1.5米,固定于工字钢外端及上层结构面预留的Φ20钢筋吊钩上。
在建筑物阳角处工字钢悬挑加长至相邻边工字钢相交处,并在外架纵向位置放置两根平行工字钢在悬挑工字钢之上。
悬挑架的连墙杆和剪刀撑的设置同落地外架。
5.1.3卸载设置根据计算,本脚手架的卸载设置如下:厂房A、B分别在7层进行卸载。
卸载均为双钢管斜撑钢丝绳拉接卸载,每一根立杆均做卸载;最大卸载高度21米。
如下图示:拉于上层结构卸载构造图卸载注意事项:①钢管斜撑每一小横杆处采用三根,两根撑外立杆,一根撑内立杆;钢丝绳采用6×19普通钢丝绳(1400N/mm2),分别缠绕内外立杆及大横杆。
②钢管斜撑撑在混凝土结构面上,不得有松动现象;钢管、钢丝绳与外墙面夹角不得大于40度;③钢管斜撑、钢丝绳张拉卸载结构必须与拉结点配合使用,并且钢丝绳再穿过墙体等锐角部位时,应加设同等型号的金属卡环,以保护钢丝绳。
落地脚手架搭设的工艺流程:场地平整、夯实→定位设置通长立杆垫板→排放纵向扫地杆→竖立杆→将纵向扫地杆与立杆扣接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装剪刀撑→安装连墙件→扎安全网→作业层铺脚手板和挡脚板。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记。
用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记。
垫板应准确地放在定位线上,垫板必须铺放平稳,不得悬空。
在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位与脚手架与主体结构的连墙件可靠拉结后方可拆除。
当脚手架操作层高出连墙件两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除。
双排架宜先立内排立杆,后立外排立杆。
每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。
双排架内、外排两立杆的连线要与墙面垂直。
立杆接长时,宜先立外排,后立内排。
5.2脚手架的拆除拆架程序应遵守由上而下,先搭后拆的原则,一般的拆除顺序为:安全网→拦杆→脚手板→剪刀撑→横向水平杆→纵向水平杆→立杆。
不准分立面拆架或在上下两步同时进行拆架。
做到一步一清、一杆一清。
拆立杆时,要先抱住立杆再拆开最后两个扣。
拆除纵向水平杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。
所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架。
分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。
应保证拆除后架体的稳定性不被破坏,连墙杆被拆除前,应加设临时支撑防止变形、失稳。
当脚手架拆至下部最后一根长钢管的高度(约6m)时,应先在适当位置搭临时抛撑加固后再拆连墙件。
6、作业防护1、出入口在首层落地脚手架可以根据需要设置出入口,设置时按下图设置。
马道采用道宽度。
斜道两侧及平台周围设置栏杆及踢脚板,栏杆高度为1.2m ,踢脚高度不小于20cm ,内侧挂安全网封闭。
马道脚手板纵向铺时,应在纵向水平杆下增设横向支托杆,横向支托杆间距不应大于500; 马道的脚手板上应每隔250~300设置一根防滑木条,木条厚度宜为20~30mm 。
