中交三航局有限公司工程技术质量管理工作标准(作业指导手册)试行)

合集下载

工程质量管理手册及操作规范作业指导书

工程质量管理手册及操作规范作业指导书

工程质量管理手册及操作规范作业指导书第1章工程质量管理概述 (5)1.1 质量管理原则 (5)1.1.1 以客户为中心:关注客户需求,保证提供满足客户要求和期望的产品和服务。

51.1.2 预防为主:在工程过程中,采取预防措施,避免质量问题发生。

(5)1.1.3 持续改进:不断优化质量管理过程,提高工程质量和效率。

(5)1.1.4 全员参与:鼓励全体员工参与质量管理,提高员工质量意识。

(5)1.1.5 系统管理:建立完善的质量管理体系,保证质量目标的实现。

(5)1.1.6 事实依据:以数据为依据,进行决策和改进。

(5)1.1.7 互惠互利:与相关方建立良好的合作关系,实现共赢。

(5)1.2 质量管理体系 (5)1.2.1 质量政策:明确组织对质量的承诺和方向。

(5)1.2.2 质量目标:设定具体、可衡量、可实现的质量目标。

(6)1.2.3 质量计划:制定实现质量目标的具体措施和计划。

(6)1.2.4 质量组织:建立质量管理的组织架构,明确职责和权限。

(6)1.2.5 质量控制:通过过程控制,保证产品和服务符合规定要求。

(6)1.2.6 质量保证:采取系统性的措施,保证产品和服务质量。

(6)1.2.7 质量改进:持续改进质量管理体系,提高工程质量和效率。

(6)1.3 工程项目质量管理 (6)1.3.1 项目策划:明确项目质量目标、质量计划和质量保证措施。

(6)1.3.2 设计管理:保证设计质量,防止设计变更引发质量问题。

(6)1.3.3 采购管理:选择合格的供应商,保证采购物品质量。

(6)1.3.4 施工管理:严格执行施工规范,保证施工质量。

(6)1.3.5 验收管理:对工程项目进行严格验收,保证项目质量。

(6)1.3.6 运维管理:加强工程项目运维期的质量管理,提高项目运行效率。

(6)1.3.7 质量风险管理:识别和分析项目质量风险,制定应对措施。

(6)第2章质量策划与目标制定 (6)2.1 质量策划 (6)2.1.1 质量策划概述 (6)2.1.2 质量策划的基本要求 (6)2.1.3 质量策划的主要内容 (6)2.2 质量目标的确定 (7)2.2.1 质量目标的概念 (7)2.2.2 质量目标的制定原则 (7)2.2.3 质量目标的主要内容 (7)2.3 质量目标的实施与监控 (7)2.3.1 质量目标实施 (7)2.3.2 质量目标监控 (7)2.3.3 质量目标调整 (8)第3章人力资源管理 (8)3.1 人员培训与管理 (8)3.1.1 培训计划 (8)3.1.3 培训记录与考核 (8)3.1.4 人员管理 (8)3.2 岗位职责与权限 (8)3.2.1 岗位职责 (8)3.2.2 权限分配 (8)3.2.3 岗位调整 (8)3.3 绩效考核与激励 (9)3.3.1 绩效考核指标 (9)3.3.2 绩效考核流程 (9)3.3.3 绩效反馈与改进 (9)3.3.4 激励机制 (9)3.3.5 激励措施实施 (9)第4章设计与技术研发 (9)4.1 设计质量管理 (9)4.1.1 设计策划 (9)4.1.2 设计输入 (9)4.1.3 设计过程控制 (9)4.1.4 设计输出 (9)4.1.5 设计验证与确认 (10)4.2 技术研发与创新 (10)4.2.1 技术研发战略规划 (10)4.2.2 技术研发项目实施 (10)4.2.3 技术创新 (10)4.3 设计变更管理 (10)4.3.1 设计变更申请 (10)4.3.2 设计变更实施 (10)4.3.3 设计变更记录与追溯 (10)第5章供应商管理 (11)5.1 供应商选择与评估 (11)5.1.1 选择原则 (11)5.1.2 评估流程 (11)5.1.3 评估指标 (11)5.2 供应商质量控制 (11)5.2.1 质量要求 (11)5.2.2 质量控制措施 (11)5.2.3 异常处理 (12)5.3 供应链协同管理 (12)5.3.1 信息共享 (12)5.3.2 合作协同 (12)5.3.3 风险管理 (12)5.3.4 持续改进 (12)第6章施工过程控制 (12)6.1 施工准备 (12)6.1.2 施工方案制定 (13)6.1.3 施工现场布置 (13)6.2 施工过程监控 (13)6.2.1 施工过程检查 (13)6.2.2 施工过程控制 (13)6.2.3 施工进度管理 (13)6.3 施工问题处理 (13)6.3.1 质量问题处理 (13)6.3.2 安全处理 (13)6.3.3 环保问题处理 (14)第7章质量检验与试验 (14)7.1 检验计划与实施 (14)7.1.1 制定检验计划 (14)7.1.2 检验实施 (14)7.2 试验方法与标准 (14)7.2.1 试验方法 (14)7.2.2 试验标准 (14)7.3 检验结果处理 (14)7.3.1 检验结果判定 (14)7.3.2 检验报告 (15)7.3.3 检验记录 (15)第8章环境与职业健康安全管理 (15)8.1 环境保护 (15)8.1.1 环境管理体系的建立与实施 (15)8.1.1.1 制定环境方针和目标 (15)8.1.1.2 建立环境管理体系文件 (15)8.1.1.3 实施环境管理体系 (15)8.1.1.4 监控和评审环境管理体系 (15)8.1.2 环境影响因素识别与评估 (15)8.1.2.1 识别工程项目环境影响因素 (15)8.1.2.2 评估环境影响因素风险 (15)8.1.2.3 制定环境影响因素控制措施 (15)8.1.3 环境保护措施 (15)8.1.3.1 大气污染防治 (15)8.1.3.2 水污染防治 (15)8.1.3.3 噪声与振动控制 (15)8.1.3.4 固体废物处理与资源化利用 (15)8.1.3.5 生态环境保护与恢复 (15)8.1.4 环境保护设施管理 (15)8.1.4.1 环保设施的设计、施工与验收 (15)8.1.4.2 环保设施的运行与维护 (15)8.1.4.3 环保设施异常情况的处理 (15)8.2 职业健康安全 (16)8.2.1 职业健康安全管理体系的建立与实施 (16)8.2.1.1 制定职业健康安全方针和目标 (16)8.2.1.2 建立职业健康安全管理体系文件 (16)8.2.1.3 实施职业健康安全管理体系 (16)8.2.1.4 监控和评审职业健康安全管理体系 (16)8.2.2 职业健康安全风险评估 (16)8.2.2.1 识别职业健康安全风险 (16)8.2.2.2 评估职业健康安全风险 (16)8.2.2.3 制定职业健康安全风险控制措施 (16)8.2.3 职业健康安全管理措施 (16)8.2.3.1 作业场所安全 (16)8.2.3.2 作业过程安全 (16)8.2.3.3 个体防护 (16)8.2.3.4 职业病防治 (16)8.2.4 职业健康安全培训与教育 (16)8.2.4.1 制定职业健康安全培训计划 (16)8.2.4.2 开展职业健康安全培训 (16)8.2.4.3 考核与评价培训效果 (16)8.3 应急预案与处理 (16)8.3.1 应急预案的编制与实施 (16)8.3.1.1 确定应急预案类型 (16)8.3.1.2 编制应急预案 (16)8.3.1.3 实施应急预案 (16)8.3.1.4 应急预案的演练与修订 (16)8.3.2 报告与调查 (16)8.3.2.1 报告程序 (16)8.3.2.2 调查与分析 (16)8.3.2.3 制定预防措施 (16)8.3.3 处理与整改 (17)8.3.3.1 处理措施 (17)8.3.3.2 整改措施的制定与实施 (17)8.3.3.3 处理结果的跟踪与验收 (17)8.3.4 应急资源与设备管理 (17)8.3.4.1 应急资源的配置与维护 (17)8.3.4.2 应急设备的使用与管理 (17)8.3.4.3 应急避难场所的设置与维护 (17)第9章质量改进与持续提升 (17)9.1 质量改进方法 (17)9.1.1 查找问题原因 (17)9.1.2 制定改进措施 (17)9.1.3 实施改进措施 (17)9.1.4 改进措施的跟踪与监督 (17)9.2 持续改进策略 (17)9.2.1 建立持续改进机制 (17)9.2.2 全员参与持续改进 (17)9.2.3 创新与改进 (17)9.2.4 持续改进的培训与宣传 (18)9.3 改进效果评估 (18)9.3.1 评估指标与方法 (18)9.3.2 评估流程与周期 (18)9.3.3 评估结果的运用 (18)9.3.4 持续改进的总结与反馈 (18)第10章质量信息管理 (18)10.1 质量信息收集与整理 (18)10.1.1 质量信息收集 (18)10.1.2 质量信息整理 (18)10.2 质量数据分析与应用 (18)10.2.1 质量数据分析 (18)10.2.2 质量数据应用 (19)10.3 质量信息反馈与交流 (19)10.3.1 质量信息反馈 (19)10.3.2 质量信息交流 (19)第1章工程质量管理概述1.1 质量管理原则工程质量管理应遵循以下原则:1.1.1 以客户为中心:关注客户需求,保证提供满足客户要求和期望的产品和服务。

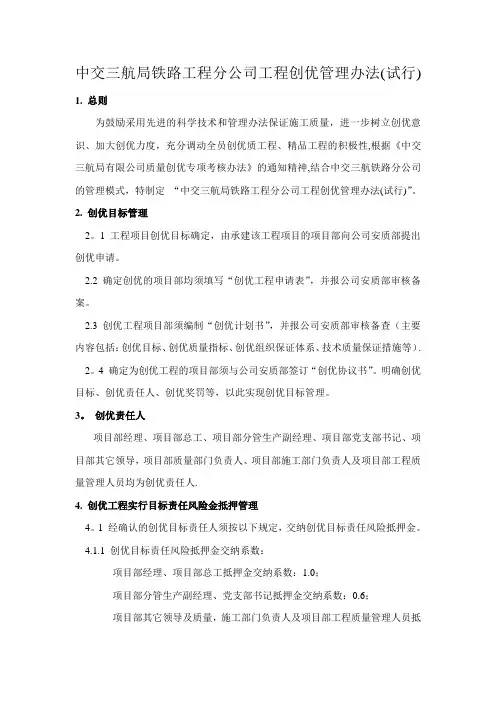

工程创优管理办法

工程创优管理办法

中交三航局铁路工程分公司工程创优管理办法(试行) 1. 总则为鼓励采用先进的科学技术和管理办法保证施工质量,进一步树立创优意识、加大创优力度,充分调动全员创优质工程、精品工程的积极性,根据《中交三航局有限公司质量创优专项考核办法》的通知精神,结合中交三航铁路分公司的管理模式,特制定“中交三航局铁路工程分公司工程创优管理办法(试行)”。

2. 创优目标管理2。

1 工程项目创优目标确定,由承建该工程项目的项目部向公司安质部提出创优申请。

2.2 确定创优的项目部均须填写“创优工程申请表”,并报公司安质部审核备案。

2.3 创优工程项目部须编制“创优计划书”,并报公司安质部审核备查(主要内容包括:创优目标、创优质量指标、创优组织保证体系、技术质量保证措施等). 2。

4 确定为创优工程的项目部须与公司安质部签订“创优协议书”。

明确创优目标、创优责任人、创优奖罚等,以此实现创优目标管理。

3。

创优责任人项目部经理、项目部总工、项目部分管生产副经理、项目部党支部书记、项目部其它领导,项目部质量部门负责人、项目部施工部门负责人及项目部工程质量管理人员均为创优责任人.4. 创优工程实行目标责任风险金抵押管理4。

1 经确认的创优目标责任人须按以下规定,交纳创优目标责任风险抵押金。

4.1.1 创优目标责任风险抵押金交纳系数:项目部经理、项目部总工抵押金交纳系数:1.0;项目部分管生产副经理、党支部书记抵押金交纳系数:0.6;项目部其它领导及质量,施工部门负责人及项目部工程质量管理人员抵押金交纳系数:0。

4;4。

1。

2交纳创优责任风险抵押金:项目部经理、总工交纳抵押金:3000元;4。

2 创优协议签订后一月内由公司质量主管部门统一收取创优目标责任风险抵押金交存公司财务部。

4.3 公司财务部收到创优目标责任风险抵押金,应统一出具收据,公司安质部保存收据原件,项目部保存收据复印件。

5. 奖励为切实落实创优责任制,持续激励全员创优积极性,对实现创优目标的项目部给予创优达标奖励。

中交三航张唐铁路质量管理办法

中交三航张唐铁路质量管理办法

中交三航局张唐铁路工程质量管理办法(试行)第一章总则第一条为了保证中交三航局张唐铁路工程质量,规范施工质量行为,提高施工管理水平,全面履行工程合同,确保工程质量目标的实现,依据有关法律法规,结合中交三航局张唐铁路施工实际,制定本办法。

第二条中交三航局张唐铁路工程经理部(以下简称“经理部”),代表中交三航局有限公司(以下简称“局有限公司”)对张唐铁路八标工程质量管理进行指导、监督,代表局有限公司履行合同,对局有限公司负责;下属各项目分部是实现工程质量目标的主体,对各自管段内工程质量负总责,并全面履行管理职责。

第二章管理依据、方针、目标第三条质量管理依据1、《建设工程质量管理条例》(建设部令第279号)2、《铁路建设工程质量管理规定》(铁道部令第25号)3、《铁路工程质量安全监督管理办法》(铁建设〔2006〕147号)4、《建设工程质量检测管理办法》(建设部令弟141号)5、《铁路建设工程质量事故处理规定》(铁建设[2003])48号)6、《铁路建设工程施工企业信用评价暂行办法》(铁建设〔2009〕40号)7、《新建张唐铁路土建工程八标施工总承包合同》8、《张唐铁路工程质量管理办法》9、国家和铁道部颁布的有关技术标准、规范、规程、验收标准第四条质量方针百年大计,质量第一诚信守法,科学管理,精心施工,追求卓越。

第五条质量目标1、按照验收标准要求,检验批、分项、分部工程施工质量检验合格率达到100%;2、单位工程一次验收合格率100%;3、杜绝质量大事故;4、开通速度不低于设计目标值;5、在合理使用和正常维护条件下,路基、桥梁等工程结构的施工质量,满足设计使用寿命期内正常运营要求。

第三章质量管理体系第六条经理部及各分部,建立并不断完善质量保证体系,制定工程质量管理办法,使工程质量管理有章可循、有法可依,实行规范化、程序化管理。

第七条经理部成立以项目经理曹永宪为组长,常务副经理陈雪峰为现场组长,副书记兼副经理朱敬敬、副经理汪涛、总工程师宋海鹏为现场副组长,副总工兼安质部部长朱建法、工程部部长徐进安、中心试验室主任郑俊、物设部部长刘震宇、经理助理兼计合部部长任玉强、财务部部长郑恩、综合部部长马骥马、第一分部经理陆雪宝、第二分部经理王国平、第三分部经理赵利忠、第四分部经理陈春雷为成员的质量管理领导小组。

三标手册

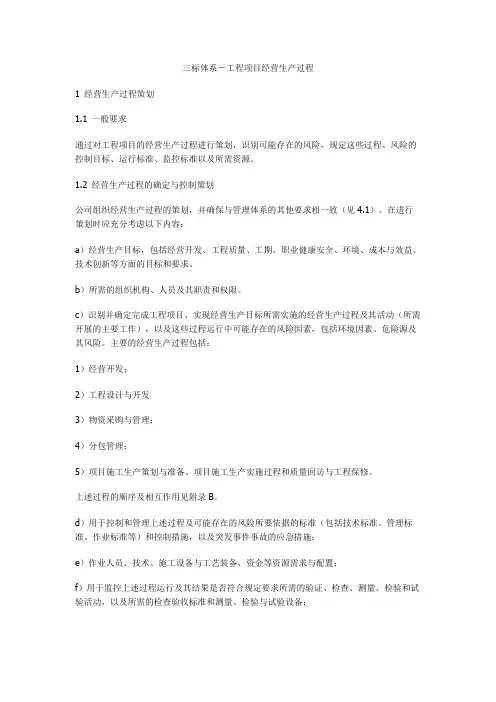

三标手册

三标体系-工程项目经营生产过程1 经营生产过程策划1.1 一般要求通过对工程项目的经营生产过程进行策划,识别可能存在的风险,规定这些过程、风险的控制目标、运行标准、监控标准以及所需资源。

1.2 经营生产过程的确定与控制策划公司组织经营生产过程的策划,并确保与管理体系的其他要求相一致(见4.1)。

在进行策划时应充分考虑以下内容:a)经营生产目标,包括经营开发、工程质量、工期、职业健康安全、环境、成本与效益、技术创新等方面的目标和要求。

b)所需的组织机构、人员及其职责和权限。

c)识别并确定完成工程项目、实现经营生产目标所需实施的经营生产过程及其活动(所需开展的主要工作),以及这些过程运行中可能存在的风险因素,包括环境因素、危险源及其风险。

主要的经营生产过程包括:1)经营开发;2)工程设计与开发3)物资采购与管理;4)分包管理;5)项目施工生产策划与准备、项目施工生产实施过程和质量回访与工程保修。

上述过程的顺序及相互作用见附录B。

d)用于控制和管理上述过程及可能存在的风险所要依据的标准(包括技术标准、管理标准、作业标准等)和控制措施,以及突发事件事故的应急措施;e)作业人员、技术、施工设备与工艺装备、资金等资源需求与配置;f)用于监控上述过程运行及其结果是否符合规定要求所需的验证、检查、测量、检验和试验活动,以及所需的检查验收标准和测量、检验与试验设备;g)信息收集与传递要求、与建设单位及其它相关方沟通方式、违规事件与突发事故的报告与处理;h)用于证实上述过程得到实施、结果符合规定要求所必需的记录。

1.3 环境因素、危险源及其风险的识别、评价和控制措施的确定1.3.1一般要求建立并保持《环境因素识别与评价程序》和《危险源辨识、风险评价和风险控制策划程序》,规定风险识别、评价和控制措施确定的程序、方法和职责,以确保:a)持续地对1.2条款所确定的经营生产过程中可能存在的环境因素、危险源及其风险进行识别、评价,确定所需控制措施,并确保识别、评价和控制措施的确定在活动实施之前、或影响有关活动的任何更改实施之前,主动地进行。

航务公司工程技术质量管理工作标准规范

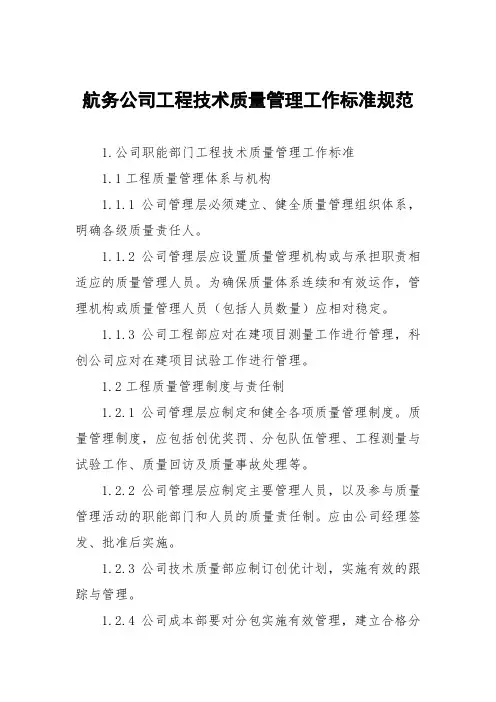

航务公司工程技术质量管理工作标准规范

航务公司工程技术质量管理工作标准规范1.公司职能部门工程技术质量管理工作标准1.1工程质量管理体系与机构1.1.1公司管理层必须建立、健全质量管理组织体系,明确各级质量责任人。

1.1.2公司管理层应设置质量管理机构或与承担职责相适应的质量管理人员。

为确保质量体系连续和有效运作,管理机构或质量管理人员(包括人员数量)应相对稳定。

1.1.3公司工程部应对在建项目测量工作进行管理,科创公司应对在建项目试验工作进行管理。

1.2工程质量管理制度与责任制1.2.1公司管理层应制定和健全各项质量管理制度。

质量管理制度,应包括创优奖罚、分包队伍管理、工程测量与试验工作、质量回访及质量事故处理等。

1.2.2公司管理层应制定主要管理人员,以及参与质量管理活动的职能部门和人员的质量责任制。

应由公司经理签发、批准后实施。

1.2.3公司技术质量部应制订创优计划,实施有效的跟踪与管理。

1.2.4公司成本部要对分包实施有效管理,建立合格分包方名录;分包合同中应列有操作性较强的质量奖罚条款。

1.2.5公司工程部应建立工程测量管理制度,科创公司应建立试验管理制度,按照制度实施管理。

1.2.6公司人力资源部应根据工程需求进行持证和上岗人员的培训。

1.2.7公司工程部应制定质量回访计划,明确责任部门、时间要求并作相应的记录。

1.2.8质量事故发生后,应严格按《航务公司工程技术质量管理办法》中质量事故相关条款及时处理、上报公司。

1.3工程质量检查与例会1.3.1公司技术质量部应建立质量检查制度,每季度一次,由公司总工程师带队,相关部门参加。

1.3.2质量检查应留有相应的检查记录。

对发现的问题,要提出整改要求,并有反馈验证记录。

1.3.3应由公司总工程师主持,技术质量部具体组织召开质量工作季度例会。

对质量现况进行评价、总结;对检查中发现的问题进行剖析;对好的经验进行交流、推广;布置下一阶段工作。

1.4工程质量管理考核与总结1.4.1公司技术质量部应建立、健全质量管理考核制度,对有关单位和项目部进行质量管理和考核。

工程质量管理基础作业指导书

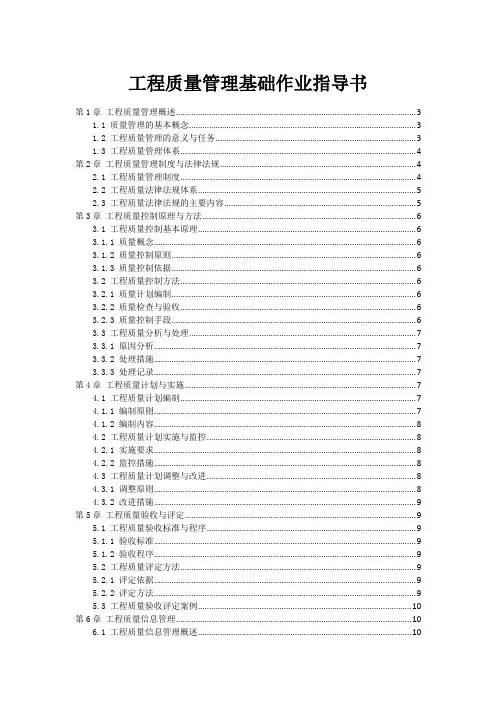

工程质量管理基础作业指导书

工程质量管理基础作业指导书第1章工程质量管理概述 (3)1.1 质量管理的基本概念 (3)1.2 工程质量管理的意义与任务 (3)1.3 工程质量管理体系 (4)第2章工程质量管理制度与法律法规 (4)2.1 工程质量管理制度 (4)2.2 工程质量法律法规体系 (5)2.3 工程质量法律法规的主要内容 (5)第3章工程质量控制原理与方法 (6)3.1 工程质量控制基本原理 (6)3.1.1 质量概念 (6)3.1.2 质量控制原则 (6)3.1.3 质量控制依据 (6)3.2 工程质量控制方法 (6)3.2.1 质量计划编制 (6)3.2.2 质量检查与验收 (6)3.2.3 质量控制手段 (6)3.3 工程质量分析与处理 (7)3.3.1 原因分析 (7)3.3.2 处理措施 (7)3.3.3 处理记录 (7)第4章工程质量计划与实施 (7)4.1 工程质量计划编制 (7)4.1.1 编制原则 (7)4.1.2 编制内容 (8)4.2 工程质量计划实施与监控 (8)4.2.1 实施要求 (8)4.2.2 监控措施 (8)4.3 工程质量计划调整与改进 (8)4.3.1 调整原则 (8)4.3.2 改进措施 (9)第5章工程质量验收与评定 (9)5.1 工程质量验收标准与程序 (9)5.1.1 验收标准 (9)5.1.2 验收程序 (9)5.2 工程质量评定方法 (9)5.2.1 评定依据 (9)5.2.2 评定方法 (9)5.3 工程质量验收评定案例 (10)第6章工程质量信息管理 (10)6.1 工程质量信息管理概述 (10)6.2 工程质量信息收集与处理 (10)6.2.1 工程质量信息收集 (10)6.2.2 工程质量信息处理 (11)6.3 工程质量信息应用与共享 (11)6.3.1 工程质量信息应用 (11)6.3.2 工程质量信息共享 (11)第7章工程质量风险管理 (12)7.1 工程质量风险管理概述 (12)7.2 工程质量风险识别与评估 (12)7.2.1 工程质量风险识别 (12)7.2.2 工程质量风险评估 (12)7.3 工程质量风险应对与监控 (12)7.3.1 工程质量风险应对 (13)7.3.2 工程质量风险监控 (13)第8章工程质量改进措施与方法 (13)8.1 工程质量改进基本原理 (13)8.1.1 质量改进的内涵 (13)8.1.2 质量改进的原则 (13)8.1.3 质量改进的步骤 (14)8.2 工程质量改进措施 (14)8.2.1 组织措施 (14)8.2.2 技术措施 (14)8.2.3 管理措施 (14)8.3 工程质量改进案例分析 (14)第9章工程质量教育与培训 (15)9.1 工程质量教育的重要性 (15)9.1.1 提高工程参建人员的质量意识 (15)9.1.2 增强工程质量管理的有效性 (15)9.1.3 促进工程质量的持续改进 (15)9.2 工程质量教育培训内容与方法 (15)9.2.1 工程质量教育培训内容 (15)9.2.2 工程质量教育培训方法 (16)9.3 工程质量教育培训组织实施 (16)9.3.1 制定工程质量教育培训计划 (16)9.3.2 组织实施工程质量教育培训 (16)9.3.3 考核评价 (16)9.3.4 持续改进 (16)第10章工程质量管理体系认证与监督 (16)10.1 工程质量管理体系认证概述 (16)10.1.1 认证的概念 (16)10.1.2 认证的依据 (17)10.1.3 认证的范围 (17)10.2 工程质量管理体系认证程序 (17)10.2.1 认证申请 (17)10.2.2 文件审查 (17)10.2.3 现场审核 (17)10.2.4 审核报告与认证结论 (17)10.2.5 认证注册 (17)10.3 工程质量管理体系监督与持续改进 (17)10.3.1 监督审核 (17)10.3.2 再认证 (18)10.3.3 持续改进 (18)第1章工程质量管理概述1.1 质量管理的基本概念质量管理是一种以质量为中心的管理理念和方法,旨在指导企业或组织通过一系列规划、控制、保证和改进活动,实现产品或服务质量的目标。

中国交通建设股份有限公司工程技术方案管理办法(试行)

中国交通建设股份有限公司工程技术方案管理办法(试行)

中国交通建设股份有限公司工程技术方案管理办法(试行)第一章总则第一条为加强对中国交通建设股份有限公司(以下简称“中国交建”)所属企业技术复杂、难度和危险性较大的工程项目管理,明确工程技术方案(以下简称“技术方案”)的编制内容,规范专家论证程序,明确审批程序,确保技术方案先进适用,努力提高效率,提升技术和工艺水平,积极防范和遏制生产安全事故和质量病害的发生,依据国家有关法律法规,结合公司实际,制定本办法。

第二条本办法适用于港航工程、公路工程、轨道交通工程、铁路工程、房建工程、市政工程、海洋工程以及其他中国交建经营业务涉及的工程专业领域。

第三条本办法所指的技术方案是指设计单位在确定设计方案时针对特殊结构和关键部位单独编制的设计技术方案;港航平面布置及主要工艺流程;公路、铁路、城市轨道交通线路确定;河道河势、航道演变分析、航道整治原则、高层建筑及大型钢结构设计技术方案、市政工程总体设计技术方案等,以及施工单位在编制施工组织(总)设计的基础上,针对技术工艺复杂、施工难度和危险性较大的分部分项工程单独编制的施工技术方案以及相应的工艺细则。

第四条本办法为中国交建内部对技术方案的管理规定。

除此之外,设计施工单位的工程项目合同履行主体应根据有关国家、行业、地方政府和项目业主的有关法律法规及合同要求,进行有关技术方案的编制和履行报批手续,并承担相应的法律责任。

第二章技术方案等级分类第五条设计技术方案分类(I-III类符合其中一条即可):I类:(一)地质、水文、气象环境等自然条件特别复杂,结构特别复杂,技术难度特别大。

(二)中国交建范围内尚未接触到的新技术、新结构、新材料,现行规范标准不能覆盖的。

(三)国家级重点工程,规模特别大,同一种结构或技术在项目中反复多次应用,且可能存在大的安全和质量病害风险的。

II类:(一)地质、水文、气象环境等自然条件复杂,结构复杂,技术难度大。

(二)二级子(分)公司范围内尚未接触到的新技术、新结构、新材料,现行规范标准不能完全覆盖的.(三)省部级重点工程,规模大,同一种结构或技术在项目中反复多次应用,且可能存在较大安全和质量病害风险的。

质量控制标准作业指导书

质量控制标准作业指导书

质量控制标准作业指导书第1章质量控制概述 (4)1.1 质量控制的基本概念 (4)1.2 质量控制的目标和原则 (4)1.2.1 目标 (4)1.2.2 原则 (4)1.3 质量控制体系的构建 (5)1.3.1 建立质量控制组织架构 (5)1.3.2 制定质量控制制度 (5)1.3.3 培训与教育 (5)1.3.4 质量控制流程设计 (5)1.3.5 质量检验与监控 (5)1.3.6 质量改进 (5)1.3.7 质量管理体系认证 (5)第2章质量控制组织结构 (5)2.1 质量控制部门的职能与设置 (5)2.1.1 职能概述 (5)2.1.2 部门设置 (6)2.2 质量控制人员的职责与权限 (6)2.2.1 质量控制经理 (6)2.2.2 质量工程师 (6)2.2.3 质量检验员 (6)2.2.4 质量改进专员 (6)2.3 质量控制团队的协作与沟通 (7)2.3.1 团队协作 (7)2.3.2 沟通交流 (7)第3章质量控制流程 (7)3.1 质量计划制定 (7)3.1.1 收集相关信息 (7)3.1.2 确定质量控制目标 (7)3.1.3 制定质量控制措施 (7)3.1.4 编制质量计划 (7)3.2 质量控制点的设置 (7)3.2.1 确定关键过程 (8)3.2.2 确定关键控制参数 (8)3.2.3 设置质量控制点 (8)3.2.4 质量控制点管理 (8)3.3 质量控制流程的执行与监督 (8)3.3.1 质量控制流程执行 (8)3.3.2 质量数据收集与分析 (8)3.3.3 质量问题追溯与整改 (8)3.3.4 质量控制流程监督 (8)第4章质量控制工具与方法 (8)4.1 质量控制图表 (8)4.1.1 概述 (8)4.1.2 类型 (9)4.1.3 应用步骤 (9)4.2 常见质量控制方法 (9)4.2.1 鱼骨图 (9)4.2.2 检查表 (9)4.2.3 流程图 (9)4.2.4 持续改进 (9)4.3 质量改进案例分析 (10)4.3.1 案例背景 (10)4.3.2 问题分析 (10)4.3.3 改进措施 (10)4.3.4 改进效果 (10)第5章设计质量控制 (10)5.1 设计阶段的质量控制策略 (10)5.1.1 设计策划 (10)5.1.2 设计输入 (10)5.1.3 设计过程控制 (10)5.1.4 设计输出 (10)5.2 设计评审与验证 (11)5.2.1 设计评审 (11)5.2.2 设计验证 (11)5.3 设计变更管理 (11)5.3.1 设计变更原因 (11)5.3.2 设计变更流程 (11)5.3.3 设计变更控制 (11)第6章供应商质量控制 (11)6.1 供应商选择与评估 (11)6.1.1 选择标准 (11)6.1.2 评估流程 (12)6.2 供应商质量控制协议 (12)6.2.1 质量要求 (12)6.2.2 质量保证措施 (12)6.2.3 违约责任 (12)6.3 供应商质量改进 (12)6.3.1 持续改进 (12)6.3.2 改进措施 (12)6.3.3 合作与沟通 (13)第7章生产过程质量控制 (13)7.1 生产过程控制要点 (13)7.1.1 工艺流程控制:严格遵循工艺规程,保证生产过程中各环节工艺参数稳定,对关7.1.2 原材料控制:对原材料进行严格检验,保证原材料质量符合标准要求,避免因原材料问题影响产品质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中交三航二公司关于《中交三航局有限公司(项目部)指导手册(试行)2 项目部工程技术质量管理工作标准2.0 公司工程技术质量管理工作基本要求公司实现了工程施工策划后, 公司技术部通过对项目部进行工程技术质量管 理工作书面交底,实现工程技术质量管理策划。

项目部应按“交底”要求及时编 制、报审、报备有关文件资料,并加以保存。

作业指导:1、项目部接受“交底”后,应与公司技术部建立质量管理信息渠道。

用表 12、项目部应按“交底”要求,认真编制、报备工程技术质量管理工作计划 基层单位应于当年 12 月份报备当年度工程技术质量管理工作总结及下年度工 程技术质量管理工作计划) 。

工程技术质量管理工作计划应包括以下主要章节。

管理措施(体系、目标、制度、测量、材料、试验、 QC 分包等)技术措施(重要部位、关键工序、新技术、新工艺、新材料等)质量通病防治计划书确定通病名称、进行原因分析、采取防治措施、制定时间节点,对质量通 病防治应按计划时间节点落实措施,对防治结果要及时总结,并形成书面文字 材料报公司技术部。

5)工程施工潜在质量隐患辨识及预防措施计划书对关键部位或主要工序潜在质量隐患辨识(它可能是设计、施工、管理、 地质、环境、设备等因素的潜在质量隐患) ,制定相应的预防措施,并落实责任 部门(人),进行跟踪和验证。

项目部应留存实施、跟踪、验证的相关记录,并 将验证结果报公司技术部。

3、项目部应对本工程所用的施工规范和质量检验评定标准进行辨识,及时 申领适用的有效版本。

项目部应持有一套完整的施工规范和质量检验评定标准。

用表 2-1 、表 2-24、项目部在工程开工前应按设计文件和相应的工程质量检验评定标准进行工程技术质量管理工作标准》作业指 1)工程概况 2) 3工程项目单位工程、分部工程、分项工程的划分,经公司技术部初审后,报请相关单位批准,并报公司技术部备案。

用表32.1工程技术质量管理制度2.1.1质量管理组织体系与责任制2.1.1.1项目部应有健全的质量管理组织体系和质量保证体系(含分包)。

明确各级质量责任人。

并以框图明示。

作业指导:项目部应将“质量管理组织体系和质量管理保证体系”框架图上墙于项目部主要场所。

对“体系”中的相关责任人,按以下要求留存资料文件。

⑴ 项目经理、项目副经理、项目总工应有上级单位聘任文件。

⑵ 项目部应对所属有关部门的质量责任人用书面形式进行确认,并报分公司质量主管部门备案。

作业指导:用表4-1⑶ 质量管理组织体系中各级质量责任人在施工过程中发生变化,项目部应及时进行变更,并存留相应变更资料报备和备查。

作业指导:用表4-2原由上级单位任命的质量责任人,因工作变动调离而重新任命的质量责任人应有上级单位重新任命的相应质量责任人的任命文件。

2.1.1.2项目部应建立与质量管理活动相关的人员持证情况台帐。

⑴ 质量管理持证人员应包括:项目经理、项目副经理、项目总工、施工员、质量员。

⑵ 人员持证情况台帐应记录以下信息:姓名、部门(岗位)、持证名称、持证编号、有效期限等。

作业指导:1、持证人员还应包括试验取样员2、留存相关证件复印件备查3、人员变动应在备注栏注明4、用表52.1.1.3项目部应根据分公司质量责任制的总体要求,制定本单位的质量责任制,并由项目经理签发批准实施。

作业指导:用表62.1.2质量考核、分包管理及质量回访2.1.2.1项目部应制定相应的质量考核办法。

作业指导:质量考核办法应明确考核对象、内容、标准、办法等可操作性条款。

质量考核应每月进行一次。

2.1.2.2项目部应依据所制定的质量考核办法,实施质量考核,建立奖罚台帐。

作业指导:奖罚台帐应有:1、考核对象:项目部质量保证组织体系中的职能部门及个人2、考核内容:项目部质量考核办法所规定的内容3、考核结果:项目部质量考核办法所规定的考核标准4、考核意见:项目部质量考核办法所规定的奖(罚)制度5、相应的支撑性材料6、用表72.1.2.3 项目部应保留有效的合格分承包方名册。

作业指导:1、有效合格分承包商名册与经营部门沟通索取。

2、项目部应将承建本工程的合格分承包商在“名册”上标注明显标记。

2.1.2.4项目部应根据分公司分包工程质量管理办法总体要求制定或补充规定分包队伍管理办法或制度。

2.1.2.5分包施工合同应有可操作的质量条款或另行签订补充质量协议。

作业指导:1、所有分包工程必须另行签订补充质量协议(工地临时设施或100 万元以下零星项目可办理“分包质量备案” )。

2、签订分包施工合同补充质量协议或备案登记,应由项目部质量部门初审,并在右上角加盖公司核发的编号章,经项目总工签字后,提交公司技术部办理相关手续。

3、项目部对未能及时签订分包施工合同及补充质量协议书,但实际进入现场施工的分承包商,应及时签发“中交三航二公司分包工程质量管理告知书” 。

4、项目部应在主体工程或关键部位开工前,对相关分承包商进行分包工程质量管理和控制要点书面交底(如公司、项目部有关分包工程的管理规定及桩基工程、模板工程、钢筋工程、砼工程和关键部位的控制要点)2.1.2.6项目部应依据分包工程管理办法、补充质量协议实施分包工程管理,建立管理台帐,包括:(1)合格分承包方名册。

作业指导:建立在建分承包商索引名录。

用表8(2)分包施工合同或补充质量协议作业指导:用表9-1、表9-2、表9-3(3)分包工程处罚记录台帐作业指导:用表10-1、表10-2 、表10-3(4)分包工程(完工)质量评估意见作业指导:1、分包工程质量评估分在建分包工程质量评估和完工分包工程质量评估二种形式。

2、分包工程质量评估主要以分包工程实体质量和分包方质量诚信度进行综合量化打分。

3、分包工程质量评估综合量化打分标准好:( 90~95分)、较好:( 85~89分)、一般:(70~84 分)、较差:(60~69分)、 差(60 以下)4、在建分包工程质量评估1)项目部(单位)应对承建本工程的分包方及分包工程质量每季度进行一次综合量化打分评估。

用表 11-22)项目部(单位)对综合量化打分评估为“一般、较差、差”或得分最低的分包方应采用以下管理措施。

1) 综合量化打分评估为“一般” :项目总工(技术副主任)应对分包方进 行约谈,告知该分包方的季度评估结果,提出改进意见。

用表 11-32)综合量化打分评估为“较差”或得分最低者:除了进行约谈外,项目总工(技术副主任)有权作出暂缓支付该分包方进度款的决定。

3)综合量化打分评估为“差” :项目总工(技术副主任)除了进行约谈外,有权作出责令停工整改,按签订的分包质量协议作出处罚,暂缓支付该分包方 进度款的决定。

4)暂缓支付分包方进度款的程序:项目总工(技术副主任)以书面报告形式,通过公司技术部报请公司总工程师批示同意后通知财务部门执行。

5)项目总工(技术副主任)应对作出的“暂缓”支付分包方进度款的决定建工程质量状况(季度)分析报告”一并报公司技术部。

用表 11-15、分包工程完工质量评估意见项目部对已完工的分包工程质量按本条文作业指导 3 标准进行评估打分, 并作为分包工程决算依据之一。

用表 11-4进行跟踪管理,适时对其重新进行评估, 如重新评估综合量化打分在 85 分以上 (包括 85 分 ),项目总工(技术副主任) 公司总工程师批准,对该分包方“暂应及时书面报告,通过公司技术部报请 支付进度款解禁。

6)项目部应将在建分包工程质量 季度)评估得分情况进行汇总, 并随“在5)作业指导:分包工程质量管理和控制要点交底书。

用表11-5以上(2)~(5)按分包方为单位,建立分包管理台帐。

2.1.2.7项目部应根据中交三航局、分公司主管部门下达的售中回访计划,及时实施回访,并将回访记录反馈分公司主管部门。

如通过回访,顾客满意度低于90%,应分析原因、制订措施,并以书面形式报分公司主管部门。

项目部要通过措施落实,重新实施回访。

作业指导:公司下达的回访计划按“中交三航二公司过程质量回访记录”实施回访;用表12-1局下达的回访计划按“中交三航局有限公司回访记录表”实施回访。

用表12-2 2.1.3工程创优与QC小组活动2.1.3.1计划创优的工程应填写工程质量创优计划申请表,编制工程创优计划书,报分公司质量主管部门备案。

作业指导:用表132.1.3.2项目部应组织职工开展技术质量方面QC活动,计划创优工程,必须开展QC活动,并取得成果。

明确课题后及时填写质量管理小组注册登记表,并报分公司分管部门注册登记。

作业指导:用表142.1.3.3质量管理QC小组要有活动、有成果。

QC舌动应填写标准的QC小组PDCA 循环活动记录。

作业指导:用表152.2质量管理基础工作2.2.1设计图纸的会审与工程开(交)工手续2.2.1.1施工前,应组织有关人员对设计图纸进行会审,并形成书面的设计图纸会审记录。

设计交底时提出对设计文件的意见或建议,项目部必须保存设计交底会议记录。

作业指导:设计图纸会审记录中的意见或建议,在设计交底会议纪要中必须有相应回复。

用表162.2.1.2工程项目开工前,必须办理开工手续,填写开工报告并加以保存。

作业指导:用表172.2.1.3工程项目交工前,项目部应向分公司质量主管部门书面提出内部验收申请报告,经分公司质量主管部门组织有关部门进行验收,且符合竣工验收条件,由项目部办理竣工手续,填写竣工报告并加以保管。

作业指导:提交内部验收申请报告时须同时提交单位工程、分部工程、分项工程质量评定统计。

办理竣工手续时须同时填写竣工报告及交工验收证书。

用表18、表19、表20、表212.2.2施工组织设计的编制、审批2.2.2.1开工前应编制施工组织设计、办妥审批手续,具体要求可按三航局施工组织设计管理办法(三航工发[2006]416 号)文件执行。

作业指导:项目部应在工程项目开工前编报施工组织设计(分项方案),报审时须提交施工组织设计(分项方案)报审表及施工组织设计(分项方案)书面文本二份和电子文本一份。

用表222.2.2.2施工组织设计应按中交三航局关于施工组织设计通用文本(三航工发[2006]416 号)的要求编写。

由于特殊情况不能按要求编报施工组织设计时,应按施工主要顺序分别编报各分项工程施工组织设计(方案),待条件具备时,仍要求编报整个工程的施工组织设计。

2.2.2.3施工组织设计应明确所执行的规范、质量检验评定标准。

2.2.2.4施工组织设计中对量大面广,影响大的分项工程要明确进行典型施工,在工序流程上应明确关键工序或薄弱环节的质量控制点,明确施工技术保证措施和管理措施。

2.2.2.5施工中必须严格按已批准的施工组织设计进行施工,如因施工条件有较大变化,需变更原施工组织设计时,必须重新编制并报批。
