图纸会审《市政施工图设计》有关问题汇总

合集下载

施工图纸会审的相关规定

施工图纸会审的相关规定

施工图纸会审规定1. 目的规范施工图纸会审工作,确保施工人员充分领会设计意图,熟悉设计内容,正确地按图施工,避免返工浪费,使施工质量达到规定要求。

2. 适用范围本公司承接的建筑、安装工程施工图纸的会审工作。

3.编制依据《质量手册》BPCC-QA-B-1999《电力建设工程技术管理制度》电力工业部电力建设总局1980年4.职责4.1项目经理部/施工单位技术管理部门负责图纸会审的管理。

(施工单位指单独承担工程项目的公司直属二级机构)4.2项目经理部/施工单位总工组织技术处(科、组)及工地专责工程师、班组技术员参加由业主主持的施工图纸综合会审。

4.3工地(队)专责工程师主持系统会审,参加人员有:工地主任、班组技术人员、工地质检员、班组长,必要时可邀请调试人员及有关管理部门的技术人员参加,可行时邀请设计代表、业主代表参加。

4.4班组技术员主持专业会审,参加人员为:施工班组人员,可行时邀请设计代表参加。

5.管理规定5.1施工图纸会审分专业会审、系统会审和综合会审,会审时间安排如下:a. 专业会审:最初级会审,应安排在系统会审之前进行,发现问题交系统会审时解决。

b. 系统会审:安排在综合会审之前进行,发现问题汇总后交综合会审审定。

c. 综合会审:在单位工程开工前完成,会审中发现问题在会议上协商解决,由设计单位统一提出设计变更通知单发送有关单位。

5.2图纸会审前,主持部门或主持人应事先通知参加人员熟悉图纸,准备意见,进行必要的核对和计算工作.5.3综合会审由项目经理部/施工单位技术处(科、组)作出详细图纸会审记录,存档备查。

技术处(科、组)应妥善保管业主方整理的综合会审纪要。

5.4系统会审和专业会审由主持人做好详细记录,整理会审纪要,报项目经理部/施工单位技术处(科、组)。

5.5 对外协件加工用图纸的会审仍执行本规定,由各工地专责工程师组织。

5.6 如时间安排紧张,专业会审可和系统会审合并进行。

5.7 小型工程的图纸会审可合并为一次,即综合会审。

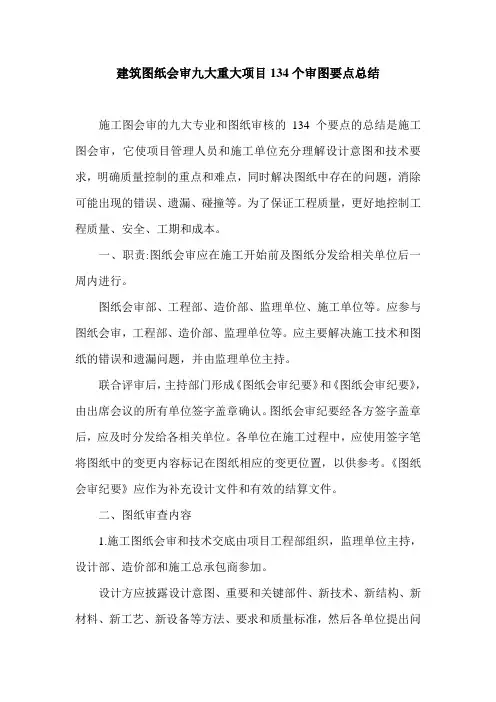

建筑图纸会审九大重大项目134个审图要点总结.doc

建筑图纸会审九大重大项目134个审图要点总结.doc

建筑图纸会审九大重大项目134个审图要点总结施工图会审的九大专业和图纸审核的134个要点的总结是施工图会审,它使项目管理人员和施工单位充分理解设计意图和技术要求,明确质量控制的重点和难点,同时解决图纸中存在的问题,消除可能出现的错误、遗漏、碰撞等。

为了保证工程质量,更好地控制工程质量、安全、工期和成本。

一、职责:图纸会审应在施工开始前及图纸分发给相关单位后一周内进行。

图纸会审部、工程部、造价部、监理单位、施工单位等。

应参与图纸会审,工程部、造价部、监理单位等。

应主要解决施工技术和图纸的错误和遗漏问题,并由监理单位主持。

联合评审后,主持部门形成《图纸会审纪要》和《图纸会审纪要》,由出席会议的所有单位签字盖章确认。

图纸会审纪要经各方签字盖章后,应及时分发给各相关单位。

各单位在施工过程中,应使用签字笔将图纸中的变更内容标记在图纸相应的变更位置,以供参考。

《图纸会审纪要》应作为补充设计文件和有效的结算文件。

二、图纸审查内容1.施工图纸会审和技术交底由项目工程部组织,监理单位主持,设计部、造价部和施工总承包商参加。

设计方应披露设计意图、重要和关键部件、新技术、新结构、新材料、新工艺、新设备等方法、要求和质量标准,然后各单位提出问题进行联合审查。

2、工程部、设计部要检查工程部的图纸,设计部必须认真检查专业图纸。

目的是了解设计意图,熟悉施工图纸,找出可能存在的问题,以便在设计技术交底和图纸会审时提出并解决,确保施工顺利进行。

3.所有相关部门和单位应检查图纸。

各有关部门和单位在检查施工图纸的基础上,在图纸会审中提出施工图纸中的错误、遗漏、冲突和不足等问题,由设计单位解决。

施工承包商在收到施工图设计文件后,应对图纸进行全面、详细的审查(如地基处理是否合理,建筑结构是否合理,专业设计之间是否有矛盾,是否有交叉碰撞和未通过,图纸是否有错误或遗漏等)。

),编制图纸会审问题清单,以电子和纸质形式提交给项目部,项目部统一汇总后提交给设计单位。

住房和城乡建设部关于实施《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》有关问题的通知

住房和城乡建设部关于实施《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》有关问题的通知

住房和城乡建设部关于实施《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》有关问题的通知文章属性•【制定机关】住房和城乡建设部•【公布日期】2013.07.23•【文号】建质[2013]111号•【施行日期】2013.07.23•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文住房和城乡建设部关于实施《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》有关问题的通知(建质〔2013〕111号)各省、自治区住房城乡建设厅,直辖市建委(规划委、建交委):为贯彻实施《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》(住房城乡建设部令第13号,以下简称部令),现将有关问题通知如下:一、关于审查机构的数量1.审查机构数量应当结合本行政区域内的建设规模确定。

其中,各直辖市、副省级域市、地级市房屋建筑工程施工图审查机构数量应根据其前三年平均完成的施工图审查面积数确定,每500~1000万平方米设1个。

2.省、自治区、直辖市住房城乡建设主管部门要根据审查机构数量确定原则,对本行政区域内所需的房屋建筑工程施工图审查机构数量进行测算(确有必要时,可在总量不变的情况下调整审查机构布局)。

完成测算后请于2013年8月30日前将测算表(见附件1)报住房城乡建设部。

二、关于审查机构的确定3.在总量控制的前提下,各省、自治区、直辖市住房城乡建设主管部门要严格按照部令规定的审查机构条件开展审查机构确定工作,并于2013年12月31日前将审查机构名录报住房城乡建设部备案(备案表见附件2)。

在符合部令规定标准的前提下,各省、自治区、直辖市住房城乡建设主管部门可根据本行政区域内实际情况,细化审查机构确定标准。

4.申请审查机构时,申请单位应当提供审查人员从业经历、业绩、执业资格的相关证明以及近5年内未因违反工程建设法律法规和强制性标准受到行政处罚的个人承诺书、本单位聘用合同、社保证明(已办理退休手续的审查人员提供退休证明)等材料。

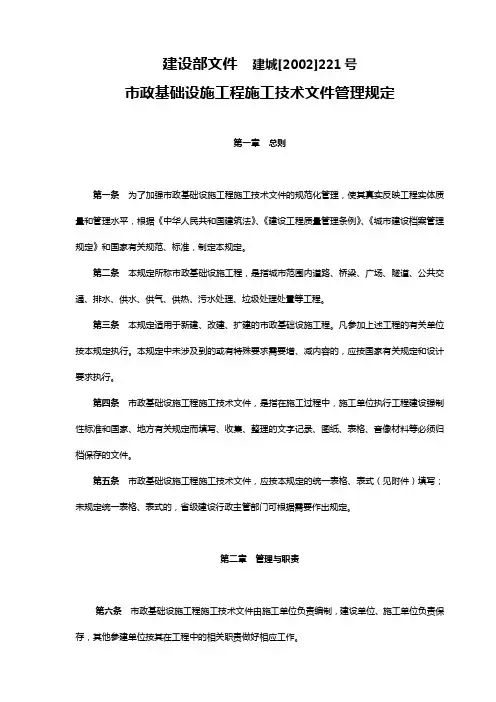

建设部关于《市政基础设施施工》的有关规定

建设部关于《市政基础设施施工》的有关规定

建设部文件建城[2002]221号市政基础设施工程施工技术文件管理规定第一章总则第一条为了加强市政基础设施工程施工技术文件的规范化管理,使其真实反映工程实体质量和管理水平,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《城市建设档案管理规定》和国家有关规范、标准,制定本规定。

第二条本规定所称市政基础设施工程,是指城市范围内道路、桥梁、广场、隧道、公共交通、排水、供水、供气、供热、污水处理、垃圾处理处臵等工程。

第三条本规定适用于新建、改建、扩建的市政基础设施工程。

凡参加上述工程的有关单位按本规定执行。

本规定中未涉及到的或有特殊要求需要增、减内容的,应按国家有关规定和设计要求执行。

第四条市政基础设施工程施工技术文件,是指在施工过程中,施工单位执行工程建设强制性标准和国家、地方有关规定而填写、收集、整理的文字记录、图纸、表格、音像材料等必须归档保存的文件。

第五条市政基础设施工程施工技术文件,应按本规定的统一表格、表式(见附件)填写;未规定统一表格、表式的,省级建设行政主管部门可根据需要作出规定。

第二章管理与职责第六条市政基础设施工程施工技术文件由施工单位负责编制,建设单位、施工单位负责保存,其他参建单位按其在工程中的相关职责做好相应工作。

建设单位应按《建设工程文件归档整理规范》(GB/T50328—2001)的要求,于工程竣工验收后三个月内报送当地城建档案管理机构。

第七条实行总承包的工程项目,由总承包单位负责汇集、整理各分包单位编制的有关施工技术文件。

第八条市政基础设施工程施工技术文件应随工程进度及时整理,所需表格应按本规定中的要求认真填写、字迹清楚、项目齐全、记录准确、完整真实。

第九条市政基础设施工程施工技术文件中,应由各岗位责任人签认的,必须由本人签字(不得盖图章或由他人代签)。

工程竣工,文件组卷成册后必须由单位技术负责人和法人代表或法人委托人签字并加盖单位公章。

第十条建设单位与施工单位在签订施工合同时,应对施工技术文件的编制要求和移交期限做出明确的规定。

建筑工程施工图审查常见问题

建筑工程施工图审查常见问题
按规定在施工图上加盖相应的图章和签字; (四)其他法律、法规、规章规定必须审查的内容。
《福建省房屋建筑和市政基础设施工程施工图 设计文件审查管理实施细则》 (闽建设[2019]51号)
第十三条 审查机构应当对施工图审查下列内容: (一)是否符合工程建设强制性标准; (二)地基基础和主体结构的安全性; (三)勘察设计单位是否越级或超范围承接业务; (四)勘察设计企业和注册执业人员以及相关人员是否 按规定在施工图上加盖相应的图章和签字; (五)其他法律、法规、规章规定必须审查的内容。
《民用建筑节能条例》
(国务院令第530号)
第十一条 国家推广使用民用建筑节能的新技术、新工 艺、新材料和新设备,限制使用或者禁止使用能源消耗高 的技术、工艺、材料和设备。
建设单位、设计单位、施工单位不得在建筑活动中使用 列入禁止使用目录的技术、工艺、材料和设备。
第十三条 施工图设计文件审查机构应当按照民用建筑 节能强制性标准对施工图设计文件进行审查。
四、其他政策性审查内容 1、重大设计变更: ①《福建省建设厅关于建筑工程施工图审查后
勘察设计变更有关问题的通知》(闽建设[2019]10号)
②《关于加强施工图设计文件修改变更管理的 通知》(闽建设[2019]17号)
《福建省建设厅关于建筑工程施工图审查后勘察设计变更
有关问题的通知》(闽建设[2019]10号) 对已经审查的勘察设计文件进行变更时,凡涉及工程建 设标准强制性条文以及进行下列变更时,均应视为重大变 更。 (1) 改变建筑规模(如:增加层数、建筑面积,改变层 高、建筑高度等),改变建筑标准(如:增设中央空调系 统等); (2) 改变建筑物的使用性质、使用功能; (3) 改变建筑平面形状和尺寸; (4) 改变建筑的墙体材料、幕墙面积,使建筑物的节能 性能及室内环境污染控制发生变化的; (5) 改变外立面,并涉及主体结构的改变; (6) 增加或减少楼梯、电梯的数量和形式; (7) 改变消防设施、防火分区等。

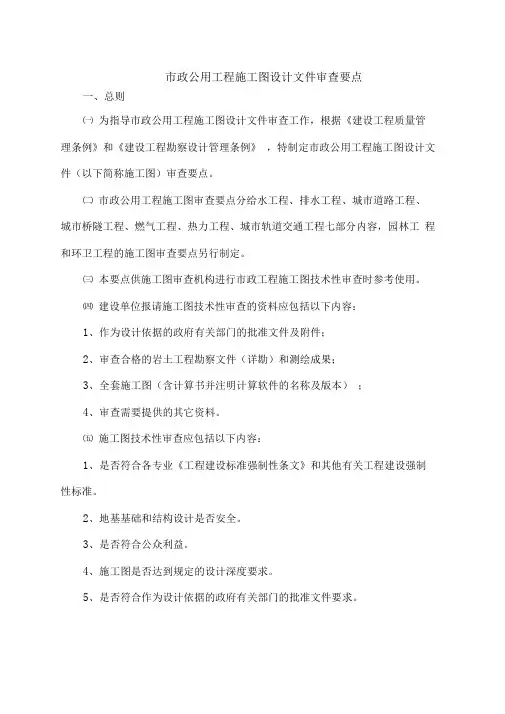

《市政公用工程施工图设计文件审查要点》

《市政公用工程施工图设计文件审查要点》

市政公用工程施工图设计文件审查要点一、总则㈠为指导市政公用工程施工图设计文件审查工作,根据《建设工程质量管理条例》和《建设工程勘察设计管理条例》,特制定市政公用工程施工图设计文件(以下简称施工图)审查要点。

㈡市政公用工程施工图审查要点分给水工程、排水工程、城市道路工程、城市桥隧工程、燃气工程、热力工程、城市轨道交通工程七部分内容,园林工程和环卫工程的施工图审查要点另行制定。

㈢本要点供施工图审查机构进行市政工程施工图技术性审查时参考使用。

㈣建设单位报请施工图技术性审查的资料应包括以下内容:1、作为设计依据的政府有关部门的批准文件及附件;2、审查合格的岩土工程勘察文件(详勘)和测绘成果;3、全套施工图(含计算书并注明计算软件的名称及版本);4、审查需要提供的其它资料。

㈤施工图技术性审查应包括以下内容:1、是否符合各专业《工程建设标准强制性条文》和其他有关工程建设强制性标准。

2、地基基础和结构设计是否安全。

3、是否符合公众利益。

4、施工图是否达到规定的设计深度要求。

5、是否符合作为设计依据的政府有关部门的批准文件要求。

市政公用工程施工图设计文件审查要点㈥本要点所涉及标准内容以现行规范规程内容为准。

㈦各省、自治区、直辖市人民政府建设行政主管部门可根据本地的具体情况,对本要点作出必要的补充规定。

二、审查要点(一)给水工程施工图设计文件审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点2、给水工程—结构专业审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点1、给水工程—工艺专业审查要点审查内容定项目2.结构构件的材料性能及节点构造,应符合抗震设计规范要求3.钢管、铸铁管的防腐内衬构造应明确,并应与结构计算控制变形协调一致4.砼内的碱含量应符合《混凝土硷含量限制标准》CECS5:393 的规定(注:北京市工程应符合北京市建委〔1999〕230 号文的要求)5.当钢结构和砼结构接触的环境土、水有腐蚀性时,应明确防腐措施,并应符合《工业建筑防腐蚀设计规范》GB50046的要求3、给水工程—建筑专业审查要点4、给水工程—电气专业审查要点3. 当TN-C 系统中,严禁断开PEN线,不得装设断开PEN线的任何电器。

施工图设计技术交底与图纸会审制度范文(二篇)

施工图设计技术交底与图纸会审制度范文(二篇)

施工图设计技术交底与图纸会审制度范文施工图设计技术交底与图纸会审是建筑工程施工过程中至关重要的环节,它能够有效保障施工图设计的准确性和合理性,确保施工质量和安全。

本文将从施工图设计技术交底和图纸会审制度两个方面进行阐述,以期为相关工作提供参考。

一、施工图设计技术交底1.重要性施工图设计技术交底是施工图设计的最后一个环节,也是关键的一环。

通过技术交底,可以将设计方案、施工方案等技术要求准确传达给施工单位,确保施工单位对设计图纸的理解和执行一致,避免设计与施工之间的误差。

2.内容和形式施工图设计技术交底的内容应包括但不限于以下几点:(1)设计资料的交接和解读:交底人员应向施工单位详细解读设计方案、施工方案等设计资料,明确设计的原意和要求。

(2)图纸解读:交底人员应针对施工单位的技术人员,对设计图纸进行逐图、逐页的解读,重点讲解标高、尺寸、符号、图例等内容,确保施工单位对图纸的理解准确。

(3)技术要求的明确:交底人员应明确设计图纸中的各项技术要求,包括但不限于结构、材料、工艺等方面的要求,确保施工单位能够按要求施工。

(4)安全防护措施:交底人员应向施工单位讲解施工图纸中的安全防护措施要求,提醒施工单位注意工人的人身安全和施工现场的安全。

施工图设计技术交底的形式可以采用会议、讲座、现场指导等多种形式,根据具体情况选择最为适宜的方式。

3.注意事项(1)明确责任:施工图设计技术交底应由专业技术人员负责,确保专业性和准确性。

(2)交底记录:交底过程中应编制详细的交底记录,包括交底时间、地点、人员、内容等,便于后期核查和追责。

(3)反馈与纠正:施工单位对交底内容有疑问或需要补充的地方,应及时向设计单位反馈,确保双方对设计的一致理解。

(4)沟通协调:交底人员应与施工单位保持良好的沟通协调,解决问题、协商解决方案。

二、图纸会审制度1.重要性图纸会审是针对施工图设计过程中存在的问题和难点,进行专门研讨和讨论的一种方式。

建筑图纸会审9大专业134个图纸核查要点汇总

建筑图纸会审9大专业134个图纸核查要点汇总

建筑图纸会审9大专业、134个图纸核查要点汇总图纸会审是使项目管理人员及施工单位充分了解设计意图和技术要求,明确质量控制的重点和难点,同时解决图纸中存在的问题,消除可能存在的错漏碰缺等,以确保工程质量,使项目质量、安全、工期、成本能够得到更好的控制。

一、职责图纸会审在开工前进行,在图纸发放到各相关单位后一周内进行会审。

图纸会审由设计部、工程部、成本部、监理单位、施工单位等参加,主要解决施工工艺及图纸错漏上的问题,由监理单位主持。

会审结束后,主持部门应形成《图纸会审纪要》,《图纸会审纪要》由到会的各单位审核无误后签字盖章确认,图纸会审纪要经相关各方签字盖章后及时发放到各相关单位,各单位要将图纸中变更的内容用签字笔标注到图纸相应变更的位置以便施工时参照,《图纸会审纪要》作为设计补充文件及有效的结算文件。

二、图纸审核内容1、施工图纸会审及技术交底由项目工程部组织,监理单位主持,设计部、成本部及施工总承包单位参加。

设计人员交底,交代设计意图、重要及关键部位,采用的新技术、新结构、新材料、新工艺和新设备等的作法、要求、达到的质量标准,然后由各单位提出问题进行会审。

2、工程部、设计部对图纸核查工程部、设计部必须对各专业图纸认真核查。

目的是达到了解设计意图,熟悉施工图纸,发现其中可能存在的问题,以便在设计技术交底和图纸会审时提出,并加以解决,确保施工顺利。

3、各相关部门及单位图纸核查各相关部门及单位在核查施工图的基础上,将施工图中出现的错、漏、碰、缺等问题在图纸会审中提出,由设计单位解决;施工总包单位在收到施工图设计文件后,应对图纸进行全面细致的审查(如地基处理是否合理,建筑与结构构造是否合理,各专业设计之间是否有矛盾是否存在交叉相碰不能通过的情况,图纸是否存在错漏等),整理成图纸会审问题清单,以电子版和纸质版两种形式提交给项目部,由项目部统一汇总后提交设计单位,由设计单位在图纸会审会议上进行图纸设计交底并对提出的问题给予口头和书面答复,监理单位负责书写整理图纸会审纪要,施工单位配合,并由项目部负责交与会各方会签。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一册《道路工程施工图设计》有关问题
1、设计总说明3.2路基设计(7)路基防护建议优化完善
(1)设计说明路基边坡不做防护设计。

为了防止边坡冲刷破坏,尤其是防止桥头台背破坏下沉,出现桥头跳车。

建议设计临时防护,并提供临时防护设计图纸,以便计量审计。

水塘区域边坡防护最好是结合内湖规划设计,一次性做好,避免重复建设,避免内湖开挖施工破坏完工道路。

(2)、设计说明淤泥厚度较大,不便挖除时,则采用其他方法进行加固处理。

建议设计图纸明确加固处理方法,最好是结合内湖规划设计,一次性做好桥头挡土墙设计和环湖道路桥下部分的设计,架梁前提前进行挡土墙打入桩基础处理,并提供加固处理设计图纸。

以便提前施工,尤其是桥头桥下,桥梁施工完毕,桥下河道通水后,基础处理将有一定困难,甚至影响桥头高填方的安全稳定。

另外一个方面,变更太多,对施工计划安排、质量安全控制、成本管理都将造成很多不利,对业主的管理也将会造成很多额外的工作难度,同时也不利于工程决算审计。

2、没有《导线控制点、水准点设计表》,建议补充设计图纸
道路工程施工图纸目录中没有导线控制点、水准点表,建议补充导线控制点、水准点表图纸,这是设计图纸文件的组成部分,建议设计补充完善。

交桩交点的书面文件和点号应与设计图纸上的导线控制点、水准点表图纸一致。

3、有路施-10《拆迁建筑物图》,但没有《拆迁建筑物工程数量设计表》
路基路段范围沿线拆迁建筑物有房屋、垃圾站、围墙、管道、供水、排水建筑物、旧桥涵、旧水井、洗车场水泥混凝土地面、村民旧路的拆除等。

没有《拆迁建筑物工程数量设计表》,建议补充完善。

4、没有《砍伐树木、挖树根工程数量设计表》
沿线树木砍伐、树根挖除工程量较大,大部分树木根部直径达30cm以上,需要大量人力、机械台班,建议补充《砍伐树木、挖树根工程数量设计表》。

5、没有沿线两边《村道改道接顺设计图纸和工程设计数量表》
沿线有水厂、村民居住区、养殖户小车、三轮等机动车出入道路,没有沿线两边村道改道接顺设计图纸,也没有村道改道接顺施工工程量。

建议设计图纸补充完善,防止村民阻工而临时变更,影响正常施工。

6、没有沿线两边《水系改道接顺设计图纸和工程设计数量表》
因修路改变了两边水系,没有沿线两边水系改道接顺设计图纸,需要对原有水系进行改道或接顺设计,防止村民阻工而临时变更,影响正常施工。

7、路施-19《清淤排水工程数量表》,水塘部位编织袋围堰不适合,建议优化设计,建议重新拟定《清淤、排水工程设计数量表》
经现场勘察,利用小木船和竹竿对路边沿线水塘进行勘察,水深1.75~3.0m深,淤泥1.0~1.5m,发现有深潭低洼区域,淤泥深度5m长竹竿无法探测到底。

一方面水太深无法码砌;二方面淤泥深编制袋围堰基脚不稳定;三方面围堰工程量大靠人工完成工期很长;四方面围堰稳定存在一定局限性,开挖后存在较大的垮塌安全危险。

建议采用机械化施工,土石围堰。

由于地下水位高,四周渗水量大,排水工程量不光现有水量,还有地下渗水甚至管涌水,建议排水工程量增加一定系数。

由于淤泥具有流动性,淤泥开挖范围不应局限于路基边坡线一定范围,而是围堰内全部可能淤泥工程量。

8、路施-21《路基防护设计图》建议进行优化设计
水塘路段边坡采用M10水泥砂浆砼水工砖进行防护不能起到较好的止水作用,而一般土质受水浸泡后,将发生物理性能变化,而影响路基稳定,甚至滑坡,并直接反射到路面,从而造成破坏。

建议结合环湖道路规划设计,设计重力式挡土墙,采用打入预制管桩进行基础处理。

并提供《挡土墙施工设计图纸》,施工将严格按设计图纸执行,避免重复开挖建设,甚至破坏新修金霞大道。

9、没有《地下空洞及引流设计图纸》建议补充
路基范围内,沿线有无数洗车场地下水井,有无数鱼池换水地下水井,这些水井深度大,已经打穿地下透水层,5寸出水管抽水机连续抽水不断流,可见这些水井出水速度快,水位高。

需要封堵或埋管引流,对软弱地段设计必要的排水盲沟。

否则,路基开挖时会自动涌水,造成施工困难。

如果处理不当,还将影响路基稳定性。

建议出水井封堵设计施工图。

10、路基地基承载力问题
由于设计反开挖换填深度有限,为了防止地基下沉,建议对地下4m以内深度范围内的地基,进行加固处理。

第二册管线设计图纸有关设计问题1:排、给水工程图纸设计问题:
⑴现有地下有给水、排水、国防光缆、通讯、煤气等管线,为防止开挖施工造成破坏等不利后果,请提供现有管线图纸及具体位置。

⑵水施-10污水管道▽28.23M河道底▽但桥梁设计图纸河床面高程▽
28.0M,管道埋深应在河床面1.2M以下。

建议跨河管道结合桥梁河道设计考虑。

水施-03文字说明穿过公园倒虹管保护,采用20 CM厚钢筋混凝土包管,不利于管道保护。

建议采用焊接钢管,设计1M厚混凝土基础后,再安装管道,然后立模板进行混凝土掩埋,二侧及管道顶部混凝土厚度不应少于50CM。

⑶设计图纸中所有检查井未设置爬梯建议全部设计爬梯,并在井盖处设置安全防护网,防止洪水冲走井盖后人员伤亡。

⑷雨水井基础底板厚度不明确,为了防止检查井墙身下沉,建议底板基础设计考虑足够的承载力,必要时打入松木桩进行地基处理。

⑸跨河倒虹吸自来水管、污水管管道靠二岸采用弯管、斜管焊接与路基管道接顺,并浇筑混凝土镇墩。

⑹水施05给水纵断面图中跨河埋管深度表示▽28-29M高程,但桥梁设计图纸河床面高程▽28.0,管道埋深应在河床面1.2M以下。

建议跨河管道结合桥梁河道设计考虑。

(7)K0+820-K0+970北侧建议增设污水管d400,防止污水排入鱼塘。

(8)下游污水管道是否>d1200,如果大于d1200,建议所有污水管道改为d1200.
2:照明工程图纸设计问题:
⑴照明工程图纸中未提到公交车站牌等待区是否采用灯箱,建议左右二则公交车站采用安装灯箱为常德市市容市貌添加光彩。

⑵设计图中没有跨河地下电力管线布置埋设设计图纸,建议采用若干Φ150MM橡胶套管,并立模浇筑混凝土埋设,混凝土包裹厚度不小于1M。

靠河二岸各设置现浇混凝土电力检查井一个,检查内壁埋设角钢爬梯。

(3)路灯过街管全部建议不少于4孔。

(4)弱电综合管群出入口可否改为12孔 110UPVC
3:管线工程图纸设计问题:
⑴建议跨河煤气管道用现浇混凝土包裹。

⑵管线工程图纸中没有煤气管道详图和管线工程量。

桥梁初步设计图纸有关问题
1、桥初-02桥位平面图与桥初-03横断面图桩基数量前后不符,横向应该为6根,图纸前后需要一致。

2、缺少桩位平面布置图和桩基坐标表。

3、桥墩立面图中,侧立面图b1、b2、c1、c2没有对应参数表。

4、桥两侧纵桥方向现浇拱圈无相应参数,请提供有关参数表。

5、缺少桥梁支座平面布置图和垫石细部大样及参数图。

请提供固定、单向、多向支座平面布置图纸和支座工程数量表。

6、缺少伸缩缝设计图纸,请提供伸缩缝有关设计图纸、参数、工程数量表,建议采用模数式伸缩缝,建议伸缩缝现浇混凝土采用C50纤维混凝土。

7、缺少桥台耳背墙设计图纸,缺少桥头搭板及挡块设计图。

8、缺少人行道管线横剖面大样图,缺少亮化照明管线预埋图。

9、缺少桩基础、承台、桥墩、桥台、拱圈、桥面等钢筋图纸及钢筋明细表。

10、缺少桥面连续设计图纸,请提供桥面铺装钢筋网设计图纸和桥墩顶连续段设计图纸。

11、缺少桥面防护栏及路灯法兰底座设计图纸。

12、缺少桥台台背填筑、桥下挡土墙、桥下挡土墙台背回填、桥头锥坡防护、桥下海漫设计图纸及工程量,建议桥下河道施工纳入桥梁施工范围,避免二次围堰和重复建设。

13、缺少桥梁涂装设计图纸及涂装工程数量表,请提供涂装设计遍数、每层涂装厚度等有关参数,请提供油漆涂料配合比参数。

建议由专业施工厂家提供色卡,颜色由业主自己选定,最后由设计出文件认定。
