雨水收集施工方案范本
雨水收集施工方案范本00

雨水收集施工方案范本00雨水收集是一种有效利用自然资源的方法,将雨水从屋顶、道路等地方收集储存并利用于灌溉、清洗等用途。
下面是一个雨水收集施工方案范本,共计1200字以上。
项目名称:雨水收集施工方案一、项目概述随着水资源的日益枯竭和环境保护的重要性日益凸显,雨水收集成为了既能够解决部分用水需求,又能够降低对自来水的依赖的有效途径。
本项目旨在设计并施工一套完善的雨水收集系统,将雨水从屋顶收集、过滤、储存、利用以满足园区灌溉、清洗等用水需求。
二、项目范围1.项目地点:本项目选址于XX园区。
2.项目目标:建造一套完整的雨水收集、储存和利用系统。
3.项目原则:遵循环保、经济、实用的原则进行设计和施工。
三、项目方案及步骤1.雨水收集a.屋顶收集:选择适宜的屋顶材料,如金属瓦、瓷砖等,以保证收集到的雨水清洁。
b.屋顶排水:将屋顶排水系统与收集系统连接,确保屋顶雨水能够顺利进入收集系统。
c.道路收集:在园区主要道路设置雨水收集槽,将道路上的雨水经过过滤后引入收集系统。
2.雨水过滤a.地面过滤装置:设置合适的地面过滤装置,如滤沙池、滤石槽等,将雨水中的杂质去除。
b.沉淀装置:设置沉淀池或雨水降速井,使雨水中的泥沙等重质杂质沉淀到底部进行固液分离。
c.过滤装置:采用流量控制装置和过滤介质,如活性炭、石英砂等,进行精细过滤,排除细菌、重金属等有害物质。
3.雨水储存a.储存设施:选用大容量的储水容器,如地下水库、水塔等,以确保雨水能够充分储存。
b.储存管理:根据雨水的实际收集情况,合理安排储存容器的使用。
c.消毒和净化:在储存过程中,对雨水进行必要的消毒和净化处理,提高水质。
4.雨水利用a.灌溉系统:将储存的雨水配备合适的灌溉系统,如喷灌、滴灌等,以满足园区绿化的水需求。
b.清洗系统:将雨水引入清洗系统,如洗车点、路面清洗等,用于清洗工作。
五、项目实施计划1.前期准备:确定项目目标、概念设计和方案、编制项目计划。
2.设计阶段:详细设计项目方案,包括收集、过滤、储存和利用各个环节。
市政雨水工程施工方案范本

市政雨水工程施工方案范本第一章绪论1.1 项目背景市政雨水工程是指由政府主导,对城市雨水进行收集、储存、排放等管理和处理的工程。
随着城市化进程的加快和人口数量的增加,城市雨水管理问题日益凸显。
为了有效地处理和管理城市雨水,减少雨水对城市环境造成的破坏,我市计划对市政雨水工程进行施工,以提升城市雨水管理的能力和水平。
1.2 项目目标本项目的目标是通过市政雨水工程的施工,实现对城市雨水的收集、储存和排放的有效管理,减少城市雨水对环境的破坏,提升城市水环境的质量,保障市民的生活和财产安全。
1.3 项目范围本项目的范围包括但不限于城市雨水收集系统、雨水排放系统、雨水储存设施、雨水处理设施等。
具体施工内容将根据具体情况进行调整。
第二章施工准备2.1 施工前的准备工作在开工前,需要对施工现场进行勘察和规划。
同时需准备相关的施工设备和材料,确保施工过程顺利进行。
另外,需要制定详细的施工计划和安全管理方案,以确保施工安全。
2.2 施工人员和技术准备在施工前,需要对施工人员进行相关的技术培训和安全教育,保证施工人员具备必要的技能和知识。
另外,需要配备足够数量和质量的施工人员和技术人员,确保施工进度和质量。
2.3 施工设备和材料准备在施工前,需要充分准备所需的施工设备和材料。
这包括挖掘机、钢筋、水泥等施工设备和材料。
同时需要对设备和材料进行检测和验收,保证其质量和可靠性。
第三章施工流程3.1 施工前期工作在施工前期,需要对施工现场进行清理和平整,并搭建相关的工程设施和安全设施。
另外,需要逐步完成相关的土地准备工作,为后期的施工创造条件。
3.2 施工中期工作在施工中期,主要进行相关的土建及结构施工。
这包括城市雨水收集系统的建设、雨水排放系统的建设、雨水储存设施的建设等。
同时需要对施工现场进行安全管理和质量管理,确保施工质量和安全,保证施工进度。
3.3 施工后期工作在施工后期,需要进行相关的设备安装和调试。
同时需要进行相关的系统检测和验收,确保设备和系统的正常运行。
2024年城市雨水收集池施工方案(公园内)

《城市公园雨水收集池施工方案》一、项目背景随着城市化进程的不断加快,水资源短缺问题日益凸显。
为了实现水资源的可持续利用,提高城市的生态环境质量,在城市公园内建设雨水收集池成为一种有效的解决方案。
本项目旨在为城市公园建设一个雨水收集池,通过收集、储存雨水,用于公园内的绿化灌溉、景观水体补充等,减少对城市自来水的依赖,降低水资源消耗,同时也有助于减轻城市排水系统的压力,防止内涝灾害的发生。
二、施工步骤1. 场地准备(1)确定雨水收集池的建设位置,应选择在地势较低、便于收集雨水的区域,同时要考虑与公园内的景观布局相协调。
(2)清理场地内的杂物、垃圾等,平整场地,确保施工场地的平整度和稳定性。
2. 基础施工(1)根据设计要求,进行基础开挖。
基础的深度和尺寸应符合设计要求,确保雨水收集池的稳定性。
(2)在基础底部铺设一层碎石垫层,厚度为 100mm,压实后进行混凝土基础浇筑。
混凝土基础的强度等级为 C25,厚度为 200mm。
(3)在混凝土基础上设置防水层,采用 SBS 防水卷材,确保雨水收集池不渗漏。
3. 主体结构施工(1)雨水收集池的主体结构采用钢筋混凝土结构。
根据设计要求,进行钢筋的绑扎和模板的安装。
(2)钢筋的规格、型号和间距应符合设计要求,钢筋的连接方式采用焊接或机械连接。
(3)模板应采用坚固、平整的材料,安装时要保证模板的垂直度和密封性,防止混凝土浇筑时出现漏浆现象。
(4)进行混凝土的浇筑。
混凝土的强度等级为 C30,采用商品混凝土,浇筑时要注意振捣密实,确保混凝土的质量。
(5)混凝土浇筑完成后,进行养护,养护时间不少于 7 天。
4. 附属设施施工(1)在雨水收集池的顶部设置检查口和通风口,检查口的尺寸应便于人员进出和设备维护,通风口的设置应保证雨水收集池内的空气流通。
(2)安装进出水管和溢流管。
进出水管的直径和材质应根据设计要求确定,安装时要保证管道的连接牢固、密封性好。
溢流管的设置应高于雨水收集池的最高水位,确保雨水收集池在暴雨时不会发生溢流。
完整版)雨水收集系统施工方案

完整版)雨水收集系统施工方案一、工程概况本工程是一项针对某个城市的道路改建工程,主要包括道路的拓宽和改善,以及新的交通信号灯的安装。
该工程旨在提高城市的交通流畅度和道路安全性。
预计施工周期为6个月。
二、施工准备1、作业条件在施工期间,需要考虑周围居民和商家的利益,尽量减少对他们的影响。
同时,需要注意施工区域的交通状况,确保施工过程中不会对交通造成过大的影响。
2、施工机具为了保证施工的高效性和质量,我们将使用最先进的施工机具和设备。
这些设备包括挖掘机、压路机、混凝土搅拌机等。
三、施工工艺流程1、测量放线在施工前,我们需要对工程区域进行测量和放线。
这将确保施工的准确性和精度。
我们将使用最先进的测量设备和技术来完成这项任务。
2、井点降水井点降水是指通过在地下挖掘井点并在井点内设置降水管道,将地下水引流至地表。
在施工过程中,应注意井点的深度和位置,以确保降水管道的安装和维护。
同时,应定期清理井点内的杂物和泥沙,以保证降水管道的畅通。
3、钢板桩支护钢板桩支护是一种常见的地下工程支护方式。
在施工过程中,应注意钢板桩的安装质量和位置,以确保支护效果。
同时,应定期检查钢板桩的腐蚀和变形情况,及时进行维修和更换。
6、混凝土垫层及模板安装施工混凝土垫层和模板的安装施工是地下工程中重要的一环。
在施工过程中,应注意混凝土的配合比和浇注质量,以确保垫层的强度和稳定性。
同时,应注意模板的安装质量和位置,以确保混凝土的成型效果。
7、雨水收集系统安装雨水收集系统是地下工程中重要的一部分。
在施工过程中,应注意系统的设计和安装质量,以确保收集效果和排放效果。
同时,应定期检查系统的运行情况,及时进行维护和清洗。
8、回填回填是地下工程中最后一个环节。
在施工过程中,应注意回填材料的质量和压实度,以确保地下结构的稳定性和安全性。
同时,应注意回填的顺序和厚度,以确保地表的平整度和美观度。
四、质量保证措施1、质量控制目标质量控制目标是地下工程中重要的一部分。
雨水收集池施工方案范文

雨水收集池施工方案在如今越来越注重环境保护和节约能源的时代,雨水收集池的施工越来越被重视。
雨水收集池是在地面上或地下挖出的凹陷区域,可以用于收集降雨水。
这篇文档将介绍雨水收集池的施工方案,包括准备工作、施工步骤、维护方法等。
准备工作在施工雨水收集池之前,需要进行以下准备工作:选择合适的位置选择合适的位置非常重要,一般情况下选择场地低洼的区域,这样可以充分收集降雨的水。
但同时需要注意避开排水管道、树木、下水道等。
计算雨水的收集量需要根据场地的降雨情况、面积大小等因素,计算出雨水的收集量。
这可以用来确定雨水收集池的大小和施工深度。
准备施工工具和材料施工工具包括挖土机、测量仪器、水平仪等。
施工材料包括水泥、钢筋等。
施工步骤1. 地面清理选择合适的位置后,需要清理场地上的杂物、草坪等。
保证施工区域的平整度和清洁度。
2. 绘制施工图纸根据计算所得到的雨水收集量、施工区域的形状、深度等因素,制定详细、准确的施工图纸。
3. 挖掘坑穴按照图纸上的要求,使用挖土机或人工挖掘出池子的轮廓。
池子的深度应该足够收集降雨的水,同时留出一些余量以便放置泵和管道。
4. 加固池壁在挖掘好的坑穴上进行抹灰、贴砖等操作,加固池壁。
加固前需要在池边上进行固定锚点的打钩,并将钢筋固定好,以保证池边的牢固程度。
5. 安装排水系统将池底的排水孔与管道连接起来,以便将收集的雨水进行后续的利用。
6. 填充细石进行一层骨料、碎石等铺垫,以便将来进入雨水的时候能避免石头的直接碰撞,保护钢筋和防止防渗。
7. 填充沙子铺好骨料、碎石后,将池子里的底部加厚,同时能减少淤泥的堆积,方便后续的清理。
8. 加固钢筋将钢筋直接打入泵杆中,以保证泵杆在风吹雨淋等严苛的情况下不会打弯或折断。
9. 浇筑混凝土用泵车或拖土机将预埋好的钢筋对边草带内装一定的水泥材料,进行浇筑。
注意需要在浇筑混凝土时进行震动处理,保证混凝土的密实度。
10. 擦光混凝土在混凝土未干之前,进行表层的擦平,保证其表面光滑度和平整度。
雨水收集系统施工方案

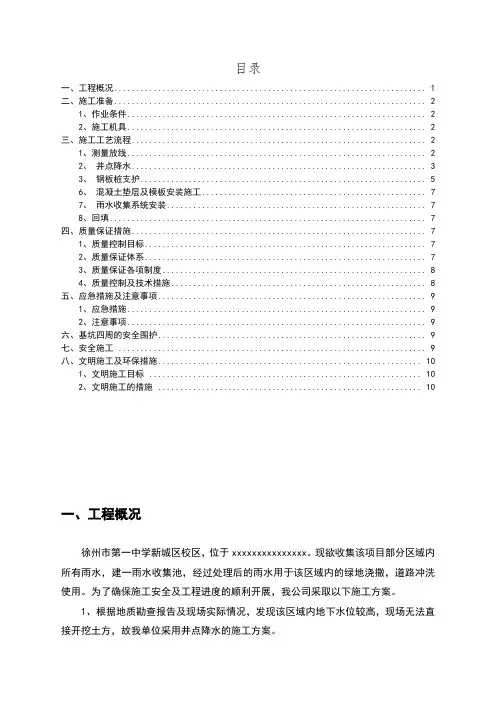

目录一、工程概况 (1)二、施工准备 (2)1、作业条件 (2)2、施工机具 (2)三、施工工艺流程 (2)1、测量放线 (2)2、井点降水 (3)3、钢板桩支护 (5)6、混凝土垫层及模板安装施工 (7)7、雨水收集系统安装 (7)8、回填 (7)四、质量保证措施 (7)1、质量控制目标 (7)2、质量保证体系 (7)3、质量保证各项制度 (8)4、质量控制及技术措施 (8)五、应急措施及注意事项 (9)1、应急措施 (9)2、注意事项 (9)六、基坑四周的安全围护 (9)七、安全施工 (9)八、文明施工及环保措施 (10)1、文明施工目标 (10)2、文明施工的措施 (10)一、工程概况徐州市第一中学新城区校区,位于xxxxxxxxxxxxxxx。
现欲收集该项目部分区域内所有雨水,建一雨水收集池,经过处理后的雨水用于该区域内的绿地浇撒,道路冲洗使用。
为了确保施工安全及工程进度的顺利开展,我公司采取以下施工方案。
1、根据地质勘查报告及现场实际情况,发现该区域内地下水位较高,现场无法直接开挖土方,故我单位采用井点降水的施工方案。
2、雨水收集系统开挖深度平均约为米,为了保证基坑的安全,经现场实际勘察发现,现场不满足放坡施工条件,故我单位采用钢板桩支护的施工方案。
二、施工准备1、作业条件⑴土方开挖①制定开挖方案,确定合理的开挖方式、施工顺序,选择适当的施工机械。
②将施工区城内的地上、地下障碍物清除和处理完毕。
③做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续。
④夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段设置明显标志。
⑤熟悉图纸。
2、施工机具铲土机、自卸汽车、挖掘机、手推车、铁锹、50m钢尺、20#铅丝、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等。
三、施工工艺流程1、测量放线⑴开挖前根据施工图和放线控制桩测量确定雨水收集系统中心线和附属构筑物位置,核对临时水准点的高程,测放挖掘坑边线、堆土、堆料界限及临时便道的范围,再根据确定后的基坑上口开挖宽度,用石灰线标明开挖边线;同时测设原地面高程,通过设计基底高程初定开挖深度,并复核高程。
雨水收集池施工方案

雨水收集池施工方案雨水收集池施工方案为了充分利用雨水资源,减少对自来水的依赖,我们决定在工厂内建设一个雨水收集池。
下面是我们的施工方案:一、施工准备工作1. 确定收集池的位置:根据工厂的布局和雨水集中的地方,确定一个适当的位置建设雨水收集池。
2. 测量和规划:使用测量仪器测量选定位置的面积和深度,制定详细的规划方案。
二、材料和设备准备1. 材料准备:选用优质的防水材料,如钢筋混凝土,确保收集池的耐久性和防渗透性。
2. 设备准备:准备挖掘机、水泥搅拌机和其他必要的施工设备,以保证施工进度和质量。
三、施工步骤1. 地面准备:清理选定位置的地面,确保没有杂草和障碍物,为施工做好准备。
2. 地基施工:使用挖掘机挖掘地基,并根据规划方案将土方料填埋或运出施工现场。
3. 水泥基础:制作水泥基础,以确保收集池的稳固性和坚固性。
4. 模板制作:根据设计要求,制作收集池的模板,确保池体的形状和尺寸准确无误。
5. 钢筋绑扎:按照设计要求,在模板内部进行钢筋绑扎,确保池体的强度和稳定性。
6. 混凝土浇筑:使用水泥搅拌机将混凝土均匀浇入模板中,待混凝土凝固后,拆除模板。
7. 防水处理:在收集池内部进行防水处理,以保证收集池的完全密封性和防渗透性。
8. 收尘施工:对收集池周围进行收尘施工,确保施工区域的环境清洁和整洁。
四、安全措施1. 严格遵守施工安全管理制度,做好现场安全防护措施,确保工人的生命安全和身体健康。
2. 检查施工设备和工具的安全性能,保证其正常使用和运行。
3. 做好施工现场的标识和警示,提醒工人和来往人员注意安全。
五、施工进度和质量控制1. 制定详细的施工计划和施工进度表,监督施工进度的执行。
2. 定期进行施工现场检查和质量验收,确保施工质量符合设计要求和施工标准。
六、施工完成后的清理工作1. 清理施工现场,清除所有的杂物和垃圾,确保施工区域的整洁。
2. 测试收集池的性能和功能,确保其能够顺利收集和储存雨水。
雨水回收系统施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,水资源短缺问题日益突出。
雨水作为一种重要的水资源,其利用率较低,浪费现象严重。
为了提高雨水利用率,减少水资源浪费,本项目拟在XX地区建设一套雨水回收系统。
本方案旨在为雨水回收系统的施工提供详细的指导和依据。
二、项目目标1. 提高雨水利用率,减少水资源浪费。
2. 降低城市排水压力,减轻污水处理负担。
3. 提高城市生态环境质量。
4. 为雨水回收系统提供可靠的技术保障。
三、施工范围1. 雨水收集区域:包括屋顶、道路、绿地等。
2. 雨水收集设施:雨水斗、雨水管道、调节池、过滤设施等。
3. 雨水处理设施:沉淀池、过滤池、消毒设施等。
4. 雨水利用设施:灌溉系统、绿化用水系统、景观用水系统等。
四、施工方案1. 施工准备(1)组织机构:成立雨水回收系统施工领导小组,负责项目的组织、协调和监督。
(2)人员配备:根据项目需求,配备项目经理、施工队长、技术员、质检员、安全员等。
(3)材料设备:采购雨水斗、雨水管道、调节池、过滤设施、沉淀池、过滤池、消毒设施、灌溉系统、绿化用水系统、景观用水系统等材料设备。
(4)施工图纸:根据设计图纸,编制施工图纸和技术规范。
2. 施工流程(1)雨水收集区域施工1)屋顶收集:在屋顶设置雨水斗,连接雨水管道,将屋顶雨水收集至调节池。
2)道路收集:在道路两侧设置雨水斗,连接雨水管道,将道路雨水收集至调节池。
3)绿地收集:在绿地设置雨水斗,连接雨水管道,将绿地雨水收集至调节池。
(2)雨水收集设施施工1)雨水斗安装:按照设计要求,将雨水斗安装在相应位置,确保安装牢固、密封良好。
2)雨水管道安装:按照设计要求,将雨水管道连接至雨水斗,确保管道安装平整、无破损。
3)调节池施工:按照设计要求,进行调节池的基础施工、墙体施工、池顶施工等。
4)过滤设施施工:按照设计要求,进行过滤设施的基础施工、墙体施工、池顶施工等。
(3)雨水处理设施施工1)沉淀池施工:按照设计要求,进行沉淀池的基础施工、墙体施工、池顶施工等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
清华大学附属中学秦汉学校初中部雨水收集系统施工方案编制人:审核人:审批人:编制单位:石家庄国通建材有限公司编制日期:2016-10目录1、编制说明 (1)2、工程概况 (2)2.1工程概况 (2)2.2施工范围 (3)2.3组织机构 (3)2.4 施工部署 (4)2.5 主要施工技术方法 (7)2.6 设备安装与调试 (12)2.7 各项管理及保证措施 (13)1、编制说明编制依据1、本工程概况。
2、本工程设计图纸及设计变更、施工图审查意见回复、设计回复、技术核定等结构施工纲领性文件。
3、本工程经审批的施工组织设计。
4、本工程所涉及的国家或行业规范、规程、技术法规、标准,地方标准:1)、《建筑与小区雨水利用工程技术规范》GB 50400-20062)、《建筑给水排水设计规范》GB 50015-20033)、《室外排水设计规范》GB 50014-20064)、《室外给水设计规范》GB 50013-20065)、《给水排水工程结构设计规范》(GCJ69-84)5、公司相关技术管理办法。
2、工程概况2.1工程概况秦汉新城清华大学附属中学(秦汉学校初中部)工程(以下简称本工程),建设地点位于陕西省西咸新区秦汉新城,兰池二路以北,兰池路以南,清华附中秦汉学校高中部以东,秦宫三路以西;由西安建筑科技大学建筑设计研究院进行施工图设计;建设单位为陕西省西咸新区秦汉新城开发建设集团有限责任公司。
本工程依据招标文件要求计划工期340日历天,本工程要求达到的质量目标为符合国家GB50300-2001各项《建筑工程质量统一验收标准》。
本项目收集利用项目范围内可收集的雨水,通过下垫面雨水排放收集系统进行收集,雨水经初期弃流、沉淀过滤、截污后进入PP模块组合式一体化雨水利用构筑物内。
回用雨水主要用于绿化浇灌及道路冲洗。
整个系统基础为混凝土整体垫层,雨水截污挂篮井规格为∅700(井径)* 300(进/出水口)内含不锈钢挂篮、雨水弃流井规格为∅700(井径)*300(进/出水口)*110(弃流口),进水排污井、回用井使用UPVC管件组合式雨水检查井,其规格均为∅600(井径)* 3000(高度)。
雨水进水过滤系统采用渗透过滤形式,减少树叶、石块及其它污染物进入系统可能性,过滤只依靠液面静压力完成,符合雨水回用处理简单这一原则、且出水水质优于规范要求雨水回用的水质标准。
雨水处理后设计排污泵排污量为27m3/h且间断排泥,设计供水泵供水量为15m3/h。
水池设置于室外绿地下方,具体位置见施工图。
本项目设雨水收集池2座尺寸相同,各雨水水池7.8m*5.4m*12.88m约120m³,清水池3m*2.4m*1.44m约10m³,储水池骨架采用PP模块组合,每块单体尺寸为1200*600*480(h),雨水池5层间【清水池3层】、层间、列间采用连接件互相连接。
所有构筑物单元均在地面以下。
A、雨水收集系统营造做法为:蓄积基坑基础开挖、基础垫层处理、铺300g土工布、铺1.0mm防渗膜、铺300g土工布、置放雨水模块、土工布包裹、河沙回填、回填土、种植营养土覆盖。
B、主要工程量:详细材料数量见预算单C、施工难点分析1.雨季施工及地下水,本项目蓄水池开挖深度约6米,为节约施工成本,及施工进度正常,开挖施工需尽量选择连续10天无阴雨。
在地下水位过高及天气不佳时做好抽排水或降水施工准备。
2.由于开挖深度较大,需做好施工组织,边坡保护及防止塌陷,防止安全事故发生。
3.严格按流程施工。
以上各项,需重点分析,确保工程质量及施工进度。
2.2施工范围由取水井(雨水检查井)开始至雨水回用接出管道结束。
2.3 组织机构2.3.1管理模式·实施项目经理责任制项目经理组织机构设置图如下:2.4 施工部署项目部主要组成人员2.4.1施工目标A、质量目标达到客户满意,创优质环保专项质量标准。
B、工期目标符合项目总体进度计划要求。
C、职业健康安全施工目标尽最大限度降低现场噪声,施工污水排放前进行沉淀净化,材料外运无遗洒,废弃物分类堆放,回收可再利用的废弃物,最大限度节约能源资源。
2.4.2施工区段的划分合理安排,分两段施工,土工布防水膜铺设、PP模块组装完成后紧急回填,回填完成后连接管道,调试运行。
2.4.3施工顺序根据总体施工部署,平行组织施工。
在施工顺序的划分上,严格按照施工流程施工。
前期准备——现场放线开挖——地基基础处理——铺土工布——铺防渗膜——安装模块——安装管井组——回填夯实——管件及机电设备安装——控制设备安装调试——试运行雨水系统基础处理方式,其设计、施工参照地勘报告及现场实际开挖土质情况。
(1)、 C15素混凝土垫层100mm,C25混凝土地板200mm内置φ12@200双层双向搭接,100mm河沙垫层铺平。
(2)、回填土、沙土土质,无明显地下水渗析,使用10%水泥三合土300mm夯实,100mm河沙垫层。
(3)、有地下水渗出、淤泥层、冻土回填、靠近地下室及地下建筑、底部管道隧道穿越、顶部为停车场、路面、建筑物等状态,需做混凝土垫层,混凝土垫层配级强度及井点降水视实际而定。
(4)、特殊情况,视具体情况,协商解决方案。
(5)、雨水取水井和溢排井均按图纸施工。
(6)、土建开挖、混凝土基础处理和回填土方均由土建方负责施工。
本施工组织方案一般以本款第(3)条核定合同工作量,如出现本款第(3)条以外的情况,需要对工程量进行增加视工程现场开挖后的具体情况协定。
2.4.4施工准备(A) 施工技术准备:(一)雨水利用系统工程技术交底;开工前,项目技术部将针对本工程特点、编制雨水利用系统施工专题方案,并对项目工程部管理人员进行方案交底,项目工程部组织对劳务管理人员及作业人员的技术交底;(二)组织相关生产、技术人员及施工队管理人员、班组长熟悉本工程技术图纸、技术变更、图纸会审意见回复以及相关规范、国家及该地方地区技术标准、该地方地区标准图集等各种技术资料,以便工程技术的需要;(三)准备全站仪一台,水准仪一台,由项目工程部测量队长组织测量工作,计量测量器具保证100%精准,测量工作严格把关,测量后及时复核;(四)技术工作计划:开工前应编制施工组织设计及总工期目标计划,根据施工组织设计及总工期计划编制分部专题施工方案,技术交底的编制计划、质量计划、和工程检查、检验或试验计划等。
(B) 现场准备(一)工作面施工准备本工程为连续组织施工,同时组织好材料及施工人员进场。
(二)临时供电线路应按照总平面图布置。
(三)生产设施设置:对雨水利用系统施工用机械、材料堆放组装场地,开挖土方临时放场地及材料车通道提前做好计划安排。
(四)材料、人力、机具等资源的准备1. 材料的准备雨水模块预定购买,防渗膜及土工布需提前进场,保证按施工进度能及时供货,商务合约部提前与供应商签订好合同,物资部积极组织材料进场。
2. 机械设备需用量及进出场EX200型挖掘机1台,渣土转移车1辆,蛙式打夯机1台,震动夯机1台,自爬焊机1台,80污水泵1台、曲线锯1台、管道对焊机1台、切割机1台、弯曲机1台。
3. 材料运输和进出场材料堆放在离开挖地较近平整堆场上。
2.5 主要施工技术方法1土方开挖施工前需进行精确定位和计算开挖量与回填量,尽量减少超挖及回填工作量。
开挖面为雨水利用系统实际尺寸加回填夯实工作宽度(操作宽度不小于1米)。
严格保证施工安全情况下,依据开挖深度及土壤状态放坡,断面应采用梯形(T)开挖并做好保护,应减少机械及人工的边坡扰动。
坑底尺寸在基础尺寸外加1米作为工作面,工作面外开始起坡开挖,基坑周边设防水挡墙,周边设安全防护栏杆。
本项目蓄水池尺寸为7.8m*5.4m*2.4m,坑底理论尺寸为9.8m*7.4 m,坑顶理论尺寸为14m*11m。
基坑放样根据承台底面尺寸及埋置深度、地质水文条件等确定基坑开挖线的尺寸,基坑底平面尺寸比结构物基础设计尺寸各边加宽1米。
由测量人员定出开挖边桩,连接边桩即为基坑开挖边线,在放样过程中适当加大基坑开口尺寸,以保证基坑开挖过程中遇到不稳定土层时,能够适当加大不稳定土层的坡率。
基坑开挖使用挖掘机配合人工从一侧退出式开挖,自卸汽车运土至指定地点存放。
基坑顶部无静荷载。
根据现场土质实际情况适当调整开挖坡度,开挖至基底以上20cm范围采用人工开挖防止超挖,在进行施工前,人工突击挖出,并尽快进行下道工序施工。
为防止超挖和保持边坡坡度正确,机械开挖至按近设计坑底标高或边坡边界,应预留80~50cm厚土层,用人工开挖和修坡。
弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡角至坑边距离应按挖坑深度,边坡坡度和土的类别确定,干燥密实土不小于3m,松软土不小于5m。
基坑挖好后,应对坑底进行抄平,修整。
如挖坑时有小部分超挖,可用素土、灰土或砾石回填夯实至与地基土基本相同的密实度。
开挖过程中,随时注意基坑四周的土质情况,注意地下自来水管和电缆管线设施,若造成破坏要及时联系有关部门并对其进行紧急维修。
基坑四周用土堆成30cm高的土坝,防止地面水流入基坑,冲刷坑壁,基坑底设置集水坑。
基坑开挖成型后,在基坑周围外设置围栏,并用密目网封闭。
同时在基坑周边以及施工临时便道设置安全警示灯和安全警示标志、并加设照明设施,防止外来车辆及人员发生安全事故。
当基坑沿顶面裂缝、坑壁松塌等影响基坑稳定时,立即加固支护。
为防止坑底扰动,基坑挖好后应尽量减少暴露时间,及时进行下一道工序的施工,如不能立即进行下一工序时,应预留15—30cm厚覆盖土层,待基础施工时再挖去。
2基础处理基础底面平整,平整公差小于±10mm/10米。
底部铺100mm河沙并刮平夯实。
彻底清除底面尖锐石块/铁钉铁丝及其它遗留物。
3无纺布/土工膜铺装雨水利用系统土工布及防渗膜尽量使用宽幅材料,底面及两侧面相加宽度小于或等于9米时,尽量使用整宽幅土工布/防渗膜,减少搭接及焊接(粘接)工程量。
使用复合土工膜施工需进行双面机械缝合保护。
超过宽幅时,无纺布可使用搭接方式,搭接宽度不小于30cm。
土工膜推荐使用焊接方式连接,焊接工艺使用双焊缝工艺,焊接前检测焊接设备温度并试焊后方可操作,不准许出现十字焊缝,必要时采取错位焊接;焊接完成要严格检查焊接质量,防止出现渗漏。
土工布/防渗膜铺装需尽量平整无褶皱,包裹雨水蓄存模块紧密严实。
4雨水模块的组装组装前检查组装件质量,有破损产品及时剔除。
组装时从底层开始逐层向上依次对接组装,组装时层间采用工字型连接卡进行连接,列间采用圆形连接柱进行连接。
连接时各个连接配件不得错位安装,插接必须到位,不能有缝隙。
所有组装模块人员需观看学习组装示范视频或安装图片,并按照技术人员指导操作。
5模块的定位与码放模块的码放需严格按照技术人员放线位置码放,相邻模块不得有缝隙,弧形部分外缘相邻距离不得超过2mm。
