市政工程井点降水施工方案
基坑井点降水施工方案三篇

基坑井点降水施工方案三篇篇一:基坑井点降水施工方案XXXXX工程基坑井点降水施工方案编制人:审核人:审批人:企业名称:XXXXXXXXX有限责任公司编制日期:二00七年十一月二十日目录一、编制依据 (3)二、工程概况 (3)三、水文气象 (4)四、施工总目标 (4)五、降水处理方案 (5)六、井点降水施工方案 (5)1、施工准备 (5)2、井点安装 (6)3、抽水 (9)七、施工应急措施 (10)八、临时用电、用水 (11)九、质量保证措施 (11)十、安全保证措施 (14)十一、文明施工保证措施 (16)十二、附图附表 (17)一、编制依据1.国家现行施工验收规范、标准及广东省有关施工规定。
2.《岩土工程勘察报告》(XXXX地质工程勘察院)3.《建筑工程施工质量验收统一标准》(GB50300-20XX)4.广东省转发建设部[20XX]213号文件,关于“深基坑工程”的通知5、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析。
6、本企业现有的劳动力、技术、机械设备能力和施工管理经验。
7、本公司质量管理体系有关文件。
二、工程概况1、建筑概况:XXXXXXX工程建设地点为XXX市中区大道北侧,横岭路南侧,总建筑面积为7687.18㎡,其中地下为487.97㎡,地上为7199.21㎡,建筑基底面积为1027.65㎡。
该工程建筑结构形式为框架结构,地下一层,地上八层,局部九层,建筑高度为28.60m。
2、结构概况:本工程主体结构局部地下室采用平板筏基,基底标高为-5.500(-4.950,-5.700)m。
根据地质报告基础持力层为第○11、○12层粉质黏土或第○22层强风化片岩,其地基承载力特征值分别为fka=300kpa和fka=400kpa。
主体结构无地下室部分采用独立拄基,基底标高为-5.500(-1.800)m。
根据地质报告基础持力层为第○12层粉质黏土,其地基承载力特征值分别为fka=300kpa。
管井降水与方案

-别士桥泵站工程基坑管井井点降水方案一、工程概述本工程为XX 市北门综合改造工程的一局部,工程位于状元北路至宛溪河之间,长约620m,对该段道双河发展裁弯取直,并在末端修重建别士桥排涝泵站。
本次降水为两个单体。
○1泵站排水涵泵站建造物包括进水闸、前池及进水池、泵房、压力水箱、控制段、排涝穿堤出水涵〔兼自排涵〕等。
泵房为湿室型堤后式、安装6 台1200ZLB-100 型立式轴流泵,配6 台YL4503-12 型立式电动机,设计排涝流量24.28m3/s,总装机容量1500Kw。
根据现场实际开挖地下水位埋藏较浅,8.6m 米处见地下水,根底埋设较深,根抵标高为4.3m,且即将进入雨季,地下水位不断上升,土内含水接近饱和状态,这种施工条件给根抵施工带来很大的困难。
根抵开挖后随时有塌方的危(wei)险,其中多处距原有建造物、管架、污水管线及污水井等特殊近,根抵开挖后如果塌方,扰动原有根抵及管线等,将对原建造物等构成极大的危害,可能会造成重大安全事故,后果不堪设想,存在极大的安全隐患。
因此根据实际情况采用管井降水。
为了满足文明施工的要求,确保安全生产和工程质量,我公司采取管井降水的措施,管井降水所排出的水必须按要求排放到指定的排水井,并做好排水的过滤工作,这些降水、排水工作都要持续到根抵工程完毕回填后才干停顿,以保证根抵等在枯燥条件下施工。
二、编制依据1、有关文件;XX 市水务局“水堤〔2022〕35 号文〞。
2、XX 市北门改造地形图及规划图。
3、别士桥泵站工程施工图纸4、?XX 市道叉河河道整治及别士桥泵站工程初步设计阶段工程地质勘察报告?〔XX 省水利水电勘测XX2022.9〕;5、?建造与市政降水工程技术标准?〔JGJ/T111-98〕;6、?水利水电工程施工组织设计标准?〔SL303-2004〕;7、建造地基根抵工程施工质量验收标准GB50202-20028、现场实际勘察三、施工准备根据工程的构造、特点、进度要求及现场实际情况,投入足够的施工人员,机械设备按种类和数量组织进场。
基坑井点降水施工方案

目录一、编制依据 (1)二、工程概况 (1)三、施工总体安排 (4)四、注意事项 (8)五、井点降水布置图 (9)基坑降排水施工方案一、编制依据1、项目施工图纸2、国家现行施工验收规范、规程、标准3、X市有关环保、卫生、健康、消防、文明施工的规定和要求4、项目地勘报告书二、工程概况工程简况:X项目工程建筑面积㎡,其中地下室建筑面积㎡,地上建筑面积㎡。
二期项目分成两个标段:一标段包括1#、2#楼2栋共计5个单元高层住宅和地下室,1#楼另有3层商业附楼;二标段包括8#、9#楼2栋共计5个单元高层住宅。
其中地下室采用现浇钢筋混凝土框架结构;地下室二层部分为人防地下室;其余楼栋为一类高层建筑,采用现浇钢筋混凝土剪力墙结构;基础采用桩筏基础及独立承台基础。
建筑层数和建筑高度详下表:工程地质和水文地质:(1)拟建物场地位于旁。
地势开阔,交通便利,场地及四周无河流经过。
场地目前未进行场平处理,场地起伏不大,地面钻孔高程介于518.244~525.349m之间。
据钻探、原位测试及室内岩土试验结果,将本次勘察深度范围内地基土按时代和成因划分为四个工程地质层,即:①第四系全新统人工填土层(Q4ml)、②第四系中下更新统冰水堆积黏性土层(Q1+2fgl)、③第四系中下更新统冰水堆积砂土层(Q1+2fgl)、④第四系中下更新统冰水堆积含黏性土卵石层(Q1+2fgl)、⑤白垩系灌口组砂质泥岩层(K2g)。
其中第②、⑤工程地质层按土质类别、性质、风化程度等差异可进一步划分出若干亚层。
(2)X气候温和,降水丰沛,水网密布,土地肥沃,多年平均气温为16.2℃,极端最高37.3℃,极端最低-5.9℃;多年平均降水量947.0mm,日最大195.2mm;蒸发量多年平均值1020.5mm;相对湿度多年平均值82%;场地内存在:1)上层滞水2)孔隙潜水3)基岩裂隙水等三种类型的地下水。
本次勘察测得地下水位埋深约为0.7~9.3m,相应地下水位标高大致介于514.36~523.39m,其高程则随地形起伏而变化较大,无统一的自由水面。
井点降水施工方案内容

井点降水施工方案1. 背景介绍井点降水是一种常见的施工技术,用于排除施工现场或其周围地下水。
在建筑、市政工程、地铁隧道等领域都有广泛的应用。
本文将介绍井点降水的原理、施工步骤和注意事项,以帮助读者更好地了解和应用井点降水施工方案。
2. 原理井点降水原理基于建立一个降水井,在地下抽取地下水并排除。
具体原理如下:- 确定降水井位置:根据施工现场的地质勘测和水文地质调查数据,选择合适的降水井位置。
- 井点降水设备安装:在确定的降水井位置进行钻孔或工程开挖,将降水设备安装在井中。
- 降水设备工作原理:通过水泵将地下水从井点吸入,通过管道排入合适的场外地点,实现降水效果。
3. 施工步骤井点降水的施工步骤主要包括以下几个方面: 1. 方案设计:根据工程需要、地质条件、水文地质数据等,提出合理的井点降水施工方案,并绘制详细的施工图纸。
2. 井点确定:根据方案设计,在施工现场确定降水井的具体位置,并进行钻孔或工程开挖。
3. 降水设备安装:在井孔内安装降水设备,包括水泵、管道、井筒等。
注意选择合适的设备,保证其正常运行。
4. 试运行:安装完降水设备后,进行试运行。
检查设备是否正常运转,调整设备工作参数。
5. 正式运行:在试运行成功后,进行正式的运行操作。
根据施工进度和地下水位情况,设定降水设备的工作时间和运行模式。
6. 监测和调整:在井点降水运行期间,定期监测地下水位和降水效果,并进行必要的调整。
4. 注意事项在进行井点降水施工时,需要注意以下几个方面: - 安全第一:施工过程中,要注重安全防护,保证工作人员的安全。
- 选择合适的设备:根据施工现场的地下水位和流量情况,选择合适的降水设备,保证其能够满足工程需求。
- 定期维护和检查:对降水设备进行定期维护和检查,保证设备的正常运行,并确保施工进度。
- 环境保护:在排放地下水时,要注意选择合适的出水点,避免对周围环境造成污染。
- 施工记录:在施工过程中,要进行详细的记录,包括施工步骤、运行参数、地下水位、降水效果等,以备后续参考。
深水井及井点降水方案

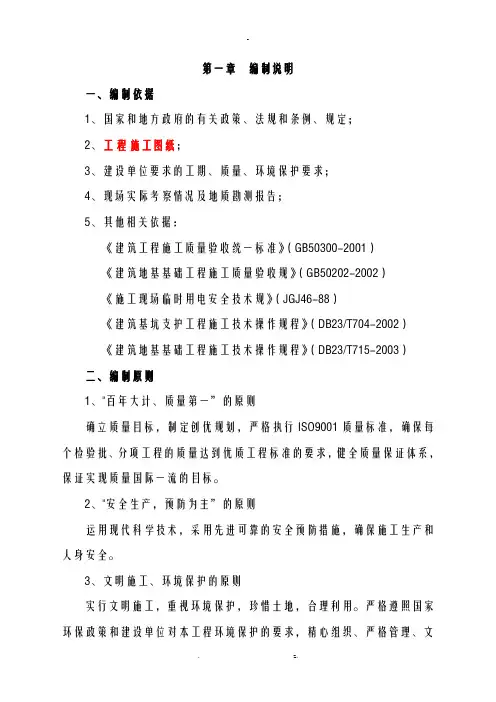

第一章编制说明一、编制依据1、国家和地方政府的有关政策、法规和条例、规定;2、工程施工图纸;3、建设单位要求的工期、质量、环境保护要求;4、现场实际考察情况及地质勘测报告;5、其他相关依据:《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑地基基础工程施工质量验收规》(GB50202-2002)《施工现场临时用电安全技术规》(JGJ46-88)《建筑基坑支护工程施工技术操作规程》(DB23/T704-2002)《建筑地基基础工程施工技术操作规程》(DB23/T715-2003)二、编制原则1、"百年大计、质量第一”的原则确立质量目标,制定创优规划,严格执行ISO9001质量标准,确保每个检验批、分项工程的质量达到优质工程标准的要求,健全质量保证体系,保证实现质量国际一流的目标。
2、"安全生产,预防为主”的原则运用现代科学技术,采用先进可靠的安全预防措施,确保施工生产和人身安全。
3、文明施工、环境保护的原则实行文明施工,重视环境保护,珍惜土地,合理利用。
严格遵照国家环保政策和建设单位对本工程环境保护的要求,精心组织、严格管理、文明施工,在施工组织设计的编制上力争把施工对周围环境的影响降低到最低限度,并制定出详细的文明施工和环保措施,争创"安全生产、文明施工标准化工地”。
4、保证工期的原则工期非常紧,紧紧围绕业主提出的工期要求,采用合理的施工工艺,做好人员、材料和机械设备配备,优化资源配置。
充分考虑气候、季节及交叉施工作业对工期的影响,在有关工程施工安排上注意时间的前后调整,以一流的管理来确保工期。
三、工程概况1、创业城居住区工程围。
本地区整体地势较平坦,主要分布着耕土地及荒草地。
2、本降水方案为井点降水和深水井降水。
3、本降水基坑为圆形,砼井外径为:7.6m。
4、钢筋砼沉井底标高为-13.65m。
四、降水目的根据本工程的基坑开挖施工的要求,本次降水目的:1、把基坑的水位降下去便于土建施工。
井点降水施工方案

编制人: 审核人: 批准人: 日期: 基坑降水施工方案目录第一章编制依据 (1)1.1技术文件 (1)1.2规程规范 (1)第二章工程概况 (2)2.1场地位置 (2)2.2工程概况 (2)第三章降水设计方案 (2)3.1、降水选型 (2)3.2、降水参数计算 (2)3.3、降水井深度及布置 (4)第四章降水施工工艺 (4)4.1、管井井点施工 (4)4.2、轻型井点施工 (5)4.3、抽水、排水 (5)第五章施工组织 (6)5.1人员组织 (6)5. 2降水井的运行管理 (6)5.3、质量控制措施 (7)第六章安全生产与文明施工 (7)6.1、安全生产 (7)6.2、文明施工 (7)第一章编制依据1.1 技术文件《******工程总平面布置图》《******工程岩土工程详细勘察报告》1.2 规程规范第二章工程概况2.1 场地位置****** 19#楼位于**********,交通运输便利;地貌单元属山前冲洪积平原、适宜工程兴建。
2. 2工程概况******三期工程19#楼结构形式为:框架剪力墙结构,地下一层,地上18 层,抗震设防烈度为6度,基底占地面积753.59肝,住宅面积13637.48m%住宅高度:52.50m (室外地坪至屋面面层),结构的设计使用年限为50年,建筑物耐火等级:地下室一级,其他二级;建筑结构安全等级:二级。
基坑采用自然放坡,放坡坡度1: 0.8O第三章降水设计方案3.1、降水选型根据拟建筑物基础特征、场区地层、挖深、水文地质条件,本工程采用的降水方法为:周围进行轻型井点降水(考虑车库施工期间为降雨较多季节需轻型井点截水),中间采用大口径管井降水法。
3.2、降水参数计算根据本地经验及附近场地地层渗透系数,结合本场区基坑范围大小、水位埋深及降深值,采用定水头补给边界完整潜水井计算公式计算:1、轻型井点降水轻型井点布置在基坑放坡线外处,其作用:第一起到阻断周围的水不在涌入基坑内;第二起到基坑周边局部降水的作用。
管井井点降水施工技术标准

1 适用范围 2 编制依据 2.1《建筑基坑支护技术规程》JGJ120-2012 2.2《建筑边坡工程技术规范》GB50330-2013 2.3《建筑工程施工质量验收统一标准》GB50300-2013 2.4《建筑与市政降水工程技术规范》JGJ/111 2.5《工程建设标准强制性条文》2013 版 2.6《建筑施工手册》第四版 3 主要材料、品牌、规格与型号
无砂混凝土管、水泵、降水管等。 4 用料及作法 4.1 工艺流程:进场→定井位→立钻架→成孔→下井管→清孔回填→洗井→安装 深井泵→安装水泵→连接管路→基坑降水→水位观测→降水结束→拆除设备→ 出场。 5 主要技术标准 5.1 降水井的数量 n 按下式计算
n=1.1Q/q 注:Q=基坑总涌水量,q=设计单井出水量 5.2 单井出水量 q(m3/d)可按下列经验公式确定
注:Rs+过滤器半径(m),L=过滤器进水部分长度(m),K=含水层渗透系数(m/d) 5.3 单井井管进水长度 y0 的计算 5.3.1 潜水完整井
y0 = H 2 − 0.732Q (lg R0 − 1 lg nr 0n−1 rw)
k
n
注:r0=圆形基坑半径,rw=管井半径,H=潜水含水层厚度,R0=基坑等效半长
排水量大小选用,并应大于设计值的 20%~30%。 5.7 管井成孔宜用于钻孔或清水钻进,若采用泥浆管井,井管下沉后必须充分洗 井,保持滤网的畅通。 5.8 水泵应置于设计深度,水泵吸水口应始终保持在动水位以下;成井后应进行 单井试抽检查降水效果,必要时应调整降水方案;降水过程中,应定期取样测试 含砂量,保证含砂量不大于 0.5‰。 5.9 井点构造与设备 5.9.1 滤水井管:外包孔眼为 1~2mm 滤网,长 2~3m,上部井管采用钢管、塑 料管或混凝土管。 5.9.2 吸水管:用直径 50~100mm 的钢管或胶皮管,插入滤水井管内,其底端 应沉到管井吸水时的最低水位以下,并装逆止阀,上端装设带法兰盘的短钢管一 节。 5.9.3 水泵:采用 BA 型或 B 型,流量 10~25m3/h 离心式水泵;每个井管装置 一台,当水泵排水量大于单孔滤水井涌水量数量时,可另加设集水总管将相邻的 相应数量的吸水管连成一体,共用一台水泵。 5.10 管井的布置:沿基坑外围四周呈环形布置或沿基坑(或沟槽)两侧或单侧 呈直线形布置,井中心距基坑(槽)边缘的距离,依据所用钻机的钻孔方法而定, 当用冲击钻时为 0.5~1.5m;当用钻孔法成孔时不小于 3m;设计降水深度在基 坑范围内不宜小于基坑底面以下 0.5m,施工期间应安排专人每班监测地下水位。 5.11 管井埋设:管井埋设可采用钻成孔或泥浆护壁钻孔方法成孔;钻孔底部应 比滤水井管深 200mm 以上;井管下沉前应进行清洗滤井,冲除沉渣,可灌入 稀泥浆用吸水泵抽出置换或用空压机洗井法,将泥渣清出井外,并保持滤网的畅 通,然后下管;滤水井管应置于孔中心,下端用圆木堵塞管口,井管与孔壁之间 用 3~15mm 砾石填充作过滤层,地面下 0.5m 内用粘土填充夯实,水泵的设置 标高根据要求的降水深度和所选用的水泵最大真空吸水高度而定,当吸程不够时, 可将水泵设在基坑内。
基坑降水工程降水具体施工方案范本

基坑降水工程降水具体施工方案范本一、前期准备工作1.绘制详细的基坑工程平面布置图和截面图,明确基坑尺寸和开挖深度,以确定降水设备和材料的选择;2.进行现场勘察和地下水位分析,确定地下水水位、水质和沉降等情况;3.对基坑边坡加固和降水系统进行设计,并制定施工方案。
二、降水设备与材料准备1.根据基坑规模和地下水位,选用适当的降水设备,如潜水泵、管道、电缆、低水位报警器等;2.准备降水设备所需的材料,如防水胶带、耐酸碱管材、接头、三通、弯头等。
三、现场施工操作步骤1.基坑边坡加固基坑边坡的加固可以采用预应力锚杆、钢筋混凝土梁等方式,并进行草席覆盖,以防止边坡塌方和水土流失。
2.预处理工作先在基坑内设置人工井或临时沉井,用于降低基坑内部的地下水位。
然后,将降水管道安装到人工井中,并与地下水位相连接。
3.管道铺设根据基坑形状和地下水位的高低,将降水管道从人工井延伸到基坑底部。
管道应保持一定的坡度,以保证水能顺利流入人工井。
4.潜水泵安装将潜水泵安装在人工井内,并确保潜水泵的电缆正常连接。
潜水泵的选用应考虑基坑深度和水质情况,以保证泵能正常工作。
5.联通管道将降水管道和潜水泵通过管接头联通起来,保证水能顺利流动,同时进行水压测试,确保系统正常运行。
6.启动降水系统在联通管道后,启动潜水泵,并进行监控。
观察泵是否工作正常,并确保基坑内部的地下水位稳定,并保持在设计要求的范围内。
7.监测和维护对降水系统进行定期检查和维护,及时清理管道、检修设备,确保降水系统正常运行。
四、安全措施1.施工现场应设置警示标志,保证工地安全,确保人员和设备的安全;2.对设备进行定期检查和维护,保证设备的正常运行;3.施工人员应定期接受安全培训,了解基坑降水工程的安全操作规范。
以上是基坑降水工程降水具体施工方案范本,希望能对您有所帮助。
在实际施工中,应根据不同的工程条件和实际情况进行具体调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
漳浦海岸新城后蔡湾片区道路及排洪工程井点降水专项施工方案福建省金泉建设集团有限公司漳浦分公司 2015 年 06 月 10 日目录一、编制依据 (3)二、工程概况 (3)三、工程地质条件 (3)四、施工总目标 (4)五、工程量 (4)六、降水处理方案 (4)七、井点降水施工方案 (5)1、施工准备 (5)2、井点安装 (5)3、抽水 (8)八、施工技术措施及质量保证措施 (9)九、临时用电、用水 (10)十、质量标准 (10)十一、附图 (10)一、编制依据1. 国家现行施工验收规范、标准及有关施工规定。
2.《工程地质勘察报告》(厦门地质工程勘察院)3.《建筑地基基础工程施工质量验收规范》(GB50202-2013)4、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析。
5、本企业现有的劳动力、技术、机械设备能力和施工管理经验。
二、工程概况本工程位于福建省漳州市漳浦县前亭镇后蔡湾片区,后蔡湾片区位于前亭镇以南约七公里处,临海背靠佛昙湾,呈北南向狭长半岛形状,用地面积约4.97km2,用地长约4000m,宽900~1300m不等。
片区属沿海未开发区域,用地构成较为简单,以旱地、稻田、林地和园地为主,片区北端紧邻后蔡村,南端以西有现状整美村,片区地势南北端高,中间低,北部现状高程10~17m,向中部地区呈缓坡逐渐降低至6~7m,用地南侧端头为丘陵,最高达60m。
本项目总共包含七条道路,分别为秀岛一路、秀岛二路、秀岛三路、秀岛四路、秀岛五路、秀岛六路及区内路,总长度为14.535km。
其中约8公里的沙地地段需要进行降水处理。
分别为:秀岛一路全幅计900.258m,秀岛二路BK0+000~BK2+400及BK5+280~BK6+410共计3530m,秀岛三路全幅计3414.319m,秀岛四路全幅及246.798m。
三、工程地质条件场区地下水含量极为丰富,且水位较高。
排水管道沟槽开挖因地下水影响,产生流沙、沟槽塌坡。
四、施工总目标1.质量目标确保本工程全部达到国家现行的工程质量验收标准。
工程一次性行验收合格,高效、优质、快速地完成该工程施工。
2.安全目标安全目标为“三无、一杜绝”,即:无因工死亡事故、无火灾、无水灾事故;杜绝重伤事故,负伤率不超过5‰,确保本工程土方开挖、降水工程的安全顺利进行。
五、工程量井点管共四排,每根间距设置为2m,共计8公里,需要井点管合计为16000根。
轻型井点降水一般为50根/套,使用天数按施工进度要求为15天,则需要4800套·天。
六、降水处理方案经过现场考察,综合多方意见,为确保基坑、路基施工安全,决定采用轻型井点降水施工方案。
基坑开挖尽量赶在枯水期,遇雨季和丰水时,应结合基坑内集水井排水做如下处理:1.基坑上部四周设排水沟,阻断地面水流向坑内并排走。
2.在基坑开挖时增加坑内明沟排水,即边挖基坑、边排水的方法。
3. 在基坑底部四周开挖排水沟,并在坑底四角设集水井,使坑内的水经排水沟流向集水井,然后用水泵抽出坑外并排走。
七、井点降水施工方案本工程采用轻型井点降水方案。
1、施工准备1)、施工机具(1)井点管:Φ50mm的PVC管,长度为9m。
下端装1.2m长的滤管,井点管沿沟槽方向间距2m布置。
(2)总管:用直径为Φ100mm的PVC管分段连接,每段长度约30m。
每隔2m 设置一个连接井点管的接头,并设控制阀门。
(3)抽水设备:选用Φ50离心泵(4)冲孔设备:选用高压式离心泵和高压水枪。
2)、材料粗砂与豆石,严禁使用细砂,以防堵塞滤管网眼。
3)、技术准备(1)详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题和采取的对策。
(2)凿孔设备与抽水设备检查。
(3)每施工段使用机具15套·天计。
2、井点安装1)、安装程序井点放线定位→安装高位水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。
2)、井点管埋设根据工程特点、施工现场实际情况、施工环境及施工条件的分析。
准备设置四排井点管,每根间距2m用于降水,详见井点管平面布置示意图。
根据测量控制点,测量放线确定井点位置,井点成孔采用喷射成孔,边冲边旋转、摇晃,并保持冲水管垂直,调整水压和沉管速度,保证冲孔直径为300mm,冲水压力从0.2Mpa开始逐步提升。
井孔冲击成型后,应拔出冲击管,插入井点管,井点管的上端应用木塞塞住,以防砂石或其他杂物进入,并在井点管与孔壁之间填灌砂石滤层,以防孔壁塌土。
特别需要注意以下几点:A.砂石采用粗砂,以防止堵塞滤管的网眼。
B.滤管应放置在井孔的中间,砂石滤层的厚度应在60~lOOmm之间,以提高透水性,并防止土粒渗入滤管堵塞滤管的网眼。
填砂厚度要均匀,速度要快,填砂中途不得中断,以防孔壁塌土。
C.井点填砂后,井口用粘土封口压实,防止地表水渗入井孔和漏气而降低降水效果。
3)、管路安装井点管埋设完毕后接通总管,用三通将井点管和主管连接。
每个井点管设单独的控制阀门,以便于检查。
一组井点管部件连接完毕后,与抽水设备连通,接通电源,即可进行试抽水,检查有无漏气、淤塞情况,出水是否正常,如有异常情况,应检修后方可使用,如压力表读数在0.15~0.20Mpa,真空度在93.3Kpa以上,表明各连接系统无问题,即可投入正常使用。
4)、检查管路检查集水干管与井点管连接的胶管的各个接头在试抽水时是否有漏气现象,发现这种情况应重新连接或用油腻子堵塞,重新拧紧法兰盘螺栓和胶管的铅丝,直至不漏气为止。
在正式运转抽水之前必须进行试抽,以检查抽水设备运转是否正常,管路是否存在漏气现象。
在水泵进水管上安装一个真空表,在水泵的出水管上安装一个压力表。
为了观测降水深度,是否达到施工组织设计所要求的降水深度,在基坑中心设置一个观测井点,以便于通过观测井点测量水位,并描绘出降水曲线。
在试抽时,应检查整个管网的真空度,应达到550mmHg(73.33KPa),方可进行正式投入抽水。
5)临时排水沟设置1、秀岛一路起点至AK0+485段由滨海大道盖板涵进水口处降排水。
2、秀岛三路CK2+600、CK2+320处通往海边各开挖一条排水沟用于秀岛一路AK0+485至终点、秀岛二路BK0+700~BK1+440及秀岛三路CK1+640~CK2+900的降排水。
其中BK1+100- CK2+100段挖通。
3、秀岛三路CK1+550通往海边开挖一条排水沟用于秀岛二路起点至BK0+700、秀岛四路全幅及秀岛三路CK1+350至CK1+640段的降排水。
其中BK0+400-CK1+550段挖通。
4、秀岛三路CK1+300通往海边开挖一条排水沟用于秀岛三路起点至CK1+350段的降排水。
其中CK0+300、CK0+800均挖通至CK1+300。
5、排洪明渠用于秀岛三路CK2+900至终点、秀岛二路BK1+440~BK2+400及BK5+385~BK6+440段降排水。
其中BK1+920、BK5+600与CK3+200均挖通至排洪明渠。
3、抽水轻型井点管网全部安装完毕后进行试抽。
当抽水设备运转一切正常后,整个抽水管路无漏气现象,可以投入正常抽水作业。
开机后一个星期后将形成地下降水漏斗,并趋向稳定,土方工程可在降水10d后开挖。
4、注意事项1)、土方挖掘运输车道不设置井点,这并不影响整体降水效果。
2)、轻型井点降水应经常进行检查,其出水规律应“先大后小,先混后清”。
若出现异常情况,应及时进行检查。
3)、在抽水过程中,应经常检查和调节离心泵的出水阀门以控制流水量,当地下水位降到所要求的水位后,减少出水阀门的出水量,尽量使抽吸与排水保持均匀,达到细水长流。
4)、真空度是轻型井点降水能否顺利进行降水的主要技术指数,现场设专人经常观测,若抽水过程中发现真空度不足,应立即检查整个抽水系统有无漏气环节,并应及时排除。
5)、在抽水过程中,特别是开始抽水时,应检查有无井点管淤塞的死井,可通过管内水流声、管子表面是否潮湿等方法进行检查。
如“死井”数量超过10%,则严重影响降水效果,应及时采取措施,采用高压水反复冲洗处理。
6)、主干管应按本交底做好流水坡度,流向水泵方向。
7)、基坑周围上部应挖好水沟,防止雨水流人基坑。
8)、井点位置应距坑边2~2.5m,以防止井点设置影响边坑土坡的稳定性。
水泵抽出的水应按提前设置好的明沟排出,离基坑越远越好,以防止地表水渗下回流,影响降水效果。
9)管道和地下构筑物完成并回填后,方可拆除井点系统,所留空洞用碎石堵塞。
八、施工技术措施及质量保证措施1、冲孔时,冲孔深度按施工方案比滤管低0.5m,且垂直水平管,井点管管距为2m,冲孔冲到底标高后,再将冲水管上提1.0m,再冲一遍后成孔(扩大井点滤层用)。
2、井点降水设备进场,在埋设井点管之前,必须逐根检查井点管及集水总管,发现损坏,立即更换,保证滤网完整无缺。
井点管埋设之前,用布头或麻丝塞住管口,以免埋设时杂物掉入管内。
3、每根井点管埋设后,应及时检验渗水性能。
井点管与孔壁之间填砂滤料时,管口应有泥浆水冒出,或向管内灌水时,能很快下渗方为合格。
4、布设集水总管之前,必须对集水总管进行清洗,并对其他部件进行检查清洗,井点管与集水总管之间用连接应确保其密闭性。
5、井点系统安装完毕后,必须及时试抽,并全面检查管路接头质量、井点出水状况和抽水机械运转情况等,如发现漏气和死井,应立即处理。
每套机组所能带动的集水管总长度必须严格按机组功率及试抽后确定。
6、试抽合格后,井点孔口到地面下1.0m深度范围内,用粘性土填塞严密,以防漏气。
7、开始抽水后一般不应停抽,时抽时止,滤网易堵塞,正常排水应是细水长流,出水澄清。
8、为确保水稳降至设计标高,在每井段中间均设一个水位监测孔,派人24小时值班监测水位,发现情况及时上报。
9、井点降水施工队应派员24小时值班,定时观测流量及水位降低情况并做好《轻型井点降水记录》,同事施工人员在井点施工时,亦应做好《井点施工记录》。
九、临时用电、用水根据现场施工面及相关用电计划,拟在现场配备五台柴油发电机,以确保现场施工进度及安全生产的用电需要。
十、质量标准1、井点管间距、埋设深度应符合设计要求,一组井点管和接头中心,应保持在一条直线上。
2、井点埋设应无严重漏气、淤塞、出水不畅或死井等情况。
3、各组井点系统的真空度及压力均应保持设计要求。
十一、附图井点降水平面布置图(附图)Welcome 欢迎您的下载,资料仅供参考!。
