土方计算规则
土石方计量计价计算规则

土石方计量计价计算规则
1. 土石方计量计价得按实际挖的或填的量来算呀,就好比你挖个大坑准备建房子,那这个坑的大小就是要计算的量嘛!比如你挖了一个 5 米长、3 米宽、2 米深的坑,那土石方量不就是 30 立方米嘛!
2. 不同的土石方类别计算方式也不一样哦!就像石头和土,总不能一样对待吧!比如说挖石头就比挖普通土要难多了吧!像遇到坚硬的岩石,那计算起来能和松软的土一样吗?
3. 土石方的运输费用也要算进去呀!这就像你把东西从一个地方搬到另一个地方也得花力气花成本一样。
你想想,运土石方跑那么远的路,运费不得考虑嘛!要是运个几公里和运十几公里,价格能一样吗?
4. 计价的时候还得考虑市场行情呢!价格老是在变呀,就像菜价有时高有时低一样。
要是土石方市场火爆,价格肯定就上去了呀,那计算的时候能不考虑这些因素吗?比如这段时间土石方需求大,价格涨了不少,你能不根据这个来计价嘛!
5. 别忘了还有额外的费用呢,比如施工中可能会遇到特殊情况要多花钱,这可不能不算进去啊!好比本来好好的,突然下雨把路冲坏了,得去修复,这额外产生的费用不就得算嘛!像有一次施工中突然出现滑坡,处理起来多麻烦,这些费用都得考虑到计价里面呀!
6. 计算规则还得公平合理呀,不能偏袒任何一方。
这就跟做游戏得大家都遵守规则一样,不然就不公平了呀!要是计算规则不合理,有人吃亏有人占便宜,那怎么行呢!就好像比赛有人作弊,那比赛还有啥意义呢?
7. 土石方计量计价一定要仔细严谨,不能马虎哟!一旦错了可能会造成很大的损失呢!就像盖房子,基础没打好,后面不就容易出问题嘛!必须得细心用心地去计算和计价呀!
我的观点结论是:土石方计量计价计算规则非常重要,一定要认真对待,按照实际情况和相关要求准确计算,这样才能保证各方的利益和工程的顺利进行。
市政土方及管道计算规则

一、土方工程。
(一) 一般土方。
1.土方的挖、运均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算。
2.一般挖方包括道路土方,底面宽度超过7m、长度超过底宽3倍、基坑底面积在150m2以上的土方开挖。
3.土方分类为综合土和四类土,一般情况下,执行综合土定额。
土方中砾石含量超过10%时,可套用四类土;碎、砾石含量超过30%时,按地四类土乘以1.43系数。
4.人工挖土、运土定额系指工程量小、运距近和不适宜用机械施工的土方工程。
除以上情况外,均执行机械土方定额。
对于机械挖不到的方或需要人工配合修整挖土时,可套用人工挖土定额。
区分比例为机械挖土按90%计算,人工土方为10%,人工辅助挖土按相应定额乘以1.5系数。
5.机械土方分为推土机推土(最大推距不能超过80m)、铲运机铲运土方和挖掘机挖土。
6.机械土方现场运输指现场分段施工需回填时可利用的土方,不包括耕植土、流砂、淤泥、垃圾、杂填土和冻土。
(二) 沟槽土方。
1.沟槽土方,底宽小于7m,底长>底宽3倍以上按沟槽计算。
2.沟槽土方挖土深度步距分为2m、4m、6m、8m。
深度超过8m时,每增深1m,按上步定额乘以1.12系数。
3.沟槽底宽每侧工作面,按设计要求计算。
如无设计要求时,按下表规定执行。
管道结构宽(cm)混凝土管道基础90º混凝土管道基础>90º金属管道构筑物无防潮层有防潮层50以内40 40 3040 60100以内50 50 40250以内60 50 40250以上80 80 604.沟槽、支撑、放坡有设计要求时,按设计规定执行。
无设计要求时按以下规定参考计算:(1)沟槽深度在1m内,不放坡,不设撑。
(2)沟槽深度在2m以内时,放坡系数按1∶0.25;3m以内放坡系数按1∶0.33。
(3)沟槽深度在4m以内时,设置疏撑,放坡系数按1∶0.05。
(4)沟槽深度超度4m,可设密撑,放坡系数按1∶0.05。
土方算量规则

第一章土方一、土方工程量计算一般规则:1、土方体积均以挖掘前的天然密实体积为准计算。
土方体积折算表虚方体积天然密实体积夯实后体积松填体积1.00 0.77 0.67 0.831.30 1.00 0.87 1.081.50 1.15 1.00 1.251.20 0.92 0.80 1.002、挖土以设计室外地坪标高为准。
挖土深度按图示槽、坑底至设计室外地坪计算。
二、挖地槽、地坑、土方工程量,按下列规定计算:1、地坑、地槽、土方工程量的划分:凡图示坑底宽度在3米以内,且槽长大于槽宽三倍以上的为地槽。
1-凡坑底面积在20平方米以内的为地坑。
凡图示槽底宽3米以外,坑底面积20平方米以外,平整场地挖土厚度在300毫米以外,均按挖土方计算。
2、挖地槽长度:外墙按图示中心线长度计算,内墙按图示基础底面间净长计算,内外突出部分(垛、附墙烟囱等)体积并入地槽土方工程量内计算。
3、挖地坑以图示尺寸的体积计算。
4、挖管道、沟槽长度按图示尺寸计算,宽度按设计规定计算,如设计物无规定时可按下表计算。
各种检查井和排水管道接口处,因加宽而增加的工程量均不计算,但铺设铸铁管给水管时,接口处的土方工程量应按铸铁管道沟槽全部土方工程量增加2.5%计算。
管、沟底宽尺寸表管径(毫米)铸铁、钢管P PVC-U管50-75 0.60 ---100-200 0.70 0.90250-350 0.80 1.00400-450 1.00 1.30500-600 1.30 ---700-800 1.60 ---900-1000 1.80 ---1100-1200 2.00 ---1300-1400 2.20 ---三、人工平整场地为建筑场地就地挖、填土方厚度在±300毫米以内及找平。
平整场地工程量按建筑物或构筑2-物底面积的外边线,每边各加2米计算。
四、放坡及支挡土板,按下列规定计算:1、挖地槽、地坑、土方需放坡时,按下表计算放坡系数(放坡起点为基坑底):名称挖土深度(米以内)放坡系数挖土 1.5 ---挖土 2.5 1:0.5挖土 3.5 1:0.7挖土 5.0 1:1.0采用井点抽水不分深度1:0.52、计算放坡和支挡土板时,在交接处所产生的重复工程量不予扣除。
土石方工程工程量计算规则

土石方工程工程量计算规则土石方工程是指对地面和地下的土石进行开挖、填筑和整平等工程。
土石方工程工程量计算是土石方工程施工的重要环节,它是根据设计图纸和规范要求,计算土石方工程所需的土石材料的数量和工程量,以便合理安排施工进度和控制工程成本。
下面是土石方工程工程量计算的几个基本规则:1.工程量计算的单位问题在土石方工程的工程量计算中,常用的计量单位有立方米(m³)、平方米(m²)和吨(t)等。
其中,土石方的计量单位是以立方米为主要单位,而土石方中的土的计量单位是以立方米为主要单位,石的计量单位是以吨为主要单位。
2.挖方的工程量计算挖方是指对土地或地下进行开挖,以便进行后续的建筑施工。
在挖方工程量计算中,主要计算的内容有挖方量、短缺量和溢方量等。
挖方量是指根据设计图纸和规范要求计算得出的土方的实际体积,短缺量是指挖方量与设计图纸和规范要求中的要求量之间的差值,溢方量是指挖方量与设计图纸和规范要求中的要求量之间的正差值。
3.填方的工程量计算填方是指将已经挖掉的土方或地下的土方回填到原来的开挖位置或其他需要填方的地方。
填方的工程量计算也主要是计算填方量、短量和多量。
填方量是指根据设计图纸和规范要求计算得出的填方的实际体积,短量是指填方量与设计图纸和规范要求中的要求量之间的差值,多量是指填方量与设计图纸和规范要求中的要求量之间的正差值。
4.地基基础工程计算在土石方工程中,地基基础工程是指对地下土层进行处理以及对建筑物基础进行施工和加固的工程。
在地基基础工程量计算中,主要计算的是地基基础的工程量,包括地基基础的面积和体积等。
5.地表整平工程计算地表整平是指把地面上不平整的地表进行处理,使其达到设计要求的工程。
在地表整平工程量计算中,主要计算的是整平面积、高度差和精度等。
总之,土石方工程量计算是土石方工程施工过程中不可或缺的一部分。
通过合理计算土石方工程的工程量,可以使土石方工程的施工进度和工程质量得到合理控制,以达到建设项目的设计要求。

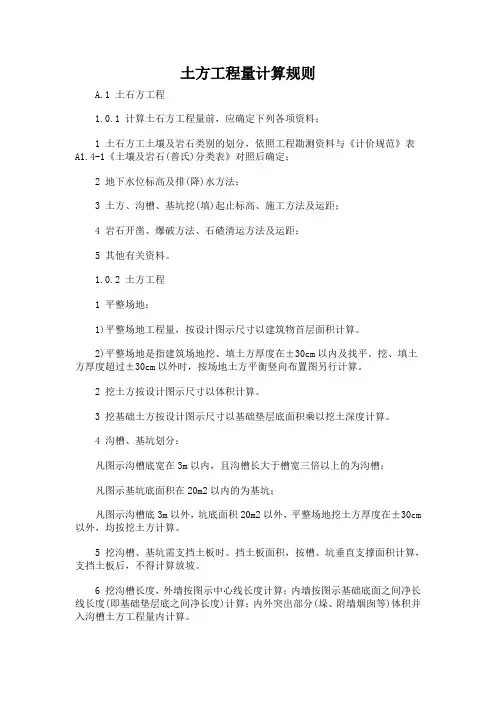

土方工程量计算规则

土方工程量计算规则A.1 土石方工程1.0.1 计算土石方工程量前,应确定下列各项资料;1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1.4-1《土壤及岩石(普氏)分类表》对照后确定;2 地下水位标高及排(降)水方法;3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距;4 岩石开凿、爆破方法、石碴清运方法及运距;5 其他有关资料。
1.0.2 土方工程1 平整场地:1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。
2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。
挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。
2 挖土方按设计图示尺寸以体积计算。
3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。
4 沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽;凡图示基坑底面积在20m2以内的为基坑;凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm 以外,均按挖土方计算。
5 挖沟槽、基坑需支挡土板时。
挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。
6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。
8 人工挖土方深度超过1.5m时,按表一增加工日。
表一人工挖土方超深增加工日表┏━━━━━┯━━━━┯━━━━┯━━━━┓┃深度(以内)│2m│4m│6m┃┠─────┼────┼────┼────┨┃工日/100m3│ 4.72│14.96│22.24┃┗━━━━━┷━━━━┷━━━━┷━━━━┛9.地下室人工挖土深度超过1.5m时,按表二增加工日。
土石方通用计算规则

土石方通用计算规则
土石方工程是指对地面或者地下的土石体进行削方或堆方的工程。
其
计算规则主要包括土石方的削方量、堆方量、抛弃率、挖方面积和填方面
积的计算。
1.削方量的计算
削方量是指将地面或地下的土石体削除的总量,计算公式为:
削方量=削方面积×平均开挖深度
其中,削方面积可以通过测量或测图的方式获取,平均开挖深度可以
通过实测或设计确定。
2.堆方量的计算
堆方量是指将由削方而得的土石体累积形成的总量,计算公式为:
堆方量=堆方面积×堆方高度
堆方面积可以通过测量或测图的方式获取,堆方高度可以通过实测或
设计确定。
3.抛弃率的计算
抛弃率是指削方量中不能利用的土石体占总量的百分比,计算公式为:抛弃率=(削方量-堆方量)/削方量×100%
4.挖方面积的计算
挖方面积是指削方面积扣除填方表面积后的有效挖方面积,计算公式为:
挖方面积=削方面积-填方面积
5.填方面积的计算
填方面积是指填方的表面积,计算公式为:
填方面积=填方高×填方宽
填方高和填方宽可以通过设计确定或实测获得。
需要注意的是,土石方计算规则还需要考虑具体工程情况,并结合实际测量数据进行修正和调整。
此外,还需要根据工程的要求和效益考虑填方和挖方的平衡,以达到工程的经济合理性和施工方便性。
13土石方工程量计算规则

13土石方工程量计算规则土石方工程是指在土石料运输、填筑、开挖等方面需要对工程量进行计算的工程,计算标准是计算每单位的体积和重量。
了解土石方工程计算规则对于工程设计和施工非常重要。
本文将介绍土石方工程量计算规则,以便更好地掌握土石方工程。
1. 土方工程量计算规则1.1 土方体积计算土方体积指土壤的体积,土方工程量计算以开挖前的地形面积和开挖后地形形状的高程差计算。
土方体积计算方法如下:•按照工程勘察或设计要求,编制开挖面积图,并注明开挖标高;•进行测量、分块计算,并累加各块土方体积。
土方体积计算公式如下:土方体积(V)= [(A1 + A2)/ 2]×h其中,A1为原地形面积,A2为开挖后地形面积,h为开挖深度。
1.2. 土方回填体积计算土方回填体积指土壤用于回填的体积,如回填基础、回填路堤等。
土方回填体积计算方法如下:•按照工程勘察或设计要求,编制回填面积图,并注明回填标高;•进行测量、分块计算,并累加各块土方回填体积。
土方回填体积计算公式如下:土方回填体积(V)= [(A1 + A2)/ 2]×h其中,A1为回填前地形面积,A2为回填后地形面积,h为回填深度。
2. 石方工程量计算规则2.1. 石方体积计算石方体积指石头的体积,石方工程量计算以石方开挖前和开挖后的地形面积和高程差计算。
石方体积计算方法如下:•按照工程勘察或设计要求,编制开挖面积图,并注明开挖标高;•进行测量、分块计算,并累加各块石方体积。
石方体积计算公式如下:石方体积(V)= [(A1 + A2)/ 2]×h其中,A1为原地形面积,A2为开挖后地形面积,h为开挖深度。
2.2. 石方回填体积计算石方回填体积指石头用于回填的体积,如回填基础、回填路堤等。
石方回填体积计算方法如下:•按照工程勘察或设计要求,编制回填面积图,并注明回填标高;•进行测量、分块计算,并累加各块石方回填体积。
石方回填体积计算公式如下:石方回填体积(V)= [(A1 + A2)/ 2]×h其中,A1为回填前地形面积,A2为回填后地形面积,h为回填深度。
建筑工程主要工程量计算规则及公式—土石方

建筑工程主要工程量计算规则及公式—土石方土石方工程是指对土壤和石方的开挖、填筑和边坡处理等工程的总称。
土石方工程量的计算是建筑工程中非常重要的一项工作,合理、准确地计算土石方工程量可以为工程管理和施工提供有效的参考和指导。
一、土方工程量计算土方工程量的计算一般分为开挖土方和填方两部分。
1.开挖土方量计算开挖土方量计算通常采用剖面法。
计算步骤如下:(1)确定剖面线:根据工程设计图纸,确定开挖剖面线。
(2)分析剖面:对剖面线上的土层进行分析,分别计算每个土层的面积和平均高度。
(3)计算剖面土方体积:根据每个土层的面积和平均高度,计算每个土层的土方体积。
(4)累加计算:将每个剖面的土方体积累加,得出总的开挖土方量。
开挖土方量计算公式如下:土方体积=(A1+A2)/2*H其中,A1和A2分别表示土层顶宽,H表示土层的高度。
2.填方土方量计算填方土方量计算通常也采用剖面法。
计算步骤如下:(1)确定剖面线:根据工程设计图纸,确定填方剖面线。
(2)分析剖面:对剖面线上的土层进行分析,分别计算每个土层的面积和平均高度。
(3)计算剖面土方体积:根据每个土层的面积和平均高度,计算每个土层的土方体积。
(4)累加计算:将每个剖面的土方体积累加,得出总的填方土方量。
填方土方量计算公式如下:土方体积=(A1+A2)/2*H其中,A1和A2分别表示土层底宽,H表示土层的高度。
二、石方工程量计算石方工程量的计算通常采用石方的体积来表示。
计算步骤如下:1.石方体积计算石方体积计算通常采用测量法。
计算步骤如下:(1)测量尺寸:对石方进行测量,分别测量长、宽、高。
(2)计算体积:根据石方的长、宽、高,计算出石方的体积。
石方体积计算公式如下:石方体积=长*宽*高其中,长、宽和高分别表示石方的尺寸。
2.石方体积累加计算石方工程通常不是由单个石方组成,而是由多块石方组成的。
因此,需要将每块石方的体积累加,计算出总的石方体积。
总石方体积=石方1体积+石方2体积+…+石方n体积其中,石方1、石方2、…、石方n分别表示不同石方的体积。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
说明及工程量计算规则一、说明(一)本章包括:土方工程,石方工程,回填,运输4节共53个子目。
(二)挖土方定额子目中综合了干土、湿土,执行中不得调整。
(三)土壤含水率大于40%的土质执行挖淤泥(流砂)定额子目。
(四)平整场地是指室外设计地坪与自然地坪平均厚度≤±300mm的就地挖、填、找平;平均厚度>±300mm的竖向土方,执行挖一般土方相应定额子目。
(五)定额中不包括地上、地下障碍物处理及建筑物拆除后的垃圾清运,发生时应另行计算。
(六)土方工程无论是否带挡土板均执行本定额。
(七)挖沟槽、基坑、一般土方的划分标准:1.底宽≤7m,底长>3倍底宽,执行挖沟槽相应定额子目;2.底长≤3倍底宽,底面积≤150m2,执行挖基坑相应定额子目;3.超出上述范围执行挖一般土方相应定额子目。
4.石方工程的划分按土方工程标准执行。
(八)基坑内用于土方运输的汽车坡道已包括在相应定额子目中,执行时不得另行计算。
(九)混合结构的住宅工程和柱距6m以内的框架结构工程,设计为带形基础或独立柱基,且基础槽深>3m时,按外墙基础垫层外边线内包水平投影面积乘以槽深以体积计算,不再计算工作面及放坡土方增量,执行挖一般土方相应定额子目。
(十)管沟土方执行沟槽土方相应定额子目。
(十一)土方回填定额子目中不包括外购土的费用,发生时另行计算。
(十二)土(石)方运输子目中不包括渣土消纳费用,渣土消纳费应按有关部门相关规定另行计算。
(十三)人工土(石)方定额子目中已包含打钎拍底,机械土(石)方的打钎拍底另执行本章相应定额子目。
(十四)石方工程中不分岩石种类,定额中已综合考虑了超挖量。
(十五)土方、石方(碴)运输的规定:1.机械挖沟槽、基坑、一般土方,运距超过15km时执行第四节土(石)方运输每增5km定额子目。
2.回填土回运执行第四节土方回运运距1km以内及每增5km定额子目。
3.石方(碴)运输执行第四节石方(碴)运输相应定额子目。
(十六)打基础桩工程,设计桩顶标高至基础垫层下表面标高的土方执行挖桩间土相应定额子目。
(十七)坑底挖槽子目适用于人工坑底挖沟槽的项目。
(十八)竖向布置挖石或山坡凿石的厚度>±300mm时执行挖一般石方定额子目。
二、工程量计算规则(一)平整场地:建筑物按设计图示尺寸以建筑物首层建筑面积计算。
地下室单层建筑面积大于首层建筑面积时,按地下室最大单层建筑面积计算。
(二)基础挖土方:按挖土底面积乘以挖土深度以体积计算。
挖土深度超过放坡起点1.5m时,另计算放坡土方增量,局部加深部分并入土方工程量中(见附表一放坡土方增量折算厚度表)。
1.挖土底面积:(1)-般土方、基坑按图示垫层外皮尺寸加工作面宽度的水平投影面积计算(见附表二基础施工所需工作面宽度计算表)。
(2)沟槽按基础垫层宽度加工作面宽度(超过放坡起点时应再加上放坡增量)乘以沟槽长度计算。
(3)管沟按管沟底部宽度乘以图示中心线长度计算,窨井增加的土方量并入管沟工程量中。
管沟底部宽度设计有规定的按设计规定尺寸计算,设计无规定的按附表三管沟底部宽度表计算。
2.挖土深度:(1)室外设计地坪标高与自然地坪标高≤±300mm时,挖土深度从基础垫层下表面标高算至室外设计地坪标高。
(2)室外设计地坪标高与自然地坪标高>±300mm时,挖土深度从基础垫层下表面标高算至自然地坪标高。
3.放坡增量:(1)土方、基坑放坡土方增量按放坡部分的基坑下口外边线长度(含工作面宽度)乘以挖土深度再乘以放坡土方增量折算厚度(见附表一放坡土方增量折算厚度表)以体积计算。
(2)沟槽(管沟)放坡土方增量按放坡部分的沟槽长度(含工作面宽度)乘以挖土深度再乘以放坡土方增量折算厚度以体积计算。
(3)挖土方深度超过13m时,放坡土方增量按13m以外每增1m的折算厚度乘以超过的深度(不足1m按1m计算),并入到13m以内的折算厚度中计算。
(三)挖桩间土按打桩部分的水平投影面积乘以厚度(设计桩顶面至基础垫层下表面标高)以体积计算,扣除桩所占体积。
(四)挖淤泥、流砂按设计图示的位置、界限以体积计算。
(五)挖一般石方按设计图示尺寸以体积计算。
(六)挖基坑石方按设计图示尺寸基坑底面积乘以挖石深度以体积计算。
(七)挖沟槽石方按设计图示尺寸沟槽底面积乘以挖石深度以体积计算。
挖管沟石方按设计图示尺寸沟槽底面积乘以挖石深度以体积计算。
(八)打钎拍底按设计图示基础垫层水平投影面积计算。
(九)场地碾压、原土打夯按设计图示碾压或打夯面积计算。
(十)回填土:1.基础回填土按挖土体积减去室外设计地坪以下埋设的基础体积、建筑物、构筑物、垫层所占的体积以体积计算。
地下管道管径>500mm时按附表四管沟体积换算表的规定扣除管道所占体积。
2.房心回填土按主墙间的面积(扣除暖气沟及设备所占面积)乘以室外设计地坪至首层地面垫层下表面的高度以体积计算。
3.地下室内回填土按设计图示尺寸以体积计算。
4.场地填土按设计图示回填面积乘以回填厚度以体计算。
(十一)土(石)方、淤泥、流砂、护壁泥浆运输按挖方工程量以体积计算。
附表一放坡土方增量折算厚度表单位:m附表二基础施工所需工作面宽度计算表单位:mm附表三管沟底部宽度表(含工作面)单位:m附表四管沟体积换算表单位:m3一、本章包括:挖填土及运输等共10个子目。
二、路床土方定额以机械施工为主编制,实际施工方法与定额不同时不得调整。
三、本定额已综合考虑了各种土质(山区及近山区除外)使用时不得调整。
四、运距确定:建设单位提供土源或指定弃土场时按实际运距计算。
内部平衡土运距以施工组织设计确定运距计算。
五、土方运输每增1km子目适用于1km平衡土、1km装运土方、1km旧路材料装运。
工程量计算规则一、道路土方挖填数量按设计图示尺寸以体积计算,计算方法规定如下:1.挖路床土方:按土方计算表中挖方的合计数量计算。
2.填土压实:按土方计算表的填方合计数计算。
3.3.平衡土运输:填土压实量×1.2;石灰土用量×1.1。
4.装运土方(含运弃、借土)一挖路床土方量一平衡土方量,计算结果正值为运弃,负值为运借。
二、挖土质边沟按设计图示尺寸以体积计算。
一、本章包括:沟槽土方、基坑土方、回填土方、土方运输共四节24个子目。
二、本定额已综合考虑了各种土质(山区及近山区除外)使用时不得调整。
三、附录一每米管道土方数量表内包括放坡系数、分层开挖所增加的土方量。
四、土方工程定额中包括了自然方、压实方、虚方之间的换算因素,挖、运、回填土方工程量均按自然方计算。
五、土方工程定额按机械土方与人工土方两种施工方法编制。
使用中根据施工方式套用相应定额子目。
当采用机械挖土施工时,槽底人工清底执行人工土方定额子目。
六、基底处理执行回填土方相应定额子目。
七、借土及倒运土运输执行土方运输相应定额子目。
八、现场不具备放坡条件,采用支撑方式进行土方开挖时,不得参考附录一每米管道土方数量表计算土方工程量。
按实际开槽断面面积乘以设计桩号长度计算,执行土方相应定额子目。
支撑费用在措施费中计取。
九、本章不含现场障碍物清理、占地费、渣土消纳费、占道费、道路挖掘修复费,发生时另行计算。
十、土方开挖沟槽长度在12m以内时执行基坑土方相应定额子目。
工程量计算规则一、沟槽及基坑挖土按沟槽或基坑开挖的断面面积(或参照每米管道土方数量表)乘以设计桩号长度计算。
二、开挖断面的计算:1.槽深:同一结构断面的沟槽按管道纵断图折点分段,挖土深度从实际自然地面标高算至管道基底标高(有垫层时算至垫层底)。
管道工程与道路工程同期施工时,且管道位于新建道路下,管道沟槽深度从设计道路路床底标高(若自然地面标高低于设计路床底标高时从自然地面标高)算至管道基底标高(有垫层时算至垫层底)。
2.槽底宽:①砂基础管道铺设槽底宽:当设计图示砂基础槽底宽度≥管道外径加两侧工作面宽度时按设计图示尺寸计算槽底宽。
当设计图示砂基础槽底宽度<管道外径加两侧工作面宽度时按管道外径加两侧工作面宽度计算槽底宽。
②其他形式管道铺设槽底宽度:按管道结构最大宽度(含基础)加两侧工作面宽度计算槽底宽(工作面宽度详见下表)。
沟槽底部每侧工作面宽度注:①有外防水设计要求的方沟W≤1000mm时,每侧工作面宽度取定80cm。
②采用沟槽支撑时每侧工作而宽度不增加。
③采用排水井排水时,单侧排水糟底宽度另加30cm。
双侧排水槽底宽度另加60cm。
3.土方放坡规定:开挖深度≤3m时按1:0.33计算,开挖深度>3m时按1:0.5计算。
二、给水、排水(排水方沟检查井除外)、燃气管道附属构筑物增加的土方量,均折成沟槽长度计算。
每座附属构筑物增加2m沟槽长度。
热力小室增加的土方量按设计图示结构外形尺寸并考虑工作面及放坡计算超出沟槽宽度及深度的土方量。
三、计算回填土工程量时应扣减管道及结构体积和各种检查井、闸井、热力小室等所占外形体积。
管道工程及道路工程同期施工时,回填土算至路床底标高。
四、管道工程土方合槽的计算规定:两条或两条以上市政管线同期施工,且管线外皮水平间距小于2m时按合槽考虑计算土方工程量。
土方工程量按各条管线单独计算出的工程量之和分别乘以以下系数计算:二条管线合槽乘以0.9,三条管线合槽乘以0.8,四条(及四条以上)管线合槽乘以0.7。
热力直埋管道工程不按合槽处理。
