隧道施工辅助作业(通风-排水-防尘)
隧道施工供风、水、电作业

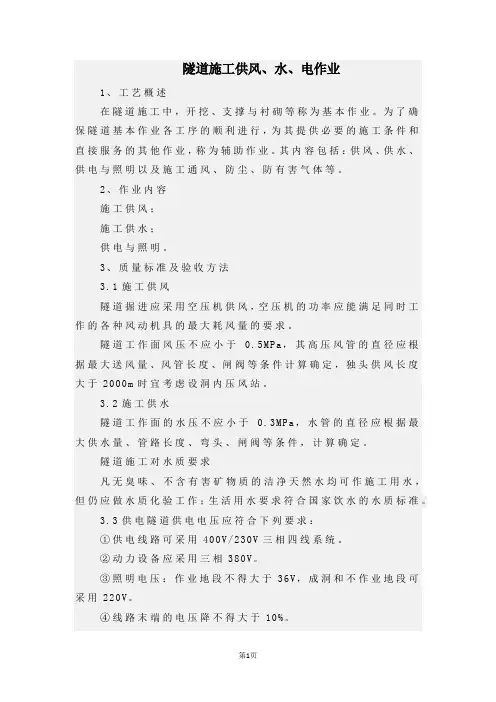

隧道施工供风、水、电作业1、工艺概述在隧道施工中,开挖、支撑与衬砌等称为基本作业。
为了确保隧道基本作业各工序的顺利进行,为其提供必要的施工条件和直接服务的其他作业,称为辅助作业。
其内容包括:供风、供水、供电与照明以及施工通风、防尘、防有害气体等。
2、作业内容施工供风;施工供水;供电与照明。
3、质量标准及验收方法3.1施工供风隧道掘进应采用空压机供风,空压机的功率应能满足同时工作的各种风动机具的最大耗风量的要求。
隧道工作面风压不应小于0.5MP a,其高压风管的直径应根据最大送风量、风管长度、闸阀等条件计算确定,独头供风长度大于2000m时宜考虑设洞内压风站。
3.2施工供水隧道工作面的水压不应小于0.3MP a,水管的直径应根据最大供水量、管路长度、弯头、闸阀等条件,计算确定。
隧道施工对水质要求凡无臭味、不含有害矿物质的洁净天然水均可作施工用水,但仍应做水质化验工作;生活用水要求符合国家饮水的水质标准。
3.3供电隧道供电电压应符合下列要求:①供电线路可采用400V/230V三相四线系统。
②动力设备应采用三相380V。
③照明电压:作业地段不得大于36V,成洞和不作业地段可采用220V。
④线路末端的电压降不得大于10%。
5.1施工准备查阅已掌握的设计文件和资料,对工程环境和施工条件详细调查,编制实时性施工组织设计,确定施工总平面布置。
学习了解施工供风、供水及供电方面专业知识,详细制定技术交底文件。
做好人员的组织与培训工作,及时完成材料的调查和储备及机械设备的调转和调试,为施工风水电施工做好资源准备。
5.2施工供风5.2.1空压机站供风能力在隧道施工中,以压缩空气为动力的风动机具广泛应用。
应选择低消耗、节约能源、低成本及保证施工的空压机具。
螺杆式空压机应推广使用。
空压机的生产能力(或供风能力)Q可用下式计算:Q=(1+K备)(·åq K+q漏)K m式中:K——同时工作系数,见表4;K备——空压机的备用系数,一般采用75%~90%;Σq——风动机具所需风量,m³/mi n,(可查阅风动机具比能表Y T型凿岩机一般为3m³/mi n,P Z型喷射机一般为10m³/m i n,S P型喷射机一般为5m³/mi n);q漏——管路及附件的漏耗损失,其值为:q漏=d·åL,m³/mi n;其中:d——每公里漏风量,平均为 1.5~2.0m³/min;L——管路总长(k m);K m——空压机所处海拔高度对空压机生产能力的影响系数,见表5。
地下工程施工: 辅助作业

隧道施工通风与防尘
三、施工通风计算 目的是为了供给洞内所需的新鲜空气,选 择合适的通风机,以便布臵合理的通风管道, 从而满足施工作业环境的要求。 1、风量计算 (1)按洞内同时工作的最多人数计算 (2)按同时爆破的最多炸药量计算 (3)按内燃机作业废气稀释的需要计算 (4)按洞内允许最小风速计算
隧道施工供水
二、用水量估算 1、施工用水 施工用水与工程规模、机械化程度、施工进度、人员数量和 气候条件等有关,因而用水量的变化幅度较大,很难估计精 确。一般根据以往经验估计。 2、生活用水 卫生要求的提高,生活设施配臵增多,耗水量也就相应增多。 因而生活用水量也有一定的变化,但幅度不大,一般可按下 列参考指标估算: 生产工人平均(0.1~0.15)m3/d 非生产工人平均(0.08~0.12)m3/d 3、消防用水 由于施工工地住房均为临时住房,相应标准较低,除按消防 要求在设计、施工及临房布臵等方面做好防火工作外,还应 按临时建筑房屋每3000m2消防耗水量(15~20)L/s、灭火时 间为0.5h~1.0h计算消防用水贮备量,以防不测,
隧道施工辅助作业
压缩空气供应
—、空压机站的生产能力 空压机站的生产能力取决于耗风量的大小,考虑一定 的备用系数。耗风量包括隧道内同时工作的各种风动,空 压机站的生产能Q可用下式来计算: Q=(1+ K备)(qk+q漏)km m3/min
式中:K备—空压机的备用系数,一般采用75%~90%; —风动机具所需风量,m3/min, q漏—管路及附件的漏耗损失,q漏=L,m3/min; 其中:,—每公里漏风量,平均为1.5m3/min~2.m3/min; L—管路总长,km; K—同时工作系数,查表; km一 空压机所处海拔对空压机生产能力的影响系数
隧道施工辅助作业

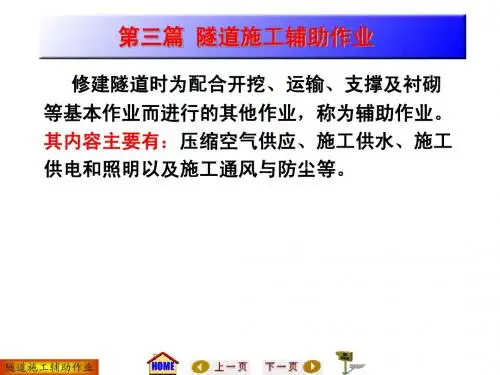

隧道施工辅助作业地下工程施工中,除了钻爆、出渣、支护和衬砌等基本作业外,还必须借助一些辅助系统为基本作业提供必要条件才能完成工程任务,这些系统的工作称为辅助工作。
辅助工作主要包括通风防尘、压气供应、施工供水与排水、供电、照明等。
一、施工通风任何地下工程施工时都需要通风,采用钻眼爆破法施工时尤为重要。
爆破时,炸药分解产生大量余热和有害气体,同时隧道内空气中氧气的含量相对下降;机械设备也将排出大量废气和热量;隧道穿过煤层或某些地层时还会放出CH4、H2S等气体;另外,钻眼、爆破、出渣、喷射混凝土等作业均会产生大量粉尘。
这些有害气体及粉尘对施工人员危害极大。
因此,施工通风应达到以下目的:供给新鲜空气;冲淡与排出有害气体;降低粉尘浓度;降低地下空间内温度;瓦斯(CH4)浓度不得大于0.5%(按体积计),否则必须按煤炭行业现行《煤矿安全规程》之规定办理。
(一)通风方式的选择施工通风方式应根据隧道的长度、掘进隧道的断面大小、施工方法和设备条件等诸多因素综合确定。
在施工中,有自然通风和强制机械通风两类。
其中,自然通风是利用洞内外的温差或风压来实现通风的一种方式,一般仅限于短直隧道(如500 m以下)、浅埋地下工程,且受洞外气候条件影响极大。
绝大多数地下工程施工应采用强制式机械通风。
《客货共线铁路隧道工程施工技术规程》(Q/CR 9653—2017)规定,隧道施工必须采用机械通风。
根据通风机的作用范围,机械通风分为主机通风和局部扇风机通风。
当主机通风不能满足隧道掘进要求时,应设置局部通风系统,风机间隔串联或加设另一路风管增大风量。
如有辅助坑道,应尽量利用坑道通风。
竖井及隧道施工时,可用主扇或局扇或主、局扇结合式通风。
通风方式应根据隧道长度、施工方法和设备条件等确定。
通风方式应针对污染源的特性,尽量避免成洞地段的二次污染,且有利于快速施工。
实施机械通风必须具有通风机和风道。
按照风道的类型和通风机安装位置,机械通风可分为管道式、巷道式和风墙式三种。
隧道施工通风及防尘要求

隧道施工通风及防尘要求1. 引言隧道施工是道路、铁路等基础设施建设中不可或缺的一环。
然而,隧道施工过程中往往存在着较高的危险性和工程量,同时也会对施工现场的周围环境带来不良影响。
因此,在隧道施工中,通风和防尘是非常关键的施工要求之一。
2. 隧道施工中的通风要求隧道施工的通风主要作用是保证施工现场空气流通,避免工人在黑暗、潮湿、空气污浊、甚至有毒有害气体的环境中工作,保障工人的安全和健康。
另一方面,通风也可以避免施工现场出现火灾、爆炸等安全事故。
针对不同的隧道施工情况,通风的要求也有所不同。
一般情况下,隧道施工主要考虑以下几方面的通风要求:2.1 施工中通风要求隧道施工过程中,通风要求尤为严格。
对于刚刚开始开凿的隧道,空气中含有的有害气体浓度较高,工人必须佩戴适当的防护装备,并且不能在隧道内停留太久,避免呼吸道受损。
而当隧道的开挖深度较深时,通风设备就尤为重要了。
在隧道施工开始之前,需要根据施工区域的实际情况,对通风设备进行明确分区。
同时,通风设备的安装和使用也需要满足国家标准和施工方案的要求。
对于一些高风险的施工现场,应该加强通风设备的检查,并进行详细记录。
2.2 施工结束后通风要求隧道开挖完毕后,需要进行全面的通风处理,以消除隧道内存在的有害物质和气体。
对于深度较深的隧道进行通风调节时,通风设备在使用期间也要固定好,避免出现误操作或设备损坏。
同时,为了保障施工安全,通风设备在使用时要使用专业人员操作,并定期进行检查和维护。
3. 隧道施工中的防尘要求隧道施工中的防尘要求主要是为了减少施工对周围环境带来的影响,并且防止粉尘污染工人的身体。
针对不同的隧道施工情况,防尘要求也会有所不同。
3.1 施工中防尘要求在施工中,防止粉尘扩散需要遵循以下要求:•做好施工现场的清扫工作,及时清理工作场所和收集施工废料。
•尽量使用低防尘材料,避免震动和冲击产生大量粉尘。
•使用抑尘剂,降低尘土扬尘。
同时,对于不可避免的施工粉尘扩散情况,施工管理人员要及时采取相应的防尘措施,例如在周围区域进行覆盖,或者在施工现场设置喷雾设备等。
隧道施工辅助作业(内容详实)

(3)供电线路布置在成洞地段用400V/230V供电线路,
一般采用塑料绝缘铝绞线或橡皮绝缘芯线架设;开挖未衬
砌地段以及手提灯应使用铜课件芯类 橡皮绝缘电缆。
28
课件类
29
正在挖掘中的武汉长江隧道
课件类
30
照明
于大断面长距离隧道通风,在机械化作业时更为有 利。
课件类
6
2 巷道式通风
适用于有平行导坑的长隧道。其特点是通过最前面的 横通道,使正洞和平行导坑组成一个循环风流系统,在平 导洞口附近安装通风机,将污浊空气由平导吸出,新鲜空 气由正洞流入,形成循环风流。
这种通风方式,断面小、阻力小,可供应较大的风
量,是目前解决长隧道施工通风比较有力的方法。
课件类
4
压入式通风
吸出式通风
混合式通课件风类
5
压入式通风的优点:冲淡和排出炮烟的作用比
较强;工作面回风不通过风机和通风管,对设备污 染小,在有瓦斯涌出的共作面采用这种方法比较安 全。
吸出式通风:抽出式通风的有效吸程很短,
当风筒口距工作面很近时才可以获得满意的结果。
混合通风:综合了前两种方式的优点,适合
课件类
25
课件类
26
施工供电及照明
供电
1施工用电估算
随着机械化程度的提高,隧道施工耗电量大,负荷集中的特点。
在施工现场,电力供应首先根据施工方法,要使用的机械设备等
来确定用电总量再来选择合适的电力设备。
S=Κ(ΣР1Κ1/ηCOSΦ·Κ2+ΣΡ2Κ3) S—施工用电总量(kw);
K—备用系数,一般取1.05~1.10;

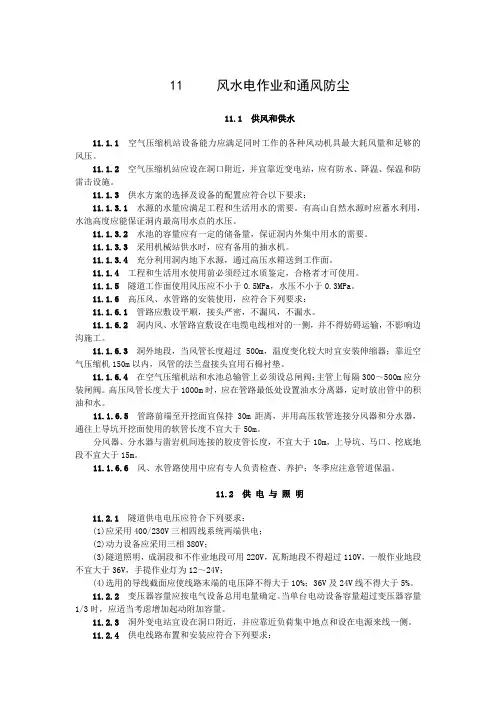

公路隧道施工技术规范风水电作业和通风防尘

11 风水电作业和通风防尘11.1 供风和供水11.1.1 空气压缩机站设备能力应满足同时工作的各种风动机具最大耗风量和足够的风压。
11.1.2空气压缩机站应设在洞口附近,并宜靠近变电站,应有防水、降温、保温和防雷击设施。
11.1.3 供水方案的选择及设备的配置应符合以下要求:11.1.3.1 水源的水量应满足工程和生活用水的需要。
有高山自然水源时应蓄水利用,水池高度应能保证洞内最高用水点的水压。
11.1.3.2 水池的容量应有一定的储备量,保证洞内外集中用水的需要。
11.1.3.3采用机械站供水时,应有备用的抽水机。
11.1.3.4 充分利用洞内地下水源,通过高压水箱送到工作面。
11.1.4 工程和生活用水使用前必须经过水质鉴定,合格者才可使用。
11.1.5 隧道工作面使用风压应不小于0.5MPa,水压不小于0.3MPa。
11.1.6高压风、水管路的安装使用,应符合下列要求:11.1.6.1 管路应敷设平顺,接头严密,不漏风,不漏水。
11.1.6.2 洞内风、水管路宜敷设在电缆电线相对的一侧,并不得妨碍运输,不影响边沟施工。
11.1.6.3洞外地段,当风管长度超过500m,温度变化较大时宜安装伸缩器;靠近空气压缩机150m以内,风管的法兰盘接头宜用石棉衬垫。
11.1.6.4在空气压缩机站和水池总输管上必须设总闸阀;主管上每隔300~500m应分装闸阀。
高压风管长度大于1000m时,应在管路最低处设置油水分离器,定时放出管中的积油和水。
11.1.6.5管路前端至开挖面宜保持30m距离,并用高压软管连接分风器和分水器,通往上导坑开挖面使用的软管长度不宜大于50m。
分风器、分水器与凿岩机间连接的胶皮管长度,不宜大于10m,上导坑、马口、挖底地段不宜大于15m。
11.1.6.6 风、水管路使用中应有专人负责检查、养护;冬季应注意管道保温。
11.2 供电与照明11.2.1 隧道供电电压应符合下列要求:(1)应采用400/230V三相四线系统两端供电;(2)动力设备应采用三相380V;(3)隧道照明,成洞段和不作业地段可用220V,瓦斯地段不得超过110V,一般作业地段不宜大于36V,手提作业灯为12~24V;(4)选用的导线截面应使线路末端的电压降不得大于10%;36V及24V线不得大于5%。
隧道施工辅助作业指导书

隧道施工辅助作业指导书1.1.供风在各隧道进、出洞口、辅助坑道处分别设一座空压机站,并联安装4台20m3/min电动空压机,供应各施工面所需高压用风。
在施工前期高压电源未接通时采用内燃空压机供风。
为确保长大隧道施工风压、风量的需要,适时、适当位置安装高压储风罐。
隧道开挖面工作风压不小于0.5MPa。
高压风管采用φ200mm 的无缝钢管,设在边墙底脚处,管子下面采用托架将其托起,托架固定在底脚的边墙上。
随着洞子的延伸,高压风管分段接至工作面附近,在管端安装闸阀以便接至用风机具,闸阀至用风机具之间用高压皮管连接。
1.2.供水根据工程附近水源情况,采用地面水源或地下水源。
集水池取水,铺设供水管道,在每个洞口设集水池,采用HYGS型变频恒压供水设备或山顶高位水池供水的方案,铺设φ200mm钢管输水供隧道用水。
1.3.排水(1)正洞施工排水顺坡排水时,只需在洞身两侧挖排水沟,利用自然坡度排水至洞外污水处理池,经过处理后排放。
反坡排水时,在洞内一侧每隔200m左右布置一个集水坑,集水坑之间水泵接力抽水,直至排到洞外污水净化池达标后排放。
湿陷性黄土地段,无论上坡或下坡,集水坑和排水沟必须铺砌,防止水渗入黄土。
(2)辅助坑道施工排水辅助坑道多为下坡施工,坑道一侧设置排水沟,每200m设置一个集水坑,安装离心式水泵和φ150的钢管向洞外抽水,距掌子面50m设置一个临时集水坑,临时集水坑随掌子面移动,设置自吸水泵和抽水软管向集水坑抽水。
辅助导坑洞口设置污水处理池,污水经处理达到环保要求后排入自然沟渠。
辅助坑道施工至正洞时,在辅助坑道与正洞交叉口设置积水井,洞内及掌子面污水经排水沟汇集到积水井,在积水井安装高扬程水泵和φ150钢管,将污水抽至洞口污水处理池。
反坡段正洞设置双侧排水沟,每200m设置一个集水坑,安装离心水泵和φ150钢管,掘进的掌子面50m设置临时集水坑采用自吸水泵将污水抽至集水坑,再由集水坑抽至积水井排出洞外。
(建筑工程管理)第九章地下施工的辅助工作

(建筑工程管理)第九章地下施工的辅助工作第十章地下施工的辅助工作基本作业:钻眼爆破、出碴、支护、衬砌辅助工作:通风防尘、压气供应、施工排水、提升运输、供水、供电、照明、信号、通讯等。
施工通风工作壹、施工通风的目的(1)冲淡和排出有害气体有害气体:CO、SO2、N02等。
有害气体的容许浓度规定:CO为30mg/m3,SO2为15mg/m3,NO2为5mg/m3,(2)供给新鲜空气保持空气流通、新鲜,O2含量不低于20%。
(3)降低粉尘浓度粉尘中游离SiO2对人体危害很大,长期吸人易患矽肺病。
要求含有10%之上游离SiO2的粉尘应控制在2mg/m3以下(4)降低地下空间内温度作业地点空气温度不能超过26℃。
二、施工通风方式采用机械通风。
独头掘进,属于局部通风,通常使用局部通风机进行通风。
通风方式:按风管形式:风筒式、巷道式、风墙式按通风机的工作方式:压入式抽出式混合式(壹)风筒(管)通风压入式通风局部通风机必须安装在由新鲜风流通过的巷道内。
隧道施工时,由于洞口直通外界,扇风机可安置在洞口外壹定距离。
●风筒出风口距工作面的距离壹般≤10m为宜。
●压入式通风可采用胶质柔性风筒,单机可使用于100m~400m内的独头道,多机串连可使用于400m~800m的独头巷道●能较快排除工作面的污浊空气,拆装简单●但污浊空气排除时流经全洞,时间较长2.抽出式通风●用局部通风机将工作面爆破所产生的有害气体通过风筒吸出,新鲜风流则由巷道进入工作面●风筒的排风口必须设在主要巷道风流方向的下方,距掘进巷道口10m之上。
●这种通风方式壹般需要金属风筒。
●由于风筒吸入口附近的风速随着远离吸入口而急剧降低,有效吸程小,工作面排烟时间长。
●污浊风流通过局部通风机,安全性差。
●其优点是不污染巷道,但新鲜空气流经全洞,到达工作面时已不太新鲜。
●适合于长度在400m以内的独头巷道。
3.混合式通风●压入式和抽出式联合应用,具有之上二者的优点●适合长度800m~1500m左右的独头巷道●抽出、压入风口的布置最小要错开30m●以抽为主,以压为辅。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
表7-2-3 1d的用水量(t)
用水项目 手持式凿岩机 喷雾洒水 衬 机 浴 生 砌 械 池 活 单 位 耗水量 0.20 0.03 1.50 5.00 15.0 0.02 每次爆破后喷雾 30min 包括混凝土养护及 洗石 循环冷却 说 明
t/(台·h) t/min t/h t/(台·h) t/次 t/(人·d)
Q高 100Q正 / P高
式中:
Q高 —高度修正后的供风量; Q正—正常条件下的供风量(m3/min); P高—高山地区大气压(kPa) 。
三、通风机的选择 通风机有轴流式和离心式两类。在隧 道施工通风中主要采用轴流式通风机。它 具有风量大、效率高、结构紧凑、重量轻 等优点。
四、防尘
1.采用湿式凿岩。
2.使用机械通风。 3.喷雾洒水。 4.个人防护
返回
(三)供水方式 (四) 供水管道布置 二、洞内排水
(一)顺坡施工排水 向洞内开挖为上坡,叫顺坡排水。一般只 需随着隧道的延伸,在一侧(或两侧)开挖排水 沟,使水顺坡自然排出洞外。
(二)反坡施工排水 向洞内开挖为下坡,叫反坡施工。斜井开 挖亦属此类。因水向工作面汇集,需用机械排 水,排水系统常用的布置有两种方式; 1.分段开挖反坡水沟,在分段处挖集水坑, 每个集水坑处设一抽水机,把水抽至后一段反 坡,最后一个抽水机把水排出洞外,如图7-21(a)所示。
下一张
图7-3-1 风管式通风的三种形式
图7-3-2 巷道式通风(单位:m)
返回
朔黄线寺铺尖隧道通风设计 (左上)
内昆线青山隧道施工通风 (右下)
渝怀线圆梁山隧道施 工通风(右上)
广渝高速公路华山隧 道施工通风(左下)
京九线五指山隧道长 距离独头Fra bibliotek工通风乌鞘岭隧道七号斜井通风
乌鞘岭隧道八号斜井通风
Q (1 K备 )( qK q漏 )km
(m3/min)
二、空压机站
空压机站主要由空压机、配电设备、储风 罐(俗称风包)、送风管及配件、循环水池(用于 冷却空压机)等组成。
空压机按动力来源可分为电动和内燃两种。 短隧道可采用移动式内燃空压机,长隧道可采 用固定式大型电动空压机。
三、高压风管管径的选择 高压风管管径应根据可能出现的最大风量 和容许的最大风压损失来确定。 使之满足:能通过计算的最大供风量;送 风管末端的风压不小于0.6MPa,以保证高压风 通过胶管到达风动机械(具)后仍能保持0.5MPa 的风压。 压缩空气在输送过程中,由于管壁摩擦、 接头、阀门等产生阻力,其压力会减少,一般 称压力损失。根据达西公式,钢管的风压损失 ΔP可按下式计算。
二、施工通风计算 (一)风量计算 1.按洞内同时工作的最多人数所需要的风量计算
Q km q
式中: Q —所需风量,m3/min; k —风量备用系数;常取k=1.1~1.2; m —洞内同时工作的最多人数;
q —洞内每人每分钟需要新鲜空气量,通常按3m 3/(人· min)计算。 2.按稀释洞内同时爆破采用的最多炸药量所产生 的有害气体需要的风量计算 由于通风方式不同,计算方法也各不相同,以下 分别介绍。 (1)巷道式通风 Q 5 Ab / t 式中: Q —所需风量,m3/min; A —洞内同时爆破的最多炸药量,kg; b —1kg炸药折合成一氧化碳的体积,一般取 b=40L/kg; t —爆破后的通风时间,min。 (2)管道式通风 7.8 3 2 2 Q AS L a.压入式通风 t
下一张
2.隔开较长距离开挖集水坑,开挖面的积 水用小水泵抽到最近的集水坑内,再用主抽水 机将水排到洞外,如图7-2-1(b)所示。
转到下张
(b)长距离集水坑排水
1.主水泵2.小水泵 3.集水坑4.排水管5.横沟 6.水沟 图7-2-1 反坡排水方式示意图 返回
第三节 隧道施工通风与防尘
一、施工通风方式 机械通风方式,按照通风类型、通风机安装位置 的不同,可分为风管式、巷道式两大类。而管道通风 根据隧道内空气流向的不同,又可分为压入式,吸出 式和混合式三种。 (一)风管式通风 此种通风形式的风流经由管道输送,可分为以下三 种形式:
j
式中: vmin—洞内允许最小风速m/s,全断面开挖时为 0.15m/s,其他坑道为0.25m/s; Smax—坑道断面积,m2。 按上述四种情况计算后,取其中最大者为计算 风量。要求通风机提供的风量为
Q供 PQ
式中: Q—计算所需风量;P—管道漏风系数。 P值与风管直径、长度、接头质量、风压、风管材 料等因素有关,是个大于1的系数,可按有关设计手册 中查用。 对于高山地区,由于压强的降低,供风量需要进行 修正,即:
1.压入式通风,如图7-3-1 (a)所示。 2.吸出式通风,如图7-3-1 (b)所示。 3.混合式通风,如图7-3-1 (c)所示。 (二)巷道式通风 巷道式通风是利用隧道本身(包括成洞、导坑及 扩大地段)和辅助坑道(如平行导坑)组成主风流和 局部风流两个系统互相配合而达到通风的目的。现以 设有平行导坑的隧道为例说明。如图7-3-2所示。
L v P 106 d 2g
2
高压风钢管管径选择可按下列步骤进行: 1.计算出送风管路最大的理论长度。 2.根据最大供风量及送风管管路最大理 论长度,由表7-1-6可查得风管直径。 3.根据查得的风管直径及最大供风量, 计算风压损失值(也可查 表7-1-7确定)。 当风压损失值≤P-0.6MPa时(P为送风钢管始 端风压),查得的风管直径即可使用,否则要 将风管直径加大一级,并重复以上步骤重新 选取,直至满足为止。
转到下张
表7-1-6 容许通过风量与管径、管长关系
注:本表系按送风钢管始端风压0.7MPa,钢管末端风 压为0.6MPa,即风压通过管路的损失为0.1MPa计算。 返回
表8-1-7 风压损失
风压损失ΔP (MPa) 最大供风量 Q 3 (m /min) 10 20 30 40 50 60 70 80 90 100 110 120 130 140 150 160 170 180 190 200 风管内径 d (mm) 50 0.416 1.653 75 0.047 0.188 0.422 0.751 1.175 0.092 0.155 0.257 0.37 0.504 0.658 0.833 1.025 O.051 0.08 0.114 0.155 0.203 0.257 0.317 0.383 0.456 O.536 0.043 0.059 0.076 0.097 0.120 0.144 0.172 0.202 0.234 O.269 0.305 0.017 0.021 0.026 0.032 0.038 0.044 0.052 0.059 0.067 0.076 0.085 0.095 0.105 0.008 0.010 0.012 0.014 0.016 O.019 0.021 0.024 0.027 0.030 0.033 0.007 0.008 0.009 0.010 0.011 0.013 100 125 150 200 250 300
式中:
S—坑道的开挖断面面积,m2 ;
L—坑道的通风长度,m;
其他符号同前。
15 b.吸出式通风 Q ASL 散 t 式中: L散——爆破后炮烟的扩散长度,m; 非电起爆L散=15+A(m) 电雷管起爆L散=15+A/S(m) 其他符号同前。 c.混合式通风
c.混合式通风 采用混合式通风时,要求吸出风机功率大于压入 风机功率,即Q混吸>Q混压。所以只计算Q混压即可。即:
Q混压 7.8 3 AS 2 L2 入口 t
Q混、吸 1.3Q混、压
式中: Q —压入风量; Q —吸出风量; L —压入风口至工作面的距离,一般采用25m计算; 其他符号同前。
混、压
混、吸
入口
3.按内燃机作业废气稀释的需要计算:
Q nj A
式中: n —洞内同时使用内燃机作业的总kW数; A —洞内同时使用内燃机每kW所需要的风量,一般 采用3m3/min· kW 计算。 4.按洞内允许最小风速验算风量 Q 60vmin Smax
第七章 隧道施工辅助作业
• 第一节 压缩空气的供应 • 第二节 施工供水与排水 • 第三节 施工通风与防尘
第一节 压缩空气的供应
压缩空气俗称高压风,即经空气压缩机压 缩后的具有一定压力的空气。要保证风动机械 (具)设备正常工作,压缩空气必须具有一定的 风量和风压。 一、供风量的计算 供风量的大小可根据下式计算:
注:本表系按送风钢管始端风压0.7MPa,送风管长度(含配 返回 件当量长度)为1000m计算而得。
第二节 施工供水与排水
一、施工供水 (一)水质要求 凡无臭味,不含有害矿物质的洁净天然水,都可 以作施工用水,饮用水的水质则要求更为新鲜清洁。 无论生活用水还是施工用水,均应做好水质化验工作。 (二)用水量估算 用水量与隧道工程的规模、施工进度、施工人员 数量、机械化程度等条件有关,变化幅度较大,一般 可参照表7-2-3来估算1d的用水量,再加一定的储备量。
