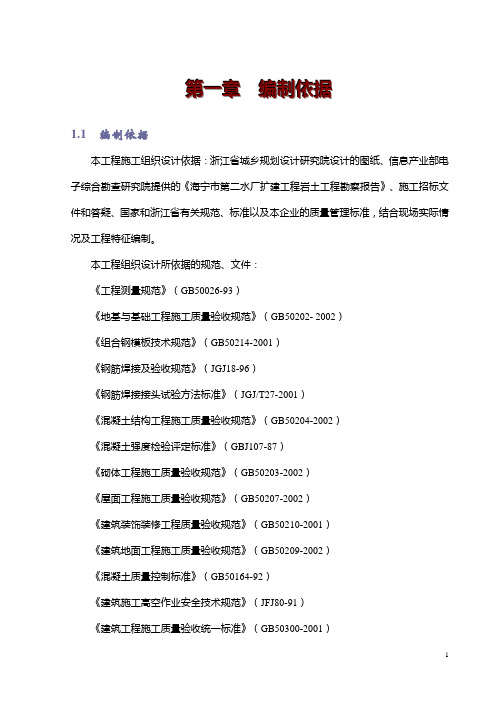

第一章编制依据1.1 编制依据本工程施工组织设计依据:浙江省城乡规划设计研究院设计的图纸、信息产业部电子综合勘查研究院提供的《海宁市第二水厂扩建工程岩土工程勘察报告》、施工招标文件和答疑、国家和浙江省有关规范、标准以及本企业的质量管理标准,结合现场实际情况及工程特征编制。

本工程组织设计所依据的规范、文件:《工程测量规范》(GB50026-93)《地基与基础工程施工质量验收规范》(GB50202- 2002)《组合钢模板技术规范》(GB50214-2001)《钢筋焊接及验收规范》(JGJ18-96)《钢筋焊接接头试验方法标准》(JGJ/T27-2001)《混凝土结构工程施工质量验收规范》(GB50204-2002)《混凝土强度检验评定标准》(GBJ107-87)《砌体工程施工质量验收规范》(GB50203-2002)《屋面工程施工质量验收规范》(GB50207-2002)《建筑装饰装修工程质量验收规范》(GB50210-2001)《建筑地面工程施工质量验收规范》(GB50209-2002)《混凝土质量控制标准》(GB50164-92)《建筑施工高空作业安全技术规范》(JFJ80-91)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑施工安全检验评分标准》(JGJ59-99)《建筑机械使用安全技术规程》(JGJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑给排水及采暖工程施工质量验收规范》(GB50242—2002)《建筑施工扣件式钢管脚手架安全技术规范》(JGK130—2001、J84—2001)《建筑工程施工质量验收统一标准》(GB50300-2001)《木结构工程施工质量验收规范》(GB50206-2002)《地下工程防水技术规范》(GB50108-2001)《建设工程项目管理规范》(GB/T50326-2001)《建设工程文件归档整理规范》(GB50328-2001)本工程由我公司中标承建,我们将安排有工程施工经验的项目经理、施工管理人员和施工班组进场施工,发挥我公司的优势,严密组织、科学管理、精心施工,以高质量、快速度的施工业绩报答建设单位对我们的信任和支持。

临平水厂建设情况汇报

临平水厂建设情况汇报

临平水厂建设情况汇报
近年来,临平地区水资源供应短缺的问题日益突出,为了解决居民生活用水和
工业生产用水的需求,我市决定投资兴建临平水厂。

经过一段时间的建设,现将水厂建设情况向各位领导和相关部门进行汇报。

首先,水厂选址方面,经过多方考察和论证,最终确定在临平地区郊区选址建
设水厂。

该选址地处交通便利,距离城区较近,便于供水管网的延伸和覆盖,同时也有利于未来水资源的调配和供应。

其次,在水厂建设过程中,我们严格按照国家相关标准和要求进行设计和施工。

水厂占地面积达到XX平方米,主要建设了水处理厂房、配电房、办公楼等配套设施,并配备了先进的水处理设备和技术人员,以确保供水质量和稳定供水。

另外,在设备采购方面,我们注重引进国内外先进的水处理设备和技术,以确
保水厂的运行效率和供水质量。

同时,我们也加强了对设备的维护和管理,建立了完善的设备管理制度,确保设备的正常运行和长期稳定供水。

此外,在环保方面,我们也重视水厂建设过程中的环保工作。

我们严格按照国
家相关环保法规进行建设,采取了各种措施减少水厂对环境的影响,确保水厂建设过程中不会对周边环境造成污染。

最后,水厂建设工作已经取得了阶段性成果,预计未来将能够满足临平地区居
民和工业生产的用水需求。

同时,我们也将继续加大对水厂建设工作的投入和管理,以确保水厂的长期稳定运行和供水质量。

总的来说,临平水厂建设工作取得了阶段性成果,但仍然面临着一些挑战和问题。

我们将继续努力,不断完善水厂建设工作,确保水厂能够为临平地区居民和工业生产提供稳定、优质的供水服务。

感谢各位领导和相关部门对水厂建设工作的支持和关注。

水厂施工组织设计(参考)

水厂施工组织设计(参考)

目录第一章编制说明 (6)第一节编制依据 (6)第二章工程概况及工程特点 (6)第一节工程环境 (6)第二节工程概况 (7)第三节工程特点 (7)第三章组织机构 (9)第一节组建精干高效的项目管理机构 (9)第二节项目管理体制 (13)第三节施工组织机构的高效运作 (13)第四节保证施工组织机构运作的措施 (14)第四章工程管理目标 (15)第一节施工总体目标 (15)第二节工程质量目标 (16)第三节工程进度目标 (16)第四节安全生产目标 (16)第五节文明施工目标 (16)第六节技术资料管理目标 (17)第七节施工协调目标 (17)第五章施工部署 (17)第一节施工指导方针及目标 (17)第二节技术准备 (20)第三节施工准备 (20)第四节施工段的划分 (25)第五节质量体系的建立与有效运行 (25)第六节项目质量计划 (30)第七节《质量体系标准》的落实 (31)第八节建立内部生产要素市场保障项目生产需要 (42)第九节材料、机具、设备供应保证的应急措施 (43)第六章施工协调管理 (43)第一节承包综合管理 (43)第二节与业主的施工配合 (45)第三节与监理的施工配合 (45)第四节与设计院的工作配合 (46)第五节与各工作队的施工配合 (46)第六节加强综合协调,发挥承包职能 (48)第七章施工布置 (49)第一节施工总平现布置的原则 (49)第三节总平面布置图 (51)第八章主体及基础施工方案 (52)第一节工程结构特点 (52)第二节施工测量 (52)第三节土方工程及回填土方施工 (53)第四节水处理循环池施工 (55)第五节厂内路面工程施工 (58)第六节砖混结构房屋施工 (59)第七节砌体工程 (70)第八节管线工程的施工 (72)第九节脚手架及安全防护 (73)第九章装饰施工方案 (75)第一节施工安排及施工顺序 (75)第二节装饰施工方法 (76)第十章防水施工方案 (88)第一节工程防水概况 (88)第二节施工安排 (88)第三节防水施工方法 (88)第十一章工程质量控制措施 (91)第一节施工准备阶段的质量管理 (92)第二节施工材料的质量管理 (92)第三节施工过程中的质量管理 (92)第四节施工质量的动态控制 (94)第十二章主体质量控制措施 (95)第一节建立质量管理机构 (95)第二节建立质量监督体系 (96)第三节实行全面质量管理 (97)第四节施工质量保证措施 (99)第五节原材料质量保证措施 (104)第六节计量及试验保证措施 (104)第七节成品保护措施 (105)第八节季节性施工技术措施 (106)第十五章工期及进度计划 (111)第一节工程的总工期目标 (111)第二节施工工期安排 (111)第三节确保工期的技术组织措施 (112)第十六章劳动力总安排计划 (116)第一节劳动力安排的组织措施 (116)第二节各阶段的劳动力安排 (117)第十七章施工机具配备 (118)第一节主要设备机械的选用 (118)第二节施工机械设备的合理使用 (122)第三节施工机械设备的保养与维护 (123)第十八章安全文明施工 (123)第一节安全生产措施 (123)第二节文明施工措施及管理制度 (128)第三节“标准化文明工地”保证措施 (129)第四节消防保卫措施 (131)第十九章工程竣工后保修服务 (132)第二十章新技术新工艺在本工程中的应用 (132)第一节粗直径钢筋连接技术 (133)第二节SP-70快拆体系及碗扣脚手架的应用 (133)第三节新型模板在现浇砼结构中的应用 (133)第四节新型防水应用技术 (133)第五节现代管理技术与计算机应用 (133)第一章编制说明第一节编制依据1、绍兴县稽东镇水厂改建工程《招标文件》及标前会议纪要。

(完整word版)某市供水管网改造二期支管网工程施工组织设计_secret

(完整word版)某市供水管网改造二期支管网工程施工组织设计_secret

目录第一章编制依据及工程概况 (3)第一节编制依据 (3)第二节工程概况 (3)第二章目标要求 (4)第三章施工部署 (5)第一节布署原则 (5)第二节总体部署 (6)第三节施工组织体系 (7)第四节重点、难点部分施工控制措施 (8)第五节施工组织安排 (9)第四章主要施工方案 (12)第一节施工流程 (12)第二节主要施工方法 (13)(2)操作要点 (15)第五章确保工程质量的管理体系及措施 (24)第一节质量目标 (24)第二节质量保证体系 (24)第三节质量保证措施 (28)第六章确保安全生产、文明施工的管理体系及措施 (30)第一节文明施工技术措施 (30)第二节安全生产保证措施 (36)第七章工程进度计划及措施 (42)第一节施工组织管理措施 (42)第二节施工过程中工期管理措施 (43)第八章材料及机械、人力配置 (47)第一节材料管理及计划 (47)第二节劳动力组织和配置 (49)第三节机械配置 (50)第九章施工平面布置及占地情况 (51)第十章新技术应用与承诺 (54)第十一章附录 (55)第一章编制依据及工程概况第一节编制依据某市大有街两侧的给水工程施工组织设计根据以下资料及相关信息组织编写:1.合肥市市政设计院亳州市大有街两侧街道给水工程设计文件;2.某市城市建设投资有限责任公司提供的工程招标书及相关会议及文件精神;3.《市政道路工程质量检验评定标准》(CJJ1-90);4.《路面施工及验收规范》(GBJ92-86);5.《城市道路路基工程施工及验收技术规范》(CJJ44—91);6.《给排水构筑物施工及验收技术规范》(GBJ141-90);7.《给排水管道工程施工及验收规范》(GB50268—97);8.《工程测量规范》(GB50026—93);9.《给排水管道工程施工及验收规范》(GB50268-97);10.《埋地塑料排水管道施工》04S520;11.《柔性接口给水管道支墩》03SS505;12.《工程建设交工技术文件规定》(SH3503-2001);第二节工程概况我单位根据上述有关资料和现场踏勘,结合现场实际情况,经深入调查研究,并结合我单位多年的施工实践,由具有丰富施工实践经验和管理经验的工程技术人员编制而成.本工程为改造工程,目的是更换原有锈蚀堵塞配水支管,水压满足要求,将水表以至室外集中设置。

0049 29-余杭区临平塘栖供水二期某水厂工程施工组织设计

0049 29-余杭区临平塘栖供水二期某水厂工程施工组织设计

目录第一章编制依据 (5)第二章工程概述 (7)第1节工程概况 (7)第2节工程质量与工期要求 (16)第3节工程地质情况 (16)第4节工程特点 (19)第三章施工总体安排 (20)第四章主要施工方法 (22)第1节施工准备 (22)第2节预应力管桩施工 (24)第3节基坑开挖、降排水及支护 (29)第4节钢筋工程施工 (34)第5节模板工程施工 (38)第6节砼工程施工 (51)第7节预留洞、穿墙防水套管、预埋件施工方法 (58)第8节钢板止水带的设置方法 (60)第9节水池试水试验方法与要求 (61)第10节房建基础工程 (62)第11节房建主体施工 (65)第12节砌体工程施工 (68)第13节脚手架工程施工 (70)第14节门窗工程施工 (71)第15节屋面工程施工 (73)第16节装修工程施工 (74)第17节电缆沟施工 (81)第18节挡土墙工程施工 (86)第19节道路工程施工 (89)第五章工程投入的施工机械设备情况 (97)第六章劳动力安排计划 (105)第七章确保质量的技术组织措施 (106)第1节施工组织 (106)第2节有关材料试验的制度 (108)第3节关键工作质量保证措施 (109)第4节季节性施工措施 (128)第5节沉降观测、测量复核保证措施 (131)第6节提高外观质量的技术措施 (132)第7节材料和设备质量保证措施 (134)第8节技术档案管理及保修服务措施 (135)第9节常见工程质量通病防治措施 (137)第八章确保安全生产的技术组织措施 (141)第1节安全目标及保证措施 (141)第2节对突发事件的应急措施 (149)第九章确保文明施工的技术组织措施 (154)第十章环境保护措施及消防治安措施 (160)第十一章确保工期的技术组织措施 (163)第1节施工进度计划安排 (163)第2节工期保证措施 (165)第十二章施工总平面布置 (170)第十三章材料供应及质量保证措施 (179)第十四章降低成本的措施 (181)第一章编制依据1、本工程招标文件及招标答疑纪要2、本工程设计图3、混凝土结构工程施工质量验收规范GB50204-20024、给水排水构筑物施工及验收规范GBJ141-905、《给水排水管道工程施工及验收规范》GB50268-976、《建筑地基基础工程质量施工验收规范》GB50202-20027、《钢结构工程施工及验收规范》GB50205-958、《普通混凝土拌和物性能试验方法》GBJ80-859、《普通混凝土力学性能试验方法》GBJ81-8510、《混凝土结构试验方法标准》GB0152-9211、《混凝土及预制混凝土构件质量控制规程》CECS40:9212、《混凝土强度检验评定标准》GBJ107-8713、《钢筋焊接及验收规程》JGJ18-9614、《砌体工程施工及验收规范》GB50203-9815、《建筑工地施工现场供用电安全规范》GB50194-9316、《测量规范》GBJ50026-9317、《建筑工程施工质量验收统一标准》GB50300-200118、《混凝土泵送施工技术规程》JGJ/T10-9519、《屋面工程质量验收规范》GBJ50207-200220、《建筑机械使用安全技术规程》JGJ33-200121、《建筑地面工程施工质量验收规范》GBJ50209-200222、《建筑工程冬期施工规程》JGJ104-9723、《地下防水工程质量验收规范》GB50208-200224、《沥青路面施工及验收规范》GB50092-9625、《市政道路工程质量检验评定标准》CJJ1-9926、《市政排水管渠工程质量检验评定标准》CJJ1-9027、本工程现场踏勘情况28、类似工程施工经验第二章工程概述第1节工程概况余杭区临平塘栖供水二期工程—**水厂工程建设地点为塘栖镇**村,项目由浙江省**规划设计研究院设计。

余杭区临平塘栖供水二期某水厂工程施工组织设计.doc

余杭区临平塘栖供水二期某水厂工程施工组织设计.doc

余杭区临平塘栖供水二期某水厂工程施工组织设计目录第一章编制依据5 第二章工程概述7 第1节工程概况7 第2节工程质量与工期要求16 第3节工程地质情况16 第4节工程特点19 第三章施工总体安排20 第四章主要施工方法22 第1节施工准备22 第2节预应力管桩施工24 第3节基坑开挖、降排水及支护29 第4节钢筋工程施工34 第5节模板工程施工38 第6节砼工程施工51 第7节预留洞、穿墙防水套管、预埋件施工方法58 第8节钢板止水带的设置方法60 第9节水池试水试验方法与要求61 第10节房建基础工程62 第11节房建主体施工65 第12节砌体工程施工68 第13节脚手架工程施工70 第14节门窗工程施工71 第15节屋面工程施工73 第16节装修工程施工74 第17节电缆沟施工81 第18节挡土墙工程施工86 第19节道路工程施工89 第五章工程投入的施工机械设备情况97 第六章劳动力安排计划105 第七章确保质量的技术组织措施106 第1节施工组织106 第2节有关材料试验的制度108 第3节关键工作质量保证措施109 第4节季节性施工措施127 第5节沉降观测、测量复核保证措施131 第6节提高外观质量的技术措施132 第7节材料和设备质量保证措施134 第8节技术档案管理及保修服务措施135 第9节常见工程质量通病防治措施137 第八章确保安全生产的技术组织措施141 第1节安全目标及保证措施141 第2节对突发事件的应急措施149 第九章确保文明施工的技术组织措施154 第十章环境保护措施及消防治安措施160 第十一章确保工期的技术组织措施163 第1节施工进度计划安排163 第2节工期保证措施165 第十二章施工总平面布置170 第十三章材料供应及质量保证措施179 第十四章降低成本的措施181 第一章编制依据1、本工程招标文件及招标答疑纪要2、本工程设计图3、混凝土结构工程施工质量验收规范GB50204-2002 4、给水排水构筑物施工及验收规范GBJ141-90 5、给水排水管道工程施工及验收规范GB50268-97 6、建筑地基基础工程质量施工验收规范GB50202-2002 7、钢结构工程施工及验收规范GB50205-95 8、普通混凝土拌和物性能试验方法GBJ80-85 9、普通混凝土力学性能试验方法GBJ81-85 10、混凝土结构试验方法标准GB0152-92 11、混凝土及预制混凝土构件质量控制规程CECS4092 12、混凝土强度检验评定标准GBJ107-87 13、钢筋焊接及验收规程JGJ18-96 14、砌体工程施工及验收规范GB50203-98 15、建筑工地施工现场供用电安全规范GB50194-93 16、测量规范GBJ50026-93 17、建筑工程施工质量验收统一标准GB50300-2001 18、混凝土泵送施工技术规程JGJ/T10-95 19、屋面工程质量验收规范GBJ50207-200220、建筑机械使用安全技术规程JGJ33-2001 21、建筑地面工程施工质量验收规范GBJ50209-2002 22、建筑工程冬期施工规程JGJ104-97 23、地下防水工程质量验收规范GB50208-2002 24、沥青路面施工及验收规范GB50092-96 25、市政道路工程质量检验评定标准CJJ1-99 26、市政排水管渠工程质量检验评定标准CJJ1-90 27、本工程现场踏勘情况28、类似工程施工经验第二章工程概述第1节工程概况余杭区临平塘栖供水二期工程**水厂工程建设地点为塘栖镇**村,项目由浙江省**规划设计研究院设计。

水厂安装工程施工组织设计方案

1、工程概况1.1 工程名称:某水厂安装工程。

1.2 工程地点:1.3 建设单位:某市自来水有限公司。

1.4 设计单位:浙江省城乡规划设计研究院。

1.5 监理单位:某市东城建设工程监理有限公司。

1.6 施工单位(安装):某安装集团有限公司。

1.7 工程简介:本期工程总规模为30万吨/日,一次规划,分二期实施,近期规模为15万吨/日。

该工程位于某市农业经济开发区西南大塘下村西北角,东面为规划中的环城西路,南面为建设中的环城东路,西面为规划中的雪峰路,北面为规划中的下骆宅大道,总占地面积208亩。

一期供水水源为八都坑水库群经扬梅岗调节池接来。

水厂工艺流程如下图所示:加碱加矾加氯(季节性) 加氯加碱补加氯1.8 工程范围及工程造价:1.8.1总图:总图材料表中所规定的所有设备及管材的安装,剔除第38-47、54项;1.8.2配水井:材料表所述的全部内容;1.8.3反应沉淀池:废水集水池材料表中所述内容;反应沉淀池综合材料表中所述内容剔除第29、35、36、53项,其中排泥机不含轨道(轨道需安装);反应沉淀池综合表中第1项DN1200管单根长度暂定45米;1.8.4V型滤池:材料设备表所述的全部内容,剔除第75、77-83项所述内容,其中电动吊车不含吊轨(吊轨需安装);1.8.5鼓风机、反冲洗泵房:鼓风机设备材料表所述内容剔除第25、26、28、、33、34项,其中电动吊车不含吊轨(吊轨需安装);反冲洗泵设备材料所述内容剔除远传真空表、远传压力表、电动吊车不含吊轨(吊轨需安装);1.8.6清水泵房:设备材料表所述内容,剔除第6、13、14、59、60、46、47项,其中电动单梁桥式起重机不含吊轨(吊轨需安装);1.8.7污泥浓缩池:设备材料表所述内容剔除第1、11、16、18、19项;1.8.8脱水机房:材料表中所述的污泥管线、给水管线、设备表中第G项和F项的吊轨安装;1.8.9回用池:设备材料表所述的全部内容,剔除第17、18、20项;1.8.10加氯、加药间的轴流风扇、给水系统的安装,加氯间的吊轨安装,机修间与仓库的给水管、吊轨安装;1.8.11电气部分:按图施工,剔除高压设备、高压电容补偿器、机旁避雷器柜、直流屏、信号屏、控制台、高压电缆线、低配室设备(不包括出线);注:高压电机由供电局接好线,做好耐压试验,协助安装单位调试运行。

某某水厂改扩建工程项目施工组织设计

某某水厂改扩建工程项目施工组织设计目录第一章准备依据和项目概述三第一节编制依据............................................................................ ...................................................3第二节工程概况............................................................................ ...................................................4第三节本工程重点、难点............................................................................ .....................................5第二章项目管理机构配备............................................................................ . (5)第一节施工组织机构设置5第二节施工组织机构运行机制14第三章施工部署17第一节工程施工指导方针............................................................................ .................................17第二节工程管理目标............................................................................ .........................................17第三节施工准备............................................................................ .................................................18第四节施工顺序及流水段的划分............................................................................ .....................23第五节施工总承包协调管理............................................................................ .............................23第四章施工总平面布置............................................................................ (31)第一节施工现场布置说明31第二节施工临时用电设计方案33第三节施工临时用水设计方案37第四节施工脚手架及防护网40第五章工程进度计划及措施41第一节总体工期安排............................................................................ ...........................................41第二节工程进度计划保证措施............................................................................ .........................41第六章资源配备计划............................................................................ . (46)第一节主要施工设备选型46第二节主要施工设备拟投入本标段46第三节机械设备安全管理措施46第四节材料和设备供应措施46第五节材料和设备质量保证措施49第七章劳动计划五十二第一节劳动力安排原则............................................................................ .....................................52第二节劳动力施工控制措施............................................................................ .............................52第三节劳动力计划表............................................................................ .........................................53第八章施工方案与技术措施............................................................................ . (54)第一节施工测量方案及技术措施54第二节土方施工方案57第三节桩基施工方案第四节水池结构施工方案及技术措施65第五节框架结构施工方案75第六节水箱满水试验89第七节防水施工92第八节挡墙92号段施工方案九机电施工方案及技术措施94节X席施工方案及技术措施室外总图101段XI防护及加固措施地下管线及其他地下及地下设施一处一百零八第九章质量管理体系与措施............................................................................ .. (110)第一节工程质量目标110第二节质量保证体系110第三节施工质量保证措施116第十章安全管理体系和措施一百二十一第一节安全管理体系............................................................................ .......................................121第二节安全管理措施............................................................................ .......................................128第十一章文明施工管理体系与措施............................................................................ . (138)第一节文明施工和环境保护管理制度138第二节文明施工管理办法140第十二章环境保护管理制度和办法143第一节降低扬尘污染措施............................................................................ ...............................143第二节降低水污染措施............................................................................ ...................................143第三节减少噪音污染措施............................................................................ ...............................143第四节降低光污染措施............................................................................ ...................................144第五节废弃物管理措施............................................................................ ...................................144第六节材料设备的管理措施............................................................................ ...........................144第七节环保节能型材料设备的选择措施............................................................................ .......145第八节进出车辆管理措施............................................................................ ...............................145第十三章季节性施工技术措施............................................................................ (146)第一节雨季施工措施146第二节高温季节施工措施147第十四章农民工权益保护和农民工生活环境150第十五章施工协调措施153第十六章附表及附图55附表一:拟投入本工程的主要施工设备表.....................................................错误!未定义书签。

(建筑工程设计)杭州某污水厂室外工程施工组织设计

(建筑工程设计)杭州某污水厂室外工程施工组织设计目录第一章编制概况 (3)1.1 编制说明 (3)1.2 编制依据 (3)第二章工程简介 (4)2.1 工程概况 (4)第三章工程施工部署 (4)_Toc2573786063.1 施工管理 (5)3.2 施工进度计划 (6)3.3 施工协调管理 (7)第四章工程目标和施工组织 (5)4.1 工程目标 (5)4.2 组织机构设置 (5)4.3 施工人员调配计划 (7)4.4 材料供应及质量控制 (12)4.5 施工平面总体布置 (13)第五章主要项目施工方案 (8)5.1 园林管线工程施工 (8)5.2 混凝土施工 (8)5.3 钢筋施工 (9)5.4 室外道路及铺地工程 (10)5.6 园林设施施工 (15)5.7 砌体工程施工 (18)5.8 挡土墙施工 (18)5.9 油漆工程施工 (18)5.10 动力照明系统安装 (36)5.11绿化工程施工方案 (39)5.12 绿化养护措施 (47)5.13 苗木保活率措施 (52)5.14苗木种植环境的处理和保障措施 (55)5.15 病虫害防治 (56)5.16 确保苗木采购到位的措施 (57)第六章管线保护措施 (29)6.1 组织管理措施 (29)6.2 地下管线保护措施 (30)第七章工程质量保证体系 (30)7.1 质量管理体系 (30)7.2 施工、材料质量保证措施 (31)7.3质量管理技术保证措施 (32)7.4工程施工技术保证措施 (33)7.5 质量承诺 (67)第八章工期进度计划及工期保证措施 (34)8.1 总工期控制 (34)8.2 施工工期保证措施 (68)第九章安全保证体系和文明施工措施 (35)9.1 安全生产保证体系 (35)9.2 安全生产管理措施 (35)9.3 文明施工措施 (71)9.4 环境保护措施 (73)第一章编制概况1.1 编制说明我方经过认真研究招标文件,结合我公司正在承建中的城西污水处理厂工程,组织了拟任项目经理及主要项目管理人员编制本工程施工组织设计。

余杭塘栖工程招标信息(3篇)

第1篇一、招标条件本项目已由相关部门批准建设,招标人已落实资金,现对该项目进行公开招标。

欢迎具备相应资质的企业参与投标。

二、项目概况1. 项目名称:余杭塘栖XX工程项目2. 项目地点:浙江省杭州市余杭区塘栖镇3. 项目规模:XX万平方米4. 项目总投资:约XX亿元人民币5. 工程建设内容:包括住宅、商业、配套公建等6. 工程建设期限:XX个月三、招标范围及内容1. 招标范围:本工程的设计、施工、监理等全过程服务。

2. 招标内容:包括但不限于以下内容:- 主体结构工程- 楼屋面工程- 外墙工程- 屋面防水工程- 室内装饰装修工程- 电气工程- 水暖工程- 环保工程- 绿化工程- 配套设施工程四、投标人资格要求1. 具有独立法人资格,持有有效的营业执照。

2. 具有房屋建筑工程施工总承包壹级及以上资质。

3. 具有有效的安全生产许可证。

4. 具有良好的财务状况和信誉,无不良记录。

5. 具有类似工程业绩,近三年内完成过类似规模的项目,并取得良好的工程质量和安全评价。

6. 投标人需具备以下人员配备:- 项目经理:具备二级及以上注册建造师资格,且具有类似工程管理经验。

- 技术负责人:具备相关专业中级及以上职称,且具有类似工程管理经验。

- 质量负责人:具备相关专业中级及以上职称,且具有类似工程管理经验。

- 安全生产负责人:具备相关专业中级及以上职称,且具有类似工程管理经验。

五、招标文件获取1. 招标文件获取时间:自公告发布之日起至2023年XX月XX日止,每日上午9:00至11:30,下午14:00至17:00(北京时间)。

2. 招标文件获取方式:投标人须携带企业营业执照副本、资质证书副本、安全生产许可证副本、法人授权委托书、被授权人身份证等资料到指定地点购买招标文件。

3. 招标文件售价:人民币XX元/份,售后不退。

六、投标文件递交1. 投标文件递交截止时间:2023年XX月XX日9:00。

2. 投标文件递交地点:XX市XX区XX路XX号XX会议室。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
加药间建筑面积约879平方米,框架结构。由氯库、加氯间、配电、值班、卫生间、车库、矾液池、储液池等组成。基础垫层混凝土采用C10,基础梁板混凝土强度等级为C25,上部梁柱及现浇板混凝土强度等级为C25。室内地坪±0.000相当于黄海高程4.30米。桩基础采用φ400预应力薄壁管桩,总桩数为100根,有效桩长18米,设计桩顶标高-2.95米。
20、《建筑机械使用安全技术规程》JGJ33-2001
21、《建筑地面工程施工质量验收规范》GBJ50209-2002
22、《建筑工程冬期施工规程》JGJ104-97
23、《地下防水工程质量验收规范》GB50208-2002
24、《沥青路面施工及验收规范》GB50092-96
25、《市政道路工程质量检验评定标准》CJJ1-99
6
脱水机房
512㎡
框架

1
13.0万吨/日
7
机修、仓库
327㎡
框架

1
一、反冲洗用房
反冲洗用房建筑面积为430.03平方米。其中泵房158.0平方米,鼓风机房156.52平方米,控制配电间115.41平方米。泵房4.3米以下部分为现浇混凝土结构,4.3米以上为框架结构,配电间与鼓风机房均为框架结构;反冲洗泵房与配电间之间设变形缝一道。泵房为半地下室现浇钢筋砼结构,吸水井为地下室现浇钢筋砼结构。吸水井与泵房底板、壁板采用防水混凝土,强度等级C25,抗渗等级为S6;无抗渗要求的梁、板、柱及基础等混凝土强度等级为C25混凝土,预制板采用C30砼,垫层采用C10素混凝土。泵房下部底板面标高为1.7米,底板厚度为40㎝。吸水井底板面标高为±0.000,配电间、鼓风机房基底标高为1.2米。吸水井与反冲洗用房下均设φ400预应力管桩,吸水井桩基础设计桩顶标高-0.35米,有效桩长18m,桩型为PTC-400(60)-11、7a,共10根。反冲洗用房桩基础设计桩顶标高1.35米,有效桩长19m,桩型为PTC-400(60)-11、8a,共42根。
1、本工程招标文件及招标答疑纪要
2、本工程设计图
3、混凝土结构工程施工质量验收规范GB50204-2002
4、给水排水构筑物施工及验收规范GBJ141-90
5、《给水排水管道工程施工及验收规范》GB50268-97
6、《建筑地基基础工程质量施工验收规范》GB50202-2002
7、《钢结构工程施工及验收规范》GB50205-95
26、《市政排水管渠工程质量检验评定标准》CJJ1-90
27、本工程现场踏勘情况
28、类似工程施工经验
工程概述
1第一节
余杭区临平塘栖供水二期工程—**水厂工程建设地点为塘栖镇**村,项目由浙江省**规划设计研究院设计。本次招标范围为施工图范围内的市政及水电安装工程13万吨/日水厂,共分二个标段,一标段与二标段的划定以建筑总平面中综合池、V型滤池以南的东西向厂区道路为界,道路的北边线为以北为1#标段,道路的北边线为以南(包括道路)为2#标段,2#标段内容包括:送水泵房(包括吸水井)、反冲洗用房、加药间、回用池、污泥浓缩池、脱水机房、机修、仓库及总平面包括此范围内的桩基础。地下构筑物和储水构筑物混凝土强度等级C25,抗渗等级S6;防水混凝土为补偿收缩混凝土,水泥采用32.5Mpa级硅酸盐水泥再外加12%UEA-H膨胀剂(等量代换水泥),无抗渗要求的梁、板、柱及基础等混凝土强度等级为C25;预制板用C30混凝土,素混凝土垫层用C10(有特殊要求的混凝土强度见单项设计)。
屋面采用现浇钢筋混凝土屋面;坡屋面部分,三道防水设防,涂膜防水层采用1.5厚JS高分子防水涂料。平屋面部分为保温屋面,三道防水设防,保温材料为膨胀珍珠岩,最薄处40厚,保温层兼作找坡。防水卷材采用氯化聚乙烯橡胶共混卷材。檐构内、檐构与屋面交接处加设1.5厚JS防水涂膜。
室内地面以下墙体均为MU10标准粘土砖实砌,室内地面以上用MU10烧结多孔砖,砖墙部分需作墙身防潮层。
屋面采用现浇钢筋混凝土屋面;坡屋面部分,三道防水设防,涂膜防水层采用1.5厚JS高分子防水涂料。平屋面部分为保温屋面,三道防水设防,保温材料为膨胀珍珠岩,最薄处40厚,保温层兼作找坡。防水卷材采用氯化聚乙烯橡胶共混卷材。檐构内、檐构与屋面交接处加设1.5厚JS防水涂膜。
14、《砌体工程施工及验收规范》GB50203-98
15、《建筑工地施工现场供用电安全规范》GB50194-93
16、《测量规范》GBJ50026-93
17、《建筑工程施工质量验收统一标准》GB50300-2001
18、ห้องสมุดไป่ตู้混凝土泵送施工技术规程》JGJ/T10-95
19、《屋面工程质量验收规范》GBJ50207-2002
二标段主要建、筑物情况一览表
序号
名称
平面尺寸或面积
结构形式
单位
数量
备注
1
反冲洗用房
430㎡
框架

1
13.0万吨/日
2
加药间
879㎡
框架

1
13.0万吨/日
3
送水泵房
902.5㎡
框架

1
13.0万吨/日
4
回用水池
27.2×10.3m
钢砼

1
13.0万吨/日
5
污泥浓缩池
内径14.0m
钢砼

1
13.0万吨/日
8、《普通混凝土拌和物性能试验方法》GBJ80-85
9、《普通混凝土力学性能试验方法》GBJ81-85
10、《混凝土结构试验方法标准》GB0152-92
11、《混凝土及预制混凝土构件质量控制规程》CECS40:92
12、《混凝土强度检验评定标准》GBJ107-87
13、《钢筋焊接及验收规程》JGJ18-96
内墙用1:3水泥砂浆分层抹光,纸筋灰面中级抹灰,中高档内墙乳胶漆刷面。
外墙面均为水泥砂浆分层抹光,中高档外墙面砖贴面,檐口、雨蓬等突出部位刷象牙白色高级外墙涂料。
顶棚:控制间吊顶采用轻钢龙骨纸面石膏板吊顶,鼓风机房及冲洗泵房吊顶采用轻钢龙骨泡沫玻璃吸音板吊顶,不设吊顶的顶棚抹面材料同内墙面。
二、加药间
基础采用独立基础和地梁相结合的形式,基底标高为-3.1米。储液池矾液池采用防水混凝土,强度等级为C25,抗渗等级为S6。储液池(6.75×8.00米)底板面标高为-2.9米,底板厚度40㎝;矾液池(4.90×4.50米)底板面标高为-1.8米,底板厚度25㎝。
室内地面以下墙体均为MU10标准粘土砖,M10.0水泥砂浆砌筑;室内地面以上用MU10烧结多孔砖,M5.0混合砂浆砌筑;砖墙部分需作墙身防潮层。
