软件开发报价的计算方法(完整版)
[荐]软件开发费用计算【可作模板】
![[荐]软件开发费用计算【可作模板】](https://img.taocdn.com/s3/m/5f94dc64dd88d0d232d46a75.png)

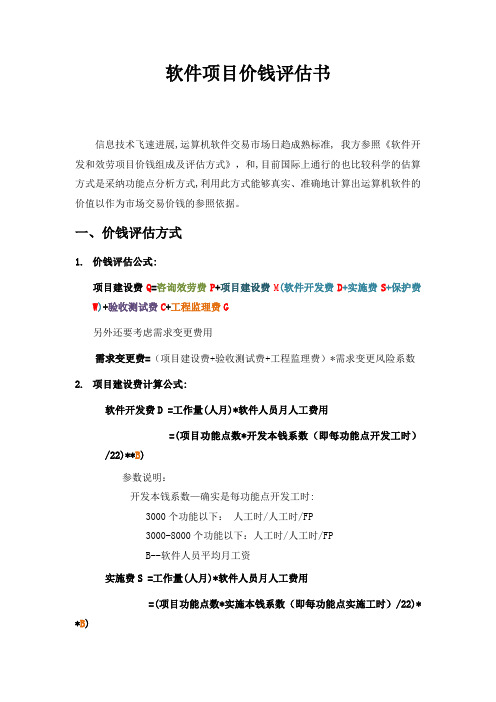

软件项目价钱评估书信息技术飞速进展,运算机软件交易市场日趋成熟标准, 我方参照《软件开发和效劳项目价钱组成及评估方式》,和,目前国际上通行的也比较科学的估算方式是采纳功能点分析方式,利用此方式能够真实、准确地计算出运算机软件的价值以作为市场交易价钱的参照依据。
一、价钱评估方式1.价钱评估公式:项目建设费Q=咨询效劳费P+项目建设费M(软件开发费D+实施费S+保护费W)+验收测试费C+工程监理费G另外还要考虑需求变更费用需求变更费=(项目建设费+验收测试费+工程监理费)*需求变更风险系数2.项目建设费计算公式:软件开发费D =工作量(人月)*软件人员月人工费用=(项目功能点数*开发本钱系数(即每功能点开发工时)/22)**B)参数说明:开发本钱系数—确实是每功能点开发工时:3000个功能以下:人工时/人工时/FP3000-8000个功能以下:人工时/人工时/FPB--软件人员平均月工资实施费S =工作量(人月)*软件人员月人工费用=(项目功能点数*实施本钱系数(即每功能点实施工时)/22)* *B)参数说明:散布式每功能点实施工时实施本钱系数(即每功能点实施工时)=每功能点开发工时*+(n-1)*k)比例因子K: <=k<=具体按项目实施难度而定B--软件人员平均月工资n—要实施的单位(地址)数保护费W=工作量(人月)*软件人员月人工费用=(项目功能点数*保护本钱系数(即每功能点保护工时)/22)* *B)参数说明:保护本钱系数(即每功能点保护工时)=(每功能点开发工时+每功能点实施工时)*p保护工时比例因子P一样为15%-20%B--软件人员平均月工资软件人员月人工费用=(工资+奖金+福利+办公本钱+资源储蓄+基础建设+税收利润)*(1+治理费用百分比)= *B)B--软件人员平均月工资二、本项目的项目建设费计算软件开发费D软件开发费用指对项目进行详细需求分析,系统设计,编码,测试等方面的工作而需支出的费用,取费要紧依据项目规模(功能点),每功能点开发工时和软件人员月人工费,我方依照(附录四:软件功能说明表),对软件的功能进行分析以为:软件项目难度一样,由于各单位对报表的需求不一,因此编制报表的工作量较多,依照软件规模的大小,咱们设定软件每功能点开发工时为4.软件功能点计算功能点类别权值(功能点复杂度加权因子)表(Complexity weights Factor)软件功能表软件开发费用计算表实施费S 说明由于软件项目的实施范围因项目而异,(有些项目只实施一个单位,有些需要实施多个单位),因此实施时期的费用也会有专门大的不同,本项目涉及多家单位,属于散布式实施的项目,每功能点实施工时与"实施单位数"有关,考虑到单位较多,咱们设定比例因子为%保护费W 说明软件保护费依照软件工程理论和实际情形,比例因子咱们设定为18%项目建设费需求变更费评估由于软件开发工程中,用户的需求有可能不断转变,从而致使开发工作量的转变,费用的追加,故在立项时期申请出足够的应付需求变更的经费。
软件报价计算方式

1. 软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数1.1.1 估算工作量经验值(以 A 来表示软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001 软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5为”极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”并, 己建立起能够复用的构件库(核心资产库,或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤复用系数≤ 1根据国内外软件企业在实施基于构件开发方法(软件产品线的经验数据,提高工作效率达到25%(最高值。
软件开发工作量估算和报价

软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。为了便于计算,给出一个计算公式:
软件开发价格=开发工作量×开发费用/人·月
1.1开发工作量
软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:
软件开发工作量=估算工作量经验值×风险系数×复用系数
软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
2.3C级
软件企业7×24小时响应,2小时到场。
软件(系统)维护费/年=U×5%
2.4D级
用户的信息工程系统或应用软件发生问题,由原承担的软件企业派人维护。
2.4.1B’
这种维护方式要求软件企业需要保存所有的技术档案,更需要软件企业抽出专人来不断熟悉和全面掌握该软件(系统)的各项技术细节。因此,软件企业的这项支出必然要在维护费用收入中得到回报。
因此,2.9≤λ≤3.32
结论:
软件开发价格=A×σ×τ×B×λ
A:估算工作量经验值
B:软件企业的平均工资/人·月
Q:风险系数l≤Q≤1.5
T:复用系数0.25≤τ≤1
λ:综合系数2.7≤λ≤3.09
2.软件(系统)维护收费价格估算方法
在完成信心工程项目的系统集成和应用软件开发,并交付用户正式运行的一年内,对软件(系统)实行免费维护服务一年。
目前国内市场对于系统解决方案是一种智力劳动成果的认识不足,以及国内多数招标公司并不熟悉信息技术,从而更加使得系统解决方案收费变得困难。因此,目前的收费处于过渡阶段。
系统解决方案费用与整个系统的规模、复杂程度等项有关。
软件开发报价和报价材料模板的计算方法

软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1.1 开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数1.1.1 估算工作量经验值(以A 来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
1.1.2 风险系数(以σ 来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤1.5 根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“ 1.5 ”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3 复用系数(以τ 来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤复用系数≤1 根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
1.2 开发费用/人·月软件企业的商务成本、国家税收、企业利润、管理成本和质量成本。
均可摊分到各个软件开发人员头上。
开发费用/人·月=(P+Q+R)× S× τ1.2.1 P (人头费)人头费主要是员工的工资、奖金和国家规定的各项按人计算的费用。
软件的报价计算方式(精)

1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数1.1.1估算工作量经验值(以A来表示软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库,或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤ 复用系数≤ 1根据国内外软件企业在实施基于构件开发方法(软件产品线的经验数据,提高工作效率达到25%(最高值。
软件报价计算方式(精)

1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数1.1.1估算工作量经验值(以A来表示软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库,或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤ 复用系数≤ 1根据国内外软件企业在实施基于构件开发方法(软件产品线的经验数据,提高工作效率达到25%(最高值。
软件价格估算方法
软件价格估算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人•月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数。
1.1.1估算工作量经验值(以A来表示)软件开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”)所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人•月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1.1.3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25 ≤复用系数≤1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
软件开发工作量估算和报价
软件开发工作量估算和报价文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出软件开发价格=开发工作量×开发费用/人·月1.1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l≤风险系数≤1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0.25≤复用系数≤1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
软件开发报价和报价模板的计算方法
软件开发报价的计算方法1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量× 开发费用/人·月1。
1开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值× 风险系数× 复用系数1。
1。
1估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度.目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
1.1.2风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素.特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤ 风险系数≤ 1.5根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
1。
1。
3复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法" ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:0。
25 ≤ 复用系数≤ 1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值).1。
2开发费用/人·月软件企业的商务成本、国家税收、企业利润、管理成本和质量成本。
均可摊分到各个软件开发人员头上。
开发费用/人·月=(P+Q+R)× S× τ1.2。
1 P(人头费)人头费主要是员工的工资、奖金和国家规定的各项按人计算的费用。
软件开发工作量估算和报价
1.软件开发价格估算方法软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。
为了便于计算,给出一个计算公式:软件开发价格=开发工作量×开发费用/人·月开发工作量软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:软件开发工作量=估算工作量经验值×风险系数×复用系数估算工作量经验值(以A来表示)软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。
目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。
为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。
工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。
特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。
风险系数(以σ来表示)估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。
特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。
因此:l ≤风险系数≤根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“”为极限值。
当然这既要看企业的能力,也要看用户能接受的程度。
复用系数(以τ来表示)估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法”,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。
因此:≤复用系数≤1根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
软件开发报价的计算方法(完整版) 1.软件开发价格估算方法 软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。为了便于计算,给出一个计算公式:
软件开发价格 = 开发工作量 × 开发费用/人·月 1.1开发工作量 软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关: 软件开发工作量 = 估算工作量经验值 × 风险系数 × 复用系数 1.1.1估算工作量经验值(以A来表示) 软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。 为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。 工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。 特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。 1.1.2风险系数(以σ来表示) 估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。因此:
l ≤ 风险系数 ≤ 1.5 根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。当然这既要看企业的能力,也要看用户能接受的程度。 1.1.3复用系数(以τ来表示) 估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。因此:
0.25 ≤ 复用系数 ≤ 1 根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。 1.2开发费用/人·月
软件企业的商务成本、国家税收、企业利润、管理成本和质量成本。均可摊分到各个软件开发人员头上。
开发费用/人·月 =(P+Q+R)× S× τ 1.2.1 P(人头费) 人头费主要是员工的工资、奖金和国家规定的各项按人计算的费用。其总量在软件企业中的商务成本占70%-80%。
P = B × 1.476 国家规定的公积金 7%,医疗保险金12%,养老金22%,失业金 2%(即通常所说的四金),另外还有按工资总额计征的工伤保证金0.5%,生育保证金0.5%,残疾基金1.6%,工会基金2%,累计为47.6%。 B为平均工资,即企业支付给员工的工资、奖金、物质奖励等多项总和,除以企业员工数,分摊到每个月。 1.2.2 Q(办公费) 办公费包括企业办公房屋租赁费和物业管理费、通信费、办公消耗品、水电空调费、设备折旧、差旅费,另外也包括企业对员工的在职培训所支付的费用,其总量在软件企业中的商务成本占20%-30%。
Q = B/3 此处办公费用按商务成本的25%计算。 1.2.3 R(国家税收和企业利润) 由于国家实施发展软件产业的优惠政策,故不单独列出计算,但软件企业仍需承担缴纳国家税收的义务,可一并与企业利润一起考虑。 另外,软件企业的员工不可能全年满负荷地工作,即使一年十二个月都安排工作,但也需抽出时间进行在职培训和提职的岗前培训。据我们的了解,软件企业的员工一年能有10个月到 11个月的工作也是正常的。
R = B/3 此处为我们的建议方案,各软件企业可视情况加以变更。 1.2.4 S(管理系数) 通常每个机构的管理人员都会有一定的比例,参考一些机构的做法,按每十个软件人员配备两个管理人员即管理成本:
1 ≤ S ≤ 1.2 1.2.5 T(优质系数) 提高软件质量,必然有所开支,即质量成本,对于不同的软件企业来说,其质量成本不尽相同。 软件企业与其他企业一样,也有诚信和品牌等诸多因素,从而增加企业的开支。 目前我们可以按通过 ISO9000质量体系认证和CMM或CMMI的认证来确定,分别取值1.05、1.1、1.15、1.2。 今后建议可对软件企业的资质分为四级。由软件行业协会根据CMMI的认证、品牌、诚信程度等各种因素加以确定。此体系建设还有待进一步探索。 据此,我们综合上述各点: 开发费用/人·月 =(B × 1.476 + B/3 + B/3)× l.2 × T = B ×(1.476 + 2/3)× 1.2 × T = B × 2 .575 × T = B × λ 当T=1.05时,λ=2.7 当T=1.2时,λ=3.09 因此,2.7 ≤ λ ≤ 3.09 对于承接国外软件外包业务,一方面员工的工资较高,另外工作的安排也较难满负荷工作,用此建议R=B/2。因此 开发费用/人·月 = B(1.476 + 1/3 + 1/2)× 1.2 × T = B × 2.767 × T = B × λ 当T=1.05时,λ=2.906 当T=1.2时,λ=3.32 因此,2.9 ≤ λ ≤ 3.32 结论: 软件开发价格 = A × σ × τ × B × λ A:估算工作量经验值 B:软件企业的平均工资/人·月 Q:风险系数l ≤ Q ≤ 1.5 T:复用系数0.25 ≤ τ ≤ 1 λ:综合系数2.7 ≤ λ ≤ 3.09 2. 软件(系统)维护收费价格估算方法
在完成信心工程项目的系统集成和应用软件开发,并交付用户正式运行的一年内,对软件(系统)实行免费维护服务一年。 在正式运行一年后,软件企业应与用户签定软件(系统)维护合同。该合同属技术转让合同,也可属技术开发合同。 根据不同的用户要求,可分四种级别进行软件(系统)维护。 2.1 A级
软件企业派出技术人员常驻用户,解决日常运行中发生的问题。 2.1.1 U(系统建设投资额) 用户需要软件企业维护的系统,该系统建设的投资额。如用户只需要软件企业维护其所开发的应用软件,U就是该应用软件开发费;如用户需要软件企业维护整个系统,包括计算机硬件、软件、网络和应用软件,则U就是该信息工程项目的总投资额。 2.1.2 N(技术人员数) 软件企业派出N个技术人员,常驻用户,因此:
软件(系统)维护费/年 = U × 15% 或 B × λ × N × 12 B、λ参见1. 2.2 B级
软件企业每周七天,每天24小时(即7×24小时)响应,2小时到现场,且每天派技术人员到现场进行软件(系统)性能调试,使之运行处于良好状态。
软件(系统)维护费/年 = U × 10% 2.3 C级 软件企业7×24小时响应,2小时到场。 软件(系统)维护费/年=U × 5% 2.4 D级 用户的信息工程系统或应用软件发生问题,由原承担的软件企业派人维护。 2.4.1 B’ 这种维护方式要求软件企业需要保存所有的技术档案,更需要软件企业抽出专人来不断熟悉和全面掌握该软件(系统)的各项技术细节。因此,软件企业的这项支出必然要在维护费用收入中得到回报。 以1.1.3节中的B 作为参数,将其人·月单位改为人·天,以B’表示。 2.4.2 τ’ 软件企业如果采用基于构件开发方法,并建立起构件库,则会大大提高软件维护的效率。另外,如果有多家用户运行的系统大致类似,也可有所提高效率。 以1.1.3节中的τ 作为参数,以τ’来表示。因此:
软件(系统)维护费/次=B’ × τ’× n 此次n表示所需要的人·天数。τ’的取值是0.2 ≤ τ’≤ 1。 3. 系统集成价格的估算方法
将整个系统所涉及到的设备、软件、网络整和起来,并能正常地运行,其运行的结果能达到用户建立该系统的目标。这就是系统集成的含义。因此,可以理解为单纯的设备采购和供应并不涉及系统集成,以及单纯的应用软件开发也并不涉及系统集成。 系统集成费应与整个系统的规模、整个系统的复杂程度等项有关。 系统规模往往与系统建设费用密切相关。为了简便计算,以系统建设费用(以U来表示)为参考坐标。复杂程度(以α来表示)可分四种级别来区分。
系统集成费 = U × α × T T参见1.2.5节 3.1 A级
整个系统涉及到计算机硬件、软件、局域网络,且体系结构在三层次以下(含三层次)。 5% ≤ α ≤ 8% 3.2 B级 整个系统涉及到计算机硬件、软件、局域网络、互联网,且体系结构在三层以上(含三层次)。
7% ≤ α ≤ 10% 3.3 C级 整个系统涉及到计算机硬件、软件、局域网络、互联网以及多种网络接口。 8% ≤ α ≤ 12% 3.4 D级 整个系统涉及到计算机硬件、软件、网络、通信以及各种数据采集设备接口或者与用主系统有接口。
10% ≤ α ≤ 15% 4. 系统解决方案费用估算方法 根据用户所提出的初步需求,软件企业根据以往的经验为之提供整个系统建设的方案,包括需购买的计算机硬件、软件、网络设备和应用软件开发的大体设想、费用估算、进度初步安排、信息化所涉及到的规章制度的一些规划,有时还会涉及信息中心的建设等等。这就是系统解决方案所要完成的工作。 目前国内市场对于系统解决方案是一种智力劳动成果的认识不足,以及国内多数招标公司并不熟悉信息技术,从而更加使得系统解决方案收费变得困难。因此,目前的收费处于过渡阶段。 系统解决方案费用与整个系统的规模、复杂程度等项有关。 系统规模往往与系统建设费用密切相关,为了简便计算,以系统建设的总投资(以U来表示)为参考坐标。 复杂程度就是用户的功能、性能要求复杂性、信息接口的类型和数量有关,以β来表示。
解决方案费用=U × β × T
