某消防工程施工方案_secret
消防工程施工方案范本

消防工程施工方案范本一、项目概况本项目为某商业综合体的消防工程施工,项目位于城市商业中心地带,总建筑面积约为50000平方米,包括商业楼、办公楼、酒店楼等多个功能区域。
消防工程的施工将涉及到建筑的消防设施安装、消防通道建设、消防器材调试等工作。
本施工方案旨在确保施工的顺利进行,确保建筑物的消防安全。
二、施工内容及要求1. 消防设施安装:根据相关法规和标准,对建筑进行消防设施的安装,包括灭火器、消防栓、自动喷水灭火系统、火灾报警系统等。
要求设施安装合理布局,方便使用和维护。
2. 消防通道建设:建设消防通道,确保消防车辆能够顺利进入建筑物,保证消防人员的疏散通道畅通。
3. 消防器材调试:对已安装的消防器材进行调试,确保其正常使用,并提供相应的培训,使相关人员了解如何正确使用消防器材。
4. 安全保障措施:在施工过程中,要严格遵守相关安全规定,配备必要的安全设施,确保施工人员的安全。
三、施工方案及步骤1. 施工前准备阶段1.1 制定详细的施工计划,确定各项任务的分工和时间节点,确保施工的有序进行。
1.2 进行现场勘察,了解建筑结构、消防设施安装位置等具体情况。
1.3 确定施工队伍,配备必要的工具和设备,确保施工的顺利进行。
1.4 制定安全生产计划,明确安全措施和应急预案,确保施工人员的安全。
2. 消防设施安装阶段2.1 按照相关标准和规范,对建筑进行消防设施的安装,确保设施布局合理、使用方便。
2.2 对安装完成的消防设施进行检测和调试,确保其正常使用。
2.3 对相关人员进行消防设施的使用培训,使其掌握正确的使用方法。
3. 消防通道建设阶段3.1 确定消防通道的布置位置,保证消防车辆和消防人员的顺利进出。
3.2 对消防通道进行疏散演练,保证通道畅通,确保人员能够迅速疏散。
4. 消防器材调试阶段4.1 对已安装的消防器材进行调试,确保其正常使用。
4.2 对相关人员进行消防器材的操作培训,使其掌握正确的使用方法。
高层住宅楼消防连廊悬挑模板支架施工方案--secret

高层住宅楼消防连廊悬挑模板支架施工方案在高层住宅楼建设中,消防安全是至关重要的一个方面。
为了提升建筑的消防安全性能,常常需要在楼层外设置消防连廊,以便疏散居民和提供消防通道。
而为了在施工过程中确保连廊的稳定性和安全性,悬挑模板支架的设计和施工显得尤为重要。
1. 工程概况•建筑名称:高层住宅楼•项目地点:详细地址…•工程范围:消防连廊悬挑模板支架施工2. 施工设计方案2.1 结构设计在悬挑模板支架的设计中,需要考虑以下几个关键因素:•材料选择:选用高强度、耐腐蚀性能好的材料,确保悬挑支架的稳定性。
•结构稳定性:通过计算和仿真分析,保证悬挑支架在正常使用情况下不产生变形或破坏。
2.2 施工方案施工过程中,需要严格按照以下步骤进行:1.悬挑支架安装:将悬挑支架按照设计要求安装到建筑立面,确保支架与建筑结构连接牢固。
2.模板安装:在支架上安装模板,用以支撑连廊的施工。
3.连廊悬挑施工:在模板上逐步搭建连廊的结构,确保每个施工环节符合设计要求。
4.质量检查:施工完成后进行质量检查,确保连廊的稳定性和安全性。
3. 施工要求在施工过程中,除了按照设计方案进行施工外,还需注意以下几点要求:•安全第一:施工现场必须遵守安全操作规程,保障施工人员和周边居民的安全。
•质量控制:严格控制施工质量,确保连廊的稳定性和安全性。
•施工时间:需要合理安排施工时间,以确保连廊按时完成并投入使用。
结束语在高层住宅楼建设中,消防安全连廊的施工至关重要。
通过合理设计和严格施工方案,可以保证消防连廊的稳定性和安全性,为居民提供更加安全的居住环境。
以上是关于高层住宅楼消防连廊悬挑模板支架施工方案的简要介绍,希望能对相关工程施工提供一些参考和指导。
某工程给排水、通风、电气、弱电和消防施工方案_secret

某工程给排水、通风、电气、弱电和消防专业工程施工方案第一部分施工布置、准备一、施工布置1、工期要求:本工程工期240天。
2、质量目标:保证工程质量达到《工程施工质量验收规范》要求的合格标准;3、安全目标:杜绝死亡及重伤事故,月轻伤率小于1‰,无重大机械设备事故,争创市级“安全文明标准化工地”。
4、施工组织1)、各级管理人员必须发扬求真务实的精神,努力做到“五心”、“三勤”、“两讲”(即责任心、进取心、耐心、拼搏心、爱心;勤动手、勤动腿、勤动脑;讲质量、讲效率)各负其责,确保工程施工管理工作顺利进行。
施工管理全过程中,必须服从指挥、团结一致,各级逐级对上级负责,明确各自的责权利,严格履行设计要求及施工规范,企业的工作标准和规章制度。
2)、为了做好各专业的协调配合,必须做好以下三方面的工作。
①、根据各专业之间的接口关系,明确各自的工作范围及界限,做好施工组织管理及准备工作;②、在工作中,加强各专业的日常联系,及时发现问题,解决问题;③、对于各专业交叉施工部位,应联系各施工单位共同确定相关的施工方案及技术措施,以使施工任务能顺利圆满的完成。
3)、实施名牌精品工程质量战略○1、抓目标管理和生产要素的优化组合项目建立“目标责任考核机制”,明确各项目标,优化组合生产要素,以目标指导行动。
做到人人职责明确,目标清楚,并定期考核,督促落实。
○2、抓动态管理把好生产要素的验收、使用、评定三关,加强对劳动力的控制,调动生产工人的积极性,保证使用合格的劳务人员,保证工程质量。
○3、抓过程控制加强计划管理,区别特殊、关键与一般工序,在保证一般工序的同时,对特殊、关键工序重点要求。
○4、落实监督保障从公司质量管理体系和工程施工过程控制两个方面加强质量监督,注重质量管理实效和实施过程的有效性,严格把好工程质量监督关,杜绝不合格品流入下道工序。
○5、加大科技进步的投入力度,建立并形成技术促进质量的动力机制。
○6、做好服务工作。
消防工程工程施工方案(3篇)

第1篇一、工程概况本消防工程位于我国某城市,总建筑面积约为XX平方米,建筑高度为XX米。
工程主要包括消防管道安装、消防水泵安装、自动报警系统、消防喷淋系统、消火栓系统、应急照明系统等消防设施的建设。
二、施工准备1. 施工图纸:熟悉施工图纸,明确消防工程的设计要求和施工工艺。
2. 材料设备:提前采购合格的消防管道、消防水泵、自动报警系统设备、消防喷淋系统设备、消火栓系统设备、应急照明系统设备等。
3. 人员配备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。
4. 施工现场:清理施工现场,确保施工环境安全、整洁。
5. 施工方案:编制详细的施工方案,明确施工工艺、施工顺序、质量保证措施等。
三、施工工艺1. 消防管道安装:按照设计图纸要求,采用沟槽敷设、吊顶敷设、地面敷设等方式进行管道安装。
管道连接采用焊接、法兰连接等工艺,确保管道连接牢固、密封。
2. 消防水泵安装:根据消防水泵的型号和安装要求,进行基础施工,确保水泵安装平稳、牢固。
3. 自动报警系统施工:按照设计图纸要求,进行线路敷设、设备安装、调试等。
线路敷设采用暗敷、桥架敷设等工艺,确保线路安全、可靠。
4. 消防喷淋系统施工:按照设计图纸要求,进行管道安装、喷淋头安装、系统调试等。
管道安装采用沟槽敷设、吊顶敷设等工艺,确保管道连接牢固、密封。
5. 消火栓系统施工:按照设计图纸要求,进行管道安装、消火栓箱安装、系统调试等。
管道安装采用沟槽敷设、吊顶敷设等工艺,确保管道连接牢固、密封。
6. 应急照明系统施工:按照设计图纸要求,进行线路敷设、灯具安装、系统调试等。
线路敷设采用暗敷、桥架敷设等工艺,确保线路安全、可靠。
四、质量保证措施1. 材料设备:严格把控材料设备的质量,确保符合国家相关标准和设计要求。
2. 施工工艺:按照施工规范和工艺要求进行施工,确保施工质量。
3. 质量检验:在施工过程中,对关键工序进行检验,确保施工质量。
4. 验收合格:工程完工后,组织验收,确保工程质量达到设计要求。
消防工程施工方案

消防工程施工方案消防工程施工方案一、工程概况本工程位于某市某区,总面积约10000平方米,主要包括地下二层、地上六层的商业综合楼。
为了保障人员生命财产安全,我们将进行消防工程施工。
二、施工目标1. 符合国家相关法律法规和消防设计规范要求;2. 增加消防设备,提高消防水源供应和灭火能力;3. 提高疏散通道的设置和灭火器的配备;4. 加强建筑物防火性能。
三、施工方案1. 装配式消防设备的安装根据消防设计要求,我们将在建筑物各层设置消火栓、喷淋系统、烟雾探测器等消防设备。
通过对建筑物结构和消防水源的分析,合理确定消火栓的数量和布置位置。
喷淋系统按照特定区域设置,确保灭火效果。
烟雾探测器将安装在楼道和楼层主要区域,及时发现火灾。
2. 消防水源的增加与改善在地下二层设置水泵房,配备消防水泵和备用电源,保障消防水源供应的可靠性。
同时,通过设置消防水箱和消防水池增加消防水源的存量,以备突发情况。
3. 疏散通道与灭火器设置按照建筑物的结构、面积和人员密度,合理设置疏散通道,并按照规定的标识标牌标明疏散方向。
在关键的位置设置灭火器,保证人员在紧急情况下及时灭火。
4. 建筑物防火性能的加强我们将对建筑物的结构、采光、通风、供水等进行检测和改进。
根据检测结果,对不符合要求的地方进行加固和处理,确保建筑物的防火性能符合相关标准。
四、安全保障措施1.施工现场划定安全区域进行封闭施工,确保施工人员安全。
2.明确施工步骤、交底施工安全细则,确保施工人员熟悉消防安全。
3.严格按照消防设计方案进行施工,确保施工质量。
4.配备专业的消防施工人员,进行专业消防操作,确保施工过程中不发生火灾事故。
五、质量控制与验收1.施工过程中进行严密检查,确保按照方案要求施工。
2.每个施工环节完成后进行验收,确保质量符合设计要求。
3.施工完成后进行综合检测,确保各防火设施和灭火器的使用功能正常。
4.组织专业部门进行验收,并提交相应的验收报告。
六、项目进度与总结1.根据施工工期编制详细施工进度计划,确保按时完成各项工作。
某消防工程安装施工方案

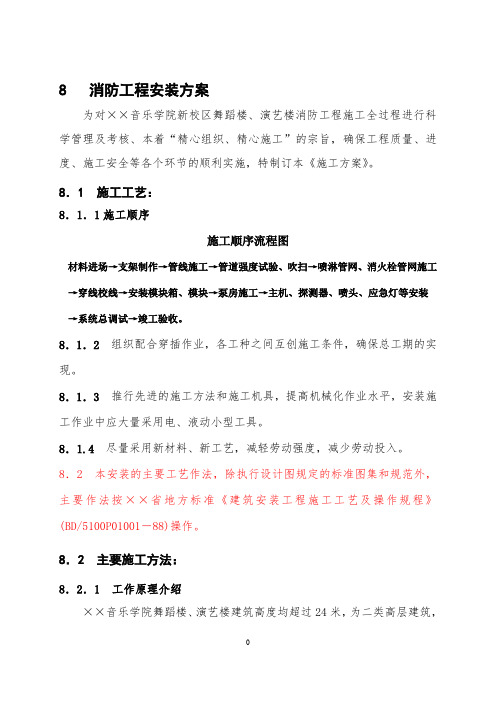

8 消防工程安装方案为对××音乐学院新校区舞蹈楼、演艺楼消防工程施工全过程进行科学管理及考核、本着“精心组织、精心施工”的宗旨,确保工程质量、进度、施工安全等各个环节的顺利实施,特制订本《施工方案》。
8.1 施工工艺:8.1.1施工顺序施工顺序流程图材料进场→支架制作→管线施工→管道强度试验、吹扫→喷淋管网、消火栓管网施工→穿线校线→安装模块箱、模块→泵房施工→主机、探测器、喷头、应急灯等安装→系统总调试→竣工验收。
8.1.2组织配合穿插作业,各工种之间互创施工条件,确保总工期的实现。
8.1.3推行先进的施工方法和施工机具,提高机械化作业水平,安装施工作业中应大量采用电、液动小型工具。
8.1.4尽量采用新材料、新工艺,减轻劳动强度,减少劳动投入。
8.2 本安装的主要工艺作法,除执行设计图规定的标准图集和规范外,主要作法按××省地方标准《建筑安装工程施工工艺及操作规程》(BD/5100P01001-88)操作。
8.2 主要施工方法:8.2.1 工作原理介绍××音乐学院舞蹈楼、演艺楼建筑高度均超过24米,为二类高层建筑,按《高层民用建筑设计防火规范》(GB50045-95)(2001年版)进行防火设计,耐火等级为一级。
1.火灾自动报警及联动系统底层设有消防控制室,与值班室合用。
设一套二总线火灾报警控制器。
本项目为二级保护对象,采用局部保护方式。
在办公室、教室、公共走道等场所设置火灾探测器。
如果保护区的探测器、线路发生故障,或探测到火灾信号,则相应的指示灯会点亮,蜂鸣器鸣响,(如为火灾信号则相应楼层及相邻楼层的声光报警器也鸣响)。
当发生火警时,火灾自动报警控制器发生火警控制输出信号,主火警指示灯点亮,报警主机显示首火警地址,通过键盘操作可以显示其它火警地址。
镀锌钢管布管,水平安装于吊顶或楼板内,垂直安装于竖井内。
报警总线,DC 24V电源线、报警广播线、火警电话线和联动控制线分别采用RVS 2X1.5 , RVS 2X2.5 ,RVVP 2X1.0,BV1.5阻燃塑料铜芯线布线,钢管之间用接地线卡连接,如预留预埋与楼板内,则用钢套管焊接,与接线盒,箱之间接地线用螺栓压接或在盒,箱边缘焊接。
消防工程专项安全施工方案
消防工程专项安全施工方案一、项目概述消防工程专项安全施工方案是指针对消防工程施工过程中的各类安全隐患和风险,制定的一套可行的施工方案。
本方案旨在确保施工过程的安全,减少事故的发生,保障工程施工的顺利进行和工作人员的身体健康。
二、施工前的准备工作1.人员培训:所有参与施工的工人必须经过消防安全培训,了解消防安全知识和施工规范。
2.安全设施准备:准备齐全的安全设施,包括消防器材、安全防护设备等。
3.施工现场准备:清理现场,确保施工场地干净整洁,并设置合理的防护措施。
三、施工期间的安全措施1.高处作业安全措施:在高处作业时,必须佩戴安全帽、安全绳和安全带,并设置防护栏杆,确保工人的安全。
2.电气安全措施:施工现场要设置明确的电气安全区域,并配备专业的电工进行电气工作,防止电气事故的发生。
3.消防器材使用:施工现场要设置合适的消防器材,并指导工人正确使用,确保在火灾发生时能够及时扑灭。
4.施工现场管理:严格遵守施工现场管理制度,保持施工现场的整洁和秩序,设置合理的通道和安全出口。
四、事故应急预案1.火灾事故:发生火灾时,立即拉响火警报警器,并按照预定的逃生路线,有序撤离现场,同时通知施工现场负责人和相关消防单位。
2.人员伤亡事故:发生人员伤亡事故时,立即停止施工工作,进行伤者的紧急救治,并联系医疗救援机构提供及时救助。
3.设备故障事故:发生设备故障事故时,立即停止设备的使用,并及时联系维修单位进行维修。
五、安全巡查和监督1.定期巡查:组织专业的安全人员定期对施工现场进行巡查,检查各项安全措施的落实情况,及时发现并处理安全隐患。
2.自查自纠:要求施工方每天自查自纠,对施工过程中存在的安全问题进行整改,并记录整改情况。
3.监督检查:相关主管部门对施工现场进行不定期的监督检查,确保施工单位和工人严格遵守安全规范。
六、施工后的总结和整改1.事故总结和分析:对施工期间发生的事故进行总结和分析,查明事故的原因,并制定相应的整改措施。
老小区消防工程施工方案
一、项目背景随着城市化进程的加快,老旧小区的消防安全问题日益突出。
为了提高老小区的消防安全水平,确保居民的生命财产安全,本项目将对某老小区进行消防工程施工。
以下为施工方案的具体内容。
二、工程目标1. 消除火灾隐患,提高老小区消防安全水平;2. 确保施工过程安全、高效、环保;3. 满足国家相关消防安全规定和标准。
三、施工范围1. 消防水池、消防水泵房、消防水箱的改造或新建;2. 消防管道的铺设和改造;3. 消防喷淋系统、自动报警系统的安装;4. 消防疏散指示标志的设置;5. 消防设施设备的维修和更换。
四、施工内容1. 消防水池、消防水泵房、消防水箱(1)对现有消防水池、消防水泵房、消防水箱进行检查,确定改造或新建方案;(2)根据设计要求,进行消防水池、消防水泵房、消防水箱的改造或新建;(3)确保消防水池、消防水泵房、消防水箱的运行稳定、可靠。
2. 消防管道(1)对现有消防管道进行检查,确定改造或新建方案;(2)根据设计要求,进行消防管道的铺设和改造;(3)确保消防管道的连接牢固、无泄漏。
3. 消防喷淋系统、自动报警系统(1)对现有消防喷淋系统、自动报警系统进行检查,确定改造或新建方案;(2)根据设计要求,进行消防喷淋系统、自动报警系统的安装;(3)确保消防喷淋系统、自动报警系统的运行稳定、可靠。
4. 消防疏散指示标志(1)根据设计要求,设置消防疏散指示标志;(2)确保消防疏散指示标志的清晰、明显。
5. 消防设施设备(1)对现有消防设施设备进行检查,确定维修和更换方案;(2)根据设计要求,进行消防设施设备的维修和更换;(3)确保消防设施设备的运行稳定、可靠。
五、施工进度安排1. 施工准备阶段(1个月):完成施工图纸会审、施工组织设计、施工方案编制、施工队伍选择、材料设备采购等工作;2. 施工实施阶段(3个月):完成消防水池、消防水泵房、消防水箱的改造或新建,消防管道的铺设和改造,消防喷淋系统、自动报警系统的安装,消防疏散指示标志的设置,消防设施设备的维修和更换等工作;3. 竣工验收阶段(1个月):完成施工质量验收、消防设施设备调试、消防安全培训等工作。
工程消防建筑施工方案(3篇)
第1篇一、工程概况本项目位于(具体地址),总建筑面积为(具体面积),层数为(具体层数),建筑高度为(具体高度)。
工程类型为(具体类型,如住宅、商业、办公等)。
本方案旨在确保消防施工质量,保障施工现场消防安全。
二、施工准备工作1. 施工前,施工方必须协助甲方进行现场消防设施的检查,确保消防设施齐全、完好。
2. 施工方需根据工程特点和消防要求,编制详细的消防施工方案,并报甲方及相关部门审批。
3. 施工现场需设置消防通道、消防水源,并确保消防通道畅通,消防水源充足。
4. 施工现场需配备足够的消防器材,如灭火器、消防栓、消防水泵等,并定期进行检查和维护。
5. 施工人员需进行消防安全教育培训,提高消防安全意识。
三、施工方案1. 消防管道安装:根据消防设计图纸,按照施工规范和工艺要求,进行消防管道的安装。
管道材质、规格、连接方式应符合设计要求。
2. 水泵安装:按照设计要求,选择合适的水泵型号和规格,进行水泵的安装。
安装过程中,注意水泵的水平和垂直度,确保水泵运行稳定。
3. 消防报警系统安装:根据消防设计图纸,进行消防报警系统的安装。
包括火灾探测器、手动报警按钮、报警主机等设备的安装和调试。
4. 消防喷淋系统安装:按照设计要求,进行消防喷淋系统的安装。
包括喷头、管道、阀门等设备的安装和调试。
5. 气体灭火系统安装:根据设计要求,进行气体灭火系统的安装。
包括灭火剂储存装置、输送管道、喷头等设备的安装和调试。
四、施工进度计划及保障措施1. 施工进度计划:根据工程特点和消防要求,制定详细的施工进度计划,确保消防施工按时完成。
2. 保障措施:(1)加强施工现场管理,确保消防设施完好、消防通道畅通。
(2)严格执行消防施工规范和工艺要求,确保施工质量。
(3)加强施工现场消防安全检查,及时发现和消除火灾隐患。
(4)加强施工人员消防安全教育培训,提高消防安全意识。
五、质量保证体系1. 施工过程中,严格执行国家有关消防施工标准、规范和工艺要求。
消防工程施工技术方案(3篇)
第1篇一、工程概况本工程为某住宅小区消防工程,位于我国某城市,总建筑面积约为10万平方米。
工程主要包括消防给水系统、自动喷水灭火系统、火灾自动报警系统、防排烟系统等消防设施的建设与安装。
二、施工准备1. 技术准备:组织施工人员认真学习消防工程施工规范,确保施工人员掌握消防工程施工技术要求。
2. 材料准备:根据工程图纸和施工方案,提前采购消防管道、阀门、喷头、报警器、探测器、消防水泵、稳压泵、防排烟风机等消防设施及材料。
3. 施工机具准备:准备消防工程施工所需的各类机具,如电焊机、切割机、卷管机、压力表、测压计等。
4. 人员组织:成立消防工程施工项目部,明确各岗位人员职责,确保施工顺利进行。
三、施工方法及工艺1. 消防给水系统施工(1)管道安装:按照设计要求,铺设消防管道,确保管道安装平整、牢固。
(2)阀门安装:安装各类阀门,如闸阀、截止阀、止回阀等,确保阀门启闭灵活、密封良好。
(3)消防水泵及稳压泵安装:按照设备技术要求,安装消防水泵及稳压泵,确保设备运行稳定。
2. 自动喷水灭火系统施工(1)管道安装:按照设计要求,铺设自动喷水灭火系统管道,确保管道安装平整、牢固。
(2)喷头安装:安装各类喷头,如闭式喷头、干式喷头等,确保喷头安装位置准确、牢固。
(3)报警器、探测器安装:安装各类报警器、探测器,确保其安装位置合理、灵敏可靠。
3. 火灾自动报警系统施工(1)报警主机安装:按照设计要求,安装报警主机,确保主机运行稳定。
(2)探测器、报警按钮安装:安装各类探测器、报警按钮,确保其安装位置合理、灵敏可靠。
4. 防排烟系统施工(1)风管安装:按照设计要求,铺设风管,确保风管安装平整、牢固。
(2)风机安装:安装排烟风机、送风机,确保风机运行稳定。
四、质量保证措施1. 严格把控材料质量,确保消防设施及材料符合国家标准。
2. 加强施工过程管理,严格执行施工规范和操作规程。
3. 定期进行质量检查,确保工程质量符合要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章施工方案一、编制依据标准1.《民用建筑电气设计规范》(JGJ/T116-92)2.《民用建筑设计防火规范》(GB50045-2005)3.《火灾自动报警系统设计规范》(GB50166-98)4.《火灾自动报警系统施工验收规范》(GB50116-92)5.《火灾报警控制器通用技术条件》(GB4717-93)6.《电气安装工程图册》(增订本)7.《建筑电气工程施工质量验收规范》(GB50303-1202)8.《自动喷水灭火设施安装》(GB50084-2005)9.《室内自动喷水灭火设施安装》(GB89SS175)10.《室内消火栓安装》(GB99S202)11.《消防水泵接合器安装》(GB99S203)12.《建筑安装工程质量检验评定标准》13.《建筑电气通用图集》华北标办92DQ1-1314.《等电位联结安装》02D501-215.《点型感烟火灾探测器技术要求及试验方法》(GB4715-93)16.《建筑灭火器配置设计规范》(GB50140-2005)二、工程概况1.工程名称:某市供电有限责任公司电力生产调度楼消防工程2.工程地点:某市腾飞路与东进路交叉口西南角3.工程总额:2000000元4.工程内容:大楼消防水喷淋系统、消火栓系统、消防报警联动系统、消防广播系统设备。
5.施工日期:120日6.承包方式:包工包料7.工程质量:合格8.1 自动喷水灭火系统设计参数如下:8.1.1 危险等级:地下为危险级II 级,其余均为危险级I 级。
8.1.2 消火栓及喷淋给水系统采用内外壁热浸镀锌钢管,DN ≤100的管道采用螺纹连接,DN >100的管道采用沟槽式管接头连接。
管道及配件工作压力为1.6Mpa 。
8.2 系统综合说明:8.2.1 消防用水量:室内消火栓量为20L/S ,室外消火栓用量为20L/S 。
自动喷水灭火系统用水量30L/S 。
消火栓系统火灾延续时间按2h 计算,自动喷水灭火系统火灾延续时间按1h 计,一次消防用水量396m 3,其中室内消防用水量252 m 3,室外消防用水量144 m 3。
8.2.2 消防水池、消防水箱及消防增压稳压设备:室外消防采用低压制,其消防水量及水压室外给水管网保证,室内消防给水由毗邻的病房楼的消防给水供给,其消防水池的容积为500 m 3。
8.2.3 消火栓系统:室内消火栓用水量为72 m 3/h ,入口水压要求65m 。
其给水由病房楼消防水池,消火栓泵和消防水箱联合供水。
病房楼的消火栓泵为S100-65-250型两台,一用一备。
消火栓给水管道采用环状供水管网。
病房楼引两根DN150消火栓给水管与环状供水管网相连,并在室外设地下式水泵接合器两套,与室内消炎栓管网相连,以供消防车向室内消防管网加压供水。
室内消火栓五至八层采用普通消火栓,设铝合金消火栓箱1800×700×240mm ,箱内设有SN65消火栓一个,DN65长25m 的水龙带一条,QZ19水枪一支,SN25消防卷盘一套,消防按钮和指示灯各一个,地下二层至四层采用减压消火栓,铝合金消火栓箱1800×700×240mm ,箱内设有SNJ65减压消火栓一个,DN65mm 长25m 的水龙带一条,QZ19水枪一支,SN25消防卷盘一套,消防按钮和指示灯各一个,减压消火栓栓后压力为0.35Mpa 。
层顶楼梯间设检验用消火栓箱一套,箱体尺寸800×650×240mm 。
8.2.4 自动喷水灭火系统:自动喷灭火系统用水量为100 m3/h,入口水压要求75m 。
其给水由病房楼的消防水池、喷淋泵和消防水箱联合供水。
病房楼的喷淋泵为100DL*4型两台,一用一备。
在报警阀前设置为环头供水管道,病房楼引两根DN150喷淋管网相连,以供消防车向室内消防管网加压供水,设4组湿式报警阀,每层及每个防火分区均设有信号冷门和水流指示器。
火灾时,喷头喷水,该区水流指示器动作,向消防值班室发出信号,同时,在水力压差作用下,打开湿报警阀,敲响水力警铃,设在延迟器后的压力开关将信号送至消防值班室,并自动启动病房楼的喷淋泵,向管网供水。
9.消防报警及联动控制系统设计参数如下:9.1 消防报警及控制设备:本工程采用二总线火灾报警系统,采用联合接地装置,接地电阻值不大于1Ω。
本楼设整个院区消防控制中心,对整个院区的消防进行探测监视和控制,接收医技楼、门诊楼、病房楼(已建)和其它楼的火灾报警信号,院区的消防泵及喷淋泵设在病房楼(已建)。
本楼火灾自动报警为一级保护对象,设置智能中文火灾报警控制器,火灾报警信号送至消防中心。
9.2 联动功能:9.2.1 火灾时电梯均降到首层。
9.2.2 火灾时切断相应分区的非消防电源。
9.2.3 当消火栓按钮按下后,消火栓泵启动,水流指示器及湿式报警阀内的压力开关动作后,喷淋泵启动。
9.2.4 消火栓泵、喷淋泵、排烟风机等重要被控对象均应有就地控制和消防控制中心远程控制功能。
9.2.5 为保证末端联动设备的启动,需要求24伏电源柜输出电压应不低于26伏。
9.3 本设计在电梯机房、变电值班室、消防泵房值班室等到处设消防直通电话,各手动报警按钮处设电话插孔出口,控制模块为就近安装,如在不上人吊顶内安装时下方需开检查孔。
9.4 当发生紧急情况时,背景广播音乐将自动切播到消防广播,达到疏散人员的目的。
9.5 本工程设消防广播,采用总线制系统,在各层弱电竖井内设置广播切换箱,特殊楼层平时视需要播放重要通知和背景音乐,火灾时强切做事故广播,可分层播放,也可相关几层同时播放。
播放疏散指令的楼层控制程序为:a .二层及二层以上发生火灾,宜先接通火灾层及相邻上下层。
b .一层发生火灾宜先接通本层、二层及地下层。
c .地下室发生火灾宜先接通地下室、一层及二层。
9.6 每层均设有总线隔离器,要求每隔25个编码地址安装一个。
每层弱电井内设置1台端子接线箱,短路隔离器安装在端子接线箱内或附近。
9.7 火灾时消防主机可启动控制防火卷帘门,并接收卷帘门的动作信号。
9.8 消防控制室设119专线。
二、 施工方案及主要技术措施1.施工准备:1.1人员组织:我公司选派富有此类工程施工经验的施工管理人员组成本工程项目经理部,项目经理部主要成员具有相应专业技术管理资质,保证所有管理人员持证上岗。
1.2技术准备:开工前组织公司有关技术人员对业主提供的各项文件进行认真考察根据现场调查和业主提供的资料对每一具体的分项工程制定详细的施工方案关键过程编制作业指导书,图纸会后进行编制施工预算等到技术准备工作。
1.3 劳力准备:公司将调集技术熟练的各专业施工人员,组成本工程的施工人员,组成本工程的施工作业队伍,劳动力实行动态管理。
1.4 物资准备:开工前做好物资准备工作,对工程材料的来源进行考察、落实,以便根据工程需要的即时采购,并组织好工程所需的机械、工具和临时设施所有的各类物资。
1.5 资金准备:准备充足的启动资金确保工程正常进行,并设本工程的专用财务账号,以便做到专款专用,保证工程按期完成。
1.6 工程配合与审图:1.6.1 在中标通知接到后,在施工图完善的基础上,组织有关电气、消防水施工人员了解设计意图,熟悉施工图纸,尽快编制出进一步完善的施工方案。
1.6.2 施工前首先认真审核建筑安装图,消灭错、漏、碰、缺和管道打架问题。
1.6.3建筑安装各专业人员提前进入,成立专门班子配合土建负责消防水、弱电系统、预埋、预留、管件、孔洞的工作,此项工作非常重要,随土建进度相互配合,由工程项目部进行统一指挥和协调,预埋管件、预留孔洞建筑安装图上有的,而土建、结构图上没有设计,由建筑安装负责,土建、结构负责建安装配合预埋预留。
但在开工前,土建安装各专业负责人要协商划分清楚,明确各自的范围与责任以免发生错误和遗漏。
在建筑安装配合土建、结构预埋预留作业中,现场各专业人员应进一步核对尺寸,找准位置,确认无误后,经土建、结构、建筑安装技术负责人(工程师)和工程监理(必要时还请设计单位,建设单位参加)办理签证手续后,才可进行预埋预留作业。
此道工序完成后才可再时宜行下一道工序,预埋管件、预留孔洞在土建浇灌混凝土过程中,建筑安装必须派专人进行现场监护,以防预埋管件移位或损坏。
1.6.4 施工图纸完善后根据全国统一预算定额,依据施工图预算汇总各工种所需的总工日数,以便尽快合理安排进场子人员。
1.6.5 依据施工图编制出各项目内设备名称、型号、规格及要求到货时间,并书面通知有关部门提前进入,确保工程进度要求。
1.6.6 依据施工图编制汇总出项目内各种钢材、钢板、钢管及型钢、配件等到材料的总用量,并根据总进度制定出分期分批供应时间表。
1.6.7 做好已到图纸部分的预制工件、非标加工件的准备工作。
1.6.8 安排好建筑安装用施工机械。
1.6.9 为确保工程进行,并达到优良标准施工前将组织有关工人技术学习、安全学习实施行之有效的培训计划。
2. 水喷淋系统安装;2.1 安装准备:2.2 熟悉图纸并结合安装现场复核管路、标高是否有交叉及排列不当,及时与设计人员研究解决,办理洽商手续。
检查预埋件、预留洞是否正确,如需临时剔凿与土建单位洽商办理,必要时经设计单位同意。
2.3 进厂设备、材料检验:进厂设备材料规格、型号应满足设计要求:外观整洁、无缺损、变形及锈蚀;镀锌或涂漆均匀无脱落;法兰密封面应完整光洁,无毛刺及径向沟槽;设备配件应齐全;报警阀逐个进行渗漏试验,阀门、喷头的强度、严密性试验抽查结果应满足施工验收规范的要求。
3.管网安装:3.1 自动喷水灭火系统管材,采用镀锌钢管,DN ≤100mm 时采用丝接,DN ≥100mm 时卡箍式连接。
3.2 管道安装前校直管子并清除内部杂物,停止安装作业时,管道敞口应封堵好。
3.3 管道水平安装宜设0.002-0.005的坡度,坡向泄水装置。
3.4 自动喷水灭火系统管道支吊架选材及做法应满足98S10施工图册要求,支吊架最大间距符合下列规定。
3.5 水喷淋干管,每根配管长度不宜超过6m ,直管段可把几根连接在一起,采用倒链安装。
也可调直后,编号宜顺序安装,吊装时应先吊起管道一端,待稳定后再吊起另一端。
3.6 水平安装管道的卡架一般以吊架为主,当管子公称直径等于或大于50mm 时,每段配水干管或配水管设置防晃支架不应少于一个,管道改变方向时,应增设防晃支架。
3.7 支管在竖井内安装时,在管井内预埋铁件上安装卡架固定,安装位置距地面或楼面距离宜为1.5m-1.8m ,层高超过5m 应增设支架。
3.8 管道穿过墙体或楼板时,应加设套管。
套管长度不得小于墙体厚度或应高出地面50mm,套管与管道的间隙应采用不燃烧材料填塞密实。
3.9 当管道变径时,宜采用异径管件,在管道弯头处不得采用补心。
