大理石、花岗岩面层技术交底记录
大理石、花岗石及碎拼大理石地面施工交底记录

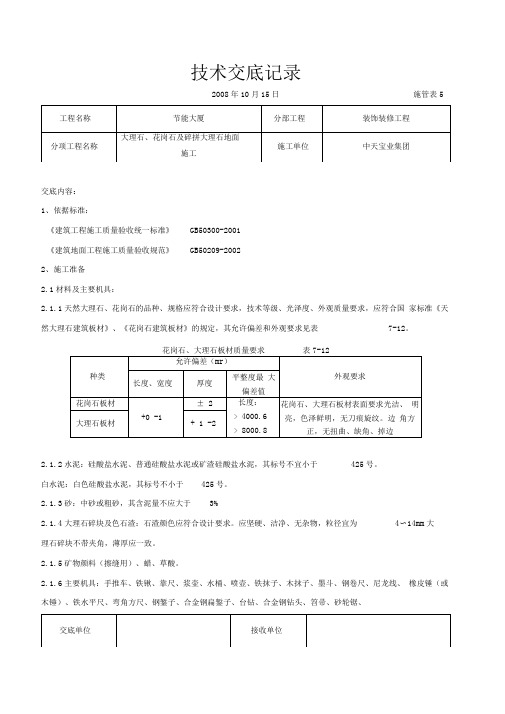

技术交底记录交底内容:1、 依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑地面工程施工质量验收规范》GB50209-20022、 施工准备2.1材料及主要机具:2.1.1天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国 家标准《天然大理石建筑板材》、《花岗石建筑板材》的规定,其允许偏差和外观要求见表7-12。
花岗石、大理石板材质量要求表2.1.2水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于425号。
白水泥:白色硅酸盐水泥,其标号不小于425号。
2.1.3砂:中砂或粗砂,其含泥量不应大于3%2.1.4大理石碎块及色石渣:石渣颜色应符合设计要求。
应坚硬、洁净、无杂物,粒径宜为4〜14mm 大理石碎块不带夹角,薄厚应一致。
2.1.5矿物颜料(擦缝用)、蜡、草酸。
2.1.6主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、 橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、2008年10月15日施管表5技术交底记录2008年10月15日施管表5技术交底记录2008年10月15日施管表5交底内容:4、质量标准5、成品保护5.1运输大理石(或花岗石)板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。
5.2铺砌大理石(或花岗石)板块及碎拼大理石板块过程中,操作人员应做到随铺随用干布揩净大理石面上的水泥痕迹。
5.3在大理石(或花岗石)地面或碎拼大理石地面上行走时,找平层水泥砂浆的抗压强度不得低于 1.2MPa。
5.4大理石(或花岗石)地面或碎拼大理石地面完工后,房间应封闭或在其表面加以覆盖保护。
6、应注意的质量问题技术交底记录年月日施管表5交底内容美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
大理石(花岗石)地面工程施工技术交底

质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。
表3-11
项
序
检查项目
允许偏差或允许值
主控
项目
1
板块品种、质量
第6.3.5条
2
面层与下一层结合
第6.3.6条
一般
项目
1
面层表层质量
第6.3.7条
2
踢脚线表面质量
第6.3.8条
3Байду номын сангаас
楼梯踏步和台阶质量
第6.3.9条
5、施工操作前对大理石(花风石)的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单元要求一定要准确并编号。在石材北面将编号标明。
6、冬季施工时操作温度不低于+5℃。
(二)材料要求
材料符合现行国家行业标准《天然大理石建筑板材》(JC79)、《天然花岗石建筑石材》(JC205)、《建筑材料放射性核素限量》(GB6566),并按规定检验石材的放射性是否符合要求。
(七)铺大理石(花岗石)板块
板块需预先用水浸湿,表面阴干无明水后方可铺装。
根据房间拉的十字控制鱼线,纵横各铺一行,作为大面积铺石材标筋用。依据试拼时的编号、图案及试排的缝隙(一般为1㎜以内),在十字控制线交点开始铺砌。先试铺,即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡皮锤敲击板材的木垫板(不得用橡皮锤或木锤直接调皮击板块,以免将板材敲裂或敲破)。
(二)基层处理
将地面垫层的尽可能物清理干净,并检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除,并清扫干净。
大理石、花岗石干挂施工交底记录

接收单位
交底人
接收人
技术交底记录
年月日
施管表5
工程名称
分部工程
装饰装修工程
分项工程名称
大理石、花岗石干挂施工
施工单位
交底内容:
作。
2.3.2搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序。
2.3.3水电及设备、墙上预留预埋件已安装完。垂直运输机具均事先准备好。
2.3.4对门窗已安装完毕,安装质量符合要求。
3.12顶部面板安装:顶部最后一层面板除了按一般石板安装要求外,安装调整后,在结构与石板的缝隙里吊一通长的2020上,可采用铅丝吊木条,木条吊好后,即在石板与墙面之间的空隙里塞放聚苯板,聚苯板条要略宽于空隙,以便填塞严实,防止灌浆时漏浆,造成蜂窝、孔洞等,灌浆至石板口下2020作为压顶盖板之用。
3.13贴防污条、嵌缝:沿面板边缘贴防污条,应选用4cm左右的纸带型不干胶带,边沿要贴齐、贴严,在大理石板间缝隙处嵌弹性背衬条,背衬条也可用8mm厚的高连发泡片剪成10mm宽的条,背衬条嵌好后离装修面5mm,最后在背衬条外用嵌缝枪把中性硅胶打入缝内,打胶时用力要均,走枪要稳而慢。如胶面不太平顺,可用不锈钢小勺刮平,小勺要随用随擦干净,嵌底层石板缝时,要注意不要堵塞流水管。根据石板颜色可在胶中加适量矿物质颜料。
5.6已完工的外挂石材应设专人看管,遇有危害成品的行为,应立即制止,并严肃处理。
6、应注意的质量问题
6.1外饰面板面层颜色不一:主要是石材质量较差,施工时没有进行试拼和认真的挑选。
6.2线角不直、缝格不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际尺寸,以及分段分块弹线不细、拉线不直和吊线校正检查不勤等原因所造成。
6.3打胶、嵌缝不细:这与渗漏和美观有非常密切的关系,尤其要注意外窗套口的周边、立面凹凸变化的
石材地面(大理石)技术交底

地砖面层的允许偏差应符合《建筑装饰装修工程质量验收规范》表 8.2.9 的规定。
审核人
交底人
接受交底人
1、
。 本表由施工单位填写,交底单位与接受单位各保存一份
3
审核人
交底人
接受交底人
大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底引言概述:大理石(花岗石)地面工程是一项重要的建筑工程,其质量直接关系到建筑物的美观度和使用寿命。
为了保证工程质量,必须进行详细的技术交底。
本文将从四个方面介绍大理石(花岗石)地面工程的分项工程质量技术交底。
一、基础处理1.1 地面清理:在进行大理石(花岗石)地面工程之前,必须对基础进行彻底的清理。
清理地面上的灰尘、油污、杂物等,确保基础干净。
1.2 地面平整度:在进行地面基础处理时,需要注意地面的平整度。
使用水平仪测量地面平整度,并按照规定的标准进行修整,确保地面平整度符合要求。
1.3 防潮处理:大理石(花岗石)地面容易受潮,因此在基础处理中,需要进行防潮处理。
可以使用防潮剂或铺设防潮层,以减少水分对地面的影响。
二、大理石(花岗石)砖铺贴2.1 砖铺前准备:在进行大理石(花岗石)砖铺贴前,需要进行一系列的准备工作。
包括检查砖材质量、清理砖面、调整砖缝宽度等。
2.2 砖铺技术要求:在砖铺过程中,需要注意一些技术要求。
如砖与砖之间的缝隙要均匀,砖面要平整,砖与墙角的连接要牢固等。
2.3 砖铺验收标准:在完成砖铺后,需要进行验收。
验收标准包括砖与砖之间的缝隙是否均匀、砖面是否平整、砖与墙角连接是否牢固等。
三、砂浆填缝3.1 砂浆材料选择:在进行砂浆填缝时,需要选择合适的砂浆材料。
砂浆应具有一定的强度和粘结性,以确保填缝的牢固性。
3.2 填缝技术要求:在填缝过程中,需要掌握一些技术要求。
如填缝时要均匀涂抹砂浆,填缝后要及时清理多余的砂浆等。
3.3 填缝验收标准:填缝完成后,需要进行验收。
验收标准包括填缝是否均匀、填缝是否牢固、填缝与砖面是否平整等。
四、表面处理4.1 研磨抛光:在大理石(花岗石)地面工程中,常常需要进行研磨抛光。
通过研磨抛光可以使地面更加光滑、亮丽。
4.2 表面防护:为了保护大理石(花岗石)地面,需要进行表面防护处理。
可以使用防护剂或涂刷保护膜,以增加地面的耐磨性和耐污性。
大理石(花岗石)地面工程分项工程质量技术交底

大理石(花岗石)地面工程分项工程质量技术交底引言随着社会经济的发展和人们生活水平的提高,大理石(花岗石)地面在公共场所和家居装饰中得到了广泛应用。
为了保证工程质量,确保使用安全,本文将对大理石(花岗石)地面工程分项工程质量技术交底进行详细阐述。
一、交底目的明确大理石(花岗石)地面工程分项工程的质量要求和验收标准。
确保施工过程符合相关规范和标准,防止质量问题的发生。
提高施工人员的质量意识和操作技能,保证工程质量。
二、材料要求大理石(花岗石)材料应质地坚硬、色泽均匀、无明显瑕疵,符合国家相关标准。
粘结剂、防护剂等材料应采用耐候性好、防滑、防腐的材料,符合环保要求。
材料进场应进行验收,确保质量合格,并做好保管工作,防止损坏和受潮。
三、施工准备施工前应检查基层是否平整、干燥、无油渍,不符合要求应进行处理。
根据设计要求进行放线,确保地面平整度和坡度符合要求。
准备好所需的施工工具和设备,如切割机、磨光机等。
对施工人员进行技术交底,明确施工要点和质量要求。
四、施工要点安装前应核对石材的尺寸、颜色、纹理,并进行预处理,如打磨、上蜡等。
采用适当的粘结剂将石材粘贴于基层上,确保粘贴坚固,无空鼓现象。
石材拼接处应平整、对齐,颜色、纹理应协调一致。
施工过程中应及时清理石材表面残留物,保持清洁。
石材磨光时应按照从粗到细的顺序进行,直至达到要求的平整度和光泽度。
五、质量标准大理石(花岗石)地面应平整、光滑、色泽一致,无明显色差和瑕疵。
地面接缝应平直、均匀,颜色协调,无缺损现象。
地面应无空鼓、翘曲现象,与墙面连接处应平直。
防滑性能应符合设计要求,保证使用安全。
质量验收应按照国家相关标准和规范进行,确保质量合格。
六、安全措施施工人员应佩戴安全帽、手套等防护用品,防止意外伤害。
高处作业时应设置安全网,防止坠落事故的发生。
施工区域应设置警示标志,禁止非施工人员进入。
机械设备操作人员应经过专业培训,熟悉机械性能和操作规程。
定期检查施工现场安全设施,确保完好有效。
建筑工程大理石、花岗石及碎拼大理石地面施工交底记录模板
2.2.3室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。
2.2.4房间内四周墙上弹好+50cm水平线。
3操作工艺
3.1工艺流程:
准备工作
→
试拼
→
弹线
→ห้องสมุดไป่ตู้
试排
→
刷水泥浆及铺砂浆结合层
→
铺大理石板块(或花岗石板块)
→
3.7铺砌大理石(或花岗石)板块:
3.7.1板块应先用水浸湿,待擦干或表面晾干后方可铺设。
3.7.2根据房间拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于lmm),在十字控制线交点开始铺砌。先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵,横行之后有了标准,可分段分区依次铺砌,一般房间直尤里后外进行,逐步退至门口,便于成品保护,但必须注意与楼道相呼应。也可从门口处往里铺砌,板块与墙角、镶边和靠墙处应紧密砌合,不得有空隙。
3.10.1.2用1∶3水泥砂浆打底找平,并在面层划纹。
3.10.1.3找平层砂浆干硬后,拉踢脚板上口的水平线,把浸水阴干的大理石(或花岗岩)踢脚板的背面,刮抹一层2~3mm厚的素水泥浆(宜加10%左右的107胶)后,往底灰上粘贴,并用木锤敲实,根据水平线找直。
016大理石面层、花岗岩面层和人造石交底内容
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1编 号 03-C2-1-016工 程 名 称 北京市XX 中心酒店精装修工程交底日期2015.4.17 施工单位分项工程名称大理石面层、花岗岩面层和人造石交底提要大理石面层、花岗岩面层和人造石交底内容:审核人交底人接受交底人2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
(一)大理石、花岗石和人造石材地面工艺流程:(二)准备工作:1熟悉图纸:以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清洞口、边角等部位之间的关系。
2基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
(三)弹线:在房间的主要部位弹相互垂直的控制十字线,检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。
并依据墙面+50线,找出面层标高在墙上弹好水平线,注意要与楼道面层标高一致。
(四)试拼:在正式铺设前,对每一房间的石材板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后编号码放整齐。
(五)刷水泥浆结合层:在铺砂浆之前再次将混凝土垫层清扫干净,然后用喷壶洒水湿润,刷一层素水泥浆(水灰比0.5),随刷随铺砂浆。
(六)铺沙浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺1:3找平层干硬性水准备工作弹线试拼编号刷水泥浆结合层铺砂浆铺石块灌缝、擦缝打蜡2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
表C2-1编 号 03-C2-1-016工 程 名 称 北京市XX 中心酒店精装修工程交底日期2015.4.17 施工单位分项工程名称大理石面层、花岗岩面层和人造石交底提要大理石面层、花岗岩面层和人造石交底内容:审核人交底人接受交底人2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
大理石、花岗石地面施工技术交底
引用标准:
《建筑地面工程施工质量验收规范》GB 50209-2002
《天然大理石建筑板材》JC 79
《民用建筑室内环境污染控制规范》GB50325-2001
一、材料要求
1大理石块、花岗石块的品种、规格、质量、颜色应符合设计要求,其色差应符合施工验收规范的要求。
2天然大理石、花岗石的技术等级、光泽度、外观等质量要求应符合国家现行业标准《天然大理石建筑板材》JC 79,《天然花岗石建筑板材》JC 205的规定。
(三)弹线:在房间的主要部位弹相互垂直的控制十字线,检查和控制石材板块的位置,十字线可以弹在混凝土垫层上,并引至墙面底部。并依据墙面+50线,找出面层标高在墙上弹好水平线,注意要与楼道面层标高一致。
(四)试拼:在正式铺设前,对每一房间的石材板块,应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后编号码放整齐。
三、作业条件
1板材进场后应侧立堆放在室内,侧立堆放,底下应加垫木方。详细核对品种、规格、数量、质量等是否符合设计要求。有裂纹、缺棱掉角的不得使用。材料进场检验已完毕并符合要求。
2设加工棚,安装好台钻及砂轮Fra bibliotek割锯,并接通水、电源。需要切割钻孔的板在安装前加工好。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录 鲁JJ-005 工程名称 施工单位 交底部位 大理石、花岗岩面层 工序名称 交底提要:大理石、花岗岩面层的相关材料、机具准备、质量要求及施工工艺。 交底内容: 一、施工准备 (一)作业条件 1、花岗岩(大理石)楼、地面属于高级装修,所以必须有图案及排块设计,要求更高的还要结合墙面、顶棚做法以及与该室的功能相适应,颜色也是花岗岩(大理石)楼、地面装饰效果控制的重点,以防和设计的意图不一致;对于大面积的楼、地面还应对厂家的石材批量进行考察,避免出现同一间室内颜色不一样。大理石质地较软,强度低,在加工和施工中一定注意。装饰楼、地面对于颜色、材质、花纹的要求高,忌用好的石材没有表现出好的效果。 2、大理石、花岗岩板材进场后,应侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除。 3、室内抹灰(包括门口)、地面垫层、预埋在垫层内的电管及穿地面的管线均已完成; 4、房间内四周墙上弹好建筑+50cm水平线; 5、施工操作前对大理石、花岗岩的施工要画出施工大样图,对特别拼花的房间要进行拼花设计,现场搭设好临时加工场,安装好台钻及砂轮锯,接好水、电源,对加工料单的要求一定要准确并编号。在石材背面将编号标明。 6、冬季施工时操作温度不低于5℃。 (二)材质要求: 天然大理石建筑板材(JC79) 天然花岗岩建筑石材(JC205) 建筑材料放射性核素限量(GB6566):按规定检验石材的放射性是否符合要求。 一般大理石、花岗岩板材质量要求符合相关规范要求。 水泥:32.5级硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥; 白水泥:硅酸盐水泥,采用425号; 砂:中砂或粗砂,含泥量不大于3%; 清洗剂:蜡、草酸。 (三)主要机具 木抹子、墨斗、钢卷尺、尼龙鱼线、橡皮锤、水平尺、弯角方尺、钢錾子、冲击钻、钢丝刷、磨石机、匀石机。 二、质量要求 (一)主控项目 1、大理石、花岗石面层所用板块的品种、质量应符合设计要求。 技术交底记录 鲁JJ-005 工程名称 施工单位 交底部位 大理石、花岗岩面层 工序名称 交底提要:大理石、花岗岩面层的相关材料、机具准备、质量要求及施工工艺。 2、面层与下一层应结合牢固,无空鼓。 (二)一般项目 1、大理石、花岗石面层的表面应洁净、平整、无磨痕,且应图案清晰、色泽一致、接缝均匀、周边顺直、镶嵌正确、板块无裂纹、掉角、缺楞等缺陷。 2、踢脚线表面应洁净,高度一致、结合牢固、出墙厚度一致。 3、楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐,楼层梯段相邻踏步高度差不应大于1Omm,防滑条应顺直、牢固。 4、面层表面的坡度应符合设计要求,不倒泛水、无积水;与地漏、管道结合处应严密牢固,无渗漏。 5、大理石面层和花岗石面层表面平整度允许偏差1.Omm。 大理石面层和花岗石面层缝格平直允许偏差2.Omm。 大理石面层和花岗石面层接缝高低差允许偏差O.5mm。 大理石面层和花岗石面层踢脚线上口平直允许偏差1.Omm。 大理石面层和花岗石面层板块间隙宽度允许偏差1.Omm。 三、工艺流程 准备工作——基层处理——试拼——弹线——试排——刷水泥浆及铺砂浆结合层——铺大理石板块或花岗石板块——灌缝、擦缝——打蜡 四、操作工艺 (一)准备工作 以施工大样图和加工单为依据,仔细核对各部位尺寸做法,算好各细部及洞口边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告。 (二)基层处理 将地面垫层的杂物清理干净,并检查基层有无空鼓现象,如有用匀石机将空鼓部位切除并重新浇筑。垫层上的砂浆要用工具清除,并清扫干净。 (三)试拼 正式铺设前,对每房间的大理石(花岗岩)板块要按图案、颜色、纹理试拼,并注意遇到管道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐。 (四)弹线 一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防楼、地面施工时,边角部位出现斜条砖。十字控制线要弹在墙面底部。同时墙面建筑+50cm线也预检完毕,注意房间与楼道的标高一致。 (五)试排 技术交底记录 鲁JJ-005 工程名称 施工单位 交底部位 大理石、花岗岩面层 工序名称 交底提要:大理石、花岗岩面层的相关材料、机具准备、质量要求及施工工艺。 在房间内的两个垂直方向铺两条干砂带,宽度大于板块宽度,厚度3cm以上,结合施工大样图及房间实际尺寸,把大理石(花岗岩)板块排好,检查板块之间的缝隙,对于拼花的部位一定认真核对位置与花色。 (六)刷水泥浆及铺砂浆结合层 试排后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比为O.5,不要刷的面积过大,随铺砂浆随刷)。拉十字控制线(鱼线)用1:2~1:3的干硬性水泥砂浆铺找平层(干硬程度以手捏成团,落地即散为宜)。铺好后用靠尺板刮平,再用抹子拍实找平,面积以能铺3n12左右。厚度控制在放上大理石(花岗岩)板块时宜高出面层水平线3~4mm为宜。 (七)铺大理石(花岗岩)板块 板块需预先用水浸湿,表面阴干无明水后方可铺设。 根据房间拉的十字控制鱼线,纵横各铺一行,作为大面积铺石材标筋用。依据试拼时的编号、图案及试排的缝隙(一般为1mm以内),在十字控制线交点开始铺砌。先试铺,即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡皮锤敲击板材的木垫板(不得用橡皮锤或木锤直接敲击板块;以免将板材敲裂或敲破)。 振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,用砂浆填补实,然后正式镶铺,在板材背面满刮一层水泥素浆(1:O.5),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击板材上的木垫板,根据水平线用靠尺找平,铺完第一块,向两侧和后退方向顺序铺砌。铺完纵、横行之后有了标准,可分段分区依次铺砌,一般房间先里后外进行,逐步退至门口,注意与楼道接缝的配合交圈。 原使用于硬性水泥砂浆,为了使表面平整,一般把水泥砂浆铺得较厚(40~70mm),铺完砂浆后试铺。工艺复杂,铺设完毕后,要养护,改进方法为: 1、确保楼地面基底标高准确,在浇筑砼楼板时就严格控制楼板厚度和标高; 2、石材加工时规格尺寸要严格按规定验收,可以用高强、快硬砂浆,并掺入胶料或外加剂,相对减小养护时间,铺设前必须使基层砼保持湿润状态; 3、另外,用水泥砂浆铺设石材,容易产生大面积水渍污染(永久性的),甚至泛黄等不良现象,对美观会造成极坏影响,为消除这类通病,可对石材进行防污染处理,用石材防污染剂对石材的6个面进行涂刷或喷抹,防污染剂可渗入石材若干毫米,对防止石材污染起重要作用(同时适用外立面干挂石材)。 (八)灌缝、擦缝 在板块铺砌后1~2昼夜进行灌浆擦缝。根据大理石(或花岗岩)颜色,选择相同颜色矿物颜料和水泥拌合均匀,调成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝与板面擦平,同时将板面上水泥浆擦净,使大理石(或花岗岩)面技术交底记录 鲁JJ-005 工程名称 施工单位 交底部位 大理石、花岗岩面层 工序名称 交底提要:大理石、花岗岩面层的相关材料、机具准备、质量要求及施工工艺。 层的表面洁净,以上工序完成后,对面层加以覆盖保护。养护时间7天。 (九)打蜡 当水泥砂浆结合层达到强度后(抗压强度达到1.2MPa时)方可打蜡,表面清理干净,打蜡用蜡包在布内,在面层上薄薄地涂一层成蜡,待干后用钉有帆布或麻布的磨石机打蜡,二遍成活。 (十)踢脚板工艺流程 对于大理石(花岗岩)踢脚板,在墙面抹灰时,要空出一定高度不抹(一般以楼地面层向上量150mm)以使可以控制踢脚的出墙厚度,所以采用灌浆法。 灌浆法: 根据+50cm标高线,测出踢脚板上口水平线,弹在墙上,再用线坠吊线。确定出踢脚板的出墙厚度,一般8~1Omm。拉踢脚板上口水平线,在墙两端各安装一块踢脚板,其上楞高度在同一水平线内,出墙厚度要一致,然后逐块依顺序安装,随时检查踢脚板的水平度和垂直度。相邻两块之间及踢脚板与地面、墙面之间用石膏稳定。 灌1:2稀水泥砂浆,并随时把溢出的砂浆擦干净,待灌入的水泥砂浆终凝后,把石膏铲掉。 用棉丝蘸与踢脚板同颜色的稀水泥浆擦缝,踢脚板的面层打蜡同地面一起进行,方法参照前述手工进行,镶贴踢脚板,板缝宜与地面的大理石(或花岗岩)板缝构成骑马缝,注意在阳角处,需磨角,留出4mm不磨,保证阳角有一等边直角的缺口;阴角保证大面踢脚板压小面踢脚板。 (十一)成品保护 运输大理石(或花岗石)板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等。 铺砌大理石(或花岗石)板块过程中,操作人员应做到随铺随用干布擦净大理石面上的水泥浆痕迹。 在大理石(或花岗石)地面上行走时,找平层水泥砂浆的抗压强度不得低于1.2MPa。 大理石(或花岗石)地面完工后,房间应封闭或在其表面加以覆盖保护。 (十二)应注意的质量问题 板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷素水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,大理石板面有浮土未浸水湿润等等因素,都易引起空鼓。因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水,随铺随刷一层水泥浆,大理石板块在铺砌前必须浸水润湿。
项目(专业) 技术负责人 交底人 接受交底人
