昆山市中环快速化改造工程二工区(南段)旋挖试成孔总结上海建工集团股份有限公司昆山市中环快速化改造工程二工区项目部二零一二年九月一日旋挖试成孔总结一、工程概况为保证工程施工质量,本次对昆山中环快速化改造工程二工区南段桩基工程进行试成孔施工。

采用“旋挖”钻进工艺,旋挖机型号为YTR280。

试成孔孔径1200mm,孔深72m,地面标高2.553m,护筒顶标高2.753m,设计桩顶标高0.2m,设计桩底标高-71.8m,钻孔深度74.353m。

本次试成孔于2012年8月28日5点18分开钻,到2012年8月28日11点45分结束,历时约6个半小时,平均钻进11.1米/小时。

试成孔区域各土层分布及结构特征简述如下(具体详见地质报告):1-1粘土:灰黄色、褐灰色,可塑状态,局部软塑状态,夹少量腐植物,为表层硬壳层;1-2淤泥质粉质粘土、淤泥质粘土:灰色,局部灰黑色,流塑状态,局部夹腐植物较多;2-1粉质粘土:灰黄色,可塑状态,干强度中等,韧性一般,中等压缩性;2-3a粉质粘土:灰色,流塑状态,干强度较低,韧性中等偏低,粉性重,呈透镜体分布;2-3粉土、粉砂:灰色,湿,稍密~中密状态,中等压缩性,夹粉质粘土薄层,具薄层状结构,局部为粉细砂;2-4粉质粘土:灰色,软塑~流塑状态,呈薄层状结构,层面多为粉土,中等偏高压缩性;2-4c粉土:灰色,湿,稍密~中等压缩性,夹粉质粘土薄层,具薄层状结构,局部为粉细砂;3-3粉砂、粉土:灰色,饱和(湿),中等~密实状态,土性不均;4-3粉细砂:灰色,饱和,密实状态,局部夹粉土,分选性一般,主要矿物成分为石英、长石,局部夹贝壳碎片;4-3a粉质粘土:灰色,软塑状态,干强度中等,韧性中等,中等压缩性,夹粉土薄层,土性欠均匀;4-3c中砂:灰色,饱和,密实状态,分选性一般,主要矿物成分为石英、长石,局部夹小砾石;5-1粉质粘土:灰黄色、灰色,可塑~硬塑状态,干强度中等,韧性中等,夹铁锰质结构。

成都市特种设备检验院旋挖检查报告

成都市特种设备检验院旋挖检查报告

成都市特种设备检验院旋挖检查报告
1、桩心坐标检测:经检测复核,基桩中心偏差均小于50mm,复核规范及设计要求,合格率为100%。

2、我公司技术人员在基桩成孔后及时对施工班组完成的基桩进行了检测验收,验收结果如下:
①孔深度检测:经检测,桩基深度符合设计值6m<H≤30m要求,合格率为100%(具体测量数据见附件);
②孔径及孔形检测:现场采用下沉孔规检测基桩孔径,基桩孔口直径均大于设计孔径,孔规能垂直下沉至孔底,因此基桩孔径和孔形均符合设计及规范要求,合格率为100%;
③垂直度检测:用机械自控设备对桩孔垂直度进行检测,结果显示,所有桩孔垂直度均小于1%,合格率为100%;
④孔底沉渣检查:用标准测锤测得,所有孔底沉渣厚度均小于10cm,合格率为100%;
⑤坍塌观测:我公司技术人员对现场桩孔进行观察测量,所有桩孔无坍塌现象;
⑥护筒检查:所有桩孔均安装有护筒,护筒安放位置正确,中心
偏移距离在允许误差值范围之内,冒出地面高度满足30cm要求,合格率为100%。

旋挖施工总结报告范文(3篇)

旋挖施工总结报告范文(3篇)

第1篇一、报告概述旋挖施工作为一种高效的施工技术,在我国建筑领域得到了广泛应用。

本报告旨在对旋挖施工过程中的各项工作进行总结,分析施工过程中存在的问题,并提出改进措施,以期为今后的旋挖施工提供借鉴。

二、施工概况1. 工程名称:某市商业综合体项目2. 施工单位:XX建筑工程有限公司3. 施工时间:2020年3月-2020年11月4. 施工地点:某市市中心5. 施工内容:地基基础工程、主体结构工程三、施工过程总结1. 施工准备阶段(1)技术准备:根据工程地质勘察报告,结合旋挖施工工艺要求,编制旋挖施工方案,对施工人员进行技术交底。

(2)材料准备:按照旋挖施工要求,准备钻杆、钻头、钻具、泥浆、护壁板等施工材料。

(3)设备准备:对旋挖钻机、泥浆搅拌系统、输送泵等设备进行检查、调试,确保设备运行正常。

2. 施工实施阶段(1)钻孔施工:按照旋挖施工方案,进行钻孔施工。

严格控制钻孔深度、孔径、垂直度等参数,确保钻孔质量。

(2)护壁施工:在钻孔过程中,采用泥浆护壁技术,防止孔壁坍塌。

(3)清孔施工:钻孔完成后,清除孔底沉渣,确保孔底干净。

(4)钢筋笼制作与吊装:根据设计要求,制作钢筋笼,并采用吊装设备进行吊装。

(5)混凝土浇筑:在钢筋笼吊装完成后,进行混凝土浇筑,确保混凝土质量。

3. 施工管理阶段(1)质量管理:严格按照施工规范和设计要求,对施工过程进行质量控制,确保工程质量。

(2)安全管理:加强施工现场安全管理,落实安全责任制,确保施工安全。

(3)进度管理:制定施工进度计划,合理安排施工任务,确保工程进度。

(4)成本管理:严格控制施工成本,提高施工效益。

四、存在问题及改进措施1. 存在问题(1)钻孔过程中,孔壁坍塌现象时有发生,影响施工进度。

(2)混凝土浇筑过程中,出现蜂窝、麻面等质量问题。

(3)施工过程中,部分施工人员对旋挖施工工艺掌握不够熟练,影响施工质量。

2. 改进措施(1)针对孔壁坍塌问题,优化泥浆护壁技术,提高孔壁稳定性。

2024年旋挖钻孔灌注桩首桩验收总结(3篇)

2024年旋挖钻孔灌注桩首桩验收总结(3篇)

2024年旋挖钻孔灌注桩首桩验收总结旋挖钻孔桩质量验收流程一、钻孔工序1. 堆芯桩本工程桩基础采用旋挖钻孔桩,使用旋挖钻机进行钻进作业。

在开钻前,选取试验桩进行钻孔试验。

钻进过程中,依据取出的岩屑判断是否进入岩层,并使用测绳测定深度,对入岩深度进行记录。

钻机持续钻进,通过钻杆旋转扭矩大小及取出的岩芯判断是否进入中风化岩层。

达到设计堪岩深度后,将岩芯送至实验室进行试压,如达到设计强度,则停止钻进并记录测量深度;若未达标,则继续钻进直至岩芯强度满足设计要求。

按照设计要求,每个结构单元的桩基取芯数量应不少于总桩数的____%。

2. 未取芯桩对于取芯范围之外的桩基入岩深度,按照上述方法进行判定。

对于堪岩深度的判定,则依据以下两点:根据工程地质资料,在施工前对各个桩孔进行预设计深度,确保桩孔底部和桩尖部位进入所需持力层。

终孔取芯后,对所取岩芯进行现场判定,与试验桩岩芯进行对比,如相吻合,即可终孔;如不相吻合,则需加深钻进或与设计、地勘人员共同研究。

3. 刚性角要求在钻孔施工过程中,对桩基深度的控制除了依据堪岩深度外,还需参照相邻桩基的深度,以满足设计要求的相邻桩间高差小于桩距的标准。

4. 检孔成孔后,对桩孔进行检查验收,检测内容包括:桩孔平面位置、孔深、倾斜度、全深的孔径等。

成孔质量应符合以下标准:孔径不应小于设计孔径;孔深不小于设计规定;倾斜度小于____%。

孔深、孔底沉渣采用标准测锤检测,孔径、孔形采用自制检孔器检测。

检测时,将检孔器吊起,使检孔器中心、井孔中心、吊绳保持一致,缓慢放入孔内,上下畅通无阻表明孔径大于设计桩径;若中途遇阻,则可能在遇阻部位存在缩径或弯孔现象,应采取措施予以消除。

检孔器还可用于测量孔位和桩孔倾斜度。

5. 清孔钻孔至设计高程,对孔位、孔径、孔深和孔形进行检查确认合格后,立即进行清孔。

旋转钻机采用换浆法清孔。

清孔应达到设计要求的____mm以内。

干桩清孔:终孔后测量终孔深度,采用清孔器磨平孔底,清渣,确保清孔深度大于或等于终孔深度。

基础旋挖桩成孔验收【范本模板】

基础旋挖桩成孔验收【范本模板】

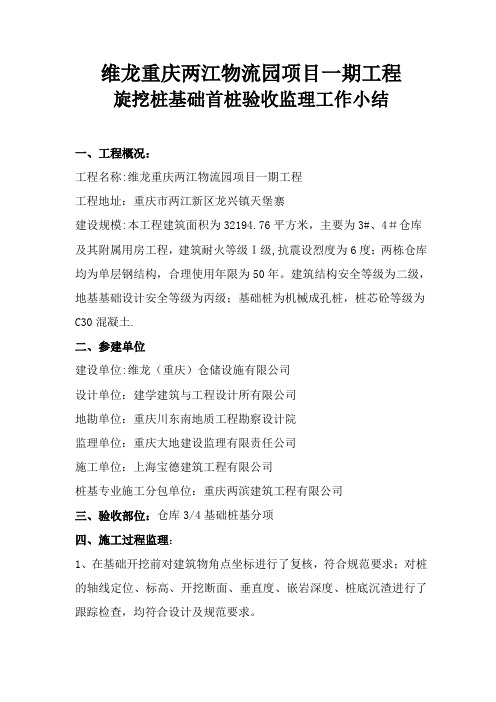

维龙重庆两江物流园项目一期工程旋挖桩基础首桩验收监理工作小结一、工程概况:工程名称:维龙重庆两江物流园项目一期工程工程地址:重庆市两江新区龙兴镇天堡寨建设规模:本工程建筑面积为32194.76平方米,主要为3#、4#仓库及其附属用房工程,建筑耐火等级I级,抗震设烈度为6度;两栋仓库均为单层钢结构,合理使用年限为50年。

建筑结构安全等级为二级,地基基础设计安全等级为丙级;基础桩为机械成孔桩,桩芯砼等级为C30混凝土.二、参建单位建设单位:维龙(重庆)仓储设施有限公司设计单位:建学建筑与工程设计所有限公司地勘单位:重庆川东南地质工程勘察设计院监理单位:重庆大地建设监理有限责任公司施工单位:上海宝德建筑工程有限公司桩基专业施工分包单位:重庆两滨建筑工程有限公司三、验收部位:仓库3/4基础桩基分项四、施工过程监理:1、在基础开挖前对建筑物角点坐标进行了复核,符合规范要求;对桩的轴线定位、标高、开挖断面、垂直度、嵌岩深度、桩底沉渣进行了跟踪检查,均符合设计及规范要求。

2、本工程共有旋挖桩174根,桩径均为900mm(原设计为850mm,后设计变更为900mm),于2015年8月26日正式开挖,钻至中风化层后见证取芯并取样送检.根据设计要求,中风化泥岩天然单轴抗压强度标准值7.4Mpa,中风化砂岩饱和单轴抗压强度标准值14。

7Mpa;桩基嵌岩深度为1000mm。

3、岩芯取样:岩芯取样为19组,现场已取样送检2组试压,分别为4#仓库38#桩(轴线为D/3),中风化泥岩饱和抗强度标准值为9.5Mpa,4#仓库57#桩(轴线为A/3-4),中风化泥岩饱和抗压强度标准值为9。

2Mpa,见抗压强度检验报告单。

4、桩钢筋:桩主筋为10根HRB400Φ18,桩钢筋笼加工制作符合设计及规范要求.五、技术资料1、钢筋原材料现场见证取样送检3组(Φ18、Φ16、Φ8各一组),检测全部合格.2、资料与工程进度同步进行,基本齐全。

旋挖桩基验收施工单位发言简短精辟

旋挖桩基验收施工单位发言简短精辟

旋挖桩基验收施工单位发言简短精辟尊敬的各位领导、专家、工程师,大家好!作为旋挖桩基验收施工单位,我今天非常荣幸能够在这里向大家汇报我们的工作情况。

在过去的工作中,我们高度重视质量管理,严格按照相关标准和要求进行施工,确保了旋挖桩工程的安全和质量。

我们在施工前充分进行了准备工作,包括对施工场地进行勘察和测量,制定合理的施工方案。

我们按照设计要求,选择了合适的旋挖桩机械设备,并对其进行了充分的检查和维护,确保其良好的工作状态。

我们还组织了专业的施工队伍,包括经验丰富的施工人员和质检人员,确保施工过程中各项工作的顺利进行。

在施工过程中,我们严格按照施工方案进行操作,确保每一个环节都符合要求。

我们采取了适当的施工措施,保证了施工现场的安全和整洁。

在旋挖桩的钻孔过程中,我们根据地质情况和设计要求,选择了合适的钻具和钻孔参数,确保了钻孔的质量和稳定性。

在桩身灌浆过程中,我们采用了高质量的灌浆材料,并严格控制了灌浆的流量和压力,确保了灌浆的均匀性和密实度。

在桩身沉置过程中,我们根据设计要求,采取了适当的沉置方式和控制措施,确保桩身的沉置量和沉置速度符合要求。

针对旋挖桩工程的质量验收标准,我们严格按照相关规定进行了检测和评估。

我们通过对钻孔质量、灌浆质量和沉置质量的检测,确保了旋挖桩的质量和稳定性。

我们还对旋挖桩的外观质量和尺寸进行了检查,确保其符合设计要求。

同时,我们还对旋挖桩的质量档案进行了整理和归档,以备后续使用和维护。

在旋挖桩工程的验收过程中,我们积极配合监理单位和相关部门的工作,主动提供施工记录和技术资料,确保验收工作的顺利进行。

我们充分听取了监理单位和专家的意见和建议,对存在的问题进行了及时整改和改进,保证了验收工作的顺利通过。

作为旋挖桩基验收施工单位,我们始终坚持以质量为中心,严格按照标准和要求进行施工,确保了旋挖桩工程的安全和质量。

在今后的工作中,我们将继续加强技术研究和人员培训,不断提高施工水平和质量管理能力,为更多的旋挖桩工程贡献我们的力量。

(2021年整理)旋挖钻试桩总结14.5.26

旋挖钻试桩总结14.5.26编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(旋挖钻试桩总结14.5.26)的内容能够给您的工作和学习带来便利。

同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。

本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为旋挖钻试桩总结14.5.26的全部内容。

新建九景衢铁路浙江段站前工程JQZJZQ—Ⅱ标段江山江特大桥钻孔桩试桩总结报告编号:版本号:发放编号:编制:复核:审核:批准:有效状态:中铁四局集团有限公司九景衢铁路浙江段工程指挥部二〇一四年五月二十六日目录1.试桩的目的 (1)2.编制依据 (1)3.试验段概况 (1)4.人员和机械配置情况 (2)4。

1人员配置 (2)4.2主要机械配置 (2)5.试验段施工过程 (3)5.1准备工作 (3)5。

2钻孔 (3)5。

3护筒的制作和埋设 (4)5.4钻机就位及钻孔 (4)5。

5 成孔检测 (5)5.6 清孔 (5)5.7加工及安装钢筋笼 (6)5.8灌注混凝土 (6)6.旋挖桩试桩总结 (8)6。

1旋挖钻在各种土层的钻进速度 (8)6。

2钢筋笼加工及安装工艺 (8)6。

3 机械、劳动力配置 (8)6.4混凝土拌制及灌注工艺 (9)为全面展开江山江特大桥钻孔桩施工,本分部将10—1#钻孔桩作为试桩。

根据江山江特大桥钻孔桩试桩方案,我部已完成该试桩工作,为指导下一步大面积的钻孔桩施工,特编制本试桩总结。

1.试桩的目的通过试桩以复核地质资料,确定采用旋挖钻机施工的可行性,并确定桩机类型,确定混凝土灌注工艺、混凝土配合比、坍落度、搅拌时间等各项工艺参数,确定施工人员、设备配置情况,以指导、规范钻孔桩施工。

2.编制依据(1)新建铁路九景衢铁路施工图JQZJZQ-2标江山江特大桥,图号九景衢施(桥)—199(2)《铁路桥涵工程施工质量验收标准》(TB 10415-2003、J286-2004) (3)《新建时速200公里客货共线铁路工程施工质量验收暂行标准》(铁建设[2004]8号)(4)《铁路混凝土工程施工技术指南》(铁建设[2010]241号)(5)《铁路混凝土工程施工质量验收标准》(TB 10424—2010 J1155-2011)(6)《铁路桥涵工程施工安全技术规程》(TB 10303-2009 J946—2009)(7)《客货共线铁路桥涵工程施工技术指南》(TZ203—2008)(8)工地调查、采集、咨询所获取的资料。

旋挖桩成孔验收总结(优质严制)

恒昌科技大厦项目旋挖桩验收监理工作总结一、工程概况:工程名称:恒昌科技大厦(东区及西区)工程地址:深圳市南山区前海自贸区前湾二路9单元3街坊建设规模:本项目由深圳市前海恒昌科技开发有限公司投资建设,项目位于前海深港合作区核心地段、桂湾公园南侧,项目东侧、北侧紧临在建的地铁5号线及9号线。

本项目包括两栋153m高的办公综合大楼,地上30层,地下4层,两栋塔楼通过地下室进行连通。

总建筑面积约20万平方米。

项目占地面积接近2万平米,自西向东分为01、02、03地块,其中01地块为西座塔楼,项目用地为8013.03㎡,规定建筑面积为70000㎡。

02地块为地下公共空间地下室。

03地块为东座塔楼,用地面积为9985.31㎡,其中可建设用地面积为6937.45㎡,规定建筑面积为70000㎡。

工程地基基础设计等级为甲级,桩基安全等级为甲级,工程桩径分别为Φ1.2m、Φ1.6m、Φ2.0m及Φ2.5m,砼强度等级为C40,抗渗等级为P8,并因施工现场为填海而成,在砼中添加一种防腐蚀阻锈剂,设计桩端持力层为中风化花岗岩,根据现场实际情况,本工程桩基础拟采用旋挖钻孔施工工艺施工。

二、参建单位建设单位:深圳市前海恒昌科技开发有限公司设计单位:广东海外建筑设计院有限公司地勘单位:深圳地质建设工程公司监理单位:深圳市众泉建设监理有限公司施工单位:联建建设工程有限公司三、工程施工监理情况:本项目桩基工程于2017年8月10日全面完工,施工工人们及管理领导班组日夜赶工和努力奋斗之下,终于顺利完成了施工任务。

项目监理部依据《监理委托合同》、《建设工程监理规范》及相关法律、法规、规章和标准、规范对本工程地基与基础分部及钢结构分部施工过程实施了纵向的全过程监理:为了确保工程质量,我项目监理机构主要从以下几个方面加强控制:1、在基础开挖前对建筑物角点坐标进行了复核,符合规范要求;对桩的轴线定位、标高、开挖断面、垂直度、嵌岩深度、桩底沉渣进行了跟踪检查,均符合设计及规范要求。

旋挖钻机试桩报告

旋挖钻机试桩报告一、实验目的本次试验旨在通过使用旋挖钻机对地面进行试桩,评估该钻机的性能和桩基的承载力。

二、实验原理旋挖钻机是一种常用的桩基施工设备,可以进行土壤的钻探和取土样品,用于分析土壤性质和评估桩基的承载力。

钻机主要由钻杆、钻头、钻盘和电机等组成,通过旋转钻头在地面上钻孔。

在钻孔到一定深度后,可以进行取土样品,或直接注入水泥浆进行灌注。

三、实验过程1.地面准备:选择试验地点,并移除地面上的障碍物,确保施工区域平整。

2.钻孔设置:根据设计要求确定钻孔的位置和直径,并使用测量工具标记好。

3.钻孔操作:使用旋挖钻机将钻头放入钻孔中,启动钻机并开始钻孔操作。

根据需要,定期停下来清理钻机上的泥浆,以确保钻孔正常进行。

4.桩深度和取样:根据设计要求确定桩的深度,并在钻孔到达相应深度后停止钻孔。

根据需要,可以通过取样桶或其他方法取得土壤的样品。

5.灌注水泥浆:根据设计要求,选择合适的水泥浆并注入钻孔中。

确保水泥浆能够完全填满钻孔,并牢固固定桩基。

6.结束施工:当钻孔操作和水泥浆灌注完毕后,停止钻机的运行并将设备从施工区域撤离。

四、实验结果和分析根据实验记录,本次试验中,旋挖钻机顺利完成了钻孔和水泥浆灌注操作。

试验中钻孔的直径为30厘米,深度为10米,钻孔过程中没有发生任何异常情况。

根据取得的土壤样品,经过实验室测试和分析,确定了土壤的物理特性和力学性质。

同时,通过对桩基进行静力加载试验,评估了桩基的承载能力。

根据实验结果,我们得出以下结论:1.旋挖钻机具有良好的钻孔能力和钻孔质量。

2.桩基的承载能力可以满足设计要求。

3.对取得的土壤样品进行分析和检测,可以进一步评估桩基的稳定性和承载能力,为后续设计和施工提供参考依据。

五、实验中存在的问题和改进措施在本次试验中,虽然整体操作顺利,但也暴露出一些问题,需要进一步改进:1.在钻孔过程中,需要定期清理钻机上的泥浆,以确保钻孔的质量,但清理操作花费了较长的时间。

旋挖工程年度个人总结报告

旋挖工程年度个人总结报告
尊敬的领导、同事们:
大家好!我是XX公司旋挖工程部门的一名员工。

在过去的一年里,我在旋挖工程领域不断努力学习和提升自己,取得了一定的成绩。

现在,我将向大家汇报一下我在这一年中的工作总结和个人成长。

首先,我参与了多个旋挖工程项目的施工,积累了丰富的实践经验。

在每个项目中,我都努力学习并逐渐熟悉旋挖工程的各个环节和操作流程。

我深入学习了旋挖机的操作技巧和安全规范,并严格按照相关的施工标准进行操作。

通过不断的努力,我成功地完成了多个项目,得到了客户的一致好评。

其次,在工作中我注重团队合作,与同事们积极沟通交流。

旋挖工程是一个复杂的项目,需要多个岗位的协同配合。

我积极与其他部门的同事进行沟通,及时解决工作中的问题,并提出合理的建议。

同时,我也愿意分享自己的经验和知识,帮助其他同事提高工作效率和技术水平。

另外,我还利用业余时间参加了相关的培训和学习。

我报名参加了旋挖机的操作培训班,通过系统学习和反复练习,进一步提高了自己的技术水平。

我还关注行业内的最新动态,阅读了相关的专业书籍和论文,不断拓宽自己的知识面。

在过去的一年中,我也遇到了一些困难和挑战。

有时候,工程进度紧迫,压力较大。

但是,我始终保持积极的态度,勇于面对困难,并通过与同事的协作和学习,解决了许多问题。

同时,我也不断反思和总结自己的不足之处,努力改进和提高。

最后,我感谢公司给予我这一年来的培养和信任。

我将继续努力学习,提升自己的专业技能,为公司的发展做出更大的贡献。

谢谢大家!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

上海建工二建集团有限公司
三、施工准备
钻机机型: YTR280 钢护筒一套壁厚5mm,直 径1.5m 现场制备好人工浆100立方。
昆山市中环快速化改造工程
上海建工二建集团有限公司
四、测量定位
采用全站仪进行桩位放样,GPS 或全站仪复核桩位,桩位定位偏 差小于20mm,采用长约500mm、 直径10mm的钢筋或毛竹片打入桩 位中心处作为标记,标记露出地 面高度为100mm。
昆山市中环快速化改造工程
上海建工二建集团有限公司
九、成孔检测
1)第一次测孔:沉渣9cm,孔径最小值、平 均值分别为1209mm、1240.9mm,桩孔偏心距 31cm,垂直度为0.42%。
昆山市中环快速化改造工程
2)8小时后测孔:沉渣35cm,孔径最小值、平均 值分别为1200mm、1218.4mm,桩孔偏心距31cm,垂 直度为0.42%。
昆山市中环快速化改造工程 二工区(南段)
旋挖试成孔总结汇报
昆山市中环快速化改造工程
上海建工二建集团有限公司
一、试成孔概况
YTR280旋挖机
采用“旋挖”钻进工艺, 旋挖机型号为YTR280。
试成孔孔径1200mm,孔 深72m,地面标高2.553m, 护筒顶标高2.753m,设计桩 顶标高0.2m,设计桩底标高71.8m,钻孔深度74.353m。
孔深、孔径检测
九、成孔检测
测孔工作是在钻探成孔、提 钻之后进行,连续跟踪监测, 试验时间为24小时内等间隔检 测10次,前12小时间隔2小时监 测1次,即间隔4小时检测1次。 现场测孔的大致情况如下:
1)第一次测孔:沉渣9cm,孔径 最小值、平均值分别为1209mm、 1240.9mm,桩孔偏心距31cm,垂直 度为0.42%。
本次试成孔于2012年8月 28日5点18分开钻,到2012 年8月28日11点45分结束, 历时约6个半小时,平均钻进 11.1米/小时。
昆山市中环快速化改造工程
上海建工二建集团有限公司
二、施工流程
施工准备→测量定位→护筒埋设→ 桩机就位→泥浆制备→钻进→测孔→ 检孔→回填
昆山市中环快速化改造工程
昆山市中环快速化改造工程
上海建工二建集团有限公司
钢护筒
五、护筒埋设
钢护筒一套壁厚5mm,直径 1.5m,埋深5m。
昆山市中环快速化改造工程
上海建工二建集团有限公司
六、桩基就位
YTR280旋挖机
昆山市中环快速化改造工程
上海建工二建集团有限公司来自 人工泥浆七、泥浆制备
现场制备好人工浆100立方。
昆山市中环快速化改造工程
上海建工二建集团有限公司
十、回填
桩孔回填采用15-25碎石回填
昆山市中环快速化改造工程
上海建工二建集团有限公司
汇报结束! 谢谢!
昆山市中环快速化改造工程
上海建工二建集团有限公司
膨润土堆放点
上海建工二建集团有限公司
八、钻进
泥浆粘度测试
泥浆比重测试
昆山市中环快速化改造工程
钻孔前泥浆指标:泥浆比 重为1.09 g/cm3、泥浆粘度 25s
钻孔中泥浆指标:泥浆比 重为1.10 g/cm3、泥浆粘度 24s
钻孔后泥浆指标:泥浆比 重为1.12 g/cm3、泥浆粘度 24s
上海建工二建集团有限公司
2)8小时后测孔:沉渣35cm,孔 径最小值、平均值分别为1200mm、 1218.4mm,桩孔偏心距31cm,垂直 度为0.42%。
3)24小时后测孔:沉渣272cm, 孔径最小值、平均值分别为1139mm 、1181.7mm,桩孔偏心距31cm,垂 直度为0.42%。
详见10次成孔质量检测速报。
相关文档
最新文档
