雨季防治水措施
雨季三防制度(4篇)

雨季三防制度雨季来临,为切实做好我矿雨季“三防”工作,确保煤矿安全生产,防范水害事故发生,应做好以下工作:一、提高认识,高度重视雨季“三防”工作要充分认识煤矿雨季“三防”工作的特殊性和艰巨性。
明确雨季“三防”工作形势严峻,因此务必保持清醒认识,警钟长鸣,常抓不懈,把具体工作做实做细,坚决防范水害事故的发生。
二、加强领导,精心____保证雨季“三防”的投入和各项措施落到实处。
各部门领导亲自布署雨季“三防”工作,要认真____分析、研究雨季“三防”工作的现状,采取超前防范措施,有计划、有安排,主动开展水害防治工作。
成立雨季“三防”工作领导小组及相应的雨季“三防”工作领导机构,具体负责督促实施雨季“三防”工作。
矿长是煤矿雨季“三防”工作的第一责任人,要亲自布署安排煤矿雨季“三防”工作。
必须成立雨季“三防”工作领导机构,编制煤矿雨季“三防”工作计划和实施方案,保证足够的资金投入,认真抓好水害隐患排查,____抢险队伍,储备足够数量的抢险物资,确保抢险救灾时能够及时到位,并发挥作用。
三、雨季“三防”工作的重点1、必须切实摸清矿区范围内水害情况。
矿井必须定期收集、调查和核对相邻矿井及废弃老窑积水情况,并将矿井以外至少____米范围内相邻矿井的井口位置、开采范围、积水情况标绘在井上下对照图上。
2、必须根据通风系统、生产系统的需要,加大现场巡查力度,采掘、巷修工作面必须制定“雨季”顶板管理专项措施,各工作面的排水设备要完好、可靠,各种备用物资、设备要充足,特殊工种操作要规范,应急措施要符合规范,为顺利渡汛奠定扎实的基础。
3、搞清本矿范围内所有工作面与相邻巷道的空间关系,各生产采区要保证工作面工程质量,加强支护,严禁缺柱少梁。
对采煤工作面、掘进工作面、巷修工作面的顶板水加强治理,对断层破碎带、煤质疏松地段加强支护,严防冒落和垮塌。
加强水沟、水仓的清挖,以满足矿井排水的需要。
4、要认真检查主排水泵、排水管路、起动设备、防水闸门等,发现有损坏、老化等质量问题,要立即进行修复或更换;防水闸门、进水阀门及水仓联络巷阀门要及时检修、保证完好;要加强排水管路的管理工作,严防阀门随意关、开,影响排水设施的正常排水;做好通讯畅通工作,确保通讯设施灵敏、可靠。
雨季三防实施方案与措施-2016版

三、雨季“三防”工程计划
定期开展对本矿雨季“三防”工作的检查,在2016年5月5日前对矿井地面及井下防治水工程进行彻底排查、治理,发现安全隐患立即组织整改。
2016年6月1日前对地面防洪、防汛、防雷设施全面检查,水沟及井下水仓淤泥进行彻底清挖,对排水设施及管路检修,保证排水
定期开展对本矿“雨季三防”工作的检查,在汛期来临前组织开展“雨季三防”专项检查,检查的主要内容有:“雨季三防”各小组的准备情况;制度是否完善;救援物资是否到位;防治水工作是否落实;预防地质灾害工作是否落实;井下防排水系统是否完善;防雷电工作是否落实到位;矿井水患调查工作是否落实到图纸上;煤矿供电预防性试验是否开展,试验结果是否可靠;实施准备是否到位。具体落实下列各方面的工作内容:
7、对水泵以及电气设备进行全面检修,问题严重的要更换,检查各排水设备的效率和运转情况,保证矿井排水系统、排水能力、排水设备运转符合《煤矿安全规程》要求。
8、井下各作业地点都要安装监控电话,所有值班人员手机不能关闭,接到水害险情撤出命令时,立即
通知
所有受水害威协人员按避灾路线撤离危险区。
9、结合我矿实际,组建一支具有实战能力的抗洪抢险队伍,并组织演习,使其在关键时刻能拉得出、用得上。
雨季三防实施方案与措施-2016版
篇一:2016雨季三防实施
计划
与方案
内蒙古鄂尔多斯电力冶金股份有限公司
一矿
2016年雨季“三防”工作
计划
与方案
编制:生产技术部
2016年5月1日
2016年汛期即将来临,为切实提高我矿的防洪、防排水、防雷电(简称雨季“三防”)工作,确保安全生产,财产少受损失,防范汛期出现井下水害,地面雷击、洪水等事故,提高我矿防灾能力,保证抢险救灾工作紧张有序地开展并安全度过汛期,按照上级对雨季“三防”工作安排及要求,结合我矿实际,特制定本年度雨季“三防”
地测防治水复工后保障安全技术措施

地测防治水复工后保障安全技术措施防治水安全技术措施禹州市花石煤业有限责任企业2022、3、1防治水安全技术举措为搞好我矿防治水工作,完全根绝水害事故,依据《煤矿安全规程》的有关规定,特拟订防治水安全技术举措以下:一、成立健全防治水工作领导小组组长:副组长:成员:专布防治水办公室,同志兼任防治水办公室主任。
二、防治水举措(一)地面防排水1、增强雨季防水工作,成立防洪组织和防洪队伍,配齐防洪工具及防洪资料,拟订防洪举措。
2、搞好全矿生活区、工业广场防洪、防建筑物坍毁及排水渠的清挖和保护工作。
3、由生产科、技术科、安全科负责检查影响我矿安全的地面塌陷区裂痕,并对可能造成洪水渗透井下的地面裂痕进行充填压实。
4、装备平面防治水专用工具,锨、镢头各50张,雨衣、胶鞋各50双,水泵三台,电缆1000米,坑木100余方,编织袋1000条,矿灯50盏,手电50盏,做到有恃无恐。
5、雨季时各井口要备足砂袋,预防洪水灌入,影响我矿安全。
6、成立专职防汛抢险小分队,抢险小分队由年富力强、有丰富经验的老工人30余名构成,分红三班,明确责任,在矿24小时严阵以待,并按期对防汛小组人员进行各样训练,组织防汛演习,提升防汛抢险队员的素质,使之达到招之即来,来之能战,战之能胜。
(二)井下防治水举措1、顶板水的防治举措(1)在采面回采过程中要求:A、严格坚持“有采必探,先探后采”探放水制度,做好探放水工作。
B、放净顶煤,保证顶板水顺利流出,并做好切巷导水工作。
C、对上、下付巷水渠增强保护,实时消除水渠淤煤、杂物,保证水流通畅。
D、增强切巷及上、下付巷超前支护段工程质量管理,特别是增强采面涌水段煤墙和老塘管理,打双层荆笆,三排柱下一定站道木。
E、采煤队要增强水情观察,实时正确地向调动室报告。
(2)在掘进过程中要求:A、严格坚持“有掘必探,先探后掘”探放水制度。
B、地质人员常常下井观察、采集地质资料,实时展望前面地质结构状况。
D、紧跟迎头铺设水槽,做好排水工作。
雨季三防措施及预案

盐津县庙嘴煤矿雨季“三防”安全技术措施及预案编制人:胡世念机电矿长:宋自福生产矿长:许升华安全矿长:万来祥总工程师:胡世念矿长:徐仁勇二0一四年四月二十四日目录一、组织机构二、加强矿区内地表水治理三、切实抓好井下防排水工作四、加强防治水物资供应及电力调度五、防治水预警应急措施六、做好防雷电工作七、技能培训八、矿井水灾应急救援预案九、矿井雨季三防材料计划表盐津县庙嘴煤矿雨季“三防”安全措施根据各级党委、政府等部门关于做好雨季三防工作的精神,按盐津县煤炭安全监督管理局《关于做好煤矿雨季工作的通知》安排与要求,结合我矿实际情况,为认真落实雨季“三防”(防排水、防洪、防雷电)工作,提高我矿防灾抗灾能力,杜绝水灾(雷电)引起的伤亡事故,最大限度地减少财产损失,特制定如下安全措施:一、组织机构为切实加强对雨季“三防”工作的领导,矿成立雨季“三防”领导小组,全面负责“雨季三防”工作的部署、落实、督察。
组长:徐仁勇副组长:万来祥、许升华、胡世念、唐佑萍成员:工作领导小组办公室设在矿安全科,负责“雨季三防”的日常工作,下设矿应急小分队、辅助救护队、防雷电工作小分队、生产技术服务队等机构,矿成立防治水应急小分队,防治水应急小分队共有10人。
负责紧急情况下地面秩序的维护,根据“雨季三防”领导小组的指令,有序的组织人员开展应急工作。
队长:成员:。
矿成立辅助救护队,辅助救护队共10人,具体负责正常救护工作中的用车,担负抢救工作中的后勤工作。
队长:副队长:成员:成立防雷电工作小分队,严格按《规程》要求进行防雷设备设施的检查,对于存在的问题制定整改方案并限期落实整改。
队长:成员:。
成立“雨季三防”生产技术服务队,要求掌握矿区内地形地质资料,核实井下各工作地点的准确位置,为制定救灾计划提供切实可行的方案、依据。
队长:成员:为便于联系和指挥防治水工作,全矿中层骨干的手机必须全天24小时开机,确保通讯畅通。
矿应急小分队成员必须24小时与矿保持通讯联系。
雨季三防应急预案

雨季三防应急预案雨季三防应急预案范文一、总则1、编制目的为了认真贯彻落实上级有关文件精神,切实加强防治水管理工作,吸取其他煤矿透水事故惨痛教训,做好煤矿防汛工作,提高对雨季到来引发的重大灾害事故的快速抢险救灾反应能力,防止灾害进一步扩大,保护集体财产、职工的人身安全及矿井的安全生产,本矿结合实际,立足于早计划、早安排、早落实,牢固树立预防为主,综合治理的防洪意识,为杜绝水害事故,确保安全度汛,特制定以下工作计划防范措施及应急预案。
2、编制依据国家《应急预案编制导则》、《防洪法》、《水法》、《防汛条例》、《国家突发公共事件总体应急预案》、《国家防汛抗旱应急预案》等。
3、适用范围本《预案》适用于矿井由于自然或人为因素导致的洪水、暴雨渍涝、塌陷区积水、雷电等灾害事件的防御和处置。
4、工作原则本《预案》充分体现以人为本、预防为主、防抢结合,坚持工程和非工程措施相结合的思路,坚持项目领导负责制、统一指挥、统一调度、分工合作、各司其职、全力抢险、确保矿区安全的原则。
5、重点防护对象煤矿工业广场、井下工程、井下各生产系统设备、地面的矿区公路、地面的矿区高压供电线路、地面及井下的通信系统;矿区物流园区的堆场、服务区等功能设施;煤矿各储配煤场、煤矿各营业单位的地面设施等。
二、指导思想以贯彻落实国家“安全第一、预防为主、综合治理”的安全生产方针,以及省、市、区关于安全方面的指示精神为指导,团结带领全体职工认真做好本矿雨季“三防”和本矿防治水工作,促进本矿安全生产。
三、主要工作计划及措施(一)、地面防雷计划措施:1、高压输电线路和监控系统的避雷器必须使用合格产品,每年三月必须送相关部门进行检测,不合格应立即更换为合格产品。
2、地面其他机电设备接地装置齐全可靠,且接地电阻不大于4Ω。
3、在主平硐进口5米左右和20米左右的轨道上各设置一组绝缘夹板,切断井上、下轨道通电回路。
4、井口的所有设备设施必须在井口避雷针的保护范围之内。
雨季三防工作实施方案

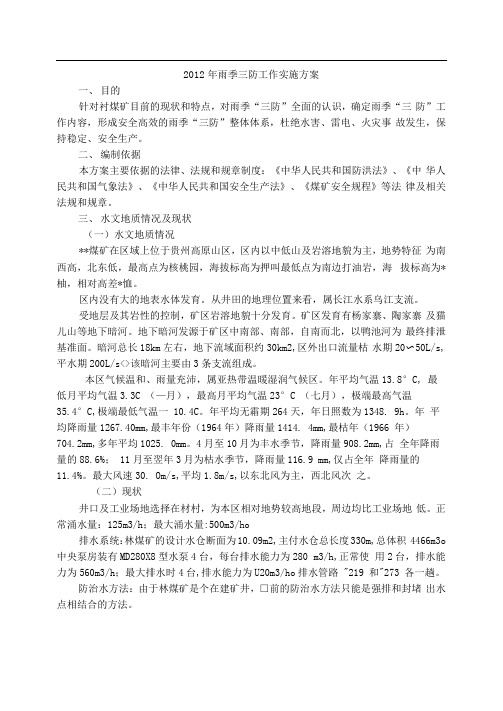

2012年雨季三防工作实施方案一、目的针对衬煤矿目前的现状和特点,对雨季“三防”全面的认识,确定雨季“三防”工作内容,形成安全高效的雨季“三防”整体体系,杜绝水害、雷电、火灾事故发生,保持稳定、安全生产。
二、编制依据本方案主要依据的法律、法规和规章制度:《中华人民共和国防洪法》、《中华人民共和国气象法》、《中华人民共和国安全生产法》、《煤矿安全规程》等法律及相关法规和规章。
三、水文地质情况及现状(一)水文地质情况**煤矿在区域上位于贵州高原山区,区内以中低山及岩溶地貌为主,地势特征为南西高,北东低,最高点为核桃园,海拔标高为押叫最低点为南边打油岩,海拔标高为*柚,相对高差*恤。
区内没有大的地表水体发育。
从井田的地理位置来看,属长江水系乌江支流。
受地层及其岩性的控制,矿区岩溶地貌十分发育。
矿区发育有杨家寨、陶家寨及猫儿山等地下暗河。
地下暗河发源于矿区中南部、南部,自南而北,以鸭池河为最终排泄基准面。
暗河总长18km左右,地下流域面积约30km2,区外出口流量枯水期20〜50L/s,平水期200L/s<>该暗河主要由3条支流组成。
本区气候温和、雨量充沛,属亚热带温暖湿润气候区。
年平均气温13.8°C, 最低月平均气温3.3C (—月),最高月平均气温23°C (七月),极端最高气温35.4°C,极端最低气温一 10.4C。
年平均无霜期264天,年日照数为1348. 9h。
年平均降雨量1267.40mm,最丰年份(1964年)降雨量1414. 4mm,最枯年(1966 年)704.2mm,多年平均1025. 0mm。
4月至10月为丰水季节,降雨量908.2mm,占全年降雨量的88.6%; 11月至翌年3月为枯水季节,降雨量116.9 mm,仅占全年降雨量的11.4%。
最大风速30. Om/s,平均1.8m/s,以东北风为主,西北风次之。
(二)现状井口及工业场地选择在材村,为本区相对地势较高地段,周边均比工业场地低。
雨季三防安全技术措施
雨季“三防”安全技术措施雷雨季节即将来临,为了进一步加强矿井防治水及雨季“三防”、特别是防洪排涝工作,确保矿井安全渡汛,特制定雨季“三防”安全技术措施。
一、组织措施为了进一步强化安全管理,有效防治雨季期间各类事故的发生,实现全年安全管理目标。
严格执行上级部门下发的关于雨季“三防”工作布置的文件精神及要求。
特成立雨季“三防”领导机构,开展雨季“三防”各项工作。
(一)雨季“三防”工作领导小组机构组成组长:谢九禄(矿长)副组长:陈光华(总工程师)职责:组长对雨季“三防”期间工作进行全面部署,并解决雨季“三防”工作所需要的人、财、物;副组长制定雨季“三防”工作方案、措施和应急预案。
成员:李仁福(生产矿长)覃民安(安全矿长)邹阳(机电矿长)王仁杰(通防矿长)袁成外(后勤矿长)妟汉操(调度主任)余洪高(安全副总)资碧成(机电队长)潘永安(地测副总)职责:组织人员对本业务范围内隐患进行自查自纠。
雨季“三防”领导小组下设办公室,办公室设在矿调度室,办公室主任由李仁福担任。
雨季“三防”工作领导小组要严格按照雨季“三防”工作计划和实施方案,积极开展雨季“三防”相关工作,每半月召开一次雨季“三防”工作会议,总结工作成效,针对出现的问题,制定相应的方案和措施,并督促各部门落实到位,有效的防治“防雷电、防排水、防洪水”事故的发生。
雨季“三防”工作领导小组要根据本矿实际情况,制定切实可行的应急预案,并组织演练。
矿井成立雨季“三防”应急抢险队伍,应急抢险队伍由通防队、安全员、瓦检员组成,队伍人数不得少于30人,并组织演练。
雨季“三防”工作领导小组要根据本矿实际情况,制定切实可行的应急预案,并组织演练。
(二)“雨季三防”期间矿领导值班表(见下表)雨季“三防”期间安全巡查值班表二、安全技术措施(一)雨季“三防”综合安全措施1、必须坚持“预测预报、有掘必探,先探后掘、先治后采”的原则。
定期收集、调查和核对相邻矿井及废弃老窑积水的情况。
煤矿雨季“三防安全措施”
煤矿雨季“三防安全措施”一、地面防洪1、各地面井口附近必须掏挖排水沟,保证水沟畅通无阻。
2、矿井各安全出口设置挡洪保坎,将洪水堵截在矿井入口的外围。
3、备足防洪所用的料石、水泥、砂子,确保防洪物质不欠缺。
4、责任落实到人,地面防洪措施由责任人单日敏负责。
防洪物质的筹备由马洪梅负责。
二、地面防雷电1、矿井实行双回路供电,地面设备配置配电房和倒闸装置,确保井下正常供风和供电。
2、雨季期间安排专人值班,发现停电立即通知井下人员撤出。
3、一经发现地面供电系统停电后,立即组织人员查找原因并快速进行处理。
4、由值班负责人与供电部门取得联系,了解停电时间的长短和原因,立即作出决定矿井是否停产,并组织井下工作人员有序撤出。
5、地面主要通风机由于停电影响而停止通风时,主扇司机负责-1-立即打开地面防爆门,实行自然通风。
6、井下工作人员一经发现停风后,由各工作面的班长负责组织工作面的工作人员撤到主井风巷电话旁待命,听候通知撤出。
7、地面防雷工作由王光明具体负责。
三、井下防水1、井下所有排水沟随时保持畅通无阻,严禁水沟内堆积杂物、浮货,避免巷道积水而出现偏邦冒顶。
2、雨季地表水渗透井下(目前末发现)而造成顶板破碎,因而必须缩小掘进棚距和回采工作面的最大控顶距离,确保采掘工作面不漏顶。
3、雨季气温升降起伏大,瓦斯变化异常,瓦检员必须加强密闭前瓦斯的检查,严格防范局部瓦斯积聚。
4、各跟班瓦检员必须巡检通风系统,保证通风正常,稳定运转,并汇报值班副矿长,做到超前预防,提前整改,将隐患消灭在萌芽状态之中。
5、井下防治水工作由尹清河、巩惠江、叶成彦具体负责。
雨季施工现场环境污染防治技术
雨季施工现场环境污染防治技术在雨季进行施工工程是一项具有挑战性的任务。
雨水的不断下降会对施工现场造成很多环境污染问题。
为了保护环境并确保施工工程的正常进行,需要采取一系列的环境污染防治技术措施。
一、雨季施工环境污染的主要问题在雨季,施工现场环境污染问题主要包括以下几个方面:1. 土壤侵蚀:雨水的冲刷会导致土壤的流失,造成地面塌陷和施工现场的不稳定。
2. 水污染:雨水将施工现场的尘土和材料污染物冲刷到周围的水体中,造成水污染。
3. 空气污染:施工现场的灰尘、废气等污染物会随着雨水的降落而扩散到空气中,对周围环境和人体健康产生危害。
4. 噪音污染:雨季施工时,由于施工机械设备的运行和人员的操作,会产生噪音扰民问题。
二、防治土壤侵蚀的技术措施为了减少土壤侵蚀,需要采取以下技术措施:1. 覆盖措施:在施工现场的暴露土地表面覆盖稻草、麦秸等物质,以减少雨水对土壤的直接冲刷。
2. 引导水流:设置排水沟和消力池等设施,将雨水引导到指定的位置,减少土壤侵蚀的发生。
3. 加固工程:对施工区域内土壤进行加固处理,以增加土壤的抗冲刷能力。
三、防治水污染的技术措施为了防止施工现场的污染物进入水体,可以采取以下技术措施:1. 暂时性工程:在施工现场周围设置临时性拦截设施,如栅栏和防护圈等,阻止雨水将污染物冲刷进水体。
2. 垃圾管理:在施工现场设立垃圾分类桶和垃圾收集点,及时清理施工垃圾,防止其进入水体。
3. 污水处理:对施工现场产生的废水进行处理,达到排放标准后再进行排放。
四、防治空气污染的技术措施为了减少施工现场的空气污染,可以采取以下技术措施:1. 喷雾降尘:使用喷雾设备对施工现场进行冲洗,以减少灰尘的产生和扩散。
2. 环保设备:使用符合环保标准的施工机械设备,减少废气排放。
3. 空气监测:对施工现场的空气进行定期监测,及时发现和处理空气污染问题。
五、减少噪音污染的。
雨季三防安全技术措施
矿产资源开发利用方案编写内容要求及审查大纲
矿产资源开发利用方案编写内容要求及《矿产资源开发利用方案》审查大纲一、概述
㈠矿区位置、隶属关系和企业性质。
如为改扩建矿山, 应说明矿山现状、
特点及存在的主要问题。
㈡编制依据
(1简述项目前期工作进展情况及与有关方面对项目的意向性协议情况。
(2 列出开发利用方案编制所依据的主要基础性资料的名称。
如经储量管理部门认定的矿区地质勘探报告、选矿试验报告、加工利用试验报告、工程地质初评资料、矿区水文资料和供水资料等。
对改、扩建矿山应有生产实际资料, 如矿山总平面现状图、矿床开拓系统图、采场现状图和主要采选设备清单等。
二、矿产品需求现状和预测
㈠该矿产在国内需求情况和市场供应情况
1、矿产品现状及加工利用趋向。
2、国内近、远期的需求量及主要销向预测。
㈡产品价格分析
1、国内矿产品价格现状。
2、矿产品价格稳定性及变化趋势。
三、矿产资源概况
㈠矿区总体概况
1、矿区总体规划情况。
2、矿区矿产资源概况。
3、该设计与矿区总体开发的关系。
㈡该设计项目的资源概况
1、矿床地质及构造特征。
2、矿床开采技术条件及水文地质条件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
山西平遥县兴盛煤化有限责任公司木家庄煤矿 雨季防治水措施
木家庄煤矿 二〇一三年 雨季防治水措施 一、总则 (一)、矿长是防治水工作的第一责任者,要定期抓;生产矿长要经常抓;总工程师要亲自抓。 雨季期间,矿成立“雨季三防”领导组,组长由矿长担任。领导组定期召集会议,研究防治水工程安排,解决防治水工作中的问题,检查各项防治水工程的进展情况。在人力、物力和资金上给予保证。 (二)、地测科要有计划、有针对性地进行矿区(井)水文地质调查和观测(降雨量观测、井下涌水量观测、地面河流流量观测),并将调查收集到的资料填绘在“井上下对照图”上。 查明矿区(井)的各种充水因素,分析研究地表水、地下水渗入矿井的规律,为防治水工作提供技术依据。 地测科还应负责提出年、季、月的水情水害预报,为防治水工作安排提供资料。 (三)、雨季期间设立监时的雨季“三防”办公室,办公室设在矿调度室,矿调度主任任办公室主任。 办公室负责防治水工作计划的安排,各项防治水工程要严格按公 司批准的设计和规定的工期组织施工,竣工后组织验收并提出竣工报告报公司审批。 每年雨季前必须对防治水工作进行全面安排和检查,同时组织抗洪抢险队伍,储备足够的防洪抢险物资,编制防洪应急预案。 雨季期间要派出值班人员随时观测分析险情,特别是有突水危险的区域要加强巡逻检查,发现有以下情况之一立即报告矿防治水领导组和矿调度室,及时组织力量,采取应急措施进行处理,并按应急预案规定上报公司: 1、采掘工作面发生突水征兆,有突水发生的可能; 2、矿井发生突水,突水量在1m3/min以上; 3、暴雨后矿井涌水量猛增威胁矿井安全,矿井涌水量超过矿井最大排水能力83%时; 4、当有水害威胁的矿井开采越过矿井安全防水煤柱线时。 雨季结束后,办公室要在总结当年防治水工作的基础上提出下年度防治水工作计划和防治水工程项目(包括设计、预算和图纸)报公司审批。 (四)、充分分析矿井充水条件,对有突水威胁的地段,编制探放水设计进行探放水,消除突水威胁后方可恢复生产。 (五)、对矿井范围正在开采的小煤矿进行实测监控,并在井上下对照图上标出小煤矿及废弃的小煤窑的井口位置、开采层位、积水情况等。对威胁矿井安全的小煤矿、必须及时报请公司和地方政府协助处理。 (六)、在作业规程里规定避灾路线,设置路标,并且要让全体井下职工都熟悉,以备一旦突水能安全撤离,避免意外伤亡事故。 二、地面防治水 (一)、地测科必须查清矿井范围内及附近地面水流系统的汇水情况、疏水能力和有关水利工程的情况,并进行定点定时观测。收集河流的宽度和深度的变化。枯雨季节流量、流速、水质、最高洪水位及洪水期最大淹没范围、两岸小煤矿开采情况。河流流经地层以及对矿井安全的危害程度等资料和数据。必须逐年、逐月搜集或测定当地降雨量、做好资料的积累和分析工作,以便结合矿区具体条件建立疏水、防水和排水系统。 (二)、井口附近和塌陷区内外的积水应设法排除,不得任其流入井。当雨水、地面水可能浸入井下时,必须根据具体情况采取措施,并符合下列要求: 1、矿井受到河流、山洪威胁时,必须采取河流改道、修筑堤坝和排洪渠,防止洪水流入井下。 2、排到地面的矿井水、必须引出可能造成循环水的范围之外,排水沟要经常清理,保持畅通,避免倒渗井下。 3、漏水的沟渠和河床应及时铺底补漏或改道,地面裂缝和塌陷坑必须填平夯实,填塞工作要有安全措施,防止人员陷入塌陷区。 4、雨季期间,每次大雨或连续降雨时及其雨后,必须派专人检查矿井及附近地面有无裂缝和老窑陷落等现象,一旦发现漏水情况,必须及时处理。 5、雨季期间,每次大雨或连续降雨时及其雨后,必须派专人巡视区内河流,沟渠的流畅情况。发现堵塞河道,立即进行清理。 6、发现小煤矿与矿井贯通,且又有可能作为进水通道时,必须采取措施,堵截水源,并将设计报公司审批。 7、在有滑坡危险的地段,可能威胁矿井和住宅区人身安全时,必须采取防止滑坡措施,如果客观无法制止滑坡时,必须设立观测站,大暴雨或连续降雨时日夜设立警戒和派人巡逻,发现异常情况,立即将受威胁地段的人员撤离危险境界。 (三)、各单位要严禁将矸石、炉灰、垃圾、以及工业、生活废弃物堆放在山洪河流可能冲到的地方,以免洪水时冲到工业场地和建筑物附近或淤塞河道、沟渠。
三、井下防治水 (一)、在受水害威胁的地区掘进巷道时,必须坚持“预测预报,有掘必探,先探后掘、先治后采”的原则。 1、在遇到下列情况之一时,必须确定积水线,探水线和警戒线并在采掘工程平面图上标注,采用钻探等方法探水,查清水文地质条件: (1)、接近被水淹及的井巷、老空、老窑或小煤矿(窑)时; (2)、接近水文地质条件复杂的区域,并有出水征兆时; (3)、接近含水层、导水断层、溶洞和陷落柱时; (4)、打开隔水煤柱放水时; (5)、接近同地表水体、含水层或其他积水体连通的断层破碎带时; (6)、接近有出水可能的钻孔; (7)、接近有水或稀泥的灌浆区时; (8)、顶底板原始导水裂隙有透水危险时; (9)、接近其它可能出水地区时。 2、探水或放水时必须编制探放水设计(包括单孔设计以及保证施工人员安全的措施),由矿总工程师组织地测科、生产科、安监科、等部门审查,矿总工程师签发后交探水队施工。水压大于2MPa的导水构造探放水设计必须报公司总工程师批准。 3、探放水后,探水队必须向地测科提供符合质量要求的探放水钻孔资料,由地测科结合其他手段实行水文地质调查获得的资料写出水文地质情况分析报告,并提出防范措施。经矿总工程师组织生产、地测、安监、机电等部门审查批准后方可进行或继续进行采掘工作。水压大于2mPa的导水构造探放水工作结束后分析报告及防范措施还需报公司安全管理部、生产技术部及防治水机构会审批准。 (二)、沿断层防水煤柱边缘布置的工作面,在煤柱附近开切眼时,必须边掘边探,随时对防水煤柱进行探查,探查防水煤柱尺寸是否符合设计规定,如不符合规定,按煤柱尺寸要求重新开切眼,探查后,所有钻孔必须封孔。 (三)、对小窑老空充水区,充水巷道、导水断层,强含水层、陷落柱、老钻孔等需探放水的地区。都必须根据《矿井水文地质规程》规定确定积水线、探水线和警戒线。并准确地绘制在采掘工程平面图上,开拓掘进工程到区警戒线时,必须随时警觉,必须制定切实可行的措施先探后掘,严格掌握钻孔的超前距离。钻进时发现煤岩松软、片帮、来压或钻眼中水压、水量突然增大,顶钻等异常时,必须停止钻进,但不得拔出钻杆,立即向调度室汇报,并派人监测水情,如果发现情况危急时,必须立即撤出所有受水威胁地区的人员,然后采取措施进行处理。 (四)、在安装钻机探水前,必须遵守下列规定: 1、加强钻孔附近的巷道支护,背好帮顶,并在工作面迎头打好坚固的支柱。 2、清理巷道浮煤,挖好排水沟。 3、在打钻地点或其附近安设专用电话。 4、确定主要探水孔位,孔数、孔深、钻孔方位,孔底所探测和控制的区域。必须确保井巷和井下人员的安全。探水孔确定后,应由测量人员进行标定。负责探放水的工作人员必须监督现场,共同确定钻孔方位、倾角、钻孔布置及钻孔深度。 5、在预计水压大于1kg/cm2(10t/m2)的地点探水时,应预先固结套管,套管口应安装闸阀,套管深度必须在探放水设计中规定。特别危险的地区,还必须预先开掘安全躲避洞,规定撤人的避灾路线等安全措施,要使施工人员人人皆知。 6、煤层内原则上不得探高压充水断层、含水层及陷落柱水,如确实需要,可先建防水闸墙并在闸墙外向内探水。 (五)、探放水钻孔的布设及钻孔超前距的确定。一般情况按扇形或半扇形布孔,终孔间距一般为20米。
四、排水设施 (一)、井下排水设施,主要排水设备(包括水泵、水管、各类闸阀和配电设备)应符合下列要求: 1、水泵:必须有工作、备用和检修三套水泵。 2、水管:必须有工作和备用的水管。 3、配电设备:应同工作、备用和检修水泵相适应,并能够同时开动工作和备用的水泵。 4、工作水泵和工作管路的能力应该保证在20小时内排出矿井24小时的正常涌水量,工作和备用的水泵和管路应能在20小时内排出矿井24小时的最大涌水量。 5、主要泵房至少有两个出口,一个出口通到行人立井底,这个出口应高出泵房地面7米以上;另一个出口通到井底车场,在这个出口的通路内,应设置容易关闭的既能防水又能防火的密闭门。泵房和水仓连通道,应设置可靠的控制闸门。 6、矿井水仓必须有主仓和副仓,当一个水仓清理时,另一个水仓能正常使用。矿井水仓的有效容量应能容纳8小时的正常涌水量。 7、水仓进口外应设置篦子。 8、水泵、水管、闸门、排水用的配电设备和输电线路,都必须经常检查和维护。在每年雨季以前,必须全面检修一次,保持台台完好。对所有零配件都应补充齐全,对全部工作水泵和备用水泵进行一次联合试运转的排水试验,发现问题及时处理。 9、每年雨季以前,由矿长负责组织力量对水仓、沉淀池和水沟中的淤泥清理一次。 五、隔离煤柱 (一)、相邻矿井的隔离煤柱一般为40米,各家留设20米。水文地质条件复杂时,必须按《矿井水文地质规程》有关规定进行计算。 (二)、凡属下列情况之一者,必须留设防隔水煤柱: 1、煤层露头风化带。 2、在地表水体,含水冲积层和水淹区临近地带。 3、与强含水层(包括老空水)间有水力联系的断层或强导水断层接触的煤层。 4、有大量积水的老窑老空区。 5、导水、充水的陷落煤柱与岩溶洞穴。 6、与水体有联系的有可能突水钻孔。 7、井田和矿井技术边界。 (三)、各种防水煤柱由矿地测科分管防治水工作人员根据地质构造、水文地质条件、煤层赋存条件、开采时围岩性质及岩层移动特征等因素按照《矿井水文地质规程》有关规定编制专门设计,经矿总工程师组织有关部门初审后报公司总工程师组织安监部、生产技术部、
