土方工程量确认单
工程量现场确认单模板

工程量现场确认单模板本工程位于XXX大门东西两侧渠道,施工单位为XXX。
经现场确认,该区域存在大量建筑垃圾和生活垃圾,需要清除外运。
工程量如下:计算方法:垃圾清运方量=(长)60m×(宽)8m×(高)1.4m=672m³施工单位(章)监理单位(章)建设单位(章)审计单位(章)XXX大门东西两侧原有130棵柳树和杨树,以及709米的铁丝网栅栏。
为满足施工要求,这些树木和铁丝网栅栏需要被挖掘和拆除。
施工方投入了一台挖机和一台装载机,共计用时2天。
此外,还有8名工人参与施工,用时4天。
施工单位、监理单位、建设单位和审计单位都对工程进行了监管和确认。
工程名称:开封市涧水河综合治理工程施工二标段工程部位:K4+000--k4+053处施工日期:2017年2月8日工程情况说明:在长安4S店东北处的K4+000--XXX,存在大量建筑垃圾和生活垃圾。
为了保证施工质量和环保要求,这些垃圾需要被外运。
根据计算,需要外运垃圾共计21车(后八轮),每车方量约合15m³。
工程名称:开封市涧水河综合治理工程施工二标段工程部位:西环路顶管工程进口沉井施工日期:年月日工程情况说明:在西环路顶管工程进口沉井施工区域内存在大量建筑垃圾,需要清除以满足搅拌桩施工要求。
施工方决定将这些垃圾外运。
根据计算,需要外运建筑垃圾共计212.1m³。
工程名称:开封市涧水河综合治理工程施工二标段工程部位:黄河大街顶管工程出口沉井施工日期:年月日工程情况说明:在黄河大街顶管工程出口沉井施工区域内存在大量建筑垃圾,需要清除以进行水泥搅拌桩施工。
施工方决定将这些垃圾外运。
根据计算,需要外运建筑垃圾共计169.2m³。
工程名称:XXX至西环路围挡工程部位:施工日期工程情况说明:无法确定具体的工程部位和施工日期,因此无法进行改写或修正。
在龙翔.XXX至西环路围挡的施工中,出现了一些问题。
原本按照设计要求搭建的围挡导致售楼部无法正常营业,经过市政府和业主等相关部门的多方协调,同意将售楼部门前的围挡拆除并移至现状位置。
公司工程量确认单模板

谢谢!
施工单位:
日期:年月日
建设单位:
日期:年月日
公司工程量确认单模板

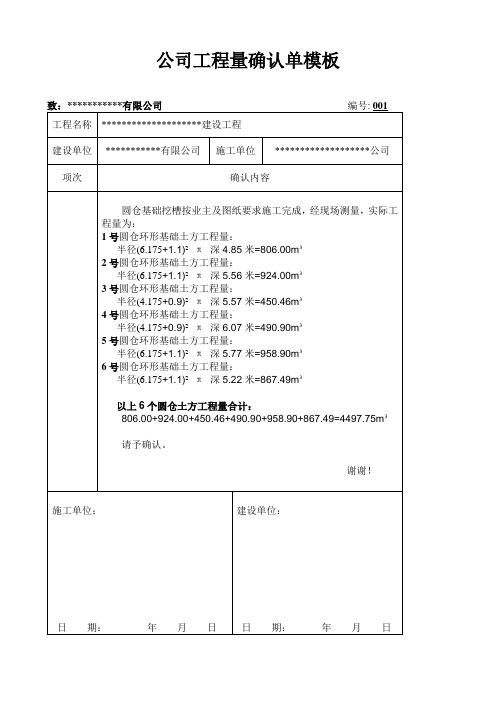

致:***********有限公司编号:001
工程名称
********************建设工程
建设单位
***********有限公司
施工单位
*******************公司
项次
确认内容
圆仓基础挖槽按业主及图纸要求施工完成,经现场测量,实际工程量为:
1号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深4.85米=806.00m³
2号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.56米=924.00m³
3号圆仓环形基础土方工程量:
半径(4.175+0.9)²×π×深5.57米=450.46m³
4号圆仓环形基础土方工程量:
半径(4.175+0.9)²×π×深6.07米=490.90m³
5号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.ห้องสมุดไป่ตู้7米=958.90m³
6号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.22米=867.49m³
以上6个圆仓土方工程量合计:
806.00+924.00+450.46+490.90+958.90+867.49=4497.75m³
工程量确认表格模板

工程量确认表编号: RD- XXYK- 2012- 03新巴尔虎右旗荣达矿业有限工程分项工程名责任公司选矿厂技术改造工选矿厂房 B-C轴基础名称称及部位程工选矿厂厂房厂平土石方施工过程中,局部石方为坚石,挖掘机无法工程作,经三方现场确定同意采取破碎锤进行施工。
具体位置在B-C轴与量 1-5 轴的交会处。
现场测量长度为 26 米、宽为 10 米、高度为 1.9 米。
总方量为 494 立方米。
确建设单位:监理单位:施工单位:年月日年月日年月日认单位变更通知单编号: BG-RLXY-2009-工程名称所属合同施工单位合同编号承担费用提出部门□设计院□甲方技术部□甲方工程部□甲方营销部□甲方项目部□乙方□监理变更原因甲方现场主管工程师签字:年月日变更施内工容前技术:年月日工程:年月日完成情况核算:年月日( 工程量、质量、工期等) :公司主管领导:年月日施工后施工单位:监理公司:现场工程师:工程部经理:年月日年月日年月日年月日备注: 1、本签证如涉及费用增减,施工单位应在收到本通知后3日内,就上述变更事项需增减的费用向我方核算部申报预算,并附详细工程量计算书及预算书。
2、本通知单在施工前由建设单位盖章下发,施工单位据此施工;在施工完成后 3 日内,工程部会同监理公司核验并签署验收意见后,于验收当日报送建设单位盖章后,方为一份完整的变更。
3、任一环节的缺失,建设单位均不予结算。
变更、签证工作流程(内部)1、目的:确认合理的变更与签证程序,控制变更、签证的费用。
2、范围:适用于本公司所有在建工程的变更及签证项目。
3、部门职责:3.1.工程部是变更、签证实施的见证部门。
3.1.1.项目主管工程师确认签证及变更实施的情况及工程量,并负责对签证原因进行解释、填报。
3.1.2.部门经理负责签证的审批。
3.2.技术部是变更的见证部门。
3.2.1项.目主管工程师对变更单进行确认及说明变更原因。
3.2.2.部门经理负责变更的审批。
工程量确认单样本

工程量确认单样本
编辑整理:
尊敬的读者朋友们:
这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(工程量确认单样本)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为工程量确认单样本的全部内容。
工程量确认单
致:***********有限公司编号:。
工程现场计量确认单

合计直接费:154282.03 元
大写 :壹拾伍万肆仟贰佰捌拾贰圆叁分
施工单位: 项目经理: 日 期:
监 理 单 位:
监理工程师:
日
期:
建 设 单 位:
建设单位负责人:
日
期:
项目名称城市备用水源工程工程部位及内容增设毛石挡墙及砼道路回填绿化导流岛及凉亭改建工程量挖基坑土方
工程现场计量确认清单及报价
编号:
项目名称
城市备用水源工程
工程部位及内容增设毛石挡墙及 Nhomakorabea道路、回填、绿化导流岛及凉亭改建
工程量
一、 挖基坑土方:一般碎石 V=36*3.2*1.5=168m³*60.16 元/m³=10106.89 元 二、 毛石挡墙(M7.5):V=35*(0.8+3.2)/2*3.2=224m³*322.64 元/m³=72271.36 元 三、 场地回填(碎石):V=398*(2+4+0.6+0.2)/4=676.6m³*13.27 元/m³=8978.48 元 四、 C30 砼面层(H=24cm)(含 20cm 碎石垫层):S=35*3.5=122.5 ㎡*115.8 元/㎡=14185.5 元 五、 侧石安装(1000*120*300)(含砼垫层护背):长 90m*27.5 元/m=2475.00 元 六、 回填绿化: V=227*0.3=68.1m³*27.94 元/m³=1902.71 元 七、 树木栽植:石楠球 6 株、桂花 6 株、樱花 6 株*600 元/株=10800 元 八、 草坪种植:S=227 ㎡*24.59 元/㎡=5581.93 元 九、 凉亭改建:1 座*20000 元/座=20000 元 十、 材料运输费:1 项*2600 元/项=2600 元 十一、 拆除(计时工)(钢护栏、标牌、栏杆及安装):8 工日*120 元/工日=960 元 十二、 C20 挡墙砼压顶:V=35*0.8*0.15=4.2m³*381.43 元/m³=1602 元 十三、 C25 砼防撞墩:V=0.4*0.6*0.6*3.6=5.18m³*498.1 元/m³=2580.16 元 十四、 整平碾压:S=4*35=140 ㎡*1.7 元/㎡=238 元
工程量确认单

1、 土方回填:42*7.8*1.55-(13*0.5*16+2.2*2.25*0.95*8+16.95*3.4*2*0.6)=394.66m³ 2、外购土:394.66-133.77=260.89m³
工程量计量表
日期: 年 月 日 序号: 001 项目名称:仙佛寺广场牌楼台阶工程 内容(部位) :土方开挖 确认依据:业主方、监理方现场确认工程量。 简图: 见竣工图。
1、 挖一般土方(机械挖三类土) :47.64*14.04*0.2=133.77m³
建设单位(章)ຫໍສະໝຸດ 监理单位(章)施工单位(章)
工程量计量表
建设单位(章)
监理单位(章)
施工单位(章)
工程量计量表
日期: 年 月 日 序号: 005 项目名称:仙佛寺广场牌楼台阶工程 内容(部位) :台阶 确认依据:业主方、监理方现场确认工程量。 简图: 见竣工图
1、 台阶 C20 垫层: (42.6+9+5.04)*2* 2.892 1.052 =34.77m³ 2、 料石台阶: (42.6+9) *2+ (51.6+0.86) *2+ (52.46+0.86) *2+ (53.32+0.86) *2+ (54.18+0.86) *2+ (55.04+0.86) *2+(55.9+0.86)*2=758.52m 3、 5cm 水泥砂浆卧底:758.52*0.5=379.26 ㎡
建设单位(章)
监理单位(章)
单价合同的工程量确认单
单价合同的工程量确认单乙方:(施工单位名称)根据《中华人民共和国民法典》及相关法律法规的规定,甲乙双方在平等、自愿的基础上,就(工程项目名称)的工程量确认事宜达成如下协议:一、工程量确认依据1.1 设计图纸及设计变更通知单;1.2 施工过程中的现场签证记录;1.3 施工过程中的会议纪要;1.4 施工过程中的相关技术资料;1.5 其他经双方认可的有关文件。
二、工程量确认范围本项目工程量确认范围包括:(具体列出需要确认的工程量范围,如土石方工程、混凝土结构工程、砌体工程等)。
三、工程量计算方法3.1 工程量的计算应按照国家有关规定和行业标准进行;3.2 工程量的计算应以实际完成的工程量为依据;3.3 对于无法直接测量的工程量,可采取估算或间接计算的方法确定;3.4 对于存在争议的工程量,双方应共同协商确定。
四、工程量确认程序4.1 乙方应在每月月底前向甲方提交当月完成的工程量清单,并附相关证明材料;4.2 甲方收到乙方提交的工程量清单后,应在5个工作日内进行审核,如有异议,应及时提出并与乙方协商解决;4.3 双方对工程量无异议的,甲方应在确认后的5个工作日内出具工程量确认单;4.4 工程量确认单一经签署,即视为双方对工程量的确认,具有法律效力。
五、工程量调整5.1 在工程施工过程中,因设计变更、现场条件变化等原因导致工程量发生变化的,乙方应及时向甲方报告,并提出调整工程量的申请;5.2 甲方收到乙方的调整申请后,应在5个工作日内进行审核,并作出决定;5.3 双方对调整后的工程量无异议的,甲方应在确认后的5个工作日内出具调整后的工程量确认单。
六、工程量确认单的效力6.1 工程量确认单是甲乙双方对工程量的最终确认,具有法律效力;6.2 工程量确认单作为结算依据,对甲乙双方具有约束力;6.3 未经甲乙双方书面同意,任何一方不得擅自修改或撤销工程量确认单。
七、争议解决如双方在履行本合同过程中发生争议,应首先友好协商解决;协商不成的,可以向有管辖权的人民法院提起诉讼。
工程量现场确认单模板
编号:工程名称开封市涧水河综合治理工程施工二标段施工单位河南省广宇建设集团有限公司开封市涧水河综合治理二标段项目部工程部位西环路顶管出口施工日期2016年10月29日工程情况说明:西环路顶管工程出口沉井到黄汴河以西位置(沉井已南,东京大道围挡已北),居民拆迁完成,但留有大量建筑垃圾和生活垃圾混凝土路面破除,为保证施工质量,经四方联合确认,我施工方将建筑垃圾及生活垃圾清除外运。
工程量如下:计算方法:垃圾外运方量=[(长)(19+31)m×(宽)31.3m+(长)13.5m×(宽)22m]×(高)1.4m=2562.98m³混凝土破除方量=[(长)(19+31)m×(宽)31.3m+(长)13.5m×(宽)22m]×(高)0.1m=183.1m³施工单位(章)监理单位(章)建设单位(章)审计单位(章)编号:工程名称开封市涧水河综合治理工程施工二标段施工单位河南省广宇建设集团有限公司开封市涧水河综合治理二标段项目部工程部位西环路顶管出口施工日期2016 年11 月7 日工程情况说明:西环路顶管工程出口沉井到黄汴河以西位置(沉井施工区域内),居民拆迁完成,但留有大量建筑垃圾和生活垃圾混凝土路面破除,为保证施工质量,经四方确认,建筑垃圾及生活垃圾清除外运。
根据实地情况,工程量如下:计算方法:垃圾清运方量=(长)49m×(宽)12.6m×(高)1.4m=866.6m³下层混凝土面层破除方量=(长)49m×(宽)12.6m×(高)0.2m=123.8m³上层混凝土面层破除方量=(长)49m×(宽)12.6m×(高)0.10m=61.9m³地梁挖出:地梁挖出方量=((长)49m×(宽)12.6m)÷(3m×6m)×18m ×(0.4m×0.5m)=123.48m³注:地梁长度=(长)49m×(宽)12.6m)÷(3m×6m)×18m,地梁断面面积0.4m×0.5m施工单位(章)监理单位(章)建设单位(章)审计单位(章)工程量现场确认单编号:工程名称开封市涧水河综合治理工程施工二标段施工单位河南省广宇建设集团有限公司开封市涧水河综合治理二标段项目部工程部位黄河水利职业技术学院大门东西两侧渠道施工日期2016年8月24日工程情况说明:黄河水利职业技术学院大门东西两侧施工区域内原有柳树,杨树等共计130棵和709米的铁丝网栅栏,根据施工要求,对施工区域内的树进行挖出和拆除铁丝网栅栏。
回填土现场工程量确认
1
工程量确认单
合同名称: 发展红星城市广场工程一、二期建设工程施工合同
施工方 中建二局第二建筑工程有限公司
地下室西侧外墙外侧回填土方量:
(K南侧后浇带-Y轴北侧后浇带)
1、截面尺寸:
总面积:6.259㎡
2、长度为 117.48m
3、方量为: 735.307m³
4、 下页附录现场测量数据附表。
会
签
栏
施工单位:
监理单位:
业主:
2
现场测量数据附表:
现场每隔15m取一面进行测量,共测7组数据,求其平均:
AB= 2.05m 、 2.30m 、 2.2 m、 2.2m 、 2.0m 、 2.4 m、 2.5m
CD=1.15m 、 1.05m 、 1.04m 、 1.30m、 1.2m 、1.15 m、 1.16m
所以:
AB=71(2.05+2.30+2.2+2.2+2.0+2.4.+2.5)=2.24m
CD=71(1.15+1.05+1.04+1.30+1.2+1.15+1.16)=1.15m
工程量确认单样本
致:***********有限公司编号:001
工程名称
********************建设工程
建设单位
*************公司
项次
确认内容
圆仓基础挖槽按业主及图纸要求施工完成,经现场测量,实际工程量为:
1号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深4.85米=806.00m³
2号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.56米=924.00m³
3号圆仓环形基础土方工程量:
半径(4.175+0.9)²×π×深5.57米=450.46m³
4号圆仓环形基础土方工程量:
半径(4.175+0.9)²×π×深6.07米=490.90m³
请予确认。
谢谢!
施工单位:
日 期: 年 月 日
建设单位:
日 期: 年 月 日
5号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.77米=958.90m³
6号圆仓环形基础土方工程量:
半径(6.175+1.1)²×π×深5.22米=867.49m³
以上6个圆仓土方工程量合计:
806.00+924.00+450.46+490.90+958.90+867.49=4497.75m³
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 / 1
土方工程量确认单
工程名称 雷山一号 分部分项名称 土方开挖
工
程
量
雷山一号项目场平工作已完成,开挖方量共计 56991.8 m³ ,经三
方共同协商共扣除 1200 m³现场未开挖到位的零星土方及遗方,最终土
方实际开挖方量共计 55791.8 m³。
附:1、原始地貌收方记录
2、开挖后地貌收方记录
3、土方计算表
确
认
单
位
建设单位 监理单位 施工单位
