中汇措美县20MW并网光伏发电项目尽调报告表
20MW光伏发电项目尽职调查报告

光伏发电项目尽职调查报告2015年4月9日,对光伏电站项目进行了尽职调查,此项目为收购在谈判项目,尽职调查内容主要有以下几点。
1.项目概述光伏发电项目位处北纬_36.5464_︒,东经_113.6372_︒,位于县城西南部,距县城8km左右。
东以东郊山、古脑、老爷山为界,与武安市、磁县比邻;西以黄栌垴、大寨垴、黄花山为界,与山西省黎城、平顺县相连;南与河南省安阳、林州市隔漳河、浊漳河相望;北面有羊大垴、界牌山、左权岭与山西省左权县接壤。
是邯郸市唯一的全山区县,太行余脉盘亘全境,地势自西北向东南缓慢倾斜。
境内最高处海拔1562.9米,为辽城乡的羊大垴主峰;最低处海拔203米,为合漳乡太仓村一带漳河河床;县城旧城区平均海拔450米,新城区平均海拔505米。
海拔在1千米以上的山峰有350座。
合作方已拿到光伏电站指标容量为20MW,拟建厂区南邻老309国道,项目位置如下图所示。
光伏电站场址本项目占地红线图还未拿到,经合作方介绍整个山坡为废弃荒山,接近1500亩都可以使用,可以选择合适建设光伏电站的山坡。
山区如下图所示:可使用山坡范围其中山坳较为平坦区域有种植,不可使用,如下图所示:此区域不可用2.项目场地情况1)场地情况整个山区朝南区域为波浪形山坡,可利用区域基本为U型和山顶较为平坦区域。
山体坡度普遍较大,现场测量普遍坡度在35°~40°,缓坡区域为山顶和几个小山坡。
现场图片如下:山脊1朝向南山脊2朝向南山顶坡度较小区域:山体坡度超过30°部分区域种植树木山坡上的坟墓2)地质情况从现场可以看出,整个山体为石头山,裸露在外面的基本都是大块山石,且石头没有风化迹象,在大的断层出可以看到整个山脉只有表层泥土,下面都是岩石层。
3)进场道路目前拟建光伏厂区没有合适的进场道路,需要修建进场道路,合作方已规划了两种建设方案,如下图所示。
3.接入情况项目拿到的指标容量为20MW,且了解到后续暂时还没有增容的计划,所以项目可以35kV并网,距离最近的110kV招岗变电站直线距离约8km。
XXXXXXX20MW光伏发电可行性研究报告

GCL/SUN-GF065K-A01中电投大丰20MW光伏发电项目可行性研究报告中环光伏系统有限公司2010年11月南京GCL/SUN-GF065K-A01中电投大丰20MW光伏发电项目可行性研究报告批准:徐永邦审核:徐永邦朱江校核:陈世明肖名珍张广培杨林青编制:田顺庆管大伟曹海英荣立图纸目录序号 图纸编号 图纸名称 备注1 GCL/SUN-GF065K-J01 光伏电站总平面布置图2 GCL/SUN-GF065K-D01 电气主接线图3 GCL/SUN-GF065K-D02 电气设备布置图4 GCL/SUN-GF065K-D03 微机监控原则性网络图目录前言 (1)1 综合说明 (2)1.1概述 (2)1.2太阳能资源 (5)1.3总体技术方案及发电量估算 (5)1.4电气设计 (5)1.5土建设计 (6)1.6光伏电站特性表 (6)1.7在大丰建设大型光伏电站的必要性和可行性 (7)2 太阳能资源分析 (8)2.1全国太阳能资源分析 (8)2.2光伏发电项目所在地的自然环境概况 (9)2.3大丰太阳能资源分析 (10)3工程任务和规模 (11)3.1项目建设的必要性 (11)3.2项目实施地区电网现状及规划 (13)3.3工程选址 (13)4 工程地质 (14)4.1地形地貌 (14)4.2地基土构成与特征 (14)4.3地震活动和场址地震动参数 (15)4.4水文地质 (15)4.5天然地基条件评价 (16)4.6结论与建议 (16)5 光伏部分 (17)5.1太阳电池组件选型 (17)5.2支架选型 (18)5.3逆变器选型 (21)5.4光伏阵列布置 (21)5.5模块化设计 (24)5.6发电量估算 (25)6 电气部分 (29)6.1电气一次 (29)6.2电气二次部分 (32)6.3通信部分 (35)7 土建部分 (36)7.1土建设计内容 (36)7.2光伏电站围栏设计 (36)7.3方阵支架基础设计 (36)7.4建(构)筑物基础设计 (36)7.5光伏电站道路设计 (37)8 采暖通风设计 (38)8.1设计原则 (38)8.2采暖 (38)8.3通风 (38)8.4空调 (38)9 水工消防部分 (39)9.1设计原则 (39)9.2消防措施 (39)10 环境保护部分 (40)10.1产业政策及规划符合性 (40)10.2施工期环境影响分析及污染防治对策 (40)10.3运行期的环境影响 (41)10.4场址合理性 (42)11 劳动安全与工业卫生 (43)11.1工程概述 (43)11.2工程安全与卫生潜在的危害因素 (43)11.3劳动安全与工业卫生对策措施 (43)12 节约能源 (46)13 施工组织设计 (48)13.1工程概况 (48)13.2工程范围 (48)13.3工程实施目标 (48)13.4项目组织与管理 (49)13.5施工总平面规划布置 (51)13.6项目实施综合控制轮廓进度 (53)14 项目的投资估算和经济性分析 (54)14.1项目概况总结 (54)14.2投资估算 (54)14.3经济评价 (62)14.4经济评价结果 (65)14.5反算电价 (66)14.6经济评价结论 (67)15 结论及建议 (68)附:主要设备材料清册 (69)前言太阳能作为一种可永续利用的清洁能源,有着巨大的开发应用潜力。
20MW光伏项目验评划分表

20MW光伏项目验评划分表
1. 背景
过去几年中,光伏发电装置作为清洁能源产业发展的重要组成部分,得到了广泛的投资和支持。
而在光伏项目落地之前,为了保证其在投入使用后的效益,必须进行严谨的验评工作。
本文档就是为了针对20MW光伏项目验评进行专门的划分和安排。
2. 验评划分表
2.1 前期准备
验评内容时间安排负责人
项目立项1个月项目经理
项目可行性研究2个月投资顾问
土地选址及评估2个月土地顾问
环评报告编制3个月环保顾问
2.2 设计和施工
验评内容时间安排负责人
工程设计和方案制定1个月设计顾问
电站建设开工前安全评估1个月安全顾问
材料及设备采购和验收2个月采购专家
2.3 运行和维护
验评内容时间安排负责人
动态监测数据收集与分析持续运维工程师
能耗监测分析与管理持续运营经理
维护保养及检修计划6个月运营经理
3.
通过制定上述20MW光伏项目验评划分表,我们可以清楚地了解到每一个验评环节,以及所需的时间、负责人和具体的任务内容。
在实施时,可以对过程进行严格把控,从而保证项目的顺利进行和最终的成功落成。
20MW光伏发电项目环境影响报告表【模板】

建设项目环境影响报告表项目名称:衡XX县江口镇同福村20MW光伏发电项目建设单位:XX公司编制日期:2020年09月国家环保总局制《建设项目环境影响报告表》编制说明《建设项目环境影响报告表》由具有从事环境影响评价工作资质的单位编制。
1、项目名称――指项目立项批复时的名称,应不超过30个字(两个英文字段作一个汉字)。
2、建设地点――指项目所在地详细地址,公路、铁路应填写起止地点。
3、行业类别――按国标填写。
4、总投资――指项目投资总额。
5、主要环境保护目标――指项目区周围一定范围内集中居民住宅区、学校、医院、保护文物、风景名胜区、水源地和生态敏感点等,应尽可能给出保护目标、性质、规模和距厂界距离等。
6、结论与建议――给出本项目清洁生产、达标排放和总量控制的分析结论,确定污染防治措施的有效性,说明本项目对环境造成的影响,给出建设项目环境可行性的明确结论。
同时提出减少环境影响的其他建议。
7、预审意见――由行业主管部门填写答复意见,无主管部门项目,可不填。
8、审批意见――由负责审核该项目的环境保护行政主管部门批复。
目录1建设项目基本情况12建设项目所在地自然环境社会环境简况133环境质量状况154评价适用标准185建设项目工程分析206项目主要污染物产生及预计排放情况297环境影响分析318建设项目拟采取的防治措施及预期治理效果43 9评价结论45附图附图1:项目地理位置示意图附图2:项目平面布置图附图3:项目周边现状图附图4:环境敏感保护目标图附图5:项目监测布点图附件附件1:委托书附件2:营业执照附件3:发改备案文件附件4:检测报告附件5:专家签到表附件6:专家意见及专家意见修改说明附表附表1:建设项目环境保护基础信息表附表2:建设项目环境保护自查表图5-1 项目施工工艺流程及污染环节图(1)道路施工方案:定线→临时工程建设→路基施工(开挖土石、填方碾压、弃土石等)、机械作业、材料运输→路基防护工程施工→沿线绿化、路面施工→辅助工程施工、交通工程施工。
中核集团-中核汇能-新能源光伏并购项目-初尽调报告模板2019版

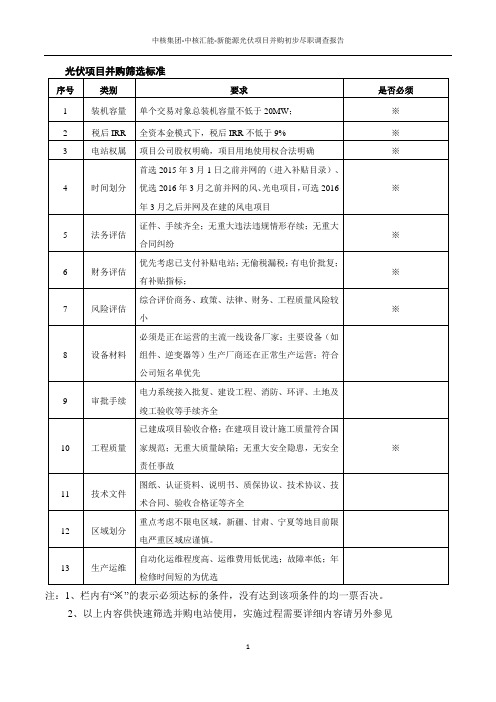

注:1、栏内有“※”的表示必须达标的条件,没有达到该项条件的均一票否决。
2、以上内容供快速筛选并购电站使用,实施过程需要详细内容请另外参见
附件8
责任部门/单位:区域公司
涞源县乾禹新能源30兆瓦光伏项目初步尽职调
查报告
初尽调负责人(签字):填报单位负责人(签字):
填报单位(盖章):分公司填报日期:年月日
附件1.场区卫星照片及周边交通图各1张
附件2.现场设备及工程质量照片(至少附升压站外观、继保室、主控室、主变、开关柜、SVG、送出线路、发电设备基础、支架、光伏方阵正反面、箱变、逆变器、汇流箱及设备铭牌等照片至少各一张)
附件1 卫星地图
周边交通图。
光伏电站尽调报告(20MW扶贫光伏电站)

20MW扶贫光伏电站尽调报告20MW扶贫光伏电站时间:2018年8月14日-16日组长:组员:项目建设单位:电力设备科技有限公司项目地勘单位:岩土工程有限公司项目设计单位:电力工程有限公司施工单位:电力工程有限公司监理单位:工程项目管理咨询有限公司外线设计单位:电力设计有限公司外线施工单位:电力实业有限公司1、项目介绍光伏发电站位于省市县镇。
电站项目建设规模为20MWp。
电站新建35kV开关站1座。
项目于2018年6月30日前并网,执行2017年当地标杆上网电价(17MW电价为0.75元),享受省内每度电0.2元扶持政策(自投产之日起补贴三年)。
完工的建设内容为:综合办公楼1座、一次预制舱1座、二次预制舱2座、主控预制舱1座。
光伏场区共设20个发电子阵。
将站内 20 个 MW 单元汇集后(汇集电压 35kV)以单回 35kV 线路送出。
35kV本期出线2回,35kV母线配置1组SVG动态无功补偿装置,容量为±4MVar;配置1套接地变兼所用变装置。
系统通信光缆的建设情况:采用 1 根 24 芯 OPGW 复合导线与35kV线路同步架设,构成本光伏电站的电力通信光纤线路。
2、文件检查项目2)设备类文件2)建设类文件3)运维资料4)调试资料3、现场检查总结:本项目前期手续资料齐备,但未见到可研、EPC合同、设备采购合同、监理服务合同,发电业务许可证正在办理。
施工阶段除监理资料外其他文件未见到。
设备厂家、选型合理,设备安装、接线规范,部分电网要求改造部分设备已到场,尚未进行安装调试。
站内电缆沟,电缆隧道内潮湿,若改为地上电缆桥架更为合理。
由于当地政府为防止违法采沙将项目自建的进站道路封闭,导致进站道路使用原农民拉农作物的道路,遇到雨水天气运维人员无法进出场站,建议将此道路平整垫高,方便运维人员进出场站。
1)施工资料、采购合同等尚未移交,需尽快移交;2)补充二次安防整改问题需要落实;3)部分箱变基础处地势较低,有存水现象,建议回填垫高;4)进站道路需要平整,垫高;5)现场加强运维管理;6)场内巡视道路用碎石简单处理;7)已完成的合同尽快闭环;8)未见施工单位土建、电气隐蔽工程检验批,需对方提供;9)建议提供监理合同、EPC合同,分包合同、消防验收报告、安全验收意见书等资料。
20MW_CIGS光伏太阳能并网电站项目.doc
企业生产实际教学案例:20MW GIGS光伏太阳能并网电站项目(简要经济技术价值分析)1生产案例1.1 案例背景概述(一)项目名称:2MW CIGS薄膜光伏电站项目(二)本项目建设规模2MW。
(三)通过项目可行性论证。
(四)项目总投资2.4亿元人民币。
(五)年发电量3300万千瓦时。
(六)发电方式:并网方式。
(七)建设周期2年。
(八)项目概况特性(见下表):序号项目名称规格型号数量1总装机容量20MWP25年年均发电量3300万KWh 2太阳能光伏组件多晶80WP253110块1.2 CIGS薄膜光伏电站与其他能源电站比较太阳能和风能是未来可以替代化石能源的两种新能源,随着多晶硅规模加大,特别是CIGS技术的成熟,在3-5年时间内,太阳能依靠商业竞争,可以获得和常规能源、风能的竞争优势。
根据收集的各种能源经济分析情况,简要比较,说明各种电能获取途径的发展情况,其中参考了中国可再生能源协会、台湾工研院、德国太阳能协会等分析资料,这里不一一列举。
注:核电站得电站建设成本约13000元/kW(辽宁红河沿核电厂),辅助设施及核废料封存处理设施(40年废料总量封存处理设施)等后续成本约5000元/kW(参考德国处理费用,我国不计入电站建设成本,但实际发生)。
1.3项目发电量计算根据太阳辐射能量、系统组件总功率、系统总效率等数据,可预测300MWp 并网光伏发电系统的年总发电量和各月的发电量。
计算时设定:光伏阵列为固定式安装,倾角等于38°,系统总效率81%(大型光伏电站平均数),CIGS系统25年输出递减衰减值5%。
预测发电量=系统容量×38°斜面辐射量×系统总效率见下表注:本表未计算衰减时全年的发电量。
考虑CIGS系统25年输出衰减5%,可计算出25年总发电量,平均年发电量3300万千瓦时。
投资估算及简要财务分析(见下表):1.4 节能减排效益新能源发电每度的节能减排效益如下:节煤0.4kg,减少粉尘污染排放0.272kg,减少二氧化碳排放0.997kg,减少二氧化硫排放0.03kg,减少氮氧化物排放0.015kg。
分布式光伏发电项目并网验收调试报告
3
无功控制检查
具有调节无功功率、补偿设备
投入量及升压变变比的能力。
光伏电站功率因数在-0.98~
+0.98范围连续可调。
4
电能质量监测装置检查
配置电能质量监测设备,实时
监测的光伏电站电能质量(谐
波、波形畸变、直流分量、电
压偏差、电压不平衡度、电压
波动和闪变等)符合《国网技
1
外观检查
外观无破损、箱体无明显变形
2
箱内检查
箱内无碎屑或遗留物等
3
内部元器件
元器件无松动、脱落
4
开关分合闸检查
开关分合闸灵活可靠
5
接地检查
需有可靠接地
6
防雷检查
直流侧与交流侧均有防雷设施
第四部分:逆变器现场检验
1
本体检查
厂家
2
型号
3
外观检查
外观无划痕,柜体无明显变形
4
安装检查
安装牢固、可靠
5
电气连接检查
分布式并网光伏发电项目验收和调试报告
项目编号
项目名称
项目地址
联系人
联系电话
项目装机规模
并网电压
380V
主体工程完工时间
年月日
验收日期
年月日
验收当日天气
验收时间
时分
以下由现场验收人员填写
第一部分:光伏组件及固定支架现场检验
序号
检验项目
检验标准
检验记录
1
光伏组件
组件数量
2
组件串数
3
无破损或明显变形
4
开路电压测量值(v)
8
恢复并网检查
20MWp光伏发电项目可行性研究报告
20MWp光伏发电项目可行性研究报告一、项目概况本项目计划建设一个20MWp的光伏发电项目,位于省A市,利用大型光伏电池板并将太阳能转化为电能供应给当地居民和工业区。
该项目旨在提供可持续、清洁且低成本的电力,减少对传统能源的依赖,并减少对环境的污染。
二、市场需求分析在A市以及周边地区,能源需求稳步增长,但传统能源供应难以满足需求。
同时,环境保护意识增强,人们对清洁能源的需求也在增加。
因此,光伏发电项目有稳定的市场需求。
三、项目优势1.清洁能源:光伏发电以太阳能为能源,无排放物和污染物的产生,对环境友好。
2.可再生能源:太阳能是可再生能源,不会耗尽。
3.成本优势:相对于传统能源发电,光伏发电具有成本低、回报周期短的优势。
4.基础设施建设简单:太阳能光伏发电系统安装简单,适合各种地形和地点。
四、技术方案及设备选择本项目拟采用大型多晶硅光伏电池板,选取优质的硅材料,并严格控制制造工艺,以确保光伏电池板的转化效率和耐久性。
在设备选择上,将选用高效的逆变器、集中式和分布式光伏逆变器以及监控系统,以提高能源利用效率和系统的可靠性。
五、经济效益分析1.投资回报:20MWp的光伏发电项目投资约为XXX万元,预计年发电量为XXX万千瓦时。
以当地电价计算,每年可实现XXX万元的电费收入,项目的投资回收期约为X年。
2.增加就业机会:项目建设阶段将提供大量的建设岗位,项目运营阶段将提供长期的维护和运营岗位,为当地居民提供就业机会。
六、环境影响评估本项目为清洁能源项目,对环境无污染,无噪音,无CO2排放。
其建设过程对环境影响较小,也不会对当地生态环境造成破坏。
七、风险分析及对策1.土地问题:项目需要大面积的土地用于光伏电池板的布置。
通过与当地政府合作,可以获得土地使用权。
2.预算超支:项目建设过程中,可能会出现材料成本上涨、设备故障等不可预见的情况。
制定详细的项目预算,并与供应商签订合同,以避免预算超支。
3.网络接入:将项目的发电量接入当地电网,需要与当地电网公司协商,并确保电网的稳定性和安全性。
20MWp光伏并网发电项目可行性研究报告
目录第一章总则 (6)1.1 项目概况 (6)1.1.1 地理位置 (6)1.1.2 项目投资与执行公司 (6)1.1.3 建设规模 (7)1.1.4 可行性研究报告编制原则、依据及内容 (7)1.2 项目所在地气象条件 (7)1.3 工程地貌 (8)1.4 项目任务和规模 (8)1.5 太阳能光伏系统的选型和发电量估算 (8)1.6 电站整体设计 (8)1.7 土建工程 (9)1.8 施工组织设计 (9)1.9 环境保护与水土保持 (10)1.10 劳动安全与工业卫生 (10)1.11 投资估算 (10)1.12 财务评价 (11)第二章项目申请的背景 (12)2.1 我国电力供需的现状及未来供需的预测 (12)2.2 我国国内目前的能源形式 (12)2.3 世界光伏发电发展的现状 (13)2.4 世界光伏发展的目标和发展前景 (14)2.5 中国光伏发电市场的现状 (16)2.6 中国光伏发电市场的发展 (16)2.7 中国光伏产业发展现状 (17)2.7.1 多晶体硅原材料产业状况 (17)2.7.2 晶体硅太阳能光伏电池制造业状况 (17)2.7.3 非晶硅太阳能光伏电池制造业状况 (17)2.7.4 组件封装产业状况 (17)2.7.5 太阳跟踪装置产业状况 (18)2.7.6 并网逆变器产业状况 (18)2.8 世界光伏技术发展趋势 (19)2.8.1 电池片效率的不断提高 (19)2.8.2 商业化电池厚度持续降低 (19)2.8.3 产规模不断扩大 (19)2.9 中国的太阳能资源分布状态 (20)第三章项目建设的必要性 (24)3.1 国家太阳能发展规划 (24)3.2 改善生态、保护环境的需要 (24)3.3 可再生能源中长期规划,符合能源产业发展方向 (25)3.4 国际社会温室气体减排的要求 (27)3.5 我国发展新能源的需要 (28)3.6 改善生态、保护环境的需要 (29)3.7 合理开发太阳能资源,实现地区电力可持续发展 (29)第四章工程建设规模及目标 (29)4.1 工程建设规模 (29)4.2 建设目标 (29)4.3 区域内的电力系统现状 (30)4.4 目前区域内电网存在的问题 (30)4.5 电网规划目标及原则 (30)4.5.1 规划目标 (30)4.5.2 电力规划 (30)4.6 光伏电站与电网系统连接方案................................................................. 错误!未定义书签。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
马鑫 马鑫
五、电力系统接入情况
接入系统电压等级 35kV 升压站 外线线路长度 110kV升压站 2 km
调查对象
调查人 调查人 调查人 马鑫 马鑫 马鑫
并网接入方式
新建1回110KV线路接入110KV措美变电 站,新建线路长约2KM
调查人
马鑫
站内是否有间隔及 费用 电力系统概况 消纳情况 弃光限发情况 其他情况说明
山南市中汇措美县20兆瓦光伏发电项目 尽调报告表
一、项目概况
项目名称 项目规模 项目地点 电站类型 山南市中汇措美县20兆瓦光伏发电项目 20MW 西藏自治区措美县当许村 并网型光伏电站 场地内为北高南低缓坡地形,坡度约10 °,海拔高度4300m,施工条件较艰苦, 无明显遮挡,进场道路有2km为临时盘山 土路,进场条件较差
暂无
调查人
马鑫
藏国土资预审发[2015]64号
调查人
马鑫
暂无
调查人 调查人
马鑫
三、项目场址基本情况
场址位置 东经91°26'33",北纬28°26'37" 直至场地2km处有盘山水泥路,到场地 有盘山土路,但盘山公路不适合大型车 辆进场,交通情况较差
调查对象
调查人
马鑫 马鑫
交通
调查人
马鑫
水、电、网络、临 建搭建
有
调查人 调查人
马鑫 马鑫 马鑫 马鑫
小路条中建议储能,且当地无大型工业 用电用户,可能消纳不足
调查人
调查人
马鑫
六、项目手续情况
环保批复 水保批复 压矿情况 地质灾害情况 藏环审〔2015〕101号 藏水保〔2015〕86号 藏国土资函〔2015〕164号 泥石流灾害危险性中等,基本适宜建造
调查对象
调查人
马鑫
附件有无其他电站 其他
调查人 调查人
马鑫 马鑫 马鑫
四、项目场地土地情况
土地性质 交易方式 土地价格 一次性青苗费用 荒草地(未利用地) 全部征用,招拍挂 约4万/亩
调查对象
调查人 调查人 调查人 调查人
马鑫 马鑫 马鑫 马鑫
林业占用情况
不占用
调查人
马鑫
牧草地占用情况 备注
不占用
调查人 调查人
调查对象
调查人 调查人 调查人 调查人
项目公司
马鑫 马鑫 马鑫 马鑫
项目现状
调查人
马鑫
二、资料审查
核准、备 案文件 藏发改办函[2014]303号(小路条), 藏发改能源[2015]701号(小路条延 期), 项目未核准
调查对象
调查人 马鑫
电力系统 接入审批 核准备 案情况 土地审批 资料 其他核准 资料 配额情况
其他
离村镇较近,利用现有场地,可满足临 建要求
调查人
马鑫
场地情况
场地内为北高南低缓坡地形,坡度约10 °,长有稀疏荆棘,海拔高度4300m,施 工条件较艰苦,无明显遮挡,进场道路 有2km为临时盘山土路,进场条件较差
调查人
马鑫
遮挡情况
高山缓坡地貌,周围有山体但无明显遮 挡,但因海拔原因,飘动的云层遮挡较 明显
调查人 调查人 调查人 调查人 马鑫 马鑫 马鑫 马鑫
项目选址情况
藏建规函[2015]64号
调查人
马鑫
防洪评价
无河流干道,无需洪评
调查人
马鑫 马鑫
七、总结
总结人
项目优点
本项目已取得所需的几乎所有政府支持性文件。 本项目所在区域太阳能资源优秀。
项目缺点
1.项目未取得接入系统批复,未通过招拍挂获得土地使用权,未签署投 资合作意向书。 2.项目所在地交通状况较差,设备进场较难。 3.项目海拔太高,对施工人员及设备要求较高。 4.项目国土预审土地面积可能不够。 5.该项目即使据藏发改能源[2016]253号通知可视为已备案,但备案制 地区项目仍需获得项目备案的通知或备案证方可开工,且项目存在备案 文件过期情况。 6.该项目审查通过的地质灾害评估报告中项目用地有部分区域属于遭受 泥石流灾害危险性中等区域,但仍属于基本适宜建造区域,需仔细考量 风险。 7.因海拔原因,飘动的云层遮挡较明显,设计时须考虑此项因素。
