铝合金框、扇及塑料框、扇玻璃安装施工质量交底
窗户安装技术交底

窗户安装技术交底在窗洞口中心线处,按照设计要求将窗框固定在墙体上,使用固定片进行固定,确保窗框水平垂直,稳固牢靠。
3)塞缝、抹口在窗框与墙体之间的缝隙处填塞嵌缝膏,确保密封性能。
然后使用抹子将嵌缝膏抹平,使其与墙体表面平齐。
4)窗扇、五金件安装安装窗扇及五金件,确保窗扇平稳,五金件牢固可靠。
5)打密封胶在窗框与窗扇以及五金件之间的缝隙处打上密封胶,提高窗户的密封性能。
6)现场清理清理施工现场,确保安全文明施工。
本工程窗户采用铝合金窗,七层以上为钢化双层保温玻璃,以下为普通双层保温玻璃。
在施工前,需要检查窗户的外观和尺寸,确保质量符合要求。
同时,所有进场原材料也必须符合设计和规范要求。
在施工过程中,需要配备专业的施工班长和项目部专职质量检查员进行安装任务的划分和质量监督检查。
施工过程中需要使用线坠、粉线包、水平尺、托线板等专业工具,确保窗户安装质量。
最后,施工完成后需要进行现场清理,确保安全文明施工。
1.安装前准备在安装铝合金窗之前,需要将框塞入洞口,并根据图纸要求的位置和标高,使用木楔子和垫块将框临时固定。
确保框中线与洞口中线对齐,标高调整正确,保证上下一条线和左右一水平。
重点调整下框的水平和立框的垂直度和角方正。
推荐使用自制1m左右的木方尺,但必须每天校正其准确性。
待各项均符合要求后,用膨胀塞固定。
注意:底框用铁件固定,固定时要随时检查底框的水平度和立框的垂直度并调整。
窗框必须固定在混凝土结构上。
2.填缝填塞框洞之间必须采用砂浆灌缝,堵实。
3.抹灰做口在内外口抹灰时,外侧窗台应略低于内侧窗台。
抹灰面应超出窗框5mm,其厚度以不影响门窗开启为宜。
外侧抹灰不能淹没框下的出水口。
4.窗扇及五金件安装在安装窗扇之前,一定要检查其是否变形或翘曲。
安装完毕后,要检查其推拉是否灵活并调整。
五金件要牢固好用。
5.打密封胶在内、外墙涂料或面层施工完毕后,需要使用嵌缝胶将门窗内外框边与洞口相接处及拼樘料与门窗框间隙进行密封处理。
工程门窗施工技术交底(3篇)

第1篇一、工程概况本工程门窗施工内容包括铝合金门窗、钢质门窗、防火门、实腹钢门等。
门窗的安装质量直接影响到建筑物的整体美观和功能使用,因此,施工前必须进行详细的技术交底,确保施工质量和安全。
二、施工准备1. 材料准备:所用的门窗材料必须具备产品合格证、性能检测报告、进场验收单,复检材料需有复检报告。
材料进场后,需报总包、监理审定后使用。
2. 工具准备:准备门窗安装、切割、焊接、打磨等所需的工具,如切割机、电焊机、角磨机、水平尺、线坠、托线板等。
3. 人员准备:对施工人员进行技术培训,确保其掌握门窗安装的基本操作和注意事项。
4. 施工方案:制定门窗安装施工方案,明确施工流程、质量要求和操作规范。
三、施工工艺1. 施工准备:检查门窗洞口位置、标高、水平度,对有问题洞口进行整改。
2. 下料制作:根据门窗尺寸和设计要求,对门窗框、扇进行切割、打磨、喷(烤)漆等处理。
3. 门窗框安装:将门窗框安装在洞口内,调整水平、垂直度,使其符合设计要求。
4. 门窗扇安装:将门窗扇安装在框内,调整开启方向,确保门窗扇与框留缝符合规范要求。
5. 防火门安装:按照防火门安装规范,安装防火门框、扇,确保防火性能。
6. 门窗玻璃安装:选用防火特种玻璃,安装时应严密、无松动现象。
7. 成品保护:安装完成后,清除保护膜,进行补漆、打胶等工序,确保门窗表面整洁。
四、质量要求1. 门窗的品种、类型、规格尺寸、开启方向、安装位置及防腐、防锈处理符合设计要求。
2. 预埋件的数量、位置、埋设方式与框的连接方式,必须符合设计要求,安装必须牢固。
3. 门窗框扇的表面必须平整、光洁,无锤印、无翘曲、凹凸不平现象,板边的压边角钢顺直,与板面压面严密无缝隙,焊点均匀牢固。
4. 门窗玻璃应采用防火特种玻璃,其安装应严密、无松动现象。
5. 门、窗框安装要牢固,扇安装时与框留缝应符合规范要求。
6. 门窗留缝限值:铝合金门窗留缝限值为1.5mm,钢质门窗留缝限值为2mm。
铝合金门窗工程技术交底

铝合金门窗工程技术交底一、项目概述铝合金门窗工程是指在建筑物中安装铝合金材料制作的门窗系统。
本文将详细介绍铝合金门窗工程的技术交底内容,包括工程概述、施工流程、材料要求、质量控制等方面。
二、施工流程1. 准备工作:确定施工方案、编制施工图纸、制定施工计划、采购材料等。
2. 安装门窗框架:按照施工图纸和标准要求,进行门窗框架的安装,确保垂直度、水平度和平整度。
3. 安装门窗玻璃:根据设计要求和标准规范,将玻璃安装到门窗框架中,并进行密封处理,确保密封性和隔音效果。
4. 安装门窗五金配件:根据设计要求,安装门窗的五金配件,如门锁、合页、门吸等,确保其功能正常。
5. 调试和检验:对安装完成的门窗进行调试和检验,包括开启、关闭、密封性、隔音效果等方面的检测,确保质量合格。
6. 清理和保护:清理施工现场,保护已安装的门窗不受损坏。
三、材料要求1. 铝合金型材:应符合国家标准,具有良好的强度和耐腐蚀性能。
2. 玻璃:应选择合适的玻璃类型,如单层钢化玻璃、中空玻璃等,具备一定的安全性和隔音性能。
3. 五金配件:应选用耐腐蚀、耐磨损的五金配件,确保门窗的开启、关闭和密封功能正常。
四、质量控制1. 施工过程中,严格按照设计图纸和施工规范进行施工,确保尺寸和位置的准确性。
2. 对于门窗框架的安装,应检查垂直度、水平度和平整度是否符合要求。
3. 对于玻璃的安装,应检查玻璃的平整度和密封性能,确保无渗漏现象。
4. 对于五金配件的安装,应检查其功能正常,如门锁的开启、关闭是否灵活,门吸的密封效果是否良好等。
5. 在施工完成后,进行调试和检验,确保门窗的开启、关闭、密封性和隔音效果符合设计要求和标准规范。
五、安全注意事项1. 施工人员应戴好安全帽、手套等个人防护用品,避免发生人身伤害事故。
2. 施工现场应设置警示标志,确保周围人员的安全。
3. 操作工具应符合安全要求,使用过程中应注意操作规范,避免工具伤人或损坏材料。
4. 施工现场应保持整洁,避免杂物堆放,防止发生滑倒等意外事故。
铝合金窗安装技术交底

共3 页第2 页
工程名称鄂市一中1#、3#宿舍楼工程交底日期2009年9 月17日施工单位呼和浩特市建筑责任有限公司分项工程名称门窗工程
交底提要断桥铝合金窗安装
8.现场玻璃如有损坏,必须回厂重新加工。
不得在现场粘接。
三.质量验收
1.质量验收严格按照《塑料门窗安装及验收规程》执行。
窗户安装允许误差见下表。
2.窗户安装完毕后,再次检查保护膜等有无破损,如果破损,应及时重新修补。
3.安装的玻璃压条要牢固,尤其在夹角处要密合。
4.窗扇的所有五金件安装要牢固,位置端正,使用灵活。
窗户的把手关闭后一致向下。
技术交底记录。
13、铝合金门窗安装技术交底

铝合金门窗安装
交底内容:
4、密封胶条时应留有伸缩量,一般比门窗的装配边长20~30mm,在转角处应斜面断开,并用胶粘剂粘接牢固,以免产生收缩缝。
5、窗外框与墙体的缝隙填塞,采用干性防水水泥砂浆填塞,缝隙外表留5-8mm深的槽口,填嵌密封材料。
6、装玻璃前,应清除槽口内的灰浆、杂物等,畅通排水孔。
交底内容:
3、允许偏差项目:
项
次
项 目
允许偏差
(mm)
检验方法
1
门窗槽口宽度、高度
≤1500
1.5
用钢尺检查
>1500
2
2
门窗槽口对角线长度差
≤2000
3
用钢尺检查
>2000
4
3
门窗框的正/侧面垂直度
2.5
用垂直检测尺检查
4
门窗框的水平度
2
用1米水平尺和塞尺检查
5
门窗框标高
5
用钢尺检查
6
门窗竖向偏离中心
内。若间 距大于30mm,需用C20 细石砼加镀锌钢网浇筑。7天后,方可进行门窗框安装。
2、门窗框的固定件采用热镀锌件,厚度≥1.5mm、宽度≥20mm。固定点间距:转角处、横竖档均 ≤180 mm、框边处≤500 mm。严禁用长脚膨胀螺栓穿透型材固定门窗框。
3、据基准线把窗框就位,并保证横平竖直,找好钢挂件与墙体的锚点,再将钢挂件与膨胀螺栓(窗下端)或射钉(窗其余部分)可靠连接,外框与洞口应弹性连接牢固,不得将窗框直接埋入墙体。
审核人
交底人
接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
铝合金玻璃窗安全技术交底模板

一、工程名称:____________________________二、施工单位:____________________________三、分项工程名称:铝合金玻璃窗安装四、交底日期:____年____月____日五、接受交底班组或员工签名:____________________________六、交底内容:1. 安全生产意识1.1 所有参与铝合金玻璃窗安装的施工人员必须严格遵守国家有关安全生产的法律法规和操作规程。
1.2 施工人员应充分认识到铝合金玻璃窗安装过程中的安全风险,提高安全意识,确保自身和他人的安全。
2. 人员配备与培训2.1 安装铝合金玻璃窗的施工人员应具备相应的技能和经验,且必须通过安全技术培训,取得合格证书。
2.2 施工单位应定期对施工人员进行安全教育,提高其安全操作技能。
3. 施工现场安全措施3.1 施工现场应设置明显的安全警示标志,包括高空作业、易燃易爆、危险区域等。
3.2 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全带等。
3.3 施工现场应定期进行安全检查,确保安全设施完好,及时消除安全隐患。
4. 搬运与堆放4.1 搬运玻璃时,施工人员应戴胶手套或用布纸垫包边口锐利部分,防止割伤。
4.2 堆放玻璃应平稳,防止倾塌。
不得在垂直方向的上下两层同时进行作业,以免玻璃掉落伤人。
4.3 门窗应在室内竖直堆放,并有枕木垫平、固定牢靠和设置防倾倒措施。
不得露天堆放,严禁与酸碱等物一起存放。
5. 安装要求5.1 铝合金门窗与建构物拉结点应控制在30~40厘米一度拉结牢固。
5.2 门窗的玻璃应用夹具紧固,四周内外侧应用密封膏封严。
5.3 安装门窗必须采用预留洞口的方法,严禁采用边安装边砌口或先安装后砌口。
5.4 洞口与副框、副框与门窗框拼接处的缝隙,应用密封膏封严。
6. 施工注意事项6.1 不得在门窗框上安放脚手架、悬挂重物或在框内穿物起吊,以防门窗变形或损坏。
6.2 施工过程中,如发现门窗存在质量问题,应立即停止施工,并及时报告相关部门处理。
铝合金门窗工程技术交底6篇
铝合金门窗工程技术交底6篇【第1篇】铝合金门窗工程:施工技术交底工程名称交底项目铝合金门窗工程施工交底部位交底人记录人交底时间接受交底人:交底内容;1.基本规定1.1铝合金门窗工程施工现场应具有必要的施工技术、健全的质量管理体系和工程质量检测制度及企业技术负责人审批的施工组织设计、施工方案等技术文件,实现施工全过程质量控制。
1.2铝合金门窗工程应按下列规定进行施工质量控制:1.2.1采用的原材料及成品应进行进场验收。
凡涉及安全、功能的原材料及成品应按本规范规定进行复验,并应经监理工程师(建设单位技术负责人)见证取样、送检、检查认可。
1.2.2各工序应按施工技术标准进行质量控制,每道工序完成后,应进行工序检验,当上一道工序合格后,下道工序方可进行。
1.2.3相关各专业工种之间,应进行交接检验,并形成记录,并经监理工程师(建设单位技术负责人)检查认可。
1.3参加工程施工质量验收的各方人员应具备规定的资格。
1.4隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。
1.5工程的观感质量应由验收人员通过现场检查,并应共同确认。
1.6铝合金门窗产品在制作、组装时,应使用经计量检定合格的计量器具,并应按工艺规定的设备、工装、工序顺序进行操作加工。
1.7门窗的固定方法应符合设计要求。
门窗框、扇在安装过程中,应防止变形和损坏。
1.8门窗安装应采用预留洞口的施工方法,不得采用边安装边砌口或先安装后砌口的施工方法。
1.9推拉门窗扇必须有防脱落措施,扇与框的搭接量应符合设计要求。
建筑高度30米以上的工程应考虑铝合金门窗侧向雷击的问题,可参照《民用建筑电气工程施工技术规程》dbj13-22-99执行。
1.10建筑外门窗的安装必须牢固,在砖砌体上安装门窗严禁用射钉固定。
1.11有关技术文件的记录,整理要及时、真实、准确、齐全。
相关的责任人的签证要完整,要有完整的质量管理检查记录,并应形成文件。
1.12检验批的质量应按主控项目和一般项目验收。
铝合金门窗安装技术交底
铝合金门窗安装技术交底1. 前置准备在进行铝合金门窗的安装过程之前,需要进行一些前置准备工作:1.确定铝合金门窗的尺寸,检查门窗是否符合建筑设计标准及质量要求。
2.准备好安装门窗必要的材料和工具,包括安装胶、封闭材料、螺丝、钻头、钢尺、开门钥匙等。
3.清理门窗安装位置,并确定门窗的安装方法和方位。
4.检查门窗的包装是否完整,并做好后续的保护措施。
2. 安装步骤步骤1:安装门窗框体1.根据铝合金门窗的尺寸和形状,进行门窗框体的安装,安装前需要先测量门窗的开洞尺寸,确保门窗框体能够完全嵌入开洞内。
2.在门窗框体的四角处用螺丝固定好门框,保证门窗框体的垂直度和平整度,然后在门框上钻好螺丝孔,再用其它的螺丝将门窗框体固定。
步骤2:安装门扇1.将门扇放置在门窗框体内,注意门扇的位置和方向,确保门扇和门框的接触面完全贴合。
2.调整门扇的位置和水平度,紧密地固定门扇,并在门扇的边缘用螺丝固定好门扇。
步骤3:安装玻璃1.将玻璃放入门扇内,检查玻璃的清洁度和大小是否符合要求,然后将安装胶均匀地涂在玻璃的四周,并用胶刮将其压紧固定在门扇上。
2.检查玻璃的垂直度和水平度,用封闭材料彻底封好门窗和玻璃的缝隙。
步骤4:安装其他小件1.安装门窗上的铰链、门把手和门锁等小件。
2.检查门窗的密封程度和开关是否灵活,如有不合格的地方,及时进行调整并重新安装相应的部件。
3. 安全注意事项1.在进行门窗安装的时候,需严格遵守相关的安全操作规程,特别是在高空作业的时候需要注意安全。
2.确保安装的每一步操作都严格按照操作规程进行,并在操作过程中保持清醒的头脑,不可草率行事。
3.在安装完成以后,及时进行检查,排除可能存在的质量问题或安全隐患。
4.铝合金门窗的安装技术是一个细致而复杂的过程,在安装过程中需要仔细处理每一个细节,严格执行安全操作规程,并且在安装完成之后进行必要的检查和排除问题,以保障门窗质量的安全和稳定。
铝合金门窗安装技术交底
铝合金门窗安装技术交底一、工程概况本次铝合金门窗安装工程位于_____,涉及_____栋建筑,门窗总面积约为_____平方米。
门窗类型包括平开窗、推拉窗、平开门、推拉门等。
二、施工准备1、技术准备熟悉施工图纸,明确门窗的型号、尺寸、开启方式等技术要求。
进行技术交底,确保施工人员了解施工工艺和质量标准。
2、材料准备铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证和性能检测报告。
五金配件:种类、规格应齐全,质量应符合国家标准。
密封材料:如密封胶、密封条等,应具有良好的密封性能。
3、主要机具准备电钻、电锯、水准仪、水平尺、线坠、螺丝刀等。
4、作业条件准备主体结构已完工,并经有关部门验收合格。
洞口尺寸已复核,且偏差在允许范围内。
施工所需的水电等设施已接通。
三、施工工艺流程1、弹线定位根据设计图纸,在门窗洞口上弹出水平和垂直控制线,确定门窗的安装位置。
同一立面的门窗应保持水平和垂直,误差不得超过规范要求。
2、门窗洞口处理检查洞口尺寸,对于尺寸偏差较大的洞口,应进行修整。
洞口表面应平整、干净,无松动的砂浆和杂物。
3、防腐处理门窗框与墙体接触的部位应进行防腐处理,涂刷防腐涂料。
4、铝合金门窗框安装将门窗框放入洞口内,调整好门窗框的水平、垂直和对角线尺寸,然后用木楔临时固定。
用膨胀螺栓或射钉将门窗框与墙体连接牢固,固定点的间距应符合规范要求。
5、门窗框与墙体缝隙处理门窗框与墙体之间的缝隙应采用发泡胶填充,填充应饱满、密实。
发泡胶固化后,将多余的发泡胶切除,然后用密封胶进行密封。
6、门窗扇安装门窗扇应在框安装完毕并验收合格后进行安装。
安装时应调整好门窗扇的五金配件,确保门窗扇开关灵活、关闭严密。
7、玻璃安装按照设计要求安装玻璃,玻璃应安装平整、牢固,且四周密封良好。
8、五金配件安装安装五金配件时,应保证配件齐全、安装牢固、使用灵活。
四、质量标准1、主控项目铝合金门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及铝合金门窗的型材壁厚应符合设计要求。
铝合金门窗安装技术交底
铝合金门窗安装技术交底在现代建筑中,铝合金门窗已经成为一种常见的选择。
铝合金门窗不仅外观美观,而且具有耐用、防腐蚀、隔音、隔热、防尘等特点,因此得到了广泛应用。
然而,铝合金门窗的安装技术至关重要,它关系到门窗的性能和寿命。
本文将对铝合金门窗的安装技术进行深入探讨。
一、施工准备1. 铝合金门窗应当经过严格的质量检查,检查门窗的尺寸是否符合标准,门窗的强度是否合格,门窗的附件(如玻璃、五金件)是否缺损。
2. 确定门窗安装位置,并划线、打标记,确保门窗安装后位置准确。
3. 清理安装现场。
把门窗安装位置周围的地面、墙面等清理干净。
二、主要工艺流程1. 铝合金门窗的安装涉及到不同的部分,包括门窗本身、门窗框架、五金配件、密封条等。
安装人员应逐步按照以下步骤进行操作。
2. 首先,确定门窗框架安装位置,将框架放在门洞口内,用水平仪进行调整,确保框架水平,然后用角铁或百叶架将门窗框架固定在墙体上。
3. 将门窗玻璃安装好。
注意在安装过程中,玻璃应该放在安全位置,防止意外碎裂。
4. 安装五金配件。
五金件分为固定件和移动件,如门轮、门锁、门把手等。
安装五金配件时,应该保证每个配件的位置正确,不要安装到错位位置。
5. 安装密封条。
密封条是门窗的重要组成部分,主要作用是在门窗与墙体之间形成一层隔离,减少水、风、灰尘等进入室内的可能。
安装密封条的时候,应该保证密封条密封处与门窗紧密贴合,不要存在漏洞。
6. 最后,整体检查。
整体检查包括对门窗的零部件进行检查,检查门窗是否会产生松动、漏风、漏雨等问题,如有问题应及时进行调整。
三、质检验收1. 完成门窗安装后,按要求对安装质量进行检查验收。
验收要重点检查门窗的垂直度、水平度、尺寸、钢结构强度等项目是否达到标准,如不能通过验收,则需要进行调整和修改。
2. 验收前应提前做好验收记录,记录门窗的尺寸、数量、安装位置、安装时间、验收员等信息。
四、工作注意事项1. 在安装门窗时,应注意端正门窗方向,使门窗开启平衡,不影响日后使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称 交底部位
工程编号 日期
交底内容:
铝合金框、扇及塑料框、扇玻璃安装
1 范围
本工艺标准适用于工业与民用建筑铝合金框、扇及塑料框、扇的玻璃安装工
程。
2 施工准备
2.1 材料及主要机具:
2.1.1 玻璃:平板玻璃、磨砂玻璃、彩色玻璃、压花玻璃等品种、规格按设
计要求选用,进场的玻璃必须有产品合格证。
2.1.2 橡胶压条,规格应符合设计要求。
2.1.3 密封胶的使用应符合设计要求,并应有产品合格证及使用说明。
2.1.4 氯丁橡胶垫片及铝合金垫片,根据需要准备。
2.1.5 玻璃胶的选用应与铝合金相匹配,并应有出厂合格证。
2.1.6 主要机具:工作台、玻璃刀、直尺、钢丝甜、毛笔、手动吸盘、电动
真空吸盘、电动吊篮(安装玻璃幕墙)、运玻璃小车、钢卷尺、工具袋、抹布或
棉丝、安全带、注胶枪等。
2.2 作业条件:
2.2.1 玻璃安装应在门窗石金已装好,交活油漆末涂刷前。
2.2.2 玻璃安装前应对安装的框、扇几何尺寸、表面平整度、拼接节点等是
否牢固进行认真的检查。
2.2.3 根据安装需要将玻璃运到指定地点,并按安装顺序码放于安全处备
用。
2.2.4 安装所需的垫片,橡胶条,密封胶等应提前准备运到现场备用。
2.2.5 安装玻璃所用的脚手架及高凳等提前准备好。
工程名称 交底部位
工程编号 日期
3 操作工艺
3.1 塑料框扇玻璃安装:
3.1.1 工艺流程:
清理玻璃槽口污物 → 玻璃安装前的准备 → 玻璃安装就位 → 橡胶压条固定 →
检查压条位置 → 将玻璃固定好 → 擦玻璃
3.1.2 应去除玻璃表面的尘土、油污等污物和水膜。并将玻璃槽口内的灰浆
渣、异物清除干净,使排水孔畅通。
3.1.3 核对玻璃的品种、尺寸、规格是否正确,框扇是否平整、牢固。
3.1.4 玻璃安装:将已裁割好的玻璃放入塑料框扇凹槽中间,内外两侧的间
隙不少于2mm。装配后应保证玻璃与镶嵌槽间隙,并在主要部位装有减震垫块,
使其能缓冲启闭等力的冲击。
3.1.5 用橡胶压条固定:玻璃安装后,及时将橡胶压条嵌入玻璃两侧密封,
然后将玻璃挤紧。橡胶压条的规格要与凹槽的实际尺寸相符,所嵌的压条要和玻
璃、玻璃槽口紧贴,安装不能偏位,不能强行填入压条,防止玻璃承受较大安装
应力,而产生裂缝。
3.1.6 检查玻璃橡胶压条设置的位置是否正确,防止堵塞排水通道和泄水
孔。查无问题后将玻璃固定。
3.1.7 玻璃表面清理。关闭框扇,插好插销,防止风吹将玻璃振碎。
3.2 铝合金门窗玻璃安装:
3.2.1 工艺流程:
清理玻璃槽口污物 → 玻璃安装前的准备工作 → 玻璃就位 →
工程名称 交底部位
工程编号 日期
橡胶条刷胶嵌入凹槽将玻璃挤住 → 玻璃清理
3.2.2 除去玻璃和铝合金表面的尘土、油污和水膜,并将玻璃槽口内的砂浆
及异物清除干净,畅通排水孔,并复查框扇开关是否灵活。
使用密封胶固定时,应先调整好玻璃的垂直及水平位置,密封胶与玻璃及其
糟口粘结处必须干燥、洁净。
3.2.3 玻璃安装准备:将玻璃下部用约3mm厚的氯丁橡胶垫块垫于凹槽内,
避免玻璃直接接触框扇。
3.2.4 玻璃安装:将已裁割好的玻璃在铝合金框扇中就位,就位的玻璃应罢
在凹槽中间,并应有充足地嵌入量。装配后应保证玻璃与镶嵌槽间隙,并在主要
部位装有减震垫块,使其能缓冲启闭等力的冲击。
平板玻璃与窗玻璃槽的配合尺寸、名称详见图9-1及表9-10。
平板玻离与窗玻璃糟的配合尺寸 (mm) 表9-10
玻璃厚度 a≥ b≥ c≥
3 2.5 5 3
4,5,6 2.5 6 3
8 3 8 3
注:玻璃槽宽≤9mm时,玻璃镶嵌口净宽则应≥2mm。
3.2.5 用胶条固定:先将橡胶压条放在玻璃两侧挤紧,检查安装位置是否正
确,应不堵塞排水孔,然后将橡胶压条拿出,在压条上均匀地刷胶(硅酮系列密
封胶),重新将压条依次嵌入玻璃凹槽内固定。橡胶压条的规格应与凹槽实际尺
寸相符,其长度应短于玻璃周边长度,拐角处应将条切成八字角连接并用胶粘牢。
胶条应与玻璃和槽口紧贴,不得松动,安装不得偏位,不得强行填入胶条。
3.2.6 安装中空玻璃和玻璃面积大于0.65m2位于竖框中的玻璃时,应将玻
璃搁置在两块相同的定位垫块土,搁置点离玻璃垂直边缘距离不小于玻璃宽的
1/4,且不宜小于 150mm;位于扇中的玻璃,按开启方向确定垫块位置,其定位
垫块的宽度应大于所支撑玻璃的厚度,长度不应小于25mm。
工程名称 交底部位
工程编号 日期
中空玻璃与窗玻璃槽的配合尺寸、名称详见图9-2及表9-11∶
定位垫块下面可设铝合金垫片,垫块和垫片均固定在框扇上。
3.2.7 安装迎风面玻璃时,玻璃镶入框内后要及时用通长镶嵌条在玻璃两侧
挤紧或用垫块固定,防止阵风将玻璃拍碎。
3.2.8 平开门窗的玻璃外侧要采用玻璃胶嵌封,应使玻璃与错框连成整体。
3.2.9 检查垫块,镶嵌条是否堵塞排水通道和排水孔。
3.2.10 擦净玻璃,关闭门窗。
3.3 塑料框扇玻璃安装
中空玻璃与窗玻璃槽的配合尺寸(mm) 表
9-11
中空玻璃 固定部分 可动部分
玻璃+A+玻 c≥ c≥
下边 上边 两侧 下边 上边 两侧
3+A+3 12 12
4+A+4 13 13
5+A+5 14 14
6+A+6 15 15
注:A=6~12mm。
图9-2
a—镶嵌口净宽;b—镶嵌深度;c—镶嵌槽间;口—空气层厚度
3.3.1 工艺流程:
清理玻璃槽口内杂物 → 玻璃安装前准备工作 → 下班安装就位 →
工程名称 交底部位
工程编号 日期
橡胶条固定、粘牢 → 清理
3.3.2 除去玻璃及塑料框、扇上的尘土、污垢,并将框、扇槽口内的砂浆及
异物清扫干净,疏通排水孔。
3.3.3 检查门窗扇的开启使用是否灵活,五金附件是否齐全。
3.3.4 按门窗型号及玻璃尺寸,根据安装的需要,分别搬运至安装地点备用。
应随安随运,并注意玻璃存放在不被砸碰的安全地点。
3.3.5 玻璃安装就位:将玻璃摆放在槽口中间,两侧的间隙相等。
3.3.6 橡胶压条固定:将橡胶压条在玻璃两侧同时填嵌入槽,将玻璃挤紧固
定,并使其周边受力均匀一致,橡胶条拐角处应切割成八字角,并用密封胶粘牢。
3.3.7 检查排水孔反排水通道是否受阻,应使其通畅。
3.3.8 玻璃的清理,门窗关闭。
4 质量标准
4.1 保证项目:玻璃裁割尺寸正确,安装必须平整、牢固,无松动现象。
4.2 基本项目:
4.2.1 橡胶密封条必须嵌塞密实,拐角八字切割整齐、粘结牢固。
4.2.2 玻璃胶填嵌密实,八字割角整齐,表面整齐光滑、顺直,无错台,胶
缝以外无污染。
4.2.3 排水通道及排水孔畅通。
4.2.4 玻璃与密封条(玻璃胶)、玻璃与槽口粘结牢固,无空鼓。
5 成品保护
5.1 门窗玻璃安装后,应将风钩挂好或插上插销,防止刮风损坏玻璃。并
派专人看管门窗,每日定时开关门窗,以减少损坏。
工程名称 交底部位
工程编号 日期
5.2 面积较大,造价昂贵的玻璃,应在交工验收前再安装,如需提前安装,
应有保护措施。
5.3 安装玻璃时,应自备脚手凳或脚手架,不要随便蹬踩窗台板。
5.4 填封密封胶条或玻璃胶的门窗,应待24h后方可开启门窗。
5.5 避免用强酸性洗涤剂清洗玻璃。热反射玻璃的反射膜面若溅上碱性砂
浆,要立即用水冲洗干净,以免使反射膜变质。
5.6 不能用酸性洗涤剂或含研磨粉的去污粉清洗反射玻璃的反射膜面,以
免在反射膜上留下伤痕或使反射膜脱落。
5.7 防止焊接、切割及喷砂等作业产生的火花和飞溅的颗粒物质损伤玻璃。
如焊接火花飞溅到钢化玻璃上,会使其表面产生细微的伤痕,在受到风压或振动
力的作用,伤痕就逐渐扩大,一旦进入玻璃厚度中心部分的拉应力层后,会引起
玻璃突然全面地破碎。
6 应注意的质量问题
6.1 玻璃切割尺寸掌握不好:没按实物去测量尺寸,裁割后不符合安装要
求,过大或过小。
6.2 槽口内的砂浆、杂物清理不干净:应认真把住清理关,没经检查不准
装玻璃。
6.3 尼龙毛条、橡胶条丢失或长度不到位:密封材料应按设计要求选用,
丢失后及时补装。
6.4 橡胶压条选型不妥,造成密封效果不好:密封橡胶条易在转角处脱开,
应在密封条下边刷胶,使之与玻璃及框扇结合牢固。
6.5 玻璃清理不净或有裂纹:玻璃安装后,及时用软布或棉丝清擦干净,
达到透明、光亮,发现裂纹玻璃及时更换。
7 质量记录

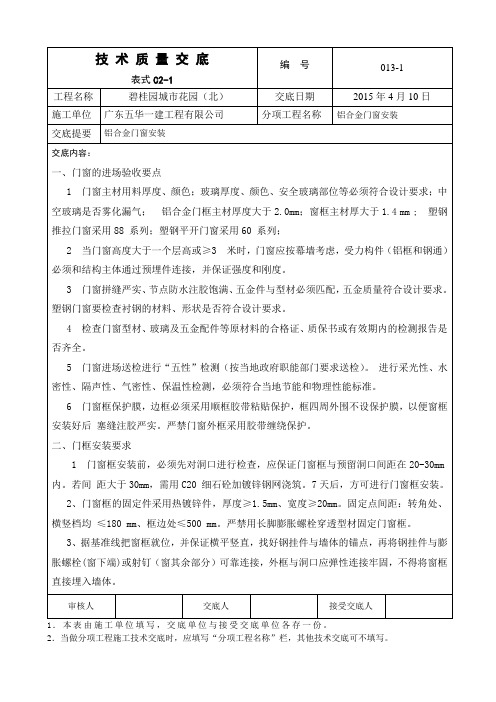

本工艺标准应具备以下质量记录:
7.1 玻璃的出厂合格证。
工程名称 交底部位
工程编号 日期
7.2 橡胶条的出厂合格证及材质证明。
7.3 玻璃胶的出厂合格证及材质证明。
7.4 垫块、镶嵌条的材质证明及使用要求。
7.5 质量检验评定记录。
技术负责人: 交底人: 接交人:
