桩间土开挖施工方案
cfg桩间土开挖施工方案

cfg桩间土开挖施工方案
随着城市建设的不断发展,地下设施的建设逐渐成为一项重要的工作。
在进行地下设施建设时,土开挖施工是必不可少的一步。
本文将从施工方案的编制、施工方法的选择和安全措施的制定等方面进行阐述。
首先,施工方案的编制是土开挖施工的第一步。
编制施工方案需要对工程情况、施工条件、现场环境和客户要求进行全面细致的分析和研究。
在编制过程中,要根据实际情况确定施工的起止时间、施工顺序、施工方法和设备使用等。
同时,还需要考虑工程的安全、质量和进度等因素,确保施工方案的科学合理。
其次,施工方法的选择是土开挖施工的关键之一。
常见的土开挖施工方法有手工开挖、机械开挖和爆破开挖等。
手工开挖适用于小规模、浅土层的开挖,施工速度较慢;机械开挖可以提高施工效率,适用于大规模、深土层的开挖;爆破开挖可以迅速破坏土体,适用于硬土和岩石的开挖。
在选择施工方法时,需要考虑土质、地下设备和周围建筑物等因素,并采取相应的措施进行保护。
最后,安全措施的制定是土开挖施工不可忽视的一环。
土开挖施工过程中存在着坑壁塌方、坍塌、滑坡、泥石流等安全隐患,因此需要制定相应的安全措施来保障施工人员和周围人员的安全。
安全措施包括设置警示标志、搭设护坡网、加固坑壁、使用护坡材料、安装监测设备等。
此外,还需要对施工人员进行安全教育和培训,提高其安全意识和应急处置能力。
综上所述,土开挖施工方案的编制、施工方法的选择和安全措施的制定是保障土开挖施工质量和安全的关键。
只有科学合理地制定施工计划、选择适用的施工方法和采取必要的安全措施,才能保证土开挖施工的顺利进行。
CFG桩间土开挖及截桩头施工方案

CFG桩基桩间土开挖、截桩头及褥垫层、砼垫层施工方案编制:审核:批准:******集团有限公司二〇一四年五月十二日1. 编制依据 (2)2. 工程概况 (2)3.施工准备 (2)4.主要施工方法 (3)5.质量标准及保证措施 (8)6.注意事项 (9)7.主要施工机械及器具计划 (9)8.主人员配置 (10)9.安全措施 (11)10.环境保护文明措施 (12)11.施工中出现的特殊情况及处理方法 (12)附:施工进度计划表1. 编制依据1.1 化学工业部第六设计院设计的新能能源甲醇技改项目成品罐区《成品罐区CFG桩位布置图》《岩土工程勘察报告》1.2《建筑工程施工质量验收统一标准》(GB50300-2001);《建筑地基基础工程施工质量验收规范》(GB50202-2009);《建筑地基基础设计规范》(GB50007-2011);《建筑地基处理技术规范》(JGJ79-2012);《建筑桩基技术规范》(JGJ94—2008);《施工现场临时用电安全规范》(JGJ46—2005);《砼结构工程施工质量验收规范》(GB50204-2010)。
1.3 类似工程的施工经验。
2. 工程概况本工程为甲醇装置节能技改项目的重点工程,基础结构形式:钢筋混凝土;罐区:1个2万吨成品罐;复合地基承载力特征值要求≥280KPa;根据场地详勘地质报告,该工程设计院采用CFG桩进行该地基处理。
其中CFG桩共计663根,桩间纵横间距1.2m-2m,CFG桩径为A=400mm,桩顶设计标高为-2.000m,桩端进入勘察报告揭示的第④层粉细砂不小于1.0m,且有效桩长不小于10m。
经CFG桩处理后的复合地基承载力特征值≧280KPa。
基底铺压300mm厚级配砂石褥垫层,沿环墙基础外边沿外放500mm。
工作内容包括桩间土开挖和桩头的破除、运输,CFG 桩基垫褥及砼垫层的施工。
本项目由**科技有限责任公司设计,**集团有限公司负责施工。
桩间土方开挖施工方案

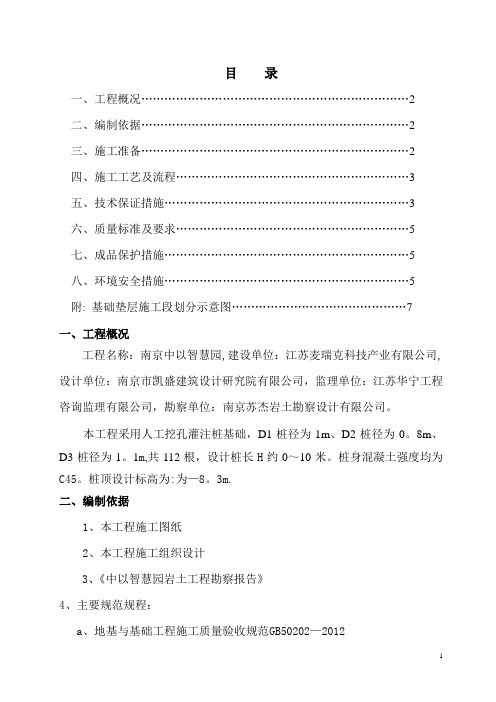

目录一、工程概况 (2)二、编制依据 (2)三、施工准备 (2)四、施工工艺及流程 (3)五、技术保证措施 (3)六、质量标准及要求 (5)七、成品保护措施 (5)八、环境安全措施 (5)附:基础垫层施工段划分示意图 (7)一、工程概况工程名称:南京中以智慧园,建设单位:江苏麦瑞克科技产业有限公司,设计单位:南京市凯盛建筑设计研究院有限公司,监理单位:江苏华宁工程咨询监理有限公司,勘察单位:南京苏杰岩土勘察设计有限公司。
本工程采用人工挖孔灌注桩基础,D1桩径为1m、D2桩径为0。
8m、D3桩径为1。
1m,共112根,设计桩长H约0~10米。
桩身混凝土强度均为C45。
桩顶设计标高为:为—8。
3m.二、编制依据1、本工程施工图纸2、本工程施工组织设计3、《中以智慧园岩土工程勘察报告》4、主要规范规程:a、地基与基础工程施工质量验收规范GB50202—2012b、建筑工程施工质量验收统一标准GB50300-2012c、建筑机械使用安全技术规程JGJ33-2012三、施工准备1。
主要机具:水准仪、反铲挖掘机、自卸汽车、铁锹、手推车、风镐、钢钻、铁锤、大铲、托线板、线坠、灰桶、小线、靠尺板等。
2.作业条件:现场基本平整,土方开挖前对开挖区域加密平面控制网,并对平面加密控制网进行了复核。
3. 桩基施工完毕.4。
合理安排开挖顺序,不出现死角,防止错挖或超挖,汽车运行线路通畅。
5.夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
6. 施工机械进入现场所经过的道路、卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作.7。
机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行.四、施工工艺及流程(一)挖桩间土确定开挖顺序--抄平——分层开挖至筏板垫层底标高——放承台线——挖掘机开挖--人工清底(二)凿桩头抄平—风镐清凿-人工清凿五、技术保证措施(一)挖桩间土1.土方开挖测量:1.1土方开挖前对开挖区域加密平面控制网并对平面加密控制网进行复核,合格后方可使用。
桩间土开挖和CFG桩破除施工方案

桩间土开挖和CFG桩破除施工方案一、施工前准备工作1.安排施工人员及相关设备:根据施工计划,确定所需施工人员数量和设备,包括挖掘机、装载机、钻机、振动锤等。
2.确定施工方案和施工序列:根据工程要求和现场条件,制定桩间土开挖和CFG桩破除的具体方案,并确定施工序列。
3.进行现场勘查和安全评估:在施工前对现场进行详细勘查,了解地质情况、存在的隐患及周围环境情况,进行相关安全评估,并采取相应的安全防护措施。
4.编制施工方案和安全计划:根据施工要求和现场情况,编制详细的施工方案和安全计划,并按要求进行报备。
二、桩间土开挖施工工序1.清理现场:清理施工区域内的杂物、积水和泥浆,并进行临时围护,确保施工区域的安全和整洁。
2.桩周土方开挖:根据土方开挖的深度和宽度要求,采用挖掘机进行开挖,开挖过程中注意保证边坡稳定,避免对邻近桩的影响。
3.处理开挖土方:将开挖的土方进行分拣,根据要求进行清理和处理,避免对环境造成污染。
4.检查土方开挖质量:对开挖的土方进行质量检查,检查开挖的深度和宽度是否符合要求,并进行记录。
5.清理桩间空隙:除去桩间土方,保持桩间空隙的清洁,为后续工序做好准备。
三、CFG桩破除施工工序1.清理现场:清理破除桩周围的杂物、积水和泥浆,并进行临时围护,确保施工区域的安全和整洁。
2.钻孔:根据桩的要求和现场条件,选择合适的钻机进行钻孔作业,控制好钻孔的位置、深度和直径。
3.注浆:在钻孔完毕后,进行注浆作业,以提高土体的稳定性和承载力,并加固桩身。
4.振动锤破除桩身:使用振动锤对CFG桩进行破除作业,注意控制振动锤的力量和频率,避免对周围结构和桩基造成影响。
5.清理现场:破除桩身后,清理现场,将残留物进行清理,确保施工区域的安全和整洁。
6.桩基检查:进行桩基检查,检查破除后的桩基是否符合要求,并进行记录。
四、安全措施1.施工人员必须配戴安全帽、安全鞋,并按要求佩戴其他必要的个人防护用品。
2.加强施工现场的交通管控,设置警示标志并进行现场警示。
桩间土开挖施工方案

铁道·京广家园住宅项目b-10、b-13#楼桩间土开挖施工方案郑州铁路扶轮建设工程发展有限公司编制:审核:审批:二零一四年十二月目录一、工程概况 (3)二、施工准备 (3)1、机械设备、劳动力计划 (3)2、作业条件 (3)三、施工操作工艺 (3)四、质量标准 (4)1、保证项目 (4)2、允许偏差项目 (4)3、冬季施工保障措施: (4)五、成品保护及注意事项 (5)六、安全措施 (5)桩间土开挖施工方案一、工程概况本工程为铁道·京广家园住宅项目b- 10、b-13#楼,位于郑州市南关南街以北、碧云路以西、保全街以南、新甫西街以东。
总建筑面积49927.1㎡,其中b-10#楼建筑面积24674.54㎡,b-13#楼建筑面积25252.56㎡。
剪力墙结构、筏板基础、地下二层,b-10#楼地上28层、b-13#楼地上32层,b-10#楼建筑总高度为79.15m、b-13#楼建筑总高度95.95m。
二、施工准备1、机械设备、劳动力计划(1)320型反铲挖掘机 1台(用于大面积基坑开挖)(2)8T自卸汽车 2辆(3)60型反铲挖掘机 1台(用于开挖桩间土)(4)普通工人 5人(5)300型铲运车 1台(用于倒运土方)专业测量员1人,质检员1人,安全员1人,施工工长1人。
2、作业条件(1)原始标高已由监理、建设单位认可。
(2)建筑物位置的标准轴线桩、标准水平桩定位已经过监理复核。
(3)应根据业主提供的桩位标高图确定现场对应位置桩的标高,以免开挖破坏桩体。
三、施工操作工艺1、采用60小型反铲挖掘机配合掏挖桩间土方,对于超出基底设计标高过高的管桩,可分段破桩,以免影响机械操作、破坏桩体。
并用水准仪及时控制基底标高,严禁超挖。
多余土方及时外运。
2、对于本工程部分基坑基底标高不一的(如电梯井等),采用机械开挖应先整片挖至一平均标高,然后再挖个别较深部位,对于基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范围内,再用机械运走。
桩间土开挖破桩头施工方案

任丘市惠安保障房小区二期工程项目工程施工2标段4#6#8#10#楼桩间土开挖、破桩头施工方案编制人:职称(职务):审核人:职称(职务):审批人:职称(职务):施工单位:河北天昕建设集团有限公司目录一、编制说明–––––––––––––––––––––2二、工程概况–––––––––––––––––––––2三、施工准备–––––––––––––––––––––21、主要机具––––––––––––––––––––22、作业条件––––––––––––––––––––2四、操作工艺–––––––––––––––––––––3五、质量标准–––––––––––––––––––––4六、注意事项–––––––––––––––––––––4七、安全措施–––––––––––––––––––––5八、质量保证体系结构图–––––––––––––––––6九、安全保证体系结构图–––––––––––––––––7一、编制说明:1、河北竣源工程勘察设计有限公司提供的地下室平面图;2、相关的各种规程规范:a、地基与基础工程施工质量验收规范《GB50202-2002》b、建筑工程施工质量验收统一标准《GB50300-2001》c、建筑机械使用安全技术规程《JGJ33-2001》3、河北大地建设科技有限公司提供的勘察报告;二、工程概况本工程为任丘市惠安保障房小区二期工程施工二标段4#6#8#10#楼住宅楼工程,位于任丘市中华路北侧,文化艺术中心东侧。
总建筑面积为21178.19平方米,建筑层高 2.8m。
该住宅楼为地下一层,地上十七层。
结构形式为剪力墙结构,复合地基基础,桩顶标高为-5.4米,集水坑处桩顶标高-6.7.根据现阶段现场实际情况,CFG桩已浇筑完毕,进行第二次土方开挖施工,现在实际土方开挖标高约-5.2~-6.5m,工作内容包括桩间土开挖和桩头的破除、清运。
三、施工准备1 主要机具:1.1 挖土机械有:大型及小型挖掘机、自卸汽车等。
桩间土开挖及截桩施工方案(最终)
桩间土开挖及截桩施工方案编制人审核人审批人河南成兴建设工程有限公司年月日泰宏建业商业中心 区( B5-02 )桩间土开挖及截桩施工方案一、工程概况工程名称:泰宏建业商业中心三区(B5-02)建设单位:河南建业泰宏置业有限公司设计单位:河南省建筑设计研究院有限公司勘察单位:河南省有色工程勘察有限公司监理单位:河南省豫建工程管理有限公司施工单位:河南成兴建设工程有限公司建设地点:郑州市二七区大学路西,刺绣路南1#楼:建筑面积: 40220.33mi,框剪结构,地下3层,地上29层;2#楼 :建筑面积: 4159.64m,框架 3 层;3#楼:建筑面积: 45178.89mi,框剪结构,地下3层,地上26层;地下车库及配套用房:建筑面积:32075.78m , 框架2层;本工程1#、2#、3#楼采用CFG桩,桩径①400。
计桩长15m.二、施工准备工作:2.1 土方清理准备:2.1.1机械配置:一台小型反铲挖掘机,翻斗汽车2辆;2.1.2人员安排:力工20人,技术人员3人;2.1.3为保护地基的桩头和精确控制基底标高,地基设计标高250 mm以上的土方采用机械开挖,以下采用人工开挖。
2.1.4质量要点:土方工程严禁超挖,超挖部分必须做特殊处理。
2.2桩头的切割: 221、技术人员将桩顶设计标高引至桩上,用红色铅笔做好标记,切割人员根据标高标记用手提切割机进行环切,切割深度不小于100mm切完之后,用大锤、钎子根据切割缝将高出的桩头砸掉。
2.2.2桩头的切割工作由专业班组担任,切好后的桩头形状要规则, 桩顶平整,桩顶标高要准确。
三、操作工艺流程确定桩间土开挖顺序T放线T沿灰线机械开挖土方至基坑标高250mn以上位置宀人工挖桩间土宀截桩宀清底土方3.1、开挖及质量控制首先根据业主提供的本工程高程控制点, 引设基坑土方开挖标高控制桩,报监理甲方验收后方可使用。
为保护地基的桩头和精确控制基底标高, 设计基底标咼250 mm以上的土方采用机械开挖,以下采用人工开挖。
桩间土土方开挖方案
一、基本概况1。
1桩间土开挖概况(1)本工程基坑开挖面积为2400㎡(2)本工程现有场地原土标高-3。
2m,设计开挖基底标高为-1。
55m,(除去电梯井及集水坑位置)实挖深度为1。
55m.1。
2土质情况根据河南广播电视大学新校区培训教学楼岩土工程勘察设计院提供的本工程的地质情况表明,施工基础开挖土方处在粉土土层,建筑物的持力砼桩基固入粉土及细砂层。
二、施工方案1、工艺流程:根据地质情况,大量的土方采用反铲挖掘机开挖,垫层、及桩头以上20cm处等土方采用人工开挖。
桩净间距为1。
4米,运用小型号反铲挖掘机配合人工自西向东依次开挖。
为保证桩头不被损坏,抄平及放线的管理人员应二十四小时待在施工现场,及时的指挥小反铲挖掘机挖土。
2、施工准备(1)土方开挖前先进行测量放线,建筑物的控制定位桩进行牢固性围护,防止松动。
(2)土方开挖前要根据施工图纸及轴线控制桩撒出基坑开挖的白灰线。
并经监理进行验收,合格后方可开挖土方。
(3)机械施工易碰压测量桩,因此基槽开挖范围内所有各轴线桩和水准点均应引测到机械施工区域外,并设置保护措施。
3、施工方法(1)根据地质情况,大量的土方开挖采用反铲挖掘机开挖,为避免扰动原土层及破坏素混凝土桩头,机械开挖,挖至—5.20标高(桩头以上20cm处),停用机械开挖,改为人工挖土.挖出土方用翻斗汽车及时外运,随挖随清基坑四周不堆放土方.(3)桩头暴露后按排人工进行凿截,C20素混凝土桩头共计667根,凿截时对称凿截随时清运。
(4)在挖到距槽底20cm以内时,测量放线人员应配合抄平,提供准确开挖深度便于修平清净。
(5)基底清平后,重新放线布出电梯井及集水坑的位置,撒出宽度灰线控制标高人工挖出电梯井。
(6)土方施工结束,通知业主、监理、地质、设计等单位,查验基底,符合要求后安排下道工序施工。
4、施工进度计划(1)施工时间计划在3天内开挖完毕,施工期间不间断施工,施工人员8小时轮班施工.5、施工过程中应注意事项(1)机械开挖深度范围内,碰到工程桩时,工程桩周边的土应采用人工开挖,严禁采用挖掘机开挖。
桩间土开挖及砖胎模施工方案
×××××地下车库B段基槽人工清底、桩承台、地梁土方开挖及砖胎模施工方案编制:审核:批准:×××××建设有限公司二〇一四年八月目录一、工程概况: (2)二、编制依据: (2)三、地质情况及现场环境 (2)四、施工准备 (3)五、施工部署 (3)(一)基槽底预留30CM厚土方、桩间土、桩承台、地梁土方开挖 (3)(二)、砖胎模施工 (5)六、质量标准: (8)七、各工序间的相互协作 (8)八、质量保证措施 (9)九、施工安全注意事项 (9)十、安全保证措施 (9)十一、事故紧急救援预案 (10)附页一:基槽人工清底、桩间土、桩承台、地梁土方开挖示意图附页二:承台、地梁土方开挖及砖胎模示意图一附页三:承台、地梁土方开挖及砖胎模示意图二附页四:承台、地梁土方开挖及砖胎模示意图三一、工程概况:本工程为×××××地下车库B段工程,本工程位于××××大道与××路交叉口。
总建筑面积约4718.69平方米, 建筑耐火等级一级,地下防水等级为一级,地下车库设计±0.000设定为绝对标高416.400,地下1层,设计使用年限为50年,结构安全等级为二级,地基基础设计等级为丙级,主要结构类型为框架结构,基础形式为桩承台基础,抗震设防分类为丙类,黄土地区建筑物分类、湿陷等级Ⅰ级,抗震设防烈度为7度,场地类别属Ⅲ类,本工程为有色铂金城地下车库工程中的B段工程及与B段相接的部分A 段工程。
二、编制依据:1、本工程业主提供的有关设计施工图纸2、本工程地质勘察报告3、《地基与基础工程施工及验收规范》(GB502002-2002)4、《建筑地基基础技术规范》(DB21/907-2205)5、《建筑施工安全技术统一规范》(GB50870-2013)三、地质情况及现场环境本工程场地土壤为湿陷性黄土,地下水位较高。
桩间土开挖、预应力混凝土管桩处理施工方案(溪涧林语项目)
霸州温泉孔雀城·溪涧林语项目桩间土开挖、预应力混凝土管桩处理施工方案编制:职务:技术负责人日期:审核:职务:项目经理日期:审核:职务:安全部长日期:审核:职务:工程部长日期:审批:职务:总工日期:远通建工集团有限公司目录一、工程概况 (2)二、编制说明 (3)三、编制依据 (5)四、施工安排及目标 (5)五、施工准备及资源配备计划 (6)六、施工方法及工艺要求 (6)七、施工质量标准及保证措施 (10)八、质量通病控制措施 (12)九、成品保护措施 (13)十、安全文明施工措施 (14)十一、施工组织框架图 (16)一、工程概况1.工程项目概况工程名称温泉新都孔雀城·溪涧淋语项目建设地点霸州市迎宾东道与东环路交叉口南侧建设单位霸州市前华房地产开发有限公司施工单位远通建工集团有限公司监理单位河北方舟工程项目管理有限公司温泉新都孔雀城溪涧林语项目建设工程明细表单体工程名称总建筑面积(㎡)面积划分层数高度(m)建筑防火分类地上建筑面积(㎡)地下建筑面积(㎡)地上地下0101# 7535.81 7042.84 492.97 9/111 26.75/32.55 二类高层0102# 10341.73 9736.75 604.98 11 1 32.55 一类高层0202# 7029.91 6439.42 590.49 9 1 26.75 多层住宅0203# 6960.33 6439.42 520.91 9 1 26.75 多层住宅0302# 6929.97 6439.42 490.55 9 1 26.75 多层住宅0303# 6998.96 6439.42 559.54 9 1 26.75 多层住宅0502# 6262.71 5811.43 451.28 9 1 26.75 多层住宅0503# 7009.42 6439.42 570.00 9 1 26.75 多层住宅0602# 8592.35 7755.64 836.71 9 1 26.75 多层住宅S01#幼儿园1980.28 1980.28 - 3 - 12.5 多层S02#配套公建1323.99 1323.99 - 3 - 12.9 多层S03#配套公建100 100 - 1 - 5.4 - 地下车库34885.81 - 34885.81 0 1 3.6 -合计105951.2765948.03 40003.24 - - - -2.设计概况设计使用年限:50年;建筑耐火等级:住宅地上部分一类高层耐火等级为一级,二类高层耐火等级为二级,地下室耐火等级为一级,配套楼地上部分耐火等级不低于二级;抗震设防烈度:7度;剪力墙抗震等级:三级;防水等级:屋面一级防水,地下室一级防水;二、编制说明1.本工程为溪涧林语项目,涵盖0101#、0102#、0201#、0202#、0203#、0302#、0303#、0502#、0503#、0602#、S01#、S02#、S03#楼。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桩间土开挖施工方案
一、工程概况
**位于**。施工现场南北长约120m,东西宽约320m,规划用地
总面积约3.78万㎡。
本工程主楼基础采用钢筋混凝土筏板式基础,地基处理部分采用
直径为0.6m的CFG桩基施工,桩间距1900mm,其中桩长13m,有
效桩长12.5m。桩顶均铺设0.25m厚的级配砂石褥垫层。
二、施工部署
1.编制依据:《建筑地基基础工程施工质量验收规范》
(GB50202-2002)、《建筑施工手册》第四版、安泰小区勘察报告、施
工图纸。
2.放线:土方开挖前,根据设计图纸、标准图集对建筑物的基础
位置进行定位放线,定位线经检验合格后,方可开挖。
3.作业条件:根据降水观测情况,满足开挖条件后,根据桩龄期
先到先挖后到后挖的顺序进行开挖,人工配合,一次挖至指定标高;
挖桩间土时注意保护工程桩。4#楼、6#楼和7#楼采用2台70型反铲
挖掘机,每一个台班不得少于10个人工配合。其他楼采用一台70型
反铲挖掘机,不少于5人配合。每个楼用两台335型挖掘机倒运土方,
将土方倒运到坡道口,晚上由自卸汽车运至施工现场以外8km处。
4.主要标高:北侧主楼绝对标高为103.23。南侧主楼绝对标高为
100.93。10#楼绝对标高为102.08.
5.桩头处理:桩间土经过人工清理达到要求后,专业破桩头队伍
进场,由技术人员将标高引至桩头上,桩顶绝对标高北侧为103.28
南侧为100.98;10#楼为102.13。破桩头砼时注意保护CFG桩。;
6.操作步骤:放线—挖土(人工配合小挖掘机)--破桩头—褥垫
层—砼垫层
三、施工操作工艺
根据工程规模、土质情况、地下水位,本工程拟采用人工配合
70型号反铲挖掘机,335型号反铲挖掘机配合进行桩间土施工。
1、土方开挖工程
(1)先做好桩基础边线的定位和放线工作。
(2)由于桩机所钻的土方比较虚,又有雨水浸泡,现场无法进
入车辆进行外运土方,为加快施工速度,拟采用一台335型反铲挖掘
机进行土方倒运。首先将打桩所钻出的虚土用335型反铲挖掘机挖至
绝对标高101.7(**#楼)和绝对标高104(**9#楼)10#楼绝对标高
为102.85。然后再用一台335型的反铲挖掘机将土方倒运到坡道口,
晚上装车外运,外运距离8km。该土方量由桩机图纸结合现场实际情
况计算所得。
(3)将上面的虚土清除后,根据桩龄期“先到先挖后到后挖”
的原则采用两台70型反铲挖掘机北侧主楼挖至绝对标高103.36,南
侧主楼挖至绝对标高101.06后,10#楼挖至绝对标高102.21后其他
0.13米厚的土用人工进行清理。当小挖机挖出的土方影响继续开挖桩
间土时用一台大挖机配合倒运土方,将小挖机挖出的土方逐步倒运到
坡道口,晚上装车外运8km以外。
(4)避免损坏桩头的措施:a、施工前对挖掘机司机进行技术交
底,明确开挖深度和桩间距,避免开挖过程中碰到桩头。b、大型挖
掘机在挖除虚土时,首先应该挖至比指定标高高200的地方,在没有
桩打高的情况下再继续开挖剩下的200,如果发现有打高的桩应该绕
开,避免损坏桩。c、小型挖掘机在开挖时应该先将表面的土挖掉,
待露出桩以后再进行开挖。开挖时应尽量避免靠近桩边进行开挖,以
免将
桩头挤断。桩身周边的土方由人工进行清理。
(5)挖土过程中专人进行测量,做到勤测、勤量,确保标高准
确无误。
(6)各楼开挖顺序应根据桩的龄期进行确定。龄期“先到先挖,
后到后挖”原则。
2、破桩头
(1)北侧主楼桩顶绝对标高为103.28,南侧主楼桩顶绝对标高
为100.98。10#楼绝对标高为102.13。
(2)施工方法:a、用水准仪把标高投测到桩上,每个桩至少投
测两个方向。b、用砼切割锯在投测的桩点上沿圆圈切割一圈,切割
深度≥40mm。c、在锯口上≥30mm处,用两台电锤相对钻和锤,桩
即断开。d、将断开的桩头用塔吊或20t吊车吊装出基坑,并运出现
场。
(3)为保证砼切割锯可以正常的切割桩头,在桩四周下挖宽0.5
米,比基底标高低50mm的圆坑一个。
(4)为配合桩检单位进行静载实验,每个楼待甲方和监理确定
实验桩后,用磨光机将桩平面磨光,达到实验要求。
3、排水沟和支护
桩间土挖完以后,应立即在基坑四周挖宽0.3米深0.5米的排水
沟,并每隔20米设置积水井一个,尺寸为1米x1米,挖完以后用大
石子进行覆盖。考虑到现场膨胀土遇水后容易造成塌方,在排水沟挖
完以后将下部未支护部分立即进行支护,方案按照原支护方案进行。
4、施工注意事项
(1)严禁用大锤敲击桩头方法断桩。
(2)锯口要平直,严防损坏桩截面,确保桩截面完整。
(3)对于土方开挖或其他因素导致CFG桩损坏的,应立即报告
监理及有关单位,且与设计单位进行协商,出具体的方案对桩头进行
处理。严禁私自处理。
(4)开挖完成后,派专人看护,严防大型机械危害桩基础。
施工中对标准桩、观测点、管网加以保护。机械挖土如有局部挖
深,把松动土清理至自然土层,会同设计方同意再作处理。本着出一
批验一批的原则,尽快组织设计单位、建设单位进行验收,验收合格
后,方可进入下一道工序施工。若桩位有较大偏差时,应立即请设计
单位进行技术处理。
四、质量标准
1)基坑基底的土质必须符合设计要求,并严禁扰动。
机械挖方工程外形尺寸的允许偏差及检验方法见下表。
表3-6
项 序 检查项目 允许偏差或允许值(mm) 检验方法
柱基 基坑 基槽 挖方场地平整 管内 地
(路)面基
层
人
工
机械
主
控 项 目 1 标高 -50 ±30 ±50 -50 -50 水准仪检查 2 长度、宽度(由计中心线向两边量) +200 -50 +300 -100 +500 -150 +
100
-
经纬仪、用钢尺
量
3 边坡 设计要求
观察或用坡度尺
检查
一 般 项 目 1 表面平整度 20 20 50 20 20 用2m靠尺和楔
形塞尺检查
2
基底土性 设计要求 观察或土样分析
五、安全措施
1)开挖边坡土方,严禁切割坡脚,以防导致边坡失稳;
2) 机械行驶道路应平整、坚实,必要时,底部应铺设枕木、钢
板或路基箱垫道,防止作业时下陷;
3)机械施工区域禁止无关人员进入场内。挖掘机工作回转半径
范围内不得站人或进行其他作业。挖掘机、装载机卸土,应待整机停
稳后进行,不得将铲斗从运输汽车驾驶室顶部越过。
4)挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须
严格按规定的开行路线行驶,防止撞车。
5)挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在
架空输电线路下工作。
6)夜间作业,机上及工作地点必须有充足的照明设施,在危险
地段设置明显的警示标志和护栏。
7)进人施工现场所有人员必须佩戴安全帽,非施工人员不准进
人施工现场。
六、 基坑的防护:
(1)、土方开挖要探明地下管网,防止发生意外事故。
(2)、基坑上口边1m范围内不许堆土,堆料和停放机具。在锚喷
支护上口5m范围内不许重车停留。各施工人员严禁翻跃护身栏杆。
基坑施工期间设警示牌,夜间加设红色灯标志。
(3)、基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递
工具时要接稳后再松手。
(4)、坑下人员休息要远离基坑边及放坡处,以防不慎。
(5)、施工机械一切服从指挥,人员尽量远离施工机械,如有
必要,先通知操作人员,待回应后方可接近。
七、 环境保护措施
(1)、土方由合格的运输单位施工,并签订运输合同,在合同中
明确公司的环境要求。在现场出入口设专人清扫车轮,并拍实车上土
或严密遮盖,运载工程土方最高点不超过车辆槽帮上沿50cm,边缘
不高于车辆槽帮上沿10cm,装载建筑渣土或其他散装材料不超过槽
帮上沿,禁止沿途遗洒;
(2)、用于工程预留的回填土,为防止扬尘,采取喷洒覆盖的方法;
(3)、 噪声值监测执行《建筑施工场界噪声测量方法》
(GB12524 ),土石方施工阶段昼间不超过75分贝,夜间不超过55分贝,
并且经常测试(6:00~22:00为昼间,22:00~6:00为夜间)。
施工现场提倡文明施工,建立健全控制人为噪声的管理制
度,尽量避免人为的大声喧哗,增强全体施工人员防噪声扰民的自觉
意识。
