同条件试块留置方案
砼试块同条件留置与标养养护施工组织方案(确定版)

航天嘉园三期五号地块编制人:审核人:审批人:广厦第六建设工程有限责任公司2015年4月目录一、工程概况 (3)二、编制依据 (3)第一章同条件混凝土试块留置方案 (4)一、试块的取样留置 (4)二、试件制作 (10)三、试件养护 (10)四、试件送检 (10)五、质量保证措施 (11)第二章混凝土试块标准条件养护 (11)一、试块的取样 (11)二、试件制作 (11)三、试件养护 (12)四、试件送检 (12)五、质量保证措施 (12)一、工程概况1)工程概况航天嘉园三期五号地块总占地面积84454.57平方米,地上总建筑面积为68244.37平方米,地下建筑面积为16210.20平方米。
框架剪力墙结构。
其中:1#楼、2#楼、3#楼、6#楼、7#楼是18层。
1#楼、2#楼、6#楼、7#楼建筑高度为54.45米、3#楼建筑高度为55.60米;4#楼、5#楼是17层,建筑高度为51.45米。
配套楼3层,建筑高度为12.6m;地下室建筑面积为16210.20㎡,地上建筑面积为68913.14㎡,总建筑面积为85123.34㎡。
本工程建筑耐久年限为50年,建筑类别为三类,建筑耐火等级为一级。
屋面防水等级为二级,地下室防水等级为一级,建筑抗震设防烈度为6度。
2)混凝土概况1、地下室:基础承台、基础梁、地下室底板、柱、地下室墙体(主楼围外)、地下室外墙(含与主楼重合的墙)、地下室顶板(主楼围外)均为C35。
2、1~7#楼地下室:地下室筏板为C35。
3、地下室底板下素混凝土垫层强度等级为C15。
4、地下室外墙、底板、顶板、水池侧壁、电梯基坑均采用防水混凝土,抗渗等级均为P6。
5、所有二次现浇混凝土构件(构造柱、填充墙拉梁、现浇门窗过梁、雨篷等)混凝土强度等级为C256、除柱和剪力墙以外的地下室混凝土采用掺SY-T膨胀剂的补偿收缩混凝土,并且要求水中养护14天的混凝土限制膨胀率≥0.025%,采用SY-T膨胀剂的填充膨胀混凝土,要求水中养护14天的混凝土限制膨胀率≥0.03%,且混凝土强度等级高出周围混凝土5Mpa。
同条件养护试块留置规范

同条件养护试块留置规范1. 引言同条件养护试块留置是一种用于评估混凝土养护质量的重要方法。
本文档旨在规范同条件养护试块留置的操作流程,确保试块留置的准确性和可靠性。
2. 试块留置条件试块留置应符合以下条件:•温度:试块留置的环境温度应与混凝土养护期间的平均温度相一致,并且温度波动应控制在合理范围内。
•湿度:试块留置的环境湿度应与混凝土养护期间的湿度相一致,并且湿度波动应控制在合理范围内。
•保护措施:试块应避免暴露在直射阳光下,避免受到强风的吹袭,并且需要防止被外来物体损坏。
3. 试块留置步骤步骤一:准备工作确保试块留置之前的准备工作已经完成,包括试块的制备、标记、记录等。
步骤二:安置试块将试块小心放置在试块架或支撑器上,保持试块在留置期间的稳定性。
试块架或支撑器的选择应保证试块不会发生位移或倾斜。
步骤三:监测环境条件监测试块留置场所的环境温度和湿度,并记录下来。
可以使用温湿度计等仪器进行监测。
确保环境温湿度与混凝土养护期间的条件相一致,并及时采取措施修正不合理的温湿度。
步骤四:定期观察定期观察试块的状态,包括表面的裂缝、变色等情况。
记录并报告任何异常情况。
步骤五:保护试块试块留置期间需要采取措施保护试块,如避免被外来物体撞击、避免强光照射等。
若试块受损,应及时记录并采取补救措施,或者重新制备替代试块。
步骤六:留置时间试块的留置时间应根据具体的养护要求进行确定。
一般情况下,试块留置时间为28天。
但根据实际需要,也可以选择其他合适的留置时间。
4. 结论遵循本文档中规定的同条件养护试块留置规范,可以确保试块留置的准确性和可靠性。
试块留置的结果将有助于评估混凝土养护质量,并为相关工程提供可靠的参考。
二期同条件试块留置方案1

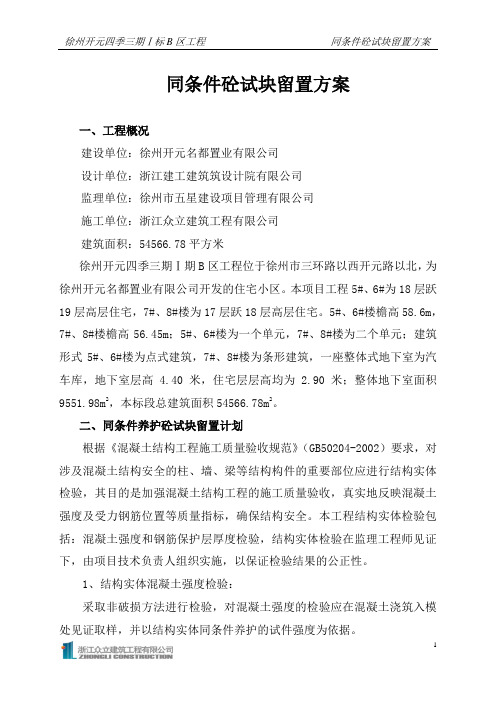

同条件砼试块留置方案一、工程概况建设单位:徐州开元名都置业有限公司设计单位:浙江建工建筑筑设计院有限公司监理单位:徐州市五星建设项目管理有限公司施工单位:浙江众立建筑工程有限公司建筑面积:54566.78平方米徐州开元四季三期Ⅰ期B区工程位于徐州市三环路以西开元路以北,为徐州开元名都置业有限公司开发的住宅小区。
本项目工程5#、6#为18层跃19层高层住宅,7#、8#楼为17层跃18层高层住宅。
5#、6#楼檐高58.6m,7#、8#楼檐高56.45m;5#、6#楼为一个单元,7#、8#楼为二个单元;建筑形式5#、6#楼为点式建筑,7#、8#楼为条形建筑,一座整体式地下室为汽车库,地下室层高 4.40米,住宅层层高均为 2.90米;整体地下室面积9551.98m2,本标段总建筑面积54566.78m2。
二、同条件养护砼试块留置计划根据《混凝土结构工程施工质量验收规范》(GB50204-2002)要求,对涉及混凝土结构安全的柱、墙、梁等结构构件的重要部位应进行结构实体检验,其目的是加强混凝土结构工程的施工质量验收,真实地反映混凝土强度及受力钢筋位置等质量指标,确保结构安全。
本工程结构实体检验包括:混凝土强度和钢筋保护层厚度检验,结构实体检验在监理工程师见证下,由项目技术负责人组织实施,以保证检验结果的公正性。
1、结构实体混凝土强度检验:采取非破损方法进行检验,对混凝土强度的检验应在混凝土浇筑入模处见证取样,并以结构实体同条件养护的试件强度为依据。
1.1对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件,本工程强度等级及部位如下:5#楼6#楼7#楼8#楼混凝土工程量和重要性确定,不宜少于10组,且不应少于3组,根据这一原则,本工程同条件养护试件留置组数及部位如下:5#楼6#楼7#楼8#楼1.3同条件养护试件拆模后,应放置在靠近结构部位的适当位置,并采取相同的养护方法。
1.4同条件养护试件应在达到等效养护龄期时进行强度试验,等效养护龄期根据GB50204-2002附录C第D.0.3确定。
混凝土同条件养护试件留置方案(房建工程)

混凝土同条件养护试件留置方案一、同条件养护试块的取样:结构混凝土强度等级必须符合设计要求,用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取,每组试件应在同一盘混凝土中取样制作。
取样与试件留置必须符合下列规定:1、同一楼层,同一配合比的混凝土,取样不得少于一次。
2、每次取样应至少留置一组标养试件,同条件养护试件的留置组数应根据实际需要而定。
3、当混凝土浇筑至方案确定的位置时取样。
4、取样数量为一组3块,规格为:150㎜×150㎜×150㎜二、混凝土试件的制作及养护1、在试件制作前应将试模清擦干净,并在其内壁涂一层薄机油或其它不与砼发生反应的脱离剂。
2、试件用人工插捣时:○1、插捣用的钢制捣棒长为600㎜,直径为16㎜,端部磨圆。
○2、混凝土拌合物应分层装入试模,每层装料厚度大致相等。
○3、插捣按螺旋方向从边缘向中心均匀进行,插捣底层时,捣棒应达到试模底部,插捣上层时,捣棒应穿入下层深度约20㎜-30㎜。
○4、每层插捣次数一般为每100㎝2截面积不少于12次(150㎝2试模不应少于27次),插捣完后,应用抹刀沿试模内壁插拔数次,用橡皮锤轻敲击试模四周,使捣棒留下的空洞消失为止,刮除多余混凝土拌合物,并用抹刀抹平,静置24小时后拆模养护。
3、混凝土试件养护:采用与构件条件养护的试件,成型后即应覆盖,试件三拆模试件可与构件的拆模时间相同,拆模后试件仍需保持同条件养护。
三、同条件养护试块的拆模1、同条件养护试块自制作完成24小时予以拆模。
四、同条件养护试块编号1、编号注写内容包括:强度等级、取样位置、制作日期。
五、同条件养护试块的留置1、将每一组同条件养护试块放入预制好的钢筋笼中,然后将其放在取样的位置和对应的构件同条件养护。
六、同条件养护试块的送样1、每天的温度统计,日平均温度为最低和最高的室外温度平均值。
2、施工用同条件养护试块(拆模用)自制作日期起满14天或拆模时送样,不得代替同条件养护试块。
同条件养护试块留置施工方案_secret(1)

目录一、工程概况 (1)二、编制依据 (2)三、同条件养护试块留置办法 (2)四、同条件养护试块制作养护办法 (4)五、不合格情况处理办法 (4)一、工程概况工程名称:鄂州市建筑节能及地理信息新技术开发中心工程地址:吴都大道北侧建设单位:鄂州市住房和城乡规划建设委员会、鄂州市规划管理局设计单位:黄石佳境建筑设计有限公司勘察单位:鄂州市地质勘测设计院监理单位:鄂州市建设工程监理公司施工单位:湖北建工第五建设有限公司鄂州市建筑节能及地理信息新技术开发中心工程采用全现浇钢筋混凝土框架-剪力墙结构,办公楼地上21层,地下2层,建筑檐口高度:81.1m;报告大厅为局部三层的单层框架结构;总建筑面积:约:31000平方米,总工期:540天。
混凝土结构概况如下表:本工程混凝土强度等级概况:二、编制依据1.1 《混凝土结构工程施工质量验收规范》(GB50204-2002)。
1.2 “鄂州市建筑节能及地理信息新技术开中心工程”施工图纸和图纸会审纪要。
1.3 《混凝土强度检验评定标准》GB50107-2010。
三、同条件养护试块留置办法3.1 同条件养护试件设置方式同条件养护试件设置方式和取样数量,应符合下列要求:3.1.1 同条件养护试件所对应的结构构件或结构部位,应由监理(建设)、施工等各方共同选定。
3.1.2同条件养护试件必须由取样员在相应结构构件或结构部位的砼中取样,并有监理方见证。
3.1.3同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取同样的养护方法,同条件试件养护过程,应做明显标识,注意试件的保护,避免遭到破坏或丢失。
根据鄂州市建筑节能及地理信息新技术开发中心工程层高、建筑高度、混凝土强度等级及结构部位的重要性。
同条件养护试块留置办法见下表,并且每种混凝土强度等级同条件养护试块留置组数不少于3组。
混凝土同条件养护留置示意:四、同条件养护试块制作养护办法4.1 同条件养护试件强度检验同条件养护试件在达到等效养护龄期时进行强度试验。
建设工程同条件试块留置及养护方案全文

XX县XXX安置小区同条件试块留置及养护方案编制人:审核人:审批人:审批日期:施工单位:XX建设有限公司一、工程概况1.工程名称与现场情况XX县XXX安置小区34#、35#、36#、37#楼,由XX县经济开发区开发,XX有限公司设计,XX建设工程管理有限公司,XX建设有限公司承建。
2.建筑设计本工程34#、36#楼总建筑面积各为:2761.9㎡,建筑高度:19.44米;35#、37#楼总建筑面积各为:4005㎡,建筑高度:17.24米框架结构5层,合理使用年限:为50年;抗震类别:为丙类;抗震设防烈度:为6度;耐火等级:为二级;耐久类别:为3类。
本工程采用商品混凝土:⑴基础及-2.45以下梁、柱、墙采用混凝土C35,⑵-2.45以上柱、梁、板混凝土强度等级均为C30,⑶构造柱、过梁均为C25,⑷基础底部设置C15混凝土垫层100厚。
二、同条件养护试块的管理人员:1、同条件试块的取样制作养护和标识由取样员负责。
2、同条件的技术资料由资料员负责,温度由取样员负责测量。
三、同条件养护试块的留置部位:依照上下交通和养护方便,且不影响施工生产前提下同条件养护砼试块宜放置在每层楼面靠近楼梯的醒目位置。
四、同条件养护试块的制作要求:1、同条件养护在砼分项工程具有重要意义,由于同条件养护试块具有结构砼相同的材料配合比和养护条件,能够具体及较为准确的代表砼结构的实际质量。
每次浇混凝土前由项目经理或项目技术负责人组织监理、甲方代表依照配合比通知单检查原材料使用是否与要求相符,并对原材料进行现场称量配比后再浇筑混凝土。
2、取样:在甲方或监理的旁站下,在混凝土浇筑地点进行随机取样。
同一强度等级的同条件养护试块不宜少于10组,以构成按统计方法评定砼强度的基本条件。
留置试块不应小于3组,是为了按统计方法评定砼强度时有足够的代表性。
3、制作:同条件养护试块所对应的结构构件或结构部位,取样部位与监理单位共同商定后确定。
4、养护:(1)首先用钢筋焊制成的钢筋笼子。
混凝土同条件试块留置方案
目录一、编制说明二、编制依据三、工程概况四、同条件养护试件留置部位五、同条件混凝土试件的留置及养护六、同条件混凝土试件的送检一、编制说明本施工方案是项目部结合施工图,现场实际情况及规范要求进行编制,作为指导混凝土同条件试件的留设、试验的依据,将在报监理、甲方审核后予以实施。
二、编制依据《天汇龙城二期( H地块)项目混凝土同条件试件留置方案》依据以下文件编制:1、武汉时代建筑设计有限公司设计的《天汇龙城二期(H 地块)项目》全套施工图。
2、《混凝土结构工程施工质量验收规范》(GB50204-2015)3、《混凝土的强度检验评定标准》( GB50107-2010)4、《混凝土质量控制标准》( GB50164-2011)5、《普通混凝土力学性能试验方法标准》GB/T50081-20166、《建筑工程施工质量验收统一标准》GB50300-2013三、工程概况:工程名称天汇龙城二期 (H 地块 )工程地址武汉市黄陂区盘龙城经济技术开发区叶店村建设单位武汉中鄂联房地产股份有限公司设计单位武汉时代建筑设计有限公司勘察单位武汉华中岩土工程有限责任公司监理单位武汉鸿程工程咨询管理有限责任公司施工单位湖北锦诚建设集团有限公司天汇龙城二期( H 地块)为 1#楼框架剪力墙 / 框架结构 10-30 层; 2#楼框架剪力墙 / 框架结构 10-17 层;5#楼框架剪力墙 / 框架结构 10-30 层;6#楼框架剪力墙 / 框架结构 10-17 层;开闭所、环卫工人休息室及垃圾中转站框架结构 1 层,2#门楼钢框架 1 层,地上不计容量景观架空层建筑面积347.53 平方米,地下车库及设备管理用房建筑面积 31801.81 ㎡,总建筑面积286894.65m。
本工程 1#楼、 2#楼± 0.000 标高相当于绝对标高 36.100m, 5#楼、 6#楼± 0.000 标高相当于绝对标高 34.500m,垃圾运转站及环卫工人休息站首层绝对标高为 34.90m。
同 条 件 试 块 留 置 部 位 方 案
一、编制依据1、广源国际社区(三期)施工图纸2、《建设工程质量管理条例》(中华人民共和国国务院令第279号)3、《混凝土结构工程施工质量验收规范》(GB50204--2002)4、《工程建设标准强制性条文》(2002年版)5、《混凝土强度检验评定标准》(GBJ107--1987)6、《建筑施工手册》(第四版)7、《混凝土外加剂应用技术规程》(GB50119--2003)8、《混凝土冬期施工技术规程》(JGJ/T10--1995)9、《粉煤灰混凝土应用技术规范》(GBJ146--1986)10、《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》建建【2000】211号二、工程概况工程名称:桂林广源国际社区(三期)广源雅居20#-23#、33#-34#楼建设单位:桂林市广源房地产开发有限公司设计单位:桂林市城市规划设计研究院监理单位:广西嘉华建设项目咨询管理有限公司施工单位:桂林三建股份有限公司建设地点:桂林市中隐路9号建筑规模:总建筑面积:47823.6m2.其中地下室面积:11289.6 m2总高:4.65米,一层20#楼面积:8347.43 m2。
总高:36.8米,十二层21#楼面积:3030.0 m2 总高:22.65米,七层22#楼面积:4769.32 m2 总高:35.9米,十二层23#楼面积:12196.86 m2 总高:35.9米,十二33#楼面积:5388.26m2总高:2-16轴36.8米,十二层1-1轴22.65米,七层34#楼面积:3023.1m2 总高:22.65米七层结构类型:20#楼2-1轴至2-32轴B区框架剪力墙结构;1-1轴至1-13轴A区砖混结构;21#楼砖混结构;22#楼框架剪力墙结构;23#楼框架剪力墙结构;33#楼2-1轴至2-16轴B区框架剪力墙结构;1-1轴至1-13轴A区砖混结构;34#楼砖混结构;三、施工混凝土试块管理保证体系现场混凝土试块管理是一项非常重要、严肃的技术工作,要求试验人员尽职尽责。
同条件砼试块留置施工方案
同条件砼试块留置施工方案一、工程概况1.1 工程名称:XX项目同条件砼试块留置施工方案1.2 工程地点:XX项目现场1.3 工程简介:XX项目同条件砼试块留置施工方案是为了确保砼结构的质量和安全性。
工程主要包括同条件砼试块的留置、养护、检测等。
二、同条件砼试块留置施工方案目标2.1 总体目标:确保砼结构的质量和安全性,满足设计和规范要求。
2.2 具体目标:(1)试块留置合理,能够准确反映砼结构的质量和强度发展情况;(2)试块养护条件符合标准,确保试块强度的发展;(3)试块检测过程符合国家和行业标准;(4)施工过程中的安全、环保、文明施工等达到相关规定;(5)按时完成同条件砼试块留置工作,满足后续施工进度需求。
三、同条件砼试块留置施工方案原则3.1 科学性:根据工程特点和现场条件,合理确定试块留置位置和数量。
3.2 准确性:确保试块数据的真实、准确、可靠。
3.3 规范性:试块留置、养护和检测过程应遵循相关规范和标准。
3.4 全面性:试块留置应涵盖所有关键部位和环节。
3.5 可行性:试块留置方案应具备可操作性,易于现场执行。
四、同条件砼试块留置施工方案内容4.1 试块留置:根据工程结构和施工特点,合理确定试块留置位置和数量,确保每个试块能够代表相应部位的砼质量。
4.2 试块养护:确保试块的养护条件符合标准,包括温度、湿度等,确保试块强度的发展。
4.3 试块检测:明确各试块的检测项目和方法,包括抗压强度、抗折强度等。
4.4 试块步骤:详细描述各试块的留置、养护、检测等步骤,包括检测前的准备工作、检测过程、检测后的数据处理等。
4.5 试块周期:根据工程进度和检测要求,确定各试块的周期和频次。
4.6 试块责任主体:明确各试块的责任主体,确保试块工作有序进行。
五、同条件砼试块留置施工方案实施与调整5.1 施工前,应根据实际情况制定详细的同条件砼试块留置方案,并经相关部门审批。
5.2 施工过程中,应严格按照同条件砼试块留置方案进行,确保施工质量。
同条件试块留置方案
a 伍家岗区金龙景苑二期城市棚户区 改造工程
试 块 留 置 计 划
编制: 审核: 审批:
全洲扬子江建设工程有限公司 a
二0 一六年十二月a
1编制意义及编制依据 ......................................... 3 1.1编制意义 ............................................................. 3 1.2编制依据 ............................................................. 3 2 工程概况 ................................................... 3 2.1 工程总体简介 ........................................ 错误!未定义书签。
2.2 混凝土结构概况 ...................................... 错误!未定义书签。
3混凝土同条件养护试块留置计划 ................................ 4 4混凝土同条件养护试块制作、养护及送检 ....................... 4 4.1 材料与工具投入计戈U ................................................................................. 4 4.2 试块取样要求 ....................................................... 4 4.3 试块制作 ........................................................... 5 4.4 试块养护 ........................................................... 6 4.5 同条件养护试块送检 ................................................. 6 5 质量保证措施 .............................................. 7 5.1 组织措施 ........................................................... 7 5.2 技术保证措施 ...................................................... 7 5.3 第三方见证取样和见证送样 ............................................ 7a
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新县九龙建设工程有限责任公司 砼同条件试块留置于养护方案 新县康宁家园工程 目 录 一、编制意义及编制依据 .......................................... 1 1.1 编制意义 ...................................................... 1 1.2 编制依据 ...................................................... 1 二、工程概况 ..................................................... 1 2.1 工程总体简介 .................................................. 1 2.2 混凝土结构概况 ................................................ 2 三、混凝土同条件养护试块留置计划 .............................. 2 四、混凝土同条件养护试块制作、养护及送检 ..................... 5 4.1 材料与工具投入计划 ............................................ 5 4.2 试块取样要求 .................................................. 5 4.3 试块制作 ...................................................... 5 4.4 试块养护 ...................................................... 6 4.5 同条件养护试块送检 ............................................ 6 五、质量保证措施 ................................................. 7 5.1 组织措施 ...................................................... 7 5.2 技术保证措施 .................................................. 8 5.3 第三方见证取样和见证送样 ...................................... 8 新县九龙建设工程有限责任公司 砼同条件试块留置于养护方案
新县康宁家园工程 1 一、编制意义及编制依据 1.1 编制意义 为真实反映本工程结构实体混凝土的强度、指导模板及其支架的拆除工作,特编制此方案。方案包含混凝土试块的留置计划,控制混凝土同条件养护试块留置工作井然有序的进行。 1.2 编制依据 1、《混凝土结构工程施工质量验收规范》(GB50204-2015); 2、《建筑工程施工及验收规范》; 3、《建筑工程质量标准》; 4、《建筑工程施工质量验收统一标准》(GB50300-2013); 5、《普通混凝土力学性能试验方法标准》(GB/T50081—2002); 6、《砼强度检验评定标准》(GBJ107-87); 7、 新县康宁家园工程施工图纸及相关法律、法规。 二、工程概况 本工程为新县瑞丰房地产开发有限责任公司开发建设的新县康宁家园,地下一层,地上十七层,框架-剪力墙结构,位于潢河路与康宁街交叉口。总建筑面积为27492.42m2,建筑高度56.3m。本工程为6~17层为住宅,底部五层为商铺。 本工程为一类高层建筑,耐火等级为一级,屋面防水等级二级,地下室防水等级一级,地下室防水混凝土抗渗等级P6级,抗震设防烈度六度。 2.1 工程总体简介 序 号 项 目 内 容 1 工程名称 新县康宁家园 2 建设单位 新县瑞丰房地产开发有限责任公司 3 监督单位 新县建设工程质量监督定额管理站 4 设计单位 长江大学设计研究院 5 监理单位 河南省万安工程建设监理有限公司 6 施工单位 新县九龙建设工程有限责任公司 7 计划工期 2015年9月20日-2017年3月4日 新县九龙建设工程有限责任公司 砼同条件试块留置于养护方案 新县康宁家园工程 2 2.2 混凝土结构概况
混凝土 强度等级
C35P6 基础梁、底板、地下室外墙、水池墙 C45 地下1层~5层墙柱、5层梁板梯 C40 6~8层墙柱 C35 地下一层~4层梁板梯、9~11层墙柱 C30 11层以上、6~11层梁板梯 C25 构造柱及其它构件 C15 基础垫层
三、混凝土同条件养护试块留置计划 (1)、根据混凝土结构工程施工质量验收规范《GB20204-2015》规定: 1)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少一次; 2)每一楼层、同一配合比的混凝土,取样不得少一次。对涉及混凝土结构安全的重要部位进行结构实体检验,所得的结果作为强度统计评定的依据。 (2)、同条件养护试件所对要的结构构件或结构部位,要由监理、建设、施工单位共同选定; (3)、对混凝土结构工程中的各混凝土强度等级,要留置同条件养护试件; (4)、根据同一强度等级的同条件养护试件,其留置的数量要根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。 (5)、拆模同条件试块(判定砼是否达到设计要求或规范要求的强度),按每一施工流水段至少留置一组同条件试块。 (6)、同条件养护龄期取按平均日温度累计达到600℃•d时所对应的龄期,0℃及以下的龄期不计入,同条件养护龄期不小于14d,也不宜大于60d。 新县九龙建设工程有限责任公司 砼同条件试块留置于养护方案 新县康宁家园工程 3 (7)、同条件养护试件的强度代表值要根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GB50107-2010的规定确定后,乘折算系数取用;折算系数宜为1.10,也可以根据当地的试验统计结果作适当调整。 (8)、在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。同条件养护试件送达检测机构填写来样登记时,要根据试件的等效龄期如实填写,严禁等效龄期未到就把试件送到检测机构。 根据本工程实际现场和混凝土方量的需要,并经监理确认后,确定本工程留置同条件养护试件的部位与组数如下: 新县九龙建设工程有限责任公司 砼同条件试块留置于养护方案
新县康宁家园工程 4 结构层号 构 件 强度等级 具体部位 组 数 地下室 地下一层柱子 C45 ○17轴/○T轴 一组 地下一层梁、板 C35 ○E-○C轴/○35-○32轴 一组
主 体 结 构
二层柱(-轴) C45 ○22/○E轴 一组 二层梁板(-轴) C35 ○35-○37/○Q-○L轴 一组 三层柱(①-轴) C45 ○K/○15轴 一组 三层梁板(①-轴) C35 ○9-○11/○K-○F轴 一组 四层柱(-轴) C45 ○34/○C轴 一组 四层梁板(-轴) C35 ○E-○C/○34-○37轴 一组 五层柱(①-轴) C45 ○14/○T轴 一组 五层梁板(①-轴) C45 ○K-○T/○14-○17轴 一组 六层柱(-轴) C40 ○32/○Q轴 一组 六层梁板(-轴) C30 ○Y-○T/○20-○23轴 一组 七层柱(①-轴) C40 ○1/○F轴 一组 七层梁板(①-轴) C30 ○K-○N/○9-○11轴 一组 八层柱(-轴) C40 ○19/○A轴 一组 八层梁板(-轴) C30 ○G-○E/○34-○37 一组 九层柱(①-轴) C35 ○17/○Y轴轴 一组 九层梁板(①-轴) C30 ○N-○K/○9-○11轴 一组 十层柱(-轴) C35 ○31/○C轴 一组 十层梁板(-轴) C30 ○36-○37/○Y-○V轴 一组 十一层柱(①-轴) C35 ○2/○X轴 一组 十一层梁板(①-轴) C30 ○X-○R/○1-○2轴 一组 十三层柱(①-轴) C30 ○F/○9轴 一组 十三层梁板(①-轴) C30 ○K-○F/○11-○13轴 一组 十五层柱(①-轴) C30 ○N/○1轴 一组 十五层梁板(①-轴) C30 ○Y-○T/○16-○17轴 一组 十七层柱(①-轴) C30 ○14/○N轴 一组 十七层梁板(①-轴) C30 ○N-○F/○2-○4轴 一组 新县九龙建设工程有限责任公司 砼同条件试块留置于养护方案 新县康宁家园工程 5 四、混凝土同条件养护试块制作、养护及送检 4.1 材料与工具投入计划 1)、100×100×100标准塑料试模10组共30个;2)、插捣棒3柄;3)、铁抹子1把;4)、尖铲1把;5)、润滑油或脱模剂5kg;6)、温度计3支;7)、接料桶1个;8)、宽大木板1块; 4.2 试块取样要求 1、对涉及混凝土结构安全的重要部位,应制作、养护、检测混凝土同条件养护试件。同条件养护试件的留置组数,应符合下列要求: 1)同条件养护试件所对应的结构构件或结构部位,结合贵阳市建设工程质量、安全监督管理站要求,应由监理单位、施工单位等各方共同选定; 2)对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试件; 3)同一强度等级的同条件养护试件,其留置数量应根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组; 4)同条件养护试件拆模后,应放置在靠近相应结构构件或结构部位的适当位置,并应采取同样的养护方法。 2、从事混凝土取样、试件制作和试验的工作人员应经过岗位培训。 3、预拌混凝土强度试件的制作应在混凝土到达工地40min内完成;每个试样应随机地从一运输车中抽取;混凝土试样应在卸料过程中卸料量的1/4~3/4之间采取。每个试样量应满足混凝土质量检验项目所需用量的1.5倍,且不宜少于0.02m3。 4、试件尺寸 所有同条件养护抗压试件均采用100×100×100标准尺寸。 5、试模应符合下表的规定。应定期对试模进行自检,自检周期宜为三个月。
部 件 名 称 技 术 指 标 试模内表面 光滑平整,不得有砂眼、裂纹及划痕 试模内表面粗糙度 不得大于3.2μm 试模内表面平整度 100mm不大于0.4mm 4.3 试块制作
