2017年一级建造师各科重点考点总结经典
一级建造师《工程经济》第一章高频考点总结

总体特点:本部分内容指标多,难度大,计算繁杂;需要理解原理,掌握方法,对于核心公式和基本内容,务必要灵活运用。
学习要求:懂原理、会计算。
最近三年本章题型、题量及分值分布题型2019年2018年2017年单选题13题13分11题11分13题13分多选题4题8分4题8分5题10分合计17题21分15题19分18题23分1Z101010 资金时间价值的计算及应用考情分析本章主要介绍了资金时间价值的概念及应用,是财务指标计算,方案决策的基础。
从财务决策来讲,这是非常重要的基础性知识。
从历年考试来看,本章分值不多,多偏重于计算。
【知识框架】知识点一:利息的计算一、资金时间价值的概念资金的价值是随时间变化而变化的,随时间的推移而增值,其增值的这部分资金就是原有资金的时间价值。
资金时间价值的影响因素:影响因素变动关系资金的使用时间正向变动资金数量的多少正向变动资金投入和回收的特点前期投入的资金越多,资金的负效益就越大。
应用:早收晚付资金周转的速度正向变动【2019考题·单选题】某施工单位拟投资一项目,在投资总额和年收益不变的情况下,四个备选方案各年投资比例如下表(投资时点均相同),则对该单位较为有利的方案是()。
A.方案一B.方案二C.方案三D.方案四备选方案第一年第二年第三年合计方案一50% 40% 10% 100%『正确答案』D『答案解析』本题考查的是资金时间价值的概念。
在总投资一定且各年收益不变的情况下,应尽量晚付。
二、利息与利率的概念【例题·多选题】利息作为衡量资金的时间价值的绝对尺度,它指( )。
A.占用资金所付出的代价 B.放弃使用资金所得到的补偿 C.考虑通货膨胀所得到的补偿 D.资金的一种机会成本 E.投资者的一种收益『正确答案』ABDE『答案解析』本题考查的是利息与利率的概念。
在工程经济分析中,利息常常看作是资金的一种机会成本,利息是指占用资金所付的代价或者放弃使用资金所得的补偿。
一级建造师工程经济章节考点:工程量清单计价的方法

一、工程量清单计价的基本过程二、工程量清单计价的方法(一)工程造价的计算采用工程量清单计价,建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。
工料单价=人工费+材料费+施工机具使用费综合单价=人工费+材料费+施工机具使用费+管理费+利润全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金《计价规范》规定,分部分项工程量清单应采用综合单价计价。
但是在2015年的《建设工程造价咨询规范》中规定,最高投标限价、投标报价的单价应采用全费用综合单价。
本教材采用《计价规范》的说法。
(二)分部分项工程费计算1.分部分项工程量的确定招标文件中的工程量清单标明的工程量是招标人编制招标控制价和投标人投标报价的共同基础,它是工程量清单编制人按施工图图示尺寸和清单工程量计算规则计算得到的工程净量。
但该工程量不能作为承包人在履行合同义务中应予完成的实际和准确的工程量,发承包双方进行工程竣工结算时的工程量应按发、承包双方在合同中约定应予计量且实际完成的工程量确定,当然该工程量的计算也应严格遵照清单工程量计算规则,以实体工程量为准。
2.综合单价的编制《建设工程工程量清单计价规范》中的工程量清单综合单价是指完成一个规定的计量单位的分部分项工程量清单项目或措施清单项目所需要的人工费、材料费、施工机械使用费和企业管理费和利润。
该定义不是真正意义上的全费用综合单价,而是一种狭义上的综合单价,规费和税金等不可竞争的费用并不包括在项目单价中。
(三)措施项目费计算措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。
措施项目费的计算方法一般有以下几种:(1)综合单价法根据需要消耗的实物工程量与实物单价计算措施费,适用于可以计算工程量的措施项目,主要是指一些与工程实体有紧密联系的项目,如混凝土模板、脚手架、垂直运输等。
一级建造师《建设工程法规》核心考点:建设工程税收制度

一级建造师《建设工程法规》核心考点:建设工程税收制度1Z301090建设工程税收制度1、企业和个人所得税企业所得税:个人所得税的征税范围和税率2、增值税纳税人:在中华人民共和国境内销售货物或者加工、修理修配劳务(以下简称劳务),销售服务、无形资产、不动产以及进口货物的单位和个人,为增值税的纳税人。
纳税人分为一般纳税人和小规模纳税人。
小规模纳税人以外的纳税人应当向主管税务机关办理登记。
小规模纳税人会计核算健全,能够提供准确税务资料的,可以向主管税务机关办理登记,不作为小规模纳税人计算应纳税额应纳税额的计算:纳税人兼营不同税率的项目,应当分别核算不同税率项目的销售额;未分别核算销售额的,从高适用税率。
纳税人销售货物、劳务、服务、无形资产、不动产(以下统称应税销售行为),应纳税额为当期销项税额抵扣当期进项税额后的余额。
当期销项税额小于当期进项税额不足抵扣时,其不足部分可以结转下期继续抵扣。
小规模纳税人发生应税销售行为,实行按照销售额和征收率计算应纳税额的简易办法,并不得抵扣进项税额。
纳税人进口货物,按照组成计税价格和《增值税暂行条例》规定的税率计算应纳税额。
纳税人发生应税销售行为,按照销售额和《增值税暂行条例》规定的税率计算收取的增值税额,为销项税额。
纳税人发生应税销售行为的价格明显偏低并无正当理由的,由主管税务机关核定其销售额。
纳税人购进货物、劳务、服务、无形资产、不动产支付或者负担的增值税额,为进项税额销项税额的抵扣:下列进项税额准予从销项税额中抵扣:(1)从销售方取得的增值税专用发票上注明的增值税额。
(2)从海关取得的海关进口增值税专用缴款书上注眀的增值税额。
(3)购进农产品,除取得增值税专用发票或者海关进口增值税专用缴款书外,按照农产品收购发票或者销售发票上注明的农产品买价和11%的扣除率计算的进项税额,国务院另有规定的除外。
(4)自境外单位或者个人购进劳务、服务、无形资产或者境内的不动产,从税务机关或者扣缴义务人取得的代扣代缴税款的完税凭证上注明的增值税额。
2017一级水利实务真题与答案

2017年一级建造师《水利水电工程管理与实务》真题及答案解析(选择题部分)所有考点100%命中!制作:吕桂军一、单选题1.使用经纬仪进行照准操作时,正确的步骤是()。
A目镜调焦粗瞄目标物镜调焦准确瞄准目标B目镜调焦物镜调焦粗瞄目标准确瞄准目标C物镜调焦粗瞄目标目镜调焦准确瞄准目标D 粗瞄目标目镜调焦物镜调焦准确瞄准目标答案:A出现在吕桂军老师习题班第一讲第8页,原题出现2.某水库特征水位如图所示,H代表( ) 。
A正常蓄水位B设计洪水位C防洪高水位D校核洪水位答案:A出现在吕桂军老师精讲班1F411000 水利水电工程勘测与设计(四)第34页。
考概念。
3. 在渗流作用下非粘性土体内颗粒群同时发生移动的现象称为()。
A管涌B流土C接触冲刷D接触流失答案:B出现在吕桂军老师精讲班1F411000 水利水电工程勘测与设计(七)第17页。
考概念。
4.截流方法中属于戗堤法截流的是()。
A水力冲填截流B定向爆破截流C浮云结构截流D立堵截流答案:D出现在吕桂军老师精讲班1F412010 施工导流与截流(一)第17页。
考概念。
5.下列地基处理方法中,对软基和岩基均适用的方法是()。
A旋喷法B排水法C挤实法D灌浆法答案:D出现在吕桂军老师精讲班1F413000 地基基础与灌浆(一)第7页。
书上没有说明,但录像里讲解了,可参考录像。
6.工程施工中,将土石共分为16级,其中岩石分( )级。
A6 B8 C10 D12答案:D出现在吕桂军老师精讲班1F414000 土石方工程(一)第2、5页。
考概念。
7.施工时,砂砾石的填筑标准应以( )作为设计控制指标。
A压实度B最优含水率C最大干密度D相对密度答案:D出现在吕桂军老师精讲班1F415000 土石坝工程(一)第25页。
考概念,送分题。
8.能力为2万m3/月的混凝土拌和系统,其规模属于()。
A大(1)型B大(2)型C中型D小型答案:C出现在吕桂军老师精讲班1F416010 混凝土坝工程(二)第1页。
2017年一级建造师经济葵花宝典189句

1、 P1,资金时间价值的实质正确的是:时间变化,扩大再生产或资金流通,两个都有才正确。
2、 P1,影响资金时间价值的主要因素:资金使用时间,数量大小,投入和回收特点,周转的速度,理解影响价值,重点是投入和回收特点如何影响。
3、 P5,复利计算有间断复利和连续复利4、 P2,利率高低决定因素:社会平均利率、借代供求情况、风险、通货膨胀、期限。
5、 P2、利率高低首先取决于(社会平均利率)6、 P2、在平均利率不变情况下,利率高低取决于(借贷供求情况)7、 P5、现金流量图---作图方法和规则、三要素。
8、 P6、现金流量三要素,(现金流量大小(现金流量9、 P6、资金有时间价值。

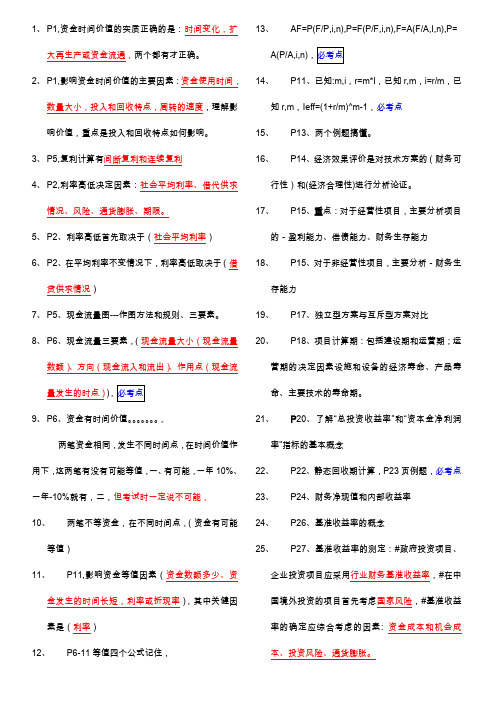

, 两笔资金相同,发生不同时间点,在时间价值作用下,这两笔有没有可能等值,一、有可能,一年10%、一年-10%就有,二,但考试时一定说不可能, 10、 两笔不等资金,在不同时间点,(资金有可能等值) 11、 P11,影响资金等值因素(资金数额多少、资金发生的时间长短,利率或折现率),其中关健因素是(利率) 12、P6-11等值四个公式记住, 13、 AF=P(F/P,i,n),P=F(P/F,i,n),F=A(F/A,I,n),P=A(P/A,i,n)14、 P11、已知:m,i ,r=m*I ,已知r,m ,i=r/m ,已知r,m ,Ieff=(1+r/m)^m-1,必考点 15、 P13、两个例题搞懂。
16、 P14、经济效果评价是对技术方案的(财务可行性)和(经济合理性)进行分析论证。
17、 P15、重点:对于经营性项目,主要分析项目的-盈利能力、偿债能力、财务生存能力 18、 P15、对于非经营性项目,主要分析-财务生存能力 19、 P17、独立型方案与互斥型方案对比 20、 P18、项目计算期:包括建设期和运营期;运营期的决定因素设施和设备的经济寿命、产品寿命、主要技术的寿命期。
21、 P 20、了解“总投资收益率”和“资本金净利润率”指标的基本概念 22、 P22、静态回收期计算,P23页例题,必考点 23、 P24、财务净现值和内部收益率 24、 P26、基准收益率的概念 25、 P27、基准收益率的测定:#政府投资项目、企业投资项目应采用行业财务基准收益率,#在中国境外投资的项目首先考虑国家风险,#基准收益率的确定应综合考虑的因素: 资金成本和机会成本、投资风险、通货膨胀。
一级建造师之一建水利水电工程实务考试重点知识点大全

一级建造师之一建水利水电工程实务考试重点知识点大全1、(2011年)某水利工程浆砌石围堰级别为 4 级,相应围堰洪水标准应为()年一遇。
A.5~3B.10~5C.20~10D.50~20正确答案:B2、项目法人应当自工程开工之日起()个工作日之内,将开工情况的书面报告报项目主管单位和上一级主管单位备案。
A.7B.15C.30D.60正确答案:B3、下列施工用电负荷属一类负荷的是()。
A.隧洞施工照明B.坝基石方开挖C.混凝土浇筑施工D.钢筋加工厂正确答案:A4、导流隧洞的布置应符合《水工隧洞设计规范》,其转角( )。
A.不宜小于 60°B.不宜大于 60°C.不宜小于 30°D.不宜大于 30°正确答案:B5、采用经纬仪代替水准仪进行土建工程放样时,放样点离高程控制点不得大于()m。
A.50B.100C.150D.200正确答案:A6、较大质量事故由()组织调查组进行调查。
A.项目法人B.水利部C.省级以上水行政主管部门D.项目主管部门正确答案:D7、流域范围内的区域规划应当服从()。
A.专业规划B.流域规划C.综合规划D.战略规划正确答案:B8、与深孔爆破法比较,浅孔爆破具有( )的特点。
(浅孔爆破是控制爆破)A.单位体积岩石相应钻孔工作量小B.单位耗药量低C.生产效率高D.便于控制开挖面形状正确答案:D9、基坑初期排水一般选择()水泵。
A.大容量低水头B.大容量高水头C.小容量低水头D.小容量高水头正确答案:A10、根据《水法》规定,在河道管理范围内铺设跨河管道、电缆属于()。
A.禁止性规定B.非禁止性规定C.限制性规定D.非限制性规定正确答案:C11、根据《关于水利工程建设项目代建制管理的指导意见》(水建管[2015]91 号),下列资质中不符合代建单位资质条件的是()。
A.监理B.设计C.咨询D.施工总承包正确答案:A12、一般事故由项目法人组织()进行调查。
2017年一级建造师建筑实务真题及答案解析完整版
2017年一级建造师建筑实务真题及答案解析完整版一、单选题1.海洋环境下,引起混凝土内钢筋锈蚀的主要因素是( )。
A.混凝土硬化B.反复冻融C.氯盐D.硫酸盐【参考答案】C【解析】参见教材P5。
注:一般环境系指无冻融、氯化物和其他化学腐蚀物质作用。
2.砌筑砂浆强度等级不包括( )。
A.M2.5B.M5C.M7.5D.M10【参考答案】A【解析】参见教材P24、126、435。
P24:砂浆强度等级符号为“M”。
规范给出了五种砂浆的强度等级,即M15、M10、M7.5、M5和M2.5。
P126:施工中不应采用强度等级小于M5的水泥砂浆替代同强度等级水泥混合砂浆,如需替代,应将水泥砂浆提高一个强度等级。
P435:二、砌筑砂浆施工中不应采用强度等级小于M5的水泥砂浆替代同强度等级水泥混合砂浆,如需替代,应将水泥砂浆提高一个强度等级。
3.不利于提高框架结构抗震性能的措施是( )。
A.加强角柱B.强梁弱柱C.加长钢筋锚固D.增强梁柱节点【参考答案】B【解析】参见教材P33。
震害调查表明,框架结构震害的严重部位多发生在框架梁柱节点和填充墙处;一般是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于一般柱。
为此采取了一系列措施,把框架设计成延性框架,遵守强柱、强节点、强锚固,避免短柱、加强角柱,框架沿高度不宜突变,避免出现薄弱层,控制最小配筋率,限制配筋最小直径等原则。
4.第一类人造软木地板最适合用于( )。
A.商店B.图书馆C.走廊D.家庭居室【参考答案】D【解析】参见教材P66~67。
软木地板分为三类:第一类以软木颗粒热压切割的软木层表面涂以清漆或光敏清漆耐磨层而制成的地板。
第二类是以PVC贴面的软木地板。
第三类是天然薄木片和软木复合的软木地板。
应用:第一类软木地板适用于家庭居室,第二、三类软木地板适用于商店、走廊、图书馆等人流大的地面铺设。
5.强夯法处理地基土的有效加固深度的起算标高面是( )。
一级建造师工程法规考点:民事纠纷的法律解决途径
一、和解和解是民事纠纷的当事人在自愿互谅的基础上,就已经发生的争议进行协商、妥协与让步并达成协议,自行(无第三方参与劝说)解决争议的一种方式。
1.发生争议后,当事人即可自行和解;即使在申请仲裁或诉讼后仍然可以和解。
2.当事人申请仲裁后,自行和解,达成和解协议的,可以请求仲裁庭根据和解协议作出裁决书,也可以撤回仲裁申请。
当事人达成和解协议,撤回仲裁申请后反悔的,可以根据仲裁协议申请仲裁。
3.和解可以发生在民事诉讼的任何阶段。
当事人和解以后,可以请求法院调解,制作调解书,产生法律效力。
【注:不能制作裁决书】4.和解协议不具有强制执行力,但不履行可以要求承担违约责任。
5.在执行中达成的和解协议,产生结束执行程序的效力。
如果一方当事人不履行和解协议或者反悔的,对方当事人只可以申请人民法院按照原生效法律文书强制执行。
【习题1】我国合同法规定,当事人解决合同争议可以采用的途径有( )。
A.和解B.调解C.仲裁D.诉讼E.裁决【答案】ABCD【解析】民事纠纷的处理方式主要有四种,分别是和解、调解、仲裁和诉讼。
所以选ABCD。
二、调解调解是指双方当事人以外的第三方应纠纷当事人的请求,以法律、法规和政策或合同约定以及社会公德为依据,对纠纷双方进行疏导、劝说,促使他们相互谅解,进行协商,自愿达成协议,解决纠纷的活动。
调解的主要方式是人民调解、行政调解、仲裁调解、司法调解、行业调解以及专业机构调解。
【注:调解协议自最后一方签字时生效。
对行政调解不服不可以提起行政复议和行政诉讼】【习题2】王某在施工工地工作时,不慎受伤,在监理工程师的调解下,王某与雇主达成协议,雇主一次性支付王某2万元作为补偿,王某放弃诉讼权利,这种调解方式为( )。
A.行政调解B.法院调解C.仲裁调解D.民间调解【答案】D【解析】在当事人以外的第三人或组织的支持下,通过相互谅解,使纠纷得到解决的方式,即为民间调解。
三、仲裁1.概念仲裁是当事人根据在纠纷发生前或纠纷发生后达成的协议,自愿将纠纷提交第三方(仲裁机构)作出裁决,纠纷各方都有义务执行该裁决的一种解决纠纷的方式。
2017一级建造师铁路工程考前必做题
2017一级建造师铁路工程考前必做题一、单选题1对营业线桥涵施工引起的线路加固工程,施工单位在与()签订施工安全协议后方可施工。
A.建设单位B.监理单位C.设备管理单位D.地方政府2隧道超前地质预报最直观的方法是()。
A.地质雷达B.红外线探测C.地震波探测D.超前钻探3下列隧道监控量测项目中,属于必测的项目是()。
A.钢架受力B.围岩压力C.隧底隆起D.拱顶下沉4对于瓦斯隧道钻爆作业,宜采用()。
A.湿式钻孔B.秒级电雷管C.反向装药D.半秒级电雷管5隧道施工选择辅助导坑施工方法时,考虑的主要因素是()。
A.地质条件B.施工条件C.机械情况D.开挖断面6人工上砟整道作业,正确的作业顺序是()。
A.方枕→串轨→起道→补砟→捣固→拨道B.方枕→串轨→补砟→起道→捣固→拨道C.串轨→方枕→起道→补砟→捣固→拨道D.串轨→方枕→补砟→起道→捣固→拨道7铁路铺轨作业连接钢轨时,必须按规定预留()。
A.起道量B.拨道量C.落道量D.轨缝量8对需大型机械作业进行线路大中修时,施工天窗不应少于()min。
A.60B.70C.90D.1809某铁路繁忙干线发生货运列车脱轨事故,货运列车脱轨32辆,中断行车30h,无人员伤亡。
根据《铁路交通事故应急救援和调查处理条例》,该事故等级属于()事故。
A.一般B.较大C.重大D.特别重大10某新建铁路建设项目发生一起工程质量事故,造成直接经济损失150万元,并对铁路建设安全、工期、投资等产生一般影响。
根据《铁路建设工程质量事故调查处理规定》,该事故等级属于()事故。
A.一般B.较大C.重大D.特别重大11铁路单线隧道围岩开挖后稳定状态为拱部无支护时可产生小坍塌、侧壁基本稳定、爆破振动过大易坍塌,围岩弹性纵波速度υρ为2.5~4.0km/s,这类围岩级别可以判定为()围岩。
A.I级B.Ⅱ级C.Ⅲ级D.Ⅳ级12在隧道施工中,钢架受力的监控量测采用的仪器为()。
A.位移计B.压力盒C.应变计D.钢筋计13对于长度为3kin的山岭石质铁路隧道,开挖方法为()。
2017年一级建造师水利水电工程管理与实务(真题及答案解析)
三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)(一)【背景资料】某平原区枢纽工程由泵站、节制闸等组成,采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示。
泵站共安装4台立式轴流泵,装机流量100m3/s,配套电机功率4×1600kW;节制闸最大过闸流量960m3/s。
建筑物地基地层结构从上至下依次为淤泥质黏土、中粉质壤土、重粉质壤土、粉细砂、中粗砂等,其中粉细砂和中粗砂层为承压含水层,承压水位高于节制闸底板高程。
节制闸基础采用换填水泥土处理。
泵站基坑最大开挖深度为10.5m,节制闸基坑最大开挖深度为6.0m(包括换土层厚度)。
该枢纽工程在施工期间发生如下事件:事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图1所示。
纵、横向围堰均采用土石结构。
在基坑四周布置单排真空井点进行基坑降水。
事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度35.0m。
施工单位采用满堂脚手架进行混凝土施工,利用塔吊进行混凝土垂直运输,其中厂房外部走廊采用外悬挑脚手架施工。
厂房内桥式起重机安装及室内装饰工程采用移动式操作平台施工,泵站机组利用桥式起重机进行安装;节制闸启闭机房施工时进行闸门安装(交叉作业),闸门在铺盖上进行拼装。
事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。
问题1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围。
2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?4.根据事件二的施工方案以及工程总体布置,指出本工程施工现场可能存在的重大危险源(部位或作业)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2017年一级建造师 各科重点 一 概论1.全寿命周期:决策阶段、实施阶段和使用阶段;全过程包括决策阶段、实施阶段(含设计+施工阶段,五个子阶段,分别为设计前准备阶段、设计阶段、施工阶段、动用前准备阶段及保修期)2.三控制(进度、质量、费用)、三管理(安全环境、合同、信息)、一协调(各自的组织协调任务)。区别:业主=投资控制、总承包=投资+成本控制、设计=造价+成本控制、施工方和供货方=成本控制。3. 三种委托模式:施工总承包、施工总承包管理、平行发包。主要模式为:B+D及EPC模式。4.(1)项目结构图和编码是其他编码的基础。用直线或线段连接。(2)项目管理的组织结构:组织结构图反映一个组织系统中各组成部分(组成元素)之间的组织关系(指令关系)。常用的组织结构模式包括职能组织结构、线性组织结构和矩阵组织结构等。必须能够区分职能组织结构、线性组织结构和矩阵组织结构的特点(比如要知道线性结构指令源唯一,职能结构有多个指令源可能会出现矛盾指令,矩阵结构在每一个纵横交汇处有两个指令源,只用于大型组织系统)及使用范围。用单向箭线连接。合同关系用双箭头表示。5.策划包括:实施和决策策划,实施策划及内容:项目目标的分析和再论证6. 施工组织设计:(1)施组基本内容:工程概况,施工部署及施工方案,施工进度计划,施工平面图和主要技术经济指标。(2)分类:施工组织总设计,单位工程施工组织设计和分部(分项)工程施工组织设计(或称分部(分项)工程作业设计)。(3)编制程序,收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;计算主要工种工程的工程量;确定施工的总体部署;拟订施工方案;编制施工总进度计划;编制资源需求量计划;编制施工准备工作计划;施工总平面图设计;计算主要技术经济指标。7.动态控制(即PDCA)的基本原理和方法。动态控制方法是项目管理最基本的方法论。掌握动态控制的工作程序:(1)分解目标、确定目标控制的计划值并实施计划;(2)收集实施中的实际值,与计划值比较。如果有偏差调整、纠偏;(3)如有需要调整目标,然后回到第一步。掌握投资计划值和实际值的比较。特别要掌握组织措施、技术措施、经济措施、合同措施和管理措施的界定。8.风险管理的内容包括:风险识别、风险评估、风险响应及风险控制。9.监理工作性质(高智能的有偿技术服务,在国际上归为咨询服务。同时,监理方的项目管理可归为业主方的项目管理)。二 成本1.要理解建筑安装工程费用虽然包括直接费、间接费、利润及税金,但是施工成本是指在施工过程中所发生的全部生产费用之和,即:直接成本和间接成本组成。2.施工成本管理就是要在保证工期和质量满足要求的情况下,采取相应措施,把成本控制在计划范围内,并进一步寻求最大程度的成本节约。3.按照PDCA循环的原则,施工成本管理的任务和环节主要包括:(1)施工成本预测;(2)施工成本计划;(3)施工成本控制;(4)施工成本核算; (5)施工成本分析; (6)施工成本考核。5.施工成本管理的措施可以归纳的内容:(1)组织措施:组织有效地组织机构、合理配备人员、职责划分、建立相应制度。组织措施是最有效、最节约的措施;(2)技术措施:把握“多方案比选”的关键词以及引入“四新”;(3)经济措施:编制合理的资金使用计划以及激励机制;(4)合同措施:优化合同类型,完善合同条款,正确处理工程变更和索赔。6.掌握施工成本计划的类型:竞争性成本计划(投标、签订合同阶段)、指导性成本计划(选派项目经理阶段)、实施性成本计划(项目准备实施阶段)。各成本计划编制所使用定额。7.按照施工进度编制施工成本计划的方法,即直方图和S曲线。理解直方图、时间-成本累计曲线(S曲线)的编制方法。8.掌握成本控制及成本分析。施工成本控制的步骤:比较;分析;预测;纠偏;检查。其中要知道:(1)分析是施工成本控工作的核心;(2)纠偏是施工成本控制中最具实质性的一步。9.掌握赢得值(挣值)法:三个成本概念:(1)已完工作预算费用(BCWP):已完成工作量×预算单价;(2)计划工作预算费用(BCWS):计划工作量×预算单价;(3)已完工作实际费用(ACWP):已完成工作量×实际单价。四个计算指标:(1)费用偏差CV=已完工作预算费用(BCWP)-已完工作实际费用(ACWP) CV为负值,项目运行超出预算费用;CV为正值,项目运行节支。(2)进度偏差SV=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)SV为负值,进度延误;SV为正值,进度提前。(3)费用绩效指数(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)CPI<1时,表示超支;CPI>I时,表示节支。(4)进度绩效指数(SPI)=已完工作预算费用(BCWP)/计划;作预算费用(BCWS)SPI<1时,进度延误;SPI>1时,进度提前。费用(进度)偏差反映的是绝对偏差;费用(进度)绩效指数反映的是相对偏差。这部分要求能够分析偏差,还要能够看懂偏差分析曲线图,能够依据其分析各种偏差。10.掌握三大核算的特点:会计核算、统计核算、业务核算。11.成本分析基本方法:比较法、因素分析法、差额计算法、比率法。12.成本分析综合方法:分部分项、月度(季度)、年度、竣工成本分析,以分部分项工程成本分析为重点。三 进度1.要熟练掌握双代号网络计划的时间参数的计算:时间参数的计算可以遵照以下原则:最早开工与完工,从前向后加,当某工序有多个紧前工序的时候,选最大值;最晚开工与完工,从后往前减,当某工序有多个紧后工序时,选最小值;自由时差:紧后工序的(若有多个紧后工序,值)最早开工减去本工序最早完工;总时差:本工序的最晚开工减去最早开工。2.进度计划系统的组成。3.总进度计划的内容、进度计划论证的步骤。4.网络计划与横道图计划的评价。5.掌握建设工程项目管理有多种类型,代表不同利益方的项目管理都有进度控制的任务,其控制的目标和时间范畴是不相同的。同时,建设项目进度控制是一个动态的管理过程,它包括:进度目标分析和论证;进度计划的编制;进度计划的跟踪检查与调整。6.掌握建设工程项目进度控制的四大措施:(1)组织措施;(2)管理措施;(3)经济措施;(4)技术措施。四 质量1.质量管理与质量控制之间的关系。质量管理是确定质量方针的全部职能及工作内容,并对其工作效果进行评价和改进的一系列工作。质量控制是质量管理的一部分,质量控制致力于作业技术和管理活动。作业技术方法的正确选择和作业技术能力的充分发挥,即为质量控制的致力点。包含技术和管理两方面。2.熟练掌握PDCA循环的概念,方法。在长期的生产实践过程和理论研究中形成的PDCA循环,是确立质量管理和建立质量体系的基本原理。了解全面质量管理TQC,基本原理就是在强调企业或组织的最高管理者质量方针的指引下,实行全面、全过程和全员参与的质量管理。了解事前、事中、事后控制的途径和影响质量的因素(人、技术、管理、环境、社会)。3.了解建设工程项目质量控制体系的构成,掌握建设工程项目质量控制体系的建立。4.正确划分实施阶段的自控主体和监控主体。5.把质量控制的各项工作划分为事前、事中、和事后控制事项。6.掌握总分包之间的责任界定、施工组织设计的编制和审核程序,经监理工程师审核文件出现偏差后的责任界定。7.掌握施工过程质量验收内容。要知道检验批、分项由监理工程师组织验收,分部验收由总监理工程师组织验收,单位工程由业主组织验收。8.在工程质量统计方法中,1、掌握分层方法,了解分层法的基本原理,分层法的实际应用;2、掌握因果分析图法;3、排列图法;4、直方图法。9.政府监督的职能和内容。要知道政府监督的是建设工程各行为主体的质量行为和监督检查工程实体。10.质量贯标:文件组成以及各文件的地位,区分认证注销、认证暂停、认证撤销的区别。五 职业健康安全与环境管理1.建设工程安全生产管理制度。 (1)安全生产责任制度。是最基本的安全管理制度,是所有安全生产管理制度的核心,它明确规定各级负责人员、各职能部门及其工作人员和各岗位生产工人在安全生产万面应做的事情及应自的责任。(2)安全教育制度。一般包括管理管理人员(企业领导、技术干部、安全管理人员、班组长和安全员)、特种作业人员[电工作业、锅炉司炉、压力容器操作、起重机械操作、爆破作业、金属焊接(气割)作业、煤矿井下瓦斯检验、机动车辆驾驶、轮机操作、机动船舶驾驶、建筑登高架设作业年口其他符合特种作业基本定义的作业]和企业全体员工的安全教育(新员工上岗前的三级教育、.改变工艺和变换岗位教育、经常性教育3种形式)。(3)安全检查制度。是清除隐患、防止事故、改善劳动条件的重要手段。(4)安全措施计划制度。应包括改善劳动条件、防止事故发生、预防职业病和职业中毒等内容和安全技术、职业卫生、辅助用房间及设施、职业健康安全宣传教育等措施。(5)安全监察制度。(6)伤亡事故和职业病统计报告和处理制度。(7)“三同时”制度。指必须与主体工程同时设计、同时施工、同时投入生产和使用。(8)安全预评价制度。安全预评价是在建设前期对需要进行安全评价的建设项目的危险性、危害性进行预测性评价。2.掌握危险源辨识与风险评价 (1)两类危险源。第一类危险源:可能发生意外释放的能量的载体或危险物质及其载体,是事故发生的物理本质。第二类危险源:造成约束、限制能量措施失效或破坏的各种不安全因素。人的不安全行为、物的不安全状态、不良环境条件和管理缺陷等都属于第二类危险淝。所有事故都是两类危险源共同作用的结果。(2)危险源辨识方法。(3)风险评价。是评估危险源所带来的风险大小(可分为五类)及确定风险是否可容许,一般采用期望值方法,其公式为:R=p·f。一般原则和做法是在所有危险源和重大危险源清单的基础上进行优先排序,制定危险源控制措施、管理方案和风险控制计划。3.掌握施工安全技术措施。 (1)安全控制。涉及生产过程中的计划、组织、监控、调节和改进等管理活动,目标是减少和消除生产过程中的事故,保证人员健康安全和财产免受损失。(2)施工安全技术措施的一般要求。主要有:必须在工程开工前制定,要有全面性和层次性,要有针对性,应力求全面、具体、可靠,必须包括应急预案,还要有可行性和可操作性等。4.(1)按事故后果严重程度分类,职业伤害事故可以分为轻伤事故、重伤事故、死亡事故、重大伤亡事故、特大伤亡事故、特别重大伤亡事
