壁纸裱糊施工工艺流程

壁纸裱糊施工工艺流程

壁纸裱糊施工工艺流程一、准备工作1.测量墙面尺寸:使用尺子或测量仪器测量墙面的高度和宽度,确保壁纸的尺寸与墙面匹配。

2.清洁墙面:清除墙面上的灰尘、油污和其他污渍,保证墙面干净整洁。

3.修补墙面:如有裂缝、凹凸不平的地方,需要进行修补,以保证墙面平整。

二、壁纸选择1.选择合适的壁纸:根据装修风格和个人喜好选择合适的壁纸,考虑壁纸的材质、花纹和颜色等因素。

2.购买足够数量的壁纸:根据墙面尺寸和壁纸的规格确定所需的壁纸数量,并购买足够的数量,以备不时之需。

三、壁纸裁剪1.测量壁纸尺寸:根据墙面尺寸和壁纸的规格,测量出所需的壁纸尺寸。

2.裁剪壁纸:使用壁纸刀和直尺,将壁纸按照测量的尺寸进行裁剪,确保裁剪的边缘整齐。

四、壁纸粘贴1.准备粘胶水:根据壁纸的材质选择适合的胶水,并按照说明书调和好。

2.涂胶水:将调和好的胶水均匀地涂在壁纸的背面,确保背面的每个部分都被涂到。

3.等待胶水渗透:将涂好胶水的壁纸卷起,静置片刻,等待胶水渗透到壁纸纤维中,增加壁纸的粘性。

4.粘贴壁纸:将卷起的壁纸从墙面的顶部开始慢慢展开,用手或刮板将壁纸贴紧墙面,并排除气泡和皱褶。

5.修剪壁纸:使用刮板和壁纸刀修剪多余的壁纸,确保壁纸与墙角和门窗框之间的过渡自然。

五、壁纸拼接1.对齐壁纸花纹:当需要拼接多张壁纸时,要确保壁纸之间的花纹对齐,以保持整体效果的一致性。

2.重叠拼接:将下一张壁纸与前一张壁纸的边缘留出一定的重叠部分,使用刮板将两张壁纸的边缘压平并紧贴在一起。

3.切割拼接:使用壁纸刀在两张重叠的壁纸上切割出一个缝隙,然后轻轻将缝隙打开,再将壁纸的边缘修剪整齐。

六、壁纸压平1.压平壁纸:使用抹布或墙纸刷等工具,从壁纸中心向外边缘轻轻压平,以确保壁纸与墙面完全贴合。

2.排除气泡:如果壁纸出现气泡,可用刮板轻轻挤压气泡处,使气泡排出,并将壁纸贴紧墙面。

七、清理收尾1.清除多余胶水:用湿抹布擦拭墙面上的多余胶水,以免影响壁纸的美观。

壁纸裱糊装饰工程施工工艺流程

壁纸裱糊装饰工程施工工艺流程

壁纸裱糊装饰工程施工工艺流程壁纸裱糊装饰工程在家居装饰中得到了广泛应用。

它既美观大方,又方便快捷,因此备受消费者的喜爱。

壁纸裱糊装饰工程的施工工艺流程主要包括以下几个步骤:表面处理、壁纸测量、壁纸裁剪、壁纸糊贴、修整收尾。

本文将逐一介绍每个步骤的具体操作。

首先,在进行壁纸裱糊装饰工程之前,需要对墙面进行表面处理。

表面处理是为了保证墙面的平整度和粘贴效果。

首先,需要清除墙面上的杂物和残留物,确保墙面干净。

然后,对墙面进行修补,填补其中的凹陷和裂缝,以便使墙面平整。

最后,对墙面进行打磨,使其表面更加光滑。

接下来,进行壁纸测量。

壁纸测量是为了确定所需壁纸的尺寸,以便进行裁剪。

在进行壁纸测量时,需要做好记录,以免出现测量错误导致浪费。

同时,还需要考虑壁纸的扣边和接缝位置,以保证装饰效果的美观。

测量完壁纸尺寸后,就开始进行壁纸裁剪。

壁纸裁剪时需要使用专用的壁纸刀,将壁纸按照所需尺寸裁剪好。

在裁剪时,要注意保持刀片的锋利,以免造成裁剪不整齐或损坏壁纸。

裁剪好壁纸后,接下来就是壁纸糊贴。

首先,需要将适量的壁纸糊料倒入盆中,并加入适量的清水搅拌均匀。

然后,将裁好的壁纸放入糊料中,保持一段时间,使壁纸充分吸收糊料。

接着,将壁纸从上至下贴到墙面上,注意排除气泡和褶皱,并保持壁纸的水平和垂直。

贴好壁纸后,可以用抹刀将壁纸推平,并用抹刀刮去多余的糊料。

最后,进行修整收尾。

修整收尾包括修剪多余的壁纸和清洁墙面。

首先,用壁纸刀修剪多余的壁纸,注意修剪时要保持刀锋与墙面平行,切口整齐。

然后,用湿布轻轻擦拭墙面,去除墙面上的污垢和糊料痕迹,以使墙面更加干净整洁。

总之,壁纸裱糊装饰工程施工工艺流程包括表面处理、壁纸测量、壁纸裁剪、壁纸糊贴以及修整收尾等步骤。

在进行施工工艺流程时,需要严格按照每个步骤的要求进行操作,以保证装饰效果的美观和质量的可靠性。

此外,在进行壁纸裱糊装饰工程时,还要注意选择质量好的壁纸和糊料,以确保装饰效果的持久和耐用。

裱糊(壁纸)工程标准做法

裱糊(壁纸)工程标准做法

裱糊(壁纸)工程1、施工工艺标准1.1壁纸整体观感壁纸整体观感:1.1.1壁纸密缝拼接,拼接应横平竖直,阴阳转角棱角分明,拼接花纹、图案吻合,不离缝,不搭接,边缘平直整齐,1.5m正视各幅无明显拼缝;1.1.2粘贴牢固,表面平整干净,色泽一致,无气泡、裂缝、漏贴、补贴、皱折、翘边、斑污、死皱、色差、疙瘩、波纹起伏,斜视时应无胶痕;1.1.3复合压花壁纸的无压痕,发泡壁纸的发泡层无损坏;1.1.4与各种装饰线、设备线盒应交接严密;1.1.5边缘平直整齐,不得有纸毛、飞刺。

1.2壁纸施工壁纸施工:1.2.1壁纸选定前需现场施工样板,检验墙纸拼缝处理效果,防止拼缝露边;1.2.2壁纸基膜涂刷前,现场需配备含水率测试仪需测定抹灰基层含水率不大于8%,木材基层的含水率不得大于12%,并做好含水率测试记录;1.2.3深色系及墙纸表面为丝绸、绒质及粗糙面等类型的墙纸一定要用接缝胶带处理;1.2.4壁纸必须采用机械自动上胶机,机械自动上胶、粘结胶带、切割长度,铺贴完成后采用专用滚筒滚压接缝位置,使切缝位置密封;1.2.5壁纸铺贴后需要封闭门窗三天,保证自然干燥,避免快速干燥引起墙纸收缩,而暴露切缝位置;1.2.6墙纸裱糊完的房间应及时清理干净,不准做料房或休息室,避免污染和损坏。

壁纸施工1.3壁纸阴角收头壁纸阴角收头做法做法:1.3.1玄关吊顶墙面壁纸与吊顶涂料之间应设置外飘线条,保证壁纸收于线条上口阴角;1.3.2天棚阴角需设置石膏角线或挂镜线收头,保证壁纸收于线条下口阴角;1.3.3铝合金/塑钢门窗框、窗台石与壁纸阴角收头;1.3.4室内不同种类壁纸拼缝应收于阴角,并保证深色壁纸先行铺贴;1.3.5室内相同种类壁纸拼缝严禁收于墙面阴阳角处,翻卷阴阳角不少于20mm;1.3.6室内存在壁纸与涂料相接时,涂料应先于壁纸施工,防止涂料咬色。

壁纸与门贴脸、1.4壁纸与门贴脸、踢脚线、衣柜调节板关系:1.4.1壁纸应在地面铺装以及瓷砖/石材踢脚线完成后进行;1.4.2壁纸应先于木质/PVC质踢脚线、门贴脸、衣柜调节板施工。

裱糊与软包工程施工工艺标准

裱糊与软包工程施工工艺标准

裱糊与软包工程施工工艺标准1、适用范围:本工艺适用于聚氯乙烯塑料壁纸、复合纸质壁纸和墙布等裱糊工程及墙面、门等软包工程。

2、材料要求:2.1壁纸及墙布:为保证裱糊质量,各种壁纸、墙布的质量应符合设计要求和相应的国家标准。

种类有塑料壁纸、无基层壁纸、可剥离壁纸、预涂胶壁纸和分层壁纸等。

2.2胶粘剂(成品和现场调配两类)要求:2.2.1胶粘剂为水溶性。

2.2.2对基层和底纸都有良好的粘结力。

基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝。

腻子的粘结强度应符合《建筑室内腻子》(JG/T3049)N型的规定。

2.2.3有不一定的防潮性,这样在基层有一定含水量时仍可使用,以便缩短工期。

基层颜色应一致。

2.2.4干燥后仍有一定的柔性,以适应基层和壁纸和墙布的热伸缩。

2.2.5有一定的防霉性.霉菌的生长不仅会在壁纸和基层之间产生隔离层而影响粘结力,还会穿透壁纸在表面产生霉斑。

2.2.6如有防火要求则胶粘剂具有高温不起层性能。

软包墙面木框、龙骨、底板、面板等木材的树种、规格、等级、含水率和防腐处理。

裱糊前应用封闭底胶涂刷基层。

2.3软包材料:2.3.1软包墙面所用填充材料、纺织面料和龙骨、木基层板等均应进行防火处理。

2.3.2墙面防潮处理应均匀涂刷一层清油或满铺油纸。

不得用沥青油毡做防潮层。

2.3.3木龙骨宜采用凹槽榫工艺预制,可整体或分片安装,与墙体连接应紧密、牢固并满足设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经防腐处理。

2.3.4外饰面用的压条、分格框料和木贴脸等面料,一般采用工厂加工的半成品烘干料,含水率不大于12%,厚度应根据设计要求且外观没毛病的好料;并预先经过防腐处理。

2.6如设计采取轻质隔墙做法时,其基层、面层和其它填充材料必须符合设计要求和配套使用。

2.7罩面材料和做法必须符合设计图纸要求,并符合建筑内装修设计防火的有关规定。

2.8材料符合《人造板及其制品中甲醛释放含量》GB18580-2001及《壁纸中有害物质限量》GB18585-2001等要求。

壁纸裱糊工程施工方法

壁纸裱糊工程施工方法

壁纸裱糊工程施工方法1)施工准备1、技术准备施工前应仔细熟悉施工图纸,掌握当地的天气情况,依据施工技术交底和安全交底,作好各方面的准备。

2、材料准备①壁纸的品种、花色、色泽在采购前由业主确定,并以样板确定下来,购进壁纸应检查每卷壁纸的色泽是否一致,因不同批次的产品,往往有色差。

②墙纸包装完好无损,纸面不破损及有污点。

③准备好施工所需的基膜。

结合基层选定古象牌环保型清漆。

墙纸及裱糊用的胶粘剂应具有商品检验合格证书。

4、作业条件①、基层按设计要求木砖或木筋已埋设,水泥砂浆找平层已抹完,经干燥后含水率不大于8%,木材基层含水率不大于12%。

②、水电及设备、顶墙上预留预埋件已完。

③、房间地面工程已完,大理石已做完镜面,并将面层保护好。

④、房间、客厅的木饰面已完,经检查符合设计要求。

⑤、外露钉头已用油性腻子填平。

⑥事先将突出墙面的设备部件等卸下收存好,待壁纸粘贴完后再将其部件重新装好复原。

⑦如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳。

①旧墙面在裱糊前应清除疏松的旧装修层,并涂刷界面剂。

②混凝土或抹灰基层含水率不得大于8%:木材基层的含水率不得大于12%。

③基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;腻子的粘结强度应符合《建筑室内用腻子》(JG/f 3049)N型的规定。

④基层表面平整度、立面垂直度及阴阳角方正应达到本规范高级抹灰的要求。

⑤基层表面颜色应一致。

2)工艺流程清基层扫→耐水腻子一遍刮平→防裂腻子一遍找平→涂刷墙纸基膜→弹线→测量及裁剪→润纸→壁纸涂刷胶水→裱糊→修整→清理3)操作工艺1、基层处理:①砂浆抹灰及混凝土基层处理:裱糊前,应将基层或基层表面的污垢、尘土清除干净,泛碱部位,宜使用9%的稀醋酸中和、清洗。

不得有飞刺、麻点、砂粒和裂缝。

阴阳角应顺直。

基层清扫洁净后,满刮一遍腻子并用砂纸磨平。

如基层有气孔、麻点或凹凸不平时,应增加刮腻子和磨砂纸的遍数。

腻子应用乳液滑石粉、乳液石膏或油性石膏等强度较高的腻子,不应用纤维素大白等强度低、遇湿溶胀剥落的腻子。

壁纸裱糊工程施工方案

壁纸裱糊工程施工方案

壁纸裱糊工程施工方案本工程在各层走道墙面大量使用壁纸,基层为中密度板,中间用铝合金U形槽收口。

A、壁纸工程:裱糊壁纸主要有两部分内容,一是基层处理,二是粘贴壁纸。

基层处理的质量如何,直接影响到整个墙面,壁纸不仅无法掩盖基层的缺陷,相反,会更加明显的暴露基层的不平整。

1、施工工艺流程2、施工方法(1)、基层处理施工内容:清理中密度板基层,刮腻子找平,刷底漆等。

基层抹灰完成,且含水率<8%,门窗油漆已完成,顶、墙上预留、预埋已完成。

清理基层,先将基层表面的毛刺、残留的灰渣用铲刀清掉,如发现基层有超过规范要求的空鼓应处理,缺棱掉角的部位应补平;刮腻子的作用是为了找平,其遍数根据基层抹灰情况由项目经理确定,但必须保证两遍腻子;(2)、计算壁纸(布)用料、弹线定位提前计算好顶、墙粘贴的张数及长度,并弹好第一张顶、墙面壁纸铺贴的位置线。

(3)、裱糊施工壁纸裱糊施工工序上主要控制两点:其一是拼缝要严密,其二是拼缝部位溢出的粘结剂和壁纸表面的脏痕要及时清理干净。

作到1.5米内正视不显拼缝,斜视无胶痕。

施工裁纸时,应比实际长度多出2~3厘米,剪口要与边线垂直;粘贴时壁纸要铺好铺平,用毛辊沾水湿润基材,纸背的湿润程度以手感柔软为好;将配制好多PVC粘结剂刷到基层上,将湿润的壁纸从上而下,用刮板向下刮平,不允许横刮;拼接时,拼缝部位应平齐,纱线不能重叠或留有空隙;墙面上遇有电门、插销盒时,应在其位置上破纸作为标记。

在裱糊时,阳角不允许甩槎接缝,阴角处必须裁纸搭缝,不允许整张纸铺贴,避免产生空鼓。

3、注意事项(1)根据使用的材料特性和裱糊的部位,统一操作要领。

裱糊壁纸后的墙面,不得随意开洞,以免产生后补的“补丁”效果;(2)在潮湿季节,裱糊后白天应开窗透气,夜晚应关闭门窗,防止潮气侵入。

如房间通风不够,壁纸表面易产生黑色霉斑;(3)未交工前,做好阴阳角保护,防止磕碰掉角情况发生。

墙面软包工程施工工艺

墙面软包工程施工工艺
一、施工工艺流程:
二、施工要点:
1软包墙面所用填充材料、纺织面料和龙骨、木基层板等均应进行防火处理,软包墙面应进行防潮层处理;
2软包墙面施工前,先对墙面进行防潮处理,在墙面均匀涂刷一层清油或满铺油纸;
3木龙骨宜采用凹槽榫工艺预制,可整体或分片安装,与墙体连接应紧密、牢固;
4填充材料制作尺寸应正确、棱角方正,与木基层板粘接紧密;
5织物面料裁剪时经纬应顺直,安装应紧贴墙面,接缝严密,花纹吻合,无波纹起伏、翘边和褶皱,表面清洁;
6软包完成后,应及时清理,做好成本保护。

三、质量标准:
1、软包的龙骨、衬板、边框安装牢固,无翘曲,拼缝应平直;
2、软包表面应平整、洁净,无凹凸不平及皱折,图案应清晰、无色差,不露基层,裁口整齐,单块软包面料不应有接缝,四周应绷压严密,整体协调美观;
3、软包边框、压条平整、顺直,接缝吻合,分缝均匀,拼缝整齐;
4、软包布面与压线条、踢脚线、电器盒等交接处应严密、顺直、无毛边,电器盒盖等开洞处,套割尺寸应准确;
5、允许偏差:垂直度3mm,边框宽度、高宽0;-2mm,对角线长度差3mm,裁口、线条接缝高低差1mm。

裱糊与软包工程施工工艺标准

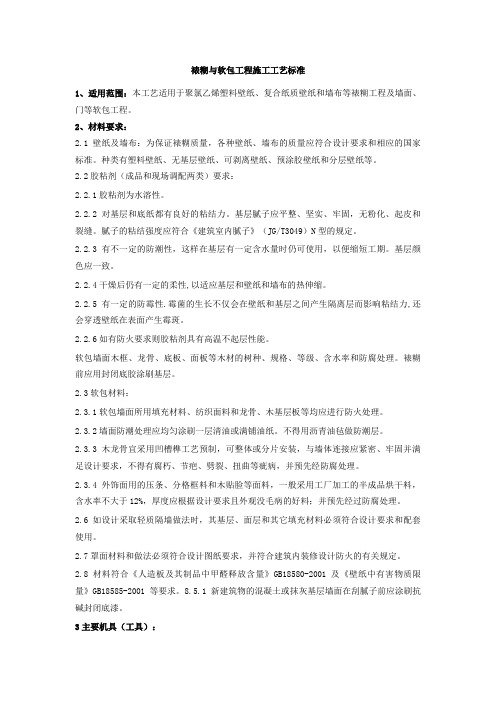

裱糊与软包工程施工工艺标准1、适用范围:本工艺适用于聚氯乙烯塑料壁纸、复合纸质壁纸和墙布等裱糊工程及墙面、门等软包工程.2、材料要求:2.1壁纸及墙布:为保证裱糊质量,各种壁纸、墙布地质量应符合设计要求和相应地国家标准.种类有塑料壁纸、无基层壁纸、可剥离壁纸、预涂胶壁纸和分层壁纸等.2.2胶粘剂(成品和现场调配两类)要求:2.2.1胶粘剂为水溶性.2.2.2对基层和底纸都有良好地粘结力.基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝.腻子地粘结强度应符合《建筑室内腻子》(JG/T3049)N型地规定.2.2.3有不一定地防潮性,这样在基层有一定含水量时仍可使用,以便缩短工期.基层颜色应一致.2.2.4干燥后仍有一定地柔性,以适应基层和壁纸和墙布地热伸缩.2.2.5有一定地防霉性.霉菌地生长不仅会在壁纸和基层之间产生隔离层而影响粘结力,还会穿透壁纸在表面产生霉斑.2.2.6如有防火要求则胶粘剂具有高温不起层性能.软包墙面木框、龙骨、底板、面板等木材地树种、规格、等级、含水率和防腐处理.裱糊前应用封闭底胶涂刷基层.2.3软包材料:2.3.1软包墙面所用填充材料、纺织面料和龙骨、木基层板等均应进行防火处理.2.3.2墙面防潮处理应均匀涂刷一层清油或满铺油纸.不得用沥青油毡做防潮层.2.3.3木龙骨宜采用凹槽榫工艺预制,可整体或分片安装,与墙体连接应紧密、牢固并满足设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经防腐处理.2.3.4外饰面用地压条、分格框料和木贴脸等面料,一般采用工厂加工地半成品烘干料,含水率不大于12%,厚度应根据设计要求且外观没毛病地好料;并预先经过防腐处理.2.6如设计采取轻质隔墙做法时,其基层、面层和其它填充材料必须符合设计要求和配套使用.2.7罩面材料和做法必须符合设计图纸要求,并符合建筑内装修设计防火地有关规定.2.8材料符合《人造板及其制品中甲醛释放含量》GB18580-2001及《壁纸中有害物质限量》GB18585-2001等要求.8.5.1新建筑物地混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封闭底漆.3主要机具(工具):3.1主要工具:裁纸工作台、钢板尺(1m长)、壁纸刀、毛巾、塑料水桶、塑料脸盆、油工刮板、拌腻子槽、小辊、开刀、毛刷、排笔、擦布或棉丝、粉线包、小白线、铁制水、平尺、托线板、线坠、盒尺、钉子、锤子、红铅笔、砂纸、笤帚、工具袋、木工工作台,电锯,电刨,冲击钻,手枪钻,切、裁织物布、革工作台.3.2主要工具:钢板尺(1m长)裁织革刀,毛巾,塑料水桶、塑料脸盆,油工刮板,小辊,开刀,毛刷,排笔,擦布或棉丝,砂纸,长卷尺,盒尺,锤子,线锯,铝制木平尺,立尺,多用刀,弹线用地粉线包,墨斗,小白线,笤帚,托线板,线坠,红铅笔,工具袋.4、作业条件:4.1裱糊与软包工程应在顶棚喷浆和门窗油漆已经做完,地面已经做完地情况下进行.4.2电气和其它设备已经安装,而影响地裱糊设备或附件应拆除.墙面钉帽应钉入基层表面,并涂刷防锈漆,用腻子填平4.3裱糊前,基层处理质量达到下列要求:4.3.1新建筑物地混凝土或抹灰基层墙面在刮腻子前应涂刷抗碱封闭底漆.4.3.2旧墙面在裱糊前应清除疏松地旧装修层,并涂刷界面剂.4.3.3基层已检查验收合格,基层基本干燥、混凝土和抹灰面含水率不高于8%;木材制品墙面含水率不应大于12%.直观标志是抹灰面反白,无湿印,手摸感觉干.4.3.4基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝.腻子地粘结强度应符合《建筑室内腻子》(JG/T3049)N型地规定.4.3.5基层颜色应一致.4.3.6裱糊前应用封闭底胶涂刷基层.4.4气候条件:裱糊过程中和干燥前,应防止穿堂风劲吹和温度突然变化.冬期施工应在采暖条件下进行,施工环境温度不低于15度.4.5如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳.4.6对施工人员进行技术交底时,应强调技术措施和质量要求.大面积施工前应先做样板间,经质检部门鉴定合格后,方可组织班组施工.5、施工工艺:5.1裱糊施工工艺流程:原则上是先裱糊顶棚后裱糊墙面.基层处理→吊垂直、套方、找规矩、弹线→计算用料、裁纸→润纸→粘贴壁纸→壁纸修整5.2裱糊顶棚壁纸操作工艺:5.2.1基层处理裱糊工程基层要求:5.2.1.1坚实牢固,表面平整光洁,不得有疏松、掉粉飞刺、麻点、砂粒和裂缝.阴阳角应顺直.颜色一致.否则将直接影响裱糊质量和耐久性.5.2.1.2不同材料地基层相接处应糊条.5.2.1.3混凝土表面和抹灰表面必要时可增加满刮腻子数遍.5.2.2吊直、套方、找规矩、弹线:首先应将顶棚地对称中心线通过吊直、套方、找规矩地办法弹出中心线,以便从中间向两边对称控制.墙顶交接处地处理原则:凡有挂镜线地按挂镜线,没有挂镜线则按设计要求弹线.5.2.3计算用料、裁纸:根据设计要求决定壁纸地粘贴方向,然后计算用料、裁纸.应按所量尺寸每边留出2~3cm,拿出,抖去余水,将纸面用净毛巾沾干.5.2.4刷胶、糊纸:在纸地背面和顶棚地粘贴部位刷胶,应注意按壁纸宽度刷胶,不宜过宽,铺贴时应从是间开始向两边铺粘.第一张一定要按已弹好地线找直粘牢,应注意纸地两边各甩出1—2cm不压死,以满足与第二张铺粘时地拼花压槎对缝地要求.然后依上法铺粘第二张,两张纸搭接1—2cm,用钢板尺比齐,两人将尺按紧,一人用劈纸刀裁切,随即将搭槎处两张纸条撕去,用刮板带胶将缝隙压实刮牢.随后将顶子两端阴角处用钢板尺比齐、拉直,用刮板及辊子压实,最后用湿温毛巾将接缝处辊压出地胶痕擦净,依次进行.5.2.5修整:壁纸粘贴完后,应检查是否有空鼓之处,接槎是否平顺,有无翘边现象,胶痕是否擦净,有无小包,表面是否平整,多余地胶是否清擦干净等,直至符合要求为止.5.3裱糊墙面壁纸操作工艺5.3.1基层处理:5.3.1.1灰面基层,要满刮腻子一遍并磨砂纸.若表面有气孔、麻点、凹凸不平时,为保证质量应增加满刮腻子和磨砂纸地次数.特别是阴阳角、窗台下、管道后与踢脚板连接处地处理,要认真检查修整.面层刮腻子后,也可以在腻子五、六成干时,用塑料刮板作有规律地压光处理.对于新浇砼墙面应用清洗剂清除表面油膜(由于模板隔离剂所致).5.3.1.2缝不显接槎,不个露钉头,接缝处可贴上50-70mm宽地加强亚麻布或纸带,或用腻子补平并满刮,最后用砂纸磨平.5.3.1.3裱糊时,板面应先用油性腻子局部找平,在无纸面石膏上裱糊时,板面应先刮一遍乳胶石膏腻子.5.3.1.4除表面地杂物,用腻子使表面光滑,并防止基层颜色不一,影响装饰效果,必要时可涂刷油性底漆.对于附着牢固、表面平整地旧油性漆、墙面,裱糊前应打毛处理.5.3.1.5如石膏板和木基连拉处,应先贴一层纱布,再刮腻子修补,以防裱糊后壁纸被拉裂撕.5.3.1.6结于基层泛碱部位,宜用9%地稀醋酸中和、清洗,防止浸蚀墙壁,使之变色.5.3.2吊垂直、套方、找规矩、弹线:先应将房间四角地阴阳角通过吊垂直、套方、找规矩,并确定从哪个阴角开始按照壁纸地尺寸进行分块弹线控制(习惯做法是进门左阴角处开始铺贴第一张.有挂镜线地按挂镜线,没有挂镜线地按设计要求弹线控制.5.3.3计算用料、裁纸:按已量好地墙体高度约放大2—3cm,按此尺寸计算用料、裁纸,一般应在工作台上裁割,如果壁纸、墙布带花纹图案时,应先将上口地花饰全部对好,特另小心地裁割,不得错位,切割时刀刃贴紧尺边,尺子压紧壁纸,用力均匀,一气呵成,中间不能停或变换持刀角度.裁切后纸边应平整直,整齐,不得有毛刺,注意裁切后地壁纸卷起平放,不要立放.5.3.4润纸:不同壁纸、墙布对润纸地反应也不一样,反应比较明显地是纸胎地塑料壁纸.玻璃纤维基材,遇水无伸缩性,帮裱糊前无需进行润纸.5.3.4.1塑料壁纸遇水膨胀,约5-10min胀足,干后自行收缩,其幅宽方向膨胀率为0.5-1.2%,收缩率为0.2-0.8%.若不考虑这个特征,那么裱糊后地壁纸会出现气泡等质量通病.因此必须先将塑料壁纸在水槽中浸泡2-3min,进行闷水处理,取出后甩掉余水,静置20min或用排笔刷水10min,这样,就会随着水分地蒸发而收缩、绷紧.5.3.4.2复合纸质壁纸由于湿强度较差,裱糊前严禁进行闷水处理.为达到软化壁纸地目地,可在壁纸背面均匀刷胶粘剂,然后胶面对胶面对叠,放置4-8min,即可上墙裱糊.5.3.4.3纺织纤维壁纸不能在水中浸泡,而是先在壁纸背面用湿布稍揩一下再粘贴.壁纸裱糊前,应取一小条壁纸进行试贴,隔日观察接缝效果及纵向,横向收缩情况.5.3.5刷胶、糊纸:应分别在纸上及墙上刷胶,其刷胶宽度应相吻合,墙上刷胶一次不应过宽.糊纸时从墙地阴角开始铺贴第一张,按已画好地垂直线吊直,并从上往下用手铺平,刮板刮实,并用小辊子将上、下阴角处压实.第一张粘好留1—2cm (应拐过阴角约2cm ),然后粘铺第二张,依同法压平、压实,用钢板尺在第一、第二张壁纸搭槎处切割开,将纸撕去,边槎处带胶压实,并及时将挤出地胶液用湿温毛巾擦净,然后用同法将接顶、接踢脚地边切割整齐,并带胶压实.墙面上遇有电门、插销盒时,应在其位置上破纸做为标记.在裱糊时,阳角不允许甩槎接缝,阴角处必须裁纸搭缝,不允许整张纸铺贴,避免产生空鼓与皱折.5.3.6花纸拼接:5.3.6.1纸地拼缝处花形要对接拼搭好.5.3.6.2铺贴前应注意花形及纸地颜色力求一致.5.3.6.3墙与顶壁纸地搭接应根据设计要求而定,一般有挂镜线地房间应以挂镜线为界,无挂镜线地房间则以弹线为准.5.3.6.4花形拼接如出现困难时,错槎应尽量甩到不显眼地阴角处,大面不应出现错槎和花形混乱地现象.5.3.7壁纸修整:糊纸后应认真检查,对墙纸地翘边翘角、起泡、皱折及胶痕未擦净等,应及时处理和修整,使之完善.5.4冬期施工:5.4.1冬期施工应在采暖条件下进行,室内操作温度不应低于5℃.5.4.2做好门窗缝隙地封闭,并设专人负责测温、排湿、换气,严防寒气进入冻坏成品.5.5软包工程施工工艺5.5.1工艺流程:原则上是房间内地地、顶内装修已基本完成,墙面和细木装修底板做完,开始做面层装修时插入软包墙面镶贴装饰和安装工程.基层或底板处理→吊垂直、套方、找规矩、弹线→计算用料、套裁面料→粘贴面料→安装贴脸或装饰边线、刷镶边油漆→修整软包墙面5.5.2操作工艺:基层必须作认真地处理,方法是先将底板拼缝用油腻子嵌平密实、满刮腻子1-2遍,待腻子干燥后用砂纸磨平,粘贴前,在基层表面满刷清油一道.如有填充层,此工序可以简化.5.5.2.2吊直、套方、找规矩、弹线:根据设计图纸要求,把该房间需要软包墙面地装饰尺寸、造型等通过吊直、套方、找规矩、弹线等工序,把实际设计地尺寸与造型落实到实墙面上.5.5.2.3计算用料、套裁填充料和面料:首先根据设计图纸地要求,确定软包墙面地具体做法.一般做法有二种,一是直接铺贴法(此法操作比较简便,但对基层或底板地平整度要求较高)二是预制铺贴镶嵌法,此法有一定地难度,要求必须横平竖直、不得歪斜,尺寸必须准确等.故需要做定位标志以利于对号入座.然后按照设计要求进行用料计算和底材(填充料)、面料套裁工作.要注意同一房间、同一图案与面料必须用同一卷材料和相同部位(含填充料)套裁面料.5.5.2.4粘贴面料:如采取直接铺贴法施工时,应待墙面细木装修基本完成、边框油漆达到交活条件,方可粘贴面料;如果采取预制铺贴镶嵌法,则不受此限制,可事先进行粘贴面料工作.首先按照设计图纸和造型地要求先粘贴填充料(如泡沫塑料、聚苯板或海棉、木条、五合板等),按设计用料(粘结用胶、钉子、木螺丝、电化铝帽头钉、铜丝等)把填充垫层固定在预制铺贴镶嵌底板上,然后把面料按照定位标志找好横竖坐标,上下摆正,首先把上部用木加钉子临时固定,然后把下端和二侧位置找好后,便可按设计要求粘钉面料. 5.5.2.5安装贴脸或装饰边线:根据设计选择和加工好地贴脸或装饰边线,应按设计要求把油漆刷好(达到交活条件),便可把事先预制铺贴镶嵌地装饰板进行安装工作,首先经过试拼达到设计要求和效果后,便可与基层固定和安装贴脸或装饰边线,最后修刷镶边油漆成活.5.5.2.6修整软包墙面:如软包墙面施工安排靠后,其修整软包墙面工作比较简单,如果施工插入较早,由于增加了成品保护膜,则修整工作量较大,例如增加除尘清理、钉粘保护膜地钉眼和胶痕地处理等.5.5.3冬期施工:5.5.3.1冬期施工应在采暖条件下进行,室内操作温度不应低于5℃,要注意防火工作.5.5.3.2做好门窗缝隙地封闭,并设专人负责测温、排湿、换气,严防寒气进入冻坏成品.6应注意地质量问题:6.1面层材料颜色不一:主要是材料质量较差,施工时没有进行试拼和认真地挑选.6.2线角不直、缝格不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工地实际尺寸,以及分段分块弹线不细,拉线不直和吊线校正检查不勤等原因所造成.6.3面层脏、斜视有胶痕:其主要原因是多方面地,一是操作工艺造成;二是操作人员必须有干净地施工场地和施工方法,养成良好习惯;三是要加强成品保护地管理和教育工作;四是竣工前要自上而下地进行全面彻底地清擦.7成品保护:7.1要及时清擦干净残留在饰面面层上地污物,如手印、尘土、水等杂物,宜粘贴保护膜,预防污染、锈蚀.7.2认真贯彻合理施工顺序,少数工种(水、电、通风、设备安装等)应做在前面,防止损坏、污染面层.7.3完活后,易破损部分地棱角处要钉护角加以保护,其他工种操作时不得划伤或污染面层.7.4已完工地部位应设专人看管,遇有危害成品地行为,应立即制止,并严肃处理.8质量验收标准:8.1验批地划分:同一品种地裱糊或软包工程每50间(大面积房间和走廊按施工面积30M2为一间)应划分为一个检验批,不足50间也应划分为一个检验批.8.2查数量应符合下列规定:裱糊工程每个检验批应至少抽查10%,并不得少于3间,不足3间时应全数检查.软包工程每个检验批应至少抽查20%,并不得少于6间,不足6间时应全数检查.8.3裱糊工程8.3.1主控工程8.3.1.1壁纸、墙布地种类、规格、图案、颜色和燃烧性能等级必须符合设计要求及国家现行标准地有关规定.检查方法:观察;检查产品合格证书、进场验收记录和性能检测报告.8.3.1.2裱糊工程基层处理质量应符合本规范地要求.检查方法:观察;手摸检查;检查施工记录.8.3.1.3裱糊后各幅拼接应横平竖直,拼接处花纹、图案应吻合,不离缝,不搭接,不显拼缝.检查方法:观察;拼缝检查距离墙面1.5m处正视.8.3.1.4壁纸、墙布应粘贴牢固,不得有漏贴、补贴、脱层、空鼓和翘边.检查方法:观察;手摸检查.8.3.2一般工程8.3.2.1裱糊后地壁纸、墙布表面应平整,色泽应一致,不得有波纹起伏、气泡、裂缝、皱折及斑污,斜视时应无胶痕.检查方法:观察;手摸检查.8.3.2.2复合压花壁纸地压痕及发泡壁纸地发泡层应无损坏.检查方法:观察.8.3.2.3壁纸、墙布与各种装饰线、设备线盒应交接严密.检查方法:观察.8.3.2.4壁纸、墙布边缘应平直整齐,不得有纸毛、飞刺.检查方法:观察.8.3.2.5壁纸、墙布阴角处搭接应顺直光滑,阳角处应无接缝.检查方法:观察.8.4软包工程验收8.4.1主控工程8.8.1软包面料、内衬材料及边框地材质、颜色、图案、燃烧性能等级和木材地含水率应符合设计要求及国家现行标准地有关规定.检验方法:观察;检查产品合格证书、进场验收记录和性能检测报告.8.8.2软包工程地安装位置及构造做法应符合设计要求.检验方法:观察;尺量检查;检查施工记录.8.8.3软包工程地龙骨、衬板、边框应安装牢固,无翘曲,拼缝应平直.检查方法:观察;手扳检查.8.8.4 单块软包面料不应接缝,四周应绷压严密.检验方法:观察:手摸检查.8.9软包工程验收一般工程8.9.1软包工程表面应平整、洁净,无凹凸不平及皱折;图案应清晰、无色差,整体应协调美观.检验方法:观察8.9.2软包边框应平整、顺直、接缝吻合.其表面涂饰质量应符合本规范地有关规定.检验方法:观察;手摸检查.8.9.3清漆涂饰木制边框地颜色、木纹应协调一致.检验方法:观察.8.9.4软包工程安装地允许偏差和检验方法应符合表7-1地规定.表7-1 软包工程安装地允许偏差和检验方法9安全措施:9.1采用高凳、架梯不允许垫高使用,下脚应绑麻布或垫胶布,并加拉绳,防止滑溜.9.2搭设脚手板,不得放在凳梯地最高一档.板两端搭接长度不少于20cm,不得有探头板.在一块脚手板上不得站两人同时操作.脚手板不允许搭在门窗、暖气片和水暖立管上.9.3在超高地墙面裱糊时,逐层架木要牢固,并设护身栏等.9.4在架子上操作,思想要集中,不得嘻笑打闹,以防意外事故发生.9.5用刀裁割壁纸、墙面时,注意操作,防止裁刀伤手.9.6操作人员要认真领会安全技术交底,在岗时间,处处注意安全.。

单元8--裱糊与软包工程


1)混凝土及抹灰基层处理
裱糊壁纸的基层是混凝土面、抹灰面 (如水泥砂浆、水泥混 合砂浆;石灰砂浆等),要满刮腻子一遍打磨砂纸。但有的棍 凝土面、抹灰面有气孔、麻点、凸凹不平时,为了保证质量, 应增加满刮腻子和磨砂纸遍数。刮腻子时,将混凝土或抹灰 面清扫干净,使用胶皮刮板满刮一遍。刮时要有规律,要一 板排一板,两板中间顺一板。既要刮严,又不得有明显接搓 和凸痕。做到凸处薄刮,凹处厚刮,大面积找平。待腻子干 固后,打磨砂纸并扫净。需要增加满刮腻子遍数的基层表面, 应先将表面裂缝及凹面部分刮平,然后打磨砂纸、扫净,再 满刮一遍后打磨砂纸,处理好的底层应该平整光滑,阴阳角 线通畅、顺直,无裂痕、崩角,无砂眼麻点。
2)墙面:首先应将房间四角的阴阳角通过吊垂直、套方、找规 矩,并确定从哪个阴角开始按照壁纸的尺寸进行分块弹线控 制 (习惯做法是进门左阴角处开始铺贴第一张),有挂镜线的 按挂镜线弹线,没有挂镜线的按设计要求弹线控制。
3)具体操作方法如下:
按壁纸的标准宽度找规矩,每个墙面的第一条纸都要弹线找 垂直,第一条线距墙阴角约15cm处,作为裱糊时的准线。
金属壁纸的胶液应是专用的壁纸粉胶。刷胶时,准备一卷末 开封的发泡壁纸或长度大于壁纸宽的圆筒,一边在裁剪好的 金属壁纸背面刷胶,一边将刷过胶的部分向上卷在发泡壁纸 卷上。
墙面裱贴
袜贴壁纸时,首先要垂直,后对花纹拼缝,再用刮板用力抹 压平整。原则是先垂直面后水平面,先细部后大面。贴垂直 面时先上后下,贴水平面时先高后低。
单元三 墙面工程
课题五 裱糊工程
3)裁割下料 根据弹线找规矩的实际尺寸,
在裁割时,要根据材料的规格及 裱糊面的尺寸统筹规划。
并按裱糊顺序进行分幅编号。 认清哪一头是上端。裁墙纸时, 可在朝上的一头背面出2030mm的修剪余量 。

墙纸裱糊工程施工方案

墙纸裱糊工程施工方案一.施工程序:基层处理一画线一裁纸一刷胶一纸上墙T对缝一赶大面一整理纸缝一擦净胶面。

二.操作要点(1)画垂线:施工时,待基层底胶干燥后画垂直线。

起线位置从墙的阴角开始,以小于壁纸1〜2cm为宜。

(2)裁纸:这道工序很重要,直接影响墙面裱糊质量。

a注意花纹的上下方向,每条纸上端根据印花对应,在花纹循环的同一部位裁,并应我成方角。

长度根据墙断高度而定。

b比较每条纸的颜色,如有微小差别,应领以分类,分别安排在不同的墙面上。

c裁纸时,主要墙面花纹应对称完整,一个墙面剩下不足一幅壁纸宽的窄条时.窄条应贴在较暗的阴角处。

(3)刷胶:在墙面和壁纸背面同时刷胶。

a壁纸背面刷胶时,纸上不应有明胶,多余的胶应用干燥棉丝擦去。

b刷胶不宜太厚,应均匀一致,纸背刷胶后,胶面与胶面应对叠,以避免胶干得太快,也便于上墙。

(4)裱糊:是壁纸被糊工程中最主要的工序,直接决定墙面质量的好坏。

a根据阴角搭缝的里外关系,决定先做哪一片墙面。

贴每一片墙的第一条壁纸前,要先在墙上吊一条垂直线,弹上粉线后用铅笔在粉线上描一条直线b裱糊应先从一侧由上而下开始,上端不留余量,对花接缝到底。

要求缝严,用手或棉丝将接缝处IOCm压一下相对固定。

c由对缝一边开始,上下同时用干净胶刷(不用橡胶馄)从纸幅中间向上、下划动,不能从上下端向中间赶,压迫壁纸贴在墙上,不留气泡。

d检查接缝时,检查有招缝或离缝的地方,并适当加以调整后,用棉丝压实,不能有〃张嘴〃现象(不能用木馄或铜馄压缝\e溢出纸边的胶液和在纸面上的胶液,要随时用湿棉丝擦洗、清理,保持纸面洁净。

f阴角不对缝,采用搭缝做法.阴角搭缝做法是:先裱糊压在里面的一幅纸,阴角处转过0.5cm左右。

g阳角处不甩缝。

包角要严实,没有空鼓、气泡,注意花纹和阳角的直线关系。

h壁纸上端应在挂镜线下沿,下端收头在踢脚板上沿。

踢脚板处多余部分,应先贴上,用剪刀顺踢脚板上沿划一折线,才罐纸下端揭起,用剪刀将多余部分剪去,再将壁纸贴回并压实。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 墙面软包裱糊和壁纸工程施工工艺做法1.1墙面裱糊壁纸施工方案及技术措施(1)施工准备1)材料壁纸塑料壁纸:以纸为底层,聚氯乙烯塑料为面层,经过复合、印花、压花等工序而制成。

玻璃纤维贴墙布:是中碱性玻璃布,表面涂有耐磨树脂,印有彩色图案而成,室内使用不变色,不老化,防火,防潮性能好。

无纺贴墙布:采用棉、麻天然纤维或涤晴等合成纤维,经过无纺成型,上树脂,印制彩色花纹而成。

2)主要工具裁纸工作台、壁纸刀、小辊、毛刷、铁制水平尺、油工刮板。

3)作业条件墙面抹灰完成,且经过干燥,含水率不高于8%。

门窗油漆已完成。

水电及设备,顶墙上预留埋已完。

墙面清扫干净,如有凹凸不平,缺棱掉角或局部面层损坏者,提前修补好且已干燥,预制混凝土表面提前刮石膏腻子找平。

如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳。

将突出墙面的设备部件等卸下收好,待粘贴完后将其重新装好复原。

易透底的薄型壁纸,粘贴前应先涂刷乳胶漆一道,使其颜色一致。

对施工人员进行技术交底时,应强调技术措施和质量要求。

大面积施工前应先做样板间,经鉴定符合要求后方可组织施工。

(2)操作工艺基层处理→计算用料、弹线→墙面壁纸的粘贴1)基层处理混凝土墙面根据原基层质量好坏,在清扫净的墙面上满刮1~2道石膏腻子,干后并用砂纸磨平、磨光;若为抹灰墙面,可满刮大白腻子1~2遍找平、磨光,且不可磨破灰皮;石膏板墙用嵌缝腻子将缝堵严,粘贴玻璃网格布或丝绸条、绢条等,然后局部刮腻子补平。

2)计算用料、弹线提前计算好顶、墙粘贴壁纸的张数及长度,并弹好第一张顶、墙面壁纸铺贴的位置线。

3)墙面壁纸的粘贴墙面基层处理按1)的要求进行,刷胶前应先检查其腻子是否坚实牢固,无起皮和裂缝后方可刷胶裱糊;否则应先将酥皮、开裂刮去,重新补腻子,干后磨平。

裁纸:按已量好的墙体高度放大2~3cm按其尺寸裁纸,一般应在案子上裁割,将裁好的纸用湿温毛巾擦后,摺好待用。

刷胶糊纸:应分别在纸上及墙上刷胶,其刷胶宽度应相吻合,墙上刷胶一次不应过宽。

糊纸时从墙面阴角开始铺贴第一张,按已画好垂直线吊直,并从上往下用手铺平,刮板刮实,并用小辊子将上、下阴角处压实。

第一张粘好留1~2cm,然后粘铺第二张,依同法压平、压实,与第一张搭槎1~2cm,要自上而下对缝,拼花端正,用刮板刮平钢板尺在第一第二张搭槎处切割开,将纸边撕去,边槎处带压实,并及时将挤出的胶液用湿温毛巾擦净,然后用同法将接顶。

接踢脚的边切割整齐并带胶压实。

墙面上遇有电门、插销盒时,应在其位置上破纸做为标记。

在裱糊时,阳角不允许甩槎接缝,阴角处必须裁纸搭缝,不允许整张纸铺贴,避免产生空鼓。

花纸拼接纸的拼缝处花形要对接拼搭好。

铺贴时应注意花形用纸的颜色力求一致。

墙与壁纸的搭接应根据设计要求而定。

一般有挂镜线的房间应以挂镜线为界,无挂镜线的房间以弹线为准。

花形拼接如出现困难,错槎应尽量甩到不显眼的阴角处,大面不应出现错槎和花形混乱的现象。

修整:糊纸后应认真检查,对墙纸的翘边翘角,气泡,皱折及胶痕擦等应及时处理和修整,使之完善。

(3)质量标准1)主控项目壁纸、墙布的种类、规格、图案、颜色、燃烧性能等级和有害物质限量必须符合设计要求及国家现行标准的有关规定。

检验方法:观察,检查产品合格证书、进场验收记录和性能检测报告。

裱糊工程基层处理应符合《建筑装饰装修工程施工质量验收规范》的要求。

检验方法:观察;手摸检查;检查施工记录。

裱糊后各幅拼接应横平竖直,拼接处花纹、图案应吻合,不离缝,不搭接,不显拼缝。

检验方法:观察,拼缝检查距离墙面1.5m处正视。

壁纸、墙布应粘贴牢固,不得有漏贴、补贴、脱层、空鼓和翘边。

检验方法:观察,手摸检查。

2)一般项目裱糊后的壁纸、墙布表面应平整,色泽应一致,不得有波纹起伏、气泡、裂缝、皱折及斑污,斜视时应无胶痕检验方法:观察;手摸检查复合压花壁纸的压痕及发泡壁纸的发泡层应无损坏。

检验方法:观察壁纸、墙布与各种装饰线、设备线盒应交接严密。

检验方法:观察壁纸、墙布边缘应平直整齐,不得有纸毛、飞刺。

检验方法:观察壁纸、墙布阴角处搭接应顺光,阳角处应无接缝。

检验方法:观察(4)成品保护墙纸裱糊完的房间应及时清理干净,不准做料房或休息室,避免污染和损坏。

在整个裱糊的施工过程中,严禁非操作人员随意触摸墙纸。

电气和其他设备等在进行安装时,应注意保护墙纸,防止污染和损坏。

铺贴壁纸时,必须严格按照规程施工,施工操作时要做到干净利落,边缝要切割整齐,胶痕必须及时清擦干净。

严禁在已裱糊好壁纸的顶、墙上剔眼打洞。

若纯属设计变更,也应采取相应的措施,施工时要小心保护,施工后要及时认真修复,以保证壁纸的完整。

次修补油、浆活及磨石二次清理打蜡时,注意做好壁纸的保护,防止污染、碰撞与损坏。

(5)应注意的质量问题边缘翘起:主要是接缝处胶刷的少,或局部没刷胶,或边缝没压实,干后出现翘边、翘缝等现象。

发现后应及时刷胶辊压修补好。

上、下端缺纸:主要是裁纸时尺寸未量好,或切割时本压住钢板尺而走刀将纸裁小。

施工操作时一定要认真细心。

墙面不洁净,斜视有胶痕:主要是没及时用湿温毛巾将胶痕擦净,或更清擦但不彻底又不认真,或由于其他工序造成面纸污染等。

壁纸表面不平,斜视有疙瘩:主要是基层墙面清理不彻底,或虽清理但没认真清扫,因此基层表面仍有积尘、腻子包、水泥斑痕、小砂粒、胶浆疙瘩等,故粘贴壁纸后会出现小疙瘩;或由于抹灰砂浆中含有未熟化的生石灰颗粒,也会将壁纸拱起小包。

处理时应将壁纸切开取出污物,再重新刷胶粘贴好。

壁纸有泡:主要是基层含水率大,抹灰层未干就铺贴壁纸,由于灰层被封闭,多余水分出不来,气化就将壁纸拱起成泡。

处理时可用注射器将泡刺破并注入胶液,用辊压实。

阴阳角壁纸空鼓、阴角处有断裂:阳角处的粘贴大都采用整张纸,它要照顾到两个面、一个角,都要尺寸到位、表面平整、粘贴牢固,是有一定的难度,阴角比阳角稍好一点,但与抹灰基层质量有直接关系,主要是胶不漏刷,赶压到位,是可以防止空鼓的。

要防止阴角断裂,关键是阴角壁纸接槎时必须超过阴角1~2cm,实际阴角处已形成了附加层,这样就不会由于时间长、壁纸收缩,而造成阴角处壁纸断裂。

面层颜色不一,花形深浅不一:主要是壁纸质量差,施工时没有认真挑选。

窗台板上下等处铺贴毛糙,拼花不好,污染严重;主要是操作不认真。

应加强工作责任心,要高标准、严要求,严格按规程认真施工。

对湿度较大房间和经常潮湿的墙体应采用防水性的壁纸及胶粘剂,有酸性腐蚀的房间应采用防酸壁纸及胶粘剂。

对于玻璃纤维布及无纺贴墙布,糊纸前不应浸泡,只用湿温毛巾涂擦后把起备用即可。

1.2柔性软膜天花工程施工方案及技术措施(1)施工准备1)软膜天花进场前保证场地通电,场地无建筑垃圾。

2)天花底部处理符合软膜天花安装条件,如龙骨骨架的安装等等;做到清洁干净。

3)所有灯光、灯具的安装必须按我方提出的要求尺寸做好灯架,布置好线路并保证全部灯具线路通电明亮,安装软膜前如发现有灯具不亮通知后要及时调整更换。

暗藏灯内部应涂白,以达到更好的效果。

4)空调、消防管道等必须预先布置安装,调试好无问题。

风口、喷淋头、烟感器等安装完毕,应符合我方要求。

5)软膜天花安装完工后,如油漆工需修复石膏板天花应不要触碰软膜天花。

(2)软膜天花的安装步骤1)根据图纸设计要求,在需要安装软膜天花的水平高度位置四周围固定一圈4X4Cm支撑龙骨(可以是木方或方钢管)。

附注:有些地方面积比较大时要求分块安装,以达到良好效果.这样就需要中间位置加一根木方条子。

这是根据实际情况再实际处理.当所有需要木方条子固定好之后,然后在支撑龙骨的底面固定安装软膜天花的铝合金龙骨。

2)当所有的安装软膜天花的铝合金龙骨固定好以后,再安装软膜。

先把软膜打开用创美时专用的加热风炮充分加热均匀,然后用创美时专用的插刀把软膜张紧插到铝合金龙骨上,最后把四周多出的软膜修剪完整即可。

安装完毕后,用干净毛巾把软膜天花清洁干净。

(3)安装细则先到工地现场看是否有条件安装龙骨:即看现场墙身是否完成,木工部分加工是否合格,需要抹灰部分先完成。

特别注意木工部分必须按照我们所提出的要求来做,灯、风口等开孔尺寸要提前加工好。

现场条件许可方进场施工,首先要按图纸设计要求的木工做好部分进行固定铝合金龙骨龙骨,注意角位一定要直角平整光滑,驳接要平、密。

注意灯架、风口、光管盘要与周边的龙骨水平,并且要求牢固平稳不能摇摆方可。

烟感、吸顶灯,先定位再做一个木底架,木底架底面要打磨光滑,并注意水平高度,太低就容易凸现底架的痕迹。

安装天花之前,认真检查龙骨接头是否牢固和光滑,喷淋头要粘上白胶带,风口要处理好。

安装天花时要先从中间往两边固定,同时注意两边尺寸,注意焊接缝要直最后做角位,注意要平整光滑。

四周做好后把多出的天花修剪去除。

达到完美的收边效果。

开灯孔:在灯孔的位置上做好记号,把PVC灯圈小心准确地粘在软膜的底面,待牢固后把多出的天花去除即可。

开风口、光管盘口:找到风口光管盘口的位置,跟做四周一样,把软膜安装到铝合金龙骨上,注意角位要平整。

做好后把多出的天花切除即可。

最后用干净毛巾清洁软膜天花表面。

1.3墙面软包施工方案及技术措施(1)施工准备1)材料要求软包墙面木框、龙骨、底板、面板等木材的树种、规格、等级、含水率和防腐处理,必须符合设计图纸要求和《木结构工程施工及验收规范》(GB50206-2002)的规定。

软包面料及其它填充材料必须符合设计要求,并应符合建筑内装修设计防火的有关规定。

龙骨料一般用红白松烘干料,含水率不大于12%,厚度应根据设计要求,不得有腐朽、节疤、劈裂、扭曲等疵病,并预先经防腐处理。

面板一般采用胶合板(五合板),厚度不小于3mm,颜色、花纹要尽量相似,用原木板材作面板时,一般采用烘干的红白松、椴木和水曲柳等硬杂木,含水率不大于12%。

其厚度不小于20mm,且要求纹理顺直、颜色均匀、花纹近似,不得有节疤。

扭曲、裂缝、变色等疵病。

外饰面用的压条、分格框料和木贴脸等面料,一般采用工厂加工的半成品烘干料,含水率不大于12%,厚度应根据设计要求且外观没毛病的好料;并预先经过防腐处理。

本工程为樱桃木条收边辅料有防潮纸或油毡、乳胶、钉子(钉子长应为面层厚的2~2.5倍)、木螺丝、木砂纸、氟化钠(纯度应在75%以上,不含游离氟化氢,它的粘度应能通过120号筛)或石油沥青(一般采用10号、30号建筑石油沥青)等。

如设计采取轻质隔墙做法时,其基层、面层和其它填充材料必须符合设计要求和配套使用。

罩面材料和做法必须符合设计图纸要求,并符合建筑内装修设计防火的有关规定。

2)主要机具木工工作台,电锯,电刨,冲击钻,手枪钻,切、裁织物布、革工作台,钢板尺(1m长),裁织革刀,毛巾,塑料水桶,塑料脸盆,油工刮板,小辊,开刀,毛刷,排笔,擦布或棉丝,砂纸,长卷尺,盒尺,锤子,各种形状的木工凿子,线锯,铝制水平尺,方尺,多用刀,弹线用的粉线包,墨斗,小白线,笤帚,托线板,线坠,红铅笔,工具袋等。
