消火栓系统管道安装方法1、施工前准备1.1 现场施工人员必须熟悉图纸及相应文件和执行规范,做好施工前的技术交底。

1.2 施工进场材料和大型设备应会同业主、监理、供应商和我方材料员、施工员、质检员共同验收,合格后方可进场使用,对大型设备应做好详细开箱记录,并由业主或监理认可签字。

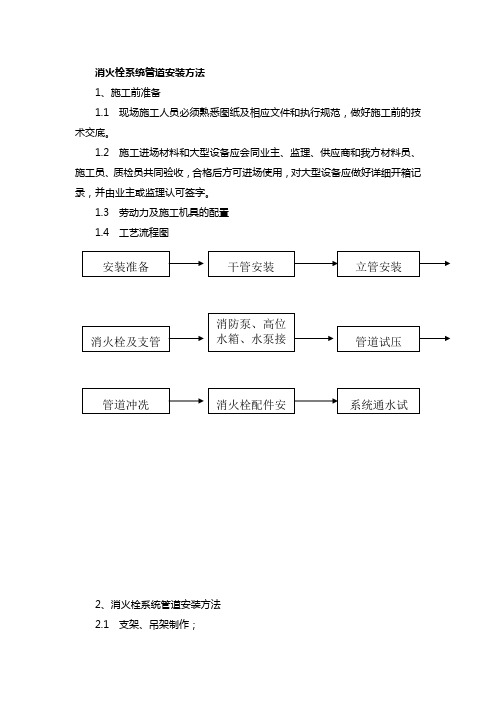

1.3 劳动力及施工机具的配置1.4 工艺流程图2、消火栓系统管道安装方法2.1 支架、吊架制作;安装准备 干管安装 立管安装消火栓及支管消防泵、高位水箱、水泵接合器安装 管道试压管道冲冼 消火栓配件安系统通水试1)支架、吊架材料一般用Q235普通碳钢制作;2)支架、吊架制作应遵守的规定:(1)支架、吊架的型式、材质、加工尺寸、精度及焊接应符合设计要求。

(2)支架底板应平整、支、吊架的工作面应平整。

(3)支、吊架焊缝应进行外观检查,不得有漏、点焊、裂纹咬肉等缺陷。

焊接变形应予矫正。

(4)制作合格的支吊架,应进行防腐处理,妥善保管。

合金钢支吊架应有材质标记。

2.2 支吊架安装确定支吊架间距时,应考虑管子管件内介质及保温材料的重量对管子形成的应力和应变,不得超过允许范围。

支、吊架最大允许间距主要是由所承受的垂直方向荷载平决定。

当设计无和要求时,其最大间距见表:水平钢管支、吊架间距3、坡度、标高的确定支吊架的坡度、标高必须符合设计要求,坡度应根据两点间的距离的大小,算出两点间的高差,然后在两点拉一直线,按照支架的间距,在墙上画出每个支架的位置。

4、支、吊架固定和调整管道安装时,应及时进行支、吊架的固定和调整工作。

支吊架位置应正确,安装要平整牢固。

管子与支架接触良好,一般不得有间隙。

5、支、吊架的安装5.1 预埋钢板焊接支架钢筋混凝土构件上的管道支架,可在预制或现浇钢混凝土时,在各支架的位置预埋钢板后将支架横梁焊接在预埋的钢板上。

焊接时,要把焊接处污物除去焊接牢固。

5.2 直接埋入预留洞槽内的管道支架支架埋在墙内深度应按设计要求而定,一般不小于是120mm,洞口不宜过大。

消火栓系统安装施工方法

消火栓系统安装施工方法

消火栓系统安装施工方法消火栓系统安装施工方法提要:启动消防稳压泵,检查屋顶试验消火栓水压力及低层消火栓口压力,如果消火栓出口处静水压超过时,应设减压阀减压消火栓系统安装施工方法(一)工艺流程室内消火栓系统安装工艺流程:施工准备→干管安装→支管安装→箱体稳固→附件安装→管道试压、冲洗→系统调试(二)干管安装消火栓系统的管道,工作压力≤时,采用热镀锌钢管;工作压力>时,采用热镀锌无缝钢管。

DN100及以下采用丝扣连接,DN100以上采用沟槽式连接。

干管安装要求与自动喷淋管道安装要求相同。

在立管安装时,立管底部的支吊架要牢固,防止立管下坠。

在消火栓管道的安装中,除按设计要求安装外,还应注意标明各种控制阀门实际的安装位置,并在施工图中标明,以免在意外时无法及时关闭阀门,同时阀门应有明显的标志和状态显示。

(三)支管的安装消火栓支管要以栓阀的坐标、标高定位甩口,消火栓支管采用丝接。

(四)箱体安装消火栓箱是消火栓系统中最直接的设备,是进行灭火时的主要工具,其内部主要有消火栓、水枪、水龙带。

在有的消火栓箱内还设有消防水喉设备。

消火栓箱安装有两种形式,一种是暗装,即箱体埋入墙中,立、支管均暗藏在竖井或吊顶中。

一种是明装,即箱体立于地面或挂在墙上,立、支管为明管敷设。

1.暗装消火栓箱体安装(1)根据箱体尺寸及设计安装位置,检查预留孔洞位置及尺寸。

(2)将箱体固定在预留孔洞内,用水平尺找平、找正。

(3)箱体外表面距毛墙面应保留土建装饰厚度,使箱体外表面与装饰完的墙面相平。

(4)箱体下部用砖填实,其他与墙相接,各面用水泥砂浆填实。

2.明装消火栓箱体安装:明装消火栓箱有挂式和立式两种。

挂式消火栓箱主要为单栓式,立式消火栓箱主要为双栓式。

(1)挂式消火栓箱安装a.根据箱体结构,确定消火栓在箱体中的安装位置,要求消火栓阀门中心距地面。

b.根据消火栓在物体中的位置,确定出箱体安装高度及位置,并在墙上划出标志线。

c.将消火栓箱用膨胀螺栓固定在墙上。

消火栓系统安装施工方案及工艺方法

消火栓系统安装施工方案及工艺方法

消火栓系统安装施工方案及工艺方法一、材料、设备要求1、各种钢材、管材、管件及附件等在进场后安装前应认真检查、检验,必需符合国家有关标准、部颁标准或消防监视部门的规定和要求,并有产品出厂质量证明书或产品合格证。

2、各种管材管壁厚度应符合设计要求,管材平直、镀锌层均匀,无锈蚀、无飞刺。

各种连接收件不得有砂眼、裂纹、偏扣、乱扣、丝扣不全、角度不准等现象。

3、各种阀门的外观要法规无损伤、阀体严密性好,阀杆不得弯曲,安装前应按设计或施工标准要求进展严密性试验。

4、石棉橡胶垫、油麻、线麻、生料带、电焊条、防腐涂料等质量都必需符合设计及标准要求。

5、设备及附件的规格、型号、尺寸、质量必需符合设计要求。

产品说明书、合格证等质量文件齐全。

二、主要机具1、机具:套丝机、砂轮锯、弯管机、砂轮机、电焊机、台钻、电锤、电钻、电动试压泵等。

2、工具:套丝板、圆丝板、管子钳、链条钳、硬板手、活板手、手锯、手锤、大锤、錾子、螺丝板、压力案、压力钳、改锤、气焊工具等。

3、量具:水平尺、钢卷尺、线坠、焊口检测器、卡尺、小线等。

三、作业条件1、主体构造已完成;2、管道安装所需要的要的基准线〔+0.5m 或+1.0m 水平掌握线〕已明确;3、水泵等设备安装的室内地面已完工,水泵及其他设备的混凝土根底强度应到达 75%以上,尺寸、位置和标高符合设计要求;4、水池及水箱具备管道安装条件;5、预埋件及预留孔洞的位置、尺寸、数量符合设计要求;6、现场的水、电、气源及场地满足施工要求。

四、工艺流程管道定位、放线→支架、吊架制作安装→干管安装→管道分区、分系统强度试验→消防设备安装→系统强度试验→管道冲洗→消火栓箱安装→系统通水调试五、安装施工方法1、安装预备(1)认真生疏本工程施工图纸、施工方案、技术及安全交底的具体措施。

(2)核对有关专业图纸,查看各种管道的坐标、标高是否有穿插或排列位置不当,准时与有关人员争论解决、办理变更手续。

(3)合理安排施工挨次,避开工种穿插作业干扰,影响施工。

消火栓系统施工方案及技术措施

消火栓系统施工方案及技术措施

消火栓系统施工方案及技术措施消火栓系统是城市建设中必不可少的消防设施之一,其施工质量直接关系到日后消防安全的效果。

在消火栓系统的施工过程中,必须严格按照规范要求执行,采取科学的施工方案和有效的技术措施,确保系统的可靠性和稳定性。

本文将介绍消火栓系统的施工方案及技术措施。

一、消火栓系统施工方案1. 施工前准备工作在进行消火栓系统的施工前,必须进行严格的施工前准备工作,包括但不限于:•梳理设计方案,确保符合工程要求;•编制施工计划,合理安排工程进度;•开展施工前的技术交底,确保施工人员熟悉施工内容和要求;•准备所需的施工设备和材料,确保施工顺利进行。

2. 施工过程2.1 管道铺设消火栓系统的管道铺设是整个施工过程中的关键环节。

管道的材质应选择耐腐蚀、耐高温的材料,保证系统的持久稳定。

在铺设管道时,应注意以下几点:•保证管道的安全性和密封性;•确保管道的连接牢固,无渗漏;•严格按照设计要求和施工图纸进行施工。

2.2 设备安装消火栓系统的设备安装包括泵、阀门等设备的安装工作。

在设备安装过程中,应注意以下几点:•确保设备的质量达标,符合国家标准;•按照安装说明书和要求进行安装,避免设备损坏;•进行设备调试,确保设备运行正常。

3. 施工验收消火栓系统施工完成后,必须进行严格的施工验收。

验收内容包括但不限于:•对管道系统进行水压测试,检查是否存在渗漏;•对设备运行进行检查,确保设备正常运转;•检查系统的防腐蚀措施是否到位。

二、技术措施1. 规范化施工消火栓系统的施工必须按照国家标准和规范进行,严格执行相关技术要求,保证施工质量。

2. 安全防护在施工过程中,必须建立健全的安全管理制度,加强对施工现场的安全防护,确保施工人员的人身安全和设备完好。

3. 环境保护在施工过程中,应加强对环境的保护,避免污染水源、土壤等环境,做好施工现场的环境整治工作。

结语消火栓系统的施工是一项严谨细致的工作,需要施工人员严格执行相关规范要求,采取科学合理的施工方案和技术措施,确保系统的质量和安全性。

消火栓系统的施工方案

消火栓系统的施工方案

消火栓系统的施工方案1. 引言消火栓是城市建筑物防火系统的重要组成部分,可以提供稳定可靠的水源,用于灭火和应急救援。

本文将介绍消火栓系统的施工方案,包括施工前的准备工作、施工流程和注意事项。

2. 施工前的准备工作在开始施工前,需要进行以下准备工作:2.1 施工图纸的准备施工图纸是施工的依据,需包含消火栓的布置图、管道图和接口图等。

施工前需仔细审核图纸,确保其准确性和完整性。

2.2 材料和设备的准备根据施工图纸,准备所需的材料和设备,包括消火栓、管道、接头、阀门、水泵等。

确保材料和设备的质量和数量符合要求。

2.3 施工人员的培训和准备施工人员需要经过专业培训,掌握消火栓系统的施工要求和操作技巧。

同时需确保施工人员具备必要的工作装备和安全防护用品。

3. 施工流程3.1 安装消火栓按照施工图纸的要求,在建筑物内外合适的位置安装消火栓。

确保消火栓与其他设施的匹配性,且易于操作和维护。

3.2 安装管道系统根据施工图纸,在消火栓与水源之间布置管道系统,包括主管道、分支管道和支管。

管道应采用耐寒、耐腐蚀的材料,并按规范进行安装和固定,避免漏水和松动。

3.3 连接接头和阀门在管道系统的合适位置安装接头和阀门,以便连接消火栓和管道系统。

确保接头和阀门的连接牢固,防止漏水和故障。

3.4 安装水泵和相关设备在水源附近设置水泵和相关设备,以提供稳定的水源供给。

水泵应安装在易于操作和维护的位置,并保持清洁和畅通。

3.5 进行系统测试完成消火栓系统的安装后,进行系统测试,包括压力测试和流量测试。

确保系统的正常运行和水源的稳定供给。

4. 注意事项4.1 安全防护在施工过程中,需加强安全防护措施,包括佩戴安全帽、安全鞋和手套,遵守工作规程,防止事故的发生。

4.2 施工质量控制施工人员需按照规范进行施工,保证施工质量。

在施工过程中,需加强质量检查和监督,确保工程的合格性。

4.3 现场整洁施工现场需保持整洁,杂物和垃圾应及时清理。

消火栓系统演示课件

消火栓系统演示课件

配套器材使用方法
消防水带
连接消火栓与喷嘴的重要器材 ,使用时需确保水带无损坏、 接口紧固。
消防扳手
用于开启或关闭消火栓阀门, 使用时需保持扳手干燥、无油 污。
消防喷嘴
根据火源类型选择合适的喷嘴 ,使用时需对准火源、保持距 离。
设备检查与维护保养
定期检查
定期对消火栓系统进行检查,包 括设备外观、阀门灵活性、接口 紧固情况等。
100%
地下车库火灾
模拟地下车库车辆起火,测试消 火栓系统在有限空间内的灭火效 果。
80%
商场火灾
模拟大型商场内部起火,检验消 火栓系统在复杂环境中的应对能 力。
团队协作配合演练
01
02
03
消防队员分工
明确消防队员在火灾现场 的职责分工,如操作消火 栓、铺设水带等。
协同作战策略
制定协同作战策略,确保 各消防队员在紧急情况下 能够迅速响应并相互配合 。
消火栓系统演示课件

CONTENCT

• 消火栓系统概述 • 消火栓设备介绍 • 消火栓系统操作演示 • 实战演练与案例分析 • 总结回顾与展望未来
01
消火栓系统概述
定义与作用
定义
消火栓系统是一种固定式消防设施,用于提供灭火水源,由消防 给水管道、消火栓、消防水枪和消防水带等组成。
作用
在火灾发生时,消火栓系统可以快速提供大量水源,协助消防人 员扑灭火源,防止火势蔓延,保护人员和财产安全。
01
02
03
04
消火栓系统的组成
包括水源、进水管、阀门、消 火栓箱、出水管、喷嘴等。
消火栓系统的分类
室内消火栓系统和室外消火栓 系统。
消火栓系统的使用方法

室内消火栓系统安装流程

室内消火栓系统安装流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!室内消火栓系统安装流程。

1. 设计与审核。

根据建筑物用途、规模和防火等级等因素,设计消火栓系统。

室内消防栓系统安装施工工艺指南

室内消防栓系统安装施工工艺指南前言本指南主要介绍室内消防栓系统的安装施工工艺,以帮助施工团队高效、规范地进行工作。

工艺流程1. 施工前准备- 根据施工图纸,确定消防栓的安装位置和铺设路径,并计算消防栓安装的数量。

- 仔细查看设备规格书和安装说明书,确保所选设备满足要求。

- 购买所需的施工材料和器具,保证品质达标。

2. 布线安装- 将消防栓安装位置与配管线路间隔按照设计要求划分,确定好合适的接头长度。

- 清理管道和连接管道的管口,确保没有杂物和污垢。

- 进行管道铺设和安装,注意管道的水平、垂直和斜率。

同时,安装加强件和支架来增加管道的稳定性。

3. 安装消火栓设备- 安装消火栓、水枪、接头等设备,注意设备的配合和连通性。

- 检查消火栓的启闭是否灵活、密封是否良好。

- 对水枪、接头等管道附件进行紧固,确保不会出现滑动和漏水等情况。

4. 系统调试- 将消防栓系统与供水管道连接,调试消火栓的出水情况、水压和水流量等参数。

- 测试消防栓系统的正常工作状态,并且检查系统中有无泄漏和松动现象。

- 根据调试结果,进行必要的调整、更换和检修。

5. 安全保障- 安装消防栓后,应及时进行安全演练,提高员工的安全意识,保障人身安全。

- 对消防栓的每项技术参数、安全保障措施等内容进行详细记录,并建立台账,定期检查,以保障设备的正常运行。

结论室内消防栓系统是保障日常生产和人身安全的重要设备,其安装和施工必须按照标准进行,确保设备的正常运行和人员安全。

本指南的内容,仅供参考,具体施工中还需根据实际情况进行调整和完善。

消火栓系统安装施工方法

消火栓系统安装施工方法一、施工准备1.组织施工队伍:根据工程规模和进度计划,组织专业消防工程的施工队伍,并安排合适的队员。

2.准备施工材料:根据设计方案和相关标准,准备消火栓、黄铜管件、金属软管、强度试验泵等施工材料。

3.制定施工计划:根据设计方案,制定施工计划,并按照施工进度安排采购、安装等工作。

二、施工过程1.选址布局:根据设计方案,选取合适的消火栓位置,并进行标识,确保施工的准确性。

2.固定基础:根据设计方案,挖掘消火栓基础坑,将消火栓灌注并固定在地下,确保其稳固性和牢固性。

3.管道安装:根据设计方案,安装消火栓相关的管道系统,包括主干管道、分支管道、截止阀和控制阀等。

4.泵站设备安装:根据设计方案,安装消火栓系统所需的配套泵站设备,包括水泵、水箱、控制阀等。

5.排水系统安装:根据设计方案,安装消火栓系统的排水系统,包括排水管道、排水井和阀门等。

6.连接管路:根据设计方案,将各个消火栓之间的管路连接起来,确保系统的连贯性。

7.强度试验:在施工完毕后,进行消火栓系统的强度试验,确保系统的正常运行和泄漏防止。

8.防腐处理:对于管道和其他金属材料,进行防腐处理,增加其使用寿命和耐腐蚀性。

9.通水试验:强度试验合格后,进行通水试验,测试系统的稳定性和正常工作情况。

三、验收与维护1.验收:施工完毕后,进行消火栓系统的验收工作,确保系统符合相关标准和设计要求。

2.培训:对使用人员进行消火栓系统的使用操作培训,使其能够熟练掌握系统的使用方法和注意事项。

3.维护:定期进行消火栓系统的维护保养工作,包括检查管道的漏损情况、保证截止阀和控制阀的灵活性等。

消火栓系统安装施工是一项复杂而又重要的工程,需要专业施工队伍和严格按照设计方案进行实施。

通过正确的安装施工方法,可以确保消火栓系统的正常工作和可靠性,为灭火工作提供必要的保障。

同时,在验收和维护期间,定期检查消火栓系统的运行情况,加强日常维护工作,确保其长期的有效运行。

消火栓系统安装方案

消火栓系统安装方案
室内消火栓管网安装方式为螺纹连接连接。

(1)防锈防腐
支架用角钢制作,角钢用钢丝刷进行除锈,要求表面无污物,后刷防锈漆防护,地埋管道用玻璃丝布和防腐漆按〃三油二布〃做好防腐。

(2)埋地管道的安装
按图示位置,挖好地沟,用做好防腐的管道焊接安装,焊口经检查无毛刺,砂眼,试验合格后,焊口处再按〃三油二布〃法做好防腐,回填实。

(3)主管安装
每层留出0、5-Im高度,待土建做好地面继续往上层安装,注意套管离地
高5cm。

管道焊接时应使用和切口及坡口质量符合下列要求:表面应平整,不得有裂纹,并应清除毛刺,凹凸缩口,焊渣及氧化物等,焊好的主管垂直度偏差应符合验收规范。

整个消火栓系统完成后,应重新将管道刷银粉漆两遍保护,待银粉漆干后,用大红漆做红色环道为消防标记。

(4)管道试压
将整个系统封闭,注水打压,使压力升至L4Mpa时,观察各焊口,丝接部位。

无渗漏水现象,稳压1小时后,压力降不超过0、05Mpa为合格。

(5)设备安装
首先保证消火栓口中心离地为LIm,置于消防箱中间孔处,消火栓箱外表应清洁,垂直偏差,水平偏差符合验收规范,消火栓箱上做好永久性标
志。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

消火栓系统安装

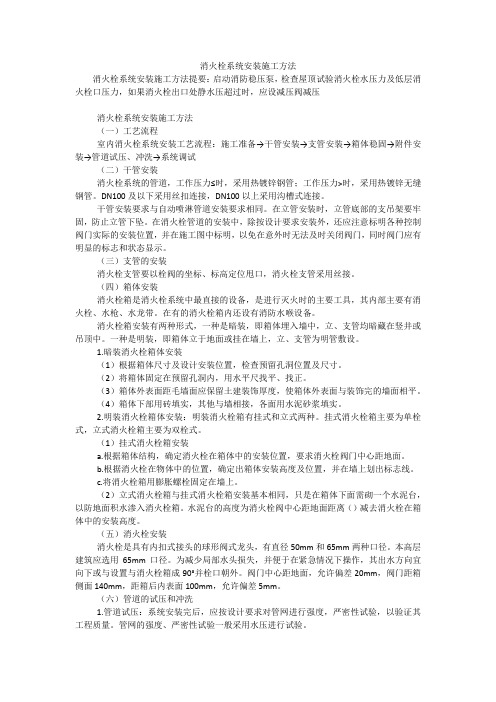

(一)工艺流程
室内消火栓系统安装工艺流程:施工准备→干管安装→支管安装→箱体稳固
→附件安装→管道试压、冲洗→系统调试
(二)干管安装
消火栓系统的管道,工作压力≤1.20MPa 时,采用热镀锌钢管;工作压
力>1.20MPa 时,采用热镀锌无缝钢管。DN100 及以下采用丝扣连接, DN100 以
上采用沟槽式连接。干管安装要求与自动喷淋管道安装要求相同。在立管安装时,
立管底部的支吊架要牢固,防止立管下坠。在消火栓管道的安装中,除按设计要
求安装外,还应注意标明各种控制阀门实际的安装位置,并在施工图中标明,以
免在意外时无法及时关闭阀门,同时阀门应有明显的标志和状态显示。
(三)支管的安装
消火栓支管要以栓阀的坐标、标高定位甩口,消火栓支管采用丝接。
(四)箱体安装
消火栓箱是消火栓系统中最直接的设备,是进行灭火时的主要工具,其内部
主要有消火栓、水枪、水龙带。在有的消火栓箱内还设有消防水喉设备。消火栓
箱安装有两种形式,一种是暗装,即箱体埋入墙中,立、支管均暗藏在竖井或吊
顶中。一种是明装,即箱体立于地面或挂在墙上,立、支管为明管敷设。
1.暗装消火栓箱体安装
(1)根据箱体尺寸及设计安装位置,检查预留孔洞位置及尺寸。
(2)将箱体固定在预留孔洞内,用水平尺找平、找正。
(3)箱体外表面距毛墙面应保留土建装饰厚度,使箱体外表面与装饰完的墙
面相平。
(4)箱体下部用砖填实,其他与墙相接,各面用水泥砂浆填实。
2.明装消火栓箱体安装:明装消火栓箱有挂式和立式两种。挂式消火栓箱主
要为单栓式,立式消火栓箱主要为双栓式。
(1)挂式消火栓箱安装
a.根据箱体结构,确定消火栓在箱体中的安装位置,要求消火栓阀门中心距
地面1.1m。
b.根据消火栓在物体中的位置,确定出箱体安装高度及位置,并在墙上划出
标志线。
c.将消火栓箱用膨胀螺栓固定在墙上。
(2)立式消火栓箱与挂式消火栓箱安装基本相同,只是在箱体下面需砌
一个水泥台,以防地面积水渗入消火栓箱。水泥台的高度为消火栓阀中心距
地面距离(1.1m)减去消火栓在箱体中的安装高度。
(五)消火栓安装
消火栓是具有内扣式接头的球形阀式龙头,有直径50mm 和65mm 两种口径。
本高层建筑应选用65mm 口径。为减少局部水头损失,并便于在紧急情况下操作,
其出水方向宜向下或与设置与消火栓箱成90°并栓口朝外。阀门中心距地面
1.1m,允许偏差20mm,阀门距箱侧面140mm,距箱后内表面100mm,允许偏差5mm。
(六)管道的试压和冲洗
1.管道试压:系统安装完后,应按设计要求对管网进行强度,严密性试验,
以验证其工程质量。管网的强度、严密性试验一般采用水压进行试验。
(1)强度试验: 当系统设计工作压力≤1.0MPa 时,水压强度试验压力应为
设计工作压力的1.5 倍,但不低于1.4MPa;当设计工作压力大于1.0MPa时,试
验压力应为工作压力加0.4MPa。水压试验的测试点应设在系统管网的最低点,
注水时应注意管内的空气排净,并缓慢升压。水压达到试压力后,稳压30min,
管网不渗不漏,压力降不大于0.05MPa 为合格。
(2)严密性试验:严密性试验在水压强度试验和管网冲洗合格后进行,试验
压力为工作压力,稳压24h,不渗不漏为合格。在主管道上起切断作用的主控阀
门,必须逐个做强度和严密性试验,其试验压力为阀门出厂规定的压力值。
2.管道冲洗
(1)消火栓在安装后应分段进行冲洗。冲洗顺序应按干、立管、支管进行。
(2)消火栓系统冲洗流量为14-25L/s,水冲洗流速应不小于3m/s,不得用
海水或含有腐蚀性化学物质的溶液对系统进行冲洗。
(3)冲洗前,应对系统内的仪表采取保护措施,并将减压设备暂时拆下,待
冲洗工作结束后随即复位。不允许冲洗的设备应与冲洗系统隔离,冲洗前应检查
管道支、吊架的牢固程度,必要时应予以临时加固。
(4)对不能冲洗或冲洗后可能留存的脏物、杂物的管道,设备,应采取其他
方法进行清理。
(5)冲洗大直径管道时,应对焊缝、死角和管道底部重点敲打,但不得损伤
管子。
(6)冲洗到进、出水色泽一致为合格,管道冲洗合格后,除规定的检查及恢
复工作外,不得再进行影响管内清洁的其他作业。
(七)系统调试
1.系统调试内容
(1)水泵测试;
(2)消防水泵性能试验;
(3)屋顶消火栓试验。
2.水源测试:消火栓系统水源测试与自动喷水灭火系统水源测试相同。
3.消防水泵性能试验与喷淋泵的性能测试要求相同。
4.屋顶消火栓试验
(1)利用屋顶水箱向系统充水,检查系统和阀门是否有渗漏现象。
(2)启动消防稳压泵,检查屋顶试验消火栓水压力及低层消火栓口压力,如
果消火栓出口处静水压超过0.8MPa 时,应设减压阀减压。
(3)连接好屋顶试验消火栓水龙带及水枪,打开屋顶试验消火栓,并启动消
火栓泵,此时消火栓水枪充实水柱应不小于13m。
(4)关停消火栓泵,用消防车通过水泵接合器向系统加压,水枪充实水柱应
满足13m 的要求。
四、系统验收
系统的竣工验收,由建设单位主持,公安消防监督机构、建设、设计、施工
等单位参加。验收不合格不得投入使用。
1.系统竣工后,应对系统的供水水源、管网、喷头布置以及功能等进行检查
和试验,并填写系统验收表。
2.系统的流量、压力试验应符合下列要求: 通过启动消防水泵,测量系统最
不利点试水装置的流量、压力应符合设计要求。
3.消防泵房的验收应符合下列要求:
(1)消防泵房设置的应急照明、安全出口应符合设计要求。
(2)工作泵、备用泵、吸水泵,出水管及出水管上的泄压阀、信号阀等的规
格、型号、数量应符合设计要求;当出水管上安装闸阀时应锁定在常开位置。
(3)消防水泵应采用自灌式引水或其他可靠的水措施。
(4)消防水泵出水管上应安装试验用的放水阀及排水管。
(5)备用电源、自动切换装置设置应符合设计要求。
4.消防水泵接合器数量及进水管位置应符合设计要求,消防水泵接合器应进
行充水试验,且系统最不利点的压力、流量应符合设计要求。
5.消防水泵验收应符合下列要求:
(1)分别开启系统的每一个末端试水装置,水流指示器、压力开关等信号装
置功能均应符合设计要求。
(2)打开消防水泵出水管上放水试验阀,当采用主电源启动消防水泵时,消
防水泵应启动正常;关掉主电源,主、备电源应能正常切换。
6.管网验收应符合下列要求:
(1)管道的材质、管径符合设计规范及设计要求。
(2)系统最末端,每一分区系统末端作用每一层系统末端应设置的末端试水
装置、预作用系统设置的排气阀应符合设计要求。
(3)管网不同部位安装的报警阀、闸阀、止回阀、电磁阀、信号阀、水流指
示器、减压孔板、节流管、减压阀、压力开关、柔性接头、排水管、排气阀、泄
压阀等均应符合设计要求。
(4)预作用喷水灭火系统充水时间不应超过3min。
(5)报警阀后的管道上不应安装有其他用途的支管或水龙头。
7.报警阀组的验收就符合下列要求:
(1)打开放水试验阀,测试的流量、压力应符合设计要求。
(2)水力警铃的设置位置应正确。测试时,水力警铃喷嘴处压力不应小于
0.05MPa,且距水力警铃3m 远处警铃声强,不应小于70 dB。
(3)打开手动放水阀或电磁阀时,雨淋阀组动作应可靠。
(4)控制阀均应锁定在常开位置。
8.喷头验收应符合下列要求:
喷头公称动作温度应符合设计要求。
9.系统进行模拟灭火功能试验时,应符合下列要求:
(1)报警阀动作,警铃鸣响。
(2)水流指示器动作,消防控制中心有信号显示。
(3)压力开关动作,信号阀开启,空气压缩机或排气阀启动,消防控制中心
有信号显示。
(4)电磁阀打开,雨淋阀开启,消防控制中心有信号显示。
(5)消防水泵启动,消防控制中心有信号显示。
(6)加速排气装置投入运行。
(7)其他消防联动控制系统投入运行。
(8)区域报警器、集中报警控制盘有信号显示。
