市政工程质量评估报告.doc
市政工程监理评估报告

色达县市政道路金马大道、前进路、解放路改扩建工程(一期)监理质量评估报告编制:审核:四川省城市建设工程监理有限公司二0 一五年九月二十六日色达县市政道路金马大道、前进路、解放路改扩建工程现已完成,施工单位已进行自检,暂定为合格等级,现施工单位申请该工程进行竣工验收,监理部核查了施工单位的报验资料,并组织人员对工程实体质量进行验收,资料基本齐全,质量达到验收标准要求。
一、工程概况工程名称:色达县市政道路金马大道、前进路、解放路改扩建工程(一期)建设地点:色达县城区建设单位:色达县住房和城乡规划建设局设计单位:珠海市交通勘察设计院有限公司监理单位:四川省城市建设工程监理有限公司施工单位:四川宇承建筑工程有限公司色达县市政道路金马大道、前进路、解放路改扩建工程为政府投资城市道路改扩建工程,工程涉及全县城大小共计十条街道。
以金马大道、吉祥街、团结街两侧和步行街、格萨尔广场、瓦须酒店前铺装花岗石为主,整个单位工程施工内容包括:人行道铺装、道路工程(包含树池安拆工程、路面硬化工程)、排水工程、人行道绿化工程、交通工程(标志、标牌)、电缆工程、监控通信工程、路灯照明工程8个分部工程。
二、监理评估依据《城镇道路工程施工与质量验收规范》CJJ1-2008。
《给水排水管道工程施工及验范》GB 50268-2008。
《砼路面施工及验收规范》GBJ97—87。
《市政工程施工手册》。
《混凝土强度检验评定标准》GBT50107-2010《砌体工程施工及验收规范》GB5020—2013。
三、监理质量控制情况1、施工前期控制(1)审核施工单位提交的施工组织设计或施工方案。
(2)审查总包及各分包单位的资质,施工管理人员及特种工人员的上岗证,督促施工单位建立健全质量保证体系。
(3)建立健全监理组织机构,合理配置监理人员:总监1名,市政监理员1名,安装监理工程师1名。
(4)审核施工机械设备是否符合工程需要。
(5)审核劳动力配置情况。
市政道路质量评估分析报告

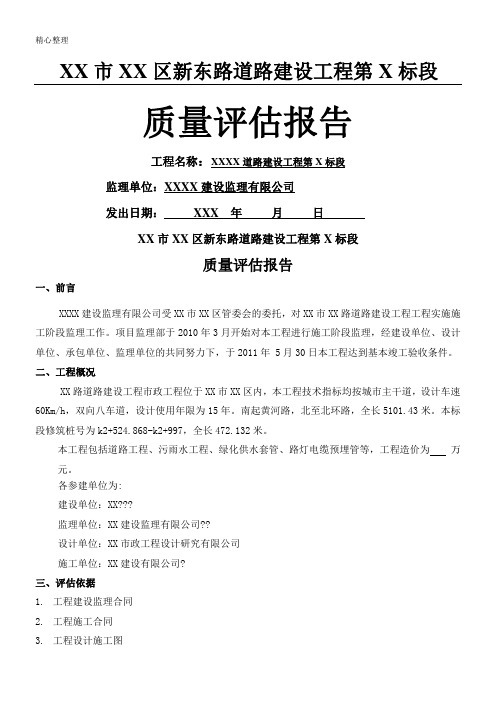

XX市XX区新东路道路建设工程第X标段质量评估报告工程名称:XXXX道路建设工程第X标段监理单位:XXXX建设监理有限公司建设单位:XX???监理单位:XX建设监理有限公司??设计单位:XX市政工程设计研究有限公司施工单位:XX建设有限公司?三、评估依据1.工程建设监理合同2.工程施工合同3.工程设计施工图4.城镇道路工程施工与质量验收规范CJJ1-20085.砌体工程施工质量验收规范GB50203-20026.混凝土结构工程施工质量验收规范GB50204-20027.给水排水管道工程施工及验收规范GB50268-20088.其他国家及地方现行有关质量验收规范、标准等法律、法规、规定四、质保资料核查情况1、? 路基、基层及面层分部工程已通过验收,质量符合设计要求和施工规范规定,资料齐全,核定等级为合格。
234、?5、1)作,整个施工过程基本正常。
3.本工程使用的施工机械均经过监理单位按相关程序审查后才投入使用,符合相关规范要求。
4.按照国家的相关规范验收标准,本工程检测了10个点的压实度,检测结果符合设计和规范要求,具体参数详见检测报告。
2)基层1.本基层分为三层,下基层为20cm12%石灰土、中基层为18cm12%石灰土、上基层为18cm水泥稳定碎石,现场施工主要采用机械搅拌、人工摊铺、机械碾压的方式进行。
2.在施工过程中,监理单位对拌合料的搅拌、摊铺、碾压实行全过程旁站监理,每层施工都有详细检测数据,严格按照设计要求和国家施工规范要求及经过监理单位审批的施工方案开展监理工作,整个施工过程正常。
3.本工程使用的施工机械及原材料均经过监理单位按相关程序审查后才投入使用,符合设计和规范要求。
4.按照国家的相关规范验收标准,本工程检测了30个点的压实度,检测结果符合设计和规范要求,具体参数详见检测报告。
3) 面层5.6.7.8.4)(1).(2).(3合格,监理验收合格。
(4)污雨水工程含分项工程6 项,其中合格6项,承包单位自评评定等级为:合格,监理验收合格。
工程质量评估报告

工程质量评估报告工程质量评估报告1一、工程概况:该工程于20xx年11月1日动工,20xx年6月6日D2、D3、D4三栋单体已按合同及设计图纸全部施工完毕。
基础采用Ф400预应力管桩,管桩按桩长及压力双向控制,桩长不小于13米,压力不小于400KN,基础地梁承台均为C30商品砼,回填土压实系数不小于93%。
主体结构类型为钢筋混凝土框架结构,采用C30商品砼。
该三栋总建筑面积10400平方米。
在施工期间,为确保工程质量,我监理部采取了施工全过程的监理工作,从设备、原材料的进场、工艺的选择都经过严格的检查审核,与设计单位、市工程质量监督站、施工单位密切配合,及时处理施工中存在的问题,使工程进展顺利。
二、质保资料核查情况:1、水泥:水泥采用春驰、天宇P0325R,共3批,每批水泥进场后,我们都检查核对出厂合格证和物理检验报告,共核查3份。
水泥现场见证取样3批次,见证取样率100%,见证送检100%,检验结果均符合要求。
2、钢筋:采用“厦门众达”“福建三钢”、“江苏苏钢”、“首钢线材、钢材”、“晋江三益钢材”具材料合格证40份,现场见证取样5批次,见证送检5批次,见证取样率100%,见证送检率100%,送检结果均符合要求。
3、钢筋焊接:本工程柱钢筋采用电渣压力焊,梁板钢筋采用单面焊及闪光对焊,分楼层进行取样,每楼层的各种钢筋不大于300个接头为一批,见证取样率100%,见证送检率494%;除D3栋B、C区底层框架柱Φ22电渣压力焊接接头经双倍取样复试合格外,其余均符合要求。
4、商品砼:本工程采用商品砼,每次浇捣均具备砼配合比,砼开盘证明,水泥检验报告,水泥出厂合格证,粗细骨料检验报告,砼外加剂检验报告,资料完整。
5、砼试块报告:①D2栋:共有砼配合比报告12份,留设砼试块40组,其中见证送检18组,见证取样100%,见证送检45%;②D3栋:共有砼配合比报告13份,留设砼试块33组,其中见证送检18组,见证取样100%,见证送检545%;③D4栋:共有砼配合比报告9份,留设砼试块24组,其中见证送检11组,见证取样100%,见证送检458%;④除地面C15砼强度试块报告未到期外,其余经评定均符合要求。
四川-房屋建筑工程和市政基础设施工程单位工程质量评估报告-JL-C005

JL—C005 房屋建筑工程和市政基础设施工程
单位工程质量评估报告
监理号:
工程概况
排水管道土方工程分部工程质量评估报告
四川省建设厅制
管道主体工程分部工程质量评估报告
四川省建设厅制
附属构筑物分部工程质量评估报告
四川省建设厅制
路面恢复分部工程质量评估报告
四川省建设厅制
川中大市场内涝点改造分部工程质量评估报告
四川省建设厅制
单位工程质量评估意见
四川省建设厅制
JL一C005填写说明
1.《单位工程质量评估报告》仅作为《建筑工程竣工验收报告》和《建筑工程竣工验收备案表》的附件。
一式三份,加盖公章后分别送往备案机关、质监站各一份,建设单位一份,自存不限。
2.“原材料、构配件检验”应说明见证取样的项目、比例,合格证收集的及时性、复试报告的结论。
3.“试块、试件检测情况”应说明评定结果、能否满足设计要求。
市政工程监理单位质量评估报告

监理单位工程质量评估报告
(合格证明) 工程项目(单位工程)名称及范围: 监理单位名称 联系单位
监理单位地址
邮政编码
质量验收意见及质量评估报告:
Байду номын сангаас
总监理工程师:
年
月
日
单位技术负责人:
年
月
日
单位法人代表:
年
月
日
1、本表由工程监理单位填写和盖章,一式四份,两份交建设单位(备案),一份交监督机构,一份自存,篇幅不足, 可另附表。 2、本工程 地基、基础、主体结构和使用功能方面是否满足设计要求?如有违反现行标准或达不到国家强制性标准; 结构安全、使用功能、环境影响等方面,未达到设计要求的,应予以提出或说明。
评估报告
(单位公章)
(备案),一份交监督机构,一份自存,篇幅不足,
求?如有违反现行标准或达不到国家强制性标准;
以提出或说明。
武汉市市政基础设施工程竣工验收质量评价报告(监理单位)

工程名称:××××农村公路危桥改造工程
工程地点:××××
结构类型:钢筋混凝土结构
路基宽度:路基宽12.0m,路面宽8.5m,两侧人行道1.75m
主要工程量:一、桥涵工程
(1)涵身砼浇筑200m³,钢筋制作螺纹10mm以上40T
(2)模板制作800㎡,桥面砼铺装28m³
二、道路工程
(1)水泥混凝土面层170㎡
现浇混凝土分项工程,共1个检验批,均合格;模板与支架分项工程,共1个检验批,均合格;钢筋分项工程,共1个检验批,均合格;
二、质量控制资料
道路、桥涵工程质量保证资料检查:①主体结构技术质量试验资料均较齐全;②原材料试验、各种预制件质量资料合格证明文件均较完整;③工程总体质量综合试验资料均较齐全,完整;④隐蔽工程验收单均较齐全、完整;⑤工程质量评定单均较齐全;⑥施工组织设计技术交底内容均较完整;⑦洽商记录、竣工图均较完整;⑧测量复核记录均较齐全、完整。监理检查评定意见:质量保证资料收集较完整,按建城[2002]221号文件要求有序整理。
五、观感质量验收
通过对道路、桥涵工程等各分部外观检查验收,观感质量总体评价良好。
四、工程质量事故及其处理情况
在施工过程中因地基基础、主体结构及关键部位设计或设计变更原因实施及审批情况:基坑超挖后抛石挤淤,回填砂石料,审批手续齐全。
在施工全过程中没有发生质量事故,作为一般性的质量问题(包括常见质量通病)在施工过程中时有发生,这些问题通过自查、自检进行整改处理,达到合格后才进行下道工序施工。
五、竣工资料审查情况
1、质量控制资料及保证资料基本齐全
2、有关安全和使用功能资料符合要求
3、外观质量合格
竣工资料齐全,实体质量符合要求。
市政工程监理质量评估报告范本1
市政工程监理质量评估报告范本1工程质量监理评估报告(市政工程竣工验收)工程名称:建设地点:合同编号:项目监理:XXX工程师:(签字)地址:《工程质量监理评估报告》审批表项目:工程名称工程地点工程造价开工日期建设规模建设单位设计单位勘察单位工程类别工程总监验收日期施工总包单位分包/监理内容道路工程、桥涵工程、给排水工程、交通、路灯、绿化等专业工程的施工全过程监理各专业工程的工序、部位和单位工程质量经检验均评定合格;质量包管资料评定完全,经核查吻合要求;外观项目的检查和允许偏差项目的检验符合相关专业质量验收规范的规定,工程观感质量评定结论符合验收要求。
综合评估经初验和整改,本工程已完成施工合同和设计图纸约定的项目内容,项目监理部评工程质量符合设计和相关规范要求;内业资料基本齐全、内容符合要求;工程质量评定为合格!估意见总监:内业核查核查人:公司考核意见工程质量监理评价敷陈(单元工程完工验收)一、(1)工程概况:工程名称工程地址工程类别结构形式规划许可证编号开工日期工程规模工程投资施工答应证编号验收日期本场地土层依次为素填土、可塑状态粉质粘土、松散-稍密状粉砂层、中地基情况密状粉砂地层层面在水平方向上分布较稳定,主要的持力层面坡度均小于10%,因此综合判断本场地属于均匀地基。
机动车道从上到下依次为:4cm厚AC-13C型细粒式SBS 改性沥青混凝土+粘层油+8cm厚AC-25C型粗粒式沥青混凝土+0.6cm厚稀浆封层+15cm厚水泥稳定碎石上基层(5:95)+ 15cm厚水泥稳定碎石中基层(5:95)+ 15cm厚道路工程水泥稳定碎石下基层(5:95)。
非机动车道结构层从上至下一次为4cm厚AC-13C型沥青砼上面层+粘层+6cm厚AC-20C沥青砼下面层+粘层+6mm厚ES-2型稀浆封层+透层+15cm厚工程构造交通工程特征给水工程水泥稳定碎石上基层+20cm厚水泥稳定碎石下基层。
交通标记版(牌)结构安全等级为三级,结构设计使用年限为30年。
市政道路质量评估报告
温州市整治城中村改造市政工程质量评估报告编制批准温州工程项目管理有限公司2016年1月12日温州市瓯海整治城中村改造市政工程质量评估报告一、前言温州工程项目管理有限公司中标(温州市瓯海区整治城中村改造市政工程监理任务,对该市政工程实施施工阶段监理工作。
项目监理部于2013年7月开始对本工程进行施工阶段监理,经建设单位、设计单位、承包单位、监理单位的共同努力下,于2016年 1月12日本工程达到基本竣工预验收条件。
二、工程概况1、工程概况温州市瓯海整治城中村改造市政工程本合同工程包含牛山南路、牛山西路(南段)。
牛山南路呈东西走向,西起高翔路,向东止于双南线(104国道),设计起止桩号为K0+008.67—K2+038.79,全长2030.12m,道路红线宽度为24—33m;牛山西路(南段)呈南北走向,南起高凤路,向北止于教堂,施工起止桩号为K0+025—K0+349,全长324m,道路红线宽度为16m;高凤路是牛山公园的主要出入口,呈东西走向,西起高翔路,向东止于牛山脚下,设计起止桩号为K0+009.654—K0+244.887,全长235.233m,道路红线宽度为20—24m。
牛山南路含桥梁一座,牛山南河桥桥跨布置形式为1×30m,后村河桥桥跨布置形式为2×13m。
施工范围包括道路、给排水、桥梁、照明、交通设施、电力管线等。
道路等级均为城市支路,设计行车速度为30km/h。
牛山南路路面结构见下表:注:人行道15cm厚5%水泥稳定碎石施工过程中已变更为15cm厚C20砼。
牛山西路路面结构见下表:注:人行道板采用透水砖2、验收工程量汇总(1)牛山南路①道路部分机动车道:K0+008.67—K2+038.79,长2030.12m;南北侧非机动车道及人行道:K0+008.67—K2+038.79,长2030.12米,非机动车道及人行道北侧分别留取牛山公园南停车场出入口、5区厕所旁停车场出入口、C58车行出入口及C58人行出入口,南侧分别留取有规划支路路口、小学出入口、C35消防应急出入口两处、东岸花巷路口、高尚路路口,共十处,各路口及出入口处非机动车道及人行道断开。
市政道路城市公路监理单位工程评估报告
工程质量监理评估报告(市政工程竣工验收)工程名称:市政项目建设地点:合同编号:监理单位:总监理工程师:一、审批表二、工程概况表三、质量评估依据1、《工程建设委托监理合同》和《施工总承包合同》;2、设计图纸、标准图集和设计变更文件等;3、《工程建设标准强制性条文》(城建部分);4、《建设工程监理规范》(GB50319-2012);5、相关专业验收规范、标准:《市政道路工程施工质量检验评定标准》(CJJ1-90)《沥青路面施工及验收规范》(GB50092-96)《给排水管道工程施工及验收规范》(GB50268-2008)《给排水构筑物工程施工及验收规范》(GB50141-2008)《城镇道路工程施工与质量验收规范》CJJ1-2008等6、经批准的施工组织设计、专项施工方案等。
四、施工过程质量情况评述受业主委托,我司于2022年6月1日组建项目监理部,开始进驻施工现场,依据《监理合同》、《施工总承包合同》和工程建设有关规范、法律法规等要求进行施工全过程的监理。
项目监理部实行总监理工程师负责制。
项目监理部按照公司的IS0质量管理制度,结合经批准的《监理规划》、《监理旁站方案》、《监理实施细则》等建立一套方法科学、行之有效的现场工作制度及流程,指导施工过程的各项监理工作,经整改后凯滨路项目已达到验收条件。
一、道路工程建立情况凯滨路道路工程主要包括旧水泥混凝土裂缝错台等的处理及路面病害处理合格后加铺路面结构、路缘石等附属工程。
在道路工程施工过程中,施工单位按照设计要求、施工规范、操作规程、监理程序进行施工,路面分层碾压,压实度均符合要求。
沥青混凝土路面弯沉试验、马歇尔试验、钻芯取样等试验均合格,施工单位按照规定留置了砼试块。
监理人员对各工序进行了严格验收,认真复核了标高及尺寸,各检查项目误差均在允许偏差范围内,道路工程保证资料和管理资料基本齐全,砂石、钢筋等原材料经检验合格并有书面检验报告。
根据《市政道路工程施工质量检验评定标准》(CJJ1-90),对道路工程评定等级为“合格”。
市政工程质量评估报告模板
市政工程质量评估报告模板市政工程质量评估报告模板
1. 项目信息
1.1 项目名称:
1.2 建设单位:
1.3 施工单位:
1.4 监理单位:
1.5 评估单位:
1.6 评估时间:
2. 评估目的
2.1 评估背景和目的:
2.2 评估范围:
3. 评估方法和数据来源
3.1 评估方法:
3.2 数据来源:
4. 工程质量评估
4.1 基础设施建设情况评估:
4.1.1 基础设施建设计划与进度评估:
4.1.2 基础设施工程设计评估:
4.1.3 基础设施工程施工质量评估:
4.2 环境保护措施评估:
4.2.1 污染物排放情况评估:
4.2.2 噪音和振动控制评估:
4.3 安全管理评估:
4.3.1 施工安全管理评估:
4.3.2 工程安全事故发生情况评估:
4.4 施工管理评估:
4.4.1 施工组织管理评估:
4.4.2 材料和设备管理评估:
4.4.3 施工质量控制评估:
5. 评估结果
5.1 工程质量评估结果:
5.2 问题和不足:
5.3 建议和改进措施:
6. 结论
6.1 评估结论:
6.2 风险提示:
7. 附件(如有)
注:以上模板仅供参考,实际使用时应根据评估项目的具体情况进行相应的调整和修改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政工程质量评估报
告.doc
Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-
宁波铭豪古林镇薛家菜场地块商住项目市政工程
竣工验收质量评估报告
一,工程概况
建设单位:宁波铭豪置业有限公司
设计单位:宁波市城建设计研究院有限公司
施工单位:浙江大经建设集团股份有限公司
本工程为宁波铭豪古林镇薛家菜场地块商住项目市政工程
排水工程:D225—D500采用(PE)双壁波纹管(承插管),弹性密封圈连接方式接
口,坡度均为;排水采用雨、污分流,雨水经汇流后排入周边河道或薛家南路雨水预
留井,污水经化粪池处理后,接入薛家南路市政污水管网。雨水落水井与检查井连接
管管径为DN225,采用PE双壁波纹管,i=1%;施工工艺采用流水作业法,一段施工完
成及时回填压实,污水管道每段进行闭水试验。化粪池采用钢筋砼化粪池。
道路工程:主道路为沥青结构面,部分道路采用铺装路面。
工程中对塘渣垫层压实度、回弹模量、弯沉、水泥稳定层、沥青都进行了现场检测。
一、 对施工现场质量管理体系、质量管理行为检查情况评述
工程项目由总监理工程师指派专业监理工程师负责审核施工单位报送的质量管理
体系基本齐全,施工组织设计和专项施工方案经我方检查符合规范要求,进场的原材
料、半成品、构配件按规范要求进行了报审,质量检查和对施工重点工序必要检查和
验收符合设计规范要求。本工程从工程测量放线、基坑开挖、垫层施工、管道安装及
回填,管道强度等进行技术复核,工程质量符合质量相关要求。
施工单位的资格符合要求、施工单位质量管理体系基本健全,各种施工方案、施工
组织设计均进行报审;工程原材料、设备报审;施工测量放线报审;管道施工工艺报
隐蔽工程验收符合规范要求。审;
二,工程资料保证资料
1、原材料:
1、)水泥为:海螺牌水泥 2组 300T
2)、钢筋:Φ8、Φ10、Φ12、Φ14、Φ16、Φ18、Φ20、Φ22、Φ25
(屈服强度、抗拉强度、重量偏差)
3)、河砂:由宁波江北环城北路建材门市部提供 200T
4)、碎石2-4cm:宁波鄞州集士港赛兴石场 500T
5)、砼砖:由宁波市东钱湖旅游度假区梅湖墙体建材厂 5万块
6)、PE双壁波纹管:由杭州波达塑料科技股份公司 约2千米
(DN225、DN300、DN400、DN500)
7)、CC40路面砖:由宁波市鄞州怡胜水泥构件有限公司(10×20×6cm) 1000㎡
8)、石材:芝麻灰(侧、平石)各2组 由宁波市江北华恒石材经营部
黄锈石、莆田锈、芝麻黑、中国黑:各1组
9)、复合井盖:宁波中程高分子道路设施有限公司
40×40cm(重型)、40×40cm(轻型)、Φ700mm(重型)
球墨铸铁井盖:临安巨丰城市配套设备有限公司
40×40cm(重型)、25×35cm(水箅)
500×500mm不锈钢托盘井盖(重型) 50套
10)、沥青:由宁波恒顺交通工程有限公司
11)、商品混凝土:由宁波恒立混凝土有限公司提供
砼配合比:C25 砂浆配合比:M10 各1组
2、混凝土和砂浆试块统计结果:
(1)排水工程:
检查井M10砂浆试块7组。
雨、污水检查井底板、管道与窨井连接、砼包管C25混凝土试块14组。
(2)道路工程:
C30混凝土基层试块2组。
C25混凝土垫层及倒角试块2组。
抗折砼基层试块5组。
(3)化粪池及隔油池工程:
C10混凝土垫层试块2组。
C25混凝土试块2组、C30砼试块2组。
P6混凝土试块4组。
3、压实度:
(1)排水工程:管道回填砂压实度胸腔、管顶以上50cm检测:165点 合格
管道回填塘渣压实度胸腔检测:42点 合格
(2)道路工程:塘渣检测:27点 合格
水泥稳定层检测:3点 合格
沥青路面压实度检测:6点 合格
4、塘渣回弹模量:检测1点 结果符合设计要求。
5、道路回弹弯沉:塘渣垫层112点、沥青顶面48点 结果符合设计要求。
6、水泥稳定层:无机结合料2组 结果符合设计要求。
7、沥青厚度:检测3点 结果符合设计要求。
三,单位工程有关安全和功能检测验收情况及检测资料的完整性核查情况
1、 沟槽挖土和回填检查符合规范要求。
2、 污水管道闭水试验符合要求。
3、 塘渣弯沉和压实度符合要求
4、 水泥稳定层压实度和无机结合料试块符合要求。
5,沥青弯沉和压实度符合要求。
四,单位工程,分部分项评定
单位工程 分部 综合评分 结果
道路 路 基 合格 基 层 面 层
附属构筑层
广场与停车位
化粪池 地基与基础工程 合格
主体结构
给排水 土方工程 合格 管道主体工程
附属构筑物
五,施工过程中质量(事故)及处理结果
1、个别地方回填管道存在积水回填;及时责令施工单位整改;
2、塘渣局部颗粒较大;及时责令施工单位整改;
六,工程质量验收意见
本项目安要求已经完成工程质量符合施工验收规范要求,施工单位提供的质量保证
资料基本符合要求,各种功能性试验和检测均合格,经我部评定:该工程为合格工
程。
