厄瓜多尔可卡可多辛克雷尔水电站水力机械设计
中国电建厄瓜多尔事故案例分析

中国电建厄瓜多尔事故案例分析摘要:中国水利水电建设集团公司(简称中国水电)在厄瓜多尔承建的科卡科多-辛克雷水电站工地13日发生一起严重事故,造成正在施工的3名中方员工以及10名厄瓜多尔工人死亡,另外还有7名伤者正在医院抢救。
据中国驻厄瓜多尔大使馆经济商务参赞处证实,事故发生在13日晚22时左右,据初步判断,事故原因是水电站竖井开挖过程中突然发生塌方,造成部分施工人员被埋。
事故发生后,中国驻厄大使馆立即成立应急处理小组,启动境外生产安全事故应急预案以及驻厄中资企业安全联席机制,协调当地军警和急救单位对伤员进行紧急救助,维护当地现场秩序。
同时要求中国水电在厄瓜多尔项目采取必要措施,排除安全隐患。
目前,事故具体原因正在调查之中。
中国水电承建的厄瓜多尔科卡科多-辛克雷水电站是迄今为止厄瓜多尔最大的水电站项目,该项目合同额近20亿美元,装机容量1500兆瓦,建成后将能满足厄瓜多尔全国三分之一的电力需求。
正文:中国电建作为国家水利水电建设第一品牌,长期致力于国家水利的整治规划建设工作,是长年驰骋在祖国大江大河上的治水能手。
将其视做工程肯定有安全风险,轻则残嫉,重则生命危险。
这也是上市后机构不看好的原因,股份只跌不涨。
此次事故人员在可控范围之内,属不可预见灾害。
与海南橡胶因台风损失橡胶树,獐子岛“冷水团”,成飞集成重组失败等相比较,不值一提。
集团现在需要抢救伤员,落实责任,教育员工,处理善后为推广企业品牌、锻炼作业队伍、推进转型发展的重要契机,集团公司进场之前即明确提出工程施工的目标——能干更要干好。
一此次事故给中国电建带来的原因由于习惯了我国的地质和气候,国外的这两个原因也影响着工程的进行,无疑不为我国的施工队的国际化带来不小影响。
钢排架倾倒是事故的主因,违反了正常的是施工程序。
拆模作业没有正规的安全措施,也没有进行钢架拆除技术交底。
钢价支撑和连接部分被全部拆除,指挥生产的领导层次安全意识薄弱,技术能力差,盲目抢工期都是造成工程失误的重大原因。
浅谈大断面双护盾TBM通过大断层破碎带施工程序

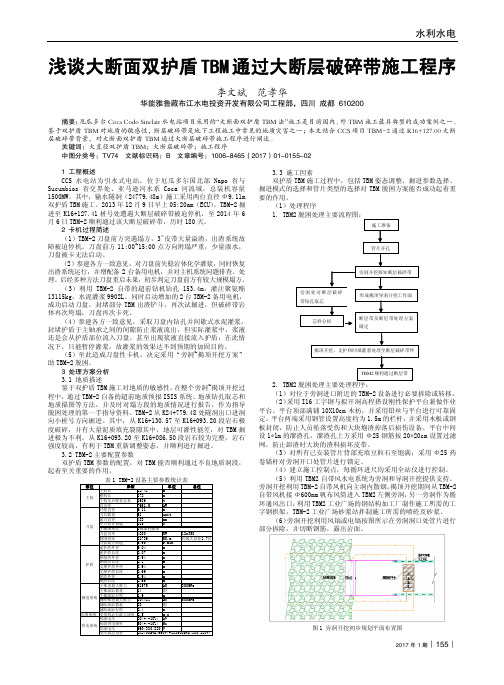

水利水电2017年1期︱155︱浅谈大断面双护盾TBM 通过大断层破碎带施工程序李文斌 范孝华华能雅鲁藏布江水电投资开发有限公司工程部,四川 成都 610200摘要:厄瓜多尔Coca Codo Sinclair 水电站项目采用的“大断面双护盾TBM 法”施工是目前国内、外TBM 施工最具典型的成功案例之一。
鉴于双护盾TBM 对地质的敏感性,断层破碎带是地下工程施工中常见的地质灾害之一;本文结合CCS 项目TBM-2通过K16+127.00大断层破碎带背景,对大断面双护盾TBM 通过大断层破碎带施工程序进行阐述。
关键词:大直径双护盾TBM;大断层破碎带;施工程序中图分类号:TV74 文献标识码:B 文章编号:1006-8465(2017)01-0155-021 工程概述 CCS 水电站为引水式电站,位于厄瓜多尔国北部Napo 省与Sucumbios 省交界处、亚马逊河水系Coca 河流域,总装机容量1500MW。
其中,输水隧洞(24779.48m)施工采用两台直径Ф9.11m 双护盾TBM 施工。
2013年12月9日早上05:20am(ECU),TBM-2掘进至K16+127.41桩号处遭遇大断层破碎带被迫停机,至2014年6月6日TBM-2顺利通过该大断层破碎带,历时180天。
2 卡机过程简述(1)TBM-2刀盘前方突遇塌方,3#皮带大量溢渣,出渣系统故障被迫停机。
刀盘前方11:00~15:00点方向坍塌严重,少量渗水,刀盘被卡无法启动。
(2)参建各方一致意见,对刀盘前失稳岩体化学灌浆,同时恢复出渣系统运行,并增配备2台备用电机,并对主机系统问题排查、处理。
后经多种方法刀盘重启未果,初步判定刀盘前方有较大规模塌方。
(3)利用TBM-2自带的超前钻机钻孔153.4m,灌注聚氨酯13115kg,水泥灌浆9902L。
同时启动增加的2台TBM-2备用电机,成功启动刀盘。
封堵部分TBM 出渣铲斗,再次试掘进,但破碎带岩体再次垮塌,刀盘再次卡死。
简述厄瓜多尔CCS项目TBM管片质量缺陷处理程序

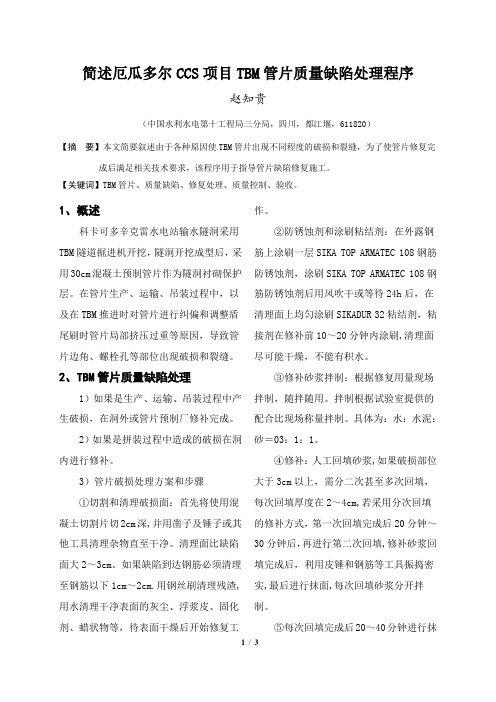

简述厄瓜多尔CCS项目TBM管片质量缺陷处理程序赵知贵(中国水利水电第十工程局三分局,四川,都江堰,611820)【摘要】本文简要叙述由于各种原因使TBM管片出现不同程度的破损和裂缝,为了使管片修复完成后满足相关技术要求,该程序用于指导管片缺陷修复施工。
【关键词】TBM管片、质量缺陷、修复处理、质量控制、验收。
1、概述科卡可多辛克雷水电站输水隧洞采用TBM隧道掘进机开挖,隧洞开挖成型后,采用30cm混凝土预制管片作为隧洞衬砌保护层。
在管片生产、运输、吊装过程中,以及在TBM推进时对管片进行纠偏和调整盾尾刷时管片局部挤压过重等原因,导致管片边角、螺栓孔等部位出现破损和裂缝。
2、TBM管片质量缺陷处理1)如果是生产、运输、吊装过程中产生破损,在洞外或管片预制厂修补完成。
2)如果是拼装过程中造成的破损在洞内进行修补。
3)管片破损处理方案和步骤①切割和清理破损面:首先将使用混凝土切割片切2cm深,并用凿子及锤子或其他工具清理杂物直至干净。
清理面比缺陷面大2~3cm。
如果缺陷到达钢筋必须清理至钢筋以下1cm~2cm.用钢丝刷清理残渣,用水清理干净表面的灰尘、浮浆皮、固化剂、蜡状物等,待表面干燥后开始修复工作。
②防锈蚀剂和涂刷粘结剂:在外露钢筋上涂刷一层SIKA TOP ARMATEC 108钢筋防锈蚀剂,涂刷SIKA TOP ARMATEC 108钢筋防锈蚀剂后用风吹干或等待24h后,在清理面上均匀涂刷SIKADUR 32粘结剂,粘接剂在修补前10~20分钟内涂刷,清理面尽可能干燥,不能有积水。
③修补砂浆拌制:根据修复用量现场拌制,随拌随用。
拌制根据试验室提供的配合比现场称量拌制。
具体为:水:水泥:砂=03:1:1。
④修补:人工回填砂浆,如果破损部位大于3cm以上,需分二次甚至多次回填,每次回填厚度在2~4cm,若采用分次回填的修补方式,第一次回填完成后20分钟~30分钟后,再进行第二次回填,修补砂浆回填完成后,利用皮锤和钢筋等工具振捣密实,最后进行抹面,每次回填砂浆分开拌制。
厄瓜多尔保特-索普拉多拉水电站项目机电设计管理

厄瓜多尔保特-索普拉多拉水电站项目机电设计管理罗云,汪应海(中国葛洲坝集团第二工程有限公司,成都,610091)【摘要】国际工程水电站机电设计是项目最复杂的内容之一。
由于采用的设计规范、制造标准、试验检验标准等 的不同,使得设计过程极其困难。
笔者对厄瓜多尔保特-索普拉多拉水电站项目的设计管理经验进行总结,供后续国际 水电站工程机电设计管理者参考。
【关键词】水电站机电设计管理国际工程中图分类号:T V753/757 :T V72 文献标识码:B1项目概括厄瓜多尔保特-索普拉多拉水电站是整个保 特河利用水力发电工程的一部分,在保特-马萨和 保特-莫里诺水电站下游,位于阿苏艾省和加纳省 的东界。
电站由三台混流式发电机组成,发电水头 为375. 6m,每台额定功率162. 6MW,总额定功率为 487. 8MW。
建成后每年向国家电网提供发电量27. 70亿kW •h。
本项目土建工程按单价结算,机 电工程为EPC。
2设计管理的重要性水电站机电设计是本项目最重要的工作之 一,虽然设计人员都知道设计的重要性,但是由于 没有足够的设计管理经验和相应的设计知识支 撑,同时受到设计理念、规范、语言的影响,在实际 管理过程中往往对设计的管理不够重视,从而给 项目的工期、成本、甚至对工程质量带来影响。
2.1设计对成本的影响本项目的机电设计部分占整个机电EPC的28. 27%,可以说比重是相当大的。
设计完成的进文章编号:2095-1809(2017)03-0089-04度、质量对项目资金的运转影响很大。
设计将直接 影响项目的成本,主要体现在设计方案成果直接影 响到工程量的大小,如机电设备选型、材料的采购。
2.2设计对工期的影响在项目的前期主要是进行土建施工,而机电 设计工作没有实体工程量,但是不能因没有实体 工程量就不重视。
机电设计主要由两部分组成: 其一是机电设备设计的进度,直接影响设备的制 造进度,再加上本项目位于南美洲,运输路途遥 远,周期长,任何设备的制造都要尽早开始,避免 出现不可预见的事情;其二是机电系统设计,这部 分工作涉及到后续设备厂家的招标、设备接口等 问题,必须尽早完成,还包括与土建的交叉作业,如预留孔、预埋管、设备基础的安装等。
厄瓜多尔CCS水电站EPC+C项目技术管理

厄瓜多尔CCS水电站EPC+C项目技术管理
杨元红
【期刊名称】《云南水力发电》
【年(卷),期】2014(000)005
【摘要】厄瓜多尔科卡科多辛克雷水电站项目是厄瓜多尔国家最大的水电站建设项目,项目建设过程中规范标准问题、进度管理问题、沟通问题及国外技术管理体系问题都成为工程建设过程中时时面临的问题,项目因技术复杂、设计周期短、技术难题多及施工工期紧而极具挑战性。
【总页数】4页(P23-26)
【作者】杨元红
【作者单位】中国水利水电第十四工程局有限公司,云南昆明 650041
【正文语种】中文
【中图分类】TV75;F406.3
【相关文献】
1.厄瓜多尔CCS水电站国际EPC项目测量管理 [J], 唐贤祥;康定付;罗瑛
2.厄瓜多尔CCS水电站国际EPC项目SHSA管理 [J], 刘勇;汪金龙
3.厄瓜多尔CCS水电站国际EPC项目设备物资管理 [J], 范美忠;江剑锋
4.厄瓜多尔CCS水电站项目调蓄水库清淤系统方案设计 [J], 李兆;潘巧玲
5.“一带一路”国际项目建设见证黄河设计的智慧与担当——厄瓜多尔CCS水电站设计工作掠影 [J], 邢建营;魏萍(摄影);陈晓年(摄影);崔鹏(摄影)
因版权原因,仅展示原文概要,查看原文内容请购买。
厄瓜多尔CCS水电站面板堆石坝挤压式边墙施工技术的应用讲解

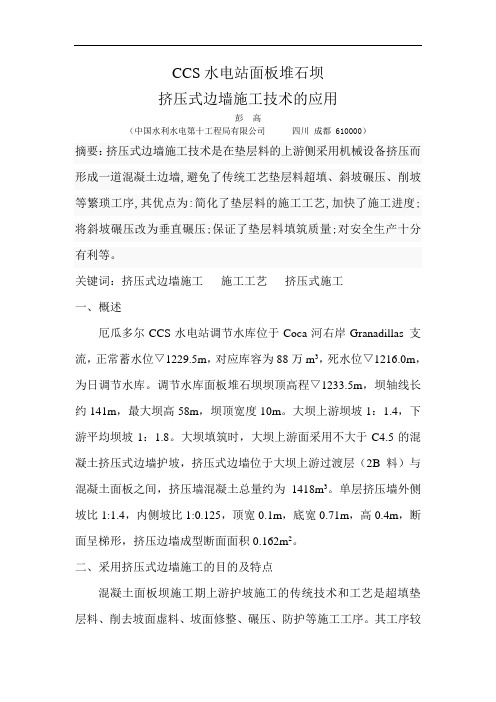

CCS水电站面板堆石坝挤压式边墙施工技术的应用彭高(中国水利水电第十工程局有限公司四川成都 610000)摘要:挤压式边墙施工技术是在垫层料的上游侧采用机械设备挤压而形成一道混凝土边墙,避免了传统工艺垫层料超填、斜坡碾压、削坡等繁琐工序,其优点为:简化了垫层料的施工工艺,加快了施工进度;将斜坡碾压改为垂直碾压;保证了垫层料填筑质量;对安全生产十分有利等。
关键词:挤压式边墙施工施工工艺挤压式施工一、概述厄瓜多尔CCS水电站调节水库位于Coca河右岸Granadillas 支流,正常蓄水位▽1229.5m,对应库容为88万m3,死水位▽1216.0m,为日调节水库。
调节水库面板堆石坝坝顶高程▽1233.5m,坝轴线长约141m,最大坝高58m,坝顶宽度10m。
大坝上游坝坡1:1.4,下游平均坝坡1:1.8。
大坝填筑时,大坝上游面采用不大于C4.5的混凝土挤压式边墙护坡,挤压式边墙位于大坝上游过渡层(2B料)与混凝土面板之间,挤压墙混凝土总量约为1418m3。
单层挤压墙外侧坡比1:1.4,内侧坡比1:0.125,顶宽0.1m,底宽0.71m,高0.4m,断面呈梯形,挤压边墙成型断面面积0.162m2。
二、采用挤压式边墙施工的目的及特点混凝土面板坝施工期上游护坡施工的传统技术和工艺是超填垫层料、削去坡面虚料、坡面修整、碾压、防护等施工工序。
其工序较为复杂,与坝体填筑施工干扰大,坡面平整度与坡缘的密实度难以控制,抗水压能力低,影响工程质量和度汛施工进度。
为保证上游垫层坡面施工质量,简化施工工序,采用挤压边墙施工技术简化了坡面施工程序、节省填筑材料和碾压的工作量。
挤压式边墙施工的特点有:1、坡面斜坡碾压被水平碾压所取代,垫层料的密实度得到良好的保证。
提高了对面板的支撑作用和抗水压能力。
2、垫层料填筑过程中,同层垫层料填筑与上游坡面防护施工一次性完成,简化了上游坡面垫层料超填、坝坡整修、坡面碾压、保护等施工工序,节省填筑材料和碾压的工作量,加快了坝体填筑施工进度。
厄瓜多尔Mirador铜矿北排洪沟洪峰计算及水力设计
厄瓜多尔Mirador铜矿北排洪沟洪峰计算及水力设计李庆收【摘要】本文以“厄瓜多尔Mirador铜矿北排洪沟”为例,阐述了“强降雨、陡地形”地区弃土场排洪沟洪水计算及水力设计方法,并得出如下结论:强降雨、陡地形地区宜采用“最大清水洪峰流量计算法”;纵坡较缓的明渠,可按明渠均匀流计算方法初拟断面尺寸,进而根据非均匀流理论计算所得的明渠水面线分布,对断面尺寸进行复核,并最终确定明渠断面尺寸.该结论可供类似工程借鉴和参考.【期刊名称】《水利建设与管理》【年(卷),期】2018(038)009【总页数】4页(P29-32)【关键词】洪峰计算;水力设计;最大清水洪峰流量计算法;水面线计算【作者】李庆收【作者单位】中铁十四局集团海外工程分公司,山东济南250000【正文语种】中文【中图分类】TV131.41 工程概况Mirador铜矿位于南美洲厄瓜多尔国东南部的萨莫拉钦奇佩省,距厄瓜多尔第三大城市昆卡市直线距离约100km。
Wawayme东排土场位于Mirador铜矿南矿东北面的Wawayme河谷地,用于排放南矿露天采场开挖废弃料。
排土场最终堆放标高1500m,排放总高度400m,堆存容积为1.04亿m3。
由于铜矿所在地区雨量充沛,平均年降水量达3000mm,河流发育,坡面汇水面积大,为降低Wawayme东排土场安全风险,需在其上游设置排洪沟对山区坡面汇水进行排导。
排洪沟采用双向排水,分为南、北两区排洪沟。
北区排洪沟起点高程为1619.0m,终点高程为1580.0m,纵坡0.01,线路总长度约4.0km。
根据北区排洪沟实际地形及天然冲沟分布情况,将北区排洪沟分N1、N2和N3三个分区。
北区排洪沟总体平面布置如下图所示。
北区排洪沟总体平面布置图2 洪峰计算Mirador铜矿服务年限不小于25年,依据《冶金矿山采矿设计规范》(GB 50830—2013)附录A中矿山规模标准,Mirador铜矿属于特大型矿山工程项目,相应的防洪设计标准为:设计洪水重现期50年,校核洪水重现期100年。
中国和厄瓜多尔签署合同承建该国最大水电站项目
中国和厄瓜多尔签署合同承建该国最大水电站项目
佚名
【期刊名称】《能源研究与信息》
【年(卷),期】2009(25)4
【摘要】2009年10月5日中国水利水电建设集团与厄瓜多尔政府在基多正式签署合同,承建该国最大规模的科膏科多·辛克莱水电站项目(CCS项目)。
据介绍,CCS项目位于亚马逊河流域,建成后总装机将达到1500MW,年发电量达88亿kwh,能满足该国75%的用电需求,
【总页数】1页(P244-244)
【关键词】水利水电;电站项目;厄瓜多尔;合同;中国;亚马逊河流域;建设集团;最大规模
【正文语种】中文
【中图分类】TM62;TV51
【相关文献】
1.中方承建海外最大水电站未受厄瓜多尔地震影响 [J],
2.中国水电20亿美元承建厄瓜多尔最大水电站项目 [J], 无
3.中国企业在海外承建的最大电解铝项目投产——中国有色集团承建的哈萨克斯坦电解铝厂项目一期投产仪式隆重举行 [J],
4.中国公司承建的老挝最大水电站项目开工 [J],
5.中国承建厄瓜多尔最大水电站 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。
厄瓜多尔CCS水电站站用13.8kV线路导线截面选择
厄瓜多尔CCS水电站站用13.8kV线路导线截面选择姬胜昔【摘要】通过选择合理的架空输电线路运行方式来解决电压损失超标问题,从而确定经济可靠的线路导线截面.【期刊名称】《技术与市场》【年(卷),期】2011(018)011【总页数】1页(P32)【关键词】导线截面选择;压降校验;运行方式【作者】姬胜昔【作者单位】黄河勘测规划设计有限公司,河南郑州 450003【正文语种】中文1 线路概述厄瓜多尔CCS水电站项目位于那波省亚马逊河支流Coca河上,设计装机容量1 500 MW,采用水斗式水轮机组,出线电压500 kV,站用中压13.8 kV,站用低压0.48 kV,频率60 Hz。
合同规定建1条13.8 kV线路为首部枢纽、调节水库、尾水、1号营地、2号营地供电,采用环网供电模式,线路设计执行美国及IEC标准。
线路全长65 km,线路所处地区为山区,地形起伏较大,负荷点比较分散,线路负荷分部情况见图1,正常情况下线路负荷见表1,由于线路太长导致靠近线路末端的负荷点压降远超允许值(美标13.8 kV系统压降允许值为10%),如何采用合理的线路运行方式,将成为解决本线路压降过大问题的关键。
图1 负荷分布示意图2 导线截面选择正常运行时可在首部枢纽和调节水库之间将环网断开,站用线路按2条线路运行:线路1:起于电站地面控制楼站用13.8kVⅢ段母线经尾水、1号营地至调节水库。
线路2:起于电站地面控制楼站用13.8kVⅣ段母线经2号营地至首部枢纽。
本线路的导线截面可根据载流量选择,载流量计算公式如下:注:I—载流量(A);S—负荷(kVA) Un—系统标称电压(kV),13.8 kV表1 正常情况下负荷表线路1 线路2负荷名称尾水 1号营地调节水库首部枢纽2号营地额定负荷(kVA)395.87 400 373.1 351 400计算结果:I=48.91A。
但考虑本线路长度较长造成压降较大且地形落差较大对导线机械强度要求高,故决定采用美标160mm2截面钢芯铝绞线,该导线的载流量超过445A能满足载流量要求。
厄瓜多尔美纳斯水电站TBM设备组装技术应用研究
厄瓜多尔美纳斯水电站TBM设备组装技术应用研究发布时间:2021-12-09T02:13:05.551Z 来源:《全球城市研究》2021年第5期作者:周艳春[导读] 美纳斯(MINAS)水电站位于南美洲厄瓜多尔第三大城市昆卡(CUENCA)西南方向,距首都基多(QUITO)约600km,大坝距昆卡公路里程92km。
中国水利水电第八工程局有限公司湖南长沙 410000摘要:TBM施工的一种重要隧洞掘进方式,具有自动化程度高、劳动强度低、施工安全快速、能保证施工质量精度等特点,而TBM设备安装是隧洞施工的关键项目。
TBM设备组装通常有部件多、机电液系统性强、吊装单元重量大、安装精度高、技术难度大、安全风险高和场地布置要求高等特点,本文以厄瓜多尔美纳斯水电站TBM组装为例,结合实际情况探讨TBM组装工艺、组装难点、安装精度、系统协调等安装工程技术,为安全高效和精确进行TBM设备安装提供实践经验,供类似TBM安装工程借鉴参考。
关键词:TBM隧道掘进机、组装工艺;大件高空翻转;安装精度;系统协调1、工程概况美纳斯(MINAS)水电站位于南美洲厄瓜多尔第三大城市昆卡(CUENCA)西南方向,距首都基多(QUITO)约600km,大坝距昆卡公路里程92km。
电站引水隧洞采用TBM硬岩隧道掘进机施工。
引水隧洞进口(TBM出口)位于圣弗朗西斯河(Río San Francisco)和胡邦河(Río Jubones)交汇下游约100m处开挖成形后的TBM工业广场。
在工业广场入口支洞的洞轴线上布置一台80t龙门式起重机械,以满足TBM主机及后配套组装及滑行进洞的要求。
TBM主机构件以散货海运至厄瓜多尔马查拉港,在马查拉港卸船后通过当地运输公司,陆路运输至MINAS工地TBM工业广场进行组装。
2、TBM组装准备工作TBM设备安装施工场地已经完成前期土建和基础安装并验收合格;已按要求进行安全技术交底,设备安装人员已经完全了解安装流程,大件(单件)重量和外形尺寸主要数据、螺栓扭矩要求、销轴安装要求、起吊重心和吊具选择标准;TBM采用如下组装方案:大件卸车后即可放入组装工位,但卸车时需要进行空中翻转,在由专门配置的80t龙门吊吊运至组装工位固定,安装区间布置有一台80t吨龙门吊(大车运行距离50m,起吊高度为9m)、一台50t汽车吊、一台25t汽车吊及一台3t叉车,TBM主要部件参数见下表。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
龙源期刊网 http://www.qikan.com.cn 厄瓜多尔可卡可多辛克雷尔水电站水力机械设计 作者:张林 乔中均 李红帅 孙玉涵 来源:《河南科技》2019年第16期 龙源期刊网 http://www.qikan.com.cn 摘 要:厄瓜多尔可卡可多辛克雷尔水电站(Coca Codo Sinclair,CCS)采用高水头六喷嘴水斗式水轮发电机组,配有完善的辅助设备系统。本文对本电站水轮发电机组及其附属设备、辅助设备系统的设计特点进行介绍。
关键词:水力机械;水轮机;发电机;辅助设备系统;CCS水电站 中图分类号:TV554 文献标识码:A 文章编号:1003-5168(2019)16-0097-04 Abstract: Pelton turbine generator units with 6 nozzles are applied in Coca Codo Sinclair Hydropower Station (short for CCS Hydropower Station below), the water head is very high for this station and a complete auxiliary equipment system is provided. The design characteristics for turbine generator unit and its accessory equipment and auxiliary equipment system were introduced herein.
Keywords: hydraulic machinery;turbine;generator;auxiliary equipment system;CCS hydropower station
CCS水电站工程位于南美洲厄瓜多尔国东北部Napo省与Sucumbios省交界处,距首都基多公路里程约130km。电站为引水式开发,工程主要建筑物包括首部枢纽、输水隧洞、调蓄水库、压力管道和地下厂房等[1]。厂房内装设8台184.5MW水斗式水轮发电机组及附属设备。电站主要特征参数为:最大水头616.74m,额定水头604.10m,最小水头594.27m,装机容量8×184.5MW。电站尾水洞存在两种运行工况:正常的无压工况及短暂的有压工况。电站配备1台1 200kW水斗式水轮发电机组,作为电站的备用电源,具备“黑启动”功能。电站以3回500kV电压出线接入电力系统。
1 水轮发电机组 1.1 水轮发电机组主要参数 CCS电站装设8台水斗式水轮发电机组。其中,水轮机转轮及喷嘴总成由安德里茨设计制造,水轮机其余部件及发电机由哈尔滨电机厂有限责任公司设计制造。机组主要技术参数见表1和表2。
1.2 水轮机主要结构特点 水轮机为立轴水斗式,由稳水栅、尾水里衬及底板、配水环管、机壳、机壳盖、喷嘴总成(整体含喷嘴口环、喷管、喷针、喷针头、折向器、喷针接力器及折向器接力器等)、转轮、主轴、水导轴承、压气及补气装置、机坑起重设备、机坑里衬和基础埋件等组成。水轮机转轮、喷嘴总成及其他易损部件采用下拆从尾水稳水栅运出的检修方案;水轮机其他可拆卸的部件,包括主轴、轴承盖和轴承等部件应能利用厂房桥式起重机从发电机定子内孔及其下面的圆形机坑中整体吊出。 龙源期刊网 http://www.qikan.com.cn 1.2.1 转轮。转轮制造采用安德里茨高焊技术工艺,斗叶根部高应力区及轮盘采用X-3CrNiMo13-4不锈钢整体锻造然后数控加工。斗叶其他部分也采用相同材料锻造,且精加工后与轮盘焊接后整体数控加工成型。同时,对斗叶进行喷涂处理。
1.2.2 主轴。水轮机主轴采用20SiMn锻制而成,采用中空结构,外法兰形式,主轴上端法兰与发电机轴下法兰直接连接,与转轮采用带液压预紧螺栓的摩擦连接形式。
1.2.3 水导轴承及主轴密封。水导轴承采用稀油润滑的巴氏合金瓦衬的自润滑轴承,由楔形调整块的分块瓦和可拆卸的轴承体组成。水轮机水导轴承冷却方式采用内循环布置。轴承润滑采用ISOVG-46号汽轮机油。主轴密封装置仅在水轮机有压运行时自动投入,在正常运行时(无压运行)能自动切除。主轴密封材料采用进口高分子材料。主轴密封冷却水水源取自消防用水。
1.2.4 水轮机机壳。机壳采用型号为Q235-B的普通制造钢材料。采用焊接结构,机壳上部设有機壳盖,机壳盖用螺栓固定在机壳上,并有顶起机壳盖的专用螺孔,机壳盖上装有水导轴承支座。机壳下缘和最高尾水位之间留有必要的通气高度,在机壳上开设有供转轮下拆的运输通道。
1.2.5 配水环管。配水环管采用焊接性能好的Q500D钢板制成,分6段运输到工地,在工地现场组合焊接完成,并经探伤合格后,进行强度水压试验,试验压力为11.25MPa。在配水环管的最低处开设有孔径为100mm的排水孔。
1.2.6 喷嘴总成。喷嘴总成由喷管、喷针、喷针头、折向器、喷针接力器及折向器接力器等组成。喷管采用直流内控式,控制机构设在喷管内。各喷嘴和各折向器之间没有杠杆联系,全部采用油压直接控制,正常工作油压等级为6.3MPa。喷针、喷嘴口环采用X-3CrNiMo13-4材质制造。
1.2.7 压气及补气装置。压气及补气装置由8根集气管和2台鼓风机组成。8根集气管连接于机壳和尾水支洞挡气坎之间,用于回收被水流带走的空气,其中2根尺寸为Φ280mm×16.6mm,另外6根尺寸为Φ400mm×23.7mm。2台鼓风机用于在尾水支洞水位较高时进行强迫补气压水,鼓风机设计风量为3 600m3/h,风压为300mbar。
1.3 发电机主要结构特点 发电机为三相凸极同步交流发电机,采用立轴悬式结构,采用密闭循环空气冷却。接线方式为Y型接线。发电机的具体构件分析如下所示。
1.3.1 定子。定子包括定子机座、铁芯和绕组等主要部件。定子机座分4瓣,采用上、下环板的钢板焊接结构,下环板安装于定子基础板上。定子铁芯采用0.5mm厚的进口低损耗、无时效、高导磁系数、机械性能优良的硅钢片叠压而成,铁芯全长2 188mm,内径5 950mm。龙源期刊网 http://www.qikan.com.cn 定子绕组采用星形连接,所有接头和连接应采用中频银铜焊工艺。定子机座在现场进行组焊,定子铁芯叠片在安装时进行,绕组下线在机坑进行。
1.3.2 转子。发电机转子由主轴、支架、磁轭和磁极等组成。主轴采用20SiMn锻钢制成,上端装有集电环,下端与水轮机主轴连接。支架为圆盘式焊接结构。磁轭采用优质高强度钢板冲片叠压而成,沿轴向均匀设有通风沟。磁轭与转子支架间的连接采用径向和切向组合键连接,并采用热打键的方式,在磁轭压板的下方设有可拆卸的多块制动环。磁极铁芯用WDER450优质高强度薄钢板叠压而成,用拉紧螺杆把合成整体,采用T尾结构与磁轭相连。
1.3.3 推力轴承及导轴承。推力轴承及上、下导轴承均采用内循环冷却方式,在油槽内部设有高效油冷却器。推力轴承和上导轴承采用分开式结构。推力轴承瓦采用巴氏合金瓦,巴氏合金瓦采用S275J0+N材料。上、下导轴承为油浸式自循环钨金分块型瓦可调式结构。
1.3.4 上、下机架。上机架采用辐射型支臂结构,设有8条工字型支臂,中心体与支臂采用焊接连接,支臂外端与混凝土之间设有千斤顶。下机架也采用辐射型支臂结构,设有6条工字型支臂,下机架可通过定子铁芯整体吊出。
1.3.5 通风冷却系统。发电机采用由上、下盖板和上、下挡风板形成的双路无风扇全封闭径向通风系统。在定子机座外圆均匀布置8个空气冷却器。
1.3.6 制动顶起系统。发电机采用电气和机械两种制动方式,两种制动方式可配合使用,也可单独使用。两套装置配合使用时,当机组转速下降到80%额定转速时,电气制动停机装置投入;当机组转速下降到10%额定转速时,机械制动停机装置投入,全部制动停机时间为5~6min,制动气压约为0.7MPa。制动器可兼作转子顶起装置,顶起装置工作油压为9.5MPa。
1.3.7 灭火装置。发电机采用气体(CO2)灭火系统,每台机配1套发电机CO2灭火装置(包括储气瓶及瓶架等)。CO2灭火设计为全淹没系统,设计浓度为58%。为维持CO2灭火浓度,保证灭火质量,每组设两套管路:一套是紧急灭火释放CO2;另一套是维持和补充CO2。在机坑里装设烟雾信号和感温探测器,当两者同时动作方可向发电机送气。在每台机组的发电机机墩风罩上设有2个机械式泄压口,当机墩内外压力差达到(1.1±0.1)kPa时,泄压口自动打开泄压。
2 进水球阀 水轮机进水阀选用QF618-WY-220型卧轴液控双密封球阀,公称直径2.2m,设计压力7.65MPa,设计流量35.0m3/s,开启时间50~120s(可调),关闭时间50~120s(可调),操作油压为6.3MPa。水轮机进水球阀具有如下特点。
①阀体采用ZG20Mn铸钢材料,阀体外部有活门位置指示器,阀体底部设有排污管。上、下游法兰面设O型密封圈。 龙源期刊网 http://www.qikan.com.cn ②活门采用铸钢制造,一只阀轴与活门铸成一体,另一只阀轴用锻钢制成,螺钉把合。支承活门的轴承内装有自润滑轴承,阀轴与轴承和轴端密封贴合的表面采用不锈钢衬套。
③进水阀上游侧设有上游连接短管,材质为Q500D,上游端与压力钢管采用焊接连接,下游端与阀体法兰采用螺栓连接。进水阀下游侧设有伸缩节,伸缩节为套筒式,伸缩量为30mm,上游端与阀体法兰采用螺栓连接,下游端与配水环管进口法兰采用螺栓连接。在上游连接短管和下游伸缩节上设有旁通管路和差压控制器,用于对配水环管进行充水和平压,旁通阀采用油压操作针形阀(具有减压作用)。
④球阀上游侧设检修密封,下游侧设工作密封。球阀上、下游的不锈钢活动密封环设在阀壳上,活动密封环由ASTM A743CrCA-6NM不銹钢制成。球阀密封环采用水压操作,水源来自上游压力钢管。检修密封装有可靠的手动机械锁锭装置。
⑤球阀液压油系统为独立系统。压力油源由油泵组、压力油罐、回油箱、管路、漏油箱、阀门、表计、自动化元件及附件等组成。油压装置型号为YZ-10.0-6.3。
3 调速系统 调速系统由机械液压柜、微机电器柜、油压装置及管路等组成,机械液压柜与回油箱组成一个整体。压力油罐采用地面式安装,布置在母线层楼板上;回油箱采用悬挂式安装,悬挂于母线层楼板上。调速器型号为CJWT-6/6-6.3,采用六喷六折冲击式水轮机专用调速器,操作油压为6.3MPa。调速器油压装置型号为YZ-6.0-6.3。
