防腐补口作业指导书_-

防腐补口作业指导书_-
防腐补口作业指导书_-

涉县-沙河煤层气管道工程

防腐补口作业指导书

编制:

审核:

审批:

中国化学工程第七建设有限公司 2014年4月13日

1、编制依据:

涂装前钢材表面锈蚀等级和除锈等级GB/T 8923-1988

涂装前钢材表面预处理规范SY/T 0407-97

埋地钢质管道聚乙烯防腐层技术标准SY/T 0413-2002

京邯改线天然气管道工程石家庄藁城市段管道工程热收缩补口带(套)技术规格书京邯改线天然气管道工程石家庄藁城市段施工图纸

热缩带厂家补口操作说明书

2、工程概况:

2.1工程地点:涉县-沙河煤层气管道工程(第三标段),本标段分为站场部分和管线部分。管线部分分为BB段和BC段。站场部分为:永年末站工艺管道安装工程以及标段线路上7、8号阀室工艺安装、土建及附属工程。线路BB段39+772.6处—BB段59+99

3.2处;线路BC段起自BC001号桩处,向东穿越南水北调工程后折向东北敷设,经过郝庄村北、西阳城北、曹庄村南,在曲屯村东北侧穿越京广铁路和G107,然后继续向东敷设,至宁屯村北侧穿越京珠高速和在建京武高铁后,进永年末站,最后到达8#阀室;线路实测长度40km,设计压力为6.3MPa。线路一般段直管采用D508*7.1 L415螺旋缝埋弧焊钢管。

2.2主要工程量:防腐补口材料采用成都三层结构辐射交联聚乙烯热缩带(套),热缩带规格为Ф508mm,补口数量约3478道口。

2.3施工部署

2.3.1工期要求:年月日- 年月日

2.3.2防腐补口组织机构

机组长:

技术员:

质检员:

3、管道补口补伤技术措施

3.1施工准备

(1)防腐作业人员上岗前须经专业培训,持证上岗。

(2)补口采用的三层结构聚乙烯热收缩套(带),应有质量合格证,产品应符合设计及相关技术标准、规范要求。

(3)对焊接完成的管口,清除焊缝及其附近的毛刺、飞溅物、焊瘤以及补口处防腐层的污物、泥土等。

(4)对管口钢管表面预热至40℃-50℃,然后进行喷砂除锈处理,表面质量

应达到Sa2.5级。

3.2预热、涂刷底漆

对补口处的钢管表面预热至70℃-80℃,若钢管表面出现浮锈,再次进行喷

砂除锈处理。按底漆操作说明将工厂提供的底涂环氧混合均匀,倒出一部分将钢管表面整体均匀涂刷一遍,随后继续将剩余的底涂环氧全部均匀涂刷在钢管上。

3.2.1涂刷应尽量均匀,避免局部超厚。上火前如果发现局部超厚,应及时刷平。

3.2.2涂刷完毕应着重检查钢管顶部、底部,防止底漆堆积或不足。

3.2.3应将底漆全部涂刷在钢管上,避免浪费。底漆混合均匀后,必须在30分钟内使用,混合好的底漆在使用前应远离热源。

3.3固化底漆

用小火加热环氧表面。先加热钢管的顶部和底部约半分钟,再对钢管整体加热,时间约4-5分钟。小火加热完毕后,再用中火加热直到环氧表干。加热表干过程中,底漆温度不能超过120℃。如超过时应暂停加热,待温度低于120℃时再加热。

3.4接头两侧搭接部位处理

带底涂环氧表干后,立即对接头两侧将要包裹的防腐层清洁预热后,沿周向打毛,打毛深度0.3mm-0.5mm,两打毛边缘之间宽度比热收缩带收缩前宽度窄2cm左右。

3.5涂刷面涂环氧

对热缩套需包覆的区域进行加热(包括钢管和两侧防腐层),确保两侧已打毛需包覆的防腐层温度为90℃-110℃,已涂刷底漆的钢管温度为70℃-90℃,将面涂环氧均匀涂刷在已表干的底涂环氧及三层PE坡口处。

3.6安装热缩带

3.6.1底漆涂刷完毕后3分钟内必须开始安装,热缩带在补口位置应左右对称,先加热热缩带印有“搭接线”一端的热熔胶面约300mm宽,使胶完全熔化,快速将其贴在补口处,搭接处位于1点到2点位置,用压辊从搭边中间分别向两端压平,热缩胶溢出,并将搭接线至端部的热缩带打毛,在热缩带端部的钢管上沿轴向粘贴一根胶条,加热另一端的热熔胶面约300mm宽,将其端头对准“搭接线”标记粘好,用压辊从搭边中间分别向两端压平,并粘贴第二根胶条。

3.6.2加热固定片胶层至充分软化(明显可见固定片胶层由乳白色转化为黑亮且透明)后,

将固定片搭在热缩带重叠的合缝处。用火加热的同时用压辊反复碾压固定片,注意压平固定片以及两层热缩带合缝处。

3.6.3在热缩带的两端垫上木撑后,从热缩带中部沿圆周方向往两端均匀移动加热,避免对某一点长时间烧烤,当收缩至木撑处时,将木撑取出。

3.6.4整体收缩完成后,应对热缩带整体再加热,使其表面温度始终保持在150℃-180℃,不少于3分钟,再对热缩带进行碾压以赶出气泡,用指压法检查热缩带热熔胶熔化情况,以确认热熔胶充分熔化,粘接良好。

3.6.5整个热缩带安装过程完成后,在固定片的两端宽度方向各安装一根胶条封边,将环氧罐内剩余的底气涂刷于固定片另外两边。补口操作完成。

3.6.6当存在下列情况之一且无有效防护措施时,不得进行补口作业。

(1)雨天、雪天、风沙天。

(2)风力达到5级以上。

(3)相对湿度大于85%。

3.6.7喷砂除锈后的钢管用红外线测温仪测量温度会偏低,如涂刷底漆时,出现冒烟、快速固化等现象,说明温度超高,应停止补口操作,用接触式测温仪校准后,再用红外线测温仪进行测量。

3.6.8其他注意事项

(1)若环境温度低于-5℃,在施工前应对热缩带进行保温处理。

(2)热缩带整体收缩完成后的再加热,应确保温度始终保持在150℃-180

℃,不少于3分钟。当天气转凉后,应根据环境温度,管径大小,将保持时间延长至5-8分钟。

(3)安装收缩前,不能将热缩带从小包装中取出以免被砂石划伤或沾灰。

(4)安装收缩过程中用火应均匀,避免局部碳化。

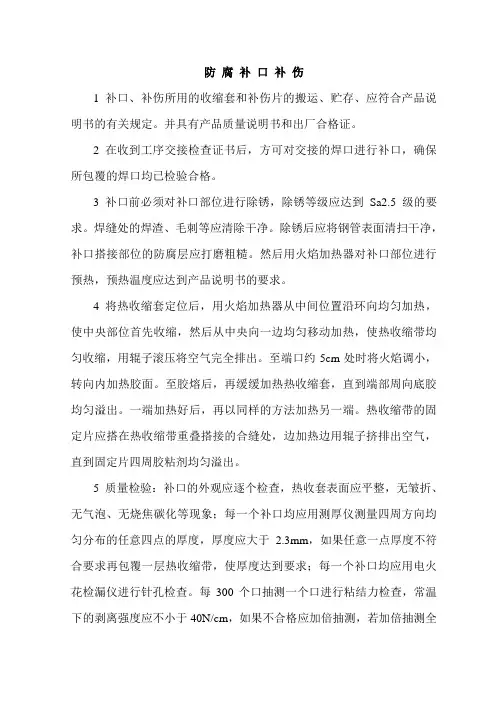

3.7补伤:

3.7.1补伤前应先清除损伤处的泥土、油污等杂物,补伤处周围涂层打毛。

3.7.2将要修补的区域加热时要避免过度受热或碳化。加热时使用红外线测温仪控制温度。

3.7.3对直径不大于30mm的损伤采用补伤片修补,将损伤部位的聚乙烯层修切成圆形,边缘应打成钝角,刷胶粘剂后贴上补伤片,给补伤片加热,将空气全部排出,至周围胶粘剂均匀溢出,补伤片大小应保证其边缘距聚乙烯层的孔洞边缘不小于100mm。

3.7.4对直径大于30mm的补伤,应在贴补伤片完毕后在补伤处包覆一条热收缩带,热收缩带宽度应比补伤片的两边至少各大50mm。

4、补口、补伤质量要求

在安装前,应确保热收缩补口带(套)无裂缝、无气泡、无撕裂或其它缺陷。在安装后应符合以下要求:

4.1补口、补伤处涂层两端坡角处与热收缩套或补伤片应贴合紧密、不留空隙,热收缩套及补伤片表面应光滑平整、无皱折、气泡及烧焦、碳化等现象,周端有胶粘剂均匀溢出。

4.2每处补口、补伤用电火花检漏仪进行检漏,检漏电压15KV,检测速度为200-300mm;如有漏点,应重新补口、补伤并检漏,直至合格。

4.3补口、补伤后,应进行剥离试验,热收缩带的粘结力常温下的剥离强度应不小于70N/cm,每100个补口至少抽测一个口;抽查如不合格,应加倍抽查;若加倍抽查全不合格,则该段管线的补口、补伤应全部返修。

4.4热收缩

4.4电火花检漏检查分两次进行,一次是在补伤、补口完成后;另一次是在管沟回填前进行。

5、设备及检测工具配置

6、HSE保证措施

项目HSE管理上,明确HSE各级人员的职责,针对重大风险和重要环境因素,制定管理方案以及运行控制、应急响应等控制程序,努力追求零事故、零污染、零伤害的HSE

管理目标,确保每一个在项目工作中的人员及其所在的环境都处于健康、安全和环保的良好状态下.

6.1火焰喷灯使用时严禁对人,用后马上关闭。

6.2防腐保温材料应分类堆放,严禁烟火。

6.3施工操作人员应戴眼镜、口罩、手套等防护用品避免中毒;不准穿化纤类衣物。

6.4喷砂除锈时必须采取围挡措施,避免沙尘飞扬污染环境。

6.5班前严禁饮酒,施工现场严禁吸烟,工作期间不准嬉戏打闹。

6.6不准在沟槽内、管线上休息,严禁在管线上行走。

其他方面详见本工程《HSE作业指导书》、《HSE计划书》及安全操作规程执行

防腐作业指导书

一、 防腐施工工艺流程 1、本工程闸门门叶、拦污栅栅叶、锁定梁、门槽迎水面、栅槽迎水面、锁定埋件外露面防腐施工工艺流程 2、本工程闸门门槽、栅槽、锁定埋件埋入混凝土侧防腐施工工艺流程 二、 防腐项目及防腐方法 1、本工程闸门门叶、拦污栅栅叶、锁定梁、门槽迎水面、栅槽迎水面、锁定埋件外露面采用热喷锌防腐(不锈钢表面除外),涂料牌号、涂层道数、漆膜厚度应必须符合“表1”中的要求。 面层涂料的颜色为浅灰色。 编制作业指导书 产品外观检查消缺 喷涂工艺 评定 非涂装部位遮蔽 表面油污处理、喷砂处理 粗糙度检查并消缺 喷砂面 吹净 表面清洁度检查消缺 封闭漆涂装检查消缺 水泥浆涂刷检查消缺 喷涂产品标识 防腐施工检查报告 喷涂工艺 评定 编制作业指导书 产品外观检查消缺 非涂装部位遮蔽 表面油污处理、喷砂处理 粗糙度检查并消缺 喷砂面 吹净 表面清洁度检查消缺 热喷锌检查消缺 封闭漆涂装检查消缺 喷涂产品标识 防腐施工检查报告

表1 涂层系统涂料牌号及名称涂层道数漆膜总厚度( m) 底层喷锌 2 160 中间层环氧云铁防锈漆 1 50 面层氯化橡胶面漆(浅灰色) 2 100 2、本工程所有门槽、栅槽、锁定埋件埋入混凝土侧除锈后涂刷水泥浆防护,厚度为厚度为300μm~500μm。 3、防腐涂装前,应对非涂装部位,如楔槽、油孔、轴孔、加工面和工地焊缝两侧、铸、锻件轨道踏面、闸门滑块踏面、滚轮踏面等进行遮蔽。 4、对闸门及埋件安装焊缝两侧200mm范围内不涂装,待工地安装焊接完成后再进行表面涂装。 5、配重块除净砂子、铁锈、铁屑、油污、密封胶等,并须铲平或磨光浇口、冒口、 焊缝、锐边等,铲平或磨平显著的斑疤后涂装底漆一道、面漆一道。 三、防腐工艺控制 1、表面处理 先采用汽油溶剂等方法清理金属表面达到无油污等,预处理采用喷砂的方法,喷砂 所用的压缩空气经过冷却装置和油水分离器处理后应干燥、无油。喷砂时喷嘴距金属基 体表面控制在100~300mm,喷射方向与基体金属表面法线的夹角控制在15°~30°, 喷砂时所用的压缩空气压力为0.4~0.6MPa,喷嘴直径选择为10mm,所用磨料砂为刚玉 砂,粒度为0.5~2.0mm,磨料必须清洁、干燥。为了提高工效,喷砂时喷嘴作“Z”字 形运行。 苗家坝水电站工程闸门(含拦污栅)制造标中的门叶、拦污栅栅叶、锁定梁、门槽 迎水面、栅槽迎水面、锁定埋件外露面等表面除锈等级达到GB8923-88中规定的Sa2 2 1 级(机加工面除外),喷射处理后,表面粗糙度值应在Ry40~70μm范围以内,用表面粗 糙度专用检测量具或比较样块检测。金属结构在表面予处理达到标准后,应在有效时间 内进行热喷涂或涂漆,涂装前如发现基体金属表面被污染或返锈,应重新处理,使之达 到原要求的表面清洁度等级。

补口补伤作业指导书

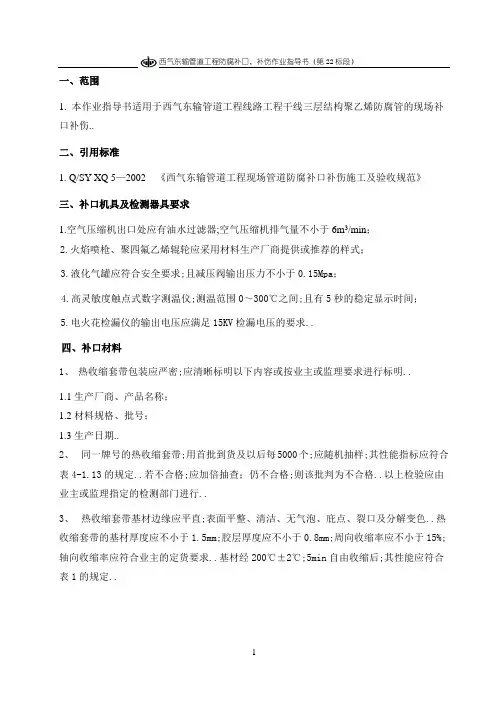

. 西气东输管道工程防腐补口、补伤作业指导书(第22标段) 一、范围 1.本作业指导书适用于西气东输管道工程线路工程干线三层结构聚乙烯防腐管的现场补 口补伤。 二、引用标准 1. Q/SY XQ 5—2002《西气东输管道工程现场管道防腐补口补伤施工及验收规范》 三、补口机具及检测器具要求 1.空气压缩机出口处应有油水过滤器,空气压缩机排气量不小于6m3/min ; 2.火焰喷枪、聚四氟乙烯辊轮应采用材料生产厂商提供或推荐的样式; 3.液化气罐应符合安全要求,且减压阀输出压力不小于0.15Mpa; 4.高灵敏度触点式数字测温仪,测温范围0?300E之间,且有5秒的稳定显示时间; 5.电火花检漏仪的输出电压应满足15KV检漏电压的要求。 四、补口材料 1、热收缩套(带)包装应严密,应清晰标明以下内容或按业主或监理要求进行标明。 1.1生产厂商、产品名称; 1.2材料规格、批号; 1.3生产日期。 2、同一牌号的热收缩套(带),用首批到货及以后每5000个,应随机抽样,其性能指标应符合表4-1.13的规定。若不合格,应加倍抽查;仍不合格,则该批判为不合格。以上检验应由业主或监理指定的检测部门进行。 3、热收缩套(带)基材边缘应平直,表面平整、清洁、无气泡、庇点、裂口及分解变色。 热收缩套(带)的基材厚度应不小于1.5mm,胶层厚度应不小于0.8mm周向收缩率应不小于15%轴向收缩率应符合业主的定货要求。基材经200C±2C, 5min自由收缩后,其 性能应符合表1的规定。
