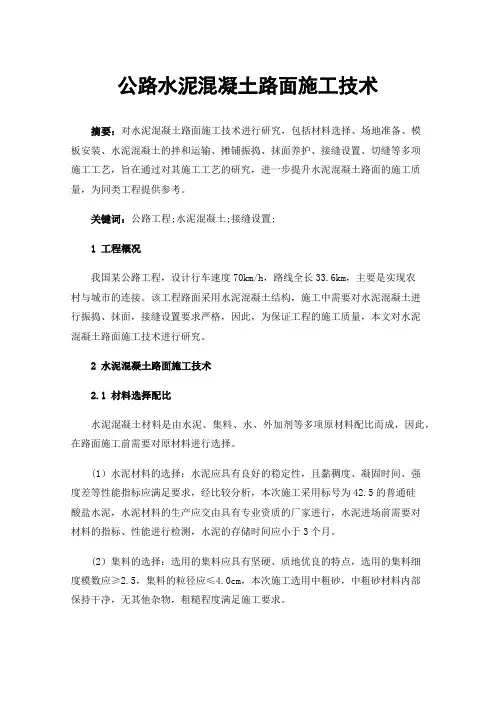

公路水泥混凝土路面施工技术

公路水泥混凝土路面施工技术
公路水泥混凝土路面施工技术

公路水泥混凝土路面施工技术

包括普通混凝土(素混凝土)、钢筋混凝土、连续配筋混凝土、预应力混凝土、装配式混凝土、钢纤维混凝土和混凝土小块铺砌等面层板和基(垫)层所组成的路面。目前采用最广泛的是就地浇筑的普通混凝土路面,简称混凝土路面。所谓普通混凝土路面,是指除接缝区和局部范围(边缘和角隅)外不配置钢筋的混凝土路面。

水混凝土路面具有强度高、稳定性好、耐久性好、养护费用少、有利于夜间行车、有利带动当地建材业发展等优点。但它对水泥和水的需要量大,且有接缝、开放交通较迟、修复困难等缺点。

水泥混凝土面层铺筑的技术方法有小型机具铺筑、滑模机械铺筑、轨道摊铺机铺筑、三辊轴机组铺筑和碾压混凝土等方法。

一、模板及其架设与拆除

(1)施工模板应采用足够刚度的槽钢,轨模或钢制边侧模板,不应使用木模板、塑料模扳等易变形模板。

(2)支模前在基层上应进行模板安装及摊铺位置的测量放样,核对路面标高、面板分板、胀缝和构造物位置。

(3)纵横曲线路段应采用短模板,每块横板中点应安装在曲线切点上。

(4)模板安装应稳固、平顺、无扭曲,应能承受摊铺、振实、整平设备的负载行进,冲击和振动时不发生位移。

(5)模板与混凝土拌合物接触表面应涂脱模剂。

(6)模板拆除应在混凝土抗压强度不小于8.0MPa方可进行。

二、混摇土拌合物搅拌

(1)搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼。

(2)每台搅拌楼在投入使用前,必须进行标定和试拌。在标定有效期满或搅拌楼搬迁安装后,均应重新标定。施工中应每15d校验一次搅拌楼计量精确度。搅拌楼配料计量偏差不得超过规定。不满足时,应分析原因,排除故障,确保拌合计量精确度。采用计算机自动控制系统的搅拌楼时,应使用自动配料生产,并按需要打印每天(周、旬、月)对应路面摊铺桩号的混凝土配料统计数据及偏差。

(3)应根据拌合物的粘聚性、均质性及强度稳定性试拌确定最佳拌合时间。

(4)外加剂应以稀释溶液加入,其稀释用水和原液中的水量,应从拌合加水量中扣除。

(5)拌合引气混凝土时,搅拌楼一次拌合量不应大于其额定搅拌量的90%。纯拌合时间应控制在含气量最大或较大时。

三、混凝土拌合物的运输

(1)应根据施工进度、运量、运距及路况,选配车型和车辆总数。总运力应比总拌合能力略有富余。确保新拌混凝土在规定时间内运到摊铺现场。

(2)运输到现场的拌合物必须具有适宜摊铺的工作性。不同摊铺工艺的混凝土拌合物从搅拌机出料到运输、铺筑完毕的允许最长时间应符合时间控制的规定。不满足时应通过试验,加大缓凝剂或保塑剂的剂量。(3)混凝土运输过程中应防止漏浆、漏料和污染路面,途中不得随意耽搁。自卸车运输应减小颠簸,防止拌合物离析。车辆起步和停车应平稳。

公路水泥混凝土路面施工技术

公路水泥混凝土路面施工技术 包括普通混凝土(素混凝土)、钢筋混凝土、连续配筋混凝土、预应力混凝土、装配式混凝土、钢纤维混凝土和混凝土小块铺砌等面层板和基(垫)层所组成的路面。目前采用最广泛的是就地浇筑的普通混凝土路面,简称混凝土路面。所谓普通混凝土路面,是指除接缝区和局部范围(边缘和角隅)外不配置钢筋的混凝土路面。 水混凝土路面具有强度高、稳定性好、耐久性好、养护费用少、有利于夜间行车、有利带动当地建材业发展等优点。但它对水泥和水的需要量大,且有接缝、开放交通较迟、修复困难等缺点。 水泥混凝土面层铺筑的技术方法有小型机具铺筑、滑模机械铺筑、轨道摊铺机铺筑、三辊轴机组铺筑和碾压混凝土等方法。 一、模板及其架设与拆除 (1)施工模板应采用足够刚度的槽钢,轨模或钢制边侧模板,不应使用木模板、塑料模扳等易变形模板。 (2)支模前在基层上应进行模板安装及摊铺位置的测量放样,核对路面标高、面板分板、胀缝和构造物位置。 (3)纵横曲线路段应采用短模板,每块横板中点应安装在曲线切点上。 (4)模板安装应稳固、平顺、无扭曲,应能承受摊铺、振实、整平设备的负载行进,冲击和振动时不发生位移。 (5)模板与混凝土拌合物接触表面应涂脱模剂。 (6)模板拆除应在混凝土抗压强度不小于8.0MPa方可进行。 二、混摇土拌合物搅拌

(1)搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌楼。 (2)每台搅拌楼在投入使用前,必须进行标定和试拌。在标定有效期满或搅拌楼搬迁安装后,均应重新标定。施工中应每15d校验一次搅拌楼计量精确度。搅拌楼配料计量偏差不得超过规定。不满足时,应分析原因,排除故障,确保拌合计量精确度。采用计算机自动控制系统的搅拌楼时,应使用自动配料生产,并按需要打印每天(周、旬、月)对应路面摊铺桩号的混凝土配料统计数据及偏差。 (3)应根据拌合物的粘聚性、均质性及强度稳定性试拌确定最佳拌合时间。 (4)外加剂应以稀释溶液加入,其稀释用水和原液中的水量,应从拌合加水量中扣除。 (5)拌合引气混凝土时,搅拌楼一次拌合量不应大于其额定搅拌量的90%。纯拌合时间应控制在含气量最大或较大时。 三、混凝土拌合物的运输 (1)应根据施工进度、运量、运距及路况,选配车型和车辆总数。总运力应比总拌合能力略有富余。确保新拌混凝土在规定时间内运到摊铺现场。 (2)运输到现场的拌合物必须具有适宜摊铺的工作性。不同摊铺工艺的混凝土拌合物从搅拌机出料到运输、铺筑完毕的允许最长时间应符合时间控制的规定。不满足时应通过试验,加大缓凝剂或保塑剂的剂量。(3)混凝土运输过程中应防止漏浆、漏料和污染路面,途中不得随意耽搁。自卸车运输应减小颠簸,防止拌合物离析。车辆起步和停车应平稳。

水泥混凝土路面施工工艺流程

一、概述 水泥混凝土路面是指以水泥混凝土板和基(垫)层所组成的路面,亦称为刚性路面。它包括普通水泥混凝土、钢筋混凝土、碾压混凝土和连续配筋混凝土路面等。水泥混凝土路面以其抗压、抗弯、抗磨损、高稳定性等诸多优势,在各级路面上得到广泛应用,在我国高等级公路中水泥混凝土路面日渐增多,加上近年来农村公路建设中普遍采用水泥路面,使得水泥混凝土路面科学化、规范化施工成为广大公路建设者关注的问题。水泥混凝土路面施工中,核心环节是混凝土的拌和生产和混凝土的摊铺,本文仅对公路水泥混凝土路面施工工艺流程进行探讨。 二、工艺流程 1、模板安装 模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板±1mm,木模板±2mm。 2、安设传力杆 当侧模安装完毕后,即在需要安装传力杆位置上安装传力杆。 当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间

距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。 当混凝土板不连续浇筑时,可采用顶头木模固定法安设传力杆。即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。两模板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。 3、摊铺和振捣 1)摊铺前的准备工作 混凝土摊铺前的准备工作很多,主要强调一下摊铺前洒水的卸料工序。 1.1 洒水 摊铺前洒水是一个看似简单的工序,往往不被施工人员重视,但如果洒水处理不好会严重影响路面质量。 洒水量要根据基层材料、空气温度、湿度、风速等诸多因素来确定洒水量,即保证摊铺混凝土前基层湿润,而且尽可能撒布均匀,尤其在基层不平整之处禁止有存水现象。从目前施工现场来看,大多数情况下是洒水量不足,因为基层较干,铺筑后混凝土路面底部产生大量细小裂纹,有些小裂纹与混凝土本身收缩应力产生的裂重叠后使整个混凝土路面裂纹增多。 1.2 卸料 自卸车的卸料也是常常不被重视的工序,在施工中经常发生堆料过 多给施工造成困难,有时布料过少使混凝土量不足,路面厚度得不到保证。这种混凝土忽多忽少现象会严重影响混凝土路面的平整度。在施工过程中大多数施工者死板地间隔一定距离卸一车料,而忽视了基层不平整的变化,这种变化在客观上是普遍存在的。目前许多企业施工水平不是很高,尤其是对路面基层的标高控制不到位,造成基层平整度较差,加大了混凝土路面施工的难度。在实际施工中,我们可对基层表面与面层基准标高线隔段实测来决定混凝土的卸料量,这样会避免卸料不均的问题。 对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度为26cm。超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5。每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。振捣时,可用平板式振捣器或插入式振捣器。 施工时,可采用真空吸水法施工。其特点是混凝土拌合物的水灰比比常用的增大5%~10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝

水泥混凝土施工工艺完整版

水泥混凝土施工工艺 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

1.1水泥混凝土施工工艺 1、安装模板 模板宜采用钢模板,弯道等非标准部位以及小型工程也可采用木模板。模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,振捣时模板横向最大挠曲应小于4mm,高度应与混凝土路面板厚度一致,误差不超过±2mm,纵缝模板平缝的拉杆穿孔眼位应准确,企口缝则其企口舌部或凹槽的长度误差为钢模板±1mm,木模板±2mm。 2、安设传为杆 当侧模安装完毕后,即在需要安装传力杆位置上安装传为杆。 当混凝土板连续浇筑时,可采用钢筋支架法安设传力杆。即在嵌缝板上预留园孔,以便传力杆穿过,嵌缝板上面设木制或铁制压缝板条,按传力杆位置和间距,在接缝模板下部做成倒U形槽,使传力杆由此通过,传力杆的两端固定在支架上,支架脚插入基层内。 当混凝土板不连续浇筑时,可采用顶头木模固定法安设传为杆。即在端模板外侧增加一块定位模板,板上按照传为杆的间距及杆径、钻孔眼,将传力杆穿过端模板孔眼,并直至外侧定位模板孔眼。两模板之间可用传力杆一半长度的横木固定。继续浇筑邻板混凝土时,拆除挡板、横木及定位模板,设置接缝板、木制压缝板条和传力杆套管。 3、摊铺和振捣

对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为22~24cm;塑性的商品混凝土一次摊铺的最大厚度为26cm。超过一次摊铺的最大厚度时,应分两次摊铺和振捣,两层铺筑的间隔时间不得超过3Omin,下层厚度约大于上层,且下层厚度为3/5。每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝,其位置应在设计规定的接缝位置。振捣时,可用平板式振捣器或插入式振捣器。 施工时,可采用真空吸水法施工。其特点是混凝土拌合物的水灰比比常用的增大5%~10%,可易于摊铺、振捣,减轻劳动强度,加快施工进度,缩短混凝土抹面工序,改善混凝土的抗干缩性、抗渗性和抗冻性。施工中应注意以下几点: 1) 真空吸水深度不可超过30cm。 2) 真空吸水时间宜为混凝土路面板厚度的倍(吸水时间以min计,板厚以cm 计)。 3) 吸垫铺设,特别是周边应紧贴密致。开泵吸水一般控制真空表lmin内逐步升高到400~500mmHg,最高值不宜大于650~700mgHg,计量出水量达到要求。关泵时,亦逐渐减少真空度,并略提起吸垫四角,继续抽吸10~15s,以脱尽作业表面及管路中残余水。 4) 真空吸水后,可用滚杠或振动梁以及抹石机进行复平,以保证表面平整和进一步增强板面强度的均匀性。 4、接缝施工

水泥混凝土路面施工方法及说明

6、3 水泥混凝土路面施工方法及说明 xxx改建工程,K0+000~K0+335段及K0+500~K0+985段局部路面损坏严重的需挖补原水泥面层。 路面C35 厚26cm水泥砼路面11648m2,主要为主车道路面。水泥混凝土路面施工分幅进行。路面混凝土采用有资质的C35商品混凝土。 6、3、1 路面混凝土施工方法 (1) 模板工程 ①模板的选用 路面混凝土采用26cm高定型槽钢模板。 ②模板安装 经测量放样后,路面砼模板按照单车道的宽度沿行车方向安装,安装好后刷脱模剂就可以进行路面混凝土的浇筑。模板安装如下图所示。

求进行。钢筋及扎线均不得接触模板。安装完毕的钢筋,按三检制度检查后,报请监理工程师验收。 (3)商品砼 ①搅拌设备计量误差要求 所选定的商品砼厂,其水泥混凝土搅拌设备的配套容量必须满足施工现场机具的施工要求,搅拌设备的类型必须就是强制式的,搅拌设备应能稳定可靠地供应足够的水泥混凝土拌与料、充足的供水供电。 进入搅拌设备的各种原材料须通过严格的试验检验,每个搅拌设备者须用法定计量单位对各种原材料进行计量标定,计量允许误差要求如下:水泥:±1%;砂:±2%;粗骨料:±2%;水:±1%;外加剂:±2%。 要特别注意雨天或阵雨后必须及时按砂石含水量来调整加水量与砂石料称量。混凝土坍落度应按设计要求严格控制。 ②搅拌时间 强制式搅拌设备的拌与时间不少于90秒,同时严格禁止在拌合及卸放熟料时,提前向拌合机内倾倒生料。下一拌生料必须在上一拌熟料卸完后方可进料。 ③运输 根据实验提供的新拌水泥混凝土初凝时间与施工时的气温来确定。混凝土从搅拌机出料到浇筑完毕的最大允许时间:当施工气温在5℃~10℃时,最大允许时间为2h;当施工气温在10℃~20℃时,最大允许时间为1、5h;当施工气温在20℃~30℃时,最大允许时间为1h;当施工气温在30℃~35℃时,最大允许时间为0、75h。 (4)混凝土路面施工 ①混凝土路面施工工艺流程图

农村公路水泥混凝土路面施工工艺流程

农村公路(水泥混凝土路面)施工工艺、流程 一、施工准备工作 1、准备施工机械设备与质量检测仪器 1)主要机械(压路机、推土机、装载机、洒水车、混合料运输车、搅拌机、振动梁、振捣棒、压纹器等等)的数量、型号、性能及配套施工能力应满足施工的最少配置要求,同时还要求满足工程进度的要求。 2)试试验检测设备应能满足本工程施工质量与施工进度的基本要求。 2、对原材料进行源头控制,按规定频率进行自检,报请试验室对原材料按规定频率进行抽检,不合格材料不允许进场,已进场的不合格材料必须清除出场。进场的原材料必须进行明显标识,主要包括原材料名称、产地、进场日期、数量、检验就是否合格等。 3、堆料场、拌与场 1)拌与场的粗、细集料的存放场地必须硬化处理隔水隔泥,隔仓并设有良好的排水设施。水泥、生石灰、熟石灰分仓堆放,生石灰硝化场达到环保要求。水泥、石灰、细集料要求有防雨措施。 2)、拌与场要有明确的水泥混凝土、水泥稳定粒料、水泥砂浆、砂灰碎石等混合料配合比牌子,内容包括设计配合比、施工配合比。 4、混合料组成设计、配合比 承包人必须到试验室进行混合料的组成设计。组成设计包括:根据稳定的材料指标要求,通过试验选取合适的集料、水泥与石灰,确定合格的集料配合比、水灰比、坍落度,水泥与石灰剂量与混合料的最佳含水量。合理的混合料

配合比必须达到强度要求,具有较小的温缩与干缩系数(现场裂缝较少),施工与易性好(粗集料离析较小)。 5、认真检查每块模板高度,高度不够的模板应清除出场。 二、试验检测 按规定频率检查原材料(砂石级配、含水量、含泥量、石灰、水泥)、水泥用量、石灰剂量、混合料强度、弯沉、压实度、厚度、宽度、平整度、横坡等。 三、施工过程控制 (一)、天然级配砂砾石底基层 A、试铺试验路段 1.下承层的检查 天然级配砂砾石底基层铺筑前,应对土路基(或片石垫层)的表面进行检查。对表面的浮土、积水等应清除干净。 2.通过试铺确定以下内容,为正式施工提供依据 1)确定一次铺筑的合适厚度与松铺系数。 2)确定标准施工方法。例:碾压机械组合:顺序、速度、遍数。养生的方法、时机及洒水间隔时间。 3)确定每一作业段的合适长度。 B、施工过程检查 1.施工现场的检查 1)在砂砾石摊铺前,对放样进行复核,检查挂线宽度、高度、线型。 2)对施工段落的作业面表面进行检查,表面要干净、无浮土、积水。

水泥混凝土路面施工工艺

水泥混凝土路面施工工艺 Prepared on 22 November 2020

水泥混凝土路面施工工艺 1、施工准备 1)、基层验收:基层表面应平整,表面高程、横坡度、宽度、平整度、密实度及强度等应符合设计要求,有现场监理工程师工序验收的合格签认。混凝土面层施工前应对基层做全面检查,建立严格的交接制度。 2)、拌合站人员、配套机械设备、材料、原材料试验设备及人员都已齐备。经试拌、生产的混凝土符合要求。 3)、施工设备:混凝土施工现场配置三辊轴摊铺机、运输设备、测量仪器等。 4)、砂石料准备:砂子要求含泥量不超过3%,细度模数大于,级配良好;石子要求级配良好,针片状含量控制在10%以内,最大粒径控制在30mm以内。 5)、水泥准备:宜用终凝时间不超过6h的普通硅酸盐水泥,结块水泥严禁使用。 6)、混凝土配合比:选择合适的混凝土配合比和外加剂,对所选用的砂石料、水、水泥抽检取样,进行试配,制作试样,根据试件养护7天的抗压强度,得出试配结果,做为控制指标(附后)。 7)、混凝土的运输:混凝土采用自卸车进行运输,车厢要求平整、光滑、严密、不漏浆,使用前后冲洗干净。混凝土拌和料在搅拌机出料后,蓬布覆盖并运输过程中防颠簸导致离析,运至现场

浇筑的时间最长不超过1小时,在气温30-35摄氏度时最长时间不得超过45分钟。运到浇筑地点的混凝土,应具有符合规范要求的坍落度和均匀性。车辆倒车及卸料时,设专人进行指挥,分多堆进行卸料,卸料到位后运输车迅速离开现场。 2、支立模板 支立模板:模板采用槽钢,槽钢高度与砼高度相同。每米模板应设置1处支撑固定装置。横向施工缝端模板应按设计规定的传力杆直径和间距设置传力杆插入孔和定位套管。两边缘传力杆到自由边距离不宜小于150mm。每米设置一个垂直固定孔套。按照事先分好的板块铺设模板,模板安装稳固、直顺、平整、无扭曲,相邻模板连接应紧密平顺,不得有底部漏浆、前后错茬、高低错台等现象。模板应能承受摊铺、振实、整平设备的负载进行、冲击和震动时不发生移位。严禁在基层上挖槽,嵌入暗转模板。 模板安装检验后,与混凝土拌合物接触的表面应涂抹脱模剂,接头应粘贴胶带或塑料薄膜等密封。 模板上顶高程为混凝土路面高程。采用水准仪测量控制,控制模板顶面高程在允许范围内。 调试摊铺机械,依据路面宽度和规范要求协同监理和业主现场划分摊铺宽度。普通混凝土面板采用矩形,其纵向和横向接缝应垂直相交,纵缝两侧的横缝不得相互错位。纵缝应直顺。 施工工艺详见工程施工工艺框 三辊轴机组铺筑

农村公路水泥混凝土路面施工工艺流程图

农村公路(水泥混凝土路面)施工工艺、流程 一、施工准备工作 1、准备施工机械设备和质量检测仪器 1)主要机械(压路机、推土机、装载机、洒水车、混合料运输车、搅拌机、振动梁、振捣棒、压纹器等等)的数量、型号、性能及配套施工能力应满足施工的最少配置要求,同时还要求满足工程进度的要求。 2)试试验检测设备应能满足本工程施工质量和施工进度的基本要求。 2、对原材料进行源头控制,按规定频率进行自检,报请试验室对原材料按规定频率进行抽检,不合格材料不允许进场,已进场的不合格材料必须清除出场。进场的原材料必须进行明显标识,主要包括原材料名称、产地、进场日期、数量、检验是否合格等。 3、堆料场、拌和场 1)拌和场的粗、细集料的存放场地必须硬化处理隔水隔泥,隔仓并设有良好的排水设施。水泥、生石灰、熟石灰分仓堆放,生石灰硝化场达到环保要求。水泥、石灰、细集料要求有防雨措施。 2)、拌和场要有明确的水泥混凝土、水泥稳定粒料、水泥砂浆、砂灰碎石等混合料配合比牌子,内容包括设计配合比、施工配合比。 4、混合料组成设计、配合比 承包人必须到试验室进行混合料的组成设计。组成设计包括:根据稳定的材料指标要求,通过试验选取合适的集料、水泥和石灰,确定合格的集料配合比、水灰比、坍落度,水泥和石灰剂量和混合料的最佳含水量。合理的

混合料配合比必须达到强度要求,具有较小的温缩和干缩系数(现场裂缝较少),施工和易性好(粗集料离析较小)。 5、认真检查每块模板高度,高度不够的模板应清除出场。 二、试验检测 按规定频率检查原材料(砂石级配、含水量、含泥量、石灰、水泥)、水泥用量、石灰剂量、混合料强度、弯沉、压实度、厚度、宽度、平整度、横坡等。 三、施工过程控制 (一)、天然级配砂砾石底基层 A、试铺试验路段 1.下承层的检查 天然级配砂砾石底基层铺筑前,应对土路基(或片石垫层)的表面进行检查。对表面的浮土、积水等应清除干净。 2.通过试铺确定以下内容,为正式施工提供依据 1)确定一次铺筑的合适厚度和松铺系数。 2)确定标准施工方法。例:碾压机械组合:顺序、速度、遍数。养生的方法、时机及洒水间隔时间。 3)确定每一作业段的合适长度。 B、施工过程检查 1.施工现场的检查 1)在砂砾石摊铺前,对放样进行复核,检查挂线宽度、高度、线型。 2)对施工段落的作业面表面进行检查,表面要干净、无浮土、积水。

水泥混凝土道路工程施工设计方案

1.施工组织设计文字说明 1.1编制依据及原则 1.1.1编制依据 1、乡村公路水泥砼路面工程施工图设计文件(第一册) 2、现行城市道路设计规,公路工程施工技术规程及相应的质量检验评标准。 3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工。 4、经验用施工现场及周围环境的调查所掌握有关资料。 1.1.2编制原则 1、单位工程合格率100%。 2、遵循招标文件各项条款要求,严格按照设计标准,现行施工规和质量检验评定标准,正确组织施工,确保工程质量合格。 3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。 4、坚持实事的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。 5、科学合理配置资源,做到机械化作业、流水作业和标准化作

业,合理配备劳动力资源,加强部管理,降低工程成本,提高经济效益。 6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。 1.2工程概况及主要工程数量 1.2.1工程简介: 本合同项目为乡村水泥砼路面工程,工程地点位于横河子村,路线经乌兰坝村、太平屯,终点至乌兰坝林场。工程围:全长21.00KM(含6.00公里支线),设计技术标准为山岭重丘四级公路,路基宽7.5M,路面宽 5.5M,水泥砼路面。K22+750—K26+684.853段路基宽6.5,路面宽3.5m。 本工程的设计指标为:公路路线等级采用部颁四级公路标准,设计行车速度20 公里/小时,桥涵处设计为过水路面。设计交通等级为轻型,设计年限为20 年。 1.2.2场地工程地质、水文条件: 本合同段工程位于乡村公路段,原道为乡道林宝线(Y101) 1.2.3气候条件 本合同段施工地区属温带大陆性季风气候,年平均降雨量310—400毫米,最大冻深1.85m.

水泥混凝土施工方案

施工方案 本施工方案是在根据各种施工规范和多年的施工经验以及人员、施工机具、装备等情况编制而成。 一、编制原则: (1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。 (2)确保工期的原则 根据招标文件中要求的工期编制本工程的施工计划,并以此为前提配备施工队伍、机械设备、劳动力、材料等,确保工期目标的实现。优化资源配置,满足施工工期的要求,科学组织施工,合理安排施工进度,确保工期,均衡生产。 (3)优化施工方案的原则 严格遵照业主招标文件中的要求,结合本标段的实际情况,优化施工方案。积极推进技术与管理创新,确保工程质量,采取网络技术组织措施和管理措施降低工程造价。 (4)均衡生产,突出重点的原则 根据本标段工程的特点,在合理安排工期,搞好工序衔接的前提下,突出施工重点,在施工组织上优先安排,在现场管理、施工技术和物资材料供应方面重点保障,其他工程采取均衡施工的原则,科学组织施工。

(5)因地制宜灵活机动的原则 针对该标段的工程特点,从实际出发,采取相应的施工措施,合理组织施工,优化施工队伍的配置,延长工作时间,保持高峰施工状态,临时工程、临时设施的设置尽量利用既有设施和规划用地,尽量与永久性工程相结合,减少施工投入,尽量兼顾当地群众利益。 (6)专业化施工原则 各分项工程均投入专业化队伍施工,以确保工期和质量。 (7)确保施工安全的原则 制定切实可行的技术方案和工艺安全措施,定人定岗定职责,确保施工安全和人身安全,做到万无一失。 二、工程概况: 三、施工准备: 接到施工业主通知后,我方立即组织专业技术人员进行了详细的调查核对,对沿线工程及现场情况、原材料价格等进行了细致研究,对施工环境和地理位置有了进一步的了解和认识,确定了施工队伍和机械设备,并对施工场地、临时道路、临时工程及生活用水、用电及临时用地等都做了相应的安排,并对原材料的收购采集地点也做了详细安排,确保人员、设备、材料在开工前及时就位。具体安排如下:1、施工机械设备、人员动员周期和设备、人员、材料进场方法: 我方接到业主的通知后,将立即组织人员进场,完成项目经理部的设置和主要临时设施的建设,预计人员动员周期为3天,设备动员周期为5天,同时,有计划有步骤地组织施工队伍、机械设备进场,各种原材料进场。保证在规定时间内完成各项重点工程开工的准备工作,

公路水泥砼路面施工

本页为作品封面,下载后可以自由编辑删除,欢迎下载! 精品文档 1 【精品word文档、可以自由编辑!】 欢迎各位同行光临 第一部分。公路水泥混凝土路面出现的主要质量问题大致分为以下几种类型及造成原因: 第一种类型、破坏形式为断板,其造成原因: 1、水泥混凝土施工不均匀性,塌落度过大; 2、下承层不平整; 3、下承层表面含土量大; 4、切缝时间不当及深度不均匀,不符合要求; 5、施工环境温度过高、风度过大;

6、振捣不密实; 7、原材料不符合技术要求; 8、施工工艺不当等原因。 第二种类型、破坏形式为破碎,其造成原因: 1、下承层强度差; 2、路面抗折强度低,不均匀; 3、原材料不符合技术要求; 4、振捣不密实。 第三种类型、破坏形式为表面不规则开裂(干缩裂缝、冷缩裂缝),其造成原因: 1、施工环境温度过高,风速过大; 2、原材料不符合技术要求; 3、施工工艺不当; 4、养生及覆盖不当; 5、表面水泥浆过厚等原因造成。 第四种类型,破坏形式为表面脱皮露骨,其造成原因: 1、坍落度控制不均匀,坍落度大; 2、表面水泥浆过厚等原因造成。 第五种类型,破坏形式为缺边掉角,其造成原因: 1、切缝时间过早; 2、切缝填塞不密实; 3、局部施工混凝土不均匀,强度不足; 4、切缝后养生覆盖不当等原因造成。 第二部分、水泥混凝土路面施工技术要求 」、原材料技术要求 (一)、水泥材料

1、水泥材料应采用旋窑道路硅酸盐水泥,也可采用旋窑硅酸盐水泥和普通硅酸盐水泥,如低温施工或快通的可采用R型早强水泥。用于混凝土路面的水泥,3D的抗压强度应大于16Mpa,3D的抗折强度应大于3.5Mpa;龄期的抗压强度应大于42.5Mpa,抗折强度应大于 6.5Mpa。 2、用于公路混泥土面层的水泥必须提供化学、物理、力学成分指标和检验证明,具体各项指标如下: 铝酸三钙铁铝酸三钙游离氧化钙氧化镁三氧化硅碱含量 1% 混合材料类不宜大于9.0% 不宜小于12% 不得大于1.5% 不得大于6.0 不得大于4.0% 集料为碱性集料应小于0.6%,否则小于 不得掺入窑灰、煤矸石、火 山灰和粘土,有抗盐冻要求 的不得掺入石灰、石粉 出磨时安定性标准稠度 需水量烧失量 比表面积细度(80微米)初凝时间终凝时间 28天干缩率 耐磨性蒸煮发检验必须合格不宜大于30% 不得大于5.0% 宜在300—450 m2 /kg 筛余量不得大于10% 不得早于1.5小不迟于10小时 不得大于0.1% 不得大于3.6 k/ m2 以上16项指标为水泥出厂提供的物理、化学、力学检验指标。不需

(完整版)水泥混凝土路面施工方案

成庄提浓站站外混凝土道路施工方案 一、工程概况: 本工程位于成庄提浓站站外道路,道路总长为300米,本道路为单车道。 二、编制依据 本施工方案是根据现场勘察以及山西省《水泥混凝土路面施工及验收规范》(GBJ97-87)施工验收规范及规程进行编制。 三、水泥混凝土路面施工注意事项: 1、施工前应严格按设计要求坐标进行放样,并对全线水准控制点进行闭合校验; 2、路基工程施工期间应采取必要的排水措施以保证路基干燥; 3、路面工程 1)混凝土计算抗折强度不低于4.0MPa,加水拌合料坍落度15-25,摊铺后先用插入式振捣器振捣边角,然后用夹板振捣器纵横交错全面振捣,振捣整平后30分钟内抹压提浆,抹面是禁止撒灰、洒水,抹面后30分钟内沿道路横向压成光面,施工完毕3小时开始养护,保持湿润。 2)道路路面应满足《水泥混凝土路面施工技术规范》 4、施工允许误差 板厚±10mm 路拱标高±10mm 路面宽±20mm 相邻板高差±3mm 平整度3m直尺接触路面,空隙不大于5mm 纵横顺直度20m长误差不大于15mm。 四、材料供用 路基采用100mm厚C15商砼,面层采用250mm厚C30商砼;停车位垫层使用200厚极配碎石,面层采用250mm厚C30商砼。 五、施工工艺 1、砼垫层施工工艺流程: 施工准备→施工测量放样→平地机整平→砼垫层浇筑 2、水泥混凝土路面面层施工工艺 施工准备→测量放样、复测高程→路面基层清理→安装模板→摊铺砼→抹平→压纹→拆模板→切缝→养护 1)施工准备工作

采用商品C30混凝土: ○1在正式施工前,商品砼供应商的试验室应先按设计图纸要求的砼强度等级进行配合比设计,并按规定做好砼的试件,经有关部门审核符合要求后,才能正式在工程施工中使用。砼的运输 ○2砼供应商采用搅拌车将工程所需的砼由搅拌站运送至现场,再用泵车运输至浇捣地点作业。商品混凝土运输进入施工现场后将混凝土用泵车送到浇筑面上,连续浇筑。在施工过程中,加强通信联络和调度,确保混凝土浇筑的连续均匀性。 ○3为满足混凝土连续施工的需要,浇筑之前,应提前选择好行车路线和确定运输车数量,同时应做好沿途交通警察工作、工地附近居民工作,以防出现混凝土因交通和民扰出现问题。○4由商品混凝土搅拌站试验室确定配合比及外加剂用量。 ○5混凝土浇筑前组织施工人员进行施工方案的学习,由技术部门讲述施工方案,对重点部位单独交底,设专人负责,做到人人心中有数。 2)测量放样 测量放样是水泥混凝土路面施工的一项重要工作。首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄点和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。要求分块线距窨井盖的边线保持至少1cm的距离,否则应移动分块线的位置。放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。对测量放样必须经常进行复核。包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。 3、安设模板 垫层检验合格后,即可安设模板。模板采用木模,长度3~4m。模板高度与混凝土面层板厚度相同。模板两侧铁钎打入基层固定。模板的顶面与混凝土路面顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处(空隙)要事先用水泥浆铺平并充分夯实。模板安装完毕后,再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。 4、摊铺与振捣 1)、摊铺 摊铺混凝土前,应对模板的间隔、高度、支撑稳定情况和基层的平整情况等进行全面检查。 混凝土混合料运送车辆到达摊铺地点后,直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,应用铁锹翻拌。

水泥混凝土路面施工方案 (4)

目录 一、编制依据及原则 二、工程概况及主要工程数量 三、施工管理力量及劳动力安排 四、机械设备配置 五、施工组织方案 六、确保质量、工期、安全的主要措施 七、雨季施工措施安排 八、质量管理组织机构图 九、质量保证工作体系 十、质量检查程序图 十一、质量检测体系 十二、安全保障组织机构图 十三、安全保障检查程序图 十四、保证工期组织机构图 十五、土石方开挖施工工艺框图 十六、路基填方施工工艺框图 十七、现场压实试验工艺框图 十八、软基处理工艺流程图 十九、手摆片石垫层施工工艺框图 二十、5%水泥稳定碎石基层施工工艺流程图二十一、水泥砼路面面层施工工艺框图

一、编制依据及原则 (一)编制依据 1、乡村公路水泥砼路面工程施工图设计文件。 2、现行城市道路设计规范,公路工程施工技术规程及相应的质量检验评标 准。 3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施 工经验用施工现场及周围环境的调查所掌握有关资料。 (二)编制原则 1、单位工程合格率100%。 2、遵循招标文件各项条款要求,严格按照设计标准,现行施工规范和质量 检验评定标准,正确组织施工,确保工程质量合格。 3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达 到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。 4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械 化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。 5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配 备劳动力资源,加强内部管理,降低工程成本,提高经济效益。 6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。

机场道路水泥混凝土路面工程施工组织设计方案

施工组织设计/(专项)施工方案报审表 注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

市城乡一体化示区机场片区道路 工程项目 机场南四路(白河大道~黄河路) 水泥混凝土路面施工方案 编制: 审核: 审批: 中国建筑第七工程局 二0一五年十月二日

机场南四路水泥混凝土路面施工方案 一、工程概况 机场南四路(白河大道~黄河路)为新区核心区一条东西走向道路,道路等级为城市次干道,红线宽度18米,其作为区域路网骨架的一部分,建成后为整个区域的开发建设提供基础设施保障。 机场南四路(白河大道~黄河路)为新建工程,西起白河大道交叉口(K0+020),东至黄河路交叉口(K1+651.14),全长约1613.14m,机动车道下基层采用16cm厚水泥稳定级配碎石(4%),上基层为16cm 厚水泥稳定级配碎石(5%),其中K0+329-K0+646.419段上基层为20cm 厚C30水泥混凝土。 二、编制依据 1、《公路水泥混凝土路面施工技术规》JTG F30—2014; 2、机场南四路(白河大道~黄河路)道路工程设计图纸; 3、《城镇道路工程施工与质量验收规》GJJ 1-2008; 三、人员及机械组织 我项目部选择具有丰富施工经验的管理人员负责本工程的施工,由于工程量较小,拟采用人工摊铺,平板振动器振捣的方法施工,合理调配人员和机械设备,项目部管理人员如下: 项目部主要人员及职责安排

我项目部选择专业的水泥混凝土施工队伍负责本段混凝土路面的施工,根据本工程具体情况,拟投入作业人员15人,机械设备如下表: 四、施工方案 (一)施工放样 (1)在验收合格的4%水泥稳定碎石基层上进行施工放样工作,直线每段10米一桩,曲线段每5米一桩。同时要在胀缝,缩缝位置相应在路边各设一边桩。 (2)根据定位出的中心线及边桩,浇筑前在现场根据设计图纸

水泥混凝土路面施工工序

水泥混凝土路面施工工 序 LG GROUP system office room 【LGA16H-LGYY-LGUA8Q8-LGA162】

水泥混凝土路面施工工序 一、施工准备工作 施工前的准备工作包括选择混凝土拌和场地,材料准备及质量检查,混合料配合比检验与调整,基层的检验与整修等项工作。 (一)选择混凝土拌和场地 根据施工路线的长短和所采用的运输工具,混凝土可集中在一个场地拌制,也可以在潜线选择几个场地,随工程进展情况迁移。拌和场地的选择首先要考虑使运送混合料的运距最短。同时拌和场还要接近水源和电源。此外,拌和场应有足够的面积,以供堆放砂石材料和搭建水泥库房之用。 (二)材料准备及其性能检验 根据施工进度计划,在施工前分批备好所需要的各种材料(包括水泥、砂、石料及必要的外加剂),并在实际使用时核对调整对已选备的砂和石料抽样检测含泥量、级配、有害物质含量、坚固性;对石子还应抽检其强度针片状颗粒含量和磨耗等。如含泥量超过允许值,应提前1~2d冲洗或过筛至符合规定为止,若其它项不符合规定时,应另选料或采取有效的补救措施。 已备水泥除应查验其出厂质量报告单外,还应逐批抽验其各项指标是否符合要求。另外,新出厂的水泥至少要存放一周后可使用。外加剂按其性能指标检验,并须通过试验判定是否适用。 (三)混合料配合比检验与调整

混凝土施工前必须检验其设计配合比是否合适,如不合适,应及时调整。 (1)和易性(工作性)检验与调整。按设计配合比取样试拌,测定其工作性(或坍落度),必要时还应通过试铺实地检验。 (2)强度的检验。按工作性符合要求的配合比,成型混凝土抗弯拉及抗压试件,养生28d后测定强度,或压蒸4h快速测定强度后推算28d强度。强度较低时,可采用提高水泥标号、降低水灰比改善集料级配等措施。 除进行上述检验外,还可以选择不同用水量、不同水灰比、不同砂率或不同集料级配等配制混合料,通过比较,从中选出经济最合理的方案。施工现场砂和石子的含水量经常变化,必须逐班设定,并调整其实际用量。 (四)基层检验与整修 1.基层检验 基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合规范要求。如有不符之处,应予整修。在工程实践中,要求基层完成后,应加强养护,控制行车,使其不出现车槽。如有损坏应在浇筑混凝土板前采用相同材料修补压实,严禁用松散粒料填补。 对半刚性基层。要注意把握整修时间,过迟难以整修且很费工。对加宽的部分,新旧部分的强度应一致。若在旧砂石路或沥青路面上铺筑混凝土路面时,所有旧路面的坑洞、松散等损坏,以及路拱横垮台或宽度不符合要求之处,均应事先翻修、调整、压实。

水泥混凝土道路工程施工要点

4.4水泥混凝土道路工程施工 本工程主要包括级配碎石基层、多孔隙水泥稳定碎石排水基层、C25水泥混凝土面层等。 4.4.1级配碎石基层 级配碎石基层,主要利用其现有手摆块石基层,当基层不足时,补宽至设计宽度;补宽基层厚度为0.2m,原基层厚度不足0.2m时,采用级配碎石补强至设计厚度,拆除原有碎石路面混凝土板破碎成小于400mm的小块作为道路基层并用级配碎石找平。 4.4.1.1材料 用于底基层的碎石最大粒径不得超过53mm,且压碎值不得大于30%;碎石中不得有粘土块,植物等有害物质,针片状颗粒含量不得超过20%。 4.4.1.2施工要求 路基上铺筑垫层材料必须经监理人验收合格,方才摊铺施工。铺筑垫层前,将路基面上的浮土、杂物全部清除,并洒水湿润。使用监理人批准的机械进行垫层材料的摊铺。摊铺后的碎石、砂砾应无明显离析现象,或采用细集料作嵌缝处理。经过整平和整型,按试验路段所确认的压实工艺,在全宽范围内均匀地压实至重型击实最大密度的96%以上。一个路段碾压完成以后,按批准的方法做密实度试验。被检验的材料没有达到所需的密实度、稳定性,则必须重新碾压、整型及整修。凡压路机不能作业的地方,应采用机夯进行压实,直到达到规定的压实度为止。严禁压路机在已完成的或正在碾压的路段上调头和急刹车。两段作业衔接处,第一段留下5~8m不进行碾压,第二段施工时,将前段留下未压部分与第二段一起碾压。在已完成的垫层上每一作业段或不大于2000m2随机取样6次,按《公路路基路面现场测试规程》(JTJ 059-一95)规定进行压实度试验,并按规定检验其他项目。所有试验结果,均报监理人审批;级配碎石垫层未铺封层,禁止开放交通,以保护表层不受破坏。 4.4.1.3级配碎石垫层施工 1、混合料拌合:碎石装入料斗,然后按设计的含水量采用稳定土拌合站进行拌合。 2、运料:级配碎石用汽车运至施工现场。为了防止混合料水份的散失,必要时加盖蓬布。运料前必须根据每台运输车的斗容量计算出每车料的摊铺面积并

水泥混凝土路面施工工作标准

水泥混凝土路面施工工作标准 (一)水泥混凝土路面施工(滑模机械铺筑) 1、机械配备 高速公路、一级公路施工,宜选配能一次摊铺2~3个车道宽度(7.5~12.5)的滑模摊铺机;二级及二级以下公路路面的最小摊铺宽度不得小于单车道设计宽度。硬路肩的摊铺宜选配中、小型多功能滑模摊铺机,并宜连体一次摊铺路缘石。 滑模摊铺路面时,可配备1台挖掘机或装载机辅助布料。 可采用拉毛养生机或人工软拉槽制作抗滑沟槽。工程规模大、日摊铺进度快时,宜采用拉毛养生机。高速公路、一级公路宜采用刻槽机进行硬刻槽,其刻槽作业宽度不宜小于500mm,所配备的硬刻槽机数量及刻槽能力应与滑模摊铺进度相匹配。 滑模摊铺混凝土路面的切缝,可使用软锯缝机、支架式硬锯缝机和普通锯缝机。配备的锯缝机数量及切缝能力应与滑模摊铺进度相适应。 2、基准线设置 滑模摊铺混凝土路面的施工应设置基准线。基准线设置形式有单向坡双线式、单向坡单线式和双向坡双线式三种。 基准线宽度除应保证摊铺宽度外,尚应满足两侧650~1000mm横向支距的要求。 基准线桩纵向间距:直线段不应大于10m,竖、平曲线路段视曲线半径大小应加密布置,最小2.5m。

线桩固定时,基层顶面到夹线臂的高度宜为450~750mm。基准线桩夹线臂夹口到桩的水平距离宜为300mm。基准线桩应钉牢固。 单根基准线的最大长度不宜大于450m。基准线拉力不应小于1000N。 3、摊铺准备 所有施工设备和机具均应处于良好状态,并全部就位。 基层、封层表面及履带行走部位应清扫干净。摊铺面板位置应洒水湿润,但不得积水。 横向连接摊铺时,前次摊铺路面纵缝的溜肩胀宽部位应切割顺直。侧边拉杆应校正扳直,缺少的拉杆应钻孔锚固植入。纵向施工缝的上半部缝壁应满涂沥青。 4、布料 滑模摊铺机前的正常料位高度应在螺旋布料器叶片最高点以下,亦不得缺料。卸料、布料应与摊铺速度相协调。 当坍落度在10~50mm时,布料松铺系数宜控制在1.08~1.15之间。布料机与滑模摊铺机之间施工距离宜控制在5~10m。 摊铺钢筋混凝土路面、桥面或搭板时,严禁任何机械开上钢筋网。 5、铺筑作业技术要领 操作滑模摊铺机应缓慢、匀速、连续不间断地作业。严禁料多追赶,然后随意停机等待,间歇摊铺。摊铺速度应根据拌合物稠度、供料多少和设备性能控制在0.5~3.0m/min之间,一般宜控制在1m/min 左右。拌合物稠度发生变化时,应先调振捣频率,后改变摊铺速度。

水泥混凝土道路施工方案

水泥混凝土道路施工方 案 Document serial number【KKGB-LBS98YT-BS8CB-BSUT-BST108】

XXXXXX道路建设项目XXXXXXXXX道路新建工程 施 工 方 案 编制: 审核: 审批: 二O一七年十二月 目录

一、编制依据 1、业主提供的本工程的施工图纸; 2、《公路水泥混凝土路面施工技术规范》JTG F30—2014; 3、《公路工程质量检验评定标准》JTGF80/1-2012; 4、《公路工程施工安全技术规程》JTGF9-2015; 5、设计主要依据的规范、规定和技术标准。 二、工程概况 城关镇XX村位于城关镇乡政府北约公里,X X X X X路线全长公里。本项目按四级公路标准实施,设计行车速度20km/h。X X X X X 路基宽度为米,路面宽度为米。填方段均不高于8米,填方路基边坡为1:,挖方边坡坡率为1:1。路面采用水泥混凝土面板,水泥混凝土的28天弯拉强度为。路面结构为16cm的砂砾垫层,18cm的C25水泥混凝土面层,路面结构总厚34cm。水泥混凝土路面完工后设置米土路肩,并在路肩范围内间隔栽植刺柏或大叶女贞。 三、施工准备 1、技术准备 施工前,要充分熟悉图纸,由项目技术负责人组织相关专业工长以及质检员、施工作业班组负责人等人员,进行全面详细的技术交底,并将本方案下发到相关部门和个人。由专业工长组织所有施工作业队伍人员,根据本方案要求进行详尽的施工质量技术交底,并形成书面记录,签字齐全。 2、劳动力及机械准备

针对本工程工期紧、协调难度大的现状,准备选调一支有丰富施工经验协调能力强,善打硬仗的优秀施工队伍,并配以足够的技术管理人员。 根据工程数量和现场施工条件,我项目部安排充足的人员和机械设备, 主要技术人员和劳动力计划表: 主要机械设备表: 3、材料的准备及其性能检验

水泥混凝土路面工程施工方案

1.水泥混凝土路面工程施工 2.1施工要求 2.1.1施工准备工作 施工前的准备工作包括选择商品混凝土供应商,材料准备及质量检查,基层的检验与整修等项工作。如果采用自己搅拌需要征得监理同意,似乎现在不允许自己搅拌。 2.1.2混合料配合比检验与调整 混凝土的材料要求:水泥采用P.O42.5以上标号硅酸盐水泥或者普通硅酸盐水泥;沙子采用河沙,中粗砂;碎石采用级配碎石,粒径不大于31.5mm。 混凝土配合比设计应同时满足抗弯强度、工作性、耐久性三项指标。 混凝土施工前对商品混凝土进行检测试验,测定其工作性(包括坍落度),按工作性符合要求的配合比,测定其强度,可以通过压蒸4h快速测定强度,然后推算其28d强度。 2.1.3基层检验与整修 基层检验:基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合规范要求。如有不符之处,应予整修。在工程实践中,要求基层完成后,应加强养护,控制行车,使其不出现车槽。如有损坏应在浇筑混凝土板前采用相同材料修补压实,严禁用松散粒料填补。 测量放样;测理放样是水泥混凝土路面施工的一项重要工作。首先应根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。要求分块线距检查井盖的边线保持至少1cm的距离,否则应移动分块线的位置。放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。对测量放样必须经常进行复核。包括在浇捣混凝土过程中,要做到勤测、勤核、勤纠偏。

2.2混凝土的拌和与运输 混凝土拌和物拟采用搅拌运输车运输,混凝土拌和物从搅拌站出料后,送至铺筑地点进行摊铺、振捣、做面,直至浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并应符合下表的规定。若时间超过限值,或者在气温时,宜使用缓凝剂。 混凝土从搅拌机出料至浇筑完毕的允许最长时间 2.3模板 模板采用定型钢模板,每1m设置一处支撑装置。长度3~4m,接头处应有牢固拼装配件,装拆应简易。模板高度应与混凝土面层板厚度相同。 安设模板:基层检验合格后,即可安设模板。模板宜采作钢模,模板两侧铁钎打入基层固定。模板的顶面与混凝土板顶面齐平,并应与设计高程一致,模板底面应与基层顶面紧贴,局部低洼处(空隙)要事先用水泥浆铺平并充分夯实。 模板安装完毕后,宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于3mm或有错位和不平整的模板应拆去重新安装。如果正确,则在内侧面均匀涂刷一薄层脱模剂,以便拆模。 2.4安放钢筋 安放钢筋(包括角隅钢筋)时,不得踩踏,应在底部先摊铺一层混凝土拌合物,摊铺高度应按钢筋网片设计位置预加一定的沉落高度。待钢筋网片安装好就位后,用混凝土拌和物压住,再继续浇筑混凝土。安放时,应先在安放钢筋的角隅处摊铺一层混凝土拌合物。摊铺高度应比钢筋设计位置预加一定的沉落度。安放边缘钢筋时,应先沿边缘铺筑一条混凝土拌和物,拍实至钢筋设置高度,然后安放边缘钢筋,在两端弯起处,用混凝土拌和物

相关文档
最新文档
