铁路轨道曲线正矢计算.doc

铁路轨道曲线正矢计算.doc
铁路轨道曲线正矢计算.doc

一、曲线的分类:

目前我段主要曲线类型有:

1、由两端缓和曲线和圆曲线组成的曲线,如正线曲线。容许行车速度高。

2、由圆曲线构成的曲线。如道岔导曲线、附带曲线。 二、圆曲线正矢的计算

1、曲线头尾正好位于起终点桩上

F C =L 2/8R

L=20M 时, F C =50000/R F ZY =F YZ = F C /2

2、曲线头尾不在起终点桩上

ZY 前点: F μ=(FC/2) * (δ /10 )2

ZY 后点: F η=FC-{(FC/2) * (τ /10 )2}

FC :圆曲线正矢 δ: ZY 点到后点的距离 τ: ZY 点到前点的距离三、 缓和曲线上整点正矢的计算(起始点正好是测点)

(1)缓和曲线头尾的计算:

F =F /6 (缓和曲线起点) F

=F-F

(缓和曲线终点)

01

C

(2)缓和曲线中间点正矢的计算:

F=F= F /N

(N=L/B :缓和曲线分段数)

1SC

F 2=2 F 1

F 3=3F 1F I =IF 1(I 为中间任意点) 四、 半点( 5 米桩)正矢的计算:

a) ZH 点后半点正矢的计算: F 后=25/48*F 1

因为 ZH 点正矢 f 0=f 1/6, 很小一般为 1~2MM ,其前半点很小(小于

1MM )因

此不作计算。

b) HY (YH )点前半点计划正矢的计算

F =1/2{[L 3 +(L -15 3

+25]/2R}- 3

/6R L

0 ) ]/6R L +[5L

(L-5)

0 0

c) HY (YH )点后半点计划正矢的计算

F 后=1/2{[ (L 0-5 )3 -L 03]/6R L 0+[5L 0+175]/2R} d) 中间点( 5 米桩)正矢的计算 F 中=(F 前+F 后)/2

五、 测点不在曲线始终点时缓和曲线计划正矢的计算

a) 缓和曲线始点 (ZH 点) 处相邻测点的计划正矢

F μ=αυF S

( 直缓点外点 )

αυ=1/6( δ/B) 3

F =α F

( 直缓点内点 )

α

3

3

=1/6[(1+ δ /B)

-( δ/B) ]

ηη S

η

(2) 缓圆点处相邻测点的计划正矢 F φ =F C - αυF S

( 缓圆点外点,缓和曲线之外 F θ = F C - αηF S ( 缓圆点内点,缓和曲线之内

)

)

( αυ、α η查纵距率表《曲线设备与曲线整正》附表二 )

(3) 缓和曲线中间点各点计划正矢的计算 F =(F /L )L I

(I 为中间任意点)

IC0

说明: B :半弦长 δ:缓和曲线内点到 ZH 、HY (YH )距离 L 0:缓和曲线长

F C :圆曲线正矢

第二讲:曲线拨道

一、绳正法基本原理

1、基本假定:

(1)假定拨道前后两端切线方向不变,或起始点位置不变,即曲线终点拨量为零。

(2)假定曲线上某点拨动时,其相邻点不随之发生移动,拨后钢轨总长不

变。

2、由以上假定得出以下基本原理:

(1)用等长的弦测量圆曲线正矢,正矢必相等;

( 2)拨动曲线时,某点的正矢增(减) X ,其前后两点的正矢各减少(增

加) X/2。

( 3)只要铺设时曲线圆顺,养护维修中无论拨成任何不规则曲线,其正矢

总和不变,即拨道前后量得的正矢总和相等。

( 4)拨道时,整个曲线各测点正矢增减量的总和(代数和)等于零。二、曲线拨道计算:

(1)求曲线曲中点位置

曲中点 =实量正矢倒累计合计 / 实量正矢合计

(2)圆曲线平均正矢

FC=50000/R

如未知半径,可按下计算:FC=圆曲线正矢合计 / 圆曲线测点数

(3)曲线长计算

曲线长 =(实量正矢合计 / 圆曲线正矢)× 10

曲线长分段数 =实量正矢合计 / 圆曲线正矢

注意:当曲线为圆曲线时,算出的曲线长为实长;当曲线带缓和曲线时,

算出的曲线长实际 =圆曲线长 +一端缓和曲线长(曲线头尾为两端缓和曲线的中点)

(4)曲线头尾位置

曲线头 =曲中点 - 曲线长分段数 /2

曲线尾 =曲中点 +曲线长分段数 /2

注意:当曲线为圆曲线时,算出的曲线头尾为实际头尾;当曲线带缓和曲

线时,算出的曲线头尾为两端缓和曲线的中点。

(5)求缓和曲线长

一般按现有资料。无数据时按下式计算:

缓和曲线长 =超高× 1000

(6)求真正的 ZH、HY、YH、HZ点位置

直缓点 =曲线头 - 缓和曲线长分段数 /2

缓圆点 =曲线头 +缓和曲线长分段数 /2

圆缓点 =曲线尾 - 缓和曲线长分段数 /2

缓直点 =曲线尾 +缓和曲线长分段数 /2

①曲线正矢计算:

圆曲线计划正矢 =圆曲线平均正矢

或:圆曲线计划正矢 =实量正矢合计 /[ 曲线点数 +(第一缓和曲线点数 +δ1-τ 1)/2+(第二缓和曲线点数+δ2-τ 2)/2]

②各点正矢计算(见第一讲)

第三讲:曲线分桩

1、确定按 10 米分桩还是 5 米分桩

2、确定曲线的长度

3、确定曲线的分段数N:曲线长 / 分桩长

要求:

(1)、分段数一律取整,小数不按四舍五入, 一律进一位。如取整为 10。

(2)测量曲线正矢

(3)曲中点 QZ=正矢倒累计之和 / 正矢之和。

例:某曲线实量正矢如表,正矢倒累计的合计=2414,正矢合计 =287

OZ=2414/287=(设桩长为 10 米 )

即曲中点为 :8 号桩 +×10=8 号桩 +米

基本规律 : (1) 分桩为偶数段时 , 桩点数为奇数 , 曲中点为中间桩点附近 ; 分桩为奇数段时 , 桩点数为偶数 , 曲中点为中间段的中点附近 .

分桩方法 :分桩为偶数段时,从曲中点开始,分别向两端按整数长定桩,直至起点和终点 ;分桩为奇数段时,从曲中点开始,分别向两端先定一个半桩长桩点, 然后以整桩长定桩到起点和终点 .

例 1: 某圆曲线长 93 米, 假定其是圆顺的 , 则其分桩情况为 :

93/10= ≈10( 段)

桩点具体为 :1 、2、3、 11。(不含零号桩)

其曲中点为:第六号桩点

分桩方法:从曲中点开始向两端各拉 5 个整桩长( 10 米)定出各桩点。

注意:曲线的起终点不在桩点上,而是离起终点桩各(100-93 )/2= 米.

如果要使曲线头尾在桩点上, 必须使曲线整桩化。即成为10 米的倍数。这时曲线正矢 FC=正矢总和 / 曲线长,起始点正矢 =FC/2。测量现场的正矢值,与计划值一起计算出拨道量。

例 2: 某圆曲线长 87 米, 假定其是圆顺的 , 则其分桩情况为 :

87/10= ≈9( 段)

桩点具体为 :1 、2、3、 10。(不含零号桩)

其曲中点为:第 5 号和 6 号桩的中部 ( 第五段的中部 )

分桩方法:从曲中点开始向两端各拉一个半桩长( 5 米) , 然后再向两端各拉 4 个整桩长 , 定出各桩点。

注意:曲线的起终点不在桩点上,而是离起终点桩各( 90-87 )/2= 米 .

如果要使曲线头尾在桩点上 , 必须使曲线整桩化。即成为 10 米的倍数。这

时曲线正矢 FC=正矢总和 / 曲线长,起始点正矢 =FC/2。测量现场的正矢值,与计划值一起计算出拨道量。

正线曲线曲线长、桩点多,设计铺设时,整桩处理。养护维修时,一般不

进行整桩化。

几个问题的思考

(1)进行绳正法计算必须实量正矢总和与计划正矢总和相等或误差很小。

否则说明曲线头尾发生了变化,曲线变长或变短了。必须重新计算曲线设计正矢才能重新计算。

(2)曲线正矢总和计划与实际不相等的原因,是由于工区长期进行简易法拨道的原因。

(3)实量正矢总和与计划误差很小时,可以认为是测量产生的误差。通过微调桩点的实测误差使正矢总和相等。然后计算拨道量。

曲线分桩示意图

ZY

QZ

YZ

3 4 5 6

7

2

8

1

9

曲线1 QZ

YZ

ZY

3 4 5 6

1 2 7

8

曲曲线的ZY、YZ点一般都不在起始桩

线2

上,其前

后桩的

正矢必须另外计算。

有缓和曲线的曲线分桩示意图

HY QZ

YH

ZH

6 7 HZ

5 8

4 9

3 10

2 11

1

12

13

C1 C2

B2 B1

A2

A1

一、正矢测点的设置:分别设置养护点和计算点

1)、概念

养护点:从曲线头尾点开始,每 10m设一正矢测点,至曲中点附近后两点交叉,形成套拉点。

计算点:从曲线一侧起,每10m 设一点,一直设至曲线另一侧。没有套拉点。

2)、优缺点

养护点:

优点: 1、实行时间长,职工比较熟悉。

2、对曲线要素表达清楚,容易理解。

3、便于缓和曲线的超高设置。

缺点:存在套拉点,不便于现场正矢的测量及曲线拨量的计算,特别是不适应计算机快速精确计算的需要。

计算点:

优点: 1、便于曲线拨量的程序计算。

2、可以将正矢测点位置与里程相联系,可以更迅速地把轨检车数据和现场正矢联系比较。

3、更进一步说,是为曲线的科学管理做好基础准备。

缺点: 1、职工不熟悉,需要重新理解学习。

2、不直接体现出曲线要素。

3、不便于缓和曲线的超高设置。

3)、分析

两者合优缺点可以相互补充。计算点在测量正矢、计算拨量时可以弥补养护点有套拉点的先天不足;面保留养护点,方便了设置缓和曲线超高,以照顾了职工的作业习惯。

4)、测点设置要点

养护点:设置测点时应尽量减小测量误差。

计算点:

1、应向曲线两侧直线段延伸60---100m 。

2、应保证最外侧有 2—3个连续测点接近于零。

3、起点里程应为 10m的整倍数,并标注在钢轨外侧轨腰上。

4、设置侧点时应尽量减小测量误差。

二、现场正矢的精确测量

1)、测量尺具的要求:

1、测设正矢点时采用 50m钢尺进行丈量,在10m点处用石笔划一细线,后再用红白漆画涂,使整条曲线丈量完后的测量误差尽量小。

2、采用质量好的钢板尺测量正矢,如果有多个钢板尺则要保证相互之间

的精度 < ,这样可以减少现场正矢测量的仪器误差。

3、备用固定的盒尺并保证不同盒尺之间的精度< 2mm。

2)、测量人员的要求

1、拉绳人员要求:弦绳要紧、位置要准、手要牢稳

弦绳要紧,弹在测尺上声音要清脆有力,特别在有风时更要拉紧。位

置要准,尤其是在小半径曲线上,前后位置不准确会给读数造成误

差。

手要牢稳,弦绳需要多次调整才会达到紧绷状态,此时弦绳拉力较大,如果不拿牢稳吸块蹦起,会极大浪费测量时间。

2、读数人员要求:测尺要平、视线要直、内侧读数、读数要精

测尺要放平,不要过低于弦绳,更不要挑起弦绳,最好保持测尺与弦

绳似挨非挨;如果测尺不得不挑起弦绳,则应多弹几次,取平均值。

视线垂直,才能读准测尺。

内侧读数,因为拉绳时都是内侧贴钢轨,所以内侧读数才正确。但现

场作业人员有时容易忽略这个问题,造成每个正矢点都多读零点几个正矢,最

终导致很大的现场正矢累计偏差。

读数要精,读数精度要精确到,即读数时要读出,,,0;例如 f =, f =, f =。

3、记录人员要求:随口复核、记录备注

随口复核,在读数人员读数后,会提示读数人员复核测尺,也避免记

录人员听错读数。

记录备注,在测量过程中应将如道口、桥梁、信号机等控制点类型及

位置记录详细,以供计算拨量时参考。

三、技术资料的管理

1、曲线要素:包括曲线半径、全长、缓和曲线长、 ZH及其它要素点里程、曲线转向角、曲线段锁定轨温。

2、两套计划正矢:即计算点和养护点的计划正矢。

3、轨检车检测数据:即每次轨检车检测的超限数据和曲线数据。

4、定期测量现场正矢、测点水平及数据分析。

5、日常维修养护记录。

曲线正矢计算公式的理论局限

第二章 曲线正矢计算公式的理论局限 由图中可知:AD =f ,即曲线正矢;BD =L/2,即弦长的一半。 正矢计算公式为:f =(L/2)2/(2R -f )=L2/4(2R -f )。 在(2R -f )中,由于f 与2R 相比甚小,可忽略不计, 则公式可近似写成为:f =L 2/8R 弦长L 现场一般取为20m ,当L =20m 时,有f =50000/R 而精确的的正矢数值应当为:f =R (1-cos(α/2)) 假定有一曲线,半径R =500米,用近似公式求得的正矢为: f =50000/R =50000/500=100mm 精确的正矢值为: f =R (1-cos(α/2))=500×(1-cos(10/500))=99.99666mm 二者相差不到0.1mm ,所以利用简便公式不影响计算结果,该公式完全可以在日常生产中使用。 但以简便公式为基础推导出的公式是否也适用便值得商榷了,以一个近似的 A f 2 L B C D R α 图一 O

公式推导出的公式可能会使误差扩大,以致于影响到计算结果的正确,下面就我们常用的两个推导公式进行试算,以观察其结果的差异。 第一个推导公式是计算道岔导曲线支距的公式 以50kg/m 型9号道岔为例: 自导曲线起点至终点全长15.793米,K =2115mm ,尖轨长6.25米,导曲线半径R =180717.5mm 。 如图二示,由尖轨跟端(导曲线起点)处作两条辅助线,一线与基本轨平行,一线为尖轨的延长线。显然,各点支距都被截为三段,y0、A 、B。用化简法将各点的y0、A 、B计算相加,即是其各点的支距。 计算公式为:Y i=y0+ A i+ B i A i=u×2000÷l尖×i B i=(2×支距点横距)2/(8R)=(2×2000×i)2/(8R)=20002/(2R 外)×i2 导曲线起点y0=u 导曲线终点y终=S -Ksin α≈S -K/ N S ———轨距 N ———道岔号数 K 2m 2m Y 终 Y 0 Y 0 A 1 A 2 B 1 B 2 Y 0 B i A i R R 起点 1 2 L 尖 i 终点 α S 图二:导曲线支距计算示意图

铁路轨道曲线整毕业设计

毕业设计(论文)(2012 ~2013学年第二学期) 题目:渭南临渭区油库内部铁路 铁路轨道曲线整 专业: ********** 班级: ********* 学生姓名:******* 指导教师: ******* 起止日期: 2013.5.2-2013.6.7

目录 第一章 (3) 绪论 (3) 第二章铁路轨道曲线调查概况 (5) 第三章铁路轨道曲线调查内容 (6) 第一节确定调查目的和调查对象 (6) 第二节确定调查要点 (6) 一、轨道钢轨的伤损与状态检测 (6) 二、轨道水平的调查 (7) 三、轨道高低的调查 (7) 四、曲线要点的调查 (8) 第四章铁路轨道曲线病害分析 (9) 第一节铁路轨道曲线病害进行分析 (9) 第二节铁路轨道曲线爬行病害原因进行分析 (11) 一、轨道爬行病害原因分析 (11) 二、铁路曲线病害产生的原因分析 (12) 第五章铁路轨道曲整正方案研究与实践 (16) 第一节铁路轨道曲线整正方案研究 (16) 一、曲线轨距加宽 (16) 二、曲线轨距加宽的确定原则 (16) 三、根据车辆条件确定轨距加宽 (17) 四、根据机车条件检算轨距加宽 (17) 五、外轨超高的作用及其设置方法 (19) 第二节、铁路轨道曲线整正方案实践(曲线绳正法拨道) (20) 一、曲线绳正法概述 (20) 二、曲线整正的基本原理 (21) 三、曲线整正的测量: (23) 四、曲线计划正矢的计算 (24) 五.确定缓和曲线长度 (28) 六.确定曲线主要装点位置 (28) 第三节、曲线整正计算 (29) 一、计算曲线中央点的位置 (29) 二、确定设置缓和曲线前圆曲线长度 (29) 三、确定缓和曲线长度 (30) 四、计算主要桩点位置 (30) 五、确定各点的计划正矢 (30) 六、检查计划正矢是否满足曲线整正前后两端的直线方向不变的要求 (32) 七、计算拨量 (32) 八、拨量修正 (35) 第六章、曲线整正方案实践操作: (40) 第一节、曲线整正结果计算: (40) 第二节、轨道曲线整正实践方案结论 (41) 第七章毕业设计总结 (44)

铁路轨道曲线正矢计算(修正)

第一讲:曲线正矢计算 一、曲线的分类: 目前我段主要曲线类型有: 1、由两端缓和曲线和圆曲线组成的曲线,如正线曲线。容许行车速度高。 2、由圆曲线构成的曲线。如道岔导曲线、附带曲线。 二、圆曲线正矢的计算 1、曲线头尾正好位于起终点桩上 F C=L2/8R L=20M时,F C=50000/R F ZY=F YZ= F C/2 2、曲线头尾不在起终点桩上 ZY前点:Fμ=(FC/2)*(δ/10)2 ZY后点:Fη=FC-{(FC/2)*(τ/10)2} FC:圆曲线正矢δ:ZY点到后点的距离τ:ZY点到前点的距离 三、缓和曲线上整点正矢的计算(起始点正好是测点) (1)缓和曲线头尾的计算: F0=F1/6(缓和曲线起点)F终= F C-F0(缓和曲线终点)(2)缓和曲线中间点正矢的计算: F1=F S= F C/N (N=L0/B:缓和曲线分段数) F2=2 F1 F3=3F1 F I=IF1(I为中间任意点) 四、半点(5米桩)正矢的计算: a)ZH点后半点正矢的计算: F后=25/48*F1 因为ZH点正矢f0=f1/6,很小一般为1~2MM,其前半点很小(小于1MM)因此不作计算。 b)HY(YH)点前半点计划正矢的计算 F前=1/2{[L03+(L0-15)3]/6R L0+[5L0+25]/2R}-(L0-5)3/6R L0 c)HY(YH)点后半点计划正矢的计算 F后=1/2{[ (L0-5)3 -L03]/6R L0+[5L0+175]/2R} d)中间点(5米桩)正矢的计算

F中=(F前+F后)/2 五、测点不在曲线始终点时缓和曲线计划正矢的计算 a)缓和曲线始点(ZH点)处相邻测点的计划正矢 Fμ=αυF S(直缓点外点) αυ=1/6(δ/B)3 Fη=αηF S(直缓点内点) αη=1/6[(1+δ/B)3-(δ/B)3] (2) 缓圆点处相邻测点的计划正矢 Fφ=F C-αυF S (缓圆点外点,缓和曲线之外) Fθ= F C-αηF S (缓圆点内点,缓和曲线之内) (αυ、αη查纵距率表《曲线设备与曲线整正》附表二) (3)缓和曲线中间点各点计划正矢的计算 F I=(F C/L0)L I(I为中间任意点) 说明:B:半弦长δ:缓和曲线内点到ZH、HY(YH)距离 L0:缓和曲线长F C:圆曲线正矢 第二讲:曲线拨道 一、绳正法基本原理 1、基本假定: (1)假定拨道前后两端切线方向不变,或起始点位置不变,即曲线终点拨量为零。 (2)假定曲线上某点拨动时,其相邻点不随之发生移动,拨后钢轨总长不变。 2、由以上假定得出以下基本原理: (1)用等长的弦测量圆曲线正矢,正矢必相等; (2)拨动曲线时,某点的正矢增(减)X,其前后两点的正矢各减少(增加)X/2。 (3)只要铺设时曲线圆顺,养护维修中无论拨成任何不规则曲线,其正矢总和不变,即拨道前后量得的正矢总和相等。

轨道曲线拨道计算(修正版)

绳正法曲线拨道计算 一、基本原则 1. 为了保证曲线两端的直线在拨道后方向不变,既使曲线的转角不变,在整个曲线上的实量正矢之和应该与计划正矢总和相等。既: ① 实量正矢和=计划正矢和。 ② 实量正矢-计划正矢=正矢差,正矢差的总和应该等于0,由此得到的拨道最后的一点正矢差累计也应该等于0。 2. 保证曲线两端的直线位置不变,即:使曲线或拨道控制点的头尾半拨量和拨量通过修正等于0。使正矢实量总和与计划正矢总和相等是调整以及安排计划正矢的唯一依据;使曲线的首尾拨道量等于0是计算拨道量时的基本要求。 二、整正曲线时的两个基本要求 1. 拨量要小 在整正计算的过程中,要考虑现场以及劳力的实际情况尽量减少拨道量和拨道点数量,一般情况下两者成反比,既调整点数越少拨量越大,调整点数越多拨量越小。在桥梁护轨、路堤、路堑、缺碴地段、信号墩台处所应事先调查好可以的拨道量和点号作为调整和计算的依据。在困难条件下一般不得大于40毫米,电气化铁路不得大于30毫米,超过该标准的应根据《安规》要求设置防护和慢行计划。 2. 拨后的曲线要圆顺 拨后的正矢应该符合《维规》中对缓和曲线正矢差、圆曲线连续差和最大最小差的要求,即拨后缓和曲线正矢要尽量的递增递减一致,圆曲线正矢尽量均匀一致。 三、曲线整正计算 ⑴曲线中央点位置(QZ ): ? ? ?? ? ? ? ? ?= +==∑∑∑∑=-i n i i i i f f i f f f QZ 1 1)(现场正矢合计现场正矢到累计合计,i 为测点号,n 为总测点数

⑵圆曲线平均正矢(p f ): 已知曲线半径,R f p 50000= (20米弦)或R f p 12500 =(10米弦) 不知曲线半径,n f f i p ∑= = 测量正矢的测点数 现场正矢合计 式中,n 为相对应的正矢测点数。 ⑶圆曲线分段数M : p i f f M ∑= =圆曲线平均正矢 现场正矢合计 ⑷圆曲线长度(y L ):m M L y 10?= ⑸圆曲线头尾位置(ZY ,YZ ): 2M QZ ZY - = 2M QZ YZ += ⑹缓和曲线的分段数(m ): 10 10h L m == 缓和曲线长度 如不知缓和曲线的长度,可根据公式max 9Hv L h =先求缓和曲线长度。 式中 h L -------缓和曲线长度 H -------曲线超高值 m ax v ------线路容许速度 ⑺缓和曲线始终点位置(ZH ,HY ,YH ,HZ ) 2m ZY ZH - =,2m ZY HY += 2m YZ YH -=,2m YZ HZ += 说明:在圆曲线上设缓和曲线,是将缓和曲线长度的一半放在圆曲线上,另一半放在直线上。所以,圆曲线的直圆点和圆直点分别是两个缓和曲线的中央点。 ⑻无缓和曲线时,整桩上圆曲线始终点正矢:

铁路轨道曲线正矢计算修正

第一讲:曲线正矢计算 一、曲线的分类: 目前我段主要曲线类型有: 1、由两端缓和曲线和圆曲线组成的曲线,如正线曲线.容许行车速度高。 2、由圆曲线构成的曲线。如道岔导曲线、附带曲线. 二、圆曲线正矢的计算 1、曲线头尾正好位于起终点桩上 F C=L2/8R L=20M时,F C=50000/R FZY=FYZ= F C/2 2、曲线头尾不在起终点桩上 ZY前点:Fμ=(FC/2) *(δ/10)2 ZY后点:Fη=FC—{(FC/2)*(τ/10)2} FC:圆曲线正矢δ:ZY点到后点的距离τ:ZY点到前点的距离 三、缓和曲线上整点正矢的计算(起始点正好是测点) (1)缓和曲线头尾的计算: F0=F1/6(缓和曲线起点) F终= FC—F0(缓和曲线终点)(2)缓和曲线中间点正矢的计算: F1=F S=FC/N (N=L0/B:缓和曲线分段数) F2=2 F1 F3=3F1FI=IF1(I为中间任意点) 四、半点(5米桩)正矢的计算: a)ZH点后半点正矢的计算: F后=25/48*F1 因为ZH点正矢f0=f1/6,很小一般为1~2MM,其前半点很小(小于1MM)因此不作计算。 b)HY(YH)点前半点计划正矢的计算 F前=1/2{[L03+(L0-15)3]/6R L0+[5L0+25]/2R}-(L0-5)3/6R L0 c)HY(YH)点后半点计划正矢的计算 F后=1/2{[ (L0-5)3 -L03]/6R L0+[5L0+175]/2R}

d)中间点(5米桩)正矢的计算 F中=(F前+F后)/2 五、测点不在曲线始终点时缓和曲线计划正矢的计算 a)缓和曲线始点(ZH点)处相邻测点的计划正矢 Fμ=αυF S (直缓点外点)αυ=1/6(δ/B)3 Fη=αηF S (直缓点内点)αη=1/6[(1+δ/B)3—(δ/B)3](2)缓圆点处相邻测点的计划正矢 Fφ=F C—αυF S (缓圆点外点,缓和曲线之外) Fθ= F C-αηF S (缓圆点内点,缓和曲线之内) (αυ、αη查纵距率表《曲线设备与曲线整正》附表二) (3)缓和曲线中间点各点计划正矢的计算 FI=(FC/L0)L I(I为中间任意点) 说明:B:半弦长δ:缓和曲线内点到ZH、HY(YH)距离 L0:缓和曲线长FC:圆曲线正矢 第二讲:曲线拨道 一、绳正法基本原理 1、基本假定: (1)假定拨道前后两端切线方向不变,或起始点位置不变,即曲线终点拨量为零。 (2)假定曲线上某点拨动时,其相邻点不随之发生移动,拨后钢轨总长不变。 2、由以上假定得出以下基本原理: (1)用等长的弦测量圆曲线正矢,正矢必相等; (2)拨动曲线时,某点的正矢增(减)X,其前后两点的正矢各减少(增加)X/2。 (3)只要铺设时曲线圆顺,养护维修中无论拨成任何不规则曲线,其正矢总

铁路轨道曲线正矢计算.doc

一、曲线的分类: 目前我段主要曲线类型有: 1、由两端缓和曲线和圆曲线组成的曲线,如正线曲线。容许行车速度高。 2、由圆曲线构成的曲线。如道岔导曲线、附带曲线。 二、圆曲线正矢的计算 1、曲线头尾正好位于起终点桩上 F C =L 2/8R L=20M 时, F C =50000/R F ZY =F YZ = F C /2 2、曲线头尾不在起终点桩上 ZY 前点: F μ=(FC/2) * (δ /10 )2 ZY 后点: F η=FC-{(FC/2) * (τ /10 )2} FC :圆曲线正矢 δ: ZY 点到后点的距离 τ: ZY 点到前点的距离三、 缓和曲线上整点正矢的计算(起始点正好是测点) (1)缓和曲线头尾的计算: F =F /6 (缓和曲线起点) F 终 =F-F (缓和曲线终点) 01 C (2)缓和曲线中间点正矢的计算: F=F= F /N (N=L/B :缓和曲线分段数) 1SC F 2=2 F 1 F 3=3F 1F I =IF 1(I 为中间任意点) 四、 半点( 5 米桩)正矢的计算: a) ZH 点后半点正矢的计算: F 后=25/48*F 1 因为 ZH 点正矢 f 0=f 1/6, 很小一般为 1~2MM ,其前半点很小(小于 1MM )因 此不作计算。 b) HY (YH )点前半点计划正矢的计算 F =1/2{[L 3 +(L -15 3 +25]/2R}- 3 /6R L 前 0 ) ]/6R L +[5L (L-5) 0 0 c) HY (YH )点后半点计划正矢的计算 F 后=1/2{[ (L 0-5 )3 -L 03]/6R L 0+[5L 0+175]/2R} d) 中间点( 5 米桩)正矢的计算 F 中=(F 前+F 后)/2 五、 测点不在曲线始终点时缓和曲线计划正矢的计算 a) 缓和曲线始点 (ZH 点) 处相邻测点的计划正矢

曲线正矢计算

曲线正矢计算 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】

曲线半径、弦长、正矢之间的关系: 当 时, (mm ) 当 时, (mm ) 式中 —圆曲线正矢(mm ) —圆曲线半径(m ) 现场正线曲线取弦长为20 m 计算正矢值。 现场站线曲线取弦长为10 m 计算正矢值。 (一)圆曲线上各测点计划正矢 圆曲线计划正矢 (mm ) 圆曲线始终点的计划正矢 (mm ) (二)缓和曲线正矢是从直线往圆曲线方向逐渐由小变大的,由直缓点向缓圆点方向变化的大小,叫缓和曲线的正矢递增率。 1.缓和曲线始终点计划正矢 2.缓和曲线中间各测点计划正矢 R L f 82 = m L 20=R f 50000 =m L 10=R f 12500=f R R f c 50000 =2 c )(f f =终始()()() N f f c N 一端缓和曲线分段数圆曲线计划正矢缓和曲线的正矢递增率=()6 N f )(f 缓和曲线正矢递增率 缓和曲线始点正矢始= () 始终 缓和曲线始点正矢缓和曲线终点正矢f f )(f c -=

式中 —缓和曲线中间各测点的计划正矢( ); —测点距缓和曲线始点的段数 —缓和曲线的正矢递增率 【例题】 已知曲线半径R=300m ,缓和曲线长为70 m (如图3所示)求缓和曲线上各测点计划正矢值。 【解】 mm mm mm mm ZH 0123 45 678 HY QZ YH HZ 缓和曲线中间各测点的计划正矢为 图2缓和曲线 mm N i i f N f =i f 1,21-=N i ,i N N f 167300 50000 50000≈== R f c ()()247 167 ≈== N f f c N 一端缓和曲线分段数圆曲线计划正矢()4 6 246===N f )(f ZH 始正矢直缓点()163 4167=-=-=始终 正矢缓圆点f f )(f HY c 24 24111=?==N f N f

曲线正矢计算

曲线正矢计算 曲线半径、弦长、正矢之间的关系: 2L f, 8R 50000 f, 当时, (mm) L,20m R 12500 当时, (mm) f,L,10m R f式中—圆曲线正矢(mm) —圆曲线半径(m) R 现场正线曲线取弦长为20 m计算正矢值。现场站线曲线取弦长为10 m计算正矢值。 (一)圆曲线上各测点计划正矢 50000f圆曲线计划正矢 (mm) ,cR fcf,圆曲线始终点的计划正矢 (mm) 始,终,2 (二)缓和曲线正矢是从直线往圆曲线方向逐渐由小变 大的,由直缓点向缓圆点方向变化的大小,叫缓和曲线的正 矢递增率。 圆曲线计划正矢f,,c缓和曲线的正矢递增率f, ,,N,,一端缓和曲线分段数N1.缓和曲线始终点计划正矢 ,,缓和曲线正矢递增率fN,f,,缓和曲线始点正矢始6 ,,缓和曲线终点正矢,f,,f,缓和曲线始点正矢fc 终始

2.缓和曲线中间各测点计划正矢 f,Nf iiN fi,1,2?,N,1式中—缓和曲线中间各测点的计划正矢i ( ); fN —测点距缓和曲线始点的段数 Ni —缓和曲线的正矢递增率 【例题】已知曲线半径R=300m,缓和曲线长为70 m(如 图3所示)求缓和曲线上各测点计划正矢值。 【解】 5000050000mm f,,,167cR300 圆曲线计划正矢f167,,cmm f,,,24N,,一端缓和曲线分段数N7 f24Nmm ,,直缓点ZH正矢,f,,,,4始87654663QZHYYH210ZHHZ mm ,,缓圆点HY正矢,f,,f,f,167,4,163c终始 缓和曲线中间各测点的计划正矢为 图2缓和曲线 f,Nf,1,24,24mm 11N mm f,Nf,2,24,4822N mm f,Nf,3,24,7233N mm f,Nf,4,24,9644N mm f,Nf,5,24,12055N

铁路轨道曲线正矢计算

铁路轨道曲线正矢计算(修正) 第一讲: 曲线正矢计算 一、曲线的分类: 目前我段主要曲线类型有: 1、由两端缓与曲线与圆曲线组成的曲线,如正线曲线。容许行车速度高。 2、由圆曲线构成的曲线。如道岔导曲线、附带曲线。 二、圆曲线正矢的计算 1、曲线头尾正好位于起终点桩上 F C=L 2/8R L=20M 时,F C=50000/R F ZY=F YZ= F C/2 2、曲线头尾不在起终点桩上 ZY 前点:F 卩=(FC/2) *( S/10)2 ZY 后点:F n =FC-{(FC/2) *( T /10)2} FC:圆曲线正矢S :ZY点到后点的距离T :ZY点到前点的距离 三、缓与曲线上整点正矢的计算(起始点正好就是测点) (1)缓与曲线头尾的计算: F o=F i/6(缓与曲线起点)F终二F c-F o (缓与曲线终点) (2)缓与曲线中间点正矢的计算: F I=F S=F C/N(N=L o/B:缓与曲线分段数) F2=2 F1 F3=3F1 F I=IF1(I 为中间任意点) 四、半点(5米桩)正矢的计算: a)ZH 点后半点正矢的计算: F 后=25/48*F i 因为ZH点正矢f o=f i/6,很小一般为1~2MM,其前半点很小(小于1MM)因此不作计算。 b)HY(YH) 点前半点计划正矢的计算 F 前= 1/2{[L o3+(L o-15)3]/6R L o+[5L o+25]/2R}-(L o-5)3/6R L o c)HY(YH) 点后半点计划正矢的计算 F 后=1/2{[ (L o-5)3 -L o3]/6R L o+[5L o+175]/2R} d)中间点(5米桩)正矢的计算 F 中=(F 前+F 后)/2 五、测点不在曲线始终点时缓与曲线计划正矢的计算

附带曲线整正方法

岔后附带曲线正矢整正指导书 根据《铁路线路修理规则》规定,当岔后的两股道是平行的、并且线间距不大 于5.2米时,这样的连接曲线称为道岔附带曲线。由于我段在更换P60轨道岔后没 有进行过岔后附带曲线的重新定桩和正矢的重新计算,各站同一型号道岔岔后的附 带曲线正矢较为混乱,甚至存在有的工区简易的将现场测量的正矢直接标注为计划 正矢的现象,使目前我段岔后附带曲线普遍存在正矢超限、鹅头等病害。为消除病 害,确保行车安全,我段技术科根据现场调研,结合有关资料,编制了一套简明易 懂、操作性较强的岔后附带曲线整正方法。现将此套方法介绍如下,以供参考。 1、确定连接曲线半径和起终点 1.1 首先将岔后连接曲线(以下称连接曲线)两端鹅头消除拨直,再将连接曲线目 测拨顺,然后在连接曲线内用10m 弦量出不少于5个点的正矢值,计算出平均正矢 f 均作为计算本条曲线半径的依据。f 均=(f 1 +f 2+…+f n )/n 1.2 计算连接曲线半径 R=12500/f 均 1.3 确定起点(ZY )。 如图1所示,道岔中心至附带曲线交点的距离为L ,附带曲线切线长为T ,道 岔后长为b ,辙叉角为a ,岔 尾至附带曲线起点(ZY )的距离为I ,线间距为D 。 YZ 2、R 不小于道岔导曲线半径且不大于 1.5倍道岔导曲线半径 2、附带曲线分段与分桩 2.1 分段和确定桩点数量。 通常在测量道岔附带曲线时使用的弦长 L 弦为10m 桩点间距t 为5m, 则曲线分段数量n 为: n 为L 圆/t ,为便于测量曲线头尾两个桩号,需在曲线头尾向外各增 n+3个,分别为 f 0、f 1、f 2、 、 f n+1、f 0。 ②当L 圆不是5的整倍数时:门为(L 圆/t ) +1取整,则其桩点数量为 n+3个,分别为f 。、「、 f 2、 .. 、 f n+1、f 0。 2.2 分桩。岔后附带曲线分桩与正线上相同,只是桩点间距为 5m,分桩从曲线中点开始,依次 ①当L 圆为5的整倍数时: 设1个0号桩,故桩点数量为

曲线绳正法及正失计算

曲线绳正法拨道及正失计算 一、曲线绳正法概述 曲线圆度通常是用半径来表达,如果一处曲线,其圆曲线部分各点半径完全相等,而缓和曲线部分从起点开始按照同一规律从无限大逐渐减少,到终点时和圆曲线半径相等,那就说明这处曲线是圆顺的。但是铁路曲线半径都是很大的。现场无法用实测半径的方法来检查曲线圆度,通常以曲线半径(R)、弦长(L)、正矢(f)的几何关系来检验,如图1一1。 图1-1 以弦线测量正矢的方法,即用绳正法来检查曲线的圆度,用调整正矢的方法,使曲线达到圆顺。测量现场正矢时,应用20m弦,在钢轨踏面下16mm处测量正矢,其偏差不得超过《修规》规定的限度。

注:曲线正矢用20m 弦在钢轨踏面下16mm 处测量。 《修规》绳正法拨正曲线的基本要求 一、曲线两端直线轨向不良,应事先拨正;两曲线间直线段较短时,可与两曲线同时拨正。 二、在外股钢轨上用钢尺丈量,每10m 设置1个测点(曲线头尾是否在测点上不限)。 三、在风力较小条件下,拉绳测量每个测点的正矢,测量3次,取其平均值。 四、按绳正法计算拨道量,计算时不宜为减少拨道量而大量调整计划正矢。 五、设置拨道桩,按桩拨道。 二、曲线整正的基本原理 (一)两条假定 1、假定曲线两端切线方向不变,即曲线始终点拨量为零。 切线方向不变,也就是曲线的转角不变。即∑f 现=∑f 计 式中:∑f 现——现场正矢总和 ∑f 计——计划正矢总和 同时还要保证曲线两端直线不发生平行移动,即始终点拨量为零,即 e 始=e 终=∑∑--=10 1 002n n df

式中:e 始——曲线始点处拨量 e 终——曲线终点处拨量 df ——正矢差,等于现场正矢减计划正矢 ∑∑--10 1 02n n df —-全拨量。即为二倍的正矢差累计的合计。 2、曲线上某一点拨道时,其相邻测点在长度上并不随之移动,拨动后钢轨总长不变。 (二)四条基本原理 1、等长弦分圆曲线为若干弧段,则每弧段正矢相等。 即等圆等弧的弦心距相等(平面几何定理)。 2、曲线上任一点拨动,对相邻点均有影响,对相邻点正矢的影响量为拨点处拨动量的二分之一,其方向相反。 这是由于线路上钢轨是连续的,拨动曲线时,某一点正矢增加,前后两点正矢则各减少拨动量的二分之一值;反之,某一点正矢拨动量减少,前后两点正矢则随之增加拨量的二分之一值。如图1—2所示。i 点处由f i 拨至i '点,此时,i i i e f f +'= (此时仅限于i —l 及i+l 点保证不动)。i 点的拨动对i 一1点和i+1点正矢产生影响均为 2 i e - 。同理,若i 一1点和i+1点分别拨动e i 一1和e i+1,则对i 点影响各为21-- i e 和2 1+-i e 。 ∴2 1 1'+-+- +=i i i i i e e e f f

曲线正矢计算

第一讲:曲线正矢计算 一、曲线得分类: 目前我段主要曲线类型有: 1、由两端缓与曲线与圆曲线组成得曲线,如正线曲线。容许行车速度高。 2、由圆曲线构成得曲线。如道岔导曲线、附带曲线。 二、圆曲线正矢得计算 1、曲线头尾正好位于起终点桩上 F C=L2/8R L=20M时,FC=50000/R F ZY=FYZ= F C/2 2、曲线头尾不在起终点桩上 ZY前点:Fμ=(FC/2) *(δ/10)2 ZY后点:Fη=FC-{(FC/2) *(τ/10)2} FC:圆曲线正矢δ:ZY点到后点得距离τ:ZY点到前点得距离 三、缓与曲线上整点正矢得计算(起始点正好就是测点) (1)缓与曲线头尾得计算: F0=F1/6(缓与曲线起点) F终=F C-F0 (缓与曲线终点) (2)缓与曲线中间点正矢得计算: F1=F S= F C/N (N=L0/B:缓与曲线分段数) F2=2F1F3=3F1 FI=IF1(I为中间任意点) 四、半点(5米桩)正矢得计算: a)ZH点后半点正矢得计算: F后=25/48*F1 因为ZH点正矢f0=f1/6,很小一般为1~2MM,其前半点很小(小于1MM)因此不作计算。 b)HY(YH)点前半点计划正矢得计算 F前=1/2{[L03+(L0-15)3]/6R L0+[5L0+25]/2R}-(L0-5)3/6R L0 c)HY(YH)点后半点计划正矢得计算 F后=1/2{[(L0-5)3-L03]/6R L0+[5L0+175]/2R} d)中间点(5米桩)正矢得计算 F中=(F前+F后)/2 五、测点不在曲线始终点时缓与曲线计划正矢得计算

a)缓与曲线始点(ZH点)处相邻测点得计划正矢 Fμ=αυF S(直缓点外点)αυ=1/6(δ/B)3 Fη=αηFS(直缓点内点) αη=1/6[(1+δ/B)3-(δ/B)3] (2)缓圆点处相邻测点得计划正矢 Fφ=FC-αυFS (缓圆点外点,缓与曲线之外) Fθ=FC-αηF S (缓圆点内点,缓与曲线之内) (αυ、αη查纵距率表《曲线设备与曲线整正》附表二) (3)缓与曲线中间点各点计划正矢得计算 F I=(F C/L0)L I(I为中间任意点) 说明:B:半弦长δ:缓与曲线内点到ZH、HY(YH)距离 L0:缓与曲线长F C:圆曲线正矢 第二讲:曲线拨道 一、绳正法基本原理 1、基本假定: (1)假定拨道前后两端切线方向不变,或起始点位置不变,即曲线终点拨量为零。 (2)假定曲线上某点拨动时,其相邻点不随之发生移动,拨后钢轨总长不变。 2、由以上假定得出以下基本原理: (1)用等长得弦测量圆曲线正矢,正矢必相等; (2)拨动曲线时,某点得正矢增(减)X,其前后两点得正矢各减少(增加)X /2。 (3)只要铺设时曲线圆顺,养护维修中无论拨成任何不规则曲线,其正矢总与不变,即拨道前后量得得正矢总与相等。 (4)拨道时,整个曲线各测点正矢增减量得总与(代数与)等于零。 二、曲线拨道计算: (1)求曲线曲中点位置

曲线整正

工程项目部 二零一二年二月二日 铁路曲线一般包括圆曲线和缓和曲线两部分,是为线路转向设置的,它是线路的薄弱环节。铁路既有曲线在经过长期运营后,其平面线型和曲线要素会发生变化,容易出现晃车病害,所以应加强曲线检查和整修,保持其良好状态。 (一)定义: 1. 当列车因地势地形影响,由一个方向转向另一个方向时,列车不可能在两直线成折角的线路上运行,必须在两直线间用一定长度的弧线来连接,这种改变列车折角运行而连接两直线间的弧线成为平面曲线。 分为两种,一种是圆曲线,另一种是带缓和曲线的圆曲线。 (三)圆曲线测量 曲线轨道方向整正 曲线正式 为保证曲线轨道平面位置的正确和圆顺,当现场正式与计划正式超过容许偏差标准时,应及时进行整正。 圆与矢的关系:在圆曲线上两点间拉一直线,此直线段叫做弦。弦上任意点到圆曲线上的垂直距离叫正式(或矢距),在弦中央点对应的矢距叫正矢,

R=半径 AB=弦 AC.CB=半弦 FG=矢距 CD=正矢 (二)结构状态检查 为及时掌握线桥设备的技术状态,防止出现较大的结构损伤,建立了全面的线桥设备结构状态检查制度,根据设备的类型等具体情况,制订了相应的检查周期。 ①每月对道岔结构全面检查一遍; ②每季对联结零件全面检查一遍; ③每季对无缝线路钢轨位移全面观测一遍; ④每季对拱桥、结合梁桥和其他重要桥涵设备全面检查一遍; ⑤每半年对桥面全面检查一遍; ⑥每年对所有桥涵设备全面检查一遍; ⑦对严重病害地段和薄弱处所应经常检查、观测。 ⑧对无砟轨道结构定期全面检查,尤其对轨道板、乳化沥青砂浆、底座板等结构出现的裂缝、掉块、预埋套管失效、碎裂等要重点检查。 (三)沉降区域观测 为全面掌握京津城际铁路的沉降变化情况,探索其对动车组运行安全和线桥设备质量的影响,制订了京津城际铁

曲线正矢计算

曲线半径、弦长、正矢之间的关系: 当 时, (mm) 当 时, (mm) 式中 —圆曲线正矢(mm) —圆曲线半径(m) 现场正线曲线取弦长为20 m 计算正矢值。 现场站线曲线取弦长为10 m 计算正矢值。 (一)圆曲线上各测点计划正矢 圆曲线计划正矢 (mm) 圆曲线始终点的计划正矢 (mm) (二)缓与曲线正矢就是从直线往圆曲线方向逐渐由小变大的,由直缓点向缓圆点方向变化的大小,叫缓与曲线的正矢递增率。 1、缓与曲线始终点计划正矢 R L f 82 =m L 20=R f 50000=m L 10=R f 12500=f R R f c 50000=2 c )(f f =终始()()() N f f c N 一端缓和曲线分段数圆曲线计划正矢缓和曲线的正矢递增率=()6 N f )(f 缓和曲线正矢递增率缓和曲线始点正矢始=() 始终缓和曲线始点正矢缓和曲线终点正矢f f )(f c -=

2、缓与曲线中间各测点计划正矢 式中 —缓与曲线中间各测点的计划正矢( ); —测点距缓与曲线始点的段数 —缓与曲线的正矢递增率 【例题】 已知曲线半径R=300m,缓与曲线长为70 m(如图3所示)求缓与曲线上各测点计划正矢值。 【解】 mm mm mm mm ZH 012345678HY QZ YH HZ 缓与曲线中间各测点的计划正矢为 图2缓与曲线 mm mm mm mm mm mm N i i f N f =i f 1,21-=N i ,i N N f 1673005000050000≈== R f c ()()247167≈==N f f c N 一端缓和曲线分段数圆曲线计划正矢()46246===N f )(f ZH 始正矢直缓点()1634167=-=-=始终正矢缓圆点f f )(f HY c 2424111=?==N f N f 4824222=?==N f N f 7224333=?==N f N f 9624444=?==N f N f 12024555=?==N f N f 14424666=?==N f N f

复曲线中间缓和曲线正矢计算方法

复曲线中间缓和曲线正矢计算新方法 摘要:通过实例提出一种计算复曲线中间缓和曲线的方法,并对该方法作了简要分析和论证 关键词:复曲线 中间缓和曲线 正矢计算方法 一、引 言 目前铁路线路仍有相当数量的复曲线存在,其中间缓和曲线的正矢计算方法,很多教科书以及铁路专业书,包括《铁路工务技术手册(线路业务)》,以及崔恩波、娄永录所著论述曲线的专著《曲线设备与曲线整正》(中国铁道出版社)等,均没有提及。本文在此提出一种计算复曲线中间缓和曲线的方法,即计算曲线上任一点的直角坐标,来间接计算曲线上任意弦长、任意两点间的正矢。这种方法的优点在于原理简单,计算精确,消除了传统计算方法的误差,可以将计算结果控制在任意需要的精度。 二、复曲线中间缓和曲线正矢的计算方法推导 对于复曲线的中间缓和曲线,无论采用哪种布设方法,均应满足如下条件: 1、中间缓和曲线与两端圆曲线在连接处半径相等。 2、中间缓和曲线与两端圆曲线在连接处具有公共的切线。 我国采用的常用缓和曲线其长度和半径的关系为: 00 00l R l R l R l R l ?=?----缓和曲线上距始点长度为处的半径缓和曲线上任意一点距始点的距离 缓和曲线终点处半径缓和曲线长度 如图1,两圆半径为1R ,2R 且12R R >;延长中间缓和曲线至ZH ',使

其半径从2R 渐变到R =+∞,则可求得中间缓和曲线的全长L 21()n L R L l R ?=-? ∴ 1 12 n R L l R R = ?- L -中间缓和曲线全长 n l -中间缓和曲线长度 图1 如图1,曲线上A B C 、、均为测点,有两各情况: 1、测点的始、终点均不位于中间缓和曲线上。则正矢的计算与普通曲线一样,在此不作论述。 2、测点的始、终点有一个或均位于中间缓和曲线上,其正矢的计算在此提出如下的方法,假设A B C 、、的位置如图所示。 如果A B C 、、在同一坐标系内的坐标能够求出,则A B 、(或B C 、) 点的正矢可以用坐标计算。连接A B 、及B C 、,AB 的中点为1 P , AB 的中点为D ,BC 的中点为2P , BC 的中点为E ,则1P D 、2 P E 即为A B 、及B C 、点的正矢。采用这一方法计算正矢,关键在于计算曲线上各点的坐标。

最新版曲线整正软件及说明

最新版曲线整正软件及说明 一、说明书 1. 软件简介 本程序是一款专用于铁路工务、工程部门的行业软件,设有《绳正法》、《坐标法》、《道岔附带曲线整正支距法》三项内容。绳正法整正依据的是中央点法;坐标法整正依据的是整体优化算法;支距法整正依据的平面几何关系。当前Ver5.0版在前期基础上做了较大调整,主要特点如下: 1、改进优化计算数学模式,一是提高了计算速度,二是通过正反验证,证明各计算方法完全正确,特别是复心曲线和坐标法计算所采用的数学模型。 2、绳正法的修正计算实现真正的智能化,会自动在最恰当的位置设置出合理的修正数组,优化程度高,接近最优化解。 3、延续前期版本严格计算条件设计,算前须通过实测正矢校验,算后拨后正矢须满足5项要求。 4、曲率图显示增加查询功能,通过拖动图内标尺,可以查看任一点位置曲率。 5、输出在原有Word文档基础上,增加EXCEL文件导出功能,方便使用。 6、程序界面清晰大方、简捷,误操作提示明了,数据录入更加方便,可直接在窗口内输入,也可以从外部Excel文件中导进,现努力打造的是专业的品质和 细腻的技术。 7、本程序经过大量数据检验、补充完善及多年铁路工务同仁使用,已非常成熟,完全可以信赖。 运行要求: 操作系统:Windows 7、Windows Vista、Windows XP均支持本软件,系统装有Office 2003及以上版本的Word、Excel、Access。 系统界面如图1

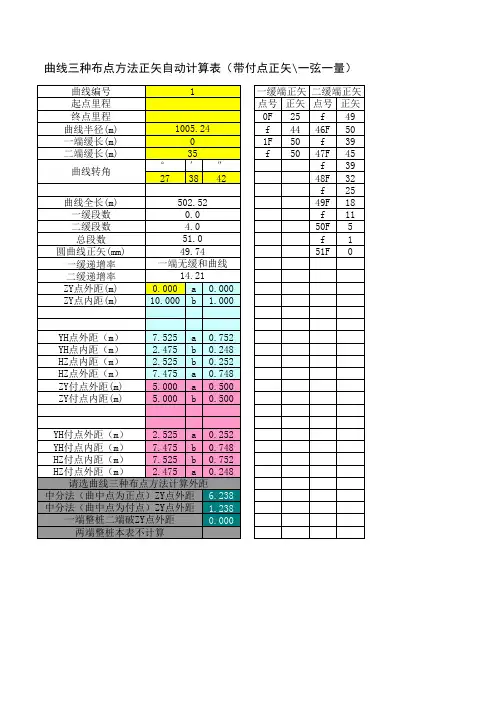

2. 外业测量 1、应用绳正法整正、按“曲线分中布置法”布设测点、当用20米弦测量时,以曲中QZ点为中心向两侧均分布置测点,即QZ点向两端各量5m,为起点,每 10米为一测点,这样做的好处在于计划正矢在缓和曲线两端都是一样的,便于检查。 图2.JPG 如图2,能够准确布置好的关键在于找到曲中点QZ。曲中点可从铺设线路时在线路中心留下的桩位找到,如果找不到可按现在的测点布置情况计算出QZ,或以附近固定建筑物桥涵中心里程为准,按台帐数据为准,找到QZ布点,没有原始资料时,可从一端直线起任意布置,测出现场正矢,计算出QZ。若从0点 起编号,最后一点必为奇数。 2、按“一头整桩一头零桩”布置测点时,往往是在圆缓桩附近设一“套点”,就是俗话说的“倒一弦”,形成均是整桩情形,这样做的好处时,现场检查及口算方 便、实用。 如图3:HZ桩在第28~29测点之间,Hz桩距29点是4米,即HZ=28,60,由于是零桩,第28点和29点的正矢计算很麻烦,在现场的做法是:既然28点和29点的正矢不好算,我就不量你!从第29点退回4米,找到HZ点(命名为29’ 下同),从HZ点向直线方向量10米,找到第30’点,之后再从HZ点向曲中方向每10米做出标记,直到YH点+1结束。如测量图中的29’点正矢,就变成整桩的情形,计划正矢应该是六分之一的递增量,可以很快算出,以此类推,第28’点的正矢就是1个递增量,27’的正矢就是2个递增量……,因为缓和曲线都是10米的整倍数,到YH桩的时候也是整桩,而且这点的正矢是圆曲 线正矢再减去曲线头的正矢,这样,曲线两头全部是整桩!

曲线正矢计算

曲线半径、弦长、正矢之间的关系: 当 时, (mm ) 当 时, (mm ) 式中 —圆曲线正矢(mm ) —圆曲线半径(m ) 现场正线曲线取弦长为20 m 计算正矢值。 现场站线曲线取弦长为10 m 计算正矢值。 (一)圆曲线上各测点计划正矢 圆曲线计划正矢 (mm ) 圆曲线始终点的计划正矢 (mm ) (二)缓和曲线正矢是从直线往圆曲线方向逐渐由小变大的,由直缓点向缓圆点方向变化的大小,叫缓和曲线的正矢递增率。 1.缓和曲线始终点计划正矢 R L f 82 = m L 20=R f 50000=m L 10=R f 12500=f R R f c 50000 =2 c )(f f =终始()() () N f f c N 一端缓和曲线分段数 圆曲线计划正矢缓和曲线的正矢递增率= () 6 N f )(f 缓和曲线正矢递增率 缓和曲线始点正矢始 = () 始 终 缓和曲线始点正矢 缓和曲线终点正矢 f f )(f c -=

2.缓和曲线中间各测点计划正矢 式中 —缓和曲线中间各测点的计划正 矢( ); —测点距缓和曲线始点的段数 —缓和曲线的正矢递增率 【例题】 已知曲线半径R=300m ,缓和曲线长为70 m (如图3所示)求缓和曲线上各测点计划正矢值。 【解】 mm mm mm mm 12 345678 HY QZ YH HZ 缓和曲线中间各测点的计划正矢为 N i i f N f =i f 1,21-=N i ,i N N f 167 300 5000050000≈== R f c ()()24 7 167 ≈== N f f c N 一端缓和曲线分段数 圆曲线计划正矢()4 6 246 == = N f )(f ZH 始 正矢 直缓点 ()1634167=-=-=始终 正矢缓圆点f f )(f HY c

铁路轨道曲线正矢计算修正.docx

第 一 讲 : 曲 线 正 矢 计 算 一、曲线的分类: 目前我段主要曲线类型有: 1、由两端缓和曲线和圆曲线组成的曲线,如正线曲线。容许行车速度高。 2、由圆曲线构成的曲线。如道岔导曲线、附带曲线。 二、圆曲线正矢的计算 1、曲线头尾正好位于起终点桩上 F C =L 2/8R L=20M 时, F C =50000/R F ZY =F YZ = F C /2 2、曲线头尾不在起终点桩上 ZY 前点: F μ=(FC/2) * (δ /10 )2 ZY 后点: F η=FC-{ (FC/2) * (τ /10 )2} FC :圆曲线正矢 δ: ZY 点到后点的距离 τ: ZY 点到前点的距离三、 缓和曲线上整点正矢的计算(起始点正好是测点) (1)缓和曲线头尾的计算: F 0=F 1/6 (缓和曲线起点) F 终= F C -F 0 (缓和曲线终点) (2)缓和曲线中间点正矢的计算: F 1=F S = F C /N (N=L 0/B :缓和曲线分段数) F=2 F 1 F 3 =3F F =IF (I 为中间任意点) 2 1 I 1 四、 半点( 5 米桩)正矢的计算: a) ZH 点后半点正矢的计算: F 后=25/48*F 1 因为 ZH 点正矢 f 0=f 1/6, 很小一般为 1~2MM ,其前半点很小(小于 1MM )因此不作计算。 b) HY (YH )点前半点计划正矢的计算 F 前 =1/2{[L 3 3 ]/6R L 0+[5L 0+25]/2R}- 3 0 +(L 0-15 ) (L 0-5 ) /6R L 0 c) HY (YH )点后半点计划正矢的计算 F 后=1/2{[ (L 0-5 ) 3 -L 3 0 ]/6R L 0+[5L 0+175]/2R} d) 中间点( 5 米桩)正矢的计算

铁路轨道曲线正矢计算(修正)

第一讲:曲线正矢计算 一、曲线的分类: 目前我段主要曲线类型有: 1、由两端缓与曲线与圆曲线组成的曲线,如正线曲线。容许行车速度高。 2、由圆曲线构成的曲线。如道岔导曲线、附带曲线。 二、圆曲线正矢的计算 1、曲线头尾正好位于起终点桩上 F C=L2/8R L=20M时,F C=50000/R F ZY=F YZ= F C/2 2、曲线头尾不在起终点桩上 ZY前点:Fμ=(FC/2) *(δ/10)2 ZY后点:Fη=FC-{(FC/2) *(τ/10)2} FC:圆曲线正矢δ:ZY点到后点的距离τ:ZY点到前点的距离 三、缓与曲线上整点正矢的计算(起始点正好就是测点) (1)缓与曲线头尾的计算: F0=F1/6(缓与曲线起点) F终= F C-F0 (缓与曲线终点) (2)缓与曲线中间点正矢的计算: F1=F S= F C/N (N=L0/B:缓与曲线分段数) F2=2 F1 F3=3F1 F I=IF1(I为中间任意点) 四、半点(5米桩)正矢的计算: a)ZH点后半点正矢的计算: F后=25/48*F1 因为ZH点正矢f0=f1/6,很小一般为1~2MM,其前半点很小(小于1MM)因此不作计算。 b)HY(YH)点前半点计划正矢的计算 F前=1/2{[L03+(L0-15)3]/6R L0+[5L0+25]/2R}-(L0-5)3/6R L0 c)HY(YH)点后半点计划正矢的计算 F后=1/2{[ (L0-5)3 -L03]/6R L0+[5L0+175]/2R} d)中间点(5米桩)正矢的计算 F中=(F前+F后)/2 五、测点不在曲线始终点时缓与曲线计划正矢的计算

相关文档
