东平铁路DK5+00-Dk15+00段石方爆破方案和施工组织设计一.概况

根据指挥部提供的该段路基的设计图,该路基出露岩石为石灰岩、砂岩、板岩。此段内岩石开挖方量约55万立方米,最高挖深为16.3米。

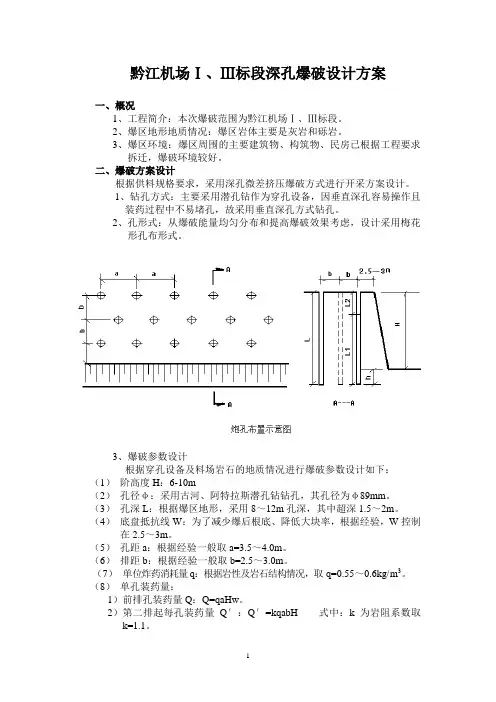

路堑开挖断面为倒梯形,大部分为全路堑拉槽爆破开挖。直线路基宽度约为15m,上口最大宽度约为57.16m,开挖断面为347.1m2(如图1)。两侧边坡坡度均为1:1.5,按照设计要求,局部路段需实施光面爆破。

s=347.1 平方米

图1典型开挖断面炮眼布置图

二.爆破施工方案

考虑到该段路堑地表地势比较平坦,爆破方量比较分散,为加快施工进度,经比较决定:采用全断面一次成型深孔爆破方案。即在该段路堑全长范围内按爆破方案设计要求一次成孔,集中装药、一次起爆成型。对于永久铁路边坡光面爆破,根据实际情况和设计要求在涮坡时实施或另行设计。

主要爆破区域的爆破穿孔采用瑞典阿特拉斯高风压钻机,钻孔直径为Ф120m m。Ф90m m的钻机主要用于边坡光面爆破和零星小方量路段爆破。

三.爆破施工设计

1.主体拉槽爆破参数设计

根据现有施工设备,钻孔直径取φ120m m。

孔深由台阶高度和钻孔超深确定。

爆破台阶高度及路堑的开挖深度,该段路基的开挖深度为:

H =6.2-16.3 m 。

钻孔超深可按以下经验公式确定:

h = (0.15-0.35) W d : (1)

其中:W d 为底盘抵抗线。本设计中钻孔超深的取值为:h = 1.5 m 。

钻孔深度按:L =H +h 计算。

孔网参数按常规设计取值。孔网参数不仅取决于钻孔直径,而且和梯段高度(即爆深)有关。对于φ120 m m 的钻孔,当爆深H >15m 时,宜采用4×5 m 的孔网参数。根据路基宽度的实际尺寸,并考虑到保护路肩的要求,炮眼间距a =4 m ,排距b =5m ;当爆深15m >H >10m 时,宜采用 3.5×4.5m 的孔网参数,炮眼间距a = 3.5 m ,排距b =4.5 m ;当爆深H <10m 时,可以考虑采用φ120 m m 的钻孔,其孔网参数应为4×3m , 炮眼间距a = 4.0 m ,排距b =3.0 m ;当爆深H <6.0 m 时,可以考虑采用φ90 m m 的钻孔和 2.5×3.0的孔网参数,炮眼间距a = 3.0 m ,排距b =2.5 m ;考虑到路基的设计尺寸和保护边坡的要求,为便于爆破网路联接的简单划一,取矩形布置。为改善爆破效果,钻孔倾角取α=750° 钻孔长度按正下式计算:

α

sin h H l d += (2) 单孔装药量:Q =q a b H (3)

式中:Q -单孔装药量,k g ;

a b H = V :为单孔爆破岩石体积;其中a 为炮眼间距;b 为炮孔排距;H 为台阶高度,在此取炮眼深度,m 。

q -经验参数,即炸药单耗,根据爆破岩石性质,取q =0.40k g /m 3;

钻孔布置见图2。

炮孔布置剖面示意图 置示意图

1. 炮泥

2.炸药

3.引爆导爆雷管 图3 主爆孔的装药结构示意图

各方案的孔网布置参数均可根据爆破效果设置,在不改变孔间距的基础上改变最小抵抗线和炮孔排距。其钻孔装药参数不必更改。

从炸药能量合理利用考虑,炮孔布置采用正三角形的布置方式,见下图。

2.装药结构

装药结构采用全长偶合装药。为获得较好的爆破效果,炮孔下底部相当于 1.3W 长度范围内的装药需捣实。钻孔直径为φ120m m 时,底部装药集中度应在10k g /m d 左右,上部装药取自然装填密度即可,装药集中度应在8k g /m 左右。炮孔堵塞长度应大于或等于装药的最小抵抗W (或排距)。主爆孔的装药结构见图3。

3.光面爆破设计

路基D K 5+00~D K 25+00段共2000m ,路堑边坡开挖设计需要进行光面爆破,考虑充分利用路基拉槽爆破形成的侧向自由面,决定采用“预留光爆层”的光面爆破施工方案,其起爆顺序和时间可与路基主体爆破延后50m s 一次起爆,也可以待主体爆破后再进行涮坡的方法进行光面爆破施工。

a. 炮眼间距

根据现有钻孔设备,路堑边坡光面爆破最好采用φ90m m 的炮孔。故:

a = (12~16)d ;(m m )

式中:d -为钻孔直径,m m ;

根据主爆孔的钻孔直径的不同,光面爆破孔的炮眼间距取:

a =1.2~1.5m

b. 光爆层厚度

由 m = a /w = 0.8~1.0;

式中:m – 钻孔密集系数;

w – 最小抵抗线,这里即光爆层厚度。故有:

w g = a /m = 1.5~1.88;

实际爆破取w g = 1.5~2.0m.

c. 线装药密度

光面爆破的线装药密度可参照预裂爆破装药量公式进行计算: a kd q l =;

式中:l q - 光面爆破线装药密度,g /m 3;

k – 岩石系数,坚硬岩石取:k = 0.6,其余同上。将相关参数带入上式得:

6611509.06.0=??=l q g /m 3 = 0.66 k g /m 3;

线装药密度还可按下式进行验算:

g l qaw q =

式中:q – 为炸药单耗,g /m 3;根据爆破岩石的性质及产出情况,取q = 450 g /m 3,其余同上。故:

13500.25.1450=??=l q g /m 3 = 1.35 k g /m 3;

实际操作时可视岩石出露情况和主爆破体所采用的钻孔直径,取=l q 0.75~1.0 k g /m 3。

d. 光面爆破孔的装药结构

根据现场实际情况,光爆孔采用连续空气柱不偶合装药结构。即将长20c m ,重150g 或200g 的炸药药卷按设计线装药密度用胶布均匀绑扎在导爆索上,而后将做好的导爆索串下放到光爆孔中即可。

装药不偶合系数:

8.2~5.236

~32900==

=d d ξ; 满足要求。 孔口炮泥的封堵长度取:='l 1.0~1.5m ,视主爆孔直径不同在此范围内取值。

光爆孔堵塞时,先用编织袋装少量沙土,用炮棍推压至设计堵塞起始位置,上部用钻屑充填至表地水平。光爆孔装药结构如图4所示。

1.炮泥

2.导爆索

3.空气柱

4.炸药卷

图4光爆孔装药结构示意图

3.起爆网路

为简化起爆网路,降低爆破成本,该路堑爆破全部采用导爆管-导爆雷管爆网路。为提高网路准爆的可靠性,亦采用孔内高段位,孔外高段位的导爆雷管微差爆破起爆网路,即孔内全部采用9~10段导爆雷管,孔外接力采用3段导爆雷管。为确保室爆破网路准爆和爆破安全,建议一次起爆的钻孔数量不宜大于10排。这样以保证前排首发装药起爆后,后面装药中的导爆雷管全部被引燃,确保整个爆破网路的安全起爆。爆破网路示意图见图5。

四、爆破安全技术

4.1个别飞石的安全距离

梯段爆破总有个别飞石飞散较远,危险性大,个别飞石的分散距离与爆破参数、堵塞质量、地形和地质构造等因素有关,本设计按经验公式计算。

R F =15~16d

式中R F ——个别飞石的安全距离,m ;

d ––炮孔直径,c m 。

R F =225~240m 。

4.2爆破地震安全距离

为了减少爆破地震危害,本次爆破采用毫秒微差爆破技术加以控制,减少单段爆破的药量,同时利用应力波相互干涉,以减弱爆破震动峰值和振速。采用下式估算爆破振动安全距离:

R d =(

V K d )1/ 3Q =384 m 1.引爆导爆雷管 2. 接力导爆雷管 3. 连接块 4. 导爆管 5. 导爆

索接力传爆雷管 6. 导爆索

图5 起爆网路示意图

式中R d——爆破地震波危险半径,(按地表建筑物安全确定);

K d——岩石性质系数,K d=150;

V-------允许地震速度,V=1.0c m/s;

α——爆破性质系数,α=1.5;

Q——最大单响装药量,Q=2400k g;

R d=384m。

距离爆区的建筑物最近的在500m以上,爆破地震计算结果满足爆破安全要求。

5、爆破安全措施

爆破施工安全技术和安全措施是保证工程顺利进行的重要环节。因此,在进行爆破材料运输、装药、堵塞和起爆等关键工序中,必须严格遵守国家标准局发布的6722—86号《爆破安全规程》中有关的爆破安全规定要求。本设计就相应措施做如下说明:

(1)爆破材料运输必须有专职押运员、安全员负责押运;

(2)人力搬运炸药每次不得超过一包;

(3)装卸爆破材料要轻拿轻放。按指定地点摆平放稳;

(4)炸药雷管必须分区存储,存放距离按有关规定执行;

(5)起爆体作业只允许爆破技术人员进行,其它人员不得接触

(6)电雷管导通只允许用电雷管测试仪,网络检查应采用电爆网络测

试仪进行;

(7)装药堵塞时应注意保护起爆网络,并采用一定的保护措施;

(8)起爆器应由专人看管,起爆器钥匙由起爆者随身携带,其它人员

不得随意触碰起爆器和爆破网络;

(9)起爆体安放与网络联接应严格按操作规程进行;

(10)起爆前,除起爆人员留在掩体内外,所有人员必须撤离到警戒范

围1000m以外;

(11)爆破完毕后,由爆破技术人员首先进行爆破现场检查,确定各药

室全部准确起爆后,方可解除警戒,其它人员才能进入爆破现场。

6、爆破施工组织设计

6.1场地施工

工在钻爆作业前,场地施工应当创造能够使钻眼台车运输、通行的条件。

6.2钻眼施工要求和安全技术措施

(1)钻眼工作

1)准备工作

为了安全,钻眼前要检查并处理作业工作面,同时,要检修钻机,备齐钎子和钎头,并检查压风管是否有漏损现象,风压是否满足要求等。

2)钻眼注意事项

钻眼工作必须严格按照爆破图表的要求,掌握好眼位、眼深及其角度。此外,还应注意以下事项:

a.开眼前,必须使钎头落在实岩上;

b.绝对不允许在残眼内继续钻眼;

c.工作面全部炮眼钻完后,要把工具清理好并撤至规定的存放地点,胶皮风管也要拖离工作面并保护好。

(2)爆破工作

1)装药前的准备工作

a.放炮线要妥善地铺设在地面,并要试一下放炮母线是否通电;

b.检查炮眼布置是否符合爆破图表要求。

2)装药工作

a.应严格按爆破设计进行,不得多装和少装;

b.装药时,要细心将炸药送到眼底,避免炮孔中部堵塞;

c,装药时,要注意保护导爆索;

d.保证堵塞长度,没有封堵的炮眼,不准放炮。

3)联线工作

a.联线时必须把雷管脚线的接头刮净并扭结牢固,以免联结不好而产生瞎炮;

b.和放炮母线联接前,要先检查母线是否有电,如发现有电一定要查明原因,彻底排除杂散电流的干扰,然后再与脚线相联;

c.联线时,无关人员应撤离工作面,以保证安全。

4)放炮工作

a.放炮必须严格按照《爆破安全规程》的规定执行;

b.放炮前,必须指定专人在可能进入放炮地点的通道上设置岗哨;

c.放炮时,只准放炮员一个人进行工作,放炮器的钥匙必须由放炮员随身携带,不得转交别人;

d.放炮员必须在有掩护的安全地点给电放炮;

e.放炮后,放炮员离开掩护地点以前,必须先将放炮母线从电源上摘

下,并将两股线芯扭结在一起,如通电后未爆炸,使用瞬发雷管要等5分钟、使用延期雷管要等15分钟,才能沿线路检查,找出不响的原因并进行处理;

f.发现瞎炮要及时处理,如瞎炮系由于联线不良或错联所造成,则可重新联线再补爆。如是由于炸药或雷管本身所致,则应在距原炮眼0.3m 处钻一个平行的新炮眼,重新装药放炮处理;

g.瞎炮严禁手拉和掏挖。

6.3装药工作

6.3.1装药前准备工作

(1)炮孔的验收和保护

由于炮孔实际位置是否满足设计要求,是影响爆破效果的重要因素。因此,布孔要按照设计进行,钻进到位后进行检查验收,合格的炮孔要进行炮孔的保护。

(2)炸药的防潮、防水

爆破选用的炸药主要为2#岩石炸药,由于2#岩石炸药具有吸湿、结块等特性,受潮后,炸药容易失效,将严重影响爆破效果,故在装药前应对炸药采取严格的防潮、防水措施。炸药运输应避免在阴雨天进行,运输车辆必须加盖罩布,炸药运至工地后,要立即卸车组织装药,如不能立即运入药室,应罩防雨布,以防遭受日晒雨淋。

(3)准备爆破材料和器材

为了施工安全和准爆,本次爆破的装药和堵塞工作采取集中,全部装药工作应在当天完成。因此装药前2天应将所有雷管、导爆索、导爆管、导线等引爆器材按设计要求的规格和数量备齐,完成好各项检查验收工作,并运至施工现场的临时炸药库。由于炸药数量大,采取随运随装的方法,做到炸药运至现场不过夜,不存放,即刻装运到药室。(4)起爆器材的检验

爆破采用导爆索和毫秒电雷管综合起爆系统,因此应分类检查。1)外观检查,所有雷管应选用同厂、同批生产的产品,通过外观检查从中选出无质量问题无异变的雷管,导爆索外观不合格者一律剪断去掉;

2)导爆雷管端头应保证密封良好,如发现密封不合格者或开口者应去掉,不得使用;

3)电雷管应进行导通和电阻值测定,选出电阻值不大于0.l 的雷管,测定时采用专用雷管测试仪;

4)采用随意抽查法,做串联和并联准爆试验;

5)模拟起爆网络进行试验,并进行雷管延期秒量测定;

6)导爆雷管和导爆索进行连接传爆试验、爆速测定。

(5)炸药的检查

炸药运至现场后,采用随机抽查的方法,进行炸药的爆速、爆力和温度测定。

(6)工地的清理

装药前应对工地进行清理,对打眼所用的材料、设备、装药时不再需要的物品,应一律撤出工地。

(7)堵塞材料的准备

堵塞材料采用黄土或选矿尾砂,这些材料可就地取材,同时准备塑料编织袋提前装土或选矿尾砂,并堆放在炮孔附近,以便堵塞装用。(8)装药时的劳动组织及安全保卫

装药前,由爆破技术人员进行有关爆破安全教育及操作规程教育,采用专人负责明确分工、落实任务及装药技术交底工作,使全体操作人员掌握数量、质量、安全技术要求等各项内容。

在爆破领导组的统一指挥下,由专人负责炸药长距离运输的押运工作,并负责警戒点布岗和临时炸药库房的保卫工作,有关运输、存放安全注意事项,严格执行《6722—36》号文件规定。

6.3.2装药

1).运输

从化工厂到爆破现场采用汽车运输,由厂家负责。

爆破工地采用人工搬运至爆破工作面,并按照炮孔装药量设计放至炮孔口。为了确保安全,装炮前要清点数量和验收。

2).装药

. a.装药前,应复核该孔的药量,然后进行装药。

b.每孔装药完毕要及时封堵炮孔,避免重复装药。

c.对于有渗水的炮孔,装药时应特别注意防水、防潮问题。

d.装药时要主义保护导爆索。

e.装药时要注意轻搬轻放。

6.4堵塞工作

为了充分利用炸药的爆炸能量,使炸药爆炸时产生的高温、高压爆生气体不致沿炮孔逸出,装药后必须按设计进行堵塞工作。

6.4.1堵塞长度

根据理论计算与工程经验,炮孔堵塞长度不得小于3m。

6.4.2堵塞材料

堵塞材料采用黄土或打眼产生的岩屑。

6.4.3对堵塞工作的要求

(1)保证堵塞材料的质量,不得用矿石代替黄土充填炮孔,避免将炮孔

内的导爆索砸断或者挤压损坏;

(2)堵塞应密实,在整个堵塞长度内不得留有空隙,堵塞长度要达到设

计要求;

(3)堵塞时,要固定好炮孔外预留的导爆索,避免将导爆索溜入炮孔内;

(4)堵塞工作要有专人负责,严格按顺序进行,确保堵塞质量和长度。

6.5.网络连接

在装药工作结束后,进行电雷管网络连接,连接过程应注意以下事项:

(1).按炮孔排距由外向里连接。

(2).进行电雷管网络连接前,应撤走爆区现场全部设备和无关人员,并设置警戒,无关人员一律不得进入爆区,在确保安全的前提下,进行网络总引出线的连接;

(3)网络连通后,由专人对全部线路进行检查,网络端头采用开路绝缘措施处理,以防杂散电流影响;

(5)爆破母线采用低电阻绝缘电缆,母线端头采用开路绝缘措施,放炮前严禁与起爆器预先连接。起爆前经过整个爆破网络复检后,再将母线与网络联接,起爆前五分钟,方可将母线接入起爆器。

6.6.组织工作

由现场负责人和技术人员组成爆破指挥部,负责全面安排和指挥爆破的各项实际工作。同时设置以下若干职能机构:

(1)设计施工组:负责爆破规划、设计工作、组织施工、调度、测试和统计工作,负责施工技术管理、监督和验收工作。

(2)起爆组:准备起爆器材,负责起爆网络连接,现场杂散电流测量,起爆网络检查和起爆工作。

(3)供应组:负责组织供应、运输、保管爆破所需各种设备材料。

(4)安全保卫组:负责组织现场安全检查,指挥保卫人员布设岗哨、警戒,负责爆区和临时炸药库的保卫及押运工作,组织起爆前爆破危险区人员的撤离工作。

6.7起爆工作

6.7.1起爆前的撤离工作

为了保证爆区附近道路来往车辆、行人、施工人员和交通安全,在爆破前做好撤离和警戒下作:

(1)根据设计文件对人员、建筑物及设备的安全距离,经现场实地勘察,确定危险区警界线范围500m;

(2)起爆前在选定的明显位置设立警戒标志,有关路口,山头设置警戒哨所,布点位置爆破技术人员实地考查确定;

(3)起爆前,将起爆时间、危险区域、撤离时间、起爆信号通知有关部门,以求得有关部门协助做好安全警戒和撤离工作;

(4)对爆破危险区附近的构、建筑物、设备,根据设计确定的爆破危害范围,采取相应保护措施和撤离;

(5)爆破前,应将爆区附近的民工撤离至安全地区;

(6)警戒人员要在起爆前半小时彻底清查危险区人员撤离情况,确认危险区内人员全部撤离之后,警戒人员按规定时间撤离到安全地点,并向爆破站汇报撤离情况;

6.7.2.起爆和警戒信号

(1)起爆站

起爆站设置在矿体抛掷方向的背向,安全且掩护的地点。

(2)起爆前的工作

要做好统一指挥人员撤离,警戒保卫等各项工作,在爆破人员完成全部爆破前准备工作,一切工作安排就绪后,方可下达起爆命令。(3)警戒信号

爆破警戒信号在临近起爆时发出,一共四次,信号为哨声音。

第一次信号:为撤离信号。在装药堵塞联线完成后发出,信号发出后爆区内所有无关人员向指定安全地点撤离;指挥人员,负责撤离工作人员实施组织撤离工作;在安全境界布置岗哨,禁止外人进入危险区,起爆人员进行起爆网络的最后检查工作和测试工作。

第二次信号:为预备信号。预备信号发出后,在爆区内负责撤离工作的人员立即撤到指定安全地点,起爆人员再次测定起爆网络,检查起爆器,并进行最后联线工作。信号为哨声二次。

第三次信号:为起爆信号。当起爆人员完成最后接线工作,所有工作人员全部撤离危险区,指挥人员得到各方面的汇报,无任何意外后,命令发出第三次信号,通知各方面注意,即将起爆。此信号发出后,起爆器开始接线并充电,当总指挥下达起爆命令后,立即按动起爆按钮,完

成起爆。起爆后,立即将母线与起爆器分开。

第四次信号:为解除警报信号,起爆后5分钟,爆破人员进入爆区检查,确认无拒爆现象,才能发出解除信号。
