地下连续墙的方法分类及优缺点

地下连续墙的方法分类及优缺点
地下连续墙的方法分类及优缺点

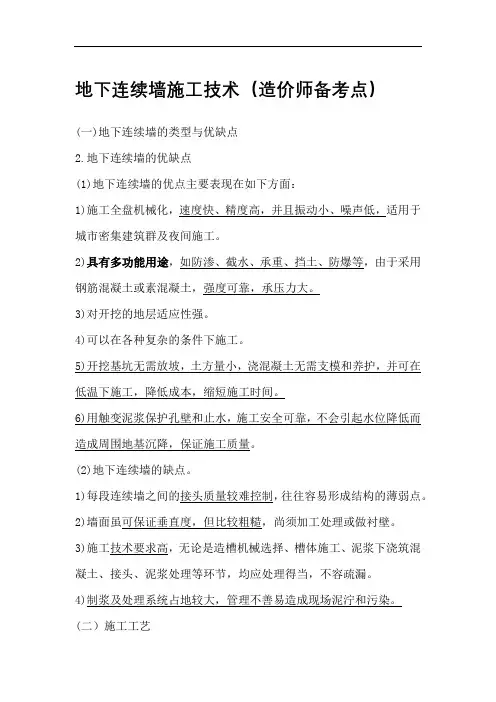

地下连续墙的方法分类与优缺点

2012-07-19 08:51【大中小】【打印】【我要纠错】

(1)地下连续墙的方法分类。从国内外的使用情况及习惯考虑,地下连续墙有如下几种类型:按槽孔的形式可以分为壁板式和桩排式两种;按开挖方式及机械分类,可分为抓斗冲击式、旋转式和旋转冲击式;按施工方法的不同可以分为现浇、预制和二者组合成墙等;按功能及用途分为作承重基础或地下构筑物的结构墙、挡土墙、防渗心墙、阻滑墙、隔震墙等;按墙体材料不同分为钢筋混凝土、素混凝土、黏土、自凝泥浆混合墙体材料等。

(2)地下连续墙的优点。主要表现在如下方面:

(D施工全盘机械化,速度快、精度高,并且振动小、噪声小,适用于城市密集建筑群及夜间施工。

②具有多功能用途,如防渗、截水、承重、挡土、防爆等,由于采用钢筋混凝土或素混凝土,强度可靠,承压力大。

③对开挖的地层适应性强,在我国除熔岩地质外,可适用于各种地质条件,无论是软弱地层或在重要建筑物附近的工程中,都能安全地施工。

④可以在各种复杂的条件下施工,如美国110层世界贸易中心的地基,过去曾为河岸,地下埋有码头等构筑物,用地下连续墙则易处理;广州白天鹅宾馆基础施工,地下连续墙呈腰鼓状,两头狭中间宽,形状虽复杂也能施工。

⑤开挖基坑无需放坡,土方量小,浇混凝土无需支模和养护,并可在低温下施工,降低成本,缩短施工时间。

⑥用触变泥浆保护孔壁和止水,施工安全可靠,不会引起水位降低而造成周围地基沉降,保证施工质量。

⑦可将地下连续墙与“逆做法”施工结合起来,地下连续墙为基础墙,地下室梁板作支撑,地下部分施工可自上而下与上部建筑同时施工,将地下连续墙筑成挡土、防水和承重的墙,形成一种深基础多层地下室施工的有效方法。

(3)地下连续墙的缺点。主要表现在如下方面:

①每段连续墙之间的接头质量较难控制,往往容易形成结构的薄弱点。

②墙面虽可保证垂直度,但比较粗糙,尚须加工处理或做衬壁。

③施工技术要求高,无论是造槽机械选择、槽体施工、泥浆下浇筑混凝土、接头、泥浆处理等环节,均应处理得当,不容疏漏。

④制浆及处理系统占地较大,管理不善易造成现场泥泞和污染。

由于地下连续墙优点多,适用范围广,广泛应用在建筑物的地下基础、深基坑支护结构、地下车库、地下铁道、地下城、地下电站及水坝的防渗墙等工程中。

2013造价工程师《技术与计量》(土建)辅导二

第二节地基与基础工程施工

一、地基加固处理

(一)土木工程的地基问题:

1、强度和稳定性的问题

2、压缩及不均匀沉降

3、地基的渗漏超过容许值时

4、地震、机器以及车辆的振动、波浪作用和爆破等动力荷载

采取措施使土中空隙减少,土颗粒之间靠近,密度加大,土的承载力提高,在地基中惨加各种物料,通过物理化学作用把土颗粒胶结在一起,使地基承载力提高,刚度加大,变形减少

(二)砂桩、碎石桩和水泥粉煤灰碎石桩

具有挤密、置换、排水、垫层和加筋等加固作用,适用于多层和高层建筑地基,是近年来新开发的一种地基

(三)土桩和灰土桩(是由桩间挤密土和填夯桩体组成的人工复合地基)

地下连续墙内支撑施工工艺

地下连续墙内支撑施工工 艺 Ting Bao was revised on January 6, 20021

上海世博会地区B02、B03地下空间工程(B03A-02中国黄 金大厦)项目 地下连续墙+内支撑施工考察报告 上海世博会区B02、B03地下空间工程(B03A-02中国黄金大厦)项目与2013年9月份开工,由于前期其他原因,与11月份开始地基加固,到2014年4月份地基加固结束开始开挖基坑,施工地下连续墙和内支撑。 (下部为金元宝造型,上部为帆船造型) 由于上海当地的地质条件较差,淤泥质土和流沙类似,首先要在基坑四周做地下连续墙,打混凝土旋喷挤密桩,喷射混凝土固结,待固结达开挖条件后开始挖基坑。开挖前还要把钢构柱提前打到地下,落到预先打的桩顶,此柱作为内支撑的支座。 (第一道支撑)

(内支撑支座处钢构柱) 由于建设地点为世博会地区,该项目为2010年世博会澳大利亚馆所在位置,拆除后地下仍有桩存在,就近的卢浦大桥在建引桥时,拉锁基础在此,此地区之前是一钢厂的设备间,地下设备基础众多,并且地区存在一20mX8mX7m的钢筋混凝土夹钢板油库,给施工造成很大不便,清理障碍物耗时耗资巨大。 地下连续墙+内支撑施工工艺可大致分为:地下墙施工,立柱桩施工,第一次土方开挖,第一道支撑施工,第二次土方开挖,第二道支撑施工,第三次土方开挖,第三道支撑施工,第四次土方开挖,第四道支撑施工。(因该项目靠近地铁,经地铁部门强烈要求,以及二道内支撑层高原因,此工程采用四道内支撑,上海地区其他工程一般都采用三道内支撑)浇筑基础底板,拆除第四道支撑,以此类推,现已施工到地下负二层顶部,随后将拆除第二,三道支撑。 逆作法施工技术的原理是将高层建筑地下结构自上往下逐层施工,即沿建筑物地下室四周施工连续墙或密排桩,作为地下室外墙或基坑的围护结构,同时在建筑物内部有关位置,施工楼层中间支撑桩,从而组成逆作的竖向承重体系,随之从上向下挖一层土方,一同土模浇筑一层地下室梁板结构,当达到一定强度后,即可作为围护结构的内水平支撑,以满足继续往下施工的安全要求。与此同时,由于地下室顶面结构的完成,也为上部结构施工创造了条件,所以也可以同时逐层向上进行地上结构的施工。 是基础工程在地面上采用一种挖槽机械,沿着深开挖工程的周边轴线,在泥浆护壁条件下,开挖出一条狭长的深槽,清槽后在槽内吊放钢筋笼,然后用导管法灌筑水下混凝土筑成一个单元槽段,如此逐段进行,在地下筑成一道连续的钢筋混凝土墙壁,作为截水、防渗、承重、挡水结构。本法特点是:施工振动小,墙体刚度大,整体性好,施工速度快,可省土石方,可用于密集建筑群中建造深基坑支护及进行逆作法施工,可用于各种地

地下连续墙验收总结

地下连续墙验收总结

地下连续墙工艺总结 一、工程概况 树兜站共有114幅地下连续墙施工,幅段编号为Q1~Q114。其中“一”字型98幅,“L”字型10幅,“Z”型2幅,“T”型3幅,“上”型1幅。地下连续墙嵌固深度(进入基底以下)15~16m,采用C35,抗渗等级P8水下混凝土进行浇筑,设计厚度为800㎜。连续墙主筋钢筋净保护层厚度基坑内侧为50mm,外侧为70mm。 地下连续墙墙趾位于⑥碎卵石,地下连续墙在主体结构范围内主要位于③1淤泥层,地下连墙施工前,已对该层采取了三轴搅拌桩加固。地连墙成槽时需注意⑥碎卵石和⑨碎卵石对成槽的影响。 施工放样时按总平面图尺寸及坐标进行测量定位,在放线时考虑了防水层厚度、地下连续墙的变形及施工偏差等因素,对围护结构外放80mm,以满足结构厚度及净空尺寸要求。 二、施工准备 1、施工前,必须熟悉施工图纸。根据施工图纸槽段划分图在导墙制作完毕后进行分段,并把槽段编号与设计深度标注在导墙上,在开槽前对导墙进行重新复测,保证定位准确后方可进行槽段的开挖。 2、挖槽机、吊车、挖机、调直机、套丝机、水泵、切割机、弯曲机等机械设备到位,且完成审批手续,施工前试运行正常。完成钢筋笼制作平台施工、泥浆箱配备及其水电布设到位。 3、钢筋、注浆管、声测管、测斜管等材料准备到位,钢筋检测合格并完成相应上报手续。 4、人员到位,且满足现场需求。 三、Q5幅连续墙相关参数介绍 本次根据现场实际情况,选取Q5槽段作为试验对象,Q5槽段为“一”字型墙,幅长6.0m,挖深39.46m,其中素混凝土15.0m,钢筋笼总重22.3t,预埋测斜管4根,注浆管1根,支撑钢板6块,此幅不作为钢筋应力计、测斜管预埋幅段,故未预埋应力计、测斜管,本槽段地层分布情况主要为3.2m人工填土,1.4m粘土,14.7m淤泥,4.6m粗砂,12.8m碎卵石,2.5m散体状强风化岩(花岗岩),1.2m碎裂状强风化岩(花岗岩)。本槽段设计混凝土数量189.41m3。四、施工工艺

导墙施工方案

杭州地铁2号线一期工程SG2-4标段 导 墙 施 工 方 案 编制: 审核: 审定: 上海市第二市政工程有限公司 杭州地铁2号线一期工程建设一路站/建设三路站 及6、7号盾构区间项目经理部 二00八年九月

1.工程概况 杭州地铁2号线一期工程SG2-4标段包含两个车站,即建设一路站和建设三路站。两个车站平面尺寸相同,长179.5m,端头井宽22.7m,标准段宽18.5m。围护结构均采用800mm厚的地下连续墙,深度为34.6~30.6m不等,采用锁口管接头。建设一路站主体共68幅地下连续墙,建设三路站主体共78幅地下连续墙。 2.工程地质概况 建设一路站和建设三路分别位于市心北路横跨建设一路和横跨建设三路位置,现状路面标高约为+5.9m。根据岩堪报告显示,本场区③2砂质粉土夹粘质粉土层层面高程为+2.29~+5.33m,潜水静止水位一般在深 1.5~2.2m,高程+3.99~+4.48m。结合地质和水文条件,导墙设计深度为1.5m,部分导墙底未进入原状土层的适当加深导墙。 3.导墙结构形式 本工程导墙和路面采用现浇钢筋混凝土结构,混凝土采用C30。导墙形式采用“”型,导墙顶面和立面厚度为200mm,配筋为Φ12@200单层钢筋网片,钢筋采用绑扎连接,搭接长度28d(34cm)。导墙断面尺寸及配筋具体见图3-1。 3-1 导墙结构图

4.导墙施工要点 (1)施工放样 导墙是地下连续墙在地表面的基准物,导墙的平面位置决定了地下连续墙的平面位置,因而,导墙施工放样必需准确无误。 ●导墙施工测量通常采用导线测量法,各级导线网的技术指标应符合有关规 定。 ●施工测量的最终成果,必须用在地面上埋设稳定牢固的标桩的方法固定下 来。 ●导墙施工放样时,必须以工程设计图中地下连续墙的理论中心线加上施工外 放尺寸作为导墙的中心线。按经验地下连续墙内壁尺寸外放10cm,导墙根据连续墙施工要求进行外放。为保证成槽机成槽顺利,对导墙外边线均作5cm 外放处理,即导墙中心线两侧各2.5cm。因此,实际地下连续墙内壁尺寸施工时外放12.5cm。 ●应在导墙沟槽的一侧设置可以复原导墙中心线的标桩,以便在已经开挖好导 墙沟槽的情况下,也能随时检查导墙的走向位置是否偏差。 (2)具体施工 ●在导墙施工全过程中,都要保持导墙沟槽内不积水。本工程的潜水水位在导 墙开挖深度之下,基本不会使导墙沟槽内大面积积水。若实测地下水位较高,则在导墙施工前需采取降水措施。导墙施工中应做好封堵废弃地下管线和雨天的排水工作。 ●导墙施工采用垂直开挖,单面立模一次浇筑成型。 ●现浇导墙分段施工时,水平钢筋应预留连接钢筋与邻接段导墙的水平钢筋相 连接,同时应该避免接缝与槽段的分幅线太近。 ●导墙是液压抓斗成槽作业的起始阶段导向物,必须保证导墙的内净宽度尺寸 与内壁面的垂直度达到规范的要求。 ●导墙混凝土浇筑完毕,拆除内模板之后,为防止导墙的变形,应在导墙沟内 设置上下两档、水平间距1m的对撑,并向导墙沟槽内回填土方,以免导墙产生位移。 ●导墙混凝土自然养护到70%设计强度以上时,方可进行成槽作业,在此之前 禁止车辆和起重机等重型机械靠近导墙。

地下连续墙质量验收规范标准

地下连续墙质量验收规范标准 6.2.1 地下连续墙适用于地下工程的主体结构、支护结构以及复合式衬砌的初期支护。 6.2.2 地下连续墙应采用防水混凝土。胶凝材料用量不应小于400kg/m3,水胶比不得大于0.55,坍落度不得小于180mm。 6.2.3 地下连续墙施工时,混凝土应按每一个单元槽段留置一组抗压试件,每5个槽段留置一组抗渗试件。 6.2.4 叠合式侧墙的地下连续墙与内衬结构连接处,应凿毛并清洗干净,必要时应作特殊防水处理。 6.2.5 地下连续墙应根据工程要求和施工条件减少槽段数量;地下连续墙槽段接缝应避开拐角部位。 6.2.6 地下连续墙如有裂缝、孔洞、露筋等缺陷,应采用聚合物水泥砂浆修补;地下连续墙槽段接缝如有渗漏,应采用引排或注浆封堵。 6.2.7 地下连续墙分项工程检验批的抽样检验数量,应按每连续5个槽段抽查1个槽段,且不得少于3个槽段。 Ⅰ主控项目 6.2.8 防水混凝土的原材料、配合比及坍落度必须符合设计要求。 检验方法:检查产品合格证、产品性能检测报告、计量措施和材料进场检验报告。 6.2.9 防水混凝土的抗压强度和抗渗性能必须符合设计要求。 检验方法:检查混凝土的抗压强度、抗渗性能检验报告。 6.2.10 地下连续墙的渗漏水量必须符合设计要求。 检验方法:观察检查和检查渗漏水检测记录。 Ⅱ一般项目 6.2.11 地下连续墙的槽段接缝构造应符合设计要求。 检验方法:观察检查和检查隐蔽工程验收记录。 6.2.12 地下连续墙墙面不得有露筋、露石和夹泥现象。 检验方法:观察检查。

一或复合墙体允许偏差应为30mm。 检验方法:尺量检查。 地下连续墙 6.2.1 地下连续墙适用于地下工程的主体结构、支护结构以及复合式衬砌的初期支护。 6.2.2 地下连续墙应采用防水混凝土。胶凝材料用量不应小于400kg/m3,水胶比不得大于0.55,坍落度不得小于180mm。 6.2.3 地下连续墙施工时,混凝土应按每一个单元槽段留置一组抗压试件,每5个槽段留置一组抗渗试件。 6.2.4 叠合式侧墙的地下连续墙与内衬结构连接处,应凿毛并清洗干净,必要时应作特殊防水处理。 6.2.5 地下连续墙应根据工程要求和施工条件减少槽段数量;地下连续墙槽段接缝应避开拐角部位。 6.2.6 地下连续墙如有裂缝、孔洞、露筋等缺陷,应采用聚合物水泥砂浆修补;地下连续墙槽段接缝如有渗漏,应采用引排或注浆封堵。 6.2.7 地下连续墙分项工程检验批的抽样检验数量,应按每连续5个槽段抽查1个槽段,且不得少于3个槽段。 Ⅰ主控项目 6.2.8 防水混凝土的原材料、配合比及坍落度必须符合设计要求。 检验方法:检查产品合格证、产品性能检测报告、计量措施和材料进场检验报告。 6.2.9 防水混凝土的抗压强度和抗渗性能必须符合设计要求。 检验方法:检查混凝土的抗压强度、抗渗性能检验报告。 6.2.10 地下连续墙的渗漏水量必须符合设计要求。 检验方法:观察检查和检查渗漏水检测记录。 Ⅱ一般项目 6.2.11 地下连续墙的槽段接缝构造应符合设计要求。 检验方法:观察检查和检查隐蔽工程验收记录。 6.2.12 地下连续墙墙面不得有露筋、露石和夹泥现象。 检验方法:观察检查。

地下连续墙施工工艺流程

地铁站维护结构地下连续墙施工工艺 地下连续墙施工工艺流程 地下连续墙的主要施工工艺流程详见图: 图地下连续墙施工工艺流程 一.导墙测量放样 根据工程测量控制桩点,准确测量出地下连续墙的轴线和导墙样线并及时设置可靠牢固的施工控制桩点。 (1)高程测量 在围挡脚内侧布设一条闭合水准线,并与已知高程基准点联测,计划在地墙施工区域设2处高程点,以方便施工。设置的位置应选择在不易受外界影响的区域,并用红油漆作出醒目标志。 定期对连续墙上与导墙上的高程控制点进行复核。 (2)平面测量控制

根据图纸要求,放线时根据上级单位提供的现场坐标控制点,以设计图纸坐标为依据,进行测量放线并经建设单位、监理复测验收合格后,才能开始导墙施工。地下墙导线测量网应闭合。定期对现场设置的固定测量控制点进行复核。二.导墙施工 (1)导墙基槽开挖 1)导墙基槽深度约~,土质为回填土,可采用垂直开挖。为防止导墙基槽开挖时损坏不明地下管线,首先采用人工进行探槽开挖,确认无地下管线后,再采用挖掘机开挖,人工配合清底、夯填、整平。 2)遇有地下管线时,在对地下管线采取保护措施后,进行开挖,在管线外侧范围内采用人工进行开挖. 3)导墙分段施工,分段长度根据模板长度和规范要求,一般控制在30~60m,本工程分段长度控制在50m以内。 4)导墙开挖前根据测量放样成果、地下连续墙外放100mm,实地放样出导墙的开挖宽度,并洒出白灰线。 5)为及时排除坑底积水,在两端设置积水井,在一定距离设置集水坑,用抽水泵外排。 (2)墙体施工 1)导墙沟槽开挖后立即将导墙中心线引至沟槽中,验槽后,根据技术要求及时浇筑一层15cm厚C15的混凝土垫层,以此作为施工时的底模。 2)底模施工结束后安装及绑扎导墙钢筋,钢筋施工结束经“三检”合格后,填写隐蔽工程验收单,报监理验收,经验收合格后方可进行下道工序施工。 3)导墙模板采用组合钢模板,模板加固采用钢管支撑加固,上部支撑的间距不大于2米,下部支撑的间距不大于1米,模板将加固牢固,严防跑模,并保证轴线和净空的准确,砼浇注前先检查模板的垂直度和中线以及净距是否符合要求,经“三检”合格后报监理通过方可进行砼浇注。 4)砼浇注采用商品砼,溜槽入模,砼浇注时两边对称分层交替进行,严防跑模。如发生跑模,立即停止砼的浇注,重新加固模板,并纠正到设计位置后,再继续进行浇注。浇注过程中,按照规范做抗压试块和做坍落度实验,以检验混凝土质量。 5)砼的振捣采用插入式振捣器,振捣间距为左右,防止振捣不均,同时也

地下连续墙施工工艺

地下连续墙施工 一、地下连续墙施工工艺流程及施工顺序施工工艺流程图 地下连续墙施工工艺流程图

a再 (4)在开挖导墙时,若有废弃管线等障碍物进行清除,并严密封堵 砼供应浇筑墙体砼导墙要座于原状土上。废弃管线断口,防止其成为泥浆泄漏通道,)导墙沟槽开挖结束,将中轴线引入沟槽底部,控制模板施工。(5拔接头管导墙钢筋施工. 导墙钢筋按设计图纸施工,搭接接头长度不小于45d,连接区段内接

﹪。单面搭接焊不小于10d25,连接区段内接头面头面积百分率不大于﹪。50积百分率不大于导墙模板施工 模板按地连墙中轴线支立,左右偏差不大于5㎜,各道支撑牢固,模板表面平整,接缝严密,不得有缝隙、错台现象。 导墙混凝土浇注 导墙混凝土必须符合设计要求,灌注时两侧均匀布料,50㎝振捣一次,以表面泛浆,混凝土面不下沉为准。每次打灰留试件一组。 导墙的施工允许偏差 (1)内墙面与地下连续墙纵轴平行度为±10mm (2)内外导墙间距为±10mm (3)导墙内墙面垂直度为5‰ (4)导墙内墙面平整度为3mm (5)导墙顶面平整度为5mm 三、单元槽段成槽施工 单元槽段成槽开挖宽度 单元槽段成槽前,先根据本幅槽段的分幅宽度b,加上接头管的宽度c,考虑成槽时左右垂直度的偏差外放d,则先施工幅的开挖宽度为b+2c+2d,以保证成槽结束后接头管和钢筋笼能顺利下放到位。单元槽段开挖. 单元槽段成槽时采用“三抓”开挖,先挖两端最后挖中间,使抓斗两侧受力均匀。在转角处部分槽段因一斗无法完全挖尽时或一斗能挖尽但无法保证抓两侧受力均匀时,根据现场实际情况在抓斗的一侧下放

特制钢支架来平衡另一侧的阻力,防止抓斗因受力不匀导致槽壁左右倾斜。标准槽段的开挖顺序如下图所示: 第三抓已施工槽段第二抓未施工槽段物,以确保每次抓斗下放位置一致,防止抓斗左右倾斜。成槽机就位使抓斗平行于导墙,抓斗的中心线与导墙的中心线 重合。挖土过程中,抓斗中心每次对准放在导墙上的孔位标志物,保证挖土位置准确。 成槽开挖时抓斗闭斗下放,开挖时再张开,每斗进尺深度控制在左右,上、下抓斗时缓慢进行,避免形成涡流冲刷槽壁,引起坍方,同时在槽孔砼未灌注之前严禁重型机械在槽孔附近行走。 在挖槽中通过成槽机上的垂直度检测仪表显示的成槽垂直度情况,及时调整抓斗的垂直度,确保垂直度≤1/300。 成槽时泥浆面控制 成槽时,派专人负责泥浆的放送,视槽内泥浆液面高度情况,随时补充槽内泥浆,确保泥浆液面高出地下水位以上,同时也不能低于导墙顶面。 清底. 槽段挖至设计标高后,将槽壁机移位,用超声波等方法测量槽段断面,如误差超过规定的精度及时修槽;对槽段接头,用特制的刷壁器清刷先行幅接头面上的沉碴或泥皮,修槽刷壁完成后进行清底,具体施工方法要点如下: (1)成槽时每一抓挖至设计标高以上50cm后停止挖土,进行第二

地下连续墙质量验收规范标准

地下连续墙质量验收规范标准 6。2.1 地下连续墙适用于地下工程的主体结构、支护结构以及复合式衬砌的初期支护。 6.2.2 地下连续墙应采用防水混凝土。胶凝材料用量不应小于400kg/m3,水胶比不得大于0.55,坍落度不得小于180mm。 6.2.3地下连续墙施工时,混凝土应按每一个单元槽段留置一组抗压试件,每5个槽段留置一组抗渗试件. 6.2.4 叠合式侧墙的地下连续墙与内衬结构连接处,应凿毛并清洗干净,必要时应作特殊防水处理。 6.2.5地下连续墙应根据工程要求和施工条件减少槽段数量;地下连续墙槽段接缝应避开拐角部位。 6。2.6 地下连续墙如有裂缝、孔洞、露筋等缺陷,应采用聚合物水泥砂浆修补;地下连续墙槽段接缝如有渗漏,应采用引排或注浆封堵。 6.2.7地下连续墙分项工程检验批的抽样检验数量,应按每连续5个槽段抽查1个槽段,且不得少于3个槽段.

Ⅰ主控项目 6.2.8防水混凝土的原材料、配合比及坍落度必须符合设计要求。 检验方法:检查产品合格证、产品性能检测报告、计量措施和材料进场检验报告. 6.2。9 防水混凝土的抗压强度和抗渗性能必须符合设计要求。?检验方法:检查混凝土的抗压强度、抗渗性能检验报告。 6。2.10地下连续墙的渗漏水量必须符合设计要求。 检验方法:观察检查和检查渗漏水检测记录。 Ⅱ一般项目 6.2。11 地下连续墙的槽段接缝构造应符合设计要求。 检验方法:观察检查和检查隐蔽工程验收记录。 6.2.12 地下连续墙墙面不得有露筋、露石和夹泥现象. 检验方法:观察检查。 6.2.13 地下连续墙墙体表面平整度,临时支护墙体允许偏差应为50mm,单一或复合墙体允许偏差应为30mm。?检验方法:尺量检查。 地下连续墙

首件验收会议议程(13标总结)

南宁轨道交通一号线一期工程首件验收程序 首件工程验收组织由监理分部组织,建设单位(业主代表、安质部相关人员)、设计单位、地勘单位、质监站、施工单位、施工监测单位、第三方监测单位参加。首件工程验收会议议程如下: 1、监理分部根据施工单位首件验收准备情况和施工单位确定首件验收的具体时间。由监理分部通知质监站相关人员,业主方通知第三方监测单位、设计单位、地勘单位人员参加。 2、会议通知建议将会议议程描述清楚。会议开始由监理分部简单介绍参加本次首件验收的单位人员,然后组织各方到现场对首件工程的实体进行现场验收工作,实体检查后到会议室签到开会(也可先签到)。 3、首件工程现场实体验收完毕后,在会议室进行内业资料的验收。施工单位 应准备:a分项分部工程的施工方案及相关安全专项方案报审;b、分项分部 工程的相关技术交底及安全技术交底工作,完成对相关人员的技术教育培训和安全培训;c、完成分部分项工程测量放线复核与第三方复核工作;d、完 成进场设备报验工作包括:成槽机、履带吊及电焊机、水泵等小型机具报验;e、完成特种作业人员(电工、电焊工、起重吊装工)报验;f、完成进场的原材 料检验工作,并经监理验收合格,合格率100%。j、建立健全质量管理体系、技术管理体系和质量保证体系;h、施工记录、施工日志资料齐全。 4、施工单位汇报首件工程验收情况(建议采用投影形式介绍),施工监测单位汇报监控量测情况。

5、监理分部专业监理工程师简单介绍首件验收现场监理情况,可简单准备汇 报材料 6、地勘单位、设计单位根据现场实体验收后汇报实际地况是否与设计图相符合;第三方监测单位汇报监控量测复核情况;业主代表、安质部等提出对本次验收的意见。 7、质监站领导对本次验收的意见。 &施工单位针对各方提出的意见答复。 9、验收建议会签。 温馨提示:施工单位现场应准备放置《重大危险源识别汇总一览表》;合理布置施工场地,配备消防器材、设置洗车槽、布置临电设施,满足安全、文明施工要求;隐蔽工程验收记录表;施工过程记录表;施工图等。 中咨工程建设监理公司总监办 2013年3月10日附:十三标施工单位首件验收汇报资料 南宁市轨道交通一号线一期工程土建施工 TJSG-13 标

地下连续墙施工工艺

2 地下连续墙施工工艺 2.1 工艺流程(见图 1) 2.2 导墙施工 2.2.1 导墙的结构形式 导墙可以由以下几种材料做成: (1)木材。厚5cm的木板和10cm×10cm方木,深度1.7~2.0m。 (2)砖。75号砂浆砌100号砖,常与混凝土做成混合结构。 (3)钢筋混凝土和混凝土,深度1.0~1.5m。 (4)钢板。 (5)型钢。 (6)预制钢筋-混凝土结构。 (7)水泥土。

导墙的位置、尺寸准确与否直接决定地下连续墙的平面位置和墙体尺寸能否满足设计要求。导墙间距应为设计墙厚加余量(4~6cm),允许偏差±5mm,轴线偏差±10mm,一般墙面倾斜度应大于1/500。到强的顶部应平整,以便架设钻机机架轨道,并作为钢筋笼、混凝土导管、结构管等得支撑面。导墙后的填土必须分层回填密实,以免被泥浆掏刷后发生孔壁坍塌。常见的导墙结构形式见图2。 2.2.2 导墙施工方法 (1)导墙是保证连续墙精度的首要条件,因此,在施工放线前做好技术交底,严格复合,保证定位放线准确。 (2)导墙施作时放宽40~60mm(沿中轴线向两侧,每边放宽20~30mm),是为了保证抓斗钻头及钢筋网片、锁扣管进出较为顺利。 (3)为保证连续墙既满足设计精度又不侵入车站建筑界限,同时保证内衬墙结构厚度,在放线时将连续墙中轴线向外多放120~130mm(一般连续墙内侧轮廓放宽100mm)。 (4)导墙垂直度控制在±7.5mm内,导墙内墙垂直度控制在±3mm内,导墙顶面平行,全长范围内高差控制在±5mm内,导墙轴向误差控制在±10mm之内。 (5)导墙上口高出地面100mm,以防垃圾和雨水冲入导槽内污染或者稀释泥浆。

地下连续墙施工质量验收规范-

地卜?连续墙施工质量验收规范 般规定 第11.1.1条广东地区地下连续墙常用的施工工艺如下:用液压抓斗(或机械抓斗)和冲孔桩机进行联合成槽作业.抓斗抓土。冲孔桩机入岩并修边,形成具有一定长度、宽度、深度的单元槽段,然后在槽段内放入预先制好的钢筋笼,灌注水下混凝土筑成墙段。如此连续施11,使各墙段相互连接形成一道完整的地下墙体,作为挡土防渗的施工支护结构,或(兼)作为承重的永久性地下结构。 第11. 1.2条施工前,应具备详细的地质条件资料,其内容包括: ■ ?土层的分布是否存在孤石、土洞等; 二、地下水的水位(有无承压水)及变化情况,是否具有腐蚀性等: 三、基岩的构造、岩性、风化程度和层厚度,是否存在溶洞、断层破碎带等。 第11. 1.3条 由于成槽机械和浇筑设备的限制,地下连续墙的最小墙体厚度为600mmo 第一节导墙的施工 第11.2.1条槽段放线后,应沿地下连续墙轴线两侧构筑导墙,以防地表土的坍塌和保证成槽的精度。导墙要具有足够的刚度和承载能力,导墙一般用现浇钢筋混凝土制作。 第11.2.2条导墙的横断面一般可采用「广形、」匚形或][形等型式,导墙混凝土的厚度一般为200mm,导墙的高度一般取1. 5m。导墙顶面略高于施工地而, 并应高于地下水位1.5m以上。 第11. 2. 3条导墙宜建筑在密实的粘性土地基或杂填土地皐上。如遇不良地 基时,应进行换填粘土夯实处理。

第11. 2.4条现浇钢筋混凝土导墙拆模后应立即在两片导墙间按一定间距加设支撑,然后才能回填。导墙背后和导墙内均应用粘性土或杂填土回填,导墙背后回填时应分层夯实。 第11.2.5条现浇钢筋混凝土导墙养护3d,强度达到设计强度的50%时,方可进行成槽作业。 第11. 2. 6条导墙的内间距耍比地下连续墙设计厚度加宽50mm o 第11. 2. 7条导墙的施工允许偏差: 一、导墙的轴线允许偏差为± 10mm: 二、导墙顶面应平整,要求平整度为30mm; 三、内外导墙净距允许偏差为±20mm。 第11.2.7 导墙一般采用单面配筋,布置在混凝土导墙的底面和内侧,宜 采用螺纹筋2.12@ 150mm?250mm。 第三节槽段的开挖 第11. 3. 1条挖槽机械应根据成槽地点的工程地质和水文地质情况、施工环境、设备能力、地下墙的结构、尺寸及质量要求等条件进行选用。一般常用的机具有挖斗式、冲击式、回转式。 第11. 3. 2条挖槽前,应预先将地下墙划分为若干个施工槽段。槽段平面形状常有一字形、L形、T形等。有拐角的单元槽段,其拐角应不小于75°。槽段的长短应根据设计要求、土层性质、地下水情况、钢筋笼的轻重大小及设备起吊能力、泯凝土供应能力等条件确定,一般为3?6m。 第11. 3. 3条同一槽段内槽底开挖的深度宜一致,如确需要同幅不同深的槽 段时,先挖较浅,后挖较深处。

地下连续墙验收

1

2

3

4

到岗。场内运输规范作业,专职司索指挥,保证人员及设备安全。 52 吊机控制钢筋笼后,指挥吊机沿预定路线将钢筋笼缓缓平移至对 应槽段上方,应准备好2根工字钢,以备后续作业中拆卸吊环钢 筋绳时用。 工程部 53 当钢筋笼下放至规定标高时暂停,协助人员迅速将2根工字钢插 入该分布筋下面,吊车缓慢下放钢筋笼,待钢筋笼平衡后,方可 松开钢筋绳。 工程部 54 钢筋笼入槽时要对准孔位,吊直扶稳,缓慢下沉,避免碰撞孔壁。工程部 55 钢筋笼放到设计位置时,应立即固定,防止钢筋笼倾斜。工程部 56 导管 试拼导管水平布置距离不应大于3米,距离槽段端部不应大于1.5米, 导管下端距离槽底应为300~500mm。灌注混凝土前应在导管内临 近泥浆面位置吊挂隔水栓。管节连接应严密、牢固,试拼后应作 水密性试验。混凝土浇筑前先将浇筑架 工程部 56 安装到位。工程部 57 导管安装采用丝扣连接,丝扣之间用胶带密封圈密封。工程部 58 混凝 土浇 筑控 制地下连续墙混凝土的塌落度控制在200±20mm。实验室 59 灌注混凝土前,以充气球胆作为隔水栓,混凝土罐车直接把混凝 土送到导管上的漏斗内,浇灌速度控制在3~5m/h,灌注时各导 管处要同步进行,保持混凝土面呈水平状态上升,其混凝面高差 不得大于500mm。 工程部 60 灌注过程中,瑶琴测量混凝土面上升高度,控制导管埋深在2~4m 之间,关注过程要连续进行,中断时间不得超过30分钟,灌倒 设计墙顶位置要超灌大于0.5。 工程部 61 地下连续墙施工时,先对相邻先行幅墙体接头进行冲刷,不得破 坏已浇注混凝土,保证墙体紧密结合 工程部 62 观察混凝土和易性,量测塌落度,若出现混凝土离析或塌落度偏 差太大的泵车,立即退场处理。 实验室 63 按照组批原则制作混凝土试件。实验室 5

地下连续墙的施工方法与常见问题及技术处理措施

地下连续墙的施工方法与常见问题及技术处理措施 摘要;文章结合了地下连续墙工程施工的经验,就如何在各个施工环节中充分重视、精心施工、加强质量管理等问题进行探讨,期望通过与同行们相互交流,达到提高施工水平的目的。关键词地下连续墙导墙制作、槽段划分、泥浆制备、开挖成槽、钢筋网制作及吊装、水下砼浇筑 一地下连续墙目前在沿海城市和市区改造中的使用已相当普及,地下连续墙因属隐蔽工程,成槽后质量检查比较困难。以下根据本人在地下连续墙工程施工的经验,就如何在各个施工环节中充分重视、精心施工、加强质量管理等问题进行探讨,期望通过与同行们相互交流,达到提高施工水平的目的。 地下连续墙的施工是在水下进行的,其施工过程无法观察,施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度,甚至给投资者造成巨大的经济损失和不良的社会影`响。因此,要求施工队伍在施工技术措施上要落实,并加强施工质量管理,密切注意抓好施工过程中每一个环节的质量,力争将隐患消除在成槽之前。因此在施工前要认真熟悉设计图纸及有关施工及验收规范,核查地质和有关地下连续墙方面的资料,对地下连续墙在施工过程中可能会发生的一些问题进行分析后制订出施工质量标准、验收实施方案和成孔成槽的施工记录,以便有效地对连续墙施工质量加以控制。 二、地下连续墙施工工艺流程 地下连续墙的主要工序包括:测量放样、导墙制作、槽段划分、泥浆制备、开挖成槽、清底、钢筋网制作及吊装,水下砼灌注等,其施工工艺流程见图1及图2: 三、导墙制作 导向墙是沿地下连续墙中心线设置的钢筋混凝土临时构筑物。其主要作用是作为成槽机械的施工导向、控制标高和钢筋网定位标志、防止槽壁坍塌、支承施工机械、容蓄泥浆护壁,起挡土、承台、维持稳定液面的作用,在基坑土方开挖及冠梁施工时防止连续墙顶以上的土方坍塌等。 (1)导墙施工的技术措施: 1)为防止槽内泥浆渗漏及连续墙槽段开挖过程土体扰动而导致地面水及地下水渗入沟槽,导墙底以及外侧采用粘性土分层回填并夯实。 导墙的施工接缝位置与连续墙接头位置错开。 导墙砼未达到设计强度80%前,严禁重型机械和运输设备在导墙上或附近作业。 拆模后,立即在两边导墙间加设横向支撑。 (2)导墙施工偏差,按符合下列要求进行控制: 1)导墙顶面平整度不得大于5mm。 2)导墙内壁面垂直度不得大于0.5%。 3)导墙之间的净距偏差不得大于±10mm。 4)导墙中心线与连续墙轴线偏差不得大于±10mm。 四、泥浆制备 泥浆具有维护槽壁的稳定,悬浮岩碴和冷却、润滑钻头的作用,泥浆质量的好坏直接关系到地下连续墙的质量和施工进度。 采用膨润土泥粉作为制浆材料。 泥浆的性能指标 新制备的泥浆性能指标必须符合表1规定。 (2)泥浆的最大日生产容量

地下连续墙首件成果报告(1)

衡阳市二环东路工程项目 地下连续墙样板成果总结 编制:2015年11月14日复核:2015年11月16日 中国建筑一局(集团)有限公司 衡阳市二环东路工程项目经理部

2015年11月17日 地下连续墙样板成果报告 为了保证工程质量,避免盲目施工,确定符合规范要求的施工工艺和合理的施工组织,确保衡阳项目的隧道工区地下连续墙工程质量符合设计及规范要求,项目部选定隧道工区东岸ESH-01幅地下连续墙为样板工程。 一、样板工程概况 1、工程简介 衡阳市二环东路合江套湘江隧道工程(K3+253.397~K5+520)为城市快速路,设计时速为60Km/h,双向四车道,线路起于石鼓区来雁新城中规划的北二环路与五一路交叉口,穿越后街路、滨江北路、湘江、规划的湘江东路后,止于珠晖区京广铁路上行线西北侧,线路全长约2.27Km。隧道工区东岸地下连续墙共54幅,其中始发井地下连续墙20幅。设计东岸Kn4+785~Kn3+885段以及盾构工作井围护结构为地下连续墙,施工采用液压抓斗槽壁机和冲孔钻成槽,过程中泥浆护壁,钢筋笼吊装采用200吨履带吊配合120吨履带主吊车吊放,水下灌注混凝土。 2、地质情况 根据地下通道沿线工程地质调绘、钻探揭露及区域地质资料分析,地下通道沿线第四系覆盖层主要为冲洪积土,厚度变化较大,未见基岩露头,下伏第三系东塘)粉砂质泥岩,地质情况如下: 组(E ld 1)第四系(Q4ml) (1)填筑土 填筑土:为筑路土层,杂色,稍密-中密、稍湿-湿,由碎石及黏性土组成,碎石大小1-3cm,该层局部分布,厚度0.7-1.4不等。 h) (2)第四系淤积土(Q 4 淤泥质土:分布于丘间谷地低洼地段或池塘底。灰黑色,软塑、很湿状态,以黏粒为主,含有机物质,有腥臭味,土质干缩强烈,干强度、韧性低,该层局部分布,厚度0.8-1.5m不等。

地下连续墙施工工艺标准规范标准

地下连续墙施工工艺 2.1 工艺流程(见图 1) 2.2 导墙施工 2.2.1 导墙的结构形式 预制钢筋-混凝土结构。 导墙的位置、尺寸准确与否直接决定地下连续墙的平面位置和墙体尺寸能否满足设计要求。导墙间距应为设计墙厚加余量(4~6cm),允许偏差±5mm,轴线偏差±10mm,一般墙面倾斜度应大于1/500。到强的顶部应平整,以便架设钻机机架轨道,并作为钢筋笼、混凝土导管、结构管等得支撑面。导墙后的填土必须分层回填密实,以免被泥浆掏刷后发生孔壁坍塌。常见的导墙结构形式见图2。

2.2.2 导墙施工方法 (1)导墙是保证连续墙精度的首要条件,因此,在施工放线前做好技术交底,严格复合,保证定位放线准确。 (2)导墙施作时放宽40~60mm(沿中轴线向两侧,每边放宽20~30mm),是为了保证抓斗钻头及钢筋网片、锁扣管进出较为顺利。 (3)为保证连续墙既满足设计精度又不侵入车站建筑界限,同时保证内衬墙结构厚度,在放线时将连续墙中轴线向外多放120~130mm(一般连续墙内侧轮廓放宽100mm)。 (4)导墙垂直度控制在±7.5mm内,导墙内墙垂直度控制在±3mm内,导墙顶面平行,全长范围内高差控制在±5mm内,导墙轴向误差控制在±10mm之内。 (5)导墙上口高出地面100mm,以防垃圾和雨水冲入导槽内污染或者稀释泥浆。 (6)导墙开挖土方时,如果外侧土体能保持垂直自立时,则以土壁代替外膜板,避免回填土,否则外侧设模板。混凝土强度达到设计要求后,墙背用粘土分层夯填密实,防止地表水渗入槽内,引起槽段塌方。 (7)导墙施工完成后,在槽底铺上40mm厚M5号水泥砂浆,在槽段末开挖前可做临时储浆或换浆沟用。 (8)拆模后每隔2m设上下两道木支撑,支撑采用80mm直径的圆木。抓槽之前不拆内撑,并及时回填土方,同时严禁重型机械在混凝土未达到设计强度之前靠近导墙行走,以防止导墙变形。 2.3 泥浆制备 2.3.1 泥浆池设计 为了发挥泥浆的功能,最好在泥浆充分膨润之后再使用。在一般情况下,使用泥浆沉淀池使挖槽过程中混入泥浆里的土渣沉淀,同时该池又作为新鲜泥浆的储浆池使用,但这种方法在泥浆循环速度快的情况下,泥浆会得

地下连续墙施工工艺

地下连续墙施工工艺 工艺流程(见图1) 图1 导施工工艺流我图 导墙施工 导墙的结构形式 预制钢筋-混凝土结构。 导墙的位置、尺寸准确与否直接决定地下连续墙的平面位置和墙体尺寸能否满足设计要求。导墙间距应为设 计墙厚加余量(4?6cm),允许偏差土5mm轴线偏差土10mm 一般墙面倾斜度应大于1/500。到强的顶部应平整,以便架设钻机机架轨道,并作为钢筋笼、混凝土导管、结构管等得支撑面。导墙后的填土必须分层回填密 实,以免被泥浆掏刷后发生孔壁坍塌。常见的导墙结构形式见图2。

150 &40/640 L L5D 图2 常见导墙结构形式 导墙施工方法 (1)导墙是保证连续墙精度的首要条件,因此,在施工放线前做好技术交底,严格复合,保证定位放线准确。 (2)导墙施作时放宽40?60mm(沿中轴线向两侧,每边放宽20?30mm,是为了保证抓斗钻头及钢筋网片、锁扣管进出较为顺利。 (3)为保证连续墙既满足设计精度又不侵入车站建筑界限,同时保证内衬墙结构厚度,在放线时将连续墙中轴线 向外多放120?130mm(—般连续墙内侧轮廓放宽100mm ° (4)导墙垂直度控制在土内,导墙内墙垂直度控制在土3mm 内,导墙顶面平行,全长范围内高差控制在土5mm 内,导墙轴向误差控制在土10mn之内。 (5)导墙上口高出地面100mm以防垃圾和雨水冲入导槽内污染或者稀释泥浆。 (6 )导墙开挖土方时,如果外侧土体能保持垂直自立时,则以土壁代替外膜板,避免回填土,否则外侧设模板。 混凝土强度达到设计要求后,墙背用粘土分层夯填密实,防止地表水渗入槽内,引起槽段塌方。 (7)导墙施工完成后,在槽底铺上40mm厚M5号水泥砂浆,在槽段末开挖前可做临时储浆或换浆沟用。 (8)拆模后每隔2m设上下两道木支撑,支撑采用80mm直径的圆木。抓槽之前不拆内撑,并及时回填土方,同时严禁重型机械在混凝土未达到设计强度之前靠近导墙行走,以防止导墙变形。

地下连续墙质量检验标准

10 GB50299-1999第4.9.2条规定:地下连续墙质量检验标准 项序项目允许偏差或允许值检查方法单位数值主控项自 1 墙体结构设计要求查试件记录或取芯试压 2 垂直度z 永久结构1/300 测声波测槽仪或成槽机上的监测系统临时结构1/150 1 导墙尺寸宽度mm W+40 用钢只量,W为地下连续墙设计厚度墙面平整度mm <5 用钢尺量导墙平面位置mm ±10 2 沉渣厚度: 永久结构mm ≤100 重锤测或沉积物测定仪测临时结构mm ≤200 3 槽深mm +100 重锤测 4 混凝土坍落度mm 180~220 坍落度测定器 5 钢筋笼尺寸见《建筑地基基础工程施工质量验收规范》(GB 50202-2002)表5.6.4-1 6 地下墙表面平整度永久结构mm <100 此为均匀粘土层,松散及易坍塌土层由设计决定气临时结构mm <150 插入式结构mm <20 7 永久结构时的预埋件位置水平向mm <10 用钢尺量垂直向mm <20 水准仪 4.5.11 墙底注浆:地下墙施工结束后,砼强度符合设计要求,即可进行墙底注浆。应先检查注浆管埋设是否有堵塞现象,若发现注浆管报废,另请设计核定补救措施,督促承包商作好注浆液的配合比的预先进行设计和试配,并通过现场注浆试验确定压浆量及选取有关注浆参数。 4.5.12 关键工序质量控制及措施为确保地下墙的施工质量,监理工程师必须认真督促和检查承包商做好下列关键工序质量控制工作: 地下连续墙监理实施细则 11 4.5.12.1 严格控制导墙施工质量,重点检查导墙中心轴线、宽度和内侧模板的垂直度,拆模后检查支撑是否及时、正确; 4.5.12.2 认真督促检查成槽过程中的泥浆质量、检测成槽垂直度、宽度、厚度及沉渣厚度是否符合标准要求; 4.5.12.3 严格控制钢筋笼长、宽、厚度的尺寸以及预埋件、插筋、接驳器等位置和牢固度,防止钢筋笼入槽时脱落和移位; 4.5.12.4 注意钢筋笼入槽时方向(基坑侧与迎土侧)不要颠倒,并严格检查钢筋笼安装的标高,钢筋笼入槽时,应用经纬仪和水平仪跟踪测量,同时测出笼子搁置处导墙顶标高,确保钢筋笼安装精度。检查符合要求后,将钢筋笼固定在导墙上; 4.5.12.5 浇注砼时,注意检测泥浆比重,水下砼塌落度和按规定留置抗压、抗渗试块,并检查注浆管上口是否封堵; 4.5.12.6 为保证地下墙不露筋,不渗漏水,应督促和检查施工单位做到:⑴钢筋笼制作必须有足够的刚度,防止吊装时变形。⑵必须按设计和规范要求位置,放置有一定强度的保护层垫块,严禁遗漏。⑶槽段接头处不允许有夹泥,督促施工单位对已浇槽段砼凹槽处用接头刷上下重复多次洗刷直至接头刷无带泥为止。⑷吊放钢筋笼和导管时发现槽壁有塌方现象时,应立即停止吊放,待清渣或修槽后再进行吊放钢筋笼。⑸浇注砼过程中,督促操作工注意导管的埋深,不允许发生导管拔空现象。若发现拔空,必须督促操作工重新开管浇注砼。⑹确保商品砼质量和供应量,防止发生中断浇注现象。砼送到现场后,应检查砼塌落度。 4.5.12.7 基坑开挖后,应检查地下墙施工质量是否符合标准,发现质量问题应做好详细记录,并与有关方面研究处理措施,符合要求后,方可进入道工序施工。 5. 监理工作方法及措施: 5.1 地下墙施工实行24小时全过程跟踪监理,实行三班监控。 地下连续墙监理实施细则 12 5.2 跟踪监理采取与施工同步、平行实施巡查和旁站检查,并根据施工工序要求办理中间施工工序验收和隐蔽工程验收,并及时办理监理签认。 5.3 巡检:针对各施工工序要求特别加强关键工序(4.5.12条)的质量控制要求抽查(如导墙宽度、垂直度等)。 5.4 主要旁站项目: 5.4.1 地下墙成槽过程旁站检查:成槽深度、宽度、垂直度的量测。沉渣清除和泥浆置换过程的泥浆质量指标检测; 5.4.2 钢筋笼和锁口管吊装入槽过程的旁站监控等; 5.4.3 砼浇注过程中旁站监控并对砼坍落度进行抽查,发现不符合施工要求的坍落度,不能使用,并作好旁站检查记录; 6. 安全监理措施: 6.1导墙上的开挖段,应有防护

工程质量首件验收制度

首件验收制度 为加强现场施工质量的管理,强化质量检查程序,规范作业人员的质量意识和行为,从施工源头上确保质量目标的实现,使工程施工质量管理工作能够有章、有序、有效地实施,履行合同质量目标,最终向业主交付合格的工程,特制订本工程首件验收制度。 首件验收制度是对工程质量管理程序的进一步完善和加强,旨在以首件样本的标准在分项工程每一个检验批的施工过程中得以推广,认真落实质量控制程序,实现工序检查和中间验收标准化,统一操作规范和工作原则,从而带动工程整体质量水平的提高。 一、项目结构分解 在获得施工图设计文件后,由项目部质检部以检验批为最小单位进行项目结构分解,明确各分项工程的事前、事中、事后质量控制要点及需要收集完善的施工记录、现场检查、试验项目、质量验收等质量文件目录。 项目部质检部根据《轨道交通单位工程、分部工程和分项工程划分标准(修订版)》JQB-048-2008)要求对本标工程进行单位工程、分部和子分部、分项工程进行划分。 二、首件验收项目 对于涉及结构安全及使用功能的必须严格执行首件制度。对于本标段明挖工程,将每一分部工程涉及的所有分项工程的第一个检验批为首件验收的对象。主要包括钻孔灌注桩(含钢筋笼、灌注混凝土)、钢支撑加工及安装、防水工程(含SBS卷材及涂膜防水)、喷射混凝土、主体结构钢筋、模板安装、脚手架工程、混凝土工程、砌体结构各分项工程、建筑装饰装修各分项工程及每项检验批,具体的首件验收项目见附表1。 三、首件验收小组人员组成及人员职责 首件验收小组组成人员主要包括质检员、项目部质检负责人、专业技术负责人、技术负责人、专业监理工程师、设计单位专业负责人、业主代表等,主要为参建四方人员,必要时可聘请专家。 施工单位首件验收小组人员职责: 质检员:自检首件产品或分项工程是否达到规范要求,实施过程质量控制;整理内业资料,执行每道工序的自检并向项目部质检负责人报告;验收过程中配合各项工作。 质检部负责人:检查各道工序的结果是否达到规范要求,实施过程质量控制,贯彻执行质量体系及程序文件、管理制度,整理内业资料;自检合格后向专业监理工程师报检;验收过程中配合各项工作。 专业技术负责人:首件产品或分项工程实施前进行技术交底,现场进行技术指导,贯彻

地下连续墙的施工工艺

虽然地下连续墙已经有了50多年的历史,但是要严格分类,仍是很难的。 (1)按成墙方式可分为:①桩排式;②槽板式;③组合式。 (2)按墙的用途可分为:①防渗墙;②临时挡土墙;③永久挡土(承重)墙;④作为基础用的地下连续墙。 (3)按强体材料可分为:①钢筋混凝土墙;②塑性混凝土墙;③固化灰浆墙;④自硬泥浆墙;⑤预制墙;⑥泥浆槽墙(回填砾石、粘土和水泥三合土);⑦后张预应力地下连续墙;⑧钢制地下连续墙。 (4)按开挖情况可分为:①地下连续墙(开挖);②地下防渗墙(不开挖)。 我们这里讲的是槽板式用作永久挡土围护结构的钢筋混凝土地下连续墙。 1 地下连续墙的优点有很多,主要有: (1)施工时振动小,噪音低,非常适于在城市施工。 (2)墙体刚度大,用于基坑开挖时,极少发生地基沉降或塌方事故。 (3)防渗性能好。 (4)可以贴近施工,由于上述几项优点,我们可以紧贴原有建筑物施工地下连续墙。 (5)可用于逆作法施工。 (6)适用于多种地基条件。 (7)可用作刚性基础。 (8)占地少,可以充分利用建筑红线以内有限的地面和空间,充分发挥投资效益。 (9)工效高,工期短,质量可靠,经济效益高。 2 地下连续墙的缺点主要有: (1)在一些特殊的地质条件下(如很软的淤泥质土,含漂石的冲积层和超硬岩石等),施工难度很大。 (2)如果施工方法不当或地质条件特殊,可能出现相邻槽段不能对齐和漏水的问题。 (3)地下连续墙如果用作临时的挡土结构,比其它方法的费用要高些。 (4)在城市施工时,废泥浆地处理比较麻烦。

3 地下连续墙施工难点 地下连续墙的施工主要分为以下几个部分:导墙施工、钢筋笼制作、泥浆制作、成槽放样、成槽、下锁口管、钢筋笼吊放和下钢筋笼、下拔砼导管浇筑砼、拔锁口管。 以下将分项叙述各个施工环节中的要点和难点: 1 导墙施工 导墙是地下连续墙施工的第一步,它的作用是挡土墙,建造地下连续墙施工测量的基准、储存泥浆,它对挖槽起重大作用。根据我们使用的情况看来主要有以下几个问题。 (1)导墙变形导致钢筋笼不能顺利下放 出现这种情况的主要原因是导墙施工完毕后没有加纵向支撑,导墙侧向稳定不足发生导墙变形。解决这个问题的措施是导墙拆模后,沿导墙纵向每隔一米设二道木支撑,将二片导墙支撑起来,导墙砼没有达到设计强度以前,禁止重型机械在导墙侧面行驶,防止导墙受压变形。 如导墙已变形,解决方法是用锁口管强行插入,撑开足够空间下放钢筋笼。 (2)导墙的内墙面与地下连续墙的轴线不平行 这个问题在我们的施工过程中曾经碰到过,超声波测试结果显示,由于导墙本身的不垂直,造成整幅墙的垂直度不理想。 导墙的内墙面与地下连续墙的轴线不平行会造成建好的地下连续墙不符合设计要求。解决的措施主要是导墙中心线与地下连续墙轴应重合,内外导墙面的净距应等于地下连续墙的设计宽度加50mm,净距误差小于5mm,导墙内外墙面垂直。以此偏差进行控制,可以确保偏差符合设计要求。 (3)导墙开挖深度范围内均为回填土,塌方后造成导墙背侧空洞,砼方量增多 解决方法:首先是用小型挖基开挖导墙,使回填的土方量减少,其次是导墙背后填一些素土而不用杂填土。 2 钢筋笼制作 钢筋笼的制作是地下连续墙施工的一个重要环节,在我们的施工过程中,钢筋笼的制作与进度的快慢有直接影响。钢筋笼制作主要有以下几点问题: (1)进度问题 进度是由许多因素影响的,我们一般碰到的主要有: ①施工时场地条件不允许设置两个钢筋制作平台。钢筋笼制作速度决定了施工进度,要保证一天一幅的施工进度,一定要两个施工平台交替作业。
