文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!监理会议纪要:基坑安全讨论1. 会议背景。
基坑验槽会议纪要

基坑验槽会议纪要会议时间:会议地点:项目部会议室会议议题:参加单位及人员:建设单位:设计单位:监理单位:勘察单位:总包单位:施工单位:会议主持人:会议议程及内容:一、基坑支护单位:本工程于xx年7月8日基坑支护施工完成,目前一期基坑已开挖完成,基坑周边未出现异常情况,同时基坑处于稳定的状态。
基坑按照设计图纸的要求,开挖至设计标高,基坑的尺寸也满足设计要求,开挖过程中土质符合勘察报告中的描述,无其他异常情况。
总承包方已按照设计要求完成坡顶及坡脚的排水沟的修建,基坑中的排水畅通,坑底无积水,满足总承包方基础施工的条件。
二、总包单位:基坑支护施工单位在施工期间严格按照设计图纸施工,基坑的开挖标高满足设计要求,基坑的边坡尺寸及放坡坡率均满足设计要求,整个基坑尺寸满足设计要求。
现在天气炎热,我方已用土工布湿润覆盖外露基底,保持基底不干燥开裂起尘。
基槽平整度要修整,开裂土层要剔除,做好基槽排水措施。
根据监理单位提出的整改意见,我单位必须会整改到位,由监理把关整改到位,保证下次不出现类似问题。
三、监理单位:施工单位已按照图纸要求施工,基坑土质情况良好,坑底排水畅通,表面无积水。
因近期雨水较多,施工单位要及时安排人员抽排坑底明水,降水井也要进行巡查,发现异常情况及时处理,防止降水井管内水往外流。
四、勘察单位:基坑支护施工过程中,我方多次来现场,基坑土质情况基本符合勘察报告及设计文件要求,基坑坑底无积水,情况较为良好。
五、设计单位:本基坑支护工程按设计图纸施工,施工单位施工质量可靠,现场开挖出来的土质较为良好,从监测报告的情况来看,基坑比较稳定。
下一步应积极组织基础施工。
六、建设单位:目前基坑运行期间比较稳定,总承包方应立即组织人员施工基础垫层,按照总进度要求完成基础的施工。
参建各方对会议纪要内容进行确认签字和技术部门盖章。
基坑支护会议纪要

基坑支护会议纪要
会议基本信息
- 会议主题: 基坑支护相关讨论会议
- 会议时间: [填写具体时间]
- 会议地点: [填写具体地点]
与会人员
- 主持人: [填写主持人姓名]
- 与会人员: [填写与会人员姓名及单位]
会议议程及讨论内容
1. 会议开始前,主持人对会议目标进行了简要介绍。
2. 与会人员针对基坑支护的关键问题进行了讨论和交流,主要内容包括但不限于以下几点:
- 基坑支护的设计原则和方法
- 基坑支护的材料选择和施工技术
- 基坑支护的监测与管理
- 基坑支护的安全风险评估与预防措施
- 基坑工程的验收标准和质量控制
3. 与会人员针对各个问题进行了深入的讨论,并对经验和实践
进行了分享和交流。
4. 会议最后,主持人总结了会议讨论的要点,并提出了进一步
研究和解决问题的建议。
下一步行动计划
- [填写具体行动计划,包括责任人和完成时间]
会议纪要完成人:
[填写完成人姓名及单位]
会议纪要审阅人:
[填写审阅人姓名及单位]
附件
- [如有相关会议资料或演示文稿,请添加在此处]
以上为基坑支护会议的纪要,供参会人员回顾和后续行动参考。
请大家务必按照会议纪要执行相关行动计划。
如有问题或需要补充,请及时与会议纪要完成人联系。
谢谢大家的参与与支持!。
基坑专家论证会议纪要

基坑支护施工方案专家论证会议纪要会议时间:2011年9月2日上午会议地点:国际大酒店国盛厅会议室参加人员:见签到表(附后)会议内容:2011年9月2日上午举行塘下绿洲豪庭工程基坑支护专项施工方案专家论证会议,会议由专家组、质检站、业主、设计、监理、施工、基坑监测单位共同参与,本次会议由施工总承包方提出的专项施工方案、基坑监测单位的监测方案及监理单位的监理细则进行介绍,由专家组提出意见,形成以下纪要:嘉华设计:1、挖土顺序:为缩短基坑施工工期和考虑基坑长边效应(空间效应),挖土施工顺序应中间先施工开挖,后南北同时进行。
2、出土口:施工方案仅仅南侧布置一个出土口,难免出土路线过长,建议考虑西侧增加一个出土口。
3、基坑监测单位应提供场地实际标高复核数据。
4、监测方案应增加立柱桩的监测内容;第二道支撑监测点监测方案未反应,应增加监测点。
5、基坑周边宿舍处应布置明沟排水。
6、止水帷幕桩建议后施工,效果要强。
专家(公共资源交易中心):1、总平图应补充具体出口土位置及泥浆池位置。
2、方案中应增加机械设备表、进度计划表。
3、挖土顺序的确定应综合考虑工期、周边线路保护措施等。
4、坑中坑:应补充其它2幢楼坑中坑跟底板浇筑的次序。
5、水泥搅拌桩:三种类型搅拌桩应分别描述清楚。
6、基坑监测:东面、西面深层监测点布置应调整,第二道支撑位置应重点布置监测点监测。
专家(同邦设计):1、基坑支护施工方案中监测报警值应调整为50mm。
2、现场实际标高应测定。
3、泥浆池回填位置应注明。
4、立柱桩600mm扩700mm施工中难度大,施工中应注意确保扩孔。
5、挖土北侧应增加出土口,避免第三施工段先挖而最后施工。
专家(天盛监理):1、支撑体系传力带先浇筑C20砼,再与底板强度同等级一起浇筑应注明清楚。
2、挖土放坡多少未注明。
3、基坑支护进度计划表未编制。
4、挖土后施工的施工段应做好支撑覆土或铺设钢板保护措施。
5、应急措施中,增加对管线破坏的防范措施。
基坑验收会议纪要专题

基坑验收会议纪要专题会议背景基坑工程是一个复杂的工程过程,它涉及到地下的挖掘和支护工作。
为了确保基坑工程的安全和质量,基坑验收会议被召开。
本文档旨在记录基坑验收会议的纪要。
会议时间和地点•时间:2022年9月10日上午9点到12点•地点:公司大会议室参会人员•主持人:XXX•主要参会人员:–项目经理:XXX–工程监理:XXX–施工方代表:XXX–设计方代表:XXX–相关专家:XXX会议议程1.项目概况介绍2.基坑工程的完成情况和验收标准3.基坑工程存在的问题及改进措施4.验收意见和决策5.其他事项会议纪要1. 项目概况介绍项目经理对基坑工程的背景和整体进展进行了介绍。
他提到了项目的规模、施工周期以及工程目标等关键信息。
2. 基坑工程的完成情况和验收标准工程监理根据实际情况向与会人员汇报了基坑工程的完成情况。
他提到了基坑的挖掘、基坑支护结构、地下排水等关键工作的完成情况,并与验收标准进行对比。
3. 基坑工程存在的问题及改进措施施工方代表对基坑工程中存在的问题进行了汇报。
问题包括基坑支护结构的不牢固、地下排水系统的不畅等。
与会人员就这些问题进行了讨论,并提出了相应的改进措施。
4. 验收意见和决策与会人员就基坑工程的验收意见进行了交流,并最终达成了一致意见。
他们认为,基坑工程在一定程度上达到了验收标准,但仍存在一些问题需要继续改进。
为了确保工程质量和安全,与会人员决定暂时不予验收,要求施工方在规定时间内进行改进和整改,并在改进后重新验收。
5. 其他事项会议最后,与会人员就一些与基坑工程相关的其他事项进行了讨论。
其中包括工程进度的调整、工程费用的控制等。
下一步工作•施工方根据会议决策进行改进和整改,并在改进后重新申请验收。
•工程监理将继续监督和指导改进工作。
•相关部门将提供协调和支持,确保基坑工程的顺利完成。
结论通过本次基坑验收会议,与会人员对基坑工程的问题和改进措施达成了一致意见,并制定了下一步的工作计划。

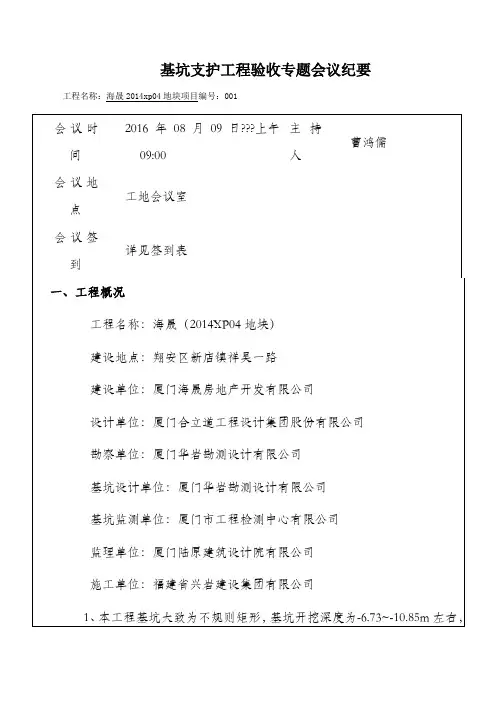

基坑验槽会议纪要

基坑支护工程验收专题会议纪要工程名称:海晟2014xp04地块项目编号:001基坑周长约500米,基坑面积约15375m2,经专家论证基坑支护采用土钉墙和自然放坡支护体系。
2、本工程基坑安全等级为二级,基坑支护工程有效使用期为12个月。
3、本工程土方地质构成为:素填土、粉质粘土、残积砂质粘性土、全风化花岗岩。
4、土钉墙土钉采用C22~25钢筋,间距1500mm,长度L=5000~12000mm,倾角15度,锚固体直径≥110mm,设计抗拔力=60~170KN;坡面喷射100mm 厚C20细石混凝土,内挂C8@200×200mm钢筋网;插筋C14、C16@2000mm,L=1000mm;坡率1:0.4~1:0.5.5、竖向钢花管采用A48×3.0mm钢管,成孔直径不小于90mm,间距500mm,长度L=6000~8000mm。
6、放坡喷面混凝土强度等级C25,厚度70、100mm,内挂50×50×1mm 钢丝网,挂网插筋C16@1500mm。
L=1000mm,放坡坡率1:0.6。
二、相关责任主体对工程验收意见及质量评价:1、施工单位自检结果及验收意见:在施工前编写好施工组织设计,并上报监理方审批同意才进行施工。
检查已按设计文件和国家现行施工规范施工。
施工质量符合设计及规范要求,有关安全及使用功能检测均符合要求,观感质量好,经现场仪器加力测试,锚杆预应力符合设计要求,基坑变形观测报告及基坑水平位移沉降值均满足设计要求。
按《建筑工程施工质量验收统一标准》GB50300—2013进行评定,质量评价为合格。
2、监理单位监理情况及质量评估意见:基坑工程从开始到竣工,我方严格按施工规范及设计要求进行全方位的监理工作。
开工前完成施工图纸会审,施工方的施工组织设计经由我方审查批准实施。
基坑正式施工前,我方还组织建设单位、设计单位、施工单位、地勘单位等有关人员参加专题会议。
我方也针对本桩基工程的具体情况,编写了基坑支护工程监理细则、旁站监理方案,以指导我方现场监理工作。
基坑支护验收会议纪要

基坑支护验收会议纪要篇一:基坑支护验收纪要_龙福佳园基坑支护验收会议纪要时间:20XX年6月12日地点:项目部办公室主持单位:周亚峰会议内容:基坑支护验收会议参会单位:建设单位:陕西龙天投资置业有限公司质检站:经开区质监站设计单位:中国有色金属工业西安勘察设计研究院勘察单位:中国有色金属工业西安勘察设计研究院检测单位:中国有色金属工业西安勘察设计研究院监理单位:陕西信远建设项目管理集团有限公司施工单位:陕西省建筑基础工程公司单位会签:陕西龙天投资置业有限公司经开区质监站中国有色金属工业西安勘察设计研究院中国有色金属工业西安勘察设计研究院中国有色金属工业西安勘察设计研究院陕西信远建设项目管理集团有限公司陕西省建筑基础工程公司会议内容:20XX年6月12日由建设单位组织各参建单位对龙福佳园3#楼进行了基坑支护验收。
一、施工单位:本工程严格按照建筑质量安全监督站、现场监理及设计和甲方的的管理要求,对工程实体重点控制,收集验评资料齐全,对施工过程中各专项措施都及时通知设计进行及时处理,并经设计要求进行下道程序,各项节点施工自评为合格。
二、勘察单位:本工程地基质量经过勘察单位现场检查与地勘报告相符并同意进行下道工序施工三、设计单位:1、经过施工现场检查,本工程施工满足设计要求;2、同意基坑支护验收。
四、检测单位:本工程基坑支护检测合格,同意验收。
五、监理单位:1、遵照当地相关规定及规范要求严格按照设计图纸及相关规范要求开展监理工作。
2、进入施工现场的原材料均进行现场监督取样送检;送检检验合格。
3、对基坑支护进行了复核,相关资料齐全,满足设计要求。
4、监理单位同意地勘单位、设计单位意见。
同意验收。
六、质监站:本工程支护验收组织程序合法,同(:基坑支护验收会议纪要)意验收。
七、建设单位:1、施工中图纸中的问题及时与设计沟通予以解决。
2、感谢各参见单位对本项目的大力支持,同时希望各单位认真履行各自职责,以确保工程质量、安全和进度。
基坑支护验收会议纪要

基坑支护验收会议纪要文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)基坑支护中间验收会议纪要会议时间:2014年6月18日上午10点会议地点:工地会议室会议议题:基坑支护中间验收会议纪要参加单位及人员:详见签到表会议主持人:胡志毅会议议程及内容:监理单位介绍与会的有关单位、人员,以及工程项目的有关建设情况及中间验收程序和方法:施工单位:首先由施工单位介绍该工程项目的施工技术总结及工程质量自评结果等有关情况:经我单位对该基坑支护工程现场实体质量进行检查,已完成设计审查图纸和合同约定的工作量,工程施工文件齐全,工程检验、检测结果合格,观感质量好,我单位对基坑支护工程的质量自评为合格。
监理单位:监理单位介绍工程施工过程中有关质量和安全的监督以及管理的控制情况,经组织对实体和质保资料的核查,均符合设计要求和有关施工规范规定,同意评估该工程项目的基坑支护为合格标准。
设计单位:该工程实体与设计相符,工程实体质量满足结构安全和使用功能设计文件要求。
该基坑支护中间验收合格。
勘察单位:勘察文件符合工程建设强制性标准和合同约定的质量要求,实际地质情况与勘察报告一致,验收合格。
建设单位:参见各方综合意见,同意验收合格。
质监监督组:通过对现场工程实体等进行实物检查,确认基坑支护工程符合设计要求及规范要求,并审查了工程资料,资料合格。
同意评定该基坑支护工程为合格。
并提出了以下几点问题:1、施工单位资料整理完成后,移交给建设单位,并由建设单位进行保管。
2、内支撑及地连墙的混凝土评定应分开评定。
3、基坑支护竣工图应尽快完善。
4、地连墙预埋件位置应复核并交接。
参建各方对会议纪要内容进行确认签字和盖章:建设单位(盖章)深圳市城市建设投资发展有限公司代表人签字:监理单位(盖章)深圳市合创建设工程顾问有限公司代表人签字:设计单位(盖章)深圳市勘察测绘院有限公司代表人签字:施工单位(盖章)中国建筑第二工程局有限公司代表人签字:施工单位(盖章)中国建筑第八工程局有限公司代表人签字:勘察单位(盖章)深圳市工勘岩土工程有限公司代表人签字:。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
验收会议纪要
会议时间:
会议地点:项目部会议室
会议议题:
一期(HF/FP/PA段)基坑支护工程验收
参加单位及人员:
建设单位:
设计单位:
监理单位:
勘察单位:
总包单位:
施工单位:
会议主持人:
会议议程及内容:
一、基坑支护单位:
本工程6、7、8#楼的基础底标高-7.9m,基坑开挖深度约6.9m;纯地下室区域基础底标高-9.55m,基坑开挖深度约8.55m。
各区段的具体设计支护形式:
1、FG段支护采用放坡挂网喷锚+悬臂排桩的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为PHC600-B-130预制管桩,∅600@900,长11.0m。
2、GH段支护采用放坡挂网喷锚+悬臂排桩的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为PHC600-B-130预制管桩,∅600@900,长12.0m。
3、HJ段支护采用自然放坡挂网喷锚的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;
4、KL/MN段支护采用放坡挂网喷锚+桩锚的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为钻孔灌注桩,∅600@1000,长15.0m;锚索设计为1根1860*1-7钢绞线 L=15.0m,@1800mm。
5、JK/LM/NP段支护采用放坡挂网喷锚+悬臂排桩的形式进行支护,边坡设计为挂∅
6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为钻孔灌注桩,∅600@1000,长13.0m。
6、PA段支护采用放坡挂网喷锚+桩锚的形式进行支护,边坡设计为挂∅6.5@250x250钢筋网及C20喷射混凝土厚80~100mm;支护桩设计为PHC600-B-130预制管桩,∅600@900,长15.0m;锚索设计为1根1860*1-7钢绞线 L=20.0m,@1800mm。
本基坑支护施工前,按照规定进行了深基坑工程施工方案的技术论证,专家组给出咨询意见为:本工程支护施工方案、基坑监测方案基本可行,原则上同意通过专家技术咨询。
至2017年5月27日施工完成支护钻孔灌注桩共97根;支护管桩共196根;锚索施工完成48根;2017年5月28日因8#楼北侧基坑变形,对已变形区域进行回填反压,同时设计院下达设计变更通知单对GH/LM/MN段设计进行变更,坡顶卸载及增加锚索施工,设计变更参数详见设计变更通知单(YB/RD-751-7/10)。
2017年7月3日HJ段自然放坡喷锚支护出现开裂现象,基坑监测数据显示已达到预警值,会同设计院现场查看变形开裂情况后,对HJ段进行了设计变更,坡顶卸载及增加FSP-Ⅳ型(尺寸:400*170*15.5mm)拉森钢板桩施工,设计变更参数详见设计变更通知单。
按照设计变更处理后,基坑监测反映,基坑各项监测数据均在预警值内,基坑无安全隐患。
基坑支护验收监测结果如下:
1、基坑监测结果
基坑开挖采用动态设计、信息施工,对土方开挖全过程要求进行严格的监测;本工程边坡支护监测由武汉恒信德嘉检测技术有限公司进行全程监测,最终监测报告结果情况:
支护桩顶沉降:共10点,沉降速率均小于1.0mm/d,均在预警值内
支护桩顶水平位移:共10点,沉降速率均小于1.0mm/d,均在预警值内
坡顶沉降:共10点,沉降速率均小于1.0mm/d,均在预警值内
坡顶水平位移:共10点,沉降速率均小于1.0mm/d,均在预警值内
2、支护桩质量检测结果
受武汉市文一置业有限公司委托,武汉市东西湖区建设工程质量检测中心对本基坑支护工程支护桩进行了低应变检测,共施工完成293根桩,低应变检测数量为203根,检测比例为69.3%;其中Ⅰ类桩数量为199根,占所检桩98.03%;Ⅱ类桩数量为4根,占所检桩1.97%;检测结果符合设计要求(详见检测报告)。
3、冠梁回弹检测结果
冠梁施工期间,因未严格按照施工规范要求留置标准养护试块,质量监督部门要求对冠梁质量进行回弹检测验收。
受武汉市文一置业有限公司委托,武汉市东西湖区建设工程质量检测中心对本基坑支护工程冠梁进行了回弹检测,回弹检测数量6个点,冠梁设计混凝土强度为C35,回弹结果为所检测点均符合设计强度等级的要求(详见检测报告)。
4、锚索抗拔力检测结果
受xx公司委托,武汉市 xx质量检测中心对本基坑支护工程锚索进行了抗拔力
检测,锚索施工数量共计85根,锚索抗拔力检测数量为9根,占所检比例为10.6%,所检测的单根锚索拉力极限值均符合设计要求(详见检测报告)。
经检查已按设计文件和国家现行施工规范施工。
施工质量符合设计及规范要求,有关安全及使用功能检测均符合要求,观感质量好,基坑变形观测报告及基坑水平位移沉降值均满足设计要求。
按《建筑工程施工质量验收统一标准》GB50300—2013进行评定,质量评定自评为“合格”。
二、总包单位:
基坑支护施工单位在施工期间按照设计图纸施工,因基坑开挖阶段正处在雨季,频繁下雨导致基坑边坡部分区段失稳,基坑支护施工单位能够积极配合抢险,最终控制住险情,保证了基坑整体的安全。
基坑支护施工质量均满足设计要求,基坑支护工程工序资料与施工进度同步,报告齐全有效,评定合格,同意验收。
三、监理单位:
在基坑支护施工前期,施工单位按照要求编制了基坑支护专项施工方案,经我监理部审查,该施工方案满足设计及规范要求,对于本工程具有针对性,同意施工。
施工单位同时对该方案进行了专家论证,专家论证通过。
基坑支护施工期间,因下雨频繁,2017年5月28日,基坑北侧靠近售楼部出现开裂,我部立即组织各单位现场查看情况,及时与设计院沟通;最终采取边坡卸荷,坑内回填反压的方式进行处理。
保证了基坑变形不至于继续扩大。
2017年7月3日,基坑东北角出现局部滑坡,在建设单位的组织下,召开了专题会议;会议中明确基坑变形是由于基坑土质较差,震动产生的。
经设计院现场查看,确定变更方案为增加钢板桩施工,最终按照变更后的方案施工后,基坑监测结果表明,基坑变形在规范范围内,基坑处于稳定。
2017年7月8日基坑支护施工完成,经核查,基坑支护施工单位现场各项检测:支护桩低应变、
冠梁回弹、锚索抗拔检测均符合设计及规范要求,桩基分部工程质量控制资料齐全,符合验收规范要求,同意验收。
四、勘察单位:
施工过程中,我方多次参与基坑验槽的工作,基坑土质情况基本符合勘察报告及设计文件要求;基坑支护检测结果满足基坑设计要求;认可施工单位的自评意见,本工程已完成勘察文件要求的各项内容,评定合格,同意验收。
五、设计单位:
本基坑支护工程按设计图纸施工,施工单位施工质量可靠;前期基坑虽然局部出现过2次失稳,究其原因,主要是由于下雨频繁,受长江水位上涨的影响,导致边坡位移急速变大。
我单位针对现场情况,下发设计变更通知单,基坑施工单位能够严格按照设计变更要求施工,最终基坑处于稳定状态。
经核查,现场基坑支护单位施工质量控制资料齐全,各项检测资料齐全、合格、实体观感良好,同意验收。
六、建设单位:
尽管基坑支护施工阶段,受天气影响,进度未达到预期要求,但整体来说,基坑支护施工质量可靠,未出现任何安全事故。
设计图纸上存在的问题,基坑支护单位能及时汇报监理方,建设方,积极去和各方沟通。
设计单位提出的设计变更方案,基坑支护施工单位能够及时组织人员施工,确保了整个基坑的安全性。
同时施工单位上报的各项资料齐全、有效,各项检测数据合格,质量符合设计及规范要求,我方认同基坑支护施工单位意见,一致同意验收。
参建各方对会议纪要内容进行确认签字和技术部门盖章。
