监理通知回复单
监理通知回复单

监理通知回复单
工程名称:名士北路道路建设工程第二标段编号:005
致:济南齐鲁设项目管理有限责任公司(项目监理机构)
我方接到编号为005的监理通知单后,已按要求完成作,请予以复查。
一、问题
1、霞景路西侧围挡支设不完善,沟槽东侧无围挡
2、局部裸土覆盖不完善。
3、临电线缆未做绝缘套管。
2、整改措施
1、霞景路东侧电力沟槽边坡上混凝土面层开裂,西侧电力沟顶部松动石块未清理,存在安全隐患;
2、局土方开挖裸土覆盖不及时;
3、电力沟西侧施工通行便道覆盖不到位,无临边防护;
二、整改措施
1、对于霞景路东侧裂开的混凝土面层已挖除,西侧电力沟顶部石方已倒运至名士北路桩基位置修筑桩机操作平台;
2、现场裸土已安排覆盖;
目前现场施工人员不能满足施工进度要求。要求务必增加施工作业人员,具备夜间施工的如检查井沟槽回填等合理安排夜间施工,切实采取相应赶工措施,确保满足工程施工的总体进度要求。
二、整改措施
根据现场实际情况,以及工程、电力管线工期节点我方已调配施工人员,特别是夜间施工的加班人员,并加强管理,同时充分调动可用的材料、机械、设备,赶工期。热力公司现场踏勘,决定电力沟槽适当拓宽,热力管线尽快进场安装。
3、现电力沟西侧土石方已倒运,通行便道已覆盖完毕。
施工项目经理部(盖章)
项目经理(签字)
年月日
复查意见:
项目监理机构(盖章)
总/专业监理工程师(签字)
年月日
表B.0.9
监理通知回复单
工程名称:名士北路道路建设工程第二标段编号:010
致:济南齐鲁建设项目管理有限责任公司(项目监理机构)
我方接到编号为010的监理通知单后,已按要求完成作,请予以复查。
监理通知回复单

回复内容:
我施工单位已收到上报周计划及月计划的通知,我标段项目部将严格认真落实该通知要求。项目部生产经理、技术负责人、技术员及各施工班组负责人将共同制定进度计划,并对完成情况进行真实性统计。保证现场建设管理办公室工程科及监理部能够真实、全面的了解工程进度情况。
承包人:广饶县水利工程公司
监理机构:东营市新瀚工程建设监理有限公司六干排综合治理工程项目监理部
签收人:
日期:年月日
注:1、本表一式份,由承包人填写,监理机构签收后,承包人、监理机构各1份。
2、本表主要用于承包人对监理机构发出的监理通知、指令、批示的回复。
CB35回复单
(广水[2014]回复05-1号)
合同名称:东营市六干排综合治理工程第一标段合同编号:LGPZL/SG01
CB35回复单
([20ห้องสมุดไป่ตู้4]回复01-1号)
合同名称:合同编号:LGPZL/SG01
致:
事由:关于项目监理部人员组成及分工情况的通知
回复内容:
承包人:项目经理:
日期:年月日
今已收到(承包人全称)关于的回复单共份。
监理机构:
签收人:
日期:年月日
注:1、本表一式份,由承包人填写,监理机构签收后,承包人、监理机构各1份。
2、将严格按照通知单内容执行原材料的抽检试验。
3、同条件下养护的混凝土试块及砂浆试块达到龄期后将及时进行抗压强度试验及抗冻试验和抗渗试验。
承包人:广饶县水利工程公司
项目经理:
日期:年月日
今已收到(承包人全称)关于的回复单共份。
监理机构:东营市新瀚工程建设监理有限公司六干排综合治理工程项目监理部
签收人:
(完整word版)监理通知单回复

1、通知要求的三背回填,我项目部已按照公路工程相关规范及设计要求严格执行。
2、通知要求的路基填筑:我项目部已按照公路工程相关规范及设计要求严格执行。
承包单位(章):
项目经理:
日期:
复查意见:
项目监理机构:
总/专业监理工程师:
日期:
本表一式三份,建设单位、承包单位、监理单位各留一份。
监理通知回复单
承包单位(章):
项目经理:
日期:
复查意见:
项目监理机构:
总/专业监理工程师:
日期:
本表一式三份,建设单位、承包单位、监理单位各留一份。
监理通知回复单
工程名称:达州经宣汉至南坝升级改造工程插旗山段编号:
致:四川国际工程监理有限公司(监理单位)
我方接到编号为03的监理通知后,已完成了通知单中要求的相关工作,现报上,请予以复查。
2、通知要求的各种图表已上墙,我公司已经落实到位。
3、通知要求的对原始地形地貌标高、平面坐标进行复核,我公司已落实。
4、通知要求的加快施工用水、用电安装,我公司已安装完工。
5、通知指出的施工现场有不戴安全帽现象及土石方开挖作业无专人指挥,我公司已进行整改,安排了专职人员进行整顿及指挥。
6、通知指出的表土清理不彻底的现象,我公司已进行整改。
2、通知提出的提出的涵洞顶部平整度较差,我项目部已对现场施工人员进行了详细的技术交底,必须严格按照相关规范及设计要求施工。
承包单位(章):
项目经理:
日期:
复查意见:
项目监理机构:
总/专业监理工程师:
日期:
本表一式三份,建设单位、承包单位、监理单位各留一份。
工程名称:达州经宣汉至南坝升级改造工程插旗山段编号:
监理工程师通知回复单范本

监理工程师通知回复单范本监理工程师通知回复单工程名称:XXX编号:002致:XXX(监理单位)我方接到编号为001的监理工程师通知单后,已按要求完成了以下工作,现报上,请予以复查。
详细内容:1、现场电箱临电检查记录表已经整改,仓库、办公室等区域已经按规范配好灭火器。
2、拖线板插座以及小太阳灯全部收掉。
3、现场登高作业人员都按规范配戴好劳动用品。
4、施工人员按规范佩戴安全帽并系好帽带。
5、现场局部的照明灯泡都已经更换好。
承包单位(章):日期:2013-10-29复查意见:项目监理机构(章):总/专业监理工程师:日期:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
监理工程师通知回复单工程名称:文昌书香小镇工程编号:NO.SXXZ02致:XXX(监理单位)我方接到编号为NO.SXXZ02的监理工程师告诉单后,已按要求完成了台风“XXX”的防备工作,现报上,请予以复查。
详细内容:1、接到通知后,我司对现场临时用电设施,大型设备、标识牌、模板及脚手架、办公区加固措施进行检查。
2、对现场材料重新加固。
3、高空作业已全部停止。
承包单位(章):日期:2013-11-4复查意见:项目监理机构(章):总/专业监理工程师:日期:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
监理工程师通知回复单工程名称:文昌书香小镇项目一期住宅高层编号:NO.SXXZ04致:XXX(监理单位)我方接到编号为NO.SXXZ04的监理工程师告诉单后,已按要求完成了安全文明施工交底工作,现报上,请予以复查。
详细内容:1、施工现场已按要求统一佩戴安全帽:负责人及办理人员统一佩戴白色安全帽;特殊工种人员统一佩戴蓝色安全帽;劳务工人统一佩戴黄色安全帽。
2、对于违反现场安全文明施工的现象已制定处罚措施。
并对项目部和下面的各施工班组进行交底。
承包单位(章):日期:2013-12-26复查意见:项目监理机构(章):总/专业监理工程师:日期:本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。
监理通知回复单范本

监理通知回复单范本
监理通知回复单(质量控制类)
工程名称:编号:
致:xxxxx(项目监理机构)
针对编号为xxxx首道支撑(8-10/N-K轴)区域栈桥板砼施工质量问题的监理通知单,我司回复如下:
1、已完成对栈桥板裂痕区域的警示标识和禁止车辆通行的工作。
2、总工已组织技术人员、现场责任工程师、砼供应商进行了原因分析,制定了专项处理方案,并已报设计单位确认。
待设计单位确认后,我司将组织栈桥板裂痕区域的修复工作。
3、我们对支撑梁、板砼进行了全面的检查,并对有裂痕的砼区域进行了标识。
施工项目经理部(章):
项目经理(签字):
年月日
项目监理机构签收人姓名及时间:
监理复查意见:
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
年月日
注:1、监理通知回复单分为:质量控制类(B.51)、造价控制类(B.52)、进度控制类(B.53)、安全文明类(B.54)、工程变更类(B.55)。
2、本表一式二份,项目监理机构、施工单位各一份。
第五版表XXX监制
施工项目经理部签收。
监理工程师通知回复单(最新版)

××× 年月日
请监理单位复查
承包单位 (章):
项目经理:
日 期:
××× 年月日
复查意见:
经复查对编号×××的《监理通知》提出的问题,项目部进行了停工整改处理,符合JGJ 59-99的规 定,达到了安全生产条件,准许继续施工
项目监理机构(章): 总/专业监理工程师:
日 期;
本表一式三份,经项目监理机构审核后,建设单位、监理单位、承包单位各存一份。

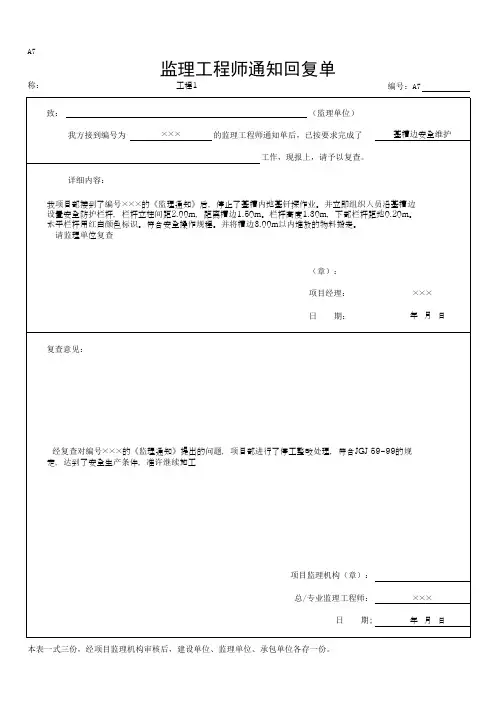

A7
工程名 称:
监理工程师通知回复单
工程1
编号:A7
致: 我方理工程师通知单后,已按要求完成了
工作,现报上,请予以复查。
基槽边安全维护
详细内容:
我项目部接到了编号×××的《监理通知》后,停止了基槽内地基钎探作业。并立即组织人员沿基槽边 设置安全防护栏杆,栏杆立柱间距2.00m,距离槽边1.50m。栏杆高度1.30m,下部栏杆距地0.20m。 水平栏杆用红白颜色标识。符合安全操作规程。并将槽边3.00m以内堆放的物料搬走。
监理通知回复单

B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.101 —01
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.101 —02
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际14楼编号:B.5.101 —
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.104 —06
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:仕方国际10-13楼编号:B.5.101 —04
江苏省住房和城乡建设厅监制
B.5.1
监理通知回复单质量控制类
工程名称:丰联广场编号:B.5.10 —
江苏省住房和城乡建设厅监制。
监理通知回复单

表B.0.9监理通知回复单工程名称:名士北路道路建设工程第二标段编号:005致:济南齐鲁建设项目管理有限责任公司(项目监理机构)我方接到编号为005的监理通知单后,已按要求完成作,请予以复查。
一、问题1、霞景路西侧围挡支设不完善,沟槽东侧无围挡2、局部裸土覆盖不完善。
3、临电线缆未做绝缘套管。
二、整改措施1、霞景路西侧以及沟槽东侧围挡支设完毕;2、现场裸露土方已安排人员覆盖完毕;3、现场使用的临电全部穿绝缘套管并固定牢固。
施工项目经理部(盖章)项目经理(签字)年月日复查意见:项目监理机构(盖章)总/专业监理工程师(签字)年月日工程名称:名士北路道路建设工程第二标段编号:008致:济南齐鲁建设项目管理有限责任公司(项目监理机构)我方接到编号为008的监理通知单后,已按要求完成作,请予以复查。
一、问题1、计划完成电力管线垫层280米,实际完成230米,滞后2天;2、计划完成电力管线安装310米,实际完成230米,滞后3天;3、计划完成电力沟槽回填280米,实际完成220米,滞后2天;4、计划完成检查井2、终端井2、三通井1、四通井1,实际未完成,滞后4天;目前现场施工人员不能满足施工进度要求。
要求务必增加施工作业人员,具备夜间施工的如检查井沟槽回填等合理安排夜间施工,切实采取相应赶工措施,确保满足工程施工的总体进度要求。
二、整改措施根据现场实际情况,以及工程、电力管线工期节点我方已调配施工人员,特别是夜间施工的加班人员,并加强管理,同时充分调动可用的材料、机械、设备,赶工期。
施工项目经理部(盖章)项目经理(签字)年月日复查意见:项目监理机构(盖章)总/专业监理工程师(签字)年月日工程名称:名士北路道路建设工程第二标段编号:009致:济南齐鲁建设项目管理有限责任公司(项目监理机构)我方接到编号为009的监理通知单后,已按要求完成作,请予以复查。
一、问题1、霞景路东侧电力沟槽边坡上混凝土面层开裂,西侧电力沟顶部松动石块未清理,存在安全隐患;2、局土方开挖裸土覆盖不及时;3、电力沟西侧施工通行便道覆盖不到位,无临边防护;二、整改措施1、对于霞景路东侧裂开的混凝土面层已挖除,西侧电力沟顶部石方已倒运至名士北路桩基位置修筑桩机操作平台;2、现场裸土已安排覆盖;3、现电力沟西侧土石方已倒运,通行便道已覆盖完毕。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
监理通知回复单
工程名称:大公岛保护与开发利用示范保护项目编号:JLTZ HF-07
监理通知回复单。
