井筒工程预算范例
水井预算

打井工程费预算书根据建设方要求,拟施工绿化用水井三眼,要求水量50m3/h以上,根据所在位置地层情况,属Ⅴ类松散地层,设计井深50米左右,井径250mm,采用专用砼井管作井管,按国家计委、建设部《工程勘察设计收费标准》(2002修订本)预算单井工程费如下:一、勘测钻井费:钻孔1 眼,钻探口径520 mm。
1、钻探深度50 m,其中:(1)、0~70m段:100元/米×50米×1.3(岩土类别系数)×0.8(孔深系数)×1.1(孔径系数)=5720元;2、洗井及抽水试验: 1.5 台班×840元/台班=1260元;3、取水样及分析费: 1 件×1000元/件=1000元;4、技术工作费:(1~3)×20%=7980×20% =1596元5、小计:9576.00元。
二、材料及其加工费:1、井管费(φ250mm专用井管):(1)50 m× 90元/m =4500元。
2、接箍及丝扣加工费:(1)接箍: 14 个×100元/个=1400元;3、过滤管加工费:过滤管每米钻滤眼45行,每行(周) 16 个,每周垫筋 14条,包双层耐磨防腐优质滤网。
(1)滤眼:10m×45行/m×16个/行×0.30元/个=2160元;(2)垫筋:500元;(3)滤网: 10 m×2层×15元/m·层=300元。
4、填料费:井管外围填标准砾料 15 m3,填止水粘土 16 m3。
15m3×70元/m3+16m3×60元/m3 =2010元。
5、小计:10870.00元。
三、配套水泵、电气设施1、200QJ50-65/5深井泵安装调试(1)200QJ50-65/5深井泵:1台×4800元/台=4800元;(2)深井泵安装费:1台×600元/台=600元;(3)配套电缆3*6mm2: 60 m×26元/m =1560元。

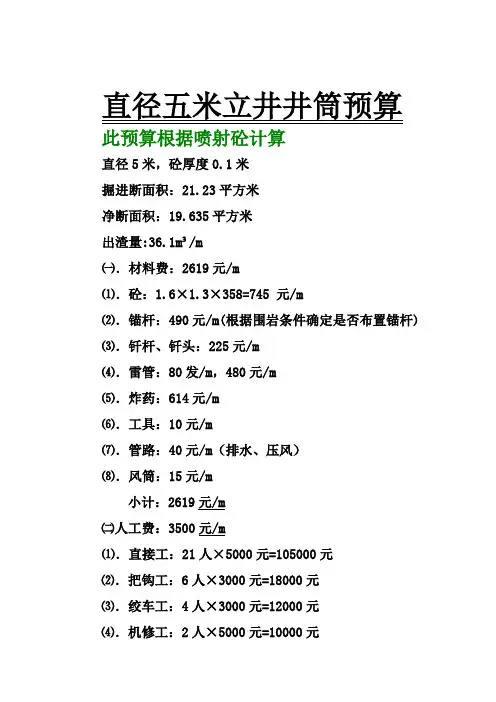

五米直径立井井筒施工预算

直径五米立井井筒预算此预算根据喷射砼计算直径5米,砼厚度0.1米掘进断面积:21.23平方米净断面积:19.635平方米出渣量:36.1m³/m㈠.材料费:2619元/m⑴.砼:1.6×1.3×358=745 元/m⑵.锚杆:490元/m(根据围岩条件确定是否布置锚杆)⑶.钎杆、钎头:225元/m⑷.雷管:80发/m,480元/m⑸.炸药:614元/m⑹.工具:10元/m⑺.管路:40元/m(排水、压风)⑻.风筒:15元/m小计:2619元/m㈡人工费:3500元/m⑴.直接工:21人×5000元=105000元⑵.把钩工:6人×3000元=18000元⑶.绞车工:4人×3000元=12000元⑷.机修工:2人×5000元=10000元⑸.队长:2人×10000元=20000元(6).技术员:1人×10000元=10000元小计:175000元按月进尺50米计算,每米人工费为:3500元/m㈢.管理费:1000元/米㈣.安全费:2500元/米合计:9619元/米㈤.电费:3186元/米⑴.绞车:135KW×20小时=2700度⑵.压风机:75 KW×12小时=900度⑶.通风机:30 KW×24小时=720度⑷.稳车:25 KW×2小时×4=200度⑸.水泵:25 KW×24小时×2=1200度(6).照明:15 KW×12小时=180度小计:5900度×0.9元/度=5310元/天,每月正常工作日按27天计算,则5310×27=143370元。
按每月进尺50米计算,则143370÷50=2867元/m总计:9619+2867=12486元/m以上工程单价不含设备投资,并且,涌水量小于或等于5m³/h。
冶金矿山井巷工程预算编制实例

11―3
100m3 D净≤5.0m f = 7―14
调整 系数 1.13 调后 定额 187.58 基价 5081.54
位 征
单 位
工日
人 工 费
二 1 2 3
材 料 费 水胶炸药 非电雷管 合金钻头 塑料导爆管 中空六角钢 风镐钎 井圈 背板 顶柱 井圈连接板 插销 挂钩
686.475
26.9 0 51.98 0.41132 0.09831 5.65 2.26 20.34 0.04294 4.4
343.24
322.80 0.00 259.90 534.72 127.80 28.25 11.30 101.70 55.82 184.55 10472.83
750
27.0 0
冶金矿山井巷工程预算实例
工程内容
• 某矿山为竖井工程,井深340m,设计巷道总 工程量为25381m,为单井筒施工,井筒岩石硬 度f=12.8,表土段岩石硬度f=5.6,井下巷道硬度 f=12.8,井颈长20m,上边5m为临时砖锁口,其 余井颈、壁座、井筒为200#砼支护,竖井部分设 计涌水量20m3/h,井下总涌水量为500m3/h,编
三
井底车场
砼
35
11.26
14.26
499.1
105
工程费用汇总表
序号 一 1 2 3 井筒部分 井颈临时砖锁口段 井颈砼支护段 壁座部分 m m m3 5 15 1.8 20768 21871 1342 103840 328065 2415.6 工程名称 单位 工程量 单价(元) 金额(元)
4
二 三
100m3 100m3 10m
五米直径立井井筒施工预算

直径五米立井井筒预算此预算根据喷射砼计算直径5米,砼厚度0.1米掘进断面积:21.23平方米净断面积:19.635平方米出渣量:36.1m³/m㈠.材料费:2619元/m⑴.砼:1.6×1.3×358=745 元/m⑵.锚杆:490元/m(根据围岩条件确定是否布置锚杆)⑶.钎杆、钎头:225元/m⑷.雷管:80发/m,480元/m⑸.炸药:614元/m⑹.工具:10元/m⑺.管路:40元/m(排水、压风)⑻.风筒:15元/m小计:2619元/m㈡人工费:3500元/m⑴.直接工:21人×5000元=105000元⑵.把钩工:6人×3000元=18000元⑶.绞车工:4人×3000元=12000元⑷.机修工:2人×5000元=10000元⑸.队长:2人×10000元=20000元(6).技术员:1人×10000元=10000元小计:175000元按月进尺50米计算,每米人工费为:3500元/m㈢.管理费:1000元/米㈣.安全费:2500元/米合计:9619元/米㈤.电费:3186元/米⑴.绞车:135KW×20小时=2700度⑵.压风机:75 KW×12小时=900度⑶.通风机:30 KW×24小时=720度⑷.稳车:25 KW×2小时×4=200度⑸.水泵:25 KW×24小时×2=1200度(6).照明:15 KW×12小时=180度小计:5900度×0.9元/度=5310元/天,每月正常工作日按27天计算,则5310×27=143370元。
按每月进尺50米计算,则143370÷50=2867元/m总计:9619+2867=12486元/m以上工程单价不含设备投资,并且,涌水量小于或等于5m³/h。
井筒工程预算范例

五、井巷工程预算范例:1、立井井筒:井深450m,井颈20m,净径5m,岩石硬度系数f=12~14,涌水量Q2=10t/h,上部200m,现砌砼支护,厚度200mm,井颈部分400mm,配单层钢筋,下部为喷射砼支护,厚度100mm。
①工程量计算a、掘进量:井颈:3.14×(2.5+0.4)2×20m=528.15m3井筒H<400m,3.14×(2.5+0.2)2×380m=9418.68m3井筒H>400m,3.14×(2.5+0.2)2×50m=1144.53m3b、支护量:井颈砌砼:(S掘-S净)×20m=135.65m3井筒砌砼:(S掘-S净)×180m=587.8m3井筒H<400m喷砼:(S掘-S净)×200m=320.28m3 斜井筒H>400m喷砼:(S掘-S净)×50m=80.07m3c、辅费:井颈:20m 砼支护:涌水量10t/h井筒:180m砼支护:井筒:250m喷砼②编制单位估价表依据工程设计说明,施工图纸按本工程的技术特征套用定额,编制单位估价表:a、直费部分:井颈掘进套410011,全费用调0.85(无井颈定额)涌水量1.05见P6井筒掘进<400m套410011,涌水量1.05全费调整;井筒掘进>400m套410011,人工调1.11,涌水量1.05全费用调整;井颈砌砼套410124,人工调1.25(配单层筋)全费用调1.006(涌水量)井筒砌砼套410128,全费用调1.006(涌水量)井筒喷砼<400m套410133,全费用调1.009(涌水量)井筒喷砼>400m套410133,全费用调 1.009(涌水量),人工调1.05。
b、辅费:井颈:20m套420005,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;井筒180m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;井筒250m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;喷砼调0.8;③编制预算:按工程量和单位估价表编制预算,同时编制工料分析,把所有工程用料分门别类按定额量和设计量计算各种材料消耗以便计算材料价差。
农村家用水井工程预算方案

农村家用水井工程预算方案一、项目概述农村家用水井工程是为了解决农村地区居民饮水问题而展开的一项基础设施建设工程。
该工程旨在为农村居民提供清洁、安全的饮用水,改善农村居民生活条件,促进农村经济社会发展。
本工程分为筹备阶段、设计阶段、施工阶段、验收阶段和运营维护阶段五个阶段。
预算方案主要围绕设计和施工阶段展开,包括勘察测量、设计图纸编制、施工材料采购、施工人工费用等各项费用。
二、预算内容1. 勘察测量费用勘察测量是水井工程的第一步,根据所在地质条件,确定取水点、井深等重要参数。
勘察测量费用主要包括人工费、设备租赁费和办公费。
2. 设计图纸编制费用设计图纸的编制是水井工程的重要环节,需要专业的设计人员和工程师参与。
设计图纸编制费用主要包括设计人员的人工费、办公费和图纸印刷费等。
3. 施工材料采购费用施工材料是水井工程的重要组成部分,包括井筒、井壁、井盖、泵等各种建材和设备。
施工材料采购费用主要包括建材的采购成本、运输费用和仓储费用等。
4. 施工人工费用施工人工费用是水井工程的主要支出之一,包括挖井人员、搬运工人和施工监理人员等的薪酬。
施工人工费用还包括食宿费、交通费和劳保费等。
5. 治理工程费用水井工程施工完成后,需要进行一定的治理工程,包括清理施工遗留物、整理施工场地和安装防护设施等。
治理工程费用主要包括人工费、机械费和材料费等。
6. 管理费用管理费用是水井工程的日常支出之一,包括项目管理人员的薪酬、办公费用、差旅费和宣传费用等。
管理费用还包括项目验收和运营维护的费用。
三、预算总额通过对上述各项费用的综合预算,得出水井工程的总预算为X万元。
四、财务来源水井工程的财务来源主要包括政府拨款、农户自筹和其他社会捐助等多种途径。
其中,政府拨款是水井工程的主要财务来源之一,以支持农村家用水井工程的顺利实施。
农户自筹是水井工程的另一种财务来源,可以通过农户自愿捐资或者以低息贷款形式筹措部分工程资金。
同时,还可以通过其他社会捐助的方式筹措一部分资金,促进水井工程的顺利实施。
据型竖井井筒掘进单价预算

矩形竖井井筒掘进单价预算(有色定额2008版f=11 净直径>15m按100m3预算)一、直接费﹙P410058﹚1、人工费:32.56元/工日*139.73工日=4549.6088元2、材料费:2247.379①、中空六角钢:7.79元/公斤*20.9公斤=162.811元②、合金钢钻头:25元/个*21.4个=535元③、铜芯橡皮绝电缆XV5002*10mm:8.04元/米*11米=88.44元④、非电雷管(塑料导爆管):1.15元/个*277.98个=319.677元⑤、硝铵炸药:3.55元/公斤*280.12公斤=994.426元⑥、其他材料费(按百分比)7%:7%*[①+②+③+④+⑤]=147.025元⑦、材料费小计:①+②+③+④+⑤+⑥=2247.379元3、机械费:7799.865①、气腿式凿岩机YT-26:122.814元/台班*47.95台班=5888.931元②、气动抓岩机0.11m3/min:315.67元/台班*5.38台班=1698.305元③、锻钎机:129.81元/台班*0.76台班=97.36元④、其他机械费(按百分比)1.5%:1.5%*[①+②+③]=115.269元⑤、机械费小计:①+②+③+④=7799.865元其中:风耗=54771m3水耗=175m3电耗=13度4、直接费合计:1+2+3=14596.852元二、辅助费(P420063、按井深﹤400m,涌水﹤20m3/h,∮﹤6m预算)1、第一类费用:26619元2、第二类费用:⑴、人工费:38298元⑵、动力费:0.35元/度*34450度=12057.5元⑶、第二类费用小计:⑴+⑵=50356元3、10m井筒辅助费小计:76975元4、折合100m3辅助费合计:30790三、直辅费:一+二=57409元四、取费(定额直辅费=)1、其他直接费2.65%:2.65%*57409=1521.34元2、临时设施费2.3%:2.3%*57409=1320.4元3、现场管理费3.6%:3.6%*57409=2066.72元4、远地施工增加费办公费1.9%:1.9%*57409=1090.77元5、企业管理费10.1%:10.1%*57409=5798.3元6、财务费2.29%:2.29%*57409=1314.67元7、其他费用(付劳动部门费用)2.01%:2.01%*57409=1153.92元8、计划利润8%:8%*57409=4592.72元9、税金8.24%:8.24%*57409=4730.5元10、取费小计:1+2+3+4+5+6+7+8+9=23589.34元11、取费合计:三+10=80998.34元五、价差1、人工费价差:(120-28.83)*(870+458)=1210732、材料费价差:⑴、中空六角钢:(17.2-7.79)元/公斤*32.4公斤=304.88元⑵、合金钢钻头:(35-25)元/个*38个=380元⑶、橡皮绝缘线:(20-8.04)元/米*28米=334.88元⑷、非电雷管(塑料导爆管):(4.2-1.15)元/个*318.98个=972.89元⑸、2号岩石乳化炸药:(11-3.55)元/公斤*319.6公斤=2381.02元⑹、其他材料费(按百分比)7%:7%*[⑴+⑵+⑶+⑷+⑸]=306.16元⑺、材料费价差:⑴+⑵+⑶+⑷+⑸+⑹=4679.83元3、机械费价差:⑴、气腿凿岩机YT-26:(300-122.81)元/台班*47.95台班=8496.26元⑵、气动抓岩机0.11m3/min:(500-315.67)元/台班*5.38台班=991.7元⑶、锻钎机:(500-129.81)元/台班*0.75台班=277.64元⑷、其他机械费(按百分比)1.5%:1.5%*[⑴+⑵+⑶]=146.48元⑸、风耗:(0.06-0.04)元/m3*54771m3=1095.42元⑹、水耗:(3-1.5)元/m3*175m3=262.5元⑺、电耗:(0.8-0.35)元/度*(13+34450)度=15508.35元⑻、机械费价差:⑴+⑵+⑶+⑷+⑸+⑹+⑺=26778.35元4、价差小计:1+2+3=179091.94元5、价差税金:8.24%*179091.94=14757.17元6 价差合计:4+5=193849.11元六、掘进100m3矩形竖井井筒工程造价:四+五=274847.46元掘进圆形竖井井筒工程1m3造价:2748.47元七、掘进φ﹤6m矩形竖井井筒工程1m(深度)工程造价:25×1m×2748.47元/m3=68711.75元注:这是一般计算步骤,五项差价费用可调整;。
煤炭建设井巷工程概算定额实例

煤炭建设井巷工程概算定额实例前言煤炭是中国的主要能源之一,其开采与生产对于国家经济的发展具有十分重要的意义。
而煤炭的开采需要依靠井巷工程,井巷工程是煤炭开采中至关重要的一环。
在井巷工程的建设过程中,概算定额的编制与使用是十分重要的职责之一,可以极大地提高工程管理的效率和精度,从而降低成本、缩短工期、提高工程质量。
概述概算定额是一种用于工程建设概算的工具,是以标准化的方法、标准化的要求、标准化的价格计算工作量、工程费用和工期的一种基础性工具,是进行经济评价的依据之一。
在煤炭建设井巷工程中,概算定额是计算每项工作的重要依据,对于工程管理和经费审批都有一定的规定和要求。
概算定额的编制与应用(1)编制概算定额编制概算定额的过程中,需要首先对井巷工程的施工内容和技术要求进行了解和分析,并根据工程实施的具体情况合理地进行定额测算。
概算定额的编制过程需要充分考虑施工的具体特点和现实条件,确保概算定额的准确性和真实性。
(2)应用概算定额在井巷工程中,应用概算定额可以大大提高工程的管理效率和控制成本的精度。
通过概算定额,可以快速准确地计算出每个施工中的工作量、工期和费用,并对施工过程中的进度和成本进行及时的监督和控制。
此外,在经费审批方面,概算定额也是重要的参考依据之一。
实例解析假设某煤炭开采企业需要对一条1100米长的巨型循环炮孔进行加重处理,需要进行爆破装药、排废车运输、掏浆铺垫等工程处理,定点施工,钻孔直径为22cm,编号为10101。
其中,装药的施工定额为7.1元/米,排废车运输的施工定额为2.8元/吨,掏浆铺垫的施工定额为15.4元/立方米。
预算总工期为40天,人工费用计算为200元/人.天,材料费用计算为8元/公斤。
根据该工程的施工定额,可以计算出以下工程费用:工程项目定额单价 (元) 工程量费用 (元)爆破装药7.1 1100 7810排废车运输 2.8 3500 9800掏浆铺垫15.4 220 3388人工费用200 40 8000材料费用8 3100 24800总费用51498通过对每个施工内容的定额计算和费用统计,可以很方便的获得施工过程中的总工程费用,并进行进度和质量的监督和管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
五、井巷工程预算范例:
1、立井井筒:
井深450m,井颈20m,净径5m,岩石硬度系数f=12~14,涌水量Q2=10t/h,上部200m,现砌砼支护,厚度200mm,井颈部分400mm,配单层钢筋,下部为喷射砼支护,厚度100mm。
①工程量计算
a、掘进量:井颈:3.14×(2.5+0.4)2×20m=528.15m3
井筒H<400m,3.14×(2.5+0.2)2×380m=9418.68m3
井筒H>400m,3.14×(2.5+0.2)2×50m=1144.53m3
b、支护量:井颈砌砼:(S掘-S净)×20m=135.65m3
井筒砌砼:(S掘-S净)×180m=587.8m3
井筒H<400m喷砼:(S掘-S净)×200m=320.28m3 斜
井筒H>400m喷砼:(S掘-S净)×50m=80.07m3
c、辅费:
井颈:20m 砼支护:涌水量10t/h
井筒:180m砼支护:
井筒:250m喷砼
②编制单位估价表
依据工程设计说明,施工图纸按本工程的技术特征套用定额,编制单位估价表:
a、直费部分:
井颈掘进套410011,全费用调0.85(无井颈定额)涌水量1.05
见P6
井筒掘进<400m套410011,涌水量1.05全费调整;
井筒掘进>400m套410011,人工调1.11,涌水量1.05全费用调整;
井颈砌砼套410124,人工调1.25(配单层筋)全费用调1.006(涌水量)
井筒砌砼套410128,全费用调1.006(涌水量)
井筒喷砼<400m套410133,全费用调1.009(涌水量)
井筒喷砼>400m套410133,全费用调 1.009(涌水量),人工调
1.05。
b、辅费:
井颈:20m套420005,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;
井筒180m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;
井筒250m套420052,排水电耗调整系数:Q2/Q1=10/20=0.5,全费f系数调1.07;喷砼调0.8;
③编制预算:按工程量和单位估价表编制预算,同时编制工料分析,把所有工程用料分门别类按定额量和设计量计算各种材料消耗以便计算材料价差。
2、立井开拓巷道期平巷
一矿山巷道工程量18700m主提升井井口标高-100m,井底标高-615m,
全矿平均涌水量120t/h,f=12~14,-595m中段有一平巷长100m,其中:30m砌砼支护,厚度200mm,30m喷砼支护厚度100mm,40m不支护。
①工程量计算:巷道净断面S=3.33×(0.26×3.33+1.75)=8.71m2
a、掘进量:
砌砼段:3.73×(0.26×3.73+0.3×0.2+1.75)×30m
=10.36×30m=310.8m3
喷砼段:3.53×(0.26×3.53+0.3×0.1+1.75)×30m
=9.52m2×30m=285.6m3
不支护段:8.71m2×40m=348.4m3
b、支护量:
砌砼(10.36-8.71)×30m=49.5m3
喷砼(9.52-8.71)×30m=24.3m3
c、辅费:
S掘=10.36m2砌砼:30m
S掘=9.52m2喷砼:30m
S掘=8.71m2不支护:40m
②编制单位估价表
a、直费:砌砼段掘进套410780(电动)喷砼段、不支护段掘进套410768(电动)
砌砼(木模)套410916,喷砼套410945
b、辅费:巷道工程量<20000m,井深<500m
砌砼段套:420336,排水电耗调1.2系数,排水一类费用调1.3,砌砼调1.13,f系数调1.07。
综合调整系数:1.13×1.07=1.2091 喷砼段套:420335,排水电耗调1.2系数,排水一类费调1.3,喷砼调0.91,f系数调1.07,综合调整系数0.91×1.07=0.9737
不支护段套420335,排水电耗调1.2系数,排水一类费用调1.3,裸巷调0.7,f系数调1.07,综合调整系数0.7×1.07=0.749
③编制预算:
3、立井开拓巷道期斜巷
全矿性技术特征同上,在-595m中段有一上向斜巷倾角
35°,80m,其中30m砌砼200mm厚,30m喷砼100mm厚,20m不支护。
①工程量计算同上:
②编制单位估价表
a、直费:砌砼段掘进套410322,倾角人工调1.25,材料调1.04,机械调0.88。
喷砼段掘进套410315,倾角人工调1.25,材料调1.04,机械调0.88。
不支护段掘进套410315,倾角人工调1.25,材料调1.04,机械调0.88。
砌砼支护套410609,倾角人工调1.12,机械调1.1;
喷砼支护套410594,倾角人工调1.12,机械调1.1
b、辅费:巷道工程量<20000m,井深<500m,
砌砼段套420336,排水电耗调1.2,排水一类费调1.3,f系数
1.07,砌砼1.13,斜巷1.44,综合系数:1.741;
喷砼段套420335,排水电耗调1.2,排水一类费调1.3,f系数1.07,喷砼0.91,斜巷1.44,综合系数:1.4002;
不支护段套420335,排水电耗调1.2,排水一类费调1.3,f系数1.07,不支护0.7,斜巷1.44,综合系数:1.078;
③编制预算:
4、主井开拓巷道期天溜井
矿山技术特征同上,有一溜井,高度50m,净直径3m,吊缶法掘进,砌砼支护厚度200mm,有一天井20m,规格2.0×1.8m的方型,普通法掘进不支护。
①工程量计算:
吊缶溜井:因吊缶一般只能施进1.8×1.8=3.24m2,因此,吊缶掘进量:3.24m2×50m=162m3,刷大量:(9.07-3.24)×50m=291.5m3, 支护量:(9.07-7.29)×50m=89m3
天井掘进量:2×1.8×20m=72m3
辅费:吊缶法掘进需支护50m,天溜井刷大291.5m3,普通法掘进不支护20m。
②编制单位估价表:
a、直费:吊缶法溜井掘进套411076,天溜井刷大厚度≤900,套411136,人工天井掘进套411064,溜井砼支护套≤300,411189
b、辅费:溜井吊缶法支护套420334(L<20000m,H<500m)涌水电耗调1.2,排水一类费调1.3,f系数调1.07,天溜井0.88,综合
系数:0.9416。
溜井刷大套420608,排水一类费调1.3,电耗调1.2,f系数调1.07,天溜井刷大0.4,综合系数:0.428。
天井不支护套420334,排水一类费1.3,排水电耗1.2,f系数
1.07,普通法不支护0.75,综合系数0.8025。
c、编制预算。
