中铁四标高边坡专项施工方案专家论证审查报告(专家填写)

专家
论证 审查
意见
专
家
签
字
序号
1
2
3
4
5
6
7
注:1、本表一式四份,施工、监理、建设单位和质监站各留一份
2、专家签字栏序号1为专家组长填写。
抗滑桩施工方法为根据抗滑桩桩顶标高,结合桩顶边坡设计,开辟和平整抗滑桩施工场地,抗滑桩井台宽度应以方便交通为原则,井台与边坡交接处应有临时排水设施。抗滑桩间隔2~3根桩施工,由两侧向中部推进,开挖后应及时进行钢筋砼浇筑施工。抗滑桩施工采用人工挖孔灌注法施工。其挖孔采用“挖一段,护一段”的方法掘进;钢筋制作在施工现场进行,钢筋在施工场内分段绑扎,然后使用吊车进行吊装,在孔口上进行焊接,然后采用串筒进行桩基混凝土浇筑施工。
附表 1:
广市凤凰山隧道工程
TJ-04标高边坡专项施工方案专家论证审查报告
年 月 日
工程名称
TJ-04标高边坡
工程地点
天鹿南路和黄麻村
建设单位
广州市凤凰山隧道建设有限公司
监理单位
广州诚信公路建设监理咨询有限公司
施工单位
中铁二十三局集团有限公司
工程概况
本项目是广惠高速的延伸,凤凰山隧道工程将在广州市区与广惠高速公路之间形成车流快速集散干道。TJ04合同段右线全长2.045km,起于YK6+098.8,终于YK8+143.5;左线全长2.15km,起于ZK6+094.8,终于ZK8+244.5。其中牛鼻山隧道为上、下行分离的六车道高速公路隧道,设计速度100km/h,路基宽33.5m。具体两段路基高边坡情况如下:
ZK8+100~ZK8+240段为五级边坡。边坡长度140m,边坡最高为48.2m。边坡坡率:第一级边坡为1:0.75,二、三、四级边坡为1:1.0,五级边坡为1:1.25;每级间平台宽均为2m,边坡单级高度10m;边坡防护:一级、二级与四级为锚杆格梁植草,三级为锚索框梁防护,五级为人字型骨架植草。
YK8+023~YK8+080段为三级边坡。边坡长度为57m,边坡最高为34.42m;边坡坡率;一级、二级边坡为1:1.0,三级为1:25;每级间平台宽均为2m,边坡单级高度10m;边坡防护:一级、二级为锚索框梁防护,三级为人字型骨架植草。
ZK6+110~ZK6+212段右侧边坡采用抗滑桩与人字型骨架植草。抗滑桩截面2×3m,桩长21m与23m两种,采用人工挖孔桩,混凝土标号为C30,桩间距5m。桩间墙采用C20混凝土浇筑施工。
人字型骨架植草施工方法为施工前先清刷坡面浮土,填补坑凹,使坡面大体平整。人字形护坡采用小型机具配合人工挖方,人工开挖沟槽拼装预制块,现浇护脚砼(或平台排水沟)逐级施工。骨架预制块搬运时轻拿轻放,以防止砼预制块出现啃边,掉脚现象;安装时接缝应严密,缝隙采用M7.5砂浆填塞,以保证外形美观、整齐。
锚杆格梁施工施工方法。锚杆格梁施工工艺流程为确定孔位→钻机就位→调整角度→钻孔→清孔→安装锚杆→注浆→制作框架梁。钻孔要求干钻,禁止采用水钻,以确保锚杆施工不至于恶化边坡岩体的工程地质条件和保证孔壁的粘结性能。钻进过程中对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录。若遇塌孔缩孔等不良钻进现象时,应立即停钻,及时进行固壁灌浆处理(灌浆压力0.1~0.2MPa),待水泥砂浆初凝后,重新扫孔钻进。钻孔孔壁不得有沉碴及水体粘滞,必须清理干净,在钻孔完成后,使用高压空气(风压0.2~0.4MPa)将孔内岩粉及水体全部清除,以免降低其粘结强度。锚杆杆体采用φ32螺纹钢筋,沿锚杆轴线方向每隔1.5m设置一组钢筋定位器,保证锚杆的保护层厚度不低于20 mm。锚筋尾端采用刷漆、涂油等防腐措施处理。锚杆端头应与框架梁钢筋焊接,若与框架钢筋、箍筋相干扰,可局部调整钢筋、箍筋的间距。锚固注浆常压注浆作业从孔底开始,实际注浆量一般要大于理论的注浆量,以孔口不再排气且孔口浆液溢出浓浆作为注浆结束的标准。注浆压力、注浆数量和注浆时间根据锚固体的体积及锚固地层情况确定。框架采用C25砼浇筑,框架嵌入坡面15cm,采用人工开挖,石质地段使用风镐开凿,超挖部分采用C20砼调整至设计坡面。横梁、竖梁基础先采用5cm水泥砂浆调平,再进行钢筋制安施工。锚杆尾部与竖梁钢筋焊接成整体,锚头连接钢筋及挂筋均与横梁主筋焊接牢靠。采用木模板,用短锚杆固定在坡面上,砼浇注时,应加强振捣,保证施工质量。
专项施工
方案简述
路堑开挖施工方法为边坡开挖自上而下进行,先打通纵向机械施工通道,再展开作业平台,从一侧开始依次顺序分层机械开挖,严禁乱挖、超挖,严禁掏洞取土。深路堑开挖分层厚度一般为3m,结合设计图纸边坡台阶高度,不得超挖、乱挖,不挠动边坡及影响边坡稳定。深挖方路堑开挖时如发现土层性质有变化,及时通知试验人员取土进行相关的试验检测,并报驻地监理工程师。深挖方路堑挖土方路段按技术施工规范要求布设位移观测桩,并加强测量监控。严格控制边坡率,边开挖边修整、防护,防止雨水冲刷而影响边坡的稳定性。爆破施工前,根据现场地形、地质以及挖深制订出切实可行的爆破方案,送监理工程师和当地主管部门审批。
合集下载

高边坡专家论证汇报材料

高边坡专家论证汇报材料
热烈欢迎各位 专家莅临指导!
重庆市主城区快速路四纵线 (金山大道悦来段)道路工程第一标段
K8+360~K9+550(B标段)
高边坡治理方案
专 家论证
· 2、合同施工范围 · 金山大道主线K9+220~K9+550 · 金山大道南连接线K0+420~K0+822.245 · 金山大道北连接线K0+334.267~K0+730.370 · B匝道K0+180~K0+379.307 · A匝道K0+061.464~K0+297.830 · 3、4、5、6地块。
请各位专家批评指正! 谢 谢!
· 三、边坡治理建议
· 为解决目前高边坡施工存在的问题,建议将 取消A匝道K0+000~K0+220右侧边坡,将A匝 道与悦来变电站及6#地块间孤立“小山峰” 削平形成地块,分别与A匝道、悦来变电站、 6#地块顺接。
· 建议取消南支线(K0+600~K0+820)左侧、 北支线(K0+334~K0+540)左侧边坡,将该 区段南北支线间“小山”削平形成地块,分 别与南北支线间匝道、南支线(K0+600~ K0+820)、北支线(K0+334~K0+540)顺接 。
区段左侧。边坡顶部地 面最大高程336m。
· 北支线边坡最大设计 高度35.248m,位于 KO+520左侧;北支 线挖方边坡最大坡率 1:0.75,位于K0+400 ~K0+520区段左侧。
北支线K0+520横断面
· 二、施工现状及面临的困难
· 1、施工现状
· A匝道、南支线(K0+600~K0+820)、北支 线(K0+334~K0+540)土石方已局部开挖, K0+120-K0+200处顺层段边坡已出现局部垮 塌,雨季来临有滑坡的风险。北支线K0+600 右侧中法供水双电杆为临时设置,将于近期 搬迁,该区域因土层较厚,前期观测边坡顶 部局部已开裂,目前采用混凝土封闭并设置 临时截水沟排水。

开挖高边坡支持专项施工方案(专家评审)

开挖高边坡支持专项施工方案(专家评审)

开挖高边坡支持专项施工方案(专家评审)背景为了确保高边坡开挖工程的顺利进行,并确保施工过程中的安全性,我们制定了本专项施工方案。

该方案旨在提供一种简单且没有法律纠纷的策略,以确保施工的成功完成。

施工目标本施工方案的目标是:1. 安全开展高边坡开挖工程;2. 提供适当的支撑和稳定措施,以减少边坡塌方的风险;3. 遵守相关法律法规,确保施工过程合法合规。

策略和步骤本方案将采取以下策略和步骤来实施高边坡开挖工程:1. 现场调研和勘察:在施工之前,我们将进行详细的现场调研和勘察,以了解地质条件、土壤类型和边坡稳定性等因素。

这将有助于我们制定合适的施工方案。

2. 设计支撑措施:基于现场调研和勘察结果,我们将设计适当的支撑措施,如钢筋网片、喷射混凝土和地下排水系统等,以增强边坡的稳定性。

3. 施工方案制定:根据设计支撑措施,我们将制定详细的施工方案,包括施工步骤、材料选用、施工工艺和安全措施等。

该方案将确保施工过程的高效性和安全性。

4. 专家评审:在施工方案制定完成后,我们将请专家对方案进行评审。

专家的意见和建议将有助于进一步完善方案,并确保方案的合理性和可行性。

5. 施工监督和质量控制:在施工过程中,我们将进行严格的监督和质量控制,确保施工按照方案进行,并达到预期的效果。

同时,我们将及时处理施工中的问题和风险。

风险评估与控制在施工过程中,我们将进行全面的风险评估,并采取相应的控制措施来减少风险。

具体的风险评估和控制措施将在施工方案中详细说明。

法律合规性我们将确保本施工方案符合相关法律法规的要求,包括但不限于土地使用权、环境保护、安全生产等方面的法律法规。

我们将与相关部门进行沟通,并获得必要的许可和批准。

结论本专项施工方案旨在确保高边坡开挖工程的安全、顺利进行。

我们将根据现场调研和勘察结果制定详细的施工方案,并在专家评审后进行施工。

在整个施工过程中,我们将严格遵守相关法律法规,并进行风险评估和控制。

我们相信通过本方案的实施,高边坡开挖工程将取得良好的效果。

高边坡支护开挖施工专项方案(专家论证)

高边坡支护开挖施工专项方案(专家论证)

*******************项目高边坡支护开挖施工方案************公司年月日目录第一章工程概况 -------------------------------------------------------------------- 51.1 工程概述 ------------------------------------------------------------------------- 51.2 地质条件 ------------------------------------------------------------------------- 71.3边坡防护方案 ------------------------------------------------------------------ 101.3.1 边坡防护1 ----------------------------------------------------------------------------- 121.3.2 边坡防护2 ----------------------------------------------------------------------------- 131.3.3 边坡防护3 ----------------------------------------------------------------------------- 141.3.4 边坡防护4 ----------------------------------------------------------------------------- 151.3.5 边坡防护5 ----------------------------------------------------------------------------- 161.3.6 边支护结构剖面图1 ----------------------------------------------------------------- 171.3.7 边支护结构剖面图2 ----------------------------------------------------------------- 181.3.8 边支护结构剖面图3 ----------------------------------------------------------------- 191.3.9 边支护结构剖面图4 ----------------------------------------------------------------- 201.3.10 边支护结构剖面图5 ---------------------------------------------------------------- 211.3.11 边支护结构剖面图6 ---------------------------------------------------------------- 221.3.12 边支护结构剖面图7 ---------------------------------------------------------------- 231.3.13 边支护结构剖面图8 ---------------------------------------------------------------- 241.3.14 边支护结构剖面图9 ---------------------------------------------------------------- 25第二章编制说明 ------------------------------------------------------------------ 262.1 编制目的 ----------------------------------------------------------------------- 262.2 编制依据 ----------------------------------------------------------------------- 262.3 编制原则 ----------------------------------------------------------------------- 27第三章施工计划 ------------------------------------------------------------------ 283.1 施工进度计划 ----------------------------------------------------------------- 28第四章施工工艺技术 ------------------------------------------------------------ 314.1 施工注意事项 ----------------------------------------------------------------- 314.2 施工顺序及主要分项施工 -------------------------------------------------- 314.2.1 边坡土、石方开挖方案 ------------------------------------------------------------- 314.2.2浆砌石俯斜式挡土墙 ----------------------------------------------------------------- 384.2.3埋石混凝土衡重式挡土墙 ----------------------------------------------------------- 414.2.5≤1:2放坡+坡面喷播绿化 ----------------------------------------------------------- 424.2.6岩石喷锚支护 -------------------------------------------------------------------------- 444.2.7框架锚杆支护 -------------------------------------------------------------------------- 474.2.7 边坡监测方案-------------------------------------------------------------------------- 54第五章施工安全保证措施 ------------------------------------------------------ 615.1 组织保障 ----------------------------------------------------------------------- 615.2 土石方施工安全措施 -------------------------------------------------------- 615.3 预防边坡塌方安全措施 ----------------------------------------------------- 625.4 机械施工安全措施 ----------------------------------------------------------- 635.5 支护脚手架施工安全措施 -------------------------------------------------- 635.6 雨季施工安全措施 ----------------------------------------------------------- 645.7 消防、保卫安全措施 -------------------------------------------------------- 655.8 防洪防台安全措施 ----------------------------------------------------------- 67第六章劳动力计划 --------------------------------------------------------------- 69第七章验收要求 ------------------------------------------------------------------ 71第八章应急预案 ------------------------------------------------------------------ 758.1危险源分析 --------------------------------------------------------------------- 758.3事故的预防及处理预案 ------------------------------------------------------ 79 8.4危险发生时的应急处理原则 ------------------------------------------------ 87 8.5关闭事故应急救援程序 ------------------------------------------------------ 87第一章工程概况1.1 工程概述一、各参建单位建设单位:*******设计单位:*******勘察单位:*******监理单位:*******施工单位:*******二、工程简介项目名称:*******建设地点:本工程位于*******。

高边坡专项施工方案(专家论证)

高边坡专项施工方案(专家论证)

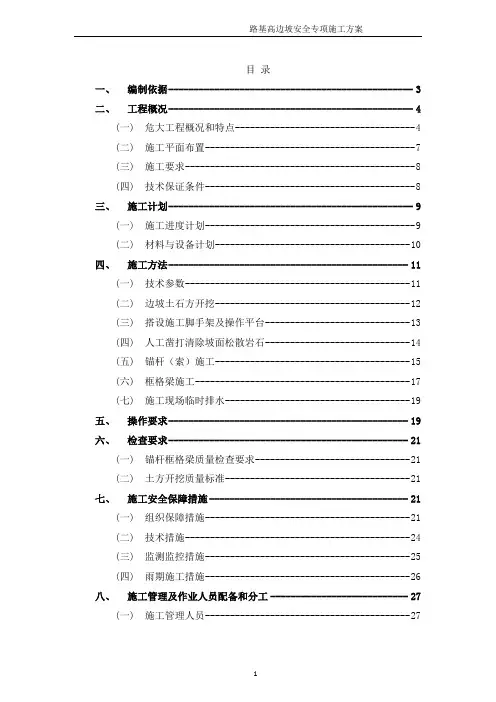

目录一、编制依据------------------------------------------------ 3二、工程概况------------------------------------------------ 4(一)危大工程概况和特点------------------------------------ 4(二)施工平面布置------------------------------------------ 7(三)施工要求---------------------------------------------- 8(四)技术保证条件------------------------------------------ 8三、施工计划------------------------------------------------ 9(一)施工进度计划------------------------------------------ 9(二)材料与设备计划--------------------------------------- 10四、施工方法----------------------------------------------- 11(一)技术参数--------------------------------------------- 11(二)边坡土石方开挖--------------------------------------- 12(三)搭设施工脚手架及操作平台----------------------------- 13(四)人工凿打清除坡面松散岩石----------------------------- 14(五)锚杆(索)施工--------------------------------------- 15(六)框格梁施工------------------------------------------- 17(七)施工现场临时排水------------------------------------- 19五、操作要求----------------------------------------------- 19六、检查要求----------------------------------------------- 21(一)锚杆框格梁质量检查要求------------------------------- 21(二)土方开挖质量标准------------------------------------- 21七、施工安全保障措施--------------------------------------- 21(一)组织保障措施----------------------------------------- 21(二)技术措施--------------------------------------------- 24(三)监测监控措施----------------------------------------- 25(四)雨期施工措施----------------------------------------- 26八、施工管理及作业人员配备和分工--------------------------- 27(一)施工管理人员----------------------------------------- 27(二)安全生产管理人员------------------------------------- 27(三)特种作业人员----------------------------------------- 28九、验收要求----------------------------------------------- 28(一)验收标准--------------------------------------------- 28(二)验收程序--------------------------------------------- 29(三)验收内容--------------------------------------------- 29(四)验收人员--------------------------------------------- 30十、应急处置措施------------------------------------------- 30十一、相关施工图纸 --------------------------------------- 32一、编制依据1、相关法律、法规、规范性文件、标准、规范2、设计文件设计图纸,地勘报告等。

高边坡专项安全施工方案(经专家认证)

高边坡专项安全施工方案(经专家认证)

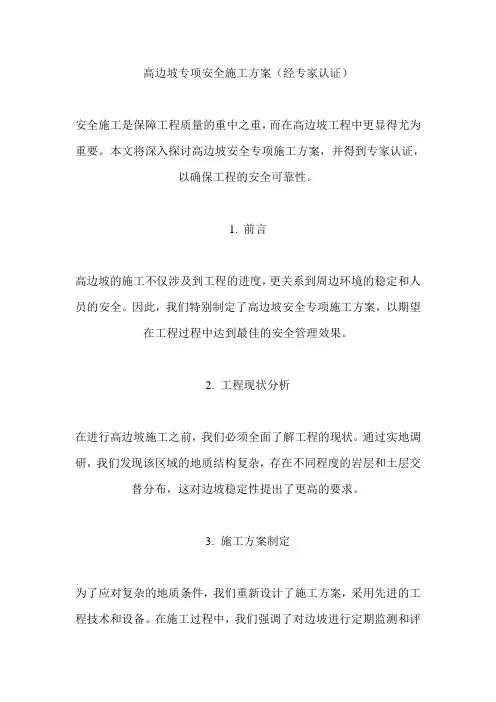

高边坡专项安全施工方案(经专家认证)安全施工是保障工程质量的重中之重,而在高边坡工程中更显得尤为重要。

本文将深入探讨高边坡安全专项施工方案,并得到专家认证,以确保工程的安全可靠性。

1. 前言高边坡的施工不仅涉及到工程的进度,更关系到周边环境的稳定和人员的安全。

因此,我们特别制定了高边坡安全专项施工方案,以期望在工程过程中达到最佳的安全管理效果。

2. 工程现状分析在进行高边坡施工之前,我们必须全面了解工程的现状。

通过实地调研,我们发现该区域的地质结构复杂,存在不同程度的岩层和土层交替分布,这对边坡稳定性提出了更高的要求。

3. 施工方案制定为了应对复杂的地质条件,我们重新设计了施工方案,采用先进的工程技术和设备。

在施工过程中,我们强调了对边坡进行定期监测和评估,确保任何潜在的风险都能够在最早的阶段被发现和处理。

4. 安全设备和技术引入与其它普通边坡工程不同,我们特别引入了一系列先进的安全设备和技术,如遥感监测、无人机巡检等。

这不仅提高了施工效率,还在一定程度上降低了施工人员的安全风险。

5. 安全培训与演练我们注重施工人员的安全意识和应急处理能力,定期组织安全培训与演练。

通过模拟不同场景下的紧急情况,提高了工程人员对于安全操作的应变能力。

6. 环境保护措施在边坡施工的同时,我们还要保护周边环境,减少工程对生态环境的影响。

采取了多项环保措施,如植被保护、水土保持等,以确保施工过程中不会对生态环境造成不可逆的影响。

7. 施工风险评估与应对措施在施工前,我们进行了全面的风险评估,识别了潜在的施工风险。

并制定了相应的应对措施,以应对不同情况下可能发生的问题,确保工程的安全顺利进行。

8. 结语通过高边坡安全专项施工方案的制定与实施,我们将以更为科学、严谨的态度来对待高边坡工程。

这不仅是对工程质量的保障,更是对人员安全和环境保护的责任担当。

边坡工程专家论证方案汇报

边坡工程专家论证方案汇报

边坡工程专家论证方案汇报一、背景边坡工程是指在自然或人工的土地上,由于地形、地质或工程设计等原因,形成近垂直或倾斜的土体或岩块堆积体。

边坡工程是土木工程领域重要的一个分支,涉及工程地质、岩土力学、地质灾害防治等多个学科,对于保障人民的生命财产安全具有重要意义。

在实际工程中,边坡工程中常常遇到的问题包括边坡稳定性、边坡土体材料、边坡防护措施等。

因此,对于边坡工程方案的论证和评估显得尤为重要。

本次专家论证方案的汇报旨在对某一具体的边坡工程方案进行深入分析和论证,以保障工程的质量和安全。

二、论证目的本次论证的目的在于:1. 对边坡工程方案的可行性进行评估,确定其是否符合工程技术标准和规范要求;2. 对边坡工程的稳定性、土体材料、防护措施等关键问题进行深入分析和论证;3. 提出合理、科学的建议和改进措施,以保障工程的质量和安全。

三、论证范围本次专家论证的范围包括对边坡工程方案的整体设计方案、边坡稳定性计算分析、边坡土体材料的特性分析、边坡防护措施的选择等关键问题的论证和评估。

四、论证内容1. 边坡工程方案的整体设计方案(1)工程地质勘察:对工程区域的地质结构、地层分布、断层走向等进行详尽的勘察分析,提供可靠的地质资料。

(2)边坡设计参数:根据地质勘察结果和相关标准规范,确定边坡设计的倾角、高度、坡度等参数。

(3)植被保护措施:通过植被覆盖等措施,减少边坡上的土壤侵蚀,增强边坡的稳定性。

2. 边坡稳定性计算分析(1)边坡稳定性分析:采用现行的边坡稳定性分析方法,对边坡的抗滑稳定性进行评估。

(2)渗流稳定性分析:对边坡渗流条件下的稳定性进行计算和分析,确定边坡下部的排水措施和材料选择。

(3)变形分析:通过有限元分析等手段,对边坡的变形特性进行分析,预测边坡变形的趋势。

3. 边坡土体材料的特性分析(1)边坡土体的力学性质:对边坡土体的密度、湿度、孔隙率等重要参数进行测试分析,提供可靠的土体力学性质。

(2)土体的抗剪性质:通过直剪试验等手段,评估边坡土体的抗剪强度和变形特性,为稳定性计算提供依据。

高边坡专项施工方案须专家论证

高边坡专项施工方案须专家论证RUSER redacted on the night of December 17,2020瓮安县朵云拓展区建设项目---辽沈路高边坡施工安全专项方案审批人:审核人:编制人:编制单位:中国核工业第二二建设有限公司编制日期:年月日专项施工方案报审表工程名称:瓮安县朵云拓展区建设项目---辽沈路编号:目录1.工程概况1.1.危险性较大的分部分项工程概况(1)基本概况新建瓮安县朵云拓展新区建设工程项目辽沈路呈东西走向,路线所处区域地面高程分布在1085m~1205m之间,沿线地形起伏较大。

路线起点与规划擦耳岩路平交,沿线穿越袁家坡、毛栗山两座山体,穿过刘家湾,终点与规划朵云大道平交。

拟建道路定位为城市主干道,道路起点K0+000,终点里程K1+,全长,道路宽度50米,双向八车道,路幅为两块板形式,采用沥青混凝土路面。

(2)水文、地质本项目主要不良地质和特殊岩土为由于切坡形成高边坡而诱发的边坡失稳、岩溶路路基。

a.边坡失稳:一般表现为顺层滑坡、古滑坡及软质岩边坡开挖引起的碎落、坍塌等,对路基及边坡有较大影响。

设计中对边坡失稳地段根据不同的地质情况,本着安全、经济、合理的原则,采用放缓边坡、清除危石、设置路堑墙、锚杆框架植草、锚索等对边坡进行支挡和防护。

b.岩溶路段:由于岩溶发育,在路基附近及路基下有溶洞穿过,对路基稳定有一定影响。

设计中对岩溶洼地地下水及地表水引排,对岩溶强烈发育地段采用开挖回填块石处理,妥善处理好排水。

地质结构岩层主要以石灰岩、白云岩为主,白云岩分布较厚,其颜色为灰色,灰白色,中厚状,细晶结构,节理、裂隙较发育,节理面可见方解石脉及少量溶孔,局部层间夹鲕粒状白云岩、粉砂岩,岩芯呈长柱状、短柱状;(3)工程地质基本情况根据地勘报告及设计文件,本工程挖方主要集中在K0+000—K0+900段,该段挖方总量达320万方,挖方高度9米—91米不等,30—55米居多,主要集中在K0+180—K0+880段。

专家论证版:高边坡挖掘及支援施工方案

专家论证版:高边坡挖掘及支援施工方案一、项目背景随着我国基础设施建设的快速发展,高边坡挖掘及支援施工在各类工程项目中的应用越来越广泛。

高边坡挖掘施工过程中,由于地质条件复杂、施工环境恶劣,常常存在一定的安全隐患。

为了确保施工安全,提高施工质量,本项目特邀请专家对高边坡挖掘及支援施工方案进行论证。

二、施工方案目标1. 确保施工安全,降低安全事故发生的风险;2. 提高施工效率,缩短施工周期;3. 保护环境,减少施工对周边环境的影响;4. 提高施工质量,确保工程项目的长期稳定运行。

三、施工方案内容3.1 施工前期准备1. 地质勘察:对施工区域进行详细的地质勘察,了解地质结构、岩性、地下水等情况,为施工提供依据。

2. 设计方案:根据地质勘察结果,设计合理的高边坡挖掘及支援施工方案,包括边坡稳定性分析、支护结构设计等。

3. 施工人员培训:对施工人员进行专业技能培训,提高施工人员的安全意识和操作技能。

4. 施工材料准备:根据设计方案,提前准备好所需的施工材料,确保施工顺利进行。

3.2 施工过程1. 边坡挖掘:采用合理的挖掘顺序和施工工艺,确保边坡稳定性。

在挖掘过程中,加强对边坡的监测,发现异常情况及时采取措施予以处理。

2. 支护施工:根据设计方案,进行支护结构的施工,包括锚杆、喷射混凝土、钢筋网等。

确保支护结构施工质量,提高边坡稳定性。

3. 排水施工:在施工过程中,加强对地下水的控制,防止地下水对施工造成影响。

采用合理的排水措施,包括排水井、排水管道等。

4. 施工安全防护:设置合理的安全防护设施,包括安全网、防护栏杆等,确保施工过程中人员安全。

3.3 施工后期1. 施工验收:施工完成后,组织专家对施工质量进行验收,确保工程质量符合设计要求。

2. 施工总结:对施工过程中遇到的问题进行总结,为今后类似工程提供借鉴。

3. 施工资料归档:将施工过程中的相关资料进行归档,以备查阅。

四、专家论证1. 专家对施工方案的合理性、可行性进行论证,提出修改意见和建议。

(专家论证)高边坡施工安全专项方案

秀洲至路桥公路新昌梅渚至澄潭段公路改建工程第二合同段项目经理部高边坡安全施工方案建设单位:秀洲至路桥公路新昌梅渚至澄潭段公路改建工程指挥部监理单位:华恒交通建设监理施工单位:先高路桥工程日期:二0一五年十二月二十四日目录一、工程概况 0二、编制说明 (3)2.1 编制依据 (3)2.2 编制目的 (3)三、安全管理体系 (3)3.1安全生产目标 (3)3.2安全管理机构 (5)3.3 安全生产管理部职责 (5)3.4主要安全生产管理制度 (6)四、一般规定 (6)五、高陡边坡安全施工工序及防护措施 (7)5.1影响边坡施工安全的危害因素 (7)5.2施工布置 (7)5.3施工道路布置 (7)5.4开挖 (8)5.4.1覆盖层开挖 (8)5.4.2边坡石方开挖 (9)5.5土石方挖运 (9)5.6边坡支护 (10)5.7搭设脚手架 (11)5.7.1搭设材料 (11)5.7.2地基与基础 (11)5.7.3脚手架设计尺寸 (12)5.7.4纵向、横向水平杆 (12)5.7.5立杆 (12)5.7.6连墙杆 (13)5.7.7剪刀撑、安全网 (13)5.7.8地斜道 (14)5.7.9避雷装置 (14)5.7.10脚手架搭设质量安全要求 (14)5.7.11拆除方案 (15)5.8安全监测 (156)六、事故应急救援预案 (167)6.1组织机构 (167)6.2应急救援程序 (16)高边坡施工安全专项方案一、工程概况1、工程概况本工程为秀洲至路桥公路新昌梅渚至澄潭段改建工程路基施工第二合同段,工程施工桩号为K4+200~K7+400,路线长为3.2km。

主要工程量包括:土石方工程挖方281569m3、填方276502m3;路面工程74500m2;防护工程14115m3;抗滑桩1603m;排水工程3.2km;平面交叉4处;涵洞工程12道;桥梁工程425.24m/2座;通道2处。

交通工程3.2km;绿化工程3.2km;改路0.8km。

高边坡防护专项施工方案---专家评审

目录第一章编制依据及编制说明................................................. 1.1编制依据.............................................................. 1…2编制说明.............................................................. 1…第二章工程概况............................................................. 2..1工程简述.............................................................. 2..2路基高边坡工程范围与主要工程量....................................... 3.3工程地质.............................................................. 4..4施工组织及机械配备................................................... 6.第三章施工进度计划......................................................... & 1工期计划.............................................................. 8..2工期安排原则.......................................................... 8..第四章施工方法及工艺..................................................... & 1施工工艺.............................................................. 9..2施工总体方案.......................................................... 9..3土石方路堑施工 ...................................................... 9..4喷混植生防护施工 (12)5人字形骨架植草防护 (19)6路基排水作业施工 (21)7高边坡坡面观测手段及其技术要求 (22)第五章脚手架平台施工 (24)1脚手架搭设方案 (24)2脚手架构造要求 (25)3脚手架施工技术保证措施 (26)4脚手架施工安全保证措施 (29)第六章高边坡施工劳动力和材料投入计划及保证措施 (37)1 劳动力投入计划和保证措施 (37)2主要材料供应计划和保证措施 (37)第七章质量保证措施 (37)1工程质量的管理体系 (37)2保证工程质量的主要措施 (38)第八章安全保证措施 (40)1项目安全管理机构人员组成 (40)2安全目标 (40)3安全生产责任制 (41)4安全教育 (41)5安全检查 (41)6危险源辨识及预防措施 (42)7施工安全专项措施 (48)第九章工期保证措施 (51)1施工准备抓早抓紧 (51)2施工组织不断优化 (51)3监理高效指挥系统 (51)4配备充分的施工资源 (51)5加强技术管理 (52)6执行责任成本管理 (52)7安排好雨季施工 (52)8加强机械检修养护工作 (52)第十章环境保护和水土保持措施 (52)1水冲刷或水污染防治措施 (53)2污水、废油污染防治措施 (53)3废物和垃圾污染防治措施 (53)4噪声污染防治措施 (54)5环境污染污染防治措施 (54)6临时驻地环境卫生管理措施 (54)7环境保护体系及人员培训 (55)第^一章事故应急预案 (55)1编制目的 (55)2 编制原则 (55)3组织机构与职责 (56)4各类事故的应急预案 (59)第十二章脚手架平台检算 (71)第十三章体系附图 (81)高边坡防护专项施工方案第一章编制依据及编制原则1编制依据施工招标文件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
