2015二建机电实务冲刺模拟题带答案

合集下载

历年二建机电工程实务模拟及答案

历年二建机电工程实务模拟及答案

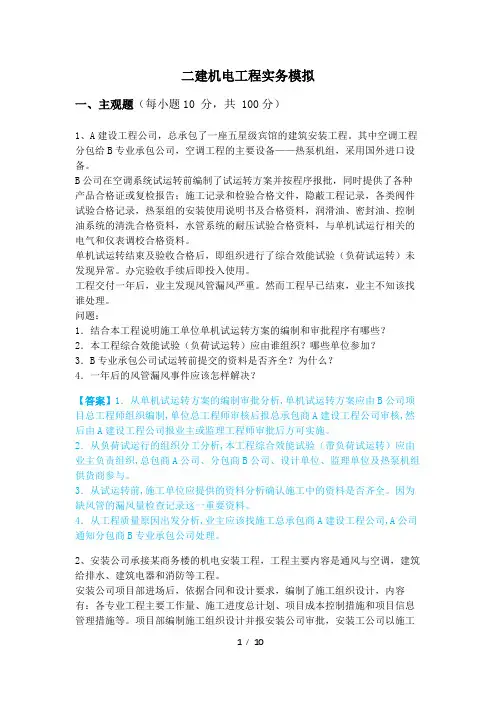

二建机电工程实务模拟一、主观题(每小题10 分,共 100分)1、A建设工程公司,总承包了一座五星级宾馆的建筑安装工程。

其中空调工程分包给B专业承包公司,空调工程的主要设备——热泵机组,采用国外进口设备。

B公司在空调系统试运转前编制了试运转方案并按程序报批,同时提供了各种产品合格证或复检报告;施工记录和检验合格文件,隐蔽工程记录,各类阀件试验合格记录,热泵组的安装使用说明书及合格资料,润滑油、密封油、控制油系统的清洗合格资料,水管系统的耐压试验合格资料,与单机试运行相关的电气和仪表调校合格资料。

单机试运转结束及验收合格后,即组织进行了综合效能试验(负荷试运转)未发现异常。

办完验收手续后即投入使用。

工程交付一年后,业主发现风管漏风严重。

然而工程早已结束,业主不知该找谁处理。

问题:1.结合本工程说明施工单位单机试运转方案的编制和审批程序有哪些?2.本工程综合效能试验(负荷试运转)应由谁组织?哪些单位参加?3.B专业承包公司试运转前提交的资料是否齐全?为什么?4.一年后的风管漏风事件应该怎样解决?【答案】1.从单机试运转方案的编制审批分析,单机试运转方案应由B公司项目总工程师组织编制,单位总工程师审核后报总承包商A建设工程公司审核,然后由A建设工程公司报业主或监理工程师审批后方可实施。

2.从负荷试运行的组织分工分析,本工程综合效能试验(带负荷试运转)应由业主负责组织,总包商A公司、分包商B公司、设计单位、监理单位及热泵机组供货商参与。

3.从试运转前,施工单位应提供的资料分析确认施工中的资料是否齐全。

因为缺风管的漏风量检查记录这一重要资料。

4.从工程质量原因出发分析,业主应该找施工总承包商A建设工程公司,A公司通知分包商B专业承包公司处理。

2、安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调,建筑给排水、建筑电器和消防等工程。

安装公司项目部进场后,依据合同和设计要求,编制了施工组织设计,内容有:各专业工程主要工作量、施工进度总计划、项目成本控制措施和项目信息管理措施等。

2015二级建造师《机电工程》冲刺模拟真题及答案(三)

2015二级建造师《机电工程》冲刺模拟真题及答案(三)

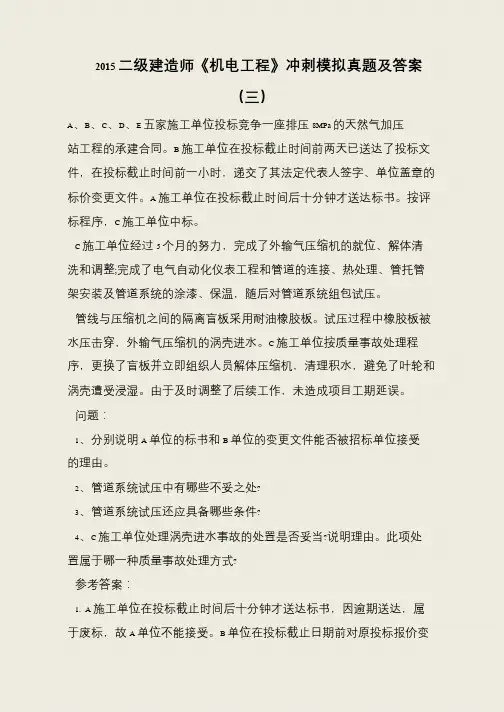

2015 二级建造师《机电工程》冲刺模拟真题及答案
(三)
A、B、C、D、E 五家施工单位投标竞争一座排压8MPa 的天然气加压站工程的承建合同。

B 施工单位在投标截止时间前两天已送达了投标文件,在投标截止时间前一小时,递交了其法定代表人签字、单位盖章的标价变更文件。

A 施工单位在投标截止时间后十分钟才送达标书。

按评标程序,C 施工单位中标。

C 施工单位经过5 个月的努力,完成了外输气压缩机的就位、解体清洗和调整;完成了电气自动化仪表工程和管道的连接、热处理、管托管架安装及管道系统的涂漆、保温,随后对管道系统组包试压。

管线与压缩机之间的隔离盲板采用耐油橡胶板。

试压过程中橡胶板被水压击穿,外输气压缩机的涡壳进水。

C 施工单位按质量事故处理程序,更换了盲板并立即组织人员解体压缩机,清理积水,避免了叶轮和涡壳遭受浸湿。

由于及时调整了后续工作,未造成项目工期延误。

问题:
1、分别说明A 单位的标书和B 单位的变更文件能否被招标单位接受的理由。

2、管道系统试压中有哪些不妥之处?
3、管道系统试压还应具备哪些条件?
4、C 施工单位处理涡壳进水事故的处置是否妥当?说明理由。

此项处置属于哪一种质量事故处理方式?
参考答案:
1. A 施工单位在投标截止时间后十分钟才送达标书,因逾期送达,属于废标,故A 单位不能接受。

B 单位在投标截止日期前对原投标报价变。

2015二级建造师《机电实务》真题及答案解析(多选题)

2015二级建造师《机电实务》真题及答案解析(多选题)

2015二级建造师《机电实务》真题及答案解析(多选题)多项选择题21.下列关于控制电缆的说法,正确的是( )。

A.芯线的截面一般在 10mm2以下B.线芯材质多为铜导体C.芯线的绞合主要采用对绞线D.允许的工作温度为 95℃E.绝缘层材质可采用聚乙烯【答案】ABE【解析】考查控制电线电缆。

C应为同心式绞合;D长期允许工作温度为 65℃。

绝缘层材质可采用聚乙烯、聚氯乙烯和橡胶,其中以聚乙烯电性能为最好,也可应用于高频线路。

参见教材 P9。

22.按压缩气体的方式分类,属于速度型的压缩机有( )。

A.轴流式B.螺杆式C.转子式E.混流式D.离心式【答案】ADE【解析】考查压缩机的分类。

按压缩气体方式分:可分为容积型和速度型两大类。

按结构形式和工作原理,容积型压缩机可分为往复式(活塞式、膜式)、回转式(滑片式、螺杆式、转子式);速度型压缩机可分为轴优路网校流式、离心式、混流式。

参见教材 P11。

23.下列关于垫铁设置的说法,符合规范要求的有( )。

A.每个地脚螺栓旁边至少应有一组垫铁B.垫铁不得设置在底座主要受力部位C.设备底座接缝处的两侧各设置一组垫铁D.每组垫铁的块数不宜超过 5块E.设备调平后,垫铁应与设备底座点焊牢固【答案】ACD【解析】考查垫铁设置。

垫铁与设备基础之间的接触良好;每个地脚螺栓旁边至少应有一组垫铁,并设置在靠近地脚螺栓和底座主要受力部位下方;邻两组垫铁间的距离,宜为500~1000mm;设备底座有接缝处的两侧,各设置一组垫铁;每组垫铁的块数不宜超过 5块,放置平垫铁时,厚的宜放在下面,薄的宜放在中间,垫铁的厚度不宜小于 2mm;每组垫铁应放置整齐平稳,并接触良好。

设备调平后,每组垫铁均应压紧,一般用手锤逐组轻击听音检查;设备调平后,垫铁端面应露出设备底面外缘,平垫铁宜露出 10~30mm,斜垫铁宜露出10~50mm。

垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心;除铸铁垫铁外,设备调整完毕后各垫铁相互间用定位焊焊牢。

2015二建机电实务真题及答案解析

2015二建机电实务真题及答案解析

2015年二级建造师机电实务真题及答案解析尚德机构西游小筑学院出品2015二级建造师《机电工程》真题答案解析一、单项选择题(共20题,每题1分,每题的备选项中,只有一个符合题意)1、水准测量采用高差法时,待定点的高程是通过()B P16A、调整水准仪高度得出B、计算得出C、水准尺直接读出D、微调补偿器得出2、吊装工程专项方案专家论证会应由()组织D P28A、建设单位B、设计单位C、监理单位D、施工总承包单位3、为验证拟定的焊件工艺的正确性所进行的实验过程及结果评价是()B P29A、焊接作业卡B、焊接工艺评定C、焊接质量证明文件D、焊接作业规程4、设备基础的质量因素中,影响安装精度的主要是()B P41A、浇注方式和时间B、沉降和强度C、表面积和平整度D、温度和湿度5、汽轮机低压外下缸组合时,气缸找中心的基准目前多采用()B P64A、激光法B、拉钢丝法C、假轴法D、转子法6、根据压力容器安装许可规定,下列说法正确的是()D P73A、分片到货的球罐安装,属于压力容器安装许可管理范围B、只取得GC1级压力管道安装许可资质的单位,不可以从事压力容器安装工作C、取得A2级制造许可的单位,可安装高压容器,不得安装超高压容器D、压力容器安装前,应向设区的市的特种设备安全监督管理部门书面告知7、自动化仪表的取源部件安装,正确的是()C P83A、在工艺管道防腐、衬里、吹扫后开孔和焊接B、在同一管段上压力取源部件安装在温度取源部件下游侧C、温度取源部件在管道上垂直安装时,应与管道轴线垂直相交D、温度取源部件应临近阀门出口侧安装8、金属表面防腐前预处理要求,正确的是()A P86A、基体表面温度应高于露点3摄氏度以上B、相对湿度上升到60%时,应停止除锈作业C、海沙作为喷射材料进行除锈作业D、金属表面应除锈彻底,打磨光滑9、炉窑提醒雷中断成返工时,中断成返工处的火应做成()B P100A、平齐一致直梯B、梯形斜槎C、一角直梯D、马形斜梯10、明装排水横于管穿越大分区隔墙设置防火管的度,可用的是()D P107A、200mmB、300mmC、400mmD、500mm11、避雷器安装的检查要求,正确的是()B P113A、避雷器应拆开检查B、避雷器定电压与电压相等C、避雷器摩片的上下盖子不能取下D、避雷器记件的应小于1mm12、通风系统按空气动力不同分为()和机械通风C PA、工业通风B、换气通风C、自然通风D、全面通风13、在有强磁场干扰的区域,模拟信号传输线缆的设应采用()B P130A、多股线B、屏蔽线C、双胶线D、平行线14、属于消防工程避难设施的是()A P135A、应急照明装置B、手动报警按钮C、自动喷淋设施D、感火探测器15、曳引式电梯设备过场验收合格后,在驱动主机安装前的工序是()A P140A、土建交换检验B、导轨安装C、对重安装D、安全部件安装16、竣工企业使用的A类计量器具包括最高计量标准器具和用于()的工作计量器具。

2015年6月二建《机电管理与实务》历年真题试卷(带答案解析)

2015年6月二建《机电管理与实务》历年真题试卷(带答案解析)

二建机电管理与实务第 1题:解析题(本题20分)(三)背景资料某安装工程公司承包了一套燃油加热炉安装工程,包括加热炉。

燃油供应系统。

钢结构,工艺管道,电气动力与照明。

自动控制,辅助系统等。

燃油泵的进口管道焊缝要求 100%射线检测。

因阀门和法兰未到货,迟迟未能焊接。

为了不影响单机试运行的进度要求。

阀门和法兰到达施工现场后,安装工程公司项目部马上 安排施工人员进行管道和法兰的施焊。

阀门同时安装就位。

安装工程公司项目部总工程师组织编写了加热炉,燃油泵等动力设备的单机试运行方 案,报建设单位进行了审批,按照试运行方案,安装工程公司项目部组织了单机试运行和联动试运行。

安装工程公司项目部在分项,分部工程质量验收评定合格后,填写工艺管道工程质量验 收记录,并作了检查评定结论,向建设单位提出进行单位工程质量验收评定和竣工验收的申 请。

安装工程公司项目部向建设单位提交的竣工工程施工记录资料有:图纸会审记录,设计变更单,隐蔽工程验收记录,焊缝的无损检测记录;质量事故处理报告及记录,建设单位认为:安装工程公司项目部提交的施工记录资料不全,要求安装工程公司项目部完善,补充。

安装工程公司项目部全部整改补充后,建设单位同意该工程组织竣工验收。

问题:1、阀门在安装前应检查哪些内容?2、指出安装工程公司项目部组织试运行的不妥之处,并予以纠正。

3、工艺管道工程质量验收记录填写的主要内容有哪些?4、安装工程公司项目部应补充哪些施工记录资料?【答案解析】:【答案】问题1:阀门安装前应该做以下检查(1)阀门安装前应该按照设计文件核对型号,并应该按照介质的流向安装,检查阀门 的填料,其压盖螺栓应留有调节余量 (2)当阀门与金属管道以及法兰或螺纹方式连接时,阀门应处于关闭状态,以焊接方 式连接时,阀门不得关闭,焊缝底层宜采用氩弧焊。

当金属管道采用电容连接或热熔连接时, 阀门应该处于开启状态(3)安全阀安装应该满足垂直状态、安全阀的出口管道应接向安全地点、在进出口管 道上设置截止阀应该加铅封,且应锁定在全开启状态P56(压中)问题2:安装公司试运行组织不妥之处如下:(1) 安装公司组织项目部组织联动试运行不妥,应该由建设单位(业主组织) (2)安装公司项目部总工程师编写加热炉等动力设备的单机试运行方案,并需经安装单位技术总负责人宙批。

2015二级建造师《机电工程》冲刺模拟真题及答案(二)

2015二级建造师《机电工程》冲刺模拟真题及答案(二)

2015二级建造师《机电工程》冲刺模拟真题及答案(二)
A.工程技术部门
B.质量部门
C.物资管理部门
D.试验部门
参考答案:A
7静置设备找正或找平应采用的正确方法是( )进行调整。

A.采用垫铁
B.紧固地脚螺栓
C.增高灌浆抹面层
D.放松地脚螺栓
参考答案:A
8下列橡胶中,属于普通橡胶的是( )。

A.丁苯橡胶
B.硅橡胶
C.聚氨酯橡胶
D.丁腈橡胶
参考答案:A
9设备灌浆可使用的灌浆料很多,下列材料中,不可作为设备二次灌浆使用的是( )。

A.中石混凝土
B.无收缩混凝土
C.微膨胀混凝土
D.CGM高效无收缩灌浆料
参考答案:A
参考解析
设备底座与基础之间的灌浆(二次灌浆)目的是使基础和设备之间充满混凝土(灌浆料),一方面可以起到固定垫铁和稳固设备的作用;另一方面也承受一部分设备重量,要求灌浆料要能够最大限度地充满设备底座和基础之问的问隙,A项(中石混凝土)骨料粒度过大,不符合要求。

二次灌浆料宜选用无收缩或微膨胀灌浆材料,故B、C、D三种都可选用。

10工程上,焊接后用气体为介质进行强度试验时,试验压力一般定为设计压力的)倍。

A.1.05
B.1.1
C.1.15~1.20
D.1.25~1.5
参考答案:C。

2015二级建造师考试机电工程实务真题及答案

2015二级建造师考试机电工程实务真题及答案

2015二级建造师考试机电工程实务真题及答案第1部分:单项选择题,共17题,每题只有一个正确答案,多选或少选均不得分。

1.[单选题]室外排水管道安装工序是( )。

A)分项工程B)分部工程C)子单位工程D)单位工程答案:A解析:@jin2.[单选题]施工企业使用的A类计量器具包括最高计量标准器具和用于( )的工作计量器具。

A)工艺控制B)量值传递C)质量检测D)物资管理答案:B解析:本题考查的是分类管理计量器具。

A类计量器具范围:施工企业最高计量标准器具和用于量值传递的工作计量器具。

.3.[单选题]炉窑砌砖中断或返工时,中断或返工拆除时应做成( )A)平齐一致直槎B)梯形斜槎C)一角直槎D)马形斜槎答案:B解析:本题考查的是耐火砖砌筑的主要技术要求。

砌砖中断或返工拆除时,应做成梯形斜槎。

4.[单选题]避雷器安装的检查要求,正确的是( )。

A)避雷器应拆开检查B)避雷器额定电压与电压相等C)避雷器磨片的上下盖不能取下D)避雷器计件的应小于1mm答案:B解析:本题考查的是防雷装置的施工技术要求。

避雷器额定电压与线路电压应相同。

.5.[单选题]属于消防工程避难设施的是( )。

A)应急照明装置B)手动报警按钮C)自动喷淋设施D)感火探测器答案:A解析:本题考查的是消防工程的组成。

避难设施包括:应急照明装置和诱导灯。

6.[单选题]金属表面防腐前预处理要求,正确的是( )。

A)基体表面温度应高于露点3℃以上B)相对温度上升到60%时,应停止除锈作业C)海沙作为喷射材料进行除锈作业D)金属表面应除锈彻底,打磨光滑答案:A解析:本题考查的是防腐蚀工程施工技术要求。

当进行喷射或抛射除锈时,规定基体表面温度应高于露点3℃。

7.[单选题]为验证拟定的焊件工艺的正确性所进行的试验过程及结果评价是( )。

A)焊接作业卡B)焊接工艺评定C)焊接质量证明文件解析:本题考查的是焊接工艺的选择与评定。

焊接工艺评定为验证所拟定的焊接焊接工艺的正确性而进行的试验过程及结果评价。

二级建造师之二建机电工程实务考前冲刺模拟卷含答案讲解

二级建造师之二建机电工程实务考前冲刺模拟卷含答案讲解

二级建造师之二建机电工程实务考前冲刺模拟卷含答案讲解单选题(共20题)1. 设计压力大于1MPa的流体管道阀门需要进行壳体压力试验和密封试验的比例为()。

A.0.1B.0.25C.0.4D.1【答案】 D2. 下列选项中不属于异步电动机优点的是()A.结构简单B.运行可靠C.维护方便D.转速恒定及功率因数可调【答案】 D3. 在安全技术防范系统中,报警探测器的调试检测内容不包括()A.灵敏度B.防拆保护C.误报警D.报警优先【答案】 D4. 关于电动机试运行时的要求,正确的是()。

A.对照电动机铭牌数据检查电动机B.接通电源之前就应做好切断电源的准备C.检查电动机的启动设备是否良好D.转动电动机转轴,看转动是否灵活,有无摩擦声【答案】 B5. 关于建筑管道工程系统试验的说法,正确的是()。

A.管道的压力试验应在无损检测前进行B.通球试验的球径不小于排水管径的2/3C.高层建筑管道施工结束后应立即进行整体试验D.室内埋地排水管道投用前必须做灌水试验【答案】 B6. 母线连接固定的螺栓连接,说法不正确的有()A.母线平置时,螺栓应由下向上穿,在其余情况下,螺母应置于维护侧。

B.母线平置时,螺栓应由上向下穿,在其余情况下,螺母应置于维护侧C.母线两外侧均应有平垫圈,相邻螺栓垫圈间应有3mm以上的净距D.螺母侧应装有弹簧垫圈或锁紧螺母【答案】 B7. 给水及排水铸铁管及管件的连接,刚性连接采用的材料是()。

A.石棉水泥B.橡胶圈密封C.聚四氟乙烯D.棉麻【答案】 A8. 根据《球形储罐施工规范规定》,球形罐焊接方法不宜采用()。

A.焊条电弧焊B.药芯焊丝自动焊C.药芯焊丝半自动焊D.热熔焊【答案】 D9. 静置设备产品焊接试件应由()焊接。

A.本单位技能熟练的焊接人员B.参与本台压力容器产品的焊工C.焊接技师D.取得焊接资格证的焊工【答案】 B10. 不属于机电工程项目单机试运行前提供的施工过程资料的是()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2015年二级机电工程管理与实务阶段测试题一、单选题(每题1分,共20分)1.可以铺设在潮湿竖井内的电缆是( A )。

A VV32电缆B VV22电缆C VV电缆D VLV电缆2.大型静置设备安装测量控制的重点是对( C )测量。

A.沉降B.钢柱基础C.垂直度D.水平度3.用低倍放大镜对焊缝表面进行观测的检验项目不包括( A )。

A.余高B.夹渣C.气孔D.咬边4.高程测量方法不包括的是( D )。

A水准测量法 B电磁波距三角高程测量法 C 常用水准测量法 D三边测量法5.公称直径小于600mm的液体管道宜采用( B )。

A人工清理 B 水冲洗 C 空气吹扫 D 燃气吹扫6施工过程验收中把建筑物准备投入使用前的消防验收称( B )验收。

A、粗装修B、精装修C、隐蔽工程D、现场检查7 阀门与管道以焊接方式连接时,阀门应( D ),焊缝底层宜采用氩弧焊。

A、隔离B、阀芯拆除C、关闭D、开启8 关于《焊接工艺(作业)指导书》的编制,下列说法最符合标准要求的是( C )。

A、必须由应用部门根据已评定合格的焊接工艺编制B、必须由焊接工艺评定部门根据已评定合格的焊接工艺编制C、必须由技术部门根据已评定合格的焊接工艺编制D、必须由项目部根据已评定合格的焊接工艺编制9大型锅炉汽包采用的吊装方法是( C )。

A 水平起吊 B转动起吊 C倾斜起吊 D垂直起吊10.钢网架安装完毕后其挠度值不得超过设计值的( A )倍。

A1.15 B1.25 C 1.5 D 2.011.手工除锈的金属表面除锈等级包括( A )。

A st3B sa2C sa3D sa2.512.室内隐蔽或埋地的排水管道在隐蔽前须进行( B )。

A压力试验 B灌水试验 C通球试验 D通水试验13.铂温度传感器的接线电阻应小于( A )。

A.1欧 B2欧 C3欧 d 4欧14.储罐罐底焊缝的常采用( C )。

A液体承装试验 B煤油试验 C 真空箱试验 D氦气试验15.安装胀锚地脚螺栓的基础混凝土强度不得小于( A )。

A10Mpa B 20Mpa C 25Mpa D 30Mpa16.高压风管严密性的检验是( D )。

A漏光的检测 B漏风量检测 C漏光法合格的基础上的漏风量抽查 D漏光法合格后的漏风量全查17.( C )向公安消防机构申请消防设计审核。

A设计单位 B施工单位 C 建设单位 D监理单位18.列入国家强制检测目录的工作计量器具的是( B )。

A千分表检具 B兆欧表 C一级平晶 D光学计19.施工进度管理文件不包括( D )。

A总进度计划报批表 B分部工程进度计划报批表 C单位工程进度计划报批表D分项工程进度计划报批表20.下列不属于特种设备的是( D )。

A压力容器 B压力管道 C电梯 D吊篮二多选题(至少有2正确答案,每选对1个0.5分,多选错选不得分,共20分)1.主要焊接工艺参数包括( ABCD )。

A 焊条直径 B焊接电流 C电弧电压 D电源种类与极性 E 焊条型号2.吊装方案编制的依据包括( ABCE )。

A 国家的有关法律、法规 B施工组织设计 C施工现场条件 D起重机参数E机具情况及技术装备能力3.防腐蚀涂装层得施工方法包括( ABCE )。

A 刮涂B 刷涂 C淋涂 D滚涂 E喷涂4.工业炉窑的工序交接证明书包括的内容有( ABCD )。

A沉降观测点的测量记录 B隐蔽工程的验收合格证明 C炉子可动部分试运转合格证明D上道工序的成果保护要求 E烘炉记录5.空调系统系统调试的内容包括( ACD )。

A风量的测定与调整 B综合性能测定 C单机试运转 D 系统无生产荷载联合试运转及调试 E综合效能测定6.粗装修消防验收,是对( ACD )等的验收,是对消防设施的功能性验收。

A.消防设备和干线管网就位并调试;B.火灾报警探测器C.消防泵房的设备安装调试D.室内自动喷水灭火管网连通E.疏散指示灯7.汽轮机按热力特新可以划分为( ADE )汽轮机。

A.凝气式B.冲动式C.反动式D.背压式E.抽气式8.电梯的主要参数包括( AC )。

A额定重量 B高度 C额定速度 D运行平稳度 E噪声9.影响设备安装精度的因素包括( ABCD )。

A.设备基础 B垫铁埋设 C测量误差 D环境因素 E检测手段10.下列说法中正确的是( AC )。

A设备基础与垫铁之间的接触良好B相邻两组垫铁之间的距离宜为50-100mm;C设备底座接缝两侧各设置一组垫铁D平垫铁宜露出设备地面边缘10-50mmD斜垫铁宜露出设备地面边缘10-30mm三、案例题(每道20分,共80分)1.某单位新建综合办公楼向社会公开招标,要求投标人具有一级承包以上资质,有A、B、C和D四家承包商报名参加投标并通过了资格预审,E单位是该业主直属的施工队伍,具有三级资质,业主为照顾该直属的施工单位,建议B单位与E 单位组成联合体投标,B单位最终同意与E单位组成联合体进行投标,并约定中标后,综合办公楼的建筑智能化系统由E单位施工,建筑智能化工程施工图由B单位负责。

投标截止日期前,4家单位均提交了投标文件,在开标过程中,招标人发现C单位的报价仅有投标单位公章,没有法定代表人的印章或签字。

问题。

1.B单位和E单位的联合体是否有资格参加投标,为什么?答:没有资格参加投标。

其理由是根据《招投标法》规定由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级,本案例中B和E组成的投标体只有三级承包资质,不符合招标文件中对投标体主体资格的要求。

2.此次招标是否有效,为什么?答:此次招标无效因为B和E组成的联合体主体资质不符合要求,C单位没有法定代表人的印章或签字为废标,其结果仅剩余2家,不符合《招投标法》的规定,需要重新进行招标。

3.废标的情况是那些?答:逾期送达或未送达到指定地点的;无单位盖章且无法定代表人签字或盖章的;未按照招标文件要求密封或者密封不合格的;未按照规定格式填写,内容不全或关键字迹模糊、无法辨认的;多份标书相互矛盾的;投标人名称或组织机构与资格预审时不一致的;未按照投标文件要求提交投标保证金的;联合体投标未附联合体各方共同投标协议的;因此,废标其本质体现在未对招标文件做出实质性响应。

4.总承包单位对分包单位应从哪些方面进行全过程的管理?答:总承包单位对分包方或分包工程施工,应从施工准备、进场施工、工序交验、竣工验收、工程保修以及技术、质量、安全、进度、工程款支付等进行全过程的管理。

2.某机电设备安装公司承包了某炼油厂一台带热端的分离塔和附属容器、工艺管道的安装工程。

合同约定,分离塔由安装公司制造或订货,建设单位提供制造图样。

由于该塔属压力容器,安装公司不具备压力容器制造和现场组焊资格,故向某具备资格的容器制造厂订货。

安装公司为了抢工期,未办理任何手续,在分离塔抵运现场卸车后,直接吊装就位,并进行后续的配管工程。

在工程实施过程中,出现了以下事件:事件1:管道系统压力试验中,塔进、出口管道上多处阀门发生泄漏。

检查施工记录,该批由建设单位供货的阀门在安装前未进行试验。

安装公司拆卸阀门并处理后重新试压合格,工期比原计划延误6 天。

安装单位就工期延误造成的损失向建设单位索赔,遭到建设单位拒绝。

事件2:在联动试运行中,分离塔换热端管板与接管连接的多处焊缝泄漏,试运行中止。

安装单位再次对连接处泄漏进行了补焊处理后,再次启动试运行,而塔的原泄漏点更加严重,不得不再次停止试运行。

分析事故原因,确定是由分离塔质量问题引起,但未查到分离塔的出厂证明文件和现场交接记录。

由于分离塔待修停工,使该项目推迟竣工投产2 个月。

为此,建设单位要求安装单位承担质量责任并赔偿全部经济损失。

问题:1.阀门安装前应由哪个单位进行何种试验?该管道使用的阀门试验比例是多少?答:本案例管道所涉及阀门为工业管道阀门,按照技术规范要求阀门安装前应由机电设备安装公司进行壳体压力试验和密封试验,该管道使用的阀门试验比例为100%。

2.说明建设单位拒绝安装单位对事件1提出索赔的理由。

答:事件1中工期延误是由阀门泄漏造成,泄漏的根本原因是阀门未按照技术要求进行试压,是机电设备安装单位的责任而非建设单位的责任,因此,建设单位拒绝安装单位提出的索赔正确。

3.安装单位在分离塔安装前应根据什么规定、申办何种手续?安装单位对分离塔进行补焊作业有什么不妥?答:按照《特种设备安全法》规定,安装单位应向直辖市或设区的市级特种设备安全监督管理部门申报开工许可。

机电设备安装单位对分离塔进行补焊作业不妥,其理由是机电设备安装单位不具备压力容器制造的现场组焊资格,因此不允许对分离塔补焊返修。

4.事件2 中,就安装单位对塔泄露补焊处理后再次启动试运行的程序是否正确?正确的处理程序是?答:该程序不正确。

正确的处理程序是:1)泄露补焊处理;2)致密性试验;3)强度试验;4)无损检测;5)充水试验;6)单机试运行;7)联动试运行3.某机电工程公司承接了一座110KV 变电站建设项目,工期一年,时间紧,任务重。

对此,该公司首先在内部组织了施工进度计划、施工生产资源,工程质量、施工安全、卫生及环境管理等协调工作以便工程顺利展开;其次明确各级各类人员的安全生产责任制,以加强项目的安全管理,其三,施工过程中公司组织了与工程对应的季节、专业和综合等安全检查以保障施工过程安全。

该变电站地处偏僻地区,施工时暂无电源供应,为加快施工进度,该公司自行采用自备电源组织了施工。

变压器经过开箱检查和本体密封检验后就位,紧接着进行箱体检查、附件安装、注油和整体密封性试验,但在通电过程中烧毁。

问题:1.纠正该公司擅自采用自备电源施工的错误做法。

答:采用自备电源施工应根据《电力法》和《施工现场临时用电安全技术规范》的要求向当地电力部门申报用电方案,由持证电工施工,并接受临时用电的检查验收。

2.分析变压器烧毁的施工原因,根据公司安全生产责任制,该工程项目部领导各应承担何种性质的安全生产责任?答:变压器烧毁的原因在于注油前没有进行滤油处理的关键操作环节,应在附件安装后、注油前补充虑油环节。

3.公司内部施工进度计划协调主要有哪几方面的工作?答:施工进度计划安排的协调;施工生产资源配备的协调;工程质量管理的协调;施工安全与卫生及环境管理的协调。

4.安全检查的重点是什么?答:安全检查的重点是违章指挥和违章作业,应编制安全检查报告,明确目标、存在问题、原因及预防措施等。

4.某施工单位承接一项200MW 火力发电厂全部机电安装工程,工程内容包括:锅炉机组、汽轮发电机组、厂变配电站、化学水车间、制氢车间、空气压缩车间等。

其中锅炉汽包重102t,安装位置中心标高为52.7m;发电机定子158t(不包括两端罩),安装在标高+10.00m 平台上,且汽机车间仅配置一台75/20t 桥式起重机;压力容器和管道最高工作压力为13.73MPa。
