地下室底板防水施工方案(一)2024

地下室底板防水施工方案(一)2024

地下室底板防水施工方案(一)引言概述:地下室底板防水施工方案是确保地下室底板在长期使用过程中不受水渗透的重要工程。

本文将介绍地下室底板防水的五大施工方案,涵盖了五个关键方面,包括基本材料选择、防水层施工、修补工艺、保温措施以及检测标准等,以期为地下室底板防水工程提供参考,并保证其施工质量和使用寿命。

正文:一、基本材料选择1. 选择优质的基材:确保地下室底板的基材具有良好的强度和抗渗性能,例如选用抗压强度高的水泥基材料。

2. 选择合适的防水涂料:根据地下室底板结构和使用需求选择合适的防水涂料,如聚合物防水涂料、水泥砂浆防水涂料等。

二、防水层施工1. 清理底板表面:确保底板表面没有积水、杂物和油污,以保证防水层施工的牢固性。

2. 防水层涂刷:根据防水涂料的要求,进行涂刷施工,一般要求涂刷基层封闭涂料、增强网格布、中涂防水涂料和面涂防水涂料。

三、修补工艺1. 防水层局部破损修补:对已施工的防水层进行检查,如有破损或渗漏现象,及时采取修补措施,如局部涂刷修补涂料或打补丁等。

2. 全面修补:定期对整个地下室底板进行全面检查和修补,以保证防水层系统的完整性和可靠性。

四、保温措施1. 选择合适的保温材料:根据地下室底板的使用需求,选择适宜的保温材料,例如挤塑聚苯乙烯板等。

2. 施工保温层:根据保温材料的要求,进行保温层的施工,保证地下室底板的保温效果。

五、检测标准1. 浸水检测:对地下室底板进行浸水试验,确保防水层的质量和可靠性。

2. 防水层膜层厚度检测:通过专业仪器对防水层膜层厚度进行测量,以确保施工质量。

总结:地下室底板防水施工方案需要综合考虑基本材料的选择、防水层施工、修补工艺、保温措施以及检测标准等多个因素。

通过合理严谨的施工和细致的质量检查,可确保地下室底板的防水效果和长期使用寿命。

出于施工安全和稳定性的考虑,具体施工方案需根据实际情况进行合理调整。

5#楼地下室防水工程施工方案

5#楼地下室防水工程施工方案

一、编制依据施工图纸及相关规范标准二、工程概况三、地下室防水材料及节点做法3.1防水材料选用:选用4厚聚酯毡胎SBS改性沥青防水卷材。

3.2、地下室防水设计方案1.地下室底板防水层做法(自上而下): 100mm厚C15混凝土垫层,20厚1:2.5水泥砂浆保护层,基层处理剂,4mm厚聚酯毡胎SBS改性沥青防水卷材,纸胎油毡隔离(保护)层,50mm厚C20细石混凝土,钢筋混凝土底板。

2.地下室侧墙防水层做法(自内而外):钢筋混凝土外墙,20厚1:2.5水泥砂浆找平层,基层处理剂,4mm厚聚酯毡胎SBS改性沥青防水卷材,250宽卷材加强层,5mm厚聚乙烯泡沫塑料片材。

4.SBS卷材搭接接缝部位溢出熔融沥青标准如下图所示。

图卷材搭接示意图卷材长边搭接宽度为100mm,短边搭接宽度为100mm,搭接缝采用热熔施工。

上下层卷材不得相互垂直铺贴,且上下两层卷材的接缝应错开,长边错开1/3—1/2幅宽卷材,卷材短边错开至少1.5m,如下图所示:图侧墙防水做法示意图5.地下穿墙管道防水处理在地下外墙部分有众多的管线进入室内,需要在结构外墙上设置大小不一的穿墙管,该部位的防水处理直接影响整体外墙的安全性,应严格按照规范施工。

四、地下防水工程施工工艺<一>、地下室底板防水:一、施工准备1、技术及人员准备施工前应对图纸审核,了解本工程施工图中的防水细部构造和技术要求,并依据防水工程施工方案或技术措施,做好上岗前培训和技术交底;操作人员必须持证上岗。

施工人员每组由3人组成,分工协作。

2、材料准备(1)防水材料选用有出厂合格证、备案证和有性能检测报告的,并符合国家产品标准和设计要求的材料。

防水卷材,材料进场后,防水卷材必须按规定进行抽样复验批量取样,以上材料复检合格后方可使用。

(2)辅助材料A.冷底子油,主要用于基层与防水卷材之间,起防水及粘结作用。

B.水泥基渗透结晶防水涂料,用于抗浮锚杆防水处理。

C.聚合物防水砂浆,用于制作抗浮锚杆时垫层破坏部位的修补。

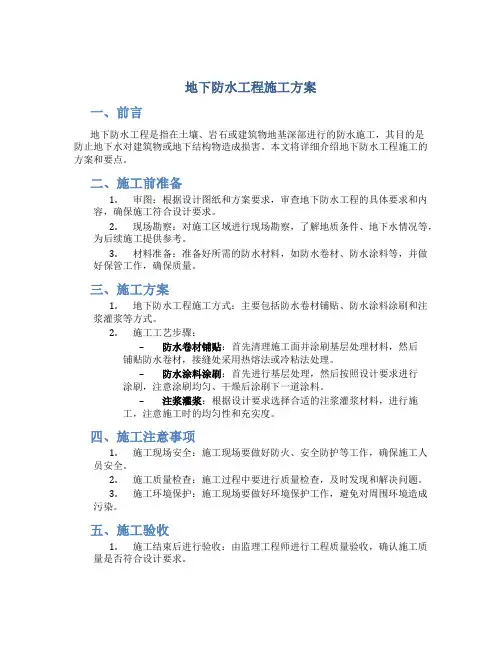

地下防水工程施工方案

地下防水工程施工方案

地下防水工程施工方案一、前言地下防水工程是指在土壤、岩石或建筑物地基深部进行的防水施工,其目的是防止地下水对建筑物或地下结构物造成损害。

本文将详细介绍地下防水工程施工的方案和要点。

二、施工前准备1.审图:根据设计图纸和方案要求,审查地下防水工程的具体要求和内容,确保施工符合设计要求。

2.现场勘察:对施工区域进行现场勘察,了解地质条件、地下水情况等,为后续施工提供参考。

3.材料准备:准备好所需的防水材料,如防水卷材、防水涂料等,并做好保管工作,确保质量。

三、施工方案1.地下防水工程施工方式:主要包括防水卷材铺贴、防水涂料涂刷和注浆灌浆等方式。

2.施工工艺步骤:–防水卷材铺贴:首先清理施工面并涂刷基层处理材料,然后铺贴防水卷材,接缝处采用热熔法或冷粘法处理。

–防水涂料涂刷:首先进行基层处理,然后按照设计要求进行涂刷,注意涂刷均匀、干燥后涂刷下一道涂料。

–注浆灌浆:根据设计要求选择合适的注浆灌浆材料,进行施工,注意施工时的均匀性和充实度。

四、施工注意事项1.施工现场安全:施工现场要做好防火、安全防护等工作,确保施工人员安全。

2.施工质量检查:施工过程中要进行质量检查,及时发现和解决问题。

3.施工环境保护:施工现场要做好环境保护工作,避免对周围环境造成污染。

五、施工验收1.施工结束后进行验收:由监理工程师进行工程质量验收,确认施工质量是否符合设计要求。

2.编制施工总结报告:对施工过程进行总结,总结经验和教训,为以后的地下防水工程提供参考。

六、结语地下防水工程施工是一项重要的施工工作,关系到建筑物的使用寿命和安全性。

通过严谨的施工方案和相关措施,确保地下防水工程施工质量,提高工程的可持续性发展。

以上就是关于地下防水工程施工方案的详细介绍,希望对读者有所帮助。

地下防水工程施工方案(按新图调整)

地下防水工程施工方案(按新图调整)

地下防水工程施工方案(按新图调整)一、前言地下防水工程是建筑工程中非常重要的一环,其施工方案的合理性直接影响着工程的质量和持久性。

本文将针对地下防水工程的施工方案进行详细讨论和规划。

二、工程概况地下防水工程涉及到地下室、地下车库、地下通道等地下建筑结构,主要任务是保证这些地下空间不受地下水的侵扰,预防水损。

三、施工原理地下防水工程主要通过设置防水层来防止地下水渗透。

一般采用防水材料和防水工艺相结合的方式,以达到防水效果。

四、施工步骤1.地下防水工程施工前的准备工作:–对工程现场进行清理整理,确保施工区域安全无障碍。

–针对地下结构进行详细检查,确认施工范围及工作要求。

2.防水材料准备及处理:–对防水材料进行认真检查,确保质量合格。

–根据施工需要,对防水材料进行预处理,提高施工效率。

3.防水层施工:–采用合适的施工工艺,按照设计图纸要求进行施工。

–对防水层进行质量监控,确保施工质量达标。

4.施工验收及保养:–完成防水工程后,对施工质量进行检验验收。

–制定合理的防水工程保养方案,延长防水层的使用寿命。

五、施工注意事项1.施工过程中要注意人员安全,做好施工现场防护工作。

2.对防水材料的存储和使用要符合规范,避免影响防水效果。

3.施工过程中应及时处理突发情况,确保施工进度正常。

六、结语地下防水工程在建筑工程中起着至关重要的作用,通过本文的施工方案,我们可以更好地保障地下建筑结构的防水效果,确保工程质量和安全。

希望施工人员能够严格按照方案要求进行施工,做好防水工程的质量保障工作。

地下室防水施工方案

地下室防水施工方案

地下室防水施工方案一、地下室防水施工流程1保护墙砌筑:基础底板结构外侧四周砌240mm厚页岩砖永久性保护墙,保护墙高同板厚。

永久保护墙上端卷材甩头上边用黄泥(或低强度白灰砂浆)砌筑两皮砖做临时保护墙(该处卷材虚铺),避免卷材在同一部位反复弯折而造成断裂,待外墙立面卷材施工时将这两皮砖拆掉,保护墙根部抹灰抹成圆弧,半径为50cm。

2.防水层基面要求平整光滑、无起砂、空鼓、砂眼及凹凸不平现象,确保基层清洁、干燥,基面含水率必须小于9%。

平整度可用2m 长直尺检查,最大间隙不大于5mm。

阴角、转角处或有预埋件等处应做成圆弧或八字角。

3.基面检测:先把基面清理干净,检查是否干燥、无明水,或用1m2面积的橡胶板或卷材覆盖基层,2-3小时后基层无水印、橡胶板或卷材无凝结水为合格。

4.材料检查,自粘卷材的包装、外观等必须符合规范和产品说明书要求。

5.因自粘型卷材是在工厂生产时,在其底面涂有一层压敏胶,胶粘剂表面敷有一层隔离纸,施工时只要剥开隔离纸,即可直接铺贴。

6.附加层铺设:阴阳角、后浇带等细部构造部位,其附加层宽度应大于加强部位150mm。

7.卷材铺贴顺序为:先远后近,同一立面,从高向低处开始铺贴。

8.弹线、试铺:在基层上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材。

根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累积误差而出现粘贴歪斜、难以纠正的现象。

卷材应先试铺就位,按需要形状正确剪裁后,方可开始实际粘铺。

9.大面积铺贴卷材:大面积粘贴自粘卷材有两种方法,在实际施工中,施工人员可根据现场环境、温度、日照等条件,自行确定粘贴方式,但基本的排气、压实、防皱要求仍然相同。

10.将卷材对准基线全幅铺开,从一头将卷材(连同隔离纸)揭起,沿卷材幅长中线对折,用裁纸刀将隔离纸边轻轻划开,注意不要划伤卷材,将隔离纸从卷材背面小心撕开一小段约500mm长,再两人合力将揭掉了隔离纸的这段卷材,对准基准线粘铺定位。

地下层防水做法

地下层防水做法

地下层防水是为了防止地下室、地下室、地下车库等地下空间受到地下水渗透和水浸的保护措施。

以下是常见的地下层防水做法:
1.地下层防水涂料:使用防水涂料对地下层的墙体和地面进行涂覆,形成一层防水膜。

防水涂料通常分为水性和溶剂性两种,可根据具体情况选择合适的涂料。

2.地下层防水卷材:使用防水卷材,如聚乙烯薄膜、SBS改性沥青卷材等,覆盖在地下层的墙体和地面上,形成一层防水层。

卷材防水具有较好的耐久性和抗渗透性能。

3.地下层防水砂浆:使用防水砂浆进行地下层的防水处理。

防水砂浆是一种特殊的混凝土砂浆,具有良好的抗渗透性和耐久性,可用于地下层的墙体和地面的施工。

4.地下层防水板:使用防水板进行地下层的防水。

防水板通常由聚合物材料制成,具有良好的防水性能和抗渗透性能,可用于地下层的墙体和地面的施工。

5.地下层排水系统:在地下层的墙体和地面上设置排水系统,用于排除地下水和雨水。

排水系统通常包括排水管道、排水板和排水孔等,能够有效地排除积水和降低地下水位。

需要根据具体的地下层结构和地质情况,选择适合的防水做法,并在施工过程中严格按照防水工程规范和要求进行操作,确保防水效果和施工质量。

地下室防水施工方案

地下室防水施工方案

地下室防水施工方案1.地下室防水材料选择:-防水涂料:选择质量优良、耐久性强的涂料,如聚氨酯防水涂料或沥青防水涂料。

-防水卷材:可选用SBS弹性体卷材或PVC高分子卷材,具有良好的抗渗性能。

2.地下室防水施工步骤:-表面处理:清除地下室墙面和地面表面的杂物、灰尘等,确保施工面干净平整。

-基层处理:修补地下室墙面和地面的裂缝和破损,并进行找平处理,确保基层平整坚固。

-防水涂料施工:采用刷涂或喷涂方式,涂刷至少两道防水涂料,确保每一道涂层干燥后再施工下一道。

-防水卷材施工:先将防水卷材铺设在地下室墙面和地面上,再进行卷材的热风焊接,确保卷材与基层牢固连接。

-保护层施工:在防水层上设置保护层,如砂浆抹面层或保护板,以防止刺穿防水层。

3.附加防水措施:-地下室外墙防水:在地下室外墙进行防水处理,如涂刷防水涂料或使用防水卷材,以防止地下水渗入。

-地下室排水系统:设置地下室排水系统,包括防水卷材与地面排水系统的连接和地下室内部的排水系统,以保持地下室的干燥。

-地下室保温处理:在地下室墙面和地面上进行保温处理,减少冷凝水的产生,降低地下室湿度。

4.渗漏检测和维护:-完工后进行渗漏检测,通过喷水或水压测试等方式进行检测,确保防水层的质量。

-定期进行地下室的维护和检查,清除堵塞的排水系统,修复破损的防水层,确保地下室防水系统的有效性。

以上是一种常用的地下室防水施工方案,实际施工应根据具体情况进行调整。

在施工前需对地下室进行细致的勘测,了解地下水情况和地下室结构特点,选择适合的防水材料和合理的施工方法,以保证地下室的防水质量和使用效果。

地下室防水方案(详细完整版)

地下室防水方案(详细完整版)

地下室防水方案地下室防水是地下室设计中至关重要的一部分,有效的防水方案可以保护地下室免受地下水和降雨水的侵入。

一、防水材料的选择:1.防水材料的选择应根据地下室的具体情况和使用要求来确定。

2.常用的防水材料包括聚合物改性沥青、水泥基防水涂料、聚氨酯、PVC等。

3.需要确保所选防水材料具有耐久性、弹性和良好的附着力。

二、地下室结构设计:1.在地下室结构设计中,应考虑防水层的设置和位置。

2.可采用内外防水的方式,即内部设置防水层,外部设置排水层。

3.内部防水层可采用涂层、卷材或渗透结晶型防水材料,以防止地下水渗入地下室。

4.外部排水层可采用排水板、排水膜等,用于排泄地下室外部的积水。

三、渗透结晶型防水:1.渗透结晶型防水属于一种新型的防水技术,通过将渗透结晶剂施加到混凝土中,形成微细结晶体来填塞毛细孔隙。

2.渗透结晶型防水可提供持久的防水效果,并能够抵抗地下水压力。

四、施工缝防水:1.对于地下室的施工缝,应采取专门的防水措施。

2.可使用防水胶带、加固筋、密封胶等材料对施工缝进行密封处理,以防止水的渗透。

五、排水系统:1.设计合理的排水系统是地下室防水的重要组成部分。

2.设置排水管道和排水沟,确保地下室周边的积水能够及时排除。

3.可安装排水泵站,以处理地下水位较高的情况。

六、防水施工注意事项:1.在施工过程中,应确保施工面干燥、清洁,并移除任何杂物和污垢。

2.严格按照防水材料的使用说明进行施工,确保涂层或卷材的厚度和覆盖率达到要求。

3.防水施工应注意施工接缝的处理,以确保无渗漏点。

七、防水质量控制:1.在防水施工完成后,应进行防水质量检测。

2.可使用压力测试、水密性测试等方法,检测防水层的完整性和效果。

3.如发现问题,及时修复和调整,直到达到防水要求。

地下室防水方案的设计和实施需要根据具体情况进行评估,并由专业的建筑师和防水工程师进行指导。

在整个过程中,应严格遵守相关的建筑规范和施工标准,确保地下室的防水效果和工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

胜利街制旗厂旧城改造项目(胜景天地)2#商住楼地下防水工程施工方案
文件编号:SJ/Z13-SLJXM-DXFS-05-2010.10
审批:
审核:
编制:
山西四建集团有限公司
胜利街制旗厂旧城改造项目(胜景天地)2#商住楼项目部
2010年10月
一、工程概况
胜利街制旗厂旧城改造项目(胜景天地)2#商住楼位于太原制旗厂院内,东临北肖墙路,北临胜利大街,南面和西面为制旗厂家属院。

本工程总建筑面积为41181.81㎡,建筑高度为99.9m, 地下车库层高为7.2m。

1.建筑概况
本工程地上三十三层、主楼地下二层,地下二层为车库和戊类库房,地下一层为戊类库房,地上一层~三层为商场,四~三十三层为住宅。

地下二层层高为3.6m,地下一层层高为3.57m,一层~三层高为4.2m,四至三十三层为标准层,层高为2.9m。

2.结构概况
本工程结构形式为框架剪力墙结构,基础形式裙楼为筏板基础;
主楼为桩承台基础梁基础。

本工程主楼采用后压浆钢筋混凝土灌注桩,数量205根,桩径700mm,有效桩长29m;裙房换碎石填法:基坑开挖至基底标高后,其下换填500mm厚级配碎石垫层,每边扩出基础素砼垫层边500mm。

建筑结构安全等级为一级,结构抗震等级为一级,抗震设防烈度为八度,混凝土强度等级附下表,±0.000绝对标高为795.5,室内外高差为0.3m.钢筋采用一级(HPB235)、二级(HRB335)钢筋。

二、防水设计要求:
本工程地下防水设计等级为二级,地下外墙围护采用S6抗渗砼墙板结构防水,外包一道4厚SBS卷材防水层,防水做法选用《地下工程防水技术规范》GB50108-2001规范。

三、施工工具:
尺子、水桶、搅拌器具、剪刀、钢刷、滚筒刷、弹线盒、木板刮、扫帚等。

四、桩头防水做法:
1.清除桩头表面杂物,砂子、砂浆、疙瘩应先清理干净,清扫工作必须在
施工中随时进行。

2.防止桩头强度不足或起伏不平的情况:先在桩头做堵漏剂二遍,用毛刷
均匀涂刷于桩头表面及侧表面,并向桩头外延伸150mm做自粘卷材的搭
接面。

3.待堵漏剂初凝时,配制防水涂料,搅拌时应均匀细微,不含团粒的混合
物即可使用,配料用量根据工作量而定。

4.防水涂料与涂刷堵漏剂的方法一样,用毛刷均匀涂刷于桩头表面、侧面
及底部延伸面。

5.桩头处应涂刷多遍,所有涂刷每两遍之间都要横竖交错。

五、SBS防水卷材施工工艺:
1.施工准备
1.1技术准备
1.1.1施工前认真阅读图纸及标准图集,掌握工程主体及细部构造的防水设计要求。

1.1.2卷材防水层必须由具有相应资质的防水队伍施工。

1.1.3原材料、半成品通过定样检查验收。

1.2机具准备包括汽油喷灯(3.5升)、滑轮、刷子、压子、剪子、卷尺、扫帚等。

1.3作业条件
1.3.1防水基层已经完工,并通过验收。

1.3.2基层表面应洁净、平整。

2.操作工艺
清理基层----涂刷基层处理剂----铺贴卷材附加层(细部处理)----热熔铺贴大面防水卷材----热熔封边----保护层施工----质量验收
2.1基层要求
2.1.1基层处理应符合国家规范要求,找平层与突出结构的连结处以及基层的转角处可做成钝角。

2.1.2表面应干燥,含水率,坚硬、无空鼓、起砂、浮尘、裂缝凹凸不平等缺陷。

含水率要求在9%以内,测试时在基层表面放一块卷材,经3~5h后如其下表面基本无水珠时即可施工.
2.1.3雨雪天及有积水时不得施工。

2.1.4基层清理干净、干燥后涂一遍冷底油,特殊情况下涂冷底油时,应符合国家规范的技术要求。

2.2施工方法
2.2.1涂刷基层处理剂:基层处理剂一般为溶剂型橡胶改性沥青粘剂。

将基层处理剂均匀涂刷在基层,要求厚薄均匀,形成一层整体防水层。

2.2.2铺贴附加层卷材:基层处理剂干燥后,按设计要求在构造节点部位铺贴附加层卷材,根据工程实际,必要放线时,放线施工。

2.2.3先做桩头遇水膨胀止水圈——水泥基渗透结晶——防水砂浆(见附图)
2.2.4热熔铺贴大面防水卷材,将卷材定位后,重新卷好,点燃火焰喷枪(喷灯)烘烤底面与基层的交接处,使卷材底面的沥青熔化,边加热边向前滚动卷材,并用压辊滚压,使卷材与基层粘结牢固,应注意调节火焰的大小和移动速度,以卷材表层刚刚熔化为好(此时沥青的温度在200℃~230℃之间),火焰喷枪与卷材的距离0.3m左右。

若火焰太大或距离太近,会烤透卷材,造成粘连打不开卷,若火焰小或距离远,卷材表层熔化不够,与基层粘结不牢。

2.2.5 SBS改性沥青防水卷材热熔卷材铺粘完后进行热熔封边,用抹子或开刀将接缝处熔化的沥青抹平压实,要求无翘边、开缝等现象。

2.2.6 SBS改性沥青防水卷材铺贴完毕和热熔封边后,用聚氨酯防水涂料进行密封。

2.2.7检查防水层施工质量
1)不得有渗漏和积水现象
2)细部结构和接点是防水的关键,所以,其做法必须符合设计要求和规范的规定。

3)卷材铺贴方法、方向和搭接顺序应符合规定,搭接宽度应正确,卷材与基层、卷材与卷材之间粘结应牢固,接缝缝口、节点部位密封应严密,不得皱折、鼓包、翘边。

2.3施工步骤
基础和墙身防水,在基础混凝土垫层验收合格后,基层找平及卷材防水施工完毕后,防水平面采用50厚C20细石混凝土保护层,立面用30mmSY相变储热保温层,施工示意图附后。

六、质量检查
卷材防水层的施工质量检验数量按铺贴面积每100m2检查一处,每处10 m2。

1.检验卷材出厂合格证、质量检验报告、现场抽样复验报告。

2.检验卷材在收头、摸角处、穿墙管道等细部构造是符合设计要求。

3.卷材防水层的基础应坚实,表面应洁净平整,不得有空鼓、松动、起砂或脱皮现象,阴阳角做出圆弧形。

4.卷材防水层的搭接缝应正确,卷材搭接宽度的允许偏差为-10mm。

5、卷材接缝部位必须牢固,封边要严密无翘边。

大面积不允许
有皱折、起鼓、脱层或滑移等现象。

6、地下工程按《地下防水工程及验收规范》规定执行。

七、注意事项
1.施工防水层之前,须将桩头部位处理好,已避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。

2.相邻两排卷材的短边接头应相互错开1/3幅宽以上,以免多层接头重叠而使用的卷材粘贴不平服,影响防水质量或效果不佳
3.燃具或喷灯点燃时不要对着人进行。

4.下雨天不许施工,风力超过5级不许施工。

5.热熔施工时,注意火焰与卷材间的距离和停留时间,以免卷材过热变质。

使用液化气喷枪时,液化气罐应距离燃火点20m以外,罐体旁应有专人负责。

6.向喷灯加油时,避免过多溢油。

7.使用粘结剂时,不要用手直接接触。

8.在施工现场及材料堆放点严禁烟火。

9.粘结剂桶要随用随封盖,以防溶剂挥发增加粘结剂的稠度。

10.通风
不好的地方务必配备好换气装置以防缺氧和中毒。

11.危险区域及高空作业系好安全带。

12.不允许穿带钉子的鞋进入施工现场。

13.防水层不要堆积钝器及其它材料,以免破坏防水层。

14. 配备好消防、灭火设备,施工现场严禁吸烟,并按现场实际情况配备相应的消防器材。

15.严格防火,确保安全。

教育工人安全第一,预防为主的思想意识。

16.操作人员必须持证上岗,确保技术素质。

17.原材料进城后及时取样复检,同时提供SBS卷材说明书、合格证、厂方资质证书、安全生产许可证等。

18.严格按照有关施工规范,施工程序进行,确保施工质量。

19.遵守施工现场的各项规章制度。

20.根据工程进度要求,及时增加施工人员。

参加操作人员应穿工作服,戴好安全帽、口罩、手套、帆布脚盖等劳保用品,进行劳动保护。

21.注意基坑边坡的维护,各施工操作人员相互配合,防止事故发生。

22.施工时材料工具分开放置,并设置专人看管。


塑料板
找平层地下防水施工示意图。
