伸缩缝技术交底
伸缩缝技术交底书

技术交底书工程名称xxx 施工单位xxx施工部位伸缩缝交底时间20xx年xx月xx日伸缩缝施工技术交底一、编制依据1.《铁路混凝土工程施工质量验收标准》TB10424-20102.《铁路桥涵工程施工质量验收标准》TB10415-2003二、施工方案及施工工艺伸缩缝现场检查和材料进场安排伸缩缝安装施工准备工作螺母筒废杂物清理铺设橡胶止水带铺设钢压板浇筑沥青防水胶砂安装挡渣钢板焊接。
(1)安装前对预埋螺母套及螺栓进行检查和清理杂物并配齐螺栓。
(2)挡渣钢板表面按《铁路钢桥保护涂装》(GB/T1527-2004)第V体系要求防腐处理。
(3)止水带采用三元乙丙橡胶止水带。
橡胶止水带铺设时应做成U型。
(4)伸缩缝位置、尺寸、构造形式和止水带的安装必须符合设计要求。
(5)沥青防水胶砂配比:水泥:沙:沥青为1:3:5,要严格按照比例称量;沙要求必须是干砂不能含有水分,要用2.5筛网筛一下。
改性沥青要烧到250°沸腾后倒入干砂搅拌均匀即可使用,施工中应时刻注意安全,避免烫伤事故发生,沥青胶结材料使用温度的允许偏差为-10℃。
浇筑完后,将其表面抹平。
三、质量验收标准(1)橡胶止水带与压块无缝隙,橡胶止水带外形尺寸符合设计要求。
(2)盖板平整,施工完毕的伸缩缝不得漏水。
(3)严格按照施工配合比施工,各种原料称量准确。
(4)焊缝高度不得小于8mm,并不应有裂缝和气孔等缺陷。
四、安全注意事项(1)施工负责人应对全体人员进行现场安全教育。
(2)施工操作人员在上岗前需充分休息,严禁饮酒,不应连续疲劳作业。
如有违反,立即停止其所承担的职务。
(3)作业区地面要划出禁区,并挂上“闲人免进”、“禁止通行”等警示牌。
施工现场严禁非操作人员进入作业地点。
(4)防护用品要穿戴住,戴好安全帽整齐,裤角要扎,不准穿光滑的硬底鞋。
(5)施工时在道路上方连接处铺盖铁丝网,防止道砟和物品坠落伤人。
主要道路应安排线下防护人员,并在明显的地方设置“上方施工,注意坠落”等警示标语,确保线下行人和车辆安全。
伸缩缝安全技术交底

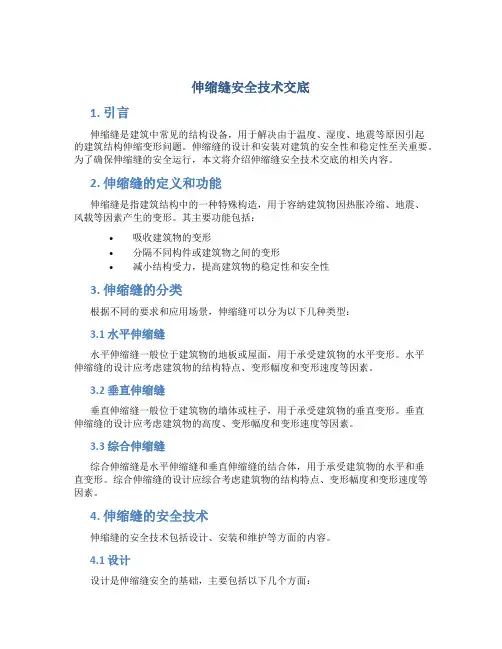

伸缩缝安全技术交底1. 引言伸缩缝是建筑中常见的结构设备,用于解决由于温度、湿度、地震等原因引起的建筑结构伸缩变形问题。
伸缩缝的设计和安装对建筑的安全性和稳定性至关重要。
为了确保伸缩缝的安全运行,本文将介绍伸缩缝安全技术交底的相关内容。
2. 伸缩缝的定义和功能伸缩缝是指建筑结构中的一种特殊构造,用于容纳建筑物因热胀冷缩、地震、风载等因素产生的变形。
其主要功能包括:•吸收建筑物的变形•分隔不同构件或建筑物之间的变形•减小结构受力,提高建筑物的稳定性和安全性3. 伸缩缝的分类根据不同的要求和应用场景,伸缩缝可以分为以下几种类型:3.1 水平伸缩缝水平伸缩缝一般位于建筑物的地板或屋面,用于承受建筑物的水平变形。
水平伸缩缝的设计应考虑建筑物的结构特点、变形幅度和变形速度等因素。
3.2 垂直伸缩缝垂直伸缩缝一般位于建筑物的墙体或柱子,用于承受建筑物的垂直变形。
垂直伸缩缝的设计应考虑建筑物的高度、变形幅度和变形速度等因素。
3.3 综合伸缩缝综合伸缩缝是水平伸缩缝和垂直伸缩缝的结合体,用于承受建筑物的水平和垂直变形。
综合伸缩缝的设计应综合考虑建筑物的结构特点、变形幅度和变形速度等因素。
4. 伸缩缝的安全技术伸缩缝的安全技术包括设计、安装和维护等方面的内容。
4.1 设计设计是伸缩缝安全的基础,主要包括以下几个方面:•结构分析:通过对建筑物的结构进行分析,确定伸缩缝的位置、尺寸和数量。
•材料选择:选择合适的材料,具有足够的强度和耐久性,能够满足建筑物的变形需求。
•变形控制:根据建筑物的变形特点,确定伸缩缝的变形量和变形速度要求,确保伸缩缝能够有效吸收建筑物的变形。
•安全系数:考虑到意外情况的发生,设计时应考虑安全系数,确保伸缩缝的安全性。
4.2 安装安装是伸缩缝安全的关键,主要包括以下几个方面:•施工技术:合理选择施工方法和工艺,保证伸缩缝的垂直度、平整度和密封性。
•材料质量:确保使用的伸缩缝材料符合相关标准和规范,具有足够的强度和耐久性。
房屋伸缩缝安全技术交底模板

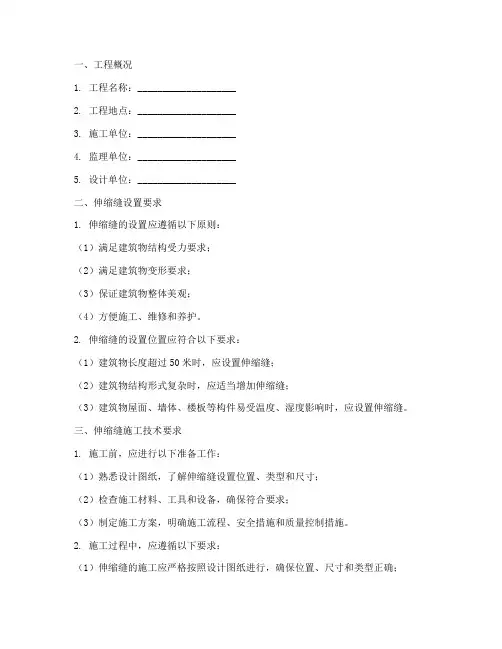

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 监理单位:____________________5. 设计单位:____________________二、伸缩缝设置要求1. 伸缩缝的设置应遵循以下原则:(1)满足建筑物结构受力要求;(2)满足建筑物变形要求;(3)保证建筑物整体美观;(4)方便施工、维修和养护。
2. 伸缩缝的设置位置应符合以下要求:(1)建筑物长度超过50米时,应设置伸缩缝;(2)建筑物结构形式复杂时,应适当增加伸缩缝;(3)建筑物屋面、墙体、楼板等构件易受温度、湿度影响时,应设置伸缩缝。
三、伸缩缝施工技术要求1. 施工前,应进行以下准备工作:(1)熟悉设计图纸,了解伸缩缝设置位置、类型和尺寸;(2)检查施工材料、工具和设备,确保符合要求;(3)制定施工方案,明确施工流程、安全措施和质量控制措施。
2. 施工过程中,应遵循以下要求:(1)伸缩缝的施工应严格按照设计图纸进行,确保位置、尺寸和类型正确;(2)伸缩缝的施工应确保构件连接牢固,防止裂缝、渗漏等现象;(3)伸缩缝的施工应保证建筑物整体美观,符合设计要求;(4)伸缩缝的施工应确保施工安全,防止高处坠落、物体打击等事故发生。
四、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 施工现场应设置安全警示标志,防止非施工人员进入;3. 高处作业时应使用安全防护设施,如安全网、防护栏杆等;4. 施工机械和设备应定期检查、维护,确保安全运行;5. 施工现场应配备消防器材,并定期进行消防演练。
五、质量控制1. 伸缩缝的施工质量应符合设计要求和规范标准;2. 施工过程中,应加强施工过程控制,确保施工质量;3. 施工完成后,应进行验收,确保伸缩缝的质量满足要求。
六、注意事项1. 施工过程中,应密切关注伸缩缝的变形情况,及时调整;2. 施工完成后,应定期对伸缩缝进行检查、养护,确保其功能正常;3. 伸缩缝的施工应避免影响周围环境,如绿化、排水等。
楼房伸缩缝安全技术交底模板

一、交底目的为确保楼房伸缩缝施工过程中的安全,提高施工质量,保障施工人员生命财产安全,特进行本次安全技术交底。
二、交底内容1. 伸缩缝施工基本要求(1)伸缩缝设计应满足建筑物的使用功能和抗震要求,确保结构安全。
(2)伸缩缝施工应严格按照设计文件、施工规范及有关技术要求进行。
2. 施工材料及设备(1)伸缩缝材料:选用符合国家标准的防水、密封、耐候性好的材料。
(2)施工设备:准备好切割机、打胶枪、电动工具等施工设备。
3. 施工工艺及操作要点(1)施工前,对伸缩缝位置进行测量,确保标高、尺寸准确。
(2)清理伸缩缝处杂物,保持施工环境整洁。
(3)采用切割机对伸缩缝进行切割,切割深度应符合设计要求。
(4)安装伸缩缝材料,注意材料之间的搭接,确保密封性能。
(5)涂抹密封胶,确保伸缩缝两侧密封牢固。
4. 施工安全措施(1)施工人员应穿戴好个人防护用品,如安全帽、手套、眼镜等。
(2)高空作业时,必须系好安全带,确保施工人员安全。
(3)切割机、打胶枪等电动工具使用前,应检查设备是否完好,并做好接地保护。
(4)施工过程中,严禁酒后作业、疲劳作业。
5. 施工注意事项(1)伸缩缝施工过程中,应注意观察材料性能,防止材料老化、失效。
(2)施工结束后,对伸缩缝进行试水试验,确保防水效果。
(3)施工过程中,如发现异常情况,应立即停止施工,查明原因并采取措施。
(4)施工结束后,对施工现场进行清理,确保无安全隐患。
三、交底对象1. 施工项目经理、技术负责人2. 施工班组负责人及施工人员3. 监理单位代表四、交底时间[填写具体日期]五、交底人[填写具体姓名]六、验收人[填写具体姓名]七、其他事项1. 施工单位应严格按照本交底内容进行施工,确保施工安全、质量。
2. 施工过程中,如遇特殊情况,应立即上报,及时处理。
3. 本交底内容如有变更,以最新版本为准。
4. 施工单位应做好施工记录,确保施工过程可追溯。
[注:本模板仅供参考,具体交底内容应根据实际工程情况进行调整。
伸缩缝安全技术交底范本模板

一、会议目的为确保伸缩缝施工过程中的安全,提高施工质量,降低事故发生率,特召开本次伸缩缝安全技术交底会议。
现将施工过程中的安全技术要求及注意事项告知全体施工人员。
二、参会人员1. 施工单位项目负责人2. 施工单位技术负责人3. 施工单位安全负责人4. 施工班组负责人5. 施工班组作业人员6. 监理单位代表三、交底内容1. 伸缩缝施工基本要求(1)伸缩缝材料应符合国家相关标准,质量合格。
(2)施工过程中,严格按照施工图纸和技术规范进行操作。
(3)施工人员应具备相应的技能和资质,持证上岗。
2. 伸缩缝施工安全技术要点(1)施工前,对施工现场进行安全检查,确保场地平整、排水畅通。
(2)施工过程中,严禁违规操作,如未经允许不得擅自调整设备、更改施工方案等。
(3)施工人员应佩戴好安全帽、安全带等个人防护用品。
(4)高空作业时,必须系好安全带,使用安全绳,并设专人监护。
(5)施工过程中,严禁酒后作业、疲劳作业。
3. 伸缩缝施工安全措施(1)施工人员应遵守施工现场安全管理制度,不得擅自离岗。
(2)施工现场设置明显的警示标志,确保施工区域安全。
(3)施工现场应配备必要的消防器材,并定期检查。
(4)施工过程中,如发现安全隐患,应立即停止施工,报告项目负责人,及时整改。
4. 伸缩缝施工质量控制(1)施工过程中,严格按照施工图纸和技术规范进行施工,确保施工质量。
(2)施工人员应熟练掌握伸缩缝施工工艺,确保施工质量。
(3)施工过程中,加强质量检查,发现问题及时整改。
四、会议要求1. 施工单位项目负责人及技术负责人负责对施工人员进行安全技术交底,确保施工人员掌握施工过程中的安全要求。
2. 施工班组负责人及作业人员要认真参加安全技术交底会议,掌握施工过程中的安全要求。
3. 施工单位及监理单位应加强施工现场安全管理,确保施工安全。
4. 施工过程中,如发生安全事故,应立即上报,并按照相关规定进行处理。
五、结束语通过本次伸缩缝安全技术交底会议,希望大家能够充分认识到施工过程中的安全问题,提高安全意识,确保施工安全。
伸缩缝及防水层施工技术交底

伸缩缝及防水层施工技术交底伸缩缝系统是建筑施工中常用的一种技术,它的作用是使墙面、地面和屋面等建筑结构在受到温度、风、震动和沉降等因素的影响时,能够自由地伸缩,从而避免墙体开裂、水泥松动、砖缝张开等问题。
防水层则是建筑中非常关键的一道防线,其作用是防止水分渗透进入房屋内部,从而导致墙体、地面甚至整个建筑失去承重能力。
本文主要介绍伸缩缝及防水层的施工技术。
伸缩缝的施工技术伸缩缝的选择1.根据使用场所及工程要求选择伸缩缝,以确保其性能达到要求。
2.针对建筑物的伸缩缝系统的设计及材料的选择。
选择本质材料的原则是考虑其能够与地基和结构体保持良好的互相协作,同时能够满足设计要求,比如防水和隔热等方面。
伸缩缝的施工步骤1.清理伸缩缝的表面杂物,将表面打磨平整。
2.按照设计要求,选用伸缩缝材料设备进行伸缩缝的铺设。
3.在伸缩缝的两侧设置支撑、防水、隔热等材料,确保伸缩缝内部的良好气密性。
4.将伸缩缝跨越两侧的墙面场地进行加固处理,增加伸缩缝的承力能力。
伸缩缝的验收标准1.伸缩缝的表面要平整、光滑,且无异物、毛刺等伤害材料表面。
2.伸缩缝线缝要直且两侧形状一致。
3.伸缩缝连接的支撑材料要确保良好的气密性,同时具备防水、隔热等作用。
防水层的施工技术屋面防水层1.清理屋面表面的杂物,确保屋面表面干净、清洁。
2.在屋面表面铺设基础防水材料,比如防水沥青、聚合物材料等。
3.在基础防水材料之上,按照厚度50mm左右进行防水层的铺设。
4.将防水层的边缘部分进行粘接处理,确保其能够固定在给水排水组件上。
墙面防水层1.在墙面表面清理、修补裂缝、孔洞等,确保墙面表面平整、无破损。
2.在墙面基础层上,铺设基础防水材料,比如聚合物材料等。
3.在基础层之上,按照防水需要进行防水层的铺设。
4.在防水层施工完毕后,密封其表面,然后重做干作。
防水层的验收标准1.防水材料的选用要能够满足设计要求,比如能够承受水压、抗老化等性能。
2.防水层施工要平整、牢固,且无气泡、裂痕等缺陷。
伸缩缝施安全技术交底模板

一、交底项目:桥梁伸缩缝施工二、交底时间:____年__月__日三、交底地点:____地点四、交底人:____(施工负责人)五、参与人员:项目部管理人员、施工班组作业人员、监理人员等一、工程概况1. 工程名称:____桥梁项目2. 施工单位:____3. 监理单位:____4. 施工地点:____二、施工技术要求1. 材料要求:(1)橡胶、钢材、钢筋等应符合设计文件和技术规范的要求。
(2)混凝土:伸缩缝的浇筑均采用C50钢纤维混凝土,控制其坍落度满足混凝土罐车运输的最小要求,并适当掺入外加剂,减小水灰比,减少混凝土收缩。
2. 施工工艺:(1)伸缩缝安装采用开槽法。
即先进行桥面铺装施工,后开槽安装伸缩缝,以沥青混凝土铺装层来控制伸缩范围内混凝土及伸缩缝本身的平整度和标高。
(2)伸缩缝宜在气温为年平均气温时安装。
当安装温度与年平均温度相差较大以致影响伸缩缝正常使用时,应在制造厂家工程师的指导下,卸掉夹具,用千斤顶调正伸缩间隙,使之符合要求。
三、安全注意事项1. 施工人员必须穿戴好个人防护用品,如安全帽、工作服、安全鞋等。
2. 严格遵守操作规程,不得违章操作。
3. 伸缩缝施工过程中,注意观察施工现场,发现异常情况立即停止施工,并向上级报告。
4. 施工现场设置安全警示标志,确保施工区域安全。
5. 伸缩缝施工过程中,注意保护周边环境,防止污染。
6. 施工现场不得存放易燃易爆物品,确保消防安全。
7. 伸缩缝施工过程中,注意机械设备的操作安全,确保设备正常运行。
8. 施工现场设置专职安全员,负责现场安全管理工作。
四、应急预案1. 发生安全事故时,立即停止施工,组织人员撤离现场。
2. 向相关部门报告事故情况,并按照应急预案进行处理。
3. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、交底总结本次安全技术交底会议,旨在提高施工人员的安全意识,确保桥梁伸缩缝施工安全、有序进行。
请各施工人员认真学习本次交底内容,严格执行操作规程,确保施工安全。
伸缩缝施工技术交底

伸缩缝施工技术交底伸缩缝在建筑工程中的作用至关重要,它可以有效地缓解由于温度、湿度、地震等因素带来的建筑物变形或破坏,保障建筑物的安全和稳定。
因此,伸缩缝在建筑工程中被广泛应用,其施工技术也非常重要。
本文将介绍伸缩缝施工技术的相关知识。
伸缩缝的分类伸缩缝根据用途和形式的不同可以分为以下几类:1.结构伸缩缝:安装在建筑物的主体结构上,分隔建筑物主体结构的不同部分,有助于分担结构荷载。
2.装饰伸缩缝:安装在建筑物的装饰面层上,用于隔离装饰面层物体的变形,保证建筑物外观的平整美观。
3.功能伸缩缝:用于分隔不同功能区域,如停车场的水平伸缩缝等。
伸缩缝施工前的准备在进行伸缩缝的施工前,需要进行以下准备工作:1.建筑工程设计制图阶段应确定伸缩缝的位置、形式、长度、宽度等。
2.根据设计要求对伸缩缝的施工材料进行选择,如橡胶、聚胺酯、硅酮等材料。
3.对施工现场进行勘察和测量,确保伸缩缝的位置准确无误。
4.制定施工方案,明确施工过程中需要注意的事项和工程质量要求。
伸缩缝的施工方法伸缩缝施工方法一般包括以下几个步骤:1.基础处理:伸缩缝的嵌入位置需要在混凝土基础或柱子和梁上进行预处理,如挖开预埋孔或设置预埋板。
2.材料安装:根据设计要求安装伸缩缝材料,如橡胶、聚胺酯、硅酮等材料。
材料的安装应严格按照说明书的要求进行,确保安装质量。
3.罩板制作:伸缩缝应根据设计要求制作罩板,保证伸缩缝的美观度和使用寿命。
4.表面处理:伸缩缝施工完成后,需要进行表面处理,如刮腻子等,以保证伸缩缝的美观度和稳定性。
伸缩缝的施工注意事项伸缩缝在施工时需要注意以下事项:1.施工过程中需保证伸缩缝的位置、长度、宽度等符合设计要求。
2.安装伸缩缝材料时,应注意材料的密封性和弹性。
3.伸缩缝的安装必须保证安装位点的牢固性,以防发生松动和移位。
4.伸缩缝施工完成后应进行定期维护和检查,发现问题及时进行处理。
伸缩缝在建筑工程中是一个非常重要的关键点,其施工技术和方法的掌握对建筑工程的安全和稳定十分关键。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技 术 交 底 记 录
2016年3月22日 编号:施表31
工程名称
108国道(鲁家滩村-南村)改建工程第3标段
交底部位
伸缩缝
施工单位
北京路桥瑞通养护中心有限公司
交底容:
1.7.3浇筑混凝土
1.7.3.1混凝土采用C50补偿收缩钢纤维混凝土,钢纤维含量体积率1.25%(98.125Kg/m3)。
1.5.5为防止切割浆液污染路面,应用高压水枪进行边切割边冲洗或在切割前用宽幅胶带纸沿切割边线粘一层彩条布加土工布吸收浆液。
技 术 交 底 记 录
2016年3月22日 编号:施表31
工程名称
108国道(鲁家滩村-南村)改建工程第3标段
交底部位
伸缩缝
施工单位
北京路桥瑞通养护中心有限公司
交底容:
1.6挖除、清理
在铺筑沥青砼前将伸缩缝的位置进行有效的标识和中心线测量栓桩。桥面沥青摊铺完成后进行伸缩缝线位恢复,并按设计图纸进行伸缩缝槽线位放样并标识在沥青路面上。
1.3材料准备
1.3.1伸缩缝:进场后进行自检、监理抽检、见证取样,试验检测合格后方可使用。
1.3.2砼:伸缩缝槽充填C50补偿收缩钢纤维砼,使用前对其所用材料进行试验,对配合比进行验证试验,验证合格后方可使用。
2.2.4受力筋应平直,表面不得有裂纹及其他损伤。
2.3钢筋安装实测项目表
技 术 交 底 记 录
2016年3月22日 编号:施表31
工程名称
108国道(鲁家滩村-南村)改建工程第3标段
交底部位
伸缩缝
施工单位
北京路桥瑞通养护中心有限公司
交底容:
项次
检 查 项 目
规定值或允许偏差
检查方法和频率
4施工准备
1.4.1施工前所有用于本工程的伸缩装置、辅料、设备、工具等均应运抵施工现场。
1.4.2在施工现场根据要求设置交通安全标志,设备工具和用料应放在指定的地点或区域,所有施工人员进入施工现场时应穿戴安全服、安全帽,注意文明施工。
1.5切缝
1.5.1根据设计要求,在伸缩装置的安装预留槽区上准确标出缝区边沿位置,并画出缝区的切割线。
1.6.4用空压机吹净(或高压水枪冲洗)槽区的破碎混凝土及尘土,检查槽区长、宽、深等多部尺寸是否符合施工图要求。
1.7伸缩缝施工
1.7.1伸缩装置焊接安装
1.7.1.1整理预埋钢筋,使其平顺,并根据预埋钢筋实际尺寸确定伸缩缝体安装的详细方案。
1.7.1.2伸缩缝安装螺栓组吊装就位,使其安装中心线与梁端预留间隙中心线对正,其长度与缝区的长度对正。
1.7.1.5在焊接连接钢筋、加强钢筋时不得使其高出路面,须保留2.5cm以上的砼保护层。
1.7.2支设模板及安装伸缩橡胶止水带
1.7.2.1根据要求支设模板。支在构造缝两侧角钢与梁端间,再用铁丝把模板固定牢靠。然后把模板间的缝隙用砂浆(或麻布料等填充物)填塞密实。
1.7.2.2安装伸缩橡胶止水带,使用卡座将止水带装在托架中间角钢上,必须伸出防撞护栏外侧。
1.7.1.3安装螺栓组托架的上顶面与桥面标高一致,并根据拉线调整伸缩缝体的直线度。检查伸缩缝的间隙是否符合设计要求,如不符合,使用千斤顶、专用夹具、撬棒等工具调整至设计尺寸。上述工作无误后,将安装螺栓组与预埋钢筋点焊定位。
1.7.1.4复检安装螺栓组直线度、上顶面的平面度及间隙尺寸等,一切符合要求后,将安装螺栓组的螺栓及连接钢筋与预埋钢筋焊接牢固。
1.5.2画线时,如原有预埋槽尺寸小于图纸尺寸,应按图纸尺寸画线;如原有预埋槽尺寸大于图纸尺寸,应按原有预埋槽尺寸画线。并确认装置安装后两侧混凝土过渡段等宽。
1.5.3根据上述的切割线进行切割缝区,切割时应保证槽口顺直。切割完后切割线不得有肉眼可见的弯曲。
1.5.4切割前,应用三米直尺检查沥青混凝土面层的平整度,要求控制在1.5mm以。检查桥面铺装层有无破裂,起拱或塌陷现象。如发现缝区边缘处沥青路面不平,应延伸至平整处画线切割。
两排以上排距
±5
尺量:每构件检查2个断面
3
同排
梁、板、拱肋
±10
基础、锚碇、墩台、柱
±20
灌注桩
±20
2
箍筋、横向水平钢筋、螺旋筋间距(mm)
1.6.1根据切割的缝宽,打挖清理出槽口区的沥青混凝土层及杂物,禁止杂物污染沥青路面。
1.6.2将缝区底面混凝土凿毛,并把构造缝的杂物清理干净,以确保未来灌入混凝土与梁体结合牢度。
1.6.3打挖时,风镐枪不得沿缝区边沿的切割线打挖,以防破坏缝区边沿的沥青路面的平整度;不得将缝区以外的沥青路面破坏(包括破角、抬起)。
1.7.3.4混凝土必须振捣密实,将竖起的钢纤维和位于表面的石子和钢纤维压下去,然后将表面滚压平整,待钢纤维混凝土表面无泌水时用金属抹刀抹平,经修整的表面不得裸露钢纤维,也不应留有浮浆。
1.7.3.5待砼初凝后,用毛毯或稻草覆盖并按时洒水进行养护,确保覆盖物不得干燥。在养护期间要封闭交通,包括行人,以防被人或车踩压后影响其平整度。
二、质量及检测要求
2.1质量目标
本工程质量目标定为市政基础设施竣工“长城杯”工程。
2.2钢筋加工及安装基本要求
2.2.1钢筋、机械连接器、焊条等的品种、规格和技术性能应符合国家现行标准规定和设计要求。
2.2.2冷拉钢筋的机械性能必须符合规要求,钢筋平直,表面不应有裂皮和油污。
2.2.3钢筋安装时,必须保证设计要求的钢筋根数。
技 术 交 底 记 录
2016年3月22日编号:施表31
工程名称
108国道(鲁家滩村-南村)改建工程第3标段
交底部位
伸缩缝
施工单位
北京路桥瑞通养护中心有限公司
交底容:
一、伸缩缝施工
1.1施工工艺
施工准备→测量放线 → 切割沥青砼→清理切缝填充物→伸缩缝安装及绑扎钢筋→ 浇筑砼→ 砼养生
1.2测量及放样
1.7.3.2在缝区喷洒适量水,先浇注支座底部及梳型板下的混凝土,砼沿两边槽区堆高,用插入式振捣棒严格按要求快插慢拔、均匀振捣。待混凝土完全振捣密实后,然后用铁板及麻哈将砼上表面以微调垫圈上表面为基准刮平。
1.7.3.3混凝土浇灌过程中,振捣必需密实,特别要防止下支座及梳板底部脱空,在浇灌两侧混凝土时,必需及时并振捣,防止上下分层。在浇注砼过程中不得将砼或砼浆漏洒在路面上和伸缩缝。
