试块留置方案

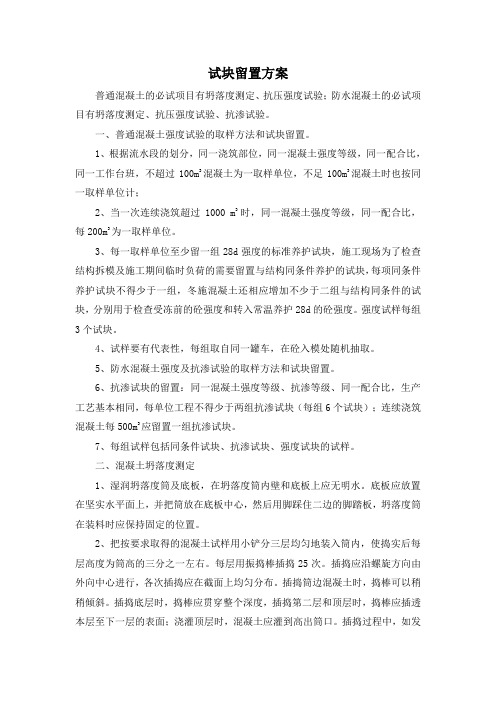

试块留置方案普通混凝土的必试项目有坍落度测定、抗压强度试验;防水混凝土的必试项目有坍落度测定、抗压强度试验、抗渗试验。
一、普通混凝土强度试验的取样方法和试块留置。
1、根据流水段的划分,同一浇筑部位,同一混凝土强度等级,同一配合比,同一工作台班,不超过100m3混凝土为一取样单位,不足100m3混凝土时也按同一取样单位计;2、当一次连续浇筑超过1000 m3时,同一混凝土强度等级,同一配合比,每200m3为一取样单位。
3、每一取样单位至少留一组28d强度的标准养护试块,施工现场为了检查结构拆模及施工期间临时负荷的需要留置与结构同条件养护的试块,每项同条件养护试块不得少于一组,冬施混凝土还相应增加不少于二组与结构同条件的试块,分别用于检查受冻前的砼强度和转入常温养护28d的砼强度。
强度试样每组3个试块。
4、试样要有代表性,每组取自同一罐车,在砼入模处随机抽取。
5、防水混凝土强度及抗渗试验的取样方法和试块留置。
6、抗渗试块的留置:同一混凝土强度等级、抗渗等级、同一配合比,生产工艺基本相同,每单位工程不得少于两组抗渗试块(每组6个试块);连续浇筑混凝土每500m3应留置一组抗渗试块。
7、每组试样包括同条件试块、抗渗试块、强度试块的试样。
二、混凝土坍落度测定1、湿润坍落度筒及底板,在坍落度筒内壁和底板上应无明水。
底板应放置在坚实水平面上,并把筒放在底板中心,然后用脚踩住二边的脚踏板,坍落度筒在装料时应保持固定的位置。
2、把按要求取得的混凝土试样用小铲分三层均匀地装入筒内,使捣实后每层高度为筒高的三分之一左右。
每层用振捣棒插捣25次。
插捣应沿螺旋方向由外向中心进行,各次插捣应在截面上均匀分布。
插捣筒边混凝土时,捣棒可以稍稍倾斜。
插捣底层时,捣棒应贯穿整个深度,插捣第二层和顶层时,捣棒应插透本层至下一层的表面;浇灌顶层时,混凝土应灌到高出筒口。
插捣过程中,如发现混凝土沉落到低于筒口,则应随时添加。
顶层插捣完毕后,刮去多余的混凝土,并用抹刀抹平。
实体检测试块留置专项施工方案DOC

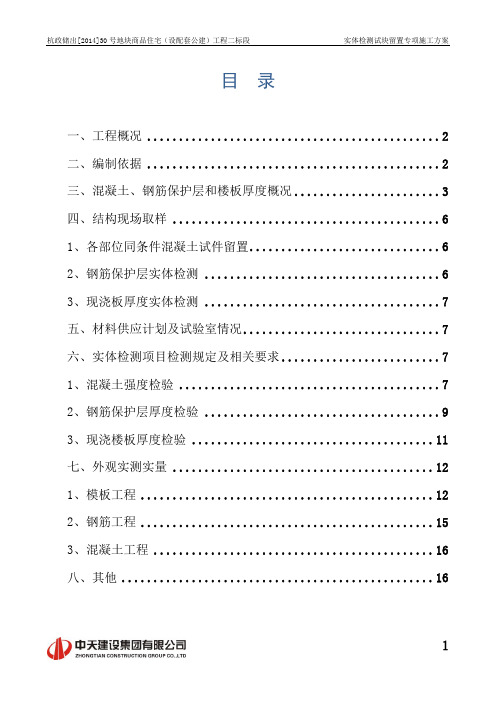

目录一、工程概况 (2)二、编制依据 (2)三、混凝土、钢筋保护层和楼板厚度概况 (3)四、结构现场取样 (6)1、各部位同条件混凝土试件留置 (6)2、钢筋保护层实体检测 (6)3、现浇板厚度实体检测 (7)五、材料供应计划及试验室情况 (7)六、实体检测项目检测规定及相关要求 (7)1、混凝土强度检验 (7)2、钢筋保护层厚度检验 (9)3、现浇楼板厚度检验 (11)七、外观实测实量 (12)1、模板工程 (12)2、钢筋工程 (15)3、混凝土工程 (16)八、其他 (16)一、工程概况工程名称:杭政储出[2014]30号地块商品住宅(设配套公建)工程二标段建设单位:杭州万臻房地产有限公司设计单位:中国联合工程公司勘察单位:浙江城建勘察研究院有限公司监理单位:浙江明康工程咨询有限公司施工单位:中天建设集团有限公司本工程位于杭州市西湖区,东至封榜山,西至杨梅山路,北至规划支路,南至梅西路。
本工程由5栋多层住宅(5#楼、6#楼、9#楼、10#楼、13#楼),5栋高层住宅(7#楼、8#楼、11#楼、12#楼、14#楼),1栋4层商业楼(15#楼)及一层地下室组成。
总建筑面积139042.84㎡,地上总建筑面积88134.54㎡,地下室总建筑面积50908.3㎡。
地下1层,地上3~13层,建筑总高度16.80~42.55m。
为实行我公司“精细管理,每建必优”管理方针,特制定如下专项方案。
二、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《混凝土强度检验评定标准》(GB/T50107-2010)3、《混凝土结构工程施工规范》(GB50666-2011)4、《建筑工程施工质量验收统一标准》(GB50300—2013)5、《建筑工程施工质量评价标准》(GB/T50375-2006)6、《回弹法检测混凝土抗压强度技术规程》(JGJ/T23-2011)7、《检验见证取样手册》(12408)8、工程设计图纸、工程洽商、设计交底、设计变更。
试块、试件留置方案

试块、试件留置方案一、编制依据1、福州市磨洋河2、《建设工程质量管理条例》(中华人民共和国国务院令第279号)3、《混凝土结构工程施工质量验收规范》(GB50204--2002)4、《工程建设标准强制性条文》(2002年版)5、《混凝土强度检验评定标准》(GBJ107--1987)6、《建筑施工手册》(第四版)7、《混凝土外加剂应用技术规程》(GB50119--2003)8、《混凝土冬期施工技术规程》(JGJ/T10--1995)9、《粉煤灰混凝土应用技术规范》(GBJ146--1986)10、《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》建建【2000】211号二、工程概况浦上支路位于金山生活区,起于浦上路,止于金环路,全长约500米,宽32米,是城市Ⅰ级次干道。
浦上支路设计起点浦上路中轴,即桩号K0+000(修建起点K0+013.75),沿线呈南北走向,设计终点于金环路中轴,即桩号K0+499.755处(修建终点K0+492.215),道路设计全长478.465米。
道路等级为城市Ⅰ级次干道,设计行车速度40km/h,地震基本裂度Ⅶ度,道路宽度32米,可以满足机非混行,双向四车道的要求,具体布置为机动车道宽16米,两侧各3米的非机动车道和2米人行道,机动车道与非机动车道的高差0.18米,非机动车道与人行道处理同一高度平台,采用不同的路面结构形式,三者之间设树池植树绿化带。
主要分项工程包括路基、防护、路面、排水、给排水工程、电力电信、照明、交通、绿化等项目。
所在区域属亚热带海洋性季风气候,湿暖潮湿,雨量充沛。
年平均气温19.3℃,一月平均气温10℃,最热七月平均气温28.7℃,历年极端最高气温39.9℃,极端最低气温-1.7℃。
年平均降雨量1200~1600mm,主要降水月份:3~9月。
常风向为东南,强风向为西北西,最大风速约为28m/s,极大风向为东北东,极大风速为40.7m/s,多年平均风速2.7m/s,台风影响本区时间为5月中旬至11月中旬。
试块留置计划专项方案

1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《混凝土结构工程施工质量验收规范》(GB50204-2015)3. 《建筑地基基础工程施工质量验收规范》(GB50202-2018)4. 《建筑工程施工质量管理条例》(中华人民共和国建设部令第107号)二、工程概况本工程为某市某住宅小区,总建筑面积约10万平方米,包括住宅楼、商业楼、地下车库等。
为确保工程质量,特制定本试块留置计划专项方案。
三、试块留置计划1. 试块类型及留置数量(1)抗压强度试块:每层楼板、梁、柱、墙等主要构件,每100m³混凝土留置一组(3块),不足100m³按100m³计算。
(2)抗渗试块:地下室防水层、卫生间、厨房等易渗水部位,每100m³混凝土留置一组(3块),不足100m³按100m³计算。
(3)抗冻试块:寒冷地区,每100m³混凝土留置一组(3块),不足100m³按100m³计算。
2. 试块留置时间(1)抗压强度试块:在混凝土浇筑完成后,3d内进行留置。
(2)抗渗试块:在混凝土浇筑完成后,7d内进行留置。
(3)抗冻试块:在混凝土浇筑完成后,15d内进行留置。
3. 试块留置地点(1)抗压强度试块:现场浇筑部位,每100m³混凝土留置一组,由施工单位负责留置。
(2)抗渗试块:现场浇筑部位,每100m³混凝土留置一组,由施工单位负责留置。
(3)抗冻试块:现场浇筑部位,每100m³混凝土留置一组,由施工单位负责留置。
四、试块养护1. 试块养护期间,应保持湿润,避免阳光直射。
2. 抗压强度试块养护周期为28d,抗渗试块养护周期为7d,抗冻试块养护周期为15d。
3. 养护期间,试块应置于室内,温度控制在20℃±5℃范围内,相对湿度控制在50%-70%范围内。
五、试块送检1. 试块养护期满后,由施工单位将试块送至具有相应资质的检测机构进行检测。
工程实体检测和试块留置措施

1.1工程实体检测和试块留置措施I、对于进场材料的取样,必须由监理单位进行见证。
2、对于材料试验单位的选择,必须具有相应资质的检测部门,加材料检查验收,严把质量关。
(I)、对用于工程的主要材料•,进场时必须具备正式的出厂合格证和检测报告。
(2)、工程中所有各种构件,必须具有厂家批号和出厂合格证。
钢筋、混凝土均应按规定的方法以进行抽样检验。
(3)、凡标志不清或认为质量有问题的材料;质保资料有怀疑或与合同规定不符的材料等均需进行抽检。
(4)、材料质量抽样和检验的方法,应符合《建筑材料质量标准与管理规程》,要能反响该材料的质量性能。
(5)、在现场配置的材料,如混凝土、砂浆、防水材料等的配合比,必须按照实验室提供的配比单进行配比。
(6)、材料质量检验的取样必须有代表性。
在采取式样时,必须按规定的部位、数量及取样的操作要求进行。
各单体工程结构原材料、钢筋焊接、碎、砂浆试块留置和抽检情况如附表。
结构实体钢筋保护层概况纵向受力普通钢筋的混凝土保护层厚度不小于钢筋的公称直径,且不小于下表,规范规定:1、结构实体钢筋保护层检验(1)、检验数量:对梁类、板类构件,每层楼面各取构件数量的2%且不少于5个构件进行检验遇悬挑构件时,抽取的构件中悬挑梁类,板类构件所占比例不宜小于50%,对选定的梁类构件,对全部纵向受力钢筋的保护层厚度进行检验板类构件,抽取不少于6根纵向受力钢筋的保护层厚度进行检验。
对每根钢筋在有代表性的部位测量1点。
(2)、纵向受力钢筋保护层厚度的检验允许偏差:对梁类构件为+ 10mm, -7mm;对板类构件为+ 8mm , —5mm。
(3)、验收标准,当全部钢筋保护层厚度检验的合格点率为90%及以上,且不得有超过规定数值1.5倍的尺寸偏差,钢筋保护层厚度的检验结果判为合格;当第一抽样检验的合格点率为80%-90%之间,应重新进行第二次抽样,当两次抽样总和计算的合格点率为90%及以上时,钢筋保护层厚度的检验结果的应判为合格。
施工现场混凝土试块留置方案

施工现场混凝土试块留置方案一、背景混凝土试块是在混凝土配制过程中,对原材料进行充分混合后浇筑成型的试块,通过试块的强度测试可以评估混凝土的质量和性能。
在施工现场,为了及时掌握混凝土强度的发展情况,进行施工质量控制,通常需要在混凝土浇筑后取制一定数量的试块进行强度测试。
本方案旨在规范施工现场混凝土试块的留置管理及后续处理工作。
二、试块留置原则1.试块的留置应符合相关技术规范和监理要求,确保试块的质量可靠、获取数据的准确性。
2.试块的留置应合理,便于采样、保护和管理,同时不影响正常施工进度。
3.试块的留置应具备监测混凝土强度发展过程的能力,并能及时提供有效的试块强度数据。
1.留置位置选择根据现场的具体情况,应选择试块的留置位置。
一般应选择平整、无浸水和遮阳的干燥场地,避免直接受到阳光照射和雨水浸泡。
留置位置应远离施工区域,避免受到机械碾压和其他物体的冲击。
2.试块的采样与制作混凝土浇筑后,应按照设计或者规范要求,采用随机取样方法,从混凝土浇筑点周边取得试块样本。
每次采样不少于3个,确保样本的代表性。
采样完毕后,将试块制作模具与试块抹平器清洗,确保无杂质和粘附物。
3.试块的标识与保护每个试块在制作完毕后,应立即按照相关要求进行标识,标明取样的日期、时间、位置等信息。
标识完成后,应将试块放置在制作好的模具内,对其进行加压抹光处理,并用聚乙烯薄膜进行保护,避免试块水分流失。
4.试块的留置时间与管理试块的留置时间应根据设计要求和监理要求确定,一般为7天和28天。
期间应按照相关规定,对试块进行定期巡检和记录,确保试块的完整和保护措施的有效性。
试块的留置期满后,应将试块送往实验室进行强度测试,获取试块的具体强度数据。
四、试块留置管理要点1.混凝土浇筑后,应立即进行试块的采样和制作,确保试块留置过程能够真实反映混凝土强度的发展。
2.试块的留置位置应选择合适的场地,确保试块的质量和留置安全。
3.试块的标识应准确清晰,方便后续查询和管理。
试块留置计划方案
XXXXXXXX项目试块留置计划方案目录一、编制依据 (1)二、工程概况 (1)三、试块的留置方法 (3)四、混凝土试块留置计划 (3)试块留置计划方案一、编制依据1、XXXXXXXXXXX项目施工图纸2、《建设工程质量管理条例》(中华人民共和国国务院令第279号)3、《混凝土结构工程施工质量验收规范》(GB50204--2015)4、《工程建设标准强制性条文》(2010年版)5、《混凝土强度检验评定标准》(GB50107--2010)6、《建筑施工手册》(第五版)7、《混凝土外加剂应用技术规范》(GB50119--2003)8、《建筑工程冬期施工规程》(JGJ/T104--2011)9、《房屋建筑工程和市政基础设施工程实行见证取样和送检的规定》二、工程概况本项目XXXXXXXXXXX,建筑面积183960.04m2,其中地上建筑面积130924.71m2,地下建筑面积53035.33m2。
单位工程建筑面积见下表:本工程设计相对标高±0.00相当于绝对标高63.050。
商业基础为独立基础,主体为框架结构;主楼基础均采用预应力混凝土管桩加防水混凝土筏板基础,主体结构为现浇钢筋混凝土剪力墙结构,工程设计结构使用年限为50年,抗震设防烈度为7度,建筑抗震设防类别:标准设防类,钢筋混凝土结构抗震等级为三级,结构安全等级二级。
三、试块的留置方法本工程采用的混凝土全部为商品混凝土,现场采用三家混凝土供应商:XXXXXXXXXXX 有限公司、XXXXXXXXXXX有限公司、XXXXXXXXXXX有限公司。
混凝土试块的留置方法如下:1、标养试块(1)每拌制100盘且不超过100m3的同配合比的混凝土,其取样不少于一次;(2)现浇结构每一现浇楼层同一配合比的混凝土,其取样不少于一次;同一单位工程每一验收项目中同配合比的混凝土,其取样不得少于一次。
2、同条件试块(1)对混凝土结构工程中的各混凝土强度等级,均应留置同条件养护试;。
试块留置方案
试块留置方案xx年xx月xx日目 录CATALOGUE •试块留置的基本概念•试块留置的分类与选择•试块留置的操作流程•试块留置的质量控制•试块留置的常见问题与解决方案•试块留置的案例分析01试块留置的基本概念定义与作用定义试块留置是指在混凝土浇筑过程中,按规定要求在施工现场制作一定数量的混凝土试块,用于检验混凝土的抗压强度、抗折强度等性能指标。
作用试块留置是混凝土质量检验的重要手段,通过检测试块的性能指标,可以评估混凝土的质量是否符合设计要求,从而保障建筑工程的安全性和稳定性。
确保工程质量试块留置是工程质量监控的重要环节,通过检测试块的性能指标,可以及时发现混凝土质量存在的问题,采取相应措施进行纠正,确保工程的质量符合要求。
提供质量追溯试块留置可以提供混凝土质量的追溯性,一旦工程出现质量问题,可以通过检测试块的性能指标,追溯到混凝土的生产、运输、浇筑等环节,找出问题所在,为质量事故的处理提供依据。
试块留置的重要性试块留置的基本原则按规定要求制作试块留置应按照国家相关规范和标准的要求进行制作,如混凝土抗压强度试块的尺寸、重量、养护条件等应符合规定要求。
代表性试块应具有代表性,能够反映混凝土的整体性能,避免出现以偏概全的情况。
及时检测试块制作完成后应及时进行检测,以免因时间过长导致性能指标发生变化。
02试块留置的分类与选择用于检验混凝土抗压强度这种试块通常在混凝土浇筑地点或预制厂制作,尺寸一般为150mm x 150mm x 150mm,用于测试混凝土的抗压强度。
用于检验混凝土抗渗性能这种试块通常在实验室制作,尺寸一般为175mm x 185mm x 150mm,用于测试混凝土的抗渗性能。
水泥试块用于测试水泥的强度、安定性、凝结时间等指标,尺寸一般为70.7mm x 70.7mm x 70.7mm。
砂石试块用于测试砂石的级配、含泥量、泥块含量等指标,尺寸一般为50mm x 50mm x 50mm。
施工现场混凝土试块留置方案
施工现场混凝土试块留置方案一、背景介绍在工程施工中,为了确保混凝土的质量,常常需要对施工现场的混凝土进行试验,以确定其强度和耐久性。
试块留置是指将混凝土取样制作成试块,一段时间后进行试验。
本方案主要针对施工现场混凝土试块的留置进行规划和管理。
二、留置时间确认混凝土试块留置时间应根据工程的具体要求和试验标准来确定。
一般情况下,留置时间为7天和28天。
在试验之前,需明确试验所需时间,并将其纳入施工计划中。
同时,根据试验结果的需要,可以将留置时间延长或缩短。
三、试块标识为了确保留置试块的可追溯性,每个试块都应标有明确的标识。
标识应包括施工工地的名称、试块所属的工程部位、取样日期、试块编号等信息。
标识应使用永久性的颜料或铭牌,确保标识不会被混凝土试块湿度或时间的影响而褪色。
四、试块制作和保养1.取样:在施工现场选择典型的混凝土样品进行取样。
在取样过程中,应确保样品是代表性的,并且不受外界因素的影响。
2.制作:将取样得到的混凝土均匀分装到试块模具中,并进行必要的振实处理,以确保试块的密实性。
3.养护:试块制作后,需要进行养护以促进混凝土的强度发展。
在养护过程中,应注意避免试块受到过多的干燥、温度波动和物理损害。
可利用湿布和保温设备等手段进行养护。
五、试块留置管理1.存放位置:试块应存放在干燥、通风、不受外部冲击的地方。
试块储存区域应离混凝土浇注现场远离,以避免试块受到施工活动的干扰。
2.试块记录:建立试块留置记录,包括试块编号、试块标识、留置时间、试验日期等信息。
记录应详细、准确,并及时更新。
3.试块检查:对留置的试块进行定期检查,确保试块无损坏、变形等情况。
如发现异常,应立即记录并采取相应的整改措施。
4.试块保留:试块留置时间到达后,应按照试验所需的样品数量进行保留。
保留样品应采用完整块状,并妥善保管,以备以后进行重复试验或争议解决。
六、风险控制在试块留置过程中,可能会存在一些风险,如试块损坏、试验延误等。
混凝土试块取样及留置方案
混凝土试块取样及留置方案一、标准养护试块取样与留置原则1、根据混凝土结构工程施工质量验收规范《GB20204》规定:(1)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少一次;(2)每一楼层、同一配合比的混凝土,取样不得少一次。
对涉及混凝土结构安全的重要部位进行结构实体检验,所得的结果作为强度统计评定的依据。
2、本工程采用商品混凝土,商品混凝土原材料试验报告单、配合比等均由搅拌站提供。
根据划分的流水段,以同一浇筑部位、同一强度等级、同一配合比、同一工作台班,每lOOm3混凝土为一取样单位,不足lOOm3时也按一取样单位计算;每一取样单位留置一组28d强度的标养试块。
二、抗渗混凝土1、抗渗混凝土的抗压试块的留置组数按普通混凝土留置,抗渗试块每500m3留置一组,不足500m3亦按500m3计,同时要求每单位工程不得少于2组,每组6块,其中至少1组应在标准条件下养护,至少1组进行同条件养护,如使用的原材料,配合比或施工方法有变化时,均应另行留置试块。
2、本工程采用商品混凝土,抗渗混凝土主要用于地下室部分,地下室根据后浇带的划分分两部分施工,则根据划分的流水段,以同一浇筑部位、同一强度等级、同一配合比、同一工作台班,每lOOm3混凝土为一取样单位,不足lOOm3时也按一取样单位计算;每一取样单位留置一组28d强度的标养试块。
三、同条件养护试块取样与留置原则1、根据混凝土结构工程施工质量验收规范《GB20204-2002》规定:(1)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少一次;(2)每一楼层、同一配合比的混凝土,取样不得少一次。
对涉及混凝土结构安全的重要部位进行结构实体检验,所得的结果作为强度统计评定的依据。
2、同条件养护试件所对要的结构构件或结构部位,要由监理、建设、施工单位共同选定;3、对混凝土结构工程中的各混凝土强度等级,要留置同条件养护试件;4、根据同一强度等级的同条件养护试件,其留置的数量要根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录一、工程概况 (2)二、编制依据 (6)三、抽样复试检验计划 (6)四、结构实体钢筋保护层概况 (7)五、钢筋保护层检验实施计划 (8)六、层高控制即板厚控制计划 (8)七、混凝土、砂浆试块的留置及送样规定 (8)附表一:原材料送检一览表 (10)附表二:钢筋连接送检一览表 (11)附表三:地下室试块留置、送检一览表 (11)附表四:主体结构各幢混凝土试块留置送检一览表 (11)附表五:主体结构各幢砂浆试块留置送检一览表 (15)一、工程概况1、工程概况建设单位:杭州金地自在城房地产发展有限公司设计单位:浙江省工业设计研究院监理单位:浙江明康工程咨询有限公司施工总承包单位:中天建设集团有限公司杭政储出(2007)41号地块工程项目是杭州金地自在城房地产发展有限公司投资开发建设的住宅小区,该项目位于浙江省杭州市西湖区三墩镇的北部。
本标段为A1区工程,东侧为公共绿地、南侧为规划潘家路、西侧规划东陈路,北侧为规划通济北路,由26#、27#、28#、29#、30#、31#楼6幢高层住宅加一个地下一层的地下车库组合而成。
本工程总用地面积30749.00平方米,总建筑面积95293.43平方米,其中地上建筑面积68252平方米,地下建筑面积26011.00平方米,架空层建筑面积1030.43平方米。
机动车位404个,非机动车位1714个。
容积率2.23,绿地率37.94%。
工程质量目标:合格,满足相关验收要求。
本工程26、27、28、31#楼±0.00相当于黄海高程5.45m。
29、30#楼±0.00相当于黄海高程5.30m。
本工程6栋高层住宅结构形式均为剪力墙结构,地下一层为人防地下室。
建筑结构安全等级二级,设计使用年限为50年,建筑抗震设防类别丙类。
建筑结构抗震等级:剪力墙结构四级;框支剪力墙结构底部加强区剪力墙二级,非底部加强区剪力墙四级。
地下车库部分为地下室一层,层高4.15米。
底板面标高为-6.45m,顶板面标高为-2.3m。
31#楼为地上26层,建筑高度80.00米。
地下室一层,层高3.1m,架空层层高2.9m,首层层高为4m、二层以上标准层层高为2.85m,机房层层高为2.85米。
29#、30#、31#楼阳台为双层高阳台,即层高为5.7m。
地下室底板面标高-6.45米,夹层板面标高-3.35m,首层板面标高-0.45m。
29#、30#楼为地上26层,建筑高度80.00米。
地下室一层,层高2.95m,架空层层高2.9m,首层层高为4m、二层以上标准层层高为2.85m,机房层层高为2.85米。
29#、30#、31#楼阳台为双层高阳台,即层高为5.7m。
地下室底板面标高-6.30米,夹层板面标高-3.35m,首层板面标高-0.30m。
26#、27#、28#楼为地上18层,建筑高度54.15米。
地下一层,层高3.1m,架空层层高2.9m,首层、标准层层高为2.9m,机房层层高为2.6米。
地下室底板面标高-6.45米,夹层板面标高-3.35m,首层板面标高-0.45m。
本工程6栋高层住宅结构形式均为剪力墙结构,地下一层为人防地下室。
建筑结构安全等级二级,设计使用年限为50年,建筑抗震设防类别丙类。
建筑结构抗震等级:剪力墙结构四级;框支剪力墙结构底部加强区剪力墙二级,非底部加强区剪力墙四级。
2、混凝土工程设计概况(1)砼强度等级划分表-3 26、27、28#楼序号工程部位强度等级抗渗等级基础垫层C151±0.00以下包括首层楼面C352地下室顶板,底板及侧壁C35 P6 3一层~五层墙柱C35,梁板C30 4六层~十层墙柱C30,梁板C25 5十一层及以上C256屋面及机房层C307砖墙构造柱、过梁C25829、30、31#楼序号工程部位强度等级抗渗等级基础垫层C151±0.00以下包括首层楼面C352地下室顶板,底板及侧壁C35 P6 3一层C35,C354二层~七层墙柱C35,梁板C25 56八层~十五层墙柱C30,梁板C257十六层及以上C258屋面及机房层C309砖墙构造柱、过梁C25(2)外加剂为提高混凝土抗渗及防收缩性能,地下室底板、外墙、首层的梁板混凝土内掺SMAC膨胀剂,掺量为水泥量的6%,及PJ-1聚丙烯抗裂纤维,并要求梁板结构的混凝土限制膨胀率达到0.015%,墙体结构的混凝土限制膨胀率达到0.02%。
后浇带等加强部位的混凝土限制膨胀率达到0.025%。
要求膨胀剂生产厂和搅拌站根据所需定的原材料进行配合比试验和限制膨胀率测试。
3、钢筋工程设计概况本工程钢筋选用国家热轧、低碳HPB235级、HRB335级、HRB400级钢筋,钢筋的连接方式主要有闪光对焊、电渣压力焊、绑扎连接、直螺纹套筒连接。
(1)主要部位钢筋类型序号部位钢筋类型钢筋规格1 承台Ⅲ级14、16、20、22、252 基础底板Ⅲ级14、12、103 基础梁Ⅱ、Ⅲ级25、22、20、144 地下室剪力墙Ⅱ、Ⅲ级12、14、18、20、225 楼层剪力墙Ⅱ、Ⅲ级8、10、126 独立柱Ⅱ、Ⅲ级10、12、14、16、18、207 暗柱Ⅱ、Ⅲ级10、12、14、16、18、208 框架梁Ⅱ、Ⅲ级14、16、18、20、22、25、289 楼板Ⅱ、Ⅲ级8、1010 楼梯板Ⅱ、Ⅲ级6、10、12(2)各部位钢筋保护层厚度序号部位保护层厚度(mm)1 承台底部100(钻孔灌注桩),50(预应力管桩),40(其它部位)2 基础梁403 地下室底板404 地下室外墙外侧40,内侧255 梁306 柱307 楼板158 钢筋混凝土剪力墙厚度>300时25,厚度≦300时204、砌体工程本工程地下室部分隔墙主要采用100、200、240mm厚加气混凝土砌块。
室内地面以上的外墙主要采用200厚加气混凝土砌块。
分户墙、厨房、卫生间墙体采用100、200厚加气混凝土砌块。
采用专用粘结剂砌筑。
室外零星工程采用MU10烧结页岩多孔桩,M10水泥砂浆砌筑。
施工段划分:地下室以后浇带为界划分为13个施工段。
主体工程部分钢筋混凝土以每层作为一个施工段。
砌体±0.000以下为一检验批,一层以上按五层为一检验批,室外零星构造砌体为一检验批。
工程结构分部分项划分表:幢号分部工程子分部工程分项工程地下室地基与基础无支护土方围护桩、土钉墙、土方开挖、土方回填地下防水防水混凝土桩基混凝土灌注桩、预应力管桩混凝土基础模板、钢筋、混凝土、后浇带混凝土砖砌体砖砌体26#楼主体结构混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填充墙砌体27#楼主体结构混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填充墙砌体28#楼主体结构混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填充墙砌体29#楼主体结构混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填充墙砌体30#楼主体结构混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填充墙砌体31#楼主体结构混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填充墙砌体检验批及分项工程由监理工程师组织施工单位项目专业质量进行验收,分部工程由总监理工程师组织施工单位项目部负责人和技术、质量负责人等进行验收。
地基与基础分部工程验收,勘察、设计单位工程项目负责人同时参加验收。
二、编制依据1.1、《建筑工程施工质量验收统一标准》GB50300-20011.2、《建筑地基基础工程施工质量验收规范》GB50202-20021.3、《砌体工程施工质量验收规范》GB50203-20021.4、《混凝土结构工程施工质量验收规范》GB50204-20021.5、《混凝土强度检验评定标准》GBJ107-871.6、《钢筋机械连接通用技术规程》JGJ107-20031.7、《冷扎带肋钢筋混凝土结构技术规程》JGJ95-20031.8、《钢筋焊接及验收规程》JGJ18-20031.9、《钢筋焊接接头试验方法标准》JGJ/T27-20011.10、本工程设计施工图纸及施工组织设计三、抽样复试检验计划3.1对于进场材料的取样,必须由监理单位进行见证。
3.2材料试验单位为浙江建工检测科技有限公司,加强材料检查验收,严把质量关。
3.2.1对用于工程的主要材料,进场时必须具备正式的出厂合格证和检测报告。
3.2.2工程中所有各种构件,必须具有厂家批号和出厂合格证。
钢筋、混凝土均应按规定的方法以进行抽样检验。
3.2.3凡标志不清或认为质量有问题的材料;质保资料有怀疑或与合同规定不符的材料等均需进行抽检。
3.2.4材料质量抽样和检验的方法,应符合《建筑材料质量标准与管理规程》,要能反应该材料的质量性能。
3.2.5在现场配置的材料,如混凝土、砂浆、防水材料等的配合比,必须按照实验室提供的配比单进行配比。
3.2.6材料质量检验的取样必须有代表性。
在采取式样时,必须按规定的部位、数量及取样的操作要求进行。
各单体工程结构原材料、钢筋焊接、砼、砂浆试块留置和30%抽检情况如附表:四、结构实体钢筋保护层概况纵向受力普通钢筋的混凝土保护层厚度不小于钢筋的公称直径,且不小于下表,规范规定:环境类别板、墙、壳梁、柱基础低于C25C25-C30高于C30低于C25C25-C30高于C30低于C25C25-C30高于C30室内正常环境15 15 15 25 25 25露天或室外温度环境35 25 15 45 35 25 35 35 35 设计图纸要求序号部位保护层厚度(mm)1 承台底部100(钻孔灌注桩),50(预应力管桩),40(其它部位)2 基础梁403 地下室底板404 地下室外墙外侧40,内侧255 梁306 柱307 楼板158 钢筋混凝土剪力墙厚度>300时25,厚度≦300时20五、钢筋保护层检验实施计划5.1、结构实体钢筋保护层检验5.1.1检验数量:对梁类、板类构件,每层楼面各取构件数量的2%且不少于5个构件进行检验遇悬挑构件时,抽取的构件中悬挑梁类,板类构件所占比例不宜小于50%,对选定的梁类构件,对全部纵向受力钢筋的保护层厚度进行检验板类构件,抽取不少于6根纵向受力钢筋的保护层厚度进行检验。
对每根钢筋在有代表性的部位测量1点。
5.1.2纵向受力钢筋保护层厚度的检验允许偏差:对梁类构件为+10mm,-7mm;对板类构件为+8mm,-5mm。
5.1.3验收标准,当全部钢筋保护层厚度检验的合格点率为90%及以上,且不得有超过规定数值1.5倍的尺寸偏差,钢筋保护层厚度的检验结果判为合格;当第一抽样检验的合格点率为80%-90%之间,应重新进行第二次抽样,当两次抽样总和计算的合格点率为90%及以上时,钢筋保护层厚度的检验结果的应判为合格。
5.2板厚度检测:本工程楼板厚度26#、27#、28#、29#、30#、31#每幢共抽检三个楼层、9个自然间,每幢监测点总数9点。
