施工组织设计1 施工平面布置图及相应文字说明护岸工程总长8600m。
现场布置主要考虑工程特点并给合现场地形、地貌实际情况,在相对集中又互不干扰、便于施工管理的原则下进行布置。
投标阶段作如下布置。
砂石料场分三部分进行布置,浇筑砼砂石料堆放场布置在阮家桥,谭家拐,赵家码头三个地方,与拌和场相邻;护坡垫层用砂石料堆放场就近利用堤顶及堤身外平台作堆料场,可每200m左右布置一处。
堤身外滩较宽阔,可临时堆放一些施工用材,堤顶在考虑车辆通行条件下,也可堆放少量材料。
主要辅助设施仓库、工棚、修理厂等布置在堤外滩宽阔处。
本工程布置移动式12kw柴油发电机组三套,30kw柴油发电机组一套(作为拌和场备用电源),在谭家拐附近布置项目经理部,项目经理部租用民房一栋,用于办公及施工管理人员生活居住。
临时设施用地计划表1.1 施工道路施工中主要考虑利用堤顶公路为主干道,外来材料通过连接各施工段的上堤路进入工区,区内材料转运以与堤顶修建的外滩临时道路为主。
1.2 供水生产、养护用水、生活用水及消防等用水,分别拟在阮家桥、谭家拐、赵家码头三个地方各修建一座容积5m3蓄水池,用于拌和场施工用水,采用3台2B31水泵自长江内取水供给,其它局部位置也可以考虑用小型潜水泵就近抽水供给。
生产用水由蓄水池通过管系供给,生活用水净化后通过管系供给。
1.3 供电施工现场架设一条三相四线制线路,均衡地给各施工区供电。
供电除争取网电外,工地自备1套30kw和3套12kw柴油发电机组,供小型施工设备及现场施工用电。
1.4 通讯为加快工程进度,便于对外联系,拟在项目经理部安装一台程控电话,并配备对讲机、手机若干。
1.5 取土场本工程取土场布置在上游,平均运距按3km考虑。
1.6 砼及砂浆拌和场砼及砂浆拌和场、砂、石料堆放场等主要考虑利用堤顶及外滩场地,水泥仓库、杂物仓库沿堤顶及外滩修建。
1.7施工营地项目经理部、生活住房、发电机房、试验室等布置在江堤内侧,以租用或临时修建为主。
清基施工方案、进度计划

第一分部工程(堤基清理)施工进度计划、施工方案一、分部工程概况本分部工程为第一分部工程,共分3个单元工程,主要包括原堤清基,新筑堤基础清理,结合槽开挖。
二、资源配置根据本分部工程的特点,我项目部配备了专业的生产、管理、检试验人员;配备了状态良好、性能完善的施工机械和检试验设备。
具体配置如下:1、人员配置施工技术员1人;质检员1人;安全员1人;试验员1人;普工15人。
2、设备配置:测量设备:全站仪1台、水准仪1台、水准尺1把、50m 钢卷尺1把,50m皮尺1把。
试验设备:天平1台,环刀10个,皿盒20个。
机械设备:挖掘机1台、装载机2台、推土机1台、振动羊角碾1台,自卸汽车5辆。
三、施工工艺1、清基1、1施工方法①取土场表层清理采用TY140推土机进行,将表层的树根、杂草、杂物、块石、淤泥、腐植土等清除干净,并堆在取土场四周,以便还耕时使用。
②堤身填筑建基面采用TY140推土机配合ZL50装载机铲运进行清理,清基范围要超出工程设计边线0.3—0.5m。
清理出来的杂物废碴,必须全部堆放在指定地点,不能随便抛置更不能掺入料物中使用。
③施工区内的树坑、坑塘及动物巢穴,要按填筑要求进行回填处理。
④堤身填筑建基面清理后,在铺填前进行平整。
深厚的软弱坝基处理后,要进行压实,压实后的质量应符合设计要求。
1、2控制要点①严禁不清基进行施工。
②清理物不得倒入河道。
③施工区域内有成材或有商业价值的树木应科学砍伐,并集中堆放。
四、施工进度计划本分部工程结合实际情况,充分考虑到汛期影响及施工强度均衡问题,处理好各施工阶段的衔接,遵循施工总进度安排,制定出分部工程进度计划。
开工日期:2009年12月6日完工日期:2009年12月21日工程历时15天分部工程施工进度计划表。
堤坝拆除工程项目施工组织设计方案

堤坝拆除工程项目施工组织设计方案1. 项目概述本文档旨在为堤坝拆除工程项目的施工组织设计方案提供指导和指引。
2. 项目目标- 安全高效地拆除堤坝结构;- 最大限度地减少对周边环境的影响;- 确保施工过程中的安全。
3. 施工组织设计方案3.1 项目准备阶段- 确定拆除区域范围和特征,编制详细的拆除工程方案;- 开展必要的环境评估和安全评估,制定相应的应急预案;- 配置必要的施工设备和机械,确保其正常运行和维护;- 协调相关部门和人员,明确工作职责和工作流程。
3.2 施工阶段- 拆除前,做好周边区域的隔离和警示工作,确保施工现场的安全;- 根据拆除方案,按照科学合理的顺序进行拆除工作;- 确保施工人员严格执行安全操作规程,佩戴必要的个人防护装备;- 做好噪音、振动、粉尘等环境污染的控制与治理;- 对施工过程中的记录资料进行详细的整理和归档。
3.3 结束阶段- 拆除结束后,清理施工现场,恢复周边环境;- 进行项目验收,确保拆除工程达到相关标准和要求;- 归档施工档案和相关资料,做好后续工作的交接。
4. 安全措施- 严格遵守安全操作规程,提供必要的安全培训;- 安排专人负责施工现场的安全监控和事故应急处理;- 定期检查施工设备和机械,确保其正常运行;- 加强现场的安全警示标识,提醒工作人员注意安全;- 关注天气状况,遇到恶劣天气及时采取相应的安全措施。
5. 环保措施- 减少噪音、振动等对周边环境的影响;- 做好粉尘、废弃物的处理和回收利用;- 确保施工过程不对水体、土壤等造成污染;- 定期开展环保检查和评估,采取相应的改进措施。
6. 预算和资源- 制定项目预算,合理分配资源,确保施工进度;- 对所需人力、物力和财力进行合理配置和调度;- 控制成本,避免资源浪费和不必要的支出。
7. 监督和评估- 设立专门的监督机构或人员,对施工过程进行监督;- 定期进行施工进度和质量的评估,及时发现和解决问题;- 加强与相关部门和专家的沟通,获得专业指导和建议。
堤基处理工程施工方案

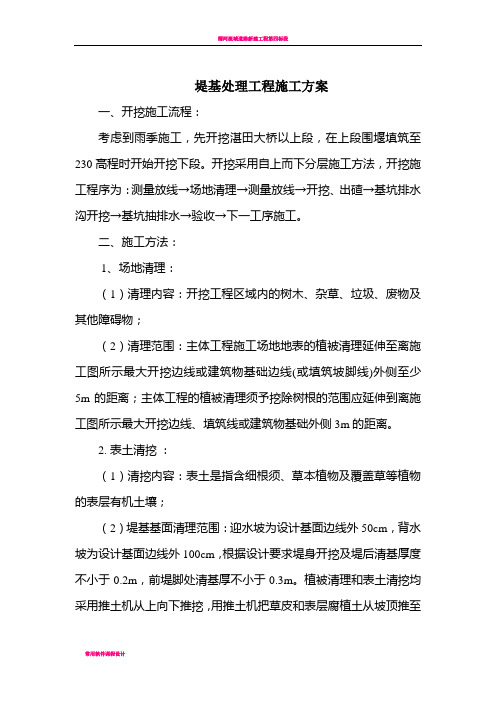

堤基处理工程施工方案一、开挖施工流程:考虑到雨季施工,先开挖湛田大桥以上段,在上段围堰填筑至230高程时开始开挖下段。
开挖采用自上而下分层施工方法,开挖施工程序为:测量放线→场地清理→测量放线→开挖、出碴→基坑排水沟开挖→基坑抽排水→验收→下一工序施工。
二、施工方法:1、场地清理:(1)清理内容:开挖工程区域内的树木、杂草、垃圾、废物及其他障碍物;(2)清理范围:主体工程施工场地地表的植被清理延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑坡脚线)外侧至少5m的距离;主体工程的植被清理须予挖除树根的范围应延伸到离施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。
2. 表土清挖:(1)清挖内容:表土是指含细根须、草本植物及覆盖草等植物的表层有机土壤;(2)堤基基面清理范围:迎水坡为设计基面边线外50cm,背水坡为设计基面边线外100cm,根据设计要求堤身开挖及堤后清基厚度不小于0.2m,前堤脚处清基厚不小于0.3m。
植被清理和表土清挖均采用推土机从上向下推挖,用推土机把草皮和表层腐植土从坡顶推至坡脚集中(若坡面较窄采用反铲集土),然后在坡脚处反铲装15t自卸汽车运至临时堆放点存放。
(4)清理物处理:在场地清理范围内砍伐的成材或清理获得具有商业价值的材料均归发包人所有或由发包人依法处理,承包人应按照监理人的指示,将其运到指定地点堆放。
有机土壤的使用:用推土机分片推走表面富含有机植的土壤,清除杂物及基底松散土质。
3、开挖、出渣:(1)首先进行测量放线(样), 标示出开挖范围和位置, 然后机械开挖。
开挖自上而下分层进行,施工中做成一定的坡势,以利排水,在开挖的过程中避免在边坡稳定范围内形成积水;(2)对于边坡易崩解的部分,采用了随挖随填。
(3)不在开挖范围的上侧弃碴,在冲沟内或沿河边弃碴时,要防止山洪造成的泥石流或引起河道堵塞;注意做好弃碴的挡护工作。
三、质量保证措施设立专职质检员,赋予其质量一票否决权。
河堤局部改造工程施工组织设计方案(围堰施工、土方开挖、土方填筑、砼基础、浆砌条石、砼压顶、栏杆)

目录1 工程概况 (4)1.1 设计概况 (4)1.2 对外交通条件 (4)1.3 本合同工程的工程项目和工作内容 (4)2、施工规划总说明书 (4)2.l编制依据及范围 (4)2.2施工组织 (5)2.2.1组织机构 (5)2.2.2工程队承担的工程项目安排 (5)2.3施工总体方案 (6)3、施工排水 (6)4 主体工程施工方法及技术措施 (7)4.1 土方工程施工 (7)4.1.1施工程序 (7)4.1.2土方开挖 (7)4.1.2.1测量放线 (7)4.1.2.2土方开挖 (8)4.1.2.3边坡整修 (21)4.1.2.4堤基表土的清除及开挖 (21)4.2防护工程施工 (8)4.2.1混凝土工程 (22)4.2.1.1 模板施工 (22)4.2.1.2 混凝土施工 (8)4.2.1.3 冬雨季施工 (12)4.2.1.4施工质量控制、检查与验收 (12)4.2.1.5 安全措施 (13)4.2.2混凝土预制块护坡 (14)4.2.2.1主要工程量 (14)4.2.2.2施工流程 (14)4.2.2.3质量要求 (14)4.2.2.4.砌筑 (15)4.2.2 浆砌石挡土墙 (16)4.2.2.1主要工程量 (16)4.2.2.2浆砌石施工流程 (16)4.2.2.3材料质量要求 (16)4.2.2.4砂浆生产 (16)4.2.2.5浆砌石砌筑 (17)4.2.2.6冬、雨季施工 (18)4.2.2.7砌石质量控制 (19)4.2.2.8 质量检验 (19)5、工程质量保证措施 (20)5.1确保工程质量的措施 (20)5.1.1 建立健全的质量管理机构。
(20)5.1.2 完善各项管理制度。
(21)6、安全生产措施 (25)6.1 安全管理目标 (25)6.2 安全管理措施 (25)6.3 施工用电安全 (26)6.4 机械设备安全 (27)6.5 防火安全 (28)6.6 安全保证体系 (28)7、环境保护及文明施工保证措施 (29)7.1环境保护及文明施工现场措施 (29)8、工期保证措施 (31)8.1 确保工期的措施 (31)9、冬季施工安排及措施 (34)10、雨季施工安排及措施 (35)11、施工平面布置图及说明 (35)11.l临时工程 (36)11.1.1施工营地 (36)11.1.2场内交通 (36)11.1.3施工用电 (36)11.1.4主材、砂石料及换填料来源 (36)11.1.5混凝土制备 (36)附表1 初步施工进度表 (39)附表2 拟投入本合同工作的主要施工设备表 (40)附表3 临时设施用地计划表 (41)附表4 劳动力计划表 (42)施工进度计划横道图 (43)附图1、施工总布置图 (44)1 工程概况1.1 设计概况河堤工程位于处,沿河道边缘布设,改河段上口宽27m,底口25 m 长约150m,河道坡度0.026%,按50年一遇防洪标准设防,相应设计流量为4500m3,设计流速为4.5 m/s,安全超高值为0.5m,河堤采用仰斜式挡土墙断面型式,河堤长205 m。
拆除施工组织设计doc.完整版

拆除施工组织设计doc.完整版范本1: 拆除施工组织设计完整版一、项目概述本项目为拆除施工项目,旨在清除原有建筑物或设施。
本文档将详细介绍拆除施工组织设计的内容。
二、拆除施工的目的1.清除原有建筑物或设施。
2.确保施工过程中的安全性。
3.最大限度地减少对周围环境和居民的影响。
三、拆除施工的时间计划1.制定详细的拆除施工时间计划表。
2.根据现场情况,及时调整时间计划。
四、组织架构及职责分工1.项目经理负责全面组织、协调和管理拆除施工工作。
2.现场主管负责现场施工的监督和管理。
3.安全主管负责安全管理和事故预防。
4.质量主管负责质量管理和施工质量控制。
五、现场施工规划1.根据拆除施工的具体要求,制定现场施工规划。
2.明确施工区域的划分和临时设施的布置。
六、拆除施工过程1.准备工作:包括清理现场、防雷措施等。
2.主体拆除:按照拆除计划进行拆除操作。
3.垃圾处理:对拆除的垃圾进行分类、处理和清运。
4.安全措施:确保施工过程中的安全性,包括施工人员的安全和现场设施的安全。
5.现场监督:定期对拆除施工进行监督和检查,确保施工质量和进度。
七、施工安全管理1.制定详细的施工安全管理计划。
2.加强对施工人员的培训,提高他们的安全意识和操作技能。
3.建立安全巡查机制,及时发现和解决安全问题。
八、质量控制1.建立质量控制管理体系,确保拆除施工的质量。
2.定期检查和测试施工材料和设备。
九、法律法规和技术标准1.拆除施工需要遵守相关的法律法规,如《拆除施工安全管理条例》等。
2.遵循相关的技术标准,如《建筑拆除施工规范》等。
附件:1.拆除施工时间计划表。
2.施工安全管理计划。
3.质量控制检查记录表。
法律名词及注释:1.拆除施工安全管理条例:规定了拆除施工的安全管理要求和措施。
2.建筑拆除施工规范:规定了建筑拆除施工的技术标准和要求。
范本2: 拆除施工组织设计详细版一、项目概述本项目为拆除施工项目,目标是清除原有建筑物或设施。
堤基清理工程施工方案

堤基清理工程施工方案1、施工测量以建设单位提供的平面和高程控制点为依据,根据设计对本工程平面座标和高程的要求,准确地将建筑物的轴线与标高反映在施工过程中,严格按工程测量规范要求,以先主体后局部的原则对整个工程进行整体控制,再进行各区段控制点的放样工作。
(1)主要测量器具及人员GPS一套,水准仪一台,100m 钢卷尺一把,5 m 钢卷尺一把来完成工程施工全过程的测量放线及沉降观测工作。
(2)测量标志保护及测量数据复验所有测量标志设置牢固可靠,且不受施工影响,在施工期间加强对测量控制点的保护,并定期复验各控制点,发现问题及时补测补设。
2、清表①清理步骤:首先放出开挖边线,撒出石灰线,超出线外至少5m 进行清基,清基采用机械、人工配合,清除的淤泥、杂物及垃圾土方用挖掘机挖装自卸汽车或三轮车外运至弃土区堆放。
②施工方法:先用挖掘机挖除原地面以上,原地面以下40cm内的所有废料、石头、表土(腐植土)、淤泥、草皮的铲除、移运、堆放及和各种废弃构造物等,再用推土机对挖机清理散落的土方推至路边集中,且进行表面初步平整、机械施工时注意保护路中控制桩,人工根据路中控制桩进行清表尺寸复核,对没有清理到位的部位补撒灰线,重新清理直至清表范围内清表工作全部完成,利用挖机和推土机配合将清理垃圾及时清运,对不能清运的部分待路基能通行时再清运至业主指定的地点堆放。
3、施工内容准备工作、场地清理、施工期排水、边坡观测、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理人指定地点。
4、施工方法本工程采用挖掘机挖运为主。
施工时根据土质情况和分部工程特征分段开挖。
在挖运施工时要尽量考虑到挖填结合,在不影响工程进度和工序施工时,以减少土方回填时的土方运距,加快土方回填施工进度,另一方面也可节约施工成本。
榆林市中宇建设工程有限公司榆林市窟野河防洪治理工程项目Ⅳ标项目部2017.9.29。
河堤局部改造工程施工组织设计方案

河堤局部改造工程施工组织设计方案一、工程概述本次工程施工的是对某河堤进行局部改造,主要包括以下内容:1. 对现有河堤进行加固,确保其稳定性和安全性;2. 在河堤内侧修建防波堤,以降低洪水浪高,减少对沿岸居民的影响;3. 维修和加固河道石衬,同时进行石堆整理和清淤工作。
二、工程进度计划本次河堤局部改造工程共分为四个阶段进行,具体计划如下:1. 工程准备期:4天安排专业工作人员到现场进行勘测,同时召开工程进度安排、安全措施讨论等会议,确定完整的施工计划,并制定相应方案。
2. 基础建设阶段:20天在现有河堤的外侧挖掘10米长、3米深、2米宽的壕沟,然后在壕沟里填入小石、大石及砂土,并采取多种方式压实,加固现有河堤。
3. 建设防波堤阶段:25天挖掘河堤内侧壕沟,在河堤内侧建立新的防波堤,防波堤采用水泥砖、钢筋混凝土、沉箱等多种材料建造,确保防波堤的稳定性和牢固性。
4. 河道石衬修整阶段:30天对现有河道石衬进行维修和加固工作,并进行石堆整理和清淤工作,确保河道畅通无阻。
三、施工组织方案1. 施工前工程开始前,施工人员必须经过培训并取得相应的施工资质,同时工程组织者还需向有关政府部门提交施工计划、审批文件等相关资料。
2. 施工中本次施工需要多人协同作业,因此在工程实施中,应分别建立安全管理和质量管理制度,加强安全意识和质量意识的培训和教育,保障施工的安全和质量。
在施工期间,必须对施工环境进行规划,确保不会对周边居民产生影响。
同时,每个工人都必须佩戴相应的个人防护装备,确保工人的人身安全。
为了防止施工过程中发生事故,在施工前需要制定详细的安全措施并在施工期间积极执行。
特别是在施工高处时,应加强安全监控,确保工人的安全。
为了保证施工质量,每个工人都必须严格遵守施工方案,并定期进行质量检查,及时发现并纠正问题和缺陷。
3. 施工后完成施工后,施工人员应及时清理施工现场,并对施工过程中产生的垃圾和废旧材料进行处理和回收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
××省××县××分洪道工程
右堤基础处理和××堤土方拆除工程
施工技术文件
××县建筑工程公司
二00四年三月十五日
目录
第一章工程概况及施工条件分析第二章施工总平面布置
第三章施工程序、施工方法
第四章施工进度与工期保证措施第五章施工组织机构
第六章质量控制与质量管理措施第七章安全保证及管理措施
第八章环境保护措施与文明施工附图
第一章工程概况及施工条件分析
1、工程概况
××分洪道工程位于××省××县境内,分洪道原是信××大河支流之一,其进口在西大河首端××处,经燕湖、曹塘腾、至下洪桥与九龙河汇合,再经卢家山、石溪头,在××流入洋坊湖,全长17.97km。
其右堤下段上起铁耙山双坝堵口,下至××宋家,堤线长7.165km。
该堤为Ⅳ等工程,主要建设物为四级,次要建筑物为五级。
工程建设的主要任务是通过对圩堤的加高加固,形成大枫富联圩,满足××分洪道时保护圩区的农田及人口不受洪水侵扰,抵御鄱阳湖的洪水。
本次招标的施工内容:555M××堤拆除,运距1.5KM,高灌浆,干砌石和预制块护坡拆除等。
总工期为2个月零15天。
2、水文气象和工程地质
2.1、水文气象
该工程位于亚热带湿润季风区,气候温和,雨量充沛,四季分明。
区域内降水多发生在每年4~6月,约占全年总降水量的一半。
该区每年4~8月为主汛期,江河洪水一般发生在3月下旬至7月上旬,年最高洪水多出现在5~6月,7~8月受台风影响,也可能出现较大洪水,年最低水位多出现在12月至次年1月。
2.2、工程地质
分洪道左岸为丘陵,右岸为原枫港、枫富南堤,堤身为细砂夹砂壤土,堤基为粉质粘土。
三、对外交通条件
本工程施工时对外交通以公路和水路运输为主,现有公路可经××县城至分洪道右侧附近的枫港;上饶、景德镇方向可经黄金埠至枫港再至进洪堰;南昌方向可经梨温高速至东乡杨桥再至××邓墩乡至
工地。
枫港至工地有分洪道右堤堤顶公路及公路连通,水路有信江航道。
四、供电、供水条件
供电可搭接××县生产电网,在施工场内统一布置安装架设供电线路。
另外我公司还准备2套500马力柴油发电机组作为备用电源。
供水,生活用水可在分洪道内打井取地下水解决用水问题,生产用水可直接抽起外河河水供生产之用。
五、通讯条件
为保证信息渠道畅通,项目经理部配备专用手机10部供施工管理人员使用,办公室设传真机一部、程控电话一部。
另外,施工现场配备手持对讲机十部作为现场施工中互相联络的工具。
六、施工外部条件
工地位置距××县枫港乡镇只有6KM左右路程有公路通达,工地所需生产、生活物资较易解决。
工地周边民风淳朴,且业主派有常驻工地管理机构能起到协调周边关系、解决各项与工程有关问题。
驻地监理工程师与驻地设计代表能和施工项目部一起解决施工技术问题。
综合上述施工条件分析,本工程的施工条件较好有利于工程施工的开展与进度保证。
第二章施工总布置
一、布置原则
(一)、本工程施工所需各项临时设施均布置在本合同招标规定范围内,在不影响和干扰工程施工的前提下,尽可能少占用空地。
各种施工材料、机械设备均应布置在便于施工而不影响通行位置。
合理
占用道路以免影响交通安全。
(二)、所有的临时设施必须严格遵循有关规范的要求,并符合有利施工方便管理,安全可靠,经济适用的原则。
(三)、尽量利用已有设施减少资源浪费,考虑生产及办公基地地附近租用民房,施工场地和道路尽量利用现有的道路,其他生产设施则根据现场情况和实际需要合理规范化布置。
(四)、施工布置,应充分考虑环境保护的要求,做好环境保护工作,做到文明施工。
二、施工布置
本工程我公司拟投入3套高喷设备3个施工队进场同时施工,先用一套设备进行高喷试验,并在桩号5+740~5+860、5+860~5+990、5+990~6+1201x选择适当位置设置一个水泥临时存放库,用砖石砼砌筑底座防止水泥受潮而凝结;待高喷试验完成后在桩号5+740~5+860、5+860~5+990、5+990~6+1201x别安排一套、一套、三套、机组同时展开高喷施工。
工地现场设工地办公室,项目部设在就近村庄,并依据合同为监理和设计方准备必要的生活和办公场所。
通讯方面,项目部主要负责人都已配有手机,我公司还将与当地电信部门取得联系,安装电话保持对外通讯畅通,工地各施工点配备对讲机,保持对内联系方便。
详见施工总平面布置图
三、主要原材料供应计划
本工程施工的主要材料水泥,材料均采用外购解决。
以上主要原材料购买厂家商品成料,运至工地仓库存放。
工程总计水泥用量3300T,为满足进度要求每月保证水泥供应共计1500t,其他柴油、
机械配件等生产辅助材料一般存放全部工期用料。
四、劳动力供应计划
本工程的所需的主要人员有管理人员、技术人员和工人,根据本工程的施工强度和机械设备运用情况,确定本工程共需管理人员10人,技术人员15人,工人165其中部分普工从当地招聘。
五、施工机械设备配制计划
本工程施工总工期2个月零15天。
本工程高喷灌浆工程量57901M ,每月按201x际工作日(考虑下雨)计,每月要完成高喷钻2856M,高喷灌浆2258M,××土方拆除工程每月完成9500M3。
为确保工程进度拟投入以下机械设备:
(一)、高喷灌浆施工机械:
1、地质钻机3台
2、高喷台车3辆
3、高压水泵3台
4、空压机3台
5、搅拌机 12台
6、泥浆泵 18台
7、发电机组3台 8、交通车 3辆
9、油罐车 1辆 10、自卸汽车 1辆
(二)、测量、试验设备:
1、水准仪4台、全站仪2台
2、试验检测设备1套
(三)、土方施工设备:
1、2台1 m3挖掘机
2、50型装载车2辆
3、推土机(59KW)4辆
4、2台1 m3挖掘机
5、8T自卸汽车 30辆
第三章施工程序、施工方法。
