避雷针(网)及接地装置施工工艺
防雷与接地工程做法

防雷与接地工程一、施工准备(一)作业条件1、接地体安装:(1)人工接地体:设计位置的场地没被占用,且已经清理好。
(2)自然接地极:利用底板钢盘或深基础做接地体:底板盘与柱筋连接处已绑扎完。
2、接地干线安装:(1)支架安装完毕。
(2)土建抹灰已完成。
(3)穿墙保护管已预埋。
3、支架安装:(1)各种支架已运到现场。
(2)结构工作已经完成。
(3)室外必须有脚手架或爬梯。
4、防雷引下线暗敷设:(1)建筑物有有脚手架或爬梯,达到能上人操作的条件。
(2)利用主筋作引下线时,钢筋绑扎完毕。
5、避雷引下线明敷设(1)支架安装完毕。
(2)建筑物有脚手架或爬梯,达到能上人操作的条件。
(3)土建外装修完毕。
6、避雷网安装:(1)支架安装完毕。
(2)具备调直场地和垂直运输条件。
(3)接地体与引下线必须做完。
7、避雷针安装:(1)接地体及引下线必须安装完毕。
(2)需要脚手架处,脚手架搭设完毕。
(3)土建结构工程已完成,并随结构施工做完预埋件。
(二)材料要求1、防雷及接地装置所有部件均应采用镀锌材料,并有出厂合格证和镀锌质量证明书。
在施工过程中应注意保护镀锌层。
其主要镀锌材料有:扁钢、角钢、圆钢、钢管、铅丝、螺栓、垫圈、弹簧垫圈、U 形螺栓、元宝螺栓、支架等。
2、电焊条、氧气、乙炔、沥青油、混凝土支座、预埋铁件、小线、防腐油、银粉、黑色油漆等。
(三)主要机具1、常用电工工具:手锤、钢据、压力案子、大锤等。
2、线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、气焊工具等。
二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002 )的规定。
项序检查项目允许偏差或允许差三、工艺流程接地体→接地干线→支架→引下线明敷→避雷针→避雷网→避雷带或均压环四、操作工艺(一)接地体的安装1、接地体的安装有关规定:(1)接地体顶面埋设深度应符合设计要求。
当无要求时,不应小于0.6m。
角钢及钢管接地体应垂直配置。
防雷及接地安装施工方案

七、防雷及接地安装施工方案1、编制依据1、《建筑物防雷设计规范》GB50057-94(1994年版)2、《建筑电气工程质量验收规范》GB50303-20233、《建筑物电子信息系统防雷技术规范》GB50343-20234、《防雷接地工程与等电位联结》5、05D10标准图集6、《电气装置安装工程接地装置施工及验收规范》GB50169-922、工程概况本工程为按三类防雷设防,采用以下措施:1.防直接雷的接闪器运用Φ10镀锌圆钢为避雷带,设于建筑物顶部屋檐上,凡屋顶裸露的金属构件和金属管道均需与避雷装置焊接。
2.引下线运用四根以上框架柱主筋作防雷引下线,引下线与避雷带均通过预留埋件焊接,引下线个连接处主筋均由土建可靠焊接,并于室外地平下0.8m 处由预留埋件焊接出,并出墙外皮1.0m以上,另在建筑物四角结构柱距室外地平0.5m处各预留暗装断接卡子盒与柱主筋焊接,以便实测接地电阻。
3.本工程运用基础钢筋网及桩筋为防雷及电气保护共用接地极,接地连接线运用建筑物桩台板外圈>Φ10两根桩台板板面钢筋作环行连接,环行连接线需与所通过的桩内四根主筋可靠焊接。
建筑物上部所需接地线均从环行连接线引出,接地极接地电阻不大于1欧姆,达不到规定,需增长人工接地极。
3、施工准备技术准备(1)施工图纸和技术资料齐全。
(2)施工方案编制完毕并经审批。
(3)施工前应组织参与施工的人员熟悉图纸、方案,并进行安全、技术交底。
材料(1)接地装置主材:扁钢、角钢、圆钢、钢管、铜排等的规格型号符合设计规定,且所有为镀锌材料,产品有材质证明及产品出厂合格证。
(2)辅料有铅丝、各种螺栓、垫圈、支架等均为镀锌制品。
(3)电焊条、沥青漆、油漆、支架、预埋铁架、水泥、砂子等。
机具设备及劳动力准备(1)手动工具:电工组合工具、手锤、钢锯、压力案子、台钳、铁锹、铁镐等。
(2)电动工具:电锤、冲击锤、电焊机、角磨机等。
(3)测试工具:小线、线坠、卷尺、粉线袋、水平尺等。

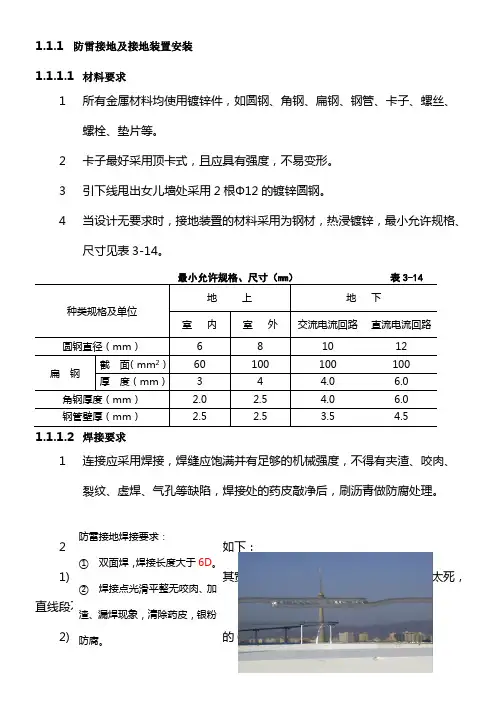

防雷接地及接地装置施工工艺

1.1.1 防雷接地及接地装置安装 1.1.1.1 材料要求1所有金属材料均使用镀锌件,如圆钢、角钢、扁钢、钢管、卡子、螺丝、螺栓、垫片等。
2 卡子最好采用顶卡式,且应具有强度,不易变形。
3 引下线甩出女儿墙处采用2根Φ12的镀锌圆钢。
4当设计无要求时,接地装置的材料采用为钢材,热浸镀锌,最小允许规格、尺寸见表3-14。
最小允许规格、尺寸(mm )表3-14种类规格及单位地 上地 下室 内室 外 交流电流回路直流电流回路圆钢直径(mm ) 6 8 10 12 扁 钢截 面(mm 2) 60 100 100 100 厚 度(mm )3 4 4.0 6.0 角钢厚度(mm ) 2.0 2.5 4.0 6.0 钢管壁厚(mm )2.52.53.54.51.1.1.2 焊接要求1连接应采用焊接,焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,刷沥青做防腐处理。
2采用搭接焊时,其焊接长度如下:1) 镀锌扁钢焊接长度不得小于其宽度的2倍,且至少焊三边,煨弯不能太死,直线段不得有明显弯曲,并应立放。
2) 镀锌圆钢焊接长度为其直径的6倍,并应双面施焊。
防雷接地焊接要求:① 双面焊,焊接长度大于6D 。
② 焊接点光滑平整无咬肉、加渣、漏焊现象,清除药皮,银粉防腐。
3)镀锌圆钢与镀锌圆钢焊接,焊接长度为圆钢直径的6倍。
4)镀锌扁钢与镀锌钢管(或角钢)焊接时,为了连接可靠,除应在接触部位两侧进行焊接外,还应将扁钢本身弯成弧形(或直角)与钢管(或角钢)焊接。
5)扁钢接地线做T型焊接时,暗敷设时可扭弯搭接焊接或采用T型焊接加辅助焊片,以保证其搭焊长度,明敷设时采用90度立弯搭接焊接。
6)每种焊接方法应保证同一工程焊接处的搭接长度一致,尤其在明装做法时,更应严格要求。
1.1.1.3接地装置1人工接地体1)应选用角钢或圆钢,长度不小于2.5m,相互之间间距不应小于5m,其顶部应做成尖角;2)埋设时应挖深为0.8~1m,宽为0.5m的沟,沟上宽下窄,打桩时,应采取措施,防止接地角钢或圆钢打劈。
防雷接地施工方法

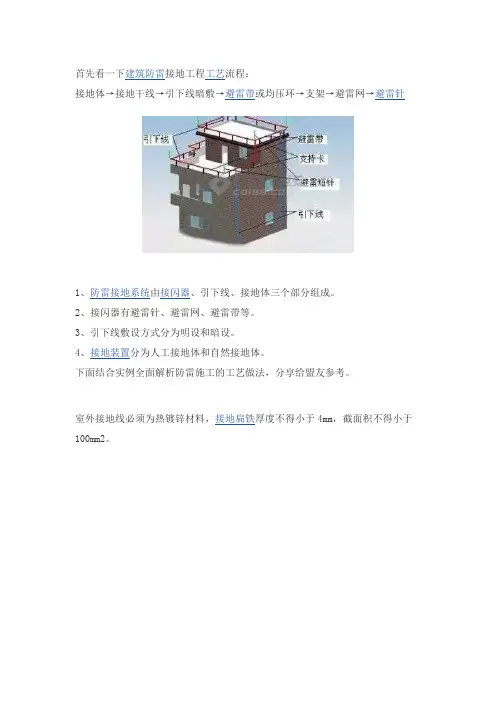

首先看一下建筑防雷接地工程工艺流程:接地体→接地干线→引下线暗敷→避雷带或均压环→支架→避雷网→避雷针1、防雷接地系统由接闪器、引下线、接地体三个部分组成。
2、接闪器有避雷针、避雷网、避雷带等。
3、引下线敷设方式分为明设和暗设。
4、接地装置分为人工接地体和自然接地体。
下面结合实例全面解析防雷施工的工艺做法,分享给盟友参考。
室外接地线必须为热镀锌材料,接地扁铁厚度不得小于4mm,截面积不得小于100mm2。
扁钢与扁钢搭接为扁钢宽度的2倍,不少于三面施焊;圆钢与圆钢搭接为圆钢直径的6倍,双面施焊;圆钢与扁钢搭接为圆钢直径的6倍,双面施焊;扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下双侧施焊。
利用底板钢筋网作接地连接线时,接地跨接钢筋应采用不小于Φ12的热镀锌圆钢;焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮要敲净。
螺纹连接的跨接利用柱主筋作防雷引下线时,当主筋采用螺纹连接时,螺纹连接的两端应作跨接处理。
焊接平滑、无加渣、咬肉、虚焊总等电位箱,必须做明显的接地标识标注文字性的说明接地扁铁敷设前应调直,敷设时应立放,不得平放,因为立放时散流电阻较小;焊接长度应为扁铁宽度的2倍,并3面施焊,焊好后清除药皮,素土内敷设的扁铁必须刷沥青做防腐处理。
接地扁铁交叉连接接地扁铁丁字连接利用结构柱柱主筋(直径不小于Φ12mm)作防雷引下线时,在每层钢筋绑扎时,按设计图纸要求,找出全部所需主筋位置,用油漆做好标记。
避雷线弯曲处不得小于90o,弯曲半径不得小于圆钢直径的10倍,转弯部分支架应不大于0.3m。
焊缝应饱满并有足够的机械强度,焊接处的药皮要敲净,焊接后必刷防锈漆两道,面漆(银粉漆)两道。
焊接不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷屋顶接闪器如果采用混凝土支座,应将混凝土支座分档摆放,在两端支架间拉直线,然后将其它支座用水泥砂浆找平直,间距不得大于1.5米;当屋面为纯防水层时,支座下面应放置一层厚度不小于3mm的橡胶垫,以防伤害防水层。

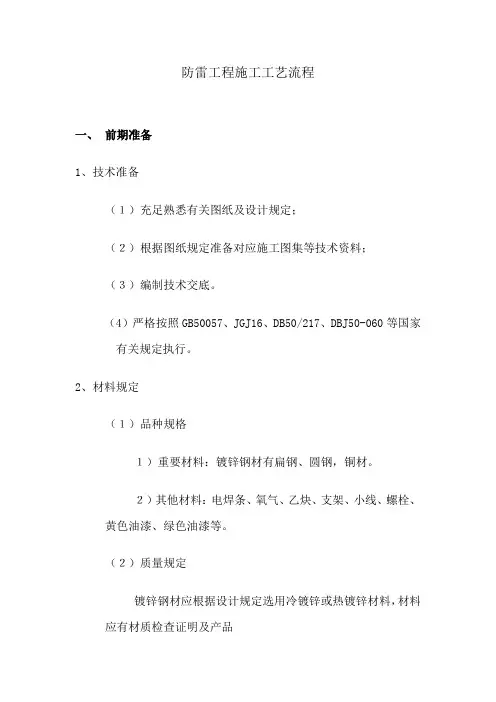

防雷工程施工工艺流程

防雷工程施工工艺流程一、前期准备1、技术准备(1)充足熟悉有关图纸及设计规定;(2)根据图纸规定准备对应施工图集等技术资料;(3)编制技术交底。
(4)严格按照GB50057、JGJ16、DB50/217、DBJ50-060等国家有关规定执行。
2、材料规定(1)品种规格1)重要材料:镀锌钢材有扁钢、圆钢,铜材。
2)其他材料:电焊条、氧气、乙炔、支架、小线、螺栓、黄色油漆、绿色油漆等。
(2)质量规定镀锌钢材应根据设计规定选用冷镀锌或热镀锌材料,材料应有材质检查证明及产品出厂合格证。
3、重要机具常用电工工具、钢锯、电焊机、切割机、压力案子、卷尺、电锤、冲击钻、电焊工具等。
4、作业条件(1)避雷引下线暗敷设作业条件1)建筑物(或构筑物)有脚手架或爬梯,到达能上人操作条件。
2)运用主筋作引下线时,钢筋绑扎完毕。
(2)避雷引下线明敷设作业条件1)支架安装完毕。
2)建筑物(或构筑物)有脚手架或爬梯,到达能上人操作条件。
3)土建外装修完毕。
二、施工工艺1、接地体旳安装(1)、接地体安装有关规定1)、埋入地下旳水平接地干线及垂直接地极顶部埋设深度应不小于0.6米,距离建筑物出入口或入行道不不小于3米时,埋深应不小于1米。
运用底板钢筋或深基础做接地体:按设计图尺寸位置规定,标好位置,将底板钢筋搭接焊好,再将柱主筋(不小于¢16mm旳螺纹钢不少于两根,不不小于16mm旳螺纹钢不少于4根)底部与底板筋搭接焊,并在室外地面如下将主筋焊接连接板,清除药皮,并将两根主筋用色漆做好标识,以便引出和检查;2)、运用柱形桩基及平台钢筋做接地体:按设计图尺寸位置,找好桩基组数位置.把每组桩基四角钢筋搭接封焊,再与柱主筋(同前规定)焊好,并在室外地面如下,将主筋焊接预埋接地连接板,清除药皮,并将两根主筋用色漆做好标识,便于引出和检查。
(2)、接地体核验1)、接地体安装完毕后,应及时请监理单位进行隐检核验(签订审核意见,并下审核结论),接地体材质、位置、焊接质量等均应符合施工规范规定。

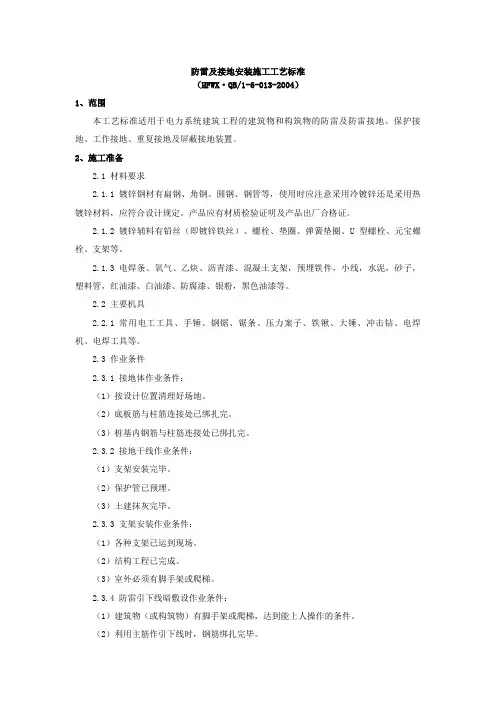

防雷及接地安装施工工艺标准

防雷及接地安装施工工艺标准(HFWX·QB/1-6-013-2004)1、范围本工艺标准适用于电力系统建筑工程的建筑物和构筑物的防雷及防雷接地、保护接地、工作接地、重复接地及屏蔽接地装置。
2、施工准备2.1 材料要求2.1.1 镀锌钢材有扁钢、角钢、圆钢、钢管等,使用时应注意采用冷镀锌还是采用热镀锌材料,应符合设计规定。
产品应有材质检验证明及产品出厂合格证。
2.1.2 镀锌辅料有铅丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝螺栓、支架等。
2.1.3 电焊条、氧气、乙炔、沥青漆、混凝土支架,预埋铁件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。
2.2 主要机具2.2.1 常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、大锤、冲击钻、电焊机、电焊工具等。
2.3 作业条件2.3.1 接地体作业条件:(1)按设计位置清理好场地。
(2)底板筋与柱筋连接处已绑扎完。
(3)桩基内钢筋与柱筋连接处已绑扎完。
2.3.2 接地干线作业条件:(1)支架安装完毕。
(2)保护管已预埋。
(3)土建抹灰完毕。
2.3.3 支架安装作业条件:(1)各种支架已运到现场。
(2)结构工程已完成。
(3)室外必须有脚手架或爬梯。
2.3.4 防雷引下线暗敷设作业条件:(1)建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件。
(2)利用主筋作引下线时,钢筋绑扎完毕。
2.3.5 防雷引下线明敷设作业条件:(1)支架安装完毕。
(2)建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。
(3)土建外装修完毕。
2.3.6 避雷带与均压环安装作业条件:土建圈梁钢筋正在绑扎时,配合作此项工作。
2.3.7 避雷网安装作业条件:(1)接地体与引下线必须做完。
(2)支架安装完毕。
2.3.8 避雷针安装作业条件:(1)接地体及引下线必须做完。
(2)需要脚手架处,脚手架搭设完毕。
(3)土建结构工程已完,并随结构施工做完预埋件。
防雷及接地安装施工工艺

工作行为规范系列防雷及接地安装施工工艺(标准、完整、实用、可修改)编号:FS-QG-48962防雷及接地安装施工工艺Lightning protection and grounding installation constructiontechnology说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
防雷及接地安装的主要施工工艺1接地装置焊接应采用搭接焊,其搭接长度应满足以下要求:1)扁钢与扁钢搭接应为扁钢宽度的2倍,不少于三面施焊;2)圆钢与圆钢搭接应为圆钢直径的6倍,双面施焊;3)扁钢与圆钢搭接应为圆钢直径的6倍,双面施焊;4)扁钢与钢管、扁钢与角钢焊接时,紧贴角钢外侧两面,或紧贴钢管3/4钢管表面,上下两侧施焊。
2自然基础接地体的安装:1)按设计图纸尺寸位置要求,标好位置,将底板钢筋搭接焊好。
再将柱不少于两根主筋的底部与底板筋搭接焊好。
2)在室外地面以下将主筋焊好连接板,清除药皮,用色漆做好标记,以便引出和检查,同时做好隐检记录。
3接地干线的安装:1)接地干线穿过墙壁、模板、地板处应加套管保护,钢套管应与接地线做电气连接;跨越伸缩缝时,应做煨弯补偿。
2)接地干线跨越门口时应暗敷设于地面内。
3)接地干线敷设应平直,水平度和垂直度允许偏差为千分之二。
4)转角处接地干线弯曲半径不得小于扁钢厚度的二倍。
5)室外接地干线:先进行调直、测位、打眼煨弯,并将断接卡子(或测试点)及接地端子装好。
敷设前按设计要求的尺寸位置挖沟,然后将扁钢放平埋入。
回填土应压实但不需打夯,干线末端露出地面应不超过0.5米,以便接引地线。
6)室内接地干线明敷:预留孔的大小应比接地线的厚度、宽度各大出6mm以上。
固定支架:应先根据图纸要求弹线定位、钻孔,支架做燕尾埋入孔中,找平正,用水泥砂浆进行固定。
7)明敷设接地线位置不应妨碍设备的拆卸与检修。
8)室外接地凡焊接处均应刷沥青防腐。
防雷接地施工方法

首先看一下建筑防雷接地工程工艺流程:接地体→接地干线→引下线暗敷→避雷带或均压环→支架→避雷网→避雷针1、防雷接地系统由接闪器、引下线、接地体三个部分组成。
2、接闪器有避雷针、避雷网、避雷带等。
3、引下线敷设方式分为明设和暗设。
4、接地装置分为人工接地体和自然接地体。
下面结合实例全面解析防雷施工的工艺做法,分享给盟友参考。
室外接地线必须为热镀锌材料,接地扁铁厚度不得小于4mm,截面积不得小于100mm2。
扁钢与扁钢搭接为扁钢宽度的2倍,不少于三面施焊;圆钢与圆钢搭接为圆钢直径的6倍,双面施焊;圆钢与扁钢搭接为圆钢直径的6倍,双面施焊;扁钢与钢管,扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴3/4钢管表面,上下双侧施焊。
利用底板钢筋网作接地连接线时,接地跨接钢筋应采用不小于Φ12的热镀锌圆钢;焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮要敲净。
螺纹连接的跨接利用柱主筋作防雷引下线时,当主筋采用螺纹连接时,螺纹连接的两端应作跨接处理。
焊接平滑、无加渣、咬肉、虚焊总等电位箱,必须做明显的接地标识标注文字性的说明接地扁铁敷设前应调直,敷设时应立放,不得平放,因为立放时散流电阻较小;焊接长度应为扁铁宽度的2倍,并3面施焊,焊好后清除药皮,素土内敷设的扁铁必须刷沥青做防腐处理。
接地扁铁交叉连接接地扁铁丁字连接利用结构柱柱主筋(直径不小于Φ12mm)作防雷引下线时,在每层钢筋绑扎时,按设计图纸要求,找出全部所需主筋位置,用油漆做好标记。
避雷线弯曲处不得小于90o,弯曲半径不得小于圆钢直径的10倍,转弯部分支架应不大于0.3m。
焊缝应饱满并有足够的机械强度,焊接处的药皮要敲净,焊接后必刷防锈漆两道,面漆(银粉漆)两道。
焊接不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷屋顶接闪器如果采用混凝土支座,应将混凝土支座分档摆放,在两端支架间拉直线,然后将其它支座用水泥砂浆找平直,间距不得大于1.5米;当屋面为纯防水层时,支座下面应放置一层厚度不小于3mm的橡胶垫,以防伤害防水层。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.3.6
3.3.7 3.3.8
装饰完毕。 避雷网安装条件:接地体与引下线必须做完,支架安装完毕,且具备调直场地 和垂直运输条件。 避雷带与土建圈梁钢筋的绑扎工程同步进行。 避雷网安装时,接地体与引下线必须完毕,土建结构工程已完,并随结构施工 做完预埋件。
4
操作工艺
4.1 操作工艺流程
避雷 针
接 地 接地干 支 撑 引 下 线
100
100
100
4
4
6
角钢厚度(mm)
2
2.5
4
6
钢管管壁厚度(mm)
2.5
2.5
3.5
4.5
4.2.2 接地干线安装工艺
4.2.2.1 接地线应与接地装置用扁钢连接,分室内和室外两种,室外接地干线与支线一 般敷设在沟内。室外接地干线多为暗敷。
4.2.2.2 明敷接地干线应水平或垂直敷设,也可沿建筑物倾斜结构平行在直线段上,不 应有高低起伏及弯曲情况。
4.2.1.3 接地装置的焊接应采用搭接焊,搭接长度应符合下列规定:
➢ 扁钢与扁钢搭接为扁钢宽度的 2 倍,不少于三面施焊。
➢ 圆钢与圆钢搭接为圆钢直径的 6 倍,双面施焊。
➢ 圆钢与扁钢搭接为圆钢直径的 6 倍,双面施焊。
➢ 扁钢与钢管、扁钢与角钢焊接,紧贴角钢外侧两面,或紧贴¾钢管表面,上下 两侧施焊。
2
引用标准
2.1 《建筑电气工程施工质量验收规范》(GB50303-2002)
2.2 《电气装置安装工程接地装置施工及验收规范》 (GB50169-92)
2.3 《防雷接地安装》(DBJT08-75-96)
3
3.1 3.1.1 3.1.2
3.1.3
3.2 3.2.1
3.2.2 3.3 3.3.1
3.3.2 3.3.3 3.3.4
4.2.3.5 避雷针、避雷带应位置正确,焊接固定的焊缝饱满无遗漏,螺栓固定的应备帽 等防松零件齐全,焊接部分补刷的防腐油漆完整。
5
5.1 5.2 5.3 5.4 5.5 5.5.1
体
线
件
明敷
避雷 网
4.2 4.2.1
操作要点 接地装置安装工艺
引下线 暗敷
避雷 带
4.2.1.1 当设计无要求时,接地装置长度不应小于 2.5m,其相互间距一般不小于 5m。
4.2.1.2 当设计无要求时,接地装置的埋设深度不应小于 0.6m,角钢及钢管接地体垂直 配置。接地装置与建筑物距离不宜小于 3m。
4.2.3.3 女儿墙宽度大于 300mm 时,避雷带距女儿墙外侧为 150mm,接地干线支架其 顶部应距墙面 15~20mm。
4.2.3.4 避雷带应平正顺直,固定点支持件间距均匀、固定可靠,每个支持件应能承受 大于 49N(5kg)的垂直拉力。当设计无要求时,支持件水平直线间距 0.5~1.5m, 垂直直线间距 1.5~3m,弯曲处 0.3~0.5m。
4.2.2.6 当电缆穿过零序电流互感器时,电缆头的接地线应通过零序电流互感器后接地; 由电缆头至穿过零序电流互感器的一段电缆金属护层和接地线应对地绝缘。
4.2.2.7 配电间隔和静止补偿装置的栅栏门及变配电室金属门铰链处的接地连接,应采 用编织铜线。变配电室的避雷器应用最短的接地线与接地干线连接。
避雷针(网)及接地装置施工工 艺
———————————————————————————————— 作者: ———————————————————————————————— 日期:
避雷针(网)及接地装置施工工艺
1
适用范围
1.1 本施工工艺适用于各类民用、工业用建筑物的避雷针(网)及接地装置安装工 程。
4.2.2.3 明敷接地引下线及室内接地干线的支持件间距应均匀,水平直线部分 0.5~ 1.5m;垂直直线部分 1.5~3m;弯曲部分 0.3~0.5m。
4.2.2.4 接地干线在穿越墙壁、楼板和地坪处应加套钢管或其他坚固的保护套管,钢套 管应与接地线做电气连通。
4.2.2.5 变配电室内明敷接地干线安装应符合下列规定:
➢ 便于检查,敷设位置不妨碍设备的拆卸与检修;
➢ 当沿建筑物墙壁水平敷设时,距地面高度 250~300mm;与建筑物墙壁间的间隙 10~15mm;
➢ 当接地干线跨越建筑物变形缝时,设补偿装置;
➢ 接地干线表面沿长度方向,每段为 15~100mm,分别涂以黄色和绿色相间的条 纹;
➢ 变压器室、高压配电室的接地干线上应设置不少于 2 个供临时接地用的接线柱 或接地螺栓。
3.3.5
主要技术要求 材料要求 材料选配一般按设计图纸的要求选择材料的材质和规格。 避雷针(网)的引下线接地装置使用的紧固件均要使用热镀锌制品,当采用没 有热镀锌的地脚螺栓时应采取防腐措施。 接地装置所用钢材若使用在腐蚀性较强的场所,应采用热镀锌的钢接地体或适 当加大截面,接地装置的导体截面应符合热稳定和机械强度的要求。 主要机具 工具:螺丝旋具;冲击电钻;钢锯;扳手;钢丝钳;手电钻;电焊机;钳工锉; 砂布。 检测工具:钢卷尺;塞尺;磁力线坠;卡尺;接地电阻测试仪;兆欧表。 操作条件 接地体作业条件:必须按设计位置清理好场地,底板筋及桩基内钢筋与柱筋连 接处已绑扎好。 接地干线作业条件:支架安装已完毕,保护管已预埋,土建抹灰完毕。 支撑件安装时,结构工程应已完成,室外须有脚手架或爬梯。 防雷引下线暗敷条件:建筑物应搭有能上人操作的脚手架,利用主筋作引下线 时,钢筋绑扎应已完毕。 防雷引下线明敷条件:支架已安装完成,建筑物脚手架能上人操作,土建外表
➢ 除埋设在混时,接地装置的材料采用为钢材,热浸镀锌处理,最小允许规格、 尺寸应符合下表规定。
种类、规格及单位
敷设位置及使用类别
地上
地下
室内
室 外 交流电流回路 直流电流回路
圆钢直径(mm)
6
8
10
12
截面(mm)
60
扁钢
厚度(mm2)
3
4.2.2.8 设计要求接地的幕墙金属框架和建筑物的金属门窗,应就近与接地干线连接可 靠,连接处不同金属间应有防电化腐蚀措施。
4.2.3 避雷针(带)制作与安装
4.2.3.1 按设计要求的材料所需长度分上、中、下三节进行下料。
4.2.3.2 安装时,先将支座钢板固定的底板固定在预埋的地脚螺栓上,焊上一块肋板, 再将避雷针立起,找直、找正后,进行点焊,然后校正,焊上其他三块肋板。 最后将引下线焊在底板上。
