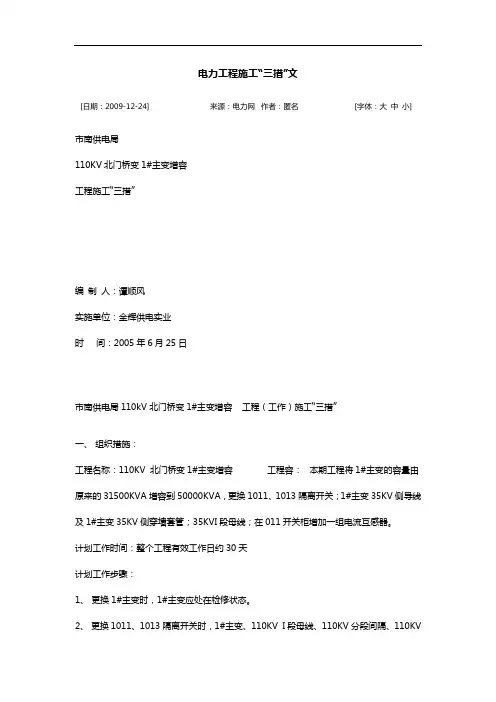

电力工程施工“三措”范文[日期:2009-12-24] 来源:贵州电力网作者:匿名[字体:大中小]贵阳市南供电局110KV北门桥变1#主变增容工程施工“三措”编制人:谭顺风实施单位:贵阳金辉供电实业有限公司时间:2005年6月25日贵阳市南供电局110kV北门桥变1#主变增容工程(工作)施工“三措”一、组织措施:工程名称:110KV 北门桥变1#主变增容工程内容:本期工程将1#主变的容量由原来的31500KVA增容到50000KVA,更换1011、1013隔离开关;1#主变35KV侧导线及1#主变35KV侧穿墙套管;35KVI段母线;在011开关柜增加一组电流互感器。

计划工作时间:整个工程有效工作日约30天计划工作步骤:1、更换1#主变时,1#主变应处在检修状态。

2、更换1011、1013隔离开关时,1#主变、110KV I段母线、110KV分段间隔、110KV 清凉北线应处在检修状态。

(有效工作日约3天)3、更换1#主变35KV侧导线时,1#主变、2#主变35KV侧、35KV I、II段母线应处在检修状态。

4、更换35KV I段母线时,1#主变、35KV红镇北线、35KV北铁线、35KV分段间隔应处在检修状态。

(有效工作日约2天)5、 10KV011开关柜增加电流互感器时,1#主变、10KV I段母线应处在检修状态。

(有效工作日约2天)工程总负责人:朱绍禹职责:在整个施工过程中负责,防止任何人身事故的发生,并负责施工过程中的协调、安装工作。

现场工作负责人:吴志雄职责:负责现场的施工并认真监护工作人员的安全。

工程技术负责人:吴志雄职责:负责整个施工过程中的技术问题。

工程安全负责人:朱绍禹、吴志雄职责:负责监护施工过程中工作人员的人身安全和设备安全。

试验负责人:刘波万有海职责:负责整个工程的设备试验及保护调试起吊负责人:朱绍禹职责:负责指挥和监护施工过程中的起调工作。

材料负责人:邓军职责:负责工作所需材料的供应。

工作班成员:王大筑、王涛、陈跃先、邓军、廖琦及厂家1人、民工4人。

职责:在施工前认真学习本三措,查找危险点,落实控制措施,施工过程中严把质量关。

二、技术措施:1、设备运输之前,应了解道路及其沿途桥梁、沟道等结构。

宽度、坡度、倾斜度、转角及承重情况;必要时应采取措施,运输速度应符合制造厂的规定。

2、设备到达现场后,要进行外观检查,附件应齐全。

3、变压器就位时,其顶着沿全体继电器气流方向有1%—1.5%的升高坡度。

(制造厂规定不须安装坡度者除外)4.变压器组装时,应认真核对部位,保证角度正确,确保散热片器,平面阀,压力释放阀,油枕间瓦斯继电器各连接处密封良好。

5.有载调压切换装置的传动机构中的操作机构、电动机、传动齿轮和杠杆应固定牢靠,连接位置正确,且操作灵活,无卡阻现象,传动结构的摩擦部分应涂以适当的润滑油;切换开关的触头及其连接线应完整无损,且接触良好,其限流电阻应完好,无断裂现象;切换装置的工作顺序应符合产品出厂要求,切换装置在极限位置时,其机械联锁与极限开关的电气联锁动作应正确;位置指示器应动作正常,指示正确。

6.风扇电动机及叶片应安装牢固,并应转向灵活,无卡阻,试转时应无振动、过热,叶片应无扭曲变形或与风筒碰擦等情况,转向正确。

7.储油柜安装前,应清洗干净,油位表动作应灵活,油位表或油标管的指示必须与储油柜的真实油相符,不得出现假油位,油位表的信号接点位置正确,绝缘良好。

8.升高座安装前,应先完成电流互感器的试验;电流互感器出线端子板应绝缘良好,其接线螺栓和固定件的垫块应紧固,端子板应密封良好,无渗油现象。

安装升高座时,应使电流互感器铭牌位置面向油箱外侧,放气塞位置应在升高座最高处。

电流互感器和升高座的中心应一致。

绝缘筒应安装牢固,其安装位置不应是变压器引出线与之相碰。

9.套管安装前应进行下列检查:瓷套表面应无裂逢、伤痕、套管、法兰颈部及均压球内壁应清擦干净、套管应经试验合格、充油套管无渗油现象,油位指示正常。

充油套管的内部绝缘已确认受潮时,应予干燥处理;110kV及以上的套管应真空注油。

高压套管穿缆的应力锥应进入套管的均压罩内,其引出端头与套管顶部接线柱连接处应擦拭干净,接触紧密;高压套管与引出线接口的密封波纹盘结构(魏德迈结构)的安装应严格按制造厂的规定进行。

套管顶部结构的密封垫应安装正确,密封应良好,连接引线时,不应使顶部结构松扣。

充油套管的油标应面向外侧,套管末屏应接地良好。

10.变压器安装完毕后,应在储油柜上用气压或油压进行整铁密封试验,其压力为油箱盖上能承受0.33MPa压力,实验持续时间为24h,应无渗漏。

整体运输的变压器可不进行整体密封实验。

11、变压器验收实验项目按(交接试验规程、设备制造厂试验标准、电气设备预防性试验规程严格执行)和变压器色谱分析((导则))中有关项目进行:1)绕组的绝缘电阻和吸收比。

2)绕组直流、泄露电流电阻。

3)套管及本体分别的介质损耗。

4)直流电阻。

5)变比。

6)本体油的简化、色谱、微水。

12.进行工作现场前,工作人员应明确分工,熟悉设计图纸与检验规程等相关资料,,并组织学习本工程的“三措”。

13、使用与实际情况一致的图纸,合格的仪器、仪表、调试设备及工具。

14、现场工作应严格按图纸进行,严禁以记忆为工作依据,如发现图纸与实际接线不符时,应查找核对,如有问题应和工作负责人进行分析查明原因再按正确的接线进行更改,然后记录修改理由和日期。

15、主变保护投运前,应检查输入电流回路插销和连线是否牢固,直流及电压回路是否短路,二次接地是否可靠,保护定值是否与整定书相符。

投运后应做带负荷试验,确保电流互感器变比与整定书相符,二次回路中电流极性正确。

16、将原来的SFS7—31.5MVA/110/35/10变压器更换为SFSZ9—50MVA/110/35/10变压器。

17、将原来的1011、1013隔离开关GW4—110/630更换为GW4—126VI/1250隔离开关。

18、更换1#主变35KV侧导线由原来的LGJ—240更换为LGJ—500及其相应的金具;35K VI段母线由原来的LMY—80×6更换为LMY—80×10铝母线;更换3113隔离开关与311断路器之间的穿墙套管由原来的CWL—35/1000更换为CWWL—35/1600防污型穿墙套管。

19、10KV011开关柜上增装3台LAJ—10W 3000/5 0.5/D电流互感器。

四安全措施:1、每天开工前,现场负责人在现场向全体工作人员进行安全教育,技术、分工交底。

2、每天开工前应取得值班人员的许可并向工作班人员交代安全注意事项方能进行,每天收工后应汇同值班员对当天的施工现场进行检查,经同意后方可离开,将当天的工作票交回值班人员保管,待次日开工前取回。

(得到值班人员许可)3、工作前,应组织工作人员看施工现场,工作负责人应向工作人员交代清楚工作内容,具体工作地点及相关注意事项,安全措施,做到人人心中有数,事事清楚。

4、现场必须戴安全帽、上岗证,穿工作服,严禁酒后上班,违者按公司及班组制度处理。

5、工作现场必须两人或两人以上经现场负责人安排才能开展工作。

6、布置好施工现场,装设施工电源,照明设施。

施工电源需单独按规定引出,并做好保护措施。

7、工作范围工作地点悬挂“在此工作”标示牌,并将相邻运行设备用遮栏进行防护及误碰带电设备。

8、工作中要有一个统一的指挥和协调,工作人员必须听从负责人的安排,工作人员在施工中有不清楚或不懂的问题立即停止工作,并向工作负责人汇报,待询问清楚后,方可继续施工。

9、用电气焊时,应检查电缆沟盖板已盖好,以免电气焊火花落入电缆沟内,烧伤电缆和设备,必要时做好相应的预防措施。

10、在各个间隔的测控装置上分别设有“远方/就地”选择开关,应将开关选择在“就地”位置上,若需要对运行开关进行操作时,必须由值班人员进行。

(在程序上加装开关操作应由“操作人员、监护人员、运行编号”等一一对应,才能正常操作)。

这样避免在后台机上工作时,使运行开关误动。

11、进行放电缆施工时,应有专人监护,施工人员不得走错间隔,不得乱动与布线无关的运行设备。

每天放完电缆后,都必须对孔洞进行临时封堵。

12、使用民工进行作业时,应严格执行《市南供电局关于加强包工队、民工、临时工安全管理的办法》的规定,并在工作前向其交代清楚工作内容和具体事项,做好相应的安全措施,同时,必须有工作人员进行现场监护,不得单独进行任何工作。

13、登高或高空作业时,应注意架好扶梯,系好安全带,并注意与一次带电设备保持足够的安全距离。

(110KV:1.5米35KV:1米、10KV:0.7米)。

14、电流互感器二次回路上进行工作时,应确保电流互感器二次线的连接正确,工作结束后,用万用表检查电流互感器二次回路是否开路。

15、更换1#主变时,首先应拆除1#主变与公路之间的不锈钢安全围栏,主变更换完成之后再恢复1#主变与公路之间的不锈钢安全围栏,应断开101、110、311、011断路器,拉开1113、1101、1102、1110、3111、3113、0111、0113隔离开关,并退出1#主变保护所有出口的硬压板及所有电源。

合上1119、3119接地开关,在0113隔离开关与1#主变之间挂一组接地线(10KV母线桥避雷器处),应在已断开的断路器、隔离开关的操作把手上各挂一块“禁止合闸有人工作”标示牌。

16、更换1011、1013隔离开关时,应断开101、110、311、011断路器,拉开1011、1 013、1101、1102、1514、1113、3111、3113、0111、0113隔离开关,断开1514电压互感器的二次空气开关。

应合上1519、11019接地刀闸,在110KV清凉北线进线避雷器上挂一组接地线。

1011隔离开关与110KV I段母线之间导线、1013隔离开关与110KV清凉北线之间的导线用白布带拴在固定水泥杆上;应在已断开的断路器、隔离开关的操作把手上各挂一块“禁止合闸有人工作”标示牌。

在110KV分段间隔及110KV104、101两个进线间隔之间装设围绳网,面向101间隔侧挂“止步高压危险” 标示牌。

17、更换1#主变35KV侧架空母线时,应断开311、312、011断路器,拉开1113、1110、3111、3113、3122、3123、0111、0113隔离开关,应合上1119、3119接地刀闸,在31 13隔离开关与311断路器之间挂一组接地线(311断路器套管处);在3123隔离开关与3 12断路器之间挂一组接地线(312断路器套管处);在1#主变10KV侧母线桥避雷器处挂一组接地线。

应在已断开断路器、隔离开关的操作把手上各挂一块“禁止合闸有人工作”标示牌。

合集下载

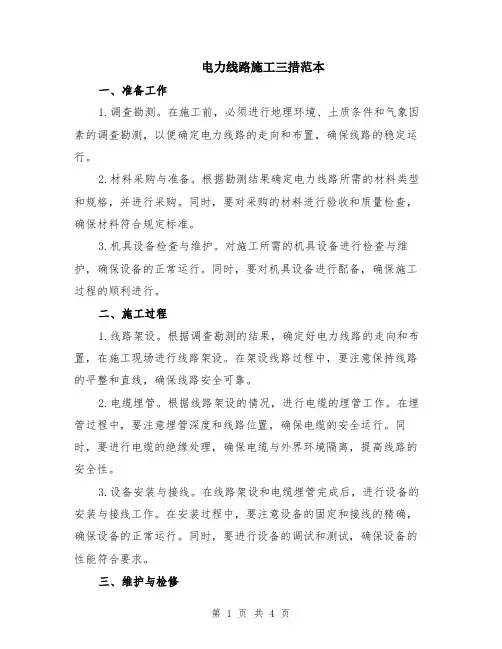

电力线路施工三措范本(2篇)

电力线路施工三措范本(2篇)

电力线路施工三措范本一、准备工作1.调查勘测。

在施工前,必须进行地理环境、土质条件和气象因素的调查勘测,以便确定电力线路的走向和布置,确保线路的稳定运行。

2.材料采购与准备。

根据勘测结果确定电力线路所需的材料类型和规格,并进行采购。

同时,要对采购的材料进行验收和质量检查,确保材料符合规定标准。

3.机具设备检查与维护。

对施工所需的机具设备进行检查与维护,确保设备的正常运行。

同时,要对机具设备进行配备,确保施工过程的顺利进行。

二、施工过程1.线路架设。

根据调查勘测的结果,确定好电力线路的走向和布置,在施工现场进行线路架设。

在架设线路过程中,要注意保持线路的平整和直线,确保线路安全可靠。

2.电缆埋管。

根据线路架设的情况,进行电缆的埋管工作。

在埋管过程中,要注意埋管深度和线路位置,确保电缆的安全运行。

同时,要进行电缆的绝缘处理,确保电缆与外界环境隔离,提高线路的安全性。

3.设备安装与接线。

在线路架设和电缆埋管完成后,进行设备的安装与接线工作。

在安装过程中,要注意设备的固定和接线的精确,确保设备的正常运行。

同时,要进行设备的调试和测试,确保设备的性能符合要求。

三、维护与检修1.日常维护。

对已经建成的电力线路进行日常的维护工作,包括线路的巡查、绝缘子的清洗和设备的检修等。

在维护过程中,要及时发现并处理线路故障和隐患,确保线路的稳定运行。

2.定期检修。

对电力线路进行定期的检修工作,包括设备的检查与维修、线路的测量和测试等。

在检修过程中,要对设备的性能进行全面评估,并及时修复和更换老化设备,确保线路的安全可靠。

3.应急处理。

在线路出现突发故障时,要及时采取应急措施,保证线路的运行不受影响。

在应急处理过程中,要迅速定位和排除故障,确保事故能够得到及时处理和解决。

以上就是电力线路施工的三个方面的措施范本,包括准备工作、施工过程和维护与检修。

通过合理的规划和科学的操作,能够确保电力线路的安全运行和稳定供电。

电力线路施工三措范本(二)电力线路施工是一项关键性的工程,在电力系统的建设和运维中起着重要的作用。

电力施工三措一案范本

电力施工三措一案范本

电力施工三措一案范本1.什么是电力施工的三措一案“三措一案”:施工组织措施、技术措施、安全措施和施工作业方案。

1、组织措施指根据工作性质,认真谋划,及时组织,在接到工作任务后,相关负责人认真履行工作职责,严格作业制度、监护制度,按部就班实施作业。

2、技术措施要求立杆要设专人指挥,在居民区和交通道路上立杆时,应设专人看守。

工作前应检查吊车的检定报告及驾驶员的特种作业操作证是否合格,严禁使用不合格的吊车。

立杆及修整杆坑时,应有防止杆身滚动、倾斜的措施,杆下工作人员应戴安全帽。

在放线、撤线和紧线工作,均应设专人统一指挥,统一信号,检查紧线工具及设备是否良好。

3、安全措施要严格执行《国家电网公司电力安全工作规程》填写标准化作业指导书,施工现场安全措施卡,实施标准化作业,执行现场保证安全的各项组织和技术措施4、施工作业方案包括作业组织机构、具体工作小组分工及工作任务、准备工作、施工方法及作业程序、工艺标准及注意事项等。

扩展资料:电力施工作业标准一、应进行试验的安全工器具1、规定要求进行试验的安全工器具。

2、新购置和自制的安全工器具。

3、检修后或关键零部件经过更换的安全工器具。

4、对安全工器具的机械、绝缘性能发生疑问或发现缺陷时。

二、高处作业1、凡在离地面(坠落高度基准面)2米及以上的地点进行工作,都应视做高处作业。

2、高处作业时,安全带(绳)应挂在牢固的构件上或专为挂安全带用的钢架或钢丝绳上,并不得低挂高用,禁止系在移动或不牢固的物体上。

系安全带后应检查扣环是否扣牢。

3、严禁得用绳索、拉线上下杆塔或顺杆下滑。

4、高处作业应使用工具袋,较大的工具应固定在牢固的物件上,不准随便乱放。

上下伟递物件应用绳索栓牢传递,严禁上下抛掷。

5、在高处作业现场,工作人员不得站在作业处的垂直下方,高空落物区不得有无关人员通行或逗留。

在行人道口或人口密集区从事高处作业,工作地点下方应设围栏或其它保护措施。

参考资料来源:人民网-严格遵守“三措一案”程序施工2.请问什么是“三措一案”所谓的三措一案是指:施工组织措施、技术措施、安全措施和施工作业方案。

电力工程施工“三措”范文

电力工程施工“三措”范文

电力工程施工“三措”文[日期:2009-12-24] 来源:电力网作者:匿名[字体:大中小] 市南供电局110KV北门桥变1#主变增容工程施工“三措”编制人:谭顺风实施单位:金辉供电实业时间:2005年6月25日市南供电局110kV北门桥变1#主变增容工程(工作)施工“三措”一、组织措施:工程名称:110KV 北门桥变1#主变增容工程容:本期工程将1#主变的容量由原来的31500KVA增容到50000KVA,更换1011、1013隔离开关;1#主变35KV侧导线及1#主变35KV侧穿墙套管;35KVI段母线;在011开关柜增加一组电流互感器。

计划工作时间:整个工程有效工作日约30天计划工作步骤:1、更换1#主变时,1#主变应处在检修状态。

2、更换1011、1013隔离开关时,1#主变、110KV I段母线、110KV分段间隔、110KV清凉北线应处在检修状态。

(有效工作日约3天)3、更换1#主变35KV侧导线时,1#主变、2#主变35KV侧、35KV I、II段母线应处在检修状态。

4、更换35KV I段母线时,1#主变、35KV红镇北线、35KV北铁线、35KV分段间隔应处在检修状态。

(有效工作日约2天)5、10KV011开关柜增加电流互感器时,1#主变、10KV I段母线应处在检修状态。

(有效工作日约2天)工程总负责人:朱绍禹职责:在整个施工过程中负责,防止任何人身事故的发生,并负责施工过程中的协调、安装工作。

现场工作负责人:吴志雄职责:负责现场的施工并认真监护工作人员的安全。

工程技术负责人:吴志雄职责:负责整个施工过程中的技术问题。

工程安全负责人:朱绍禹、吴志雄职责:负责监护施工过程中工作人员的人身安全和设备安全。

试验负责人:波万有海职责:负责整个工程的设备试验及保护调试起吊负责人:朱绍禹职责:负责指挥和监护施工过程中的起调工作。

材料负责人:邓军职责:负责工作所需材料的供应。

工作班成员:王大筑、王涛、跃先、邓军、廖琦及厂家1人、民工4人。

电力施工三大措施模板

电力施工三大措施模板

XXX工程施工三大措施配电分公司201X.XX.XXXXX工程施工三大措施根据配网施工的要求,为确保工程安全、有序、高效开展,将有关工作落实到实处,在保证安全、质量的前提下,尽可能的加快进度,并做到文明施工,做到责任明确,执行到位,按时完成各项任务,特制订本工程施工方案。

一、工程内容XX小区位于(地理位置描述)....,建筑面积XX平方米,用户XX户,工程预算XX万元。

需安装10千伏高压柜XX面,低压柜XX面,变压器XX台,容量XX千伏安,敷设10千伏电缆XX 千米,400伏电缆XX千米。

小区电缆敷设工程外包施工队伍为....。

二、组织措施1.领导小组:组长:徐长青杨卫东副组长:张兆明成员:张修学边睿喆谢爱华2.工作小组:项目经理:XXX安全员:施工单位安全员技术员:施工单位技术员工作班成员:XXX、XXX、XXX3小组职责:3.1领导小组具体负责施工队伍的组织、协调、安全培训及技术培训等;组织贯彻执行安全工作规程,监督安全措施落实;审查和批准材料计划、工程预算;深入现场检查督导各施工队伍严格落实各项措施,查禁各类违章行为,对违章单位或个人提出考核意见。

检查作业指导书、工作票和工艺标准卡的执行情况;根据工程进度组织工程验收。

3.2工作小组具体负责配网施工现场的安全和质量,督促施工人员切实落实《委托施工安全协议》所列有关内容,统筹安排,掌握施工进度,协调处理好现场施工遇到的困难。

3.3施工人员必须按《安全责任制》、《外委服务施工队伍安全管理要求》、《安全生产反违章工作实施办法》的规定,认真履行各自职责,切实把握好施工安全与质量。

4.施工工期进度总体计划:本工程计划从2015年7月25日开始施工准备工作,2015年8月28日开始正式施工,2015年9月15日竣工。

梳理通道从2015年8月28日至2015年8月29日。

电缆释放从2015年8月30日到2015年9月12日。

设备试验从2015年9月13日到2015年9月15日。

电力施工三措-范本模板

电力施工三措-范本模板

10kV桂面、桂冷线;繁东、繁城;桂星、桂军线计量改造施工方案批准:审核:初审:编制:XXXXXXXXXXXXX有限公司2017年10月26日第一章:工程概况上级单位要求我司完成的公、专变台区采集建设,10千伏联络计量建设关口表安装工作已接近尾声。

为避免因更换柱上联络开关造成用户重复停电,此次停电需更换6台柱上联络开关并安装计量装置,因涉及到老城区8条线路停电,停电影响范围较广、低压线路交叉跨越较多。

为了保证施工的顺利进行和施工现场安全,特制定本施工三措.1。

计划时间:2017年10月30日08时00分至23时00分。

2.申请停电范围:1、10kV桂军线(桂342)#040杆负荷开关至#058-3杆至10kV桂面线(桂346)#072杆至10kV繁城线(繁308)#078杆负荷开关之间停电转检修;2、10kV桂星线(桂332)#040杆负荷开关至#058-3杆至10kV桂冷线(桂360)#072杆至10kV繁东线(繁332)#078杆负荷开关之间停电转检修;3、10kV繁东线(繁332)#063杆至#078杆负荷开关之间停电转检修;4、10kV繁城线(繁308)#063杆至#078杆负荷开关之间停电转检修;5、10kV桂莲线(桂326)变电站出线至10kV桂军线(桂342)#058-3杆至10kV桂面线(桂346)#061右—1杆负荷开关之间停电转检修;6、10kV桂南线(桂350)变电站出线至10kV桂星线(桂332)#058—3杆至10kV桂冷线(桂360)#061右-1杆负荷开关之间停电转检修;7、10kV桂面线(桂346)#050杆至#061右-1杆负荷开关至10kV马火线(马314)白石步行街H01环网柜320间隔至#072杆负荷开关之间停电转检修;8、10kV桂冷线(桂360)#050杆至#061右—1杆负荷开关至10kV马桥线(马366)白石步行街H01环网柜320间隔至#072杆负荷开关之间停电转检修。

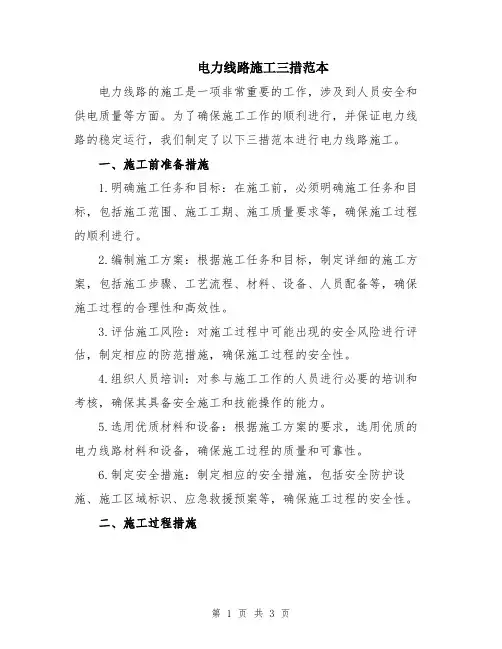

电力线路施工三措范本

电力线路施工三措范本

电力线路施工三措范本电力线路的施工是一项非常重要的工作,涉及到人员安全和供电质量等方面。

为了确保施工工作的顺利进行,并保证电力线路的稳定运行,我们制定了以下三措范本进行电力线路施工。

一、施工前准备措施1.明确施工任务和目标:在施工前,必须明确施工任务和目标,包括施工范围、施工工期、施工质量要求等,确保施工过程的顺利进行。

2.编制施工方案:根据施工任务和目标,制定详细的施工方案,包括施工步骤、工艺流程、材料、设备、人员配备等,确保施工过程的合理性和高效性。

3.评估施工风险:对施工过程中可能出现的安全风险进行评估,制定相应的防范措施,确保施工过程的安全性。

4.组织人员培训:对参与施工工作的人员进行必要的培训和考核,确保其具备安全施工和技能操作的能力。

5.选用优质材料和设备:根据施工方案的要求,选用优质的电力线路材料和设备,确保施工过程的质量和可靠性。

6.制定安全措施:制定相应的安全措施,包括安全防护设施、施工区域标识、应急救援预案等,确保施工过程的安全性。

二、施工过程措施1.工程地勘和标志:在施工开始前,进行工程地勘,确定施工区域的地质条件和存在的隐患,然后设置施工警示标志,提醒过往车辆和行人注意施工区域。

2.施工现场规划:按照施工方案的要求,将施工区域进行划分,明确管线走向和施工范围,设置工作平台和临时设施,确保施工区域的合理利用。

3.施工技术措施:根据施工方案的要求,采取合适的施工工艺和技术措施,确保施工质量和施工效率。

4.安全操作措施:在施工过程中,严格执行安全操作规程,对危险作业进行有效控制,确保施工人员的人身安全。

5.材料设备管理措施:对施工材料和设备进行严格管理,确保其符合质量标准,避免出现质量问题。

6.现场作业监管措施:设立专职监理人员,对施工现场进行监督和管理,确保施工过程的安全和质量。

三、施工后措施1.施工成果验收:在施工结束后,进行施工成果的验收,确保施工质量和符合相关规范要求。

电力线路施工三措(三篇)

电力线路施工三措组长:成员:为了加快该工程进度,确保工程质量,特成立施工专班,现场工作负责人:孟永超;现场负责人必须切实担负起工程施工的责任(即工程负责人安全职责)以及施工中的人员调配,民工由现场工作负责人安排指挥。

由徐东负责现场安全、技术措施,执行情况,协助并临督现场工作责任人共同抓好施工安全。

工作班成员:(聘用的村电工必须持有电工许可证,特种工操作证交供电所备案备查),认真执行安规及各级安全管理规定,切实履行现场安全措施。

特别是第三篇保证安全的组织,第四篇保证安全的技术措施,第五章一般安全措施,第六章邻近带电导线上的工作,并结合山区工作特点,进行一次安规培训,考试、考核合格者方可参加施工。

三、安全措施:1、全第一、预防为主的思想,认真贯彻执行电力业部十条决定及湖北省电力局十项纪律。

2、场施工负责人对施工成员交待工作时,应明确分工,明确任务,做到职责分明,并对每天的任务交待清楚,提出施工中要特别注意事项,以及必要的技术措施,做好施工记录。

3、安全员负责施工现场的安全技术工作,带领施工人员学习安规和措施,进行技术经验交流,拟定每天施工安全措施技术措施,并认真履行职责,协助现场工作负责人抓好施工安全、监督施工成员执行安规情况,对现场工作负责人的违章指挥应及时提出纠正意见,制止施工人员习惯性违章,经常检查工器具使用情况,维护现场正常安全秩序。

4、所有参加施工人员在施工时,应保证精力集中,服从命令,所从指挥,坚守岗位,在施工中注意安全操作,并互相监督施工安全,对于违反安全施工的行为,任何人有权及时纠正意见,以免造成事故。

5、施工人员有权申明理由,拒绝接受违反操作规程的施工方法和工作指派。

6、现场工作负责人及安全员有权制止违反十项纪律和电业安全规程人员的工作,并有权将违章、违纪人员驱出施工现场,更不准以小工具代替大工具。

7、雨雪天要避免施工,六级以上大风,不准进行高空作业。

8、施工人员中,特殊工程、等高工和焊接工还必须具有相应的资质证书,所有人员名单上报安监科备案并进行1至2天的安全教育,测试合格方可入网参加施工。

配电电气工程施工三措一案(范本)

XXXXXXXXXXX配电电气工程三措一案(范本)批准:审核: 编制:XXXXX项目部2011年1月1日目录1. 工程概况: (1)2. 施工单位施工组织措施 (2)3.工程管理: (2)3.1. 施工管理: (2)3.1.1. 工程安全目标 (2)3.1.2. 现场管理和文明施工 (2)3.1.3. 施工材料管理 (4)3.1.4. 施工现场布置 (5)3.2. 技术管理: (6)3.2.1. 技术管理措施 (5)3.2.2. 施工安装指导书 (6)3.3. 质量管理: (9)3.3.1. 质量方针和质量目标 (9)3.3.2. 质量管理措施 (9)3.3.3. ISO9001质量体系 (10)3.3.4. 安全管理 (11)3.4. 环境保护及文明施工 (14)3.4.1. 文明施工及环境保护目标 (14)3.4.2. 文明施工及环境保护措施 (14)4. 具体施工方案安排 (15)1)工程概况:2)本工程为新建20千伏标准高压配电房一座, 安装1000千伏安变压器1台, 20千伏高压柜4块, GCS低压屏6块, 中央信号屏1块, 直流屏1块以及进线电缆的敷设和所属电气设备调试工作等。

3)4)相关主要设备材料情况编制依据:1.XXXXXX工程招标文件及施工联系单2.甲方提供的全部设计图纸。

3.国家现行电气施工验收规范、规定及工艺标准等。

1.施工单位施工组织措施●XXXXXX公司变电项目一部组织措施:●项目经理: XXX●项目负责人: XXX●现场安全员: XXX●一次负责人: XXX●一次施工人员: XXX等●二次负责人: XXX2.二次施工人员: XXX等3.工程管理:3.1.1.施工管理:3.1.2.工程安全目标3.1.3.施工期间坚持“安全第一, 质量第一”。

确保安全施工, 不发生人身、设备事故, 杜绝习惯性违章作业。

3.1.4.现场管理和文明施工1)XXXX配电工程项目部应配备相应的管理人员。

变电站施工安全、技术、组织措施(三措)

变电站施工安全、技术、组织措施(三措)随着电力工业的迅速发展,变电站建设成为重要的国民经济建设项目。

在变电站建设的过程中,安全、技术、组织是不可忽视的重要因素。

本文将结合实践经验,介绍变电站施工安全、技术、组织措施(三措)。

安全措施在变电站施工过程中,安全问题始终是最重要的。

保障工人的人身安全是保障项目顺利进行的前提。

根据实践经验,采取以下安全措施:1.现场安全防护:将作业现场限定在某个区域内,利用围栏和警告牌提示工人和过路人注意安全。

2.安全防护设施的完善:针对施工中一些危险因素,建立专业的防护措施,如临时电网的设置,安装安全网,设置防护围栏等。

3.安全教育:对施工人员进行安全教育,增加他们的安全意识。

教育内容包括安全警示、注意事项等。

同时,针对重要部位的工人进行专门的培训。

4.安全检查:对施工现场进行定期的安全检查,及时发现安全隐患,消除可能存在的安全问题。

事故发生后,对施工现场进行全面的复查,提高安全责任意识。

技术措施变电站施工技术措施是保障建设质量的重要因素。

采取以下措施:1.现场勘查:在施工前进行现场勘查,制定完善的施工方案。

2.施工设备的配备:选用高质量的施工设备和机械设备,保障施工效率和质量。

3.材料质量的保证:严格把关材料的选用,确保施工材料均达到标准规定。

4.质量验收:实行严格的施工流程,强化检验验收,对每个环节进行严格监控,确保施工质量符合要求。

组织措施变电站施工组织措施是保障施工效率和质量的重要环节。

采取以下组织措施:1.建立完善的管理体系:建立标准的施工管理体系,制定详细的规程标准,确保工作按照计划和标准进行。

2.优化施工流程:严格执行施工进度计划,制定合理的施工流程,尽量避免不必要的停滞。

3.加强协调:加强施工人员之间的沟通协调,加强施工现场管理,确保施工过程的协调配合。

4.优秀施工人员的选拔:选拔专业水平高、经验丰富的施工人员,保证施工质量和效率。

本文介绍了变电站施工安全、技术、组织措施(三措)。

电力施工三措一案模板范文

电力施工三措一案模板范文英文回答:Three Measures and One Plan for Power Construction.1. Safety Measures.Establish a safety management system to ensure the safety of construction personnel and equipment.Implement safety training and education programs for workers.Conduct regular safety inspections and audits to identify and mitigate potential hazards.2. Quality Measures.Develop a quality control plan to ensure that construction meets specified standards.Use high-quality materials and equipment.Implement quality control procedures throughout the construction process.3. Environmental Measures.Conduct an environmental impact assessment to identify potential environmental risks.Implement measures to minimize environmental impact, such as erosion control and waste management.Monitor environmental conditions during and after construction.One Plan.Develop a comprehensive construction plan thatoutlines the scope of work, timelines, and resource allocation.Ensure coordination between different teams and subcontractors.Monitor progress and make adjustments as necessary to ensure timely completion and quality standards.中文回答:电力施工“三措一案”范文。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
