漯河黄河东路排水工程施工组织设计

合集下载

漯河市黄河路沙河大桥工程

漯河市黄河路沙河大桥工程

漯河市黄河路沙河大桥工程下部结构施工方案编制依据:、《漯河市黄河路沙河大桥施工图纸》《招标文件》《施工合同》.、《公路桥涵施工技术规范》.、《建筑工程施工质量验收统一标准》()、《市政桥梁工程质量检验评定标准》()、中华人民共和国国家标准《砼结构工程施工及验收规范》——.、中华人民共和国行业标准《城市测量规范》—.、中华人民共和国建设部《市政基础设施工程施工技术文件管理规定》建城()号.一、工程简况本工程位于漯河市黄河东路,是黄河路跨沙河大桥。

沙河大桥桥面宽M,桥长M;上部结构采用跨径M部分预应力类构件,采用先预制简支,后连续体系,主梁间距M;下部桥墩采用柱式墩,共五个桥墩,每个桥墩由四个ø圆柱组成,墩柱上设盖梁。

两个桥台,每个桥台由五个ø圆柱组成,桥台上设台帽,耳背墙。

主要工程量柱砼量约为,盖梁、台帽砼量约为,垫石砼量约为。

柱钢筋量约为,盖梁、台帽钢筋量约为,垫石钢筋量约为墩柱、台柱高程表说明:柱编号为:为中心柱,、为中柱,、为边柱。

桥墩没有中心柱垫石高程表见施工图纸二、施工方案(一)施工组织安排.墩柱、盖梁施工安排必须围绕上部结构的施工顺序进行。

出于汛前赶工的要求,以、桥墩为主安排施工进度。

.墩柱模板根据设计图纸,租赁定型钢模。

盖梁模板根据设计图纸进行定型钢模加工,根据施工现场情况,出于汛前赶工的要求。

加工两套盖梁模板。

(二)、墩柱施工.立柱施工流程:钢筋绑扎、准备工作()、对承台立柱的接合面,做好施工缝的处理。

凿毛,用水冲洗并清除积水。

()、承台浇筑后,在承台内埋设Φ钢筋,以用作固定立柱模板及立柱钢筋脚手架。

()、桥墩柱有预埋在承台内的钢筋,在施工承台中务必精确定位,并加以有效的固定和防护,不得走样。

、脚手架工程()、立柱施工脚手架将作为钢筋安装,焊接,模板安装,砼浇筑时工作平台之用。

()、脚手架搭设顺桥向前后为双排脚手竖向步距为,纵向间距为,宽度。

,顺桥向左右二侧为双排脚手架竖向步距,纵向间距,宽度。

漯河水利u型槽条施工方案

漯河水利u型槽条施工方案

漯河水利U型槽条施工方案1. 引言水利工程中,U型槽条是一种用于引导水流、增加水流速度和流量的重要工程构件。

漯河水利U型槽条施工方案旨在确保施工过程安全、高效,并保证槽条的质量。

2. 施工准备在开始U型槽条施工之前,需要进行以下准备工作: - 调查水流状况和工程要求; - 确定槽条的尺寸、材料和型号; - 准备所需的施工机械设备和工具; - 确定施工人员的配备和培训。

3. 施工流程3.1 槽条基础施工1.根据设计要求,对U型槽条的基础进行开挖和夯实,确保基础的平整度和稳定性。

2.在基础上搭设支架,用水平仪调整支架的高度和位置,以确保槽条的安装精度。

3.2 槽条安装1.将预制的U型槽条运输到基础施工区域,进行检查,确保槽条的尺寸和质量符合要求。

2.使用起重设备将槽条安装到支架上,注意安装过程中的平衡和稳定。

3.安装好一段槽条后,使用水平仪对槽条进行调整,保证其水平度和垂直度符合要求。

4.使用焊接设备对槽条进行连接,确保连接处的强度和密封性。

3.3 槽条固定和排水测试1.完成槽条的安装后,使用螺栓或焊接的方式将槽条固定在基础上,确保其稳固性和安全性。

2.对已安装好的槽条进行排水测试,确保槽条的排水能力符合设计标准。

3.检查槽条固定和连接处的密封状况,确保无渗漏和漏水问题。

4. 施工安全措施在漯河水利U型槽条施工过程中,需要遵循以下安全措施: - 所有施工人员必须佩戴合适的个人防护装备,如安全帽、防护鞋和手套等;- 施工现场必须设置明显的安全警示标志,确保人员和设备的安全; -施工过程中严禁吸烟、使用明火等引起火灾的行为; - 操作施工机械时必须严格按照操作规程进行,避免操作失误和事故发生。

5. 施工验收在完成漯河水利U型槽条的施工后,需要进行验收工作来确保槽条的质量和安全。

验收工作包括:- 检查槽条的尺寸、连接和固定情况;- 进行水流测试,检查槽条的排水能力; - 检查槽条周围的环境是否受到污染。

6. 结论漯河水利U型槽条施工方案通过对施工准备、施工流程和施工安全措施的详细规划,能够确保U型槽条的质量、安全和稳定性。

25#楼给排水安装工程施工组织设计

25#楼给排水安装工程施工组织设计

一、工程概况二、施工方法三、工程进度和工期要求四、劳动组织和劳动力安排五、工程质量要求六、技术措施七、安全措施八、施工参考的资料第一节工程概况、工程概况本工程为漯河市盛世浩苑小区30#楼,位于泰山路与嫩江路交叉口,十^一层剪力墙结构,建筑面积为13248.22 川,建筑高度32.950m。

二、该工程包括电气照明装置安装,智能建筑安装,给排水系统的安装。

1.给水管采用白色PPR管,热熔连接,所有给水管穿越楼板处均加钢套管。

排水立管采用螺旋消音管,其它排管采用U -PVC管粘接。

2.本工程不设水消防管,在阁楼机房中设置手提式灭火器。

MF/ABC3,每个机房两具。

室内给排水设施齐全合理,是居家生活的理想环境。

第二节施工方法由于给排水安装工程质量的好坏,直接影响到整个工程的质量及每个住户的日常生活,为确保工程质量,配合土建工程,共创一个优质工程,公司反复研究,决定安装工程由工作经验丰富的专业组长担任水电组长,负责整个安装工程的开展。

整个施工过程可划为四个阶段第一阶段:埋地管道的预埋。

在基础砌筑阶段,给排水安装工配合土建的泥工,预留出上下水管道预留洞、尺寸要准确,并在填土以前埋好上下水地埋管,做好试验记录。

第二阶段:各种预留洞的设置。

在主体阶段,安装工程要密切配合好泥工。

第三阶段:给排水管安装。

主体完工后,安装工要及时做好给排水管安装工作,并保障畅通,发现有堵塞现象,要及时处理。

第四阶段:系统试验与调试:给排水管道及器具安装后应及时进行各项相关试验,试验结果合格后方能进行下道工序施工,以免造成返工和对其它工程造成破坏。

包括排水管灌水、通水、通球试验,给水管冲洗、管道压力试验,卫生器具满水试验、厨卫间的蓄水试验,伸缩器预拉伸试验,阀门严密性试验等。

第三节工程进度和工期要求本工程随土建2011年4月1日开工,给排水从5月7日进入工地,至2012年1月5日随土建竣工,历时工期280天。

在施工中,应做好阶段性施工安装工程,应随土建工程同步进行,在基础工程完毕前应做好给排水管道埋设,然后随土建的主体工程分别在各层进行给排水预留洞的设置。

给排水施工组织设计正文

给排水施工组织设计正文

漯河·广弘豪庭住宅小区2#楼给排水工程施工组织设计编制:审核:审批:广东省广弘华侨建设投资集团有限公司目录第一章工程概况 (001)第二章安装工程使用的有关规范、规程及标准图集 (002)第三章工程控制目标 (002)第四章施工准备 (003)第五章施工部署 (004)第六章主要施工方法及技术组织措施 (006)第七章保证各工艺流程工程质量的技术措施 (015)第八章质量保证体系 (016)第九章成品及设备部件的保护措施 (018)第十章设备、材料及劳动力用量计划 (019)第十一章施工现场平面布置 (019)第十二章施工进度计划 (019)第十三章安全生产、文明施工措施 (019)第一章工程概况一、工程概况漯河广弘豪庭住宅小区2#楼工程位于漯河市湘江西路与柳江路交叉口澧南岸,建筑面积12008.49m²,总工期:740天。

地上18层,地下1层,框剪结构;建筑高度:55.95m。

本工程勘探深度范围内地层主要由粉质粘土、粉土夹等粉质粘土、细砂组成。

持力层为第9层粉质粘土层,抗震设防烈度为6度。

设计基本地震加速度值为0.05g;设计地震分组第一组:地基土类型属中软土,建筑场地类别为3类,场地的特征周期Tg=0.45s。

地基土不液化,本场地属于建筑抗震不利地段,基础持力层为第(3)层粉质粘土,粉质粘土的地基承载力特征值fak为140KPa。

漯河广弘豪庭住宅小区2#楼建设单位为漯河市广源置业有限公司;设计单位为河南华创建筑设计有限公司;勘查单位为漯河市诚信岩土工程勘察有限公司;监理单位为河南兴豫建设管理有限公司,施工单位为广东省广弘华侨建设投资集团有限公司。

给排水工程专业:生活给水系统、生活热水系统、排水系统。

第二章给、排水工程使用的有关规范、规程及标准图集1、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)2、《室内管道支架及吊架》(03S402)3、《防水套管》(02S404)4、《常用小型仪表及特种阀门选用安装》(01SS105)5、《建筑排水用硬聚氯乙稀(PVC-U)管道安装》(96S406)6、《排水设备附件构造及安装》(92S220)第三章工程控制目标1.质量目标工程一次交验合格率100%,杜绝发生重大质量事故,确保本工程竣工时达到国家质量验收标准规定的合格要求。

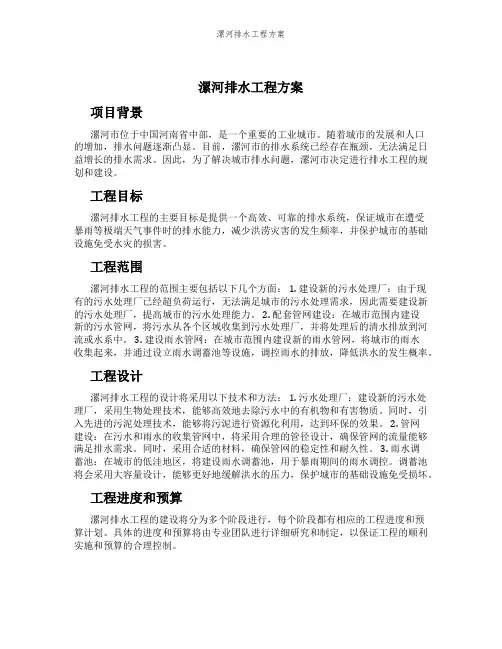

漯河排水工程方案

漯河排水工程方案

漯河排水工程方案项目背景漯河市位于中国河南省中部,是一个重要的工业城市。

随着城市的发展和人口的增加,排水问题逐渐凸显。

目前,漯河市的排水系统已经存在瓶颈,无法满足日益增长的排水需求。

因此,为了解决城市排水问题,漯河市决定进行排水工程的规划和建设。

工程目标漯河排水工程的主要目标是提供一个高效、可靠的排水系统,保证城市在遭受暴雨等极端天气事件时的排水能力,减少洪涝灾害的发生频率,并保护城市的基础设施免受水灾的损害。

工程范围漯河排水工程的范围主要包括以下几个方面: 1. 建设新的污水处理厂:由于现有的污水处理厂已经超负荷运行,无法满足城市的污水处理需求,因此需要建设新的污水处理厂,提高城市的污水处理能力。

2. 配套管网建设:在城市范围内建设新的污水管网,将污水从各个区域收集到污水处理厂,并将处理后的清水排放到河流或水系中。

3. 建设雨水管网:在城市范围内建设新的雨水管网,将城市的雨水收集起来,并通过设立雨水调蓄池等设施,调控雨水的排放,降低洪水的发生概率。

工程设计漯河排水工程的设计将采用以下技术和方法: 1. 污水处理厂:建设新的污水处理厂,采用生物处理技术,能够高效地去除污水中的有机物和有害物质。

同时,引入先进的污泥处理技术,能够将污泥进行资源化利用,达到环保的效果。

2. 管网建设:在污水和雨水的收集管网中,将采用合理的管径设计,确保管网的流量能够满足排水需求。

同时,采用合适的材料,确保管网的稳定性和耐久性。

3. 雨水调蓄池:在城市的低洼地区,将建设雨水调蓄池,用于暴雨期间的雨水调控。

调蓄池将会采用大容量设计,能够更好地缓解洪水的压力,保护城市的基础设施免受损坏。

工程进度和预算漯河排水工程的建设将分为多个阶段进行,每个阶段都有相应的工程进度和预算计划。

具体的进度和预算将由专业团队进行详细研究和制定,以保证工程的顺利实施和预算的合理控制。

环境影响和风险评估为了减少对环境的影响,漯河排水工程将在建设前进行环境影响评估,并采取相应的措施进行环境保护。

东路雨污水管道施工专项施工方案

东路雨污水管道施工专项施工方案

荥阳市福民路(索河路-汜河路)和演武路东段(三公路-荥泽大道)道路工程三标段雨污水管道施工施工方案编制:审核:审批:河南胜达建筑工程有限公司2015年10月12日雨污水管道施工专项施工方案一、雨污水管道施工专项施工方案编制依据及原则1、荥阳市福民路(索河路-汜河路)和演武路东段(三公路-荥泽大道)污水工程施工图纸。

2、、荥阳市福民路(索河路-汜河路)和演武路东段(三公路-荥泽大道)雨水工程施工图纸3、遵循建筑施工工艺及其技术规范,坚持合理的施工程序和施工顺序。

4、采用流水施工方法,组织有节奏、均衡和连续施工。

5、科学地安排雨、冬季施工项目。

保证施工生产的均衡性和连续性。

6、充分利用现有机械设备,扩大机械化施工范围,提高机械化程度,改善劳动条件,提高劳动生产率。

7、采用国内外先进施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短施工工期,降低工程成本。

8、尽量减少临时设施,合理储存物资,减少物资运输量,科学地布置施工场地,减少施工用地。

9、采用先进的质量体系标准及市政施工及验收规范。

二、工程概况1.本次工程建设范围西起三公路,东至荥泽大道,全长1256.922米,红线宽度为35米。

本标段包括K2+920-K3+410段道路工程、污水、雨水管道及其附属工程。

雨污水管道均为双侧布置,设计污水管道工程位于道路中北和中南16.5米处,起止桩号为:K2+920~K3+410,设计雨水管道工程位于道路中北和中南13.5米处,起止桩号为K2+920~K3+410。

2.排水系统结构雨、污水管道系统结构:①管道管材:污水管道和雨水管道均采用П级钢筋混凝土管。

②检查井:砖砌,塑钢爬梯。

③检查井设置:均采用盖板式检查井。

工程质量等级:合格。

三、工程地质1、地理位置本工程位于荥阳市城区中部,规划为东西向城市干道。

2、工程地质概况根据本项目工程地质斟察报告,根据本项目工程地质斟察报告,拟建场地位于荥阳市索河办城关镇境内,场地局部已开挖,总体地势平坦,南侧因尚未开挖,地势相对较高,地面标高为139.00~150.80m。

漯河市给水排水管道工程设计项目计划书

漯河市给水排水管道工程设计项目计划书

漯河市给水排水管道工程设计计划书第1章课程设计任务书一、设计题目:漯河市给水排水管道工程设计。

二、原始资料1、城市总平面图1张,比例为1:10000。

1)A工厂,日用水量10000吨/天,最大班用水量:4000吨/班,工人总数3000人,分三班工作,最大班1200人,其中热车间占 30 %,使用淋浴者占80 %;一般车间使用淋浴者占 20 %。

2)B工厂,日用水量4000吨/天,最大班用水量:2000吨/班,工人总数5000人,分三班工作,最大班2000人,热车间占 30 %,使用淋浴者占80 %;一般车间使用淋浴者占 10 %。

3)火车站用水量为 20 L/s。

4、城市土质种类为粘土,地下水位深度为 9 米。

5、城市河流水位:最高水位:75米,最低水位:60米,常水位: 65米。

三、课程设计内容:1、城市给水管网扩初设计1)城市给水管网定线(包括方案定性比较);2)用水量计算,管网水力计算;3)清水池、水塔容积计算、水泵扬程计算4)管网校核;5)绘图(平面图、等水压线图)2、城市排水管网扩初设计。

1)排水体制选择2)城市排水管网定线的说明;3)设计流量计算;4)控制分支管及总干管的水力计算;5)任选1条雨水管路的水力计算(若体制为分流制);6)绘图(平面图、纵剖面图)四、设计参考资料1、《给排水设计手册》第一册或《给排水快速设计手册》第5册2、《给排水管道系统》教材五、设计成果1、设计说明书一份(包括中英文前言、目录、设计计算的过程、总结)2、城市给水排水管道总平面布置图1张,比例尺为1:10000(1号图);3、给水管网等水压线图1张(2号图);4、污水总干管纵剖面图1张(由指导教师指定某一段,长度大约1000米左右)(2号图);六、要求1、按正常上课严格考勤;2、设计说明书要求条理清楚,书写端正,无错别字;图纸线条、符号、字体符合专业制图规范);3、按时完成设计任务七、其他:1、设计时间:2012-2013学年第一学期(第16、17周 12月17号-12月29号)2、上交设计成果时间: 17周周五下午3、设计指导教师:张奎、谭水成、刘萍、余海静第2章给水管网设计与计算2.1 给水管网布置及水厂选址该城市有一条自西向东又向北流的水量充沛,水质良好的河流,可以作为生活饮用水水源。

排水管网清淤、检测、修复施工准备方案

排水管网清淤、检测、修复施工准备方案

排水管网清淤、检测、修复施工准备方案一、工期及质量工期要求:90日历天。

质量要求:符合国家现行及相关工程施工质量验收规范的合格工程。

二、本工程特点、施工重点与难点的先进合理建议工程主要特点:本工程系漯河市市区排水系统泵站提升改造的重要组成部分,对原有排水管网进行检测、疏通、修复,以及部分雨水管网截污纳管工程,以保证排水系统处于正常运行状态,保证提升城市居民生活环境的重点工程。

本工程施工重点:①部分道路的拆除、排水管的新建与道路恢复,主要管径为DN400mm国标承插口式钢筋混凝土管1250米和新建Φ1250mm圆形污水混凝土检查井38座;②原有管网的检测、清淤和修复,主要管径为DN400mm、DN500mm、DN600mm、DN800mm、DN1000mm、DN1200mm、DN1500mm,原DN1000mm污水管道修复采用PE管置换法。

本工程施工难点:①本工程主要位于黄河东路主干道,交通压力大、周边小区、学校、单位多,应做到不影响居民生活和人员出行;②地下管道内树根较多且去除困难,原有管道错口部位的修复以及管内混凝土块的清除③新建排水管与市排水管网的连接;④原生产、生活用水管与雨水管连接处的封堵。

⑤开挖处管线错综复杂,需要协调、配合的外界因素较多。

⑥有毒有害气体的持续排放性和工人下井作业时的安全保护。

1.地下障碍物多(1)根据施工项目《地下管线保护措施》需要,委托符合资质要求的勘察测量单位,利用仪器对管线进行探测。

(2)采用警戒线,竖立警示牌、画线、围挡等方法明确现况管线具体位置。

(3)进入施工阶段,施工管理人员根据《地下管线保护措施》结合现场具体情况提前进行安全交底、技术交底,对地下管线的位置、高程、保护要求有详尽的书面说明,并进行交底确认。

切实让每个施工人员清楚如何操作。

(4)进行信息化施工,加强对因施工影响道路与地下管线动态变化的监控,根据情况,施工员及时调整交底,确保地下管线的正常运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计工程名称:黄河东路道路排水工程建设单位:****************管委会施工单位:**********有限公司审核:陈素平编制:胡新歌编制时间:二〇一〇年十一月十日目录第一章编制依据第二章施工方案与技术措施第三章质量管理体系与措施第四章安全管理体系与措施第五章环境保护管理体系与措施第六章工程进度计划措施第七章资源配置计划第八章施工总平面布置图第九章对本工程施工的各关键点、难点处理措施第十章其他特殊施工措施第一章编制依据1、漯河市黄河东路道路排水工程施工图设计、。

2、中华人民共和国国家标准《给水排水管道工程质量及检验评定标准》GB50268-97。

3、中华人民共和国国家标准《砌体工程施工及验收规范》GB50203-2002。

4、中华人民共和国国家标准《混凝土结构工程施工及验收规范》GB50204-2002。

5、中华人民共和国行业标准《市政排水管渠工程质量检验评定标准》CJJ3-90。

6、中华人民共和国国家标准《沥青路面施工及验收规范》GB50092-96。

7、中华人民共和国行业标准《市政道路工程质量检验评定标准》CJJ1-90。

8、中华人民共和国行业标准《城市道路路基工程施工及验收规范》CJJ44-91。

9、甲方对本工程的工期、质量要求,本单位的机械设备施工能力,工程人员同类工程的施工技术、施工经验。

第二章施工方案与技术措施一、工程概况1.道路工程(1)主道黄河东路位于漯河市东城产业集聚区,是连接漯河市郾城区、召陵区东西方向的主要通道,本次施工段西起京珠高速东经一路(3+380),东止漯周路(6+466.2),为城市主干道,规划横断面宽60米,断面采用“三块板”形式:主道路面宽24米,结构为:18cm 厚12%石灰土,18cm厚水泥石灰稳定土,其中土:水泥:石灰=5:12:83(重量比),18cm 厚水泥稳定碎石,其中碎石:水泥:水=95:5:5.3(重量比),水泥稳定碎石每50米切一道横缝,缝深6cm,宽0.5cm,切缝处用热沥青灌缝,上铺1米宽玻璃纤维格栅,0.6cm 厚稀浆封层,上面满铺自粘式土工格栅一层,然后是5cm厚中粒式沥青砼(AC-20),上面洒乳化沥青,再上面是4cm厚细粒式沥青砼(AC-13)。

(2)付道主道路面与付道之间的绿化带各宽3米,两侧付道路面各宽7米,结构为:15cm厚12%石灰土两层,15cm厚水泥稳定碎石,其中碎石:水泥:水=95:5:5.3(重量比),水泥稳定碎石每50米切一道横缝,缝深6cm,宽0.5cm,切缝处用热沥青灌缝,上铺1米宽玻璃纤维格栅,0.6cm厚稀浆封层,上面满铺自粘式土工格栅一层,上面是4cm厚细粒式沥青砼(AC-10)。

(3)人行道及侧石两侧人行道各宽8米,硬化宽度为4米,结构为:20cm厚12%石灰土,5cm厚C20砼,3cm厚1:3水泥砂浆,6cm厚仿石条纹砖。

人行道树穴距道边1米,间距为6米,树穴尺寸为12.m*1.2m,树穴内放15cm厚鹅卵石。

全线共布置公交站台12座,减速车道长60米,加速车道长60米。

道路道边及路中花带道边均安装25cm*35cm*100cm本色刨光大道边;采用50cm*50cm*10cm的砼平侧石,道边顶高于平侧石25cm。

路中花带对应路边窨井位置设流水槽。

2.雨水工程雨水管道沟槽采用放坡开挖的方式。

管材采用平口式钢筋混凝土圆管(Ⅱ级),钢丝网水泥砂浆抹带接口,120度砼基础。

本工程道路北侧分别设B*H=2.8*1.8盖板沟、B*H=2.8*1.9盖板沟,其中B*H=2.8*1.8长491.5米,B*H=2.8*1.9盖板沟长546.4米,D1650mm、D1500mm、D1200mm平口式钢筋砼雨水管由东向西至经一路大排水管道,其中D1650mm长21.3米,D1500mm长48米,D1200mm管道长574.1米;道路南侧设D600mm排水管道及每间隔200米有D600mm过路管,共长1675.7米,D800mm甩管长74.6米,D500mm甩管长4米,D1350mm甩管长8米。

矩形侧窨井110座,¢1500砖砌圆形检查井2座,¢2500砖砌圆形检查井1座。

3.污水工程污水管道沟槽开挖采用开挖支护方式。

污水管材采用SN10级HDPE塑钢缠绕管,卡箍式弹性连接方式。

阳山路以东路段在南付道d800、d1000污水管道,其中d800污水管道长1835.4米,d1000污水管道长41.2米,d600污水过路管长242米,¢1250圆形砖砌污水检查井(盖板式)47座,¢1500圆形砖砌污水检查井(盖板式)1座。

4.施工工期要求:180天5.工程质量目标:合格二、施工方案及技术措施1地下管线保护1.1在工程开工前召开各管线单位协调会议,详细收集管线埋设资料,对影响施工和受施工影响的地下管线开挖必要的探洞(开挖探洞时通知管线单位监护人员到场),核对弄清地下管线的确切情况(包括标高、埋深、走向、规格、容量、用途、性质、完好程度等)做好记录。

1.2在对现场进行调查后,制订详细的保护及应急措施,经管线单位确认后实施。

1.3工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、施工班组长直至操作人员做层层安全交底,明确各级人员的责任。

1.4工程实施前,落实保护地下管线的组织措施,项目部设专职管线保护负责人,按照施工组织设计和管线单位认可的保护管线措施的要求落实到位,设置必要的管线安全标志牌。

成立由建设单位、管线单位和施工单位有关人员参加的现场管线保护领导小组,定期开展活动,检查管线保护措施的落实情况及保护措施的可靠性,研究施工中出现的新情况、新问题及时完善保护方案。

1.5工程实施前,对参加本工程施工的全体员工(包括劳务人员)进行“保护公用事业管线重要性及损坏公用事业管线危害性”的宣传教育,并要求职工在施工过程中严格遵守有关文件规定。

1.6工程实施时,按照施工组织设计和地下管线保护技术措施的要求进行施工,管线保护负责人深入施工现场监护地下管线,督促操作人员遵守技术规程。

1.7施工过程中发现管线现状与交底内容、探洞资料不符或出现直接危及管线安全等异常情况时,立即通知建设单位和有关管线单位到场研究,商议补救措施,在未作出统一结论前,不擅自继续施工。

2施工顺序及施工准备2.1施工准备、施工放线→雨水工程→污水工程→12%石灰土基层→水泥稳定土→水泥稳定碎石→稀浆封层→沥青面层→付道施工→人行道铺装→清场、验收。

2.2准备工作2.2.1工程复测:根据设计图纸提供的测设基准和测量标志,复测导线点和水准点,将复测结果报送监理工程师核查,批复后作为施工放样的依据,然后根据导线点和设计图纸定出各施工部位的平面位置。

永久性标志桩树立易识别的标志并加以保护,发生损坏或移位时重新恢复标志桩。

选经验丰富的专业技术人员组成测量组,严格遵守中华人民共和国行业标准《城市测量规范》CJJ8-99中的规定,每项测量必须经监理工程师核查后方可开工。

测量仪器配置见下表示。

2.3工程试验2.3.1试验室建立为确保试验数据准确,在项目经理部设立试验室,全面负责合同段内的试验工作,包括各种原材料试验,施工成品、半成品检验、施工过程中的控制与检验工作。

试验室满足甲方和监理工程师要求。

实验仪器配置表见上表。

2.3.2试验制度试验仪器、仪表定期检测,精度符合试验标准要求,使用前调试准确。

选用有试验员资质证书并有责任心的技术人员上岗,对进场材料检验出厂合格证和外观质量,取样复试合格后使用。

试验过程中严格执行操作规程实施细则,确保数据准确。

对重要和较复杂的检测项目,试验人员不少于两人,除仪器能自动采集数据外,检验人员读数,记录人员复诵,防止数据在传递过程中发生错误;试验人员对技术复杂工程和关键工序在施工中全程跟踪检验试验,发现问题及时向技术负责人汇报。

试验过程中认真做好真实、完整的原始记录。

试验人员运用误差分析知识,正确处理数据,不擅自取舍数据,根据所得的数据按相应公式计算,结果由质量负责人复核,根据计算结果对工程质量及施工方法提出改进意见。

试验工作完成后填写试验报告,最后由试验人、复核人、技术负责人签名。

3.雨水工程3.1土方开挖管道沟槽采用放坡开挖形式。

3.1.1沟槽开挖前,了解施工段的地下情况,与施工图不符时及时通知设计部门予以处理。

3.1.2依据设计提供的导线点及高程点,施工放样开挖沟槽,用经纬仪测角,钢尺量距分别测出沟管中心点,然后向两端引出固定的控制点,并加以保护以便使用和检查。

根据沟槽的挖深和放坡系数,确定开口宽度,沿中心线两侧洒白灰放出沟槽开挖线,遇图纸有标注地下管线时采用人工开挖。

管沟分层开挖,边坡不变,层间留1m宽台。

堆土坡脚距槽边1m以外,高度不超过1.5m。

3.1.3沟槽开挖前,挖槽断面、堆土位置、现有地下构筑物情况对机械操作手详细交底,并指定专人与操作手配合,防止超挖。

3.1.4为确保槽底土壤结构不被挠动或破坏,开挖沟槽时在设计槽底高程以上保留20cm左右用人工清底。

3.1.5管沟开挖时,质量、安全人员要加强现场巡视,密切注意周围土体的变形情况及管沟内可能出现的涌水、涌砂及坑底土反弹,发现问题立即停止开挖,通知监理工程师协同处理。

3.2砼预制件生产3.2.1原材料要求水泥:采用32.5级免检水泥,其质量符合规范要求。

砂:采用洁净的中砂,其质量符合规范要求。

碎石:采用最大粒径在30以下的碎石,其质量符合设计规范要求。

水:采用自来水,其质量符合规范要求。

3.2.2模具制作及验收标准模板采用A3钢材制作,模具弧形状部分采用冲压成型法,不得有死弯。

模板质量验收标准:长度偏差+5mm,-10mm;高度偏差+0,-5mm。

3.2.3工序操作及质量要求模板清理:用小铁铲、钢丝将附在模板的砼渣及杂物清理干净。

注意模板内侧棱角及圆弧与平直模板相切处的模板清理。

涂刷隔离剂:涂刷隔离剂要均匀,不允许有漏涂和发生隔离剂积聚现象。

采用乳白色非油性液体隔离剂,这样生产出来的砼预制件外观光洁,无蜂窝麻面现象发生。

浇灌砼、振捣、抹面:振捣采用φ30振捣棒振捣,振捣时间以砼表面不出现明显下沉、无气泡析出为准。

抹面时应采用木抹将砼表面抹成毛面。

养护、拆模:养护一般采用自然养护法,即成型后将构件用黑色塑料覆盖二层即可。

拆模必须待砼强度达70%以上方可进行。

堆放、检验出厂:构件出模堆放时,发现有损坏的构件应及时修补。

修补方法是用水湿润构件的损坏面,凉干后刷107胶,再用107胶+白水泥+水泥进行修补或用CU乳液+水泥进行修补。

构件堆放后及时覆盖、养生。

砼预制件质量检验标准:长度偏差:+5mm,-10mm;宽度偏差:±5mm;高度偏差:±5mm。

3.3砼基础砼基础采用商品砼,用汽车快速运到施工现场,确保砼入模温度不小于5℃以上。
