35kv变电所电气预防性试验安全技术措施
地面35KV变电站预防性试验安全技术措施

编号:AQ-JS-01229( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑地面35KV变电站预防性试验安全技术措施Safety technical measures for preventive test of ground 35kV substation地面35KV变电站预防性试验安全技术措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
一、施工原因我站向尧电提出申请,准备于5月9日,由临汾供电公司测试所对我矿35KV变电站进行预防性试验。
按照要求,5月9日9:00—13:00,停天煜线,5月9日13:30—18:30,停核煜线。
二、施工组织施工负责人:唐海坤安全负责人:芦彪技术负责人:代礼华三、施工步骤1.停一回路天煜线。
2.断开801开关断路器,将小车摇至实验位置。
3.断开800开关断路器,将小车摇至实验位置。
将8002小车摇至实验位置。
4.断开301开关断路器,将小车摇至实验位置,5.将300开关断路器断开,将小车摇至实验位置。
将3002开关小车摇至试验位置。
6.断开361开关断路器,将小车摇至实验位置,对35KVⅠ段开关柜、1#主变、10KVⅠ段开关柜、1#10KV变压器及1#无功补偿柜进行预防性试验。
7.实验结束后,送一回路天煜线。
8.将361小车摇至工作位置,合361断路器。
9.将301小车摇至工作位置,合301断路器。
10.将801小车摇至工作位置,合801断路器。
11.停二回路核煜线。
12.断开802开关断路器,将小车摇至试验位置。
13.断开302开关断路器,将小车摇至试验位置。
14.断开362开关断路器,将小车摇至试验位置。

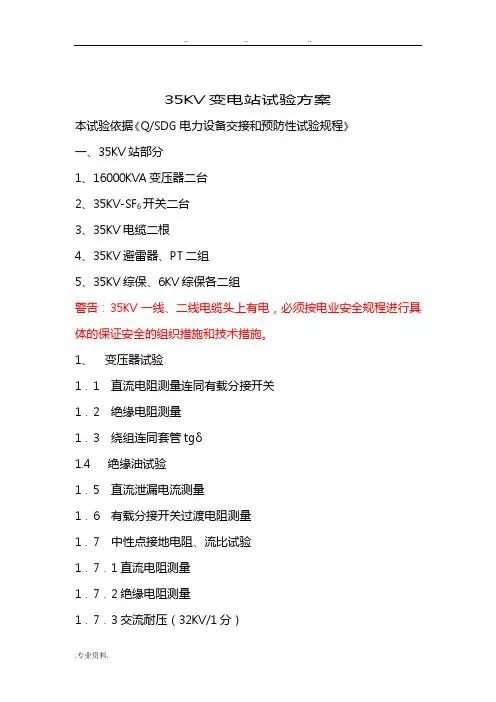

35KV变电站试验方案

35KV变电站试验方案本试验依据《Q/SDG电力设备交接和预防性试验规程》一、35KV站部分1、16000KVA变压器二台2、35KV-SF6开关二台3、35KV电缆二根4、35KV避雷器、PT二组5、35KV综保、6KV综保各二组警告:35KV一线、二线电缆头上有电,必须按电业安全规程进行具体的保证安全的组织措施和技术措施。
1、变压器试验1.1 直流电阻测量连同有载分接开关1.2 绝缘电阻测量1.3 绕组连同套管tgδ1.4 绝缘油试验1.5 直流泄漏电流测量1.6 有载分接开关过渡电阻测量1.7 中性点接地电阻、流比试验1.7.1直流电阻测量1.7.2绝缘电阻测量1.7.3交流耐压(32KV/1分)1.7.4流比:绝缘电阻、交流耐压26KV/1分)1.8 变压器油色谱分析及水分分析2、SF6开关试验2.1 绝缘电阻测量2.2 交流耐压试验,极与极、极对地(出厂试验电压80%,68KV)2.3 回路电阻测量2.4 机械特性(弹跳时间、合闸时间、分闸时间、相间分闸时间)3、35KV电缆试验3.1 绝缘电阻测量3.2 直流耐压试验(78KV/5分)4、避雷器4.1 绝缘电阻测量4.2 直流1MA电压及0.75U1MA下的泄漏电流测量5、综合保护按试验报告的定值校验6、接地电阻测量7、35KV侧母线(100KV/1/分)分相试验二、6KV侧1、6KV开关试验1.1开关回路电阻测量2.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)1.4 机械特性(弹跳时间、合闸时间、分闸时间、相间分闸时间)2、6KV一、二段母排试验(6KV侧母线32KV/1分)分相试验3、各高压开关至变压器电缆试验4、综合保护校验(按试验报告定值校验)5、金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量1#楼变电站(6KV电压等级)6台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》二、6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、T4、T5、T6变压器开关柜、联络柜)1、6KV开关试验2、开关回路电阻测量3、绝缘电阻测量4、开关极与极、极对地交流耐压试验(32KV/1分)二、6KV一、二段母排试验(28KV/1分)三、各高压开关至变压器电缆试验四、综合保护校验(按试验报告定值校验)五、金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量六、接地电阻测量3#楼变电站(6KV电压等级)6台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、T4、T5、T6变压器开关柜、联络柜)1 6KV开关试验1.1开关回路电阻测量1.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)2、6KV一、二段母排试验(28KV/1分)3、各高压开关至变压器电缆试验4、综合保护校验(按试验报告定值校验)5、金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量6、接地电阻测量1#楼二楼变电站(6KV电压等级)3台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、变压器开关柜、联络柜)1 6KV开关试验1.1开关回路电阻测量1.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)2、6KV一、二段母排试验(28KV/1分)3 各高压开关至变压器电缆试验4 综合保护校验(按试验报告定值校验)5 金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量6、接地电阻测量2#楼变电站(6KV电压等级)6台变压器本试验依据《Q/SDG电力设备交接和预防性试验规程》6KV(1#、2#进线总开关;备用开关;1#、2#压变柜;T1、T2、T3、T4、T5、T6变压器开关柜、联络柜)16KV开关试验1.1开关回路电阻测量1.2绝缘电阻测量1.3开关极与极、极对地交流耐压试验(32KV/1分)2 6KV一、二段母排试验(28KV/1分)3 各高压开关至变压器电缆试验4 综合保护校验(按试验报告定值校验)5 金属氧化锌避雷器试验5.1 绝缘电阻测量5.2 直流1MA电压及0.75U1MA下的泄漏电流测量6、接地电阻测量备注:1、工作日期:2011-1-1上午8:00至21:002、全体人员必须统一工作服及合格的劳防用品,持证上岗3、每个工作地点一张工作票及工作负责人4、由于晚间工作,业主提供临时用电及相关的照明5、业主须提供继电保护整定值及继电器原理图。

35KV变电站预防性试验报告详解

伊泰丁家渠35KV变电站预试报告试验人员:白茂峰李小虎郭刚试验日期:2016-06-02 报告日期:2016-06-03主变试验报告站名35kV丁家渠站调度号2#变压器出厂编号15806801A 产品型号S11-M-1000/35 接线组别Yd11 出厂日期2015.7 额定容量1000KVA 额定电压35KV 制造厂家三变科技一、绝缘电阻测试:(MΩ);试验仪器:KEW3132A 测试温度:18℃绕组绝缘电阻R(15s)R(60s)吸收比(K)直流泄流/试验电压、电流高压—低压及地5000+ 5000+ 10KV低压—高压及地5000+ 5000+ 35KV 20KV 1µA二、直流电阻测试; 试验仪器:YSB832B-10A测试温度:18℃高压侧直流电阻(mΩ)位置AB BC CA 不平衡系数(%)允许误差1 13.54 13.56 13.55 0.15 223456789三.低压侧直流电阻(mΩ);试验仪器:YSB832B-10A测试环境温度:18℃相别ab bc ca 不平衡系数(%)允许误差直阻 1四.变压器介质损耗;试验仪器:TE2000 测试环境温度:18℃CX(pf) tg∮(%) P五.变压器工频耐压;试验仪器:YSB803串联谐振测试环境温度:18℃试验项目试验电压(KV)试验时间(min)高压对低压及对地54 1备注:华北电网公司(2008)版标准试验规程:1.6MVA及以下变压器相间差别一般不大于三相平均值的4%,线间差别应不大于三相平均值的2%;1.6MVA及以上变压器相间差别不大于三相平均值的2%,无中性点引出的绕组,线间差别不大于三相平均值得1%,且三相不平衡率变化量大于0.5%应引起注意,大于1%应查明原因。
变压器的工频耐压标准:交接试验预防性试验试验周期35KV变压器68 54 3-5试验时间(min) 1 1结论:试验合格试验人员白茂峰李小虎郭刚试验时间2016-06-02站名35KV丁家渠变电站调度号1#变压器(本体)一、耐压试验(KV)使用仪器:YSB861A 试验温度:18℃项目击穿电压1 382 403 38.94 40.25 41试验结论:试验合格试验人员白茂峰李小虎郭刚试验时间2016-06-02站名35kV丁家渠站调度号352 2#主变型号ZN12-40.5 出厂日期2008.5额定电压40.5KV 额定电流1250A制造厂家山东泰开真空开关有限公司出厂编号080783一、绝缘电阻(MΩ)试验仪器:KEW3132A 测试温度:18℃相别/项目导电部分对地断口间对地A 2500+ 2500+B 2500+ 2500+C 2500+ 2500+二、断口耐压试验;试验仪器:YSB803 测试温度:18℃相别/项目施加电压(KV)试验时间(1min)A 68 1B 681C 681三、交流耐压试验:试验仪器:YSB803测试温度:18℃相别/项目施加电压(KV)试验时间(1min)A 681B 681C 681备注:华北电网公司(2008)版标准试验规程;出厂试验电压交接试验电压预防性试验电压试验周期(年) 10KV断路器42KV 38KV 30.5KV 335KV断路器95KV 85KV 68KV 3110KV断路器200KV 180KV 144KV 3 试验时间1min 1min 1min绝缘电阻:断口和有机物制成的提升杆的绝缘电阻(MΩ)不应低于以下数值。
35KV变电站预防性试验报告

伊泰丁家渠35KV变电站预试报告试验人员:白茂峰李小虎郭刚试验日期:2016-06-02 报告日期:2016-06-03主变试验报告绝缘油耐压试验报告35kV断路器试验报告35kV断路器试验报告35KV电压互感器试验报告干式接地变压器试验报告电容调压变压器试验报告串联电抗器试验报告集合式并联电容器试验报告10KV变压器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10kV断路器试验报告10KV电压互感器试验报告报告Array 10KV电流互感器试验报告10KV电流互感器试验报告报告流互感器试验报告10KV电流互感器试验报告验报告报告保护定检报告试验人员:白茂峰、李小虎、郭刚试验日期: 2016-06-02352 二回进线保护装置:ISA-353G保护装置规范:交流额定电压220v、5A,直流220v生产厂家:深圳南瑞通电前的检查1、屏体上的标签与图纸一致。
2、接线与实际图纸相符。
3、拔出所有插件,检查各插件的元件无松动、脱落现象,无机械损伤及连线无被扯断等现象。
4、用(500兆欧表或500伏)摇表测绝缘,经测试绝缘合格,屏蔽措施符合规程要求,接线与反措施一致。
二、装置通电检查:将插件按顺序全部插入,分别给上直流电源后各装置面板上的工作指示灯亮,面板上其它指示灯不亮。
三、回路检查:1、)手合、手跳装置及回路反应情况正确,红绿灯指示正确。
2、)当地监控系统跳合闸操作反映情况正确,报文正确。
3、)开出、开入传动核对正确(具体详见大纲)4、)保护压板核对正确。
四、装置调试1、)零漂检验:2、)采样值精度校验:误差范围在-3%--+3%之间将测试电源Ia、Ib、Ic、IN加在CT的对应相上,在各相上分别加电源,使保护动作并重合。
4、)通入模拟量传动的整组试验:模拟永久性故障:装置A、B、C相分别通入1.05倍的电源保护定值和0.95倍的电源保护定值,动作情况如下:6、)试验仪器:ONIIY-ad331型深圳昂立保护校验仪321 2#进线保护装置:ISA-353G保护装置规范:交流额定电压220v、5A,直流220v生产厂家:深圳南瑞通电前的检查1、屏体上的标签与图纸一致。
35kV电力电缆预防性试验作业指导书

35kV电力电缆预防性试验作业指导书前言预防性试验是及时发现电力设备缺陷、防范电力设备事故、保证电力系统安全运行的有效手段,是电力设备运行和维护工作中必不可少的一个重要环节。
为了强化一次设备预防性试验工作,规范预防性试验现场作业,华电福新能源股份有限公司内蒙古开发建设分公司组织编制预防性试验标准化作业指导书,指导基层班组开展预防性试验工作。
本作业指导书对35kV电力电缆的预防性试验工作的操作步骤、技术要点、安全注意事项、危险点分析等方面内容进行了详细的规范,用于指导35kV电力电缆的预防性试验工作。
目录1 范围 (1)2 规范性引用文件 (1)3 支持文件 (1)4 术语和定义 (1)5 安全及预防措施 (1)6 作业准备 (3)7 作业周期 (5)8 工期定额 (5)9 设备主要参数 (5)10 作业流程 (6)11 作业项目、工艺要求和质量标准 (7)12 作业中可能出现的主要异常现象及对策 (14)13 作业后的验收与交接 (14)附录A 10kV电力电缆试验记录 (15)附录B 10kV电力电缆局部放电试验记录 (16)本作业指导书适用于35kV电力电缆的预防性试验工作。
2 规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,凡是不注日期的引用文件,其最新版本适用于本作业指导书。
GB 50150-2006 电气装置安装工程电气设备交接试验标准Q/HBW 14701-2008 电力设备预防性试验规程3 支持文件电力电缆出厂试验报告电力电缆交接试验报告电力电缆使用说明书历次试验报告安全生产风险管理体系4 术语和定义4.1 预防性试验:为了发现运行中设备的隐患,预防事故发生或设备损坏,对设备进行的检查、或监测,也包括取油样或气样进行的试验。
5 安全及预防措施5.1 安全措施5.1.1 停电试验须填写配网第一种工作票,多点作业应使用线路作业分组派工单。
35kV电压互感器预防性试验标准化作业指导书

35kV电压互感器预防性试验标准化作业指导书一、引言35kV电压互感器是电力系统中重要的电气设备,用于测量和保护高压输电线路中的电压。
为确保电压互感器的正常运行和安全性,预防性试验是必不可少的。
本作业指导书旨在制定35kV电压互感器预防性试验的标准化作业流程,以确保试验的准确性和可靠性。
二、试验目的本试验旨在检验35kV电压互感器的绝缘性能和工作状态,确保其在正常运行条件下的可靠性和安全性。
具体目的包括:1. 检测电压互感器的绝缘电阻,判断绝缘性能是否符合要求;2. 检查电压互感器的绝缘油,确保其无异常;3. 检验电压互感器的接地装置,保证接地连接良好;4. 检查电压互感器的外观,确认无损坏或异常情况。
三、试验准备1. 试验设备和工具准备:a. 高压发生器:用于产生试验所需的高电压;b. 绝缘电阻测量仪:用于测量电压互感器的绝缘电阻;c. 绝缘油测试仪:用于测试电压互感器的绝缘油的绝缘性能;d. 接地电阻测试仪:用于测量电压互感器的接地装置的接地电阻;e. 外观检查工具:用于检查电压互感器的外观是否正常。
2. 试验环境准备:a. 确保试验现场安全,并采取必要的防护措施;b. 确保试验设备和工具正常运行,并进行校准;c. 确保试验现场通风良好,以便排除任何可能影响试验结果的外部因素。
四、试验步骤1. 绝缘电阻试验:a. 将电压互感器与高压发生器连接,确保连接牢固;b. 设置高压发生器的输出电压,并稳定输出;c. 使用绝缘电阻测量仪测量电压互感器的绝缘电阻;d. 记录测量结果,并与规定的绝缘电阻范围进行比较。
2. 绝缘油测试:a. 取样电压互感器的绝缘油,并放入绝缘油测试仪中;b. 运行绝缘油测试仪,测量绝缘油的绝缘强度和介质损耗;c. 根据测试结果,判断绝缘油的绝缘性能是否符合要求。
3. 接地装置测试:a. 使用接地电阻测试仪测量电压互感器的接地装置的接地电阻;b. 根据测试结果,判断接地装置的接地电阻是否符合要求。
35kV变电站运行常见的问题和预防措施

浅谈35kV变电站运行常见的问题和预防措施摘要:35kv变电站的安全运行对于生产和人们的生活有着非常重要的意义。
随着社会与科技的不断进步,35kv变电站在我国得到了广泛的应用,作为输变电系统的主要环节,35kv变电站的建设朝着远距离、大容量的方向发展。
在现阶段下,35kv变电站的内部结构越来越复杂,在运行过程中也会产生各种各样的问题,突出表现就是真空断路器的故障、电压互感器的故障以及电线电缆的故障,以上的故障都严重地影响着35kv变电站的安全运行,本文主要探讨35kv变电站运行常见的问题以及预防措施。
关键词:35kv变电站常见问题预防措施0 引言随着社会与科技的不断进步,35kv变电站在我国得到了广泛的应用,作为输变电系统的主要环节,其运行中的安全性和可靠性问题越来越制约着整个系统的稳定运行。
随着综合自动化系统在变电站的推广使用,针对断路器、刀闸均可在监控中进行遥控操作的功能,传统的防误闭锁已失去优势。
变电站运行和管理中的难度也不断地增加,变电站的运行过程中也会出现各种各样的问题,因此,本文对35kv变电站运行可能出现的问题进行详细地分析并提出相关的预防措施。
1 35kv变电站运行常见的问题1.1 真空断路器故障真空断路器是35kv变电站的电网中普遍使用的设备之一,具有重量轻、体积小、灭弧能力强、灭弧装置不需要检修、现场维护方便、技术含量高、电气寿命长的各种优点。
真空断路器其工作原理是通过特殊结构的动、静触头在高真空度的灭弧室内闭合与分开,来达到关合与分断线路电流的目的。
由于真空断路器没有定性,也没有定量检测真空度的装置,在35kv变电站的运行过程中,随着运行时间的增加,真空断路器中的真空度会逐渐地降低,一旦真空断路器内部的真空度降低,就会影响电流开断的问题,也会导致真空断路器的使用寿命降低,导致真空断路器的内部真空度降低。
另外真空断路器的操作电源电压降低、线圈电阻增加、分合闸能力降低、分合闸卡死、分合闸顶杆变形、弹跳数值过大,分闸不同期等也会造成真空断路器的假分闸、假合闸故障的发生,直接地影响真空断路器对电流的开断能力,严重地影响着真空断路器的使用寿命。
35KV变电所电气预防性试验安全技术措施

35KV变电所电气预防性试验安全技术措施一、工程简介:根据《煤矿安全规程》第483条之规定及《煤矿电气试验规程》的要求,每年需对矿井高压电气设备进行预防性试验,以确保矿井供电安全。
为保证施工安全进行,特编制本措施呈矿审批。
二、试验项目:1.继电保护电器动作及时限动作特征试验。
2.真空断路器绝缘电阻测定及交流耐压试验。
3.电缆绝缘电阻测定、直流耐压及泄露电流测定试验。
4.电压互感器绝缘电阻测定试验。
5.变压器直流电阻测定及绝缘油试验。
6.电流互感器校验。
7.避雷器绝缘电阻及工频放电试验。
8.常用绝缘安全用具耐压等级试验。
三、施工组织:1.我矿所辖平田35KV变电所及兰田35KV变电所直馈线路电气预防性试验由公司动力部安排机电分公司电气试验站负责试验。
2.35KV变电所的6KV变(配)电所电气预防性试验由本单位负责试验,并于2018年3月底全部完成,并将试验记录整理后报公司动力部。
3.工作负责人:机电科平田片区主管柴化廷,负责施工期间的全面工作。
4.安全负责人:分管副科长姜云,负责施工期间的安全工作,并亲临现场指导。
5.技术负责人:技术副科长龙江勇,全面负责施工期间的技术管理工作。
6.现场工作负责人:必须由车间主任黄军担任,负责现场工作安排及人员组织。
7.现场安全负责人:由车间主任陆贞斌担任,主要负责施工期间措施提及的安全方面条款的现场落实、监督及停送电操作的监护。
8.现场技术负责人:供电车间技术员李山,负责现场施工的技术指导。
9.工作人员:供电车间维修工。
四、隐患预排查:1.试验前未完成停电、验电、放电、合接地刀闸、悬挂停电工作牌等工作,易造成工作人员触电伤人事故。
2.高压操作未佩戴绝缘手套、穿绝缘靴,易造成触电伤人事故。
3.验电时未使用相同电压等级的专用验电器,易造成触电伤人事故。
4.在使用验电器验电前,未检查验电器的完好,易造成触电伤人事故。
5.在开始试验前,未认真检查试验回路及接线是否正确,易造成短路事故。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
35KV变电所电气预防性试验
安全技术措施
一、概况:
根据《煤矿安全规程》第490、491条的规定及《煤矿电气试验规程》的要求,每年春季需要对矿井主要供电设备和电缆做预防性试验,以确保供电安全。
按照集团公司电气试验室的统一要求,计划规定于2012年月日至日,对35KV变电所供电设备及电缆线路做预防性电气试验。
本次试验工作由集团公司电气试验室负责,综合工区积极配合试验。
为确保本次工作的安全顺利进行,特制定本措施。
二、施工组织:
1、试验负责人:集团公司电气试验室
2、配合施工负责人:徐贵远
安全负责人:
3、工区现场人员:徐贵远
4、配合试验人员:
三、试验准备工作
1、所有参加试验人员必须提前到施工试验现场,熟悉本变电所供电运行方式及现场试验环境,并学习本措施签字后方可参加施工。
2、试验前,由工区负责人将高压柜检查一遍,确保各
柜断路器分合动作准确无误,指示准确,并将各柜的完好整定值与实际整定值校对一遍,确保整定无误。
3、由集团公司实验室负责试验的安排工作,工区负责开关柜的停送电,电气工作票的签发及执行工作。
试验前,将所用的两票全部准备好。
4、按照集团电气试验室负责人的要求,将试验用仪器全部接通电源。
四、35KV变电所正常运转状态为张株I回路为主运行回路,张株II回路为热备用回路。
(一)张株II 回路35KV电气设备预防性试验步骤:
1、牢阅电气工作票,填写倒闸操作票
2、穿戴绝缘用具并带验电笔
3、核对断路器,隔离开关运行状态
4、监护人唱票,操作人复诵。
5、停2#主变6KV出线盘602真空断路器及上下隔离开关6022、6023。
6、停2#主变35KV302断路器3002隔离开关;2#变压器停运,停II路电压互感器3004隔离开关。
7、对2#主变6KV出线盘6023验电,放电,挂三相短路接地线,挂停电牌。
8、停6kv联络开关柜,停6KVII段的所有开关柜断路器与上下隔离开关614、6006、606、608、604、612、610、
6004分别验电,放电,挂三相短路接地线,挂停电牌。
9、将下井II路泵房开关柜小车拉出,西风井II路隔离开关断开,地面低压配电室II路电容室II路,断路器断开,并挂停电牌,停II路各开关柜微机保护电源。
10、对2#主变压器、302断路器。
6KV出线柜602断路器。
6KVII段开关柜614、606、608、602、604、612、610、600、6001断路器做电气预防性试验,对该回路的互感器避雷器做电气预防性试验,对电容室电缆、下井II路电缆、西风井II路、地面低压配电室II路电缆做预防性试验。
11、按照集团公司电气试验室负责人的要求,处理试验过程中供电设备出现的问题。
12、2#变压器试验完毕,工区配合试验人员恢复2#变压器II路供电状态。
(二)张株I回路35KV电气设备预防性试验步骤:
1、牢阅电气工作票,填写倒闸操作票
2、穿戴绝缘用具并带验电笔
3、核对断路器,隔离开关运行状态
4、监护人唱票,操作人复诵
5、摘下3AKV回路短路接地线,及停电牌,送3063、3062隔离开关及断路器306.
6、送2#变压器35KV、3002隔离开关,302断路器,2#变压器运行。
7、送2#变压器6KV出线下上隔离开关6023、6022及真空断路器
8、停1#主变6KV出线真空断路器601及上下隔离开关6011、6013
9、停1#主变35KV,,301断路器,停3011隔离开关,停I段电压互感器3003隔离开关。
10、停I路进线305断路器及下上隔离开关3051、3053再停母联断路器300及隔离开关3001、3002
11、对1#主变6KV出线6013,验电,放电,挂三项短路接地线,挂停电牌。
12、停6KV联络600、6001隔离开关。
6KVI段所有考官柜,605、601、615、611、603、609、613、607、6003断路器上下隔离开关,分别验电,放电,挂三相短路接地线,挂停电牌。
13、将下井I路泵房开关柜小车拉出,西风井I路隔离开挂断开,地面低压配电室I路断路器断开,挂停电牌,停I路各开关柜微机保护电源。
14、对1#变压器301断路器,35KVI路进线305断路器及母联300断路器,6KV出线柜601断路器及6KVI段开关柜605、615、611、603、609、613、607断路器做电气预防性试验,对该回路的电压互感器、避雷器下井I路、西风井I路、地面配电室I路、电容室I路电缆做预防性试验。
15、按照集团公司电气试验室负责人的要求,处理试验过程中供电设备出现的问题。
16、1#变压器试验完毕,工区配合试验人员将试验仪器电源解火、回撤,将1#变压器I路供电恢复供电状态。
(三)-200、-400、-650变电所高防开关及电缆预防性试验步骤:
1、由机电工区电气试验现场负责人按照先试验II路负荷高防开关负荷开关柜及负荷电缆,再试验I路负荷高防开关负荷开关柜及其负荷电缆的步骤列出试验次序表。
2、凭电气工作票将所试验高防开关,负荷开关柜及其负荷电缆停电,验电,放电,挂接地线,停电牌。
3、对确认停电高防开关,开关柜进行预防性试验。
4、按照集团公司电气试验室负责人的要求,处理试验过程中供电设备出现的问题。
5、配合集团公司电气试验人员将试验仪器电源解火,试验用电缆回撤,将高防开关,开关柜及电缆接线恢复原供电状态。
五、施工安全技术措施
1、所有参加施工人员必须明确本次试验的目的,明确各自的分工,集中精力,听从试验负责人的同意指挥,与集团公司电气试验室工作人员要密切配合,协调一致。
2、严禁带电作业,严格执行停送电制度,严格执行电
气工作票制度,倒闸操作制度:停电后,应认真对停电设备进行验电,放电,挂三相短路接地线,挂停电牌,确认无误后方准试验。
3、严格执行工作安全监护制度,试验时,由施工负责人设立专人监护施工安全。
操作高压设备时,应戴上绝缘手套,穿上绝缘靴后方可操作。
配电工停送电操作应严格按配电工操作规程执行。
4、试验前,应将被试验柜及电缆停电,验电。
,放电,挂三相短路接地线,停电牌,确认无误后方可试验。
5、对井下I路、II路开关柜613、604及相应负荷电缆做电气预防性试验前,通知-200中央变电所合井下联路开关柜,确保井下正常供电,并将-200中央变电所被试进线回路电源柜停电,拉出小车,防止反送电。
6、对西风井两回路609、612馈出柜及负荷电缆分别作预防性电气试验前,将压风机房联络开关合上,确保两台风机能正常运转,并将被试回路进线隔离开关拉开防止反送电。
7、对地面两回路607、606主井绞车两回路611、610馈出柜及其负荷电缆分别作预防性电气试验前,应倒回路进行试验,不得影响供风和绞车的提升运转。
8、各开关柜做试验前,应在开关柜上、隔离开关下方加隔离绝缘板,以防止试验人员触电。
注意母线及上隔离开
关电缆侧带电。
9、登高作业时,应先检查好登高用具的安全可靠性,确认无误后方可使用,登高作业人员应保持身体平衡,登高作业人员严禁登到开关柜上作业。
10、电气试验时应注意以下事项:
(1)、高压试验工作不少于2人,试验负责人在开始前,应对全体试验人员详细布置,试验工作的范围,不应触及的部位及试验中的安全措施。
(2)、高压试验应填写工作票
(3)、高压试验现场应设工作范围,临时遮拦,并向外悬挂:“上步,高压危险”警示牌,必要时设专人监护,被试设备、供电线路两端不在同一地点时,另一端应有遮拦或封挡,必要时应设专人看护,以防触电。
11、各类高压电器设备绝缘和特性试验按《煤矿电气试验规程》的规定执行。
12、耐压试验前,必须认真检查试验接线,表计倍数,调压器零位及仪表起始状态,均正确无误,通知与试验五官的人员离开被试设备,在取得是呀负责人的许可后,方可加压。
13、试验电容器、电缆或其他电容性、电感性电气设备,试验前后应多次接地放电,短路放电,对有静电感应的设备接地后方可接触。
14、高压试验工作人员在全部加压过程中,应集中精力,传达口令要清楚,准确,操作人员必须穿绝缘靴并站在绝缘台上。
15、试验用的电源应用断路明显的双刀开关盒电源指示灯更改接地或试验结束时,应首先断开试验电源进行放电,并将升压设备的高压部分短路接地。
16、试验装置的金属外壳应可靠接地,高压引线应尽量缩短必要时用耐高压绝缘物支持固定。
17、试验结束后,必须检查被试设备上有无遗忘的工具盒导线,拆除临时遮拦并将被试设备恢复原状态。
六、试验质量要求:
1、各类高压电气设备绝缘和特性试验按《煤矿电器试验规程》的规定执行。
2、对试验过程中出现的不合格项目,现场整改的要现场整改,不能立即整改的要制定整改日期,限期整改。
七、质量验收
1、验收负责人:集团公司试验室
2、工区参加验收人员:
3、验收标准《煤矿电气试验规程》的规定执行
4、做好各种试验记录。
